棚户区改造配套基础设施施工组织设计
- 格式:doc
- 大小:1.53 MB
- 文档页数:50
上饶县棚户区改造开山片区配套基础设施(惟义路)工程施工组织设计目录第一章施工管理目标第二章施工组织部署第三章施工技术措施第四章施工质量目标体系及保证措施第五章确保安全生产的技术组织措施第六章文明施工措施第七章环境保护体系与保证措施第八章施工进度计划及保证体系第九章主要施工机械配置及计划第十章施工合理化建议及降低成本措施第十一章工程质量通病防治措施附表第一章施工管理目标一、施工组织原则1、严格执行市政工程施工安全规范,确保施工安全。
2、合理调配人员、设备,优化组合,实行标准化作业,坚持高水平、高标准、高效率。
3、配置一流的机械设备、采用先进的施工工艺、实行科学的组织管理,确保合格的工程质量。
4、实行P3软件信息化、动态管理,加强全过程监控,结合当地气候变化,合理安排施工,确保施工工期。
二、总体目标设想1、质量目标本工程将严格按照ISO9001标标准进行管理、施工,确保工程符合设计要求,质量达到国家施工验收规范合格标准。
2、工期目标总工期为300日历天,实际开工日期以业主书面通知为准,按期完成该工程的建设任务,并做到为安装调试合格,使本工程顺利交付甲方使用。
3、安全生产、文明施工、职业健康目标a、安全目标:严格按照国家、地方和企业安全生产法规和规范,确保安全生产达标。
做到统一标识,封闭施工,严格管理,保证各种设施机具安全、良好、可靠,各种防护措施安全有效;现场设专职交通管理员,对施工设备和车辆进行专业管理,保证运行畅通,无行车事故,无交通堵塞现象,无机械事故,无重大伤亡、火警事故,一般工伤频率控制在1.5‰以内;现场设立专业监测小组,确保工程周边道路、建筑物安全。
b、文明施工目标、职业健康目标:严格按照GB/T14001:1996环境管理体系实施,严格按国家、地方及公司“QEO”贯标要求、工程CIS形象策划的各项文明施工要求施工,以GB/T18001职业健康安全管理体系标准组织生产、按企业在施工程的最高标准采取切实可行措施和进行充足的投入。
棚户区改造小区配套基础设施项目施工组织设计目录第一章总体概述第二章施工现场平面布置第三章施工进度计划和各阶段进度的保证措施第四章施工方案及质量保证措施第五章分项工程主要施工方案第六章安全文明施工、环境保护和消防措施第七章现场管理班子的人员配备、素质及管理经验第八章雨季、夜晚施工及成品保护等措施第九章回访保修措施第十章协作服务第十一章危险性较大的分部分项工程附表一:拟配备本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六: 临时用地表第一章总体概述1.1 编制依据和引用规范、标准(一)编制依据(1)业主提供的“招标文件”。
(2)业主提供的工程施工图纸;(3)本工程现场条件;(4)中华人民共和国现行的“建筑安装工程施工质量验收规范”、“建筑工程施工质量验收统一标准”;(5)本公司的综合经济实力和计划投入本工程的各类资源;1.2 工程概况本工程建设内容有:道路2400米、给水管0.6公里、排水管0.5公里、供热管道0.6公里、供电线路0.6公里、照明20盏以及绿化、围墙等。
1.3 总体设想1、根据本工程的特点以及质量和进度目标要求,我们准备委派具有丰富施工经验的同志担任本工程的项目经理,组织一支技术和管理力量雄厚的项目管理班子,承建本工程的施工。
2、在组织本工程的施工过程中,我们将严格按建筑工程文明施工规定,制订针对性的工地文明施工措施,创建级文明工地。
坚持“安全第一、预防为主”的方针,严格执行省建筑工地安全生产防护规定,成立工地安全生产领导小组,制订有针对性的安全防护措施和安全管理措施。
杜绝重大恶性事故发生,创安全达标工地。
3、科学、合理组织工程施工,确保各类资源配置,确保本工程按本投标函承诺工期竣工交付。
第二章施工现场平面布置2.1 施工平面布置综述本工程场地条件相对较好,施工现场配电间设置、水电容量均可以满足施工需要。
配套设施改造工程项目施工组织设计项目背景本项目为某市政府出资投入的一项重点工程,旨在改造提升既有的配套设施,以满足当地居民的日常需求。
总投资额为5000万元。
项目建设内容本项目建设内容包括但不限于:- 道路、桥梁、排水管道等基础设施的改造和升级- 市政设施的建设和提升,包括公共厕所、垃圾处理设施等- 公园、广场、体育设施等公共休闲设施的建设和提升施工组织设计总体要求- 安全施工,确保工人和周边环境的安全- 保质保量完成工程建设,确保项目建设目标顺利实现- 按照时间进度要求,确保工期内完成所有建设任务- 实行经济合理、高效节能的施工模式,确保节约成本项目管理- 项目经理负责本项目全面管理,组织各部门协调配合,确保施工顺利进行- 建立施工项目管理制度,包括工程量清单制度、材料验收制度、施工场地管控制度等- 做好安全、质量、进度、成本及施工现场环境等方面的管理,确保施工安全高效施工方案- 施工方案应符合相关法律法规和规范标准,不得损害周边建筑和居民利益- 可采用分段施工、分工合作,确保施工高效完成- 保证施工中产生的噪音、扬尘等不会污染周边环境和影响生态施工技术- 采用高效先进的建设技术,确保工程质量和施工效率- 合理选用施工机械和器材,确保施工合理、安全、高效- 采用节能环保的技术装备,确保施工过程中减少能源和资源的浪费总结本文概述了配套设施改造工程项目的施工组织设计。
施工方案应根据当地实际环境制定,突出安全和效率等因素。
仔细制定的施工管理制度和管理流程可以有效地保证工程顺利进行和高质量完成。
目录施工组织设计 (6)第一章、编制依据 (6)第二章、工程概况及特点 (6)一、工程概况 (6)二、施工特点 (6)第三章、施工管理目标及组织部署 . (6)一、质量目标 (7)二、工期目标 (7)三、安全目标 (7)四、组织部署 (7)(一)施工组织机构 (7)(二)保证工期的部署 (9)(三)保证工程质量的部署 (9)(四)保证安全生产的部署 (10)(五)保证文明施工的部署 (10)(六)保证材料供应的部署 (11)(七)资金保证的部署 (11)第四章、施工总进度计划 (11)一、施工总进度计划安排 (11)二、各分项工程进度计划安排 (11)第五章、施工现场平面布置 (11)第六章、施工准备 (12)一、施工技术准备 (12)三、劳动力配备组织及进场计划 (14)四、主要施工机械配备及进场计划 (14)五、主要计量器具配备及进场计划 (14)第七章、主要的施工方案 (14)一、拆除工程 (14)(一)施工部署 (14)(二)拆除原则 (15)(三)施工要点 (15)(四)主要工程拆除方法 (16)二、外墙保温工程 (18)三、屋面工程 (21)四、墙面涂料工程方案 (22)五、砖砌检查井 (24)六、水泥混凝土路面施工 (25)第八章、安装工程主要施工方案 (28)一、建筑电气管、箱、盒、导线的安装施工 (28)二、照明系统安装施工 (31)三、给水、采暖管道施工 (35)四、给水阀门及管道附件安装 (36)第九章、施工配合 (37)一、土建与安装配合 (37)二、施工单位与建设单位和监理单位的配合 (38)三、安装各工种之间的配合 (38)第十章、工程质量保证体系和技术措施 (39)一、质量目标 (39)(一)质量体系文件 (39)(二)质量体系运行程序 (40)(三)质量计划 (40)三、组织措施 (40)四、技术措施 (41)(一)技术、质量交底原则 (41)(二)单位工程分部分项工程的验收评定 (41)(三)技术复核、隐蔽工程验收 (42)(四)施工阶段砼浇筑制度 (42)(五)材料质量检查 (43)(六)施工技术资料管理 (43)五、质量检测与评定 (43)第十一章、施工安全保证措施 (44)一、保证安全组织措施 (44)二、安全管理及安全检查制度 (45)三、保证安全施工的管理措施 (46)四、职业安全卫生防护措施 (49)五、职业安全卫生施工方案 (51)六、施工机具安全防护方案 (53)七、防火安全方案 (55)第十二章、工期保证措施 (55)一、组织管理措施 (55)二、技术措施 (57)三、劳动力保证措施 (57)第十三章、文明施工、环境保护、消防保卫措施 (58)(一)场容管理 (58)(二)施工现场治安保卫组织 (58)(三)施工现场文明施工 (59)(四)建筑产品的成品保护 (60)二、现场消防保卫措施 (60)(一)组织措施 (60)(二)消防保卫措施 (60)(三)易燃、易爆化学物品管理 (61)(四)用火用电管理 (62)(五)临设支搭、料库管理 (63)(六)警卫护场 (64)三、现场环境保护、环境卫生措施 (64)(一)施工现场环保工作计划 (64)(二)施工现场环保工作制度 (65)(三)防止大气、水、噪声、粉尘污染制度 (66)(四)施工现场环保工作措施 (66)第十四章、雨季与施工措施 (68)一、技术准备 (68)二、现场准备 (68)三、雨期施工技术措施 (69)四、技术保证措施 (70)五、雨期施工安全措施 (70)第十五章、地上地下管线加固方案. (70)第十六章、采用新技术、新材料、新工艺施工方案及经济对比 (71)一、竹胶合板应用技术 (71)第十七章、回访保修 (71)第十八章、施工组织设计附图表 (74)附表一、拟投入本工程的主要施工机械设备表 (74)附表二、拟配备本工程的试验和检测仪器设备表 (76)附表三、劳动力计划表 (76)附表四、施工进度横道图 (77)附表五、施工总平面布置图 (78)附表六:临时用地表 (78)施工组织设计第一章、编制依据1、建设单位提供的工程量清单及工程招标文件。

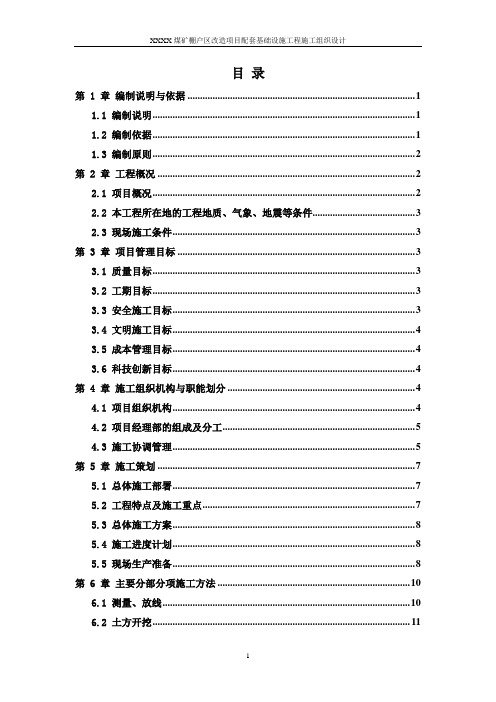

目录第 1 章编制说明与依据 (1)1.1 编制说明 (1)1.2 编制依据 (1)1.3 编制原则 (2)第 2 章工程概况 (2)2.1 项目概况 (2)2.2 本工程所在地的工程地质、气象、地震等条件 (3)2.3 现场施工条件 (3)第 3 章项目管理目标 (3)3.1 质量目标 (3)3.2 工期目标 (3)3.3 安全施工目标 (3)3.4 文明施工目标 (4)3.5 成本管理目标 (4)3.6 科技创新目标 (4)第 4 章施工组织机构与职能划分 (4)4.1 项目组织机构 (4)4.2 项目经理部的组成及分工 (5)4.3 施工协调管理 (5)第 5 章施工策划 (7)5.1 总体施工部署 (7)5.2 工程特点及施工重点 (7)5.3 总体施工方案 (8)5.4 施工进度计划 (8)5.5 现场生产准备 (8)第 6 章主要分部分项施工方法 (10)6.1 测量、放线 (10)6.2 土方开挖 (11)6.3 路面施工 (14)第 7 章成品、半成品保护措施 (23)第 8 章质量保证措施 (24)8.1 质量目标 (24)8.2 质量管理组织体系 (24)8.3 质量控制措施 (24)8.4 质量保证措施 (25)8.5 施工质保资料的收集管理制度 (26)第 9 章工期保证措施 (27)9.1 保证措施 (27)9.2 技术保证措施 (28)9.3 资源保障 (28)9.4 节假日稳定队伍的特殊措施 (28)第 10 章安全保证措施 (29)10.1 安全生产管理目标 (29)10.2 安全保证体系 (29)第 11 章季节施工措施 (31)第 12 章现场文明施工及环境污染防治措施 (31)12.1文明施工措施 (31)12.2环境污染防治措施 (32)XX股份有限公司XX煤矿棚户区改造项目配套基础设施(施工)工程施工组织设计第 1 章编制说明与依据1.1 编制说明本工程位于XX煤矿棚户区(XX煤矿北区棚户区小区、东风井棚户区小区),主要包括两个小区内道路、广场硬化、植树等工程内容,为保质、保量、按期完成施工内容,因此编制合理的施工组织设计给工程的顺利施工以技术指导,确保工程保质、保量、按期完成。
棚户区改造及配套基础设施EPC总承包项目承包人实施计划方案及承包人管理组织方案一、项目背景和目标本项目是针对城市棚户区改造和配套基础设施建设的EPC总承包项目。
项目旨在改善城市棚户区的居住条件,提高城市基础设施的水平,提供更好的公共服务,创造良好的城市环境。
二、项目范围1.棚户区改造范围:-统一拆除重建符合规划要求的旧居民楼和简易房屋;-调整棚户区内的居住布局,合理分配室内空间;-改善供水、供电、供暖和卫生设施等基础设施条件。
2.配套基础设施建设范围:-新建和改造供水管网、供电设施、供暖设施等;-增设文化服务设施、儿童活动场所等公共设施;-提升道路和交通设施。
三、项目实施计划方案1.前期准备阶段:-成立项目管理团队,明确各成员职责;-制定项目实施计划,明确各项工作任务和时间节点;-组织编制项目可行性研究报告和初步设计方案;-开展市场调研,确定供应商和合作伙伴。
2.设计和方案阶段:-进行详细设计和施工图设计,包括建筑、结构、给排水、供暖、供电、道路等;-提供专业技术支持和设计优化建议,确保方案符合规划要求;-同时进行环境影响评估和安全风险评估。
3.施工和监理阶段:-指定施工管理团队,组织施工进度和质量管控;-负责与相关部门的沟通协调工作,确保施工过程中的顺利进行;-指定监理单位进行日常监督和质量检查,确保施工质量符合要求。
4.竣工验收和交付阶段:-配合相关部门进行项目竣工验收,确保工程质量;-提供完备的竣工资料和管理手册,方便后期维护管理工作;-指导用户单位的移交工作,确保项目顺利交付使用。
1.成立项目管理团队,负责项目的组织、协调和管理工作。
-设立项目经理,负责项目整体管理;-设立技术总监,负责项目设计和施工技术管理;-设立工程监理,负责项目监督和质量管理;-设立合同管理,负责项目合同签订和变更管理。
2.项目管理团队分工明确,各成员密切配合,确保项目按质按时完成。
-项目经理负责项目整体进展、风险管理和决策;-技术总监负责项目设计和技术标准的制定;-工程监理负责施工现场监督和质量检查;-合同管理负责与供应商和合作伙伴的合同签订和管理。
XXXXX工程
施工组织设计
批准:XXX
审核:XXX
编制:XXX
***工程公司项目部
二〇一八年四月
一、施工组织设计
1.投标人编制施工组织设计的要求:编制时应采用文字并结合图表形式说明施工方法、拟投入本标段的主要施工设备情况、拟配备本标段的试验和检测仪器设备情况、劳动力计划等;结合工程特点提出切实可行的工程质量、安全生产、文明施工、工程进度、技术组织措施,同时应对关键工序、复杂环节重点提出相应技术措施,如冬雨季施工技术、减少噪音、降低环境污染、地下管线及其他地上地下设施的保护加固措施等。
2.施工组织设计除采用文字表述外可参考附下列图表,图表及格式,投标人根据其施工组织设计的要求可自行把下列图表添加到相应的项目中。
附表一拟投入本标段的主要施工设备表
附表二拟配备本标段的试验和检测仪器设备表
附表三劳动力计划表
附表四计划开、竣工日期和施工进度网络图
附表五施工总平面图
附表六临时用地表
附表七:施工组织设计(暗标)编制要求
***老城区棚户区改造人民路基础设施
建设项目施工招标
施
工
组
织
设
计
2018年3月5日。
棚户区改造项目施工组织设计一、项目背景棚户区改造项目是改善城市居民居住环境的重要措施,其目标是通过对老旧住宅区、违法建筑、危旧房屋等进行改造,提升城市居民的居住条件和生活质量。
本项目位于市区,改造范围包括15个棚户区,总计100万平方米,涉及居民户数为5000户。
二、建设内容本项目的建设内容主要包括以下方面:1.拆除旧住宅:对棚户区内的老旧住宅、违法建筑、危旧房屋等进行拆除,确保安全、高效完成。
2.新建住宅:新建住宅楼和小高层住宅,提供舒适、安全的居住环境。
3.基础设施建设:改造项目还包括道路、供水、供电、排水等基础设施的新建和升级改造。
4.公共设施建设:新建社区服务中心、幼儿园、学校、医疗设施等公共设施,提供便利的公共服务。
1.组织架构本项目施工组织架构包括项目经理、项目总监、现场施工队等主要角色。
项目经理负责项目全面管理和协调,项目总监负责施工进度和质量监督,现场施工队负责具体施工和安全管理。
2.施工总体策划根据项目计划,制定施工总体策划,包括施工目标、工期计划、施工组织、资源调配等。
同时,编制项目施工管理手册,明确各项工作要求和流程。
3.安全管理安全管理是本项目的重中之重,应制定完善的安全管理制度。
施工队必须配备安全专职人员,对施工现场进行全面的安全管理,包括施工现场的封闭管理、安全教育培训、事故应急预案等。
4.现场协调本项目涉及的施工场地较大,需要进行合理的现场协调。
施工队应建立现场指挥中心,专门负责现场协调、指挥和安排工作。
5.供应链管理为确保施工进度和质量,应建立稳定的供应链管理体系,包括与供应商的合作关系、物资采购、质量控制等。
同时,引入信息化管理手段,实现供应链的数字化管理,提高管理效率。
6.质量管理本项目对质量要求较高,施工队应建立质量管理体系,包括施工工艺、质量验收等方面的管理。
在施工过程中,设立质量检查组,对施工工艺和质量进行监督和检查,确保施工质量符合要求。
7.施工进度控制施工进度是项目成功的关键,应制定详细的施工进度计划,并设立进度监控组,及时发现和解决施工中的问题,确保施工进度按计划进行。
棚户区改造小区配套基础设施项目施工组织设计一、项目概况棚户区改造小区配套基础设施项目施工组织设计主要目的是为了改善棚户区居民的居住环境,提高居民的居住品质。
项目的具体内容包括道路、排水、供水、供电等配套基础设施的建设。
本项目施工组织设计将从项目背景、施工组织方案、施工组织措施以及安全管理四个方面进行详细阐述。
二、项目背景棚户区改造是国家重点工程,主要针对城市中存在的低收入人群聚集的旧城区的改造工程。
改造计划通常包括拆迁旧楼、新建住宅小区以及配套基础设施的建设等。
由于改造区域通常是人口密集的区域,因此施工安全以及居民的生活影响是该项目施工组织设计的重要考虑因素。
三、施工组织方案为确保施工工期的进度,同时最大程度地减少居民的生活影响,本项目采用分区快速施工的施工组织方案。
具体的方案如下:1.根据项目设计施工图纸,将项目区域划分为数个施工单元进行施工,每个施工单元内部进行细化分区;2.每个施工单元设置专门的施工队伍,负责该单元内的基础设施建设工作;3.配合市政部门的施工时间要求,合理安排施工人员的轮岗,确保施工时间最大程度地减少对居民生活的影响;4.建立施工现场管理制度,包括施工组织人员的责任制以及规章制度,并严格落实;5.施工过程中,及时与邻近项目施工方进行沟通,共同协调,减少施工冲突;6.正确进行施工工序间的衔接,避免工序之间的等待时间,以提高施工效率。
四、施工组织措施为确保施工过程的安全,保障居民生命财产安全,本项目将采取以下一系列施工组织措施:1.在施工现场周围搭建围挡,并配备监控设施,以确保非施工人员无法进入施工现场;2.每个施工单元的入口处设置施工人员出入口,严格控制人员的出入;3.在施工区域设置指示牌进行警示,以引导居民绕行,并提供相关施工信息;4.设立专门的巡查岗位,定期巡查施工现场,及时处理施工中遇到的问题;5.配备专门的安全监测设备,对施工现场进行全方位监控;6.建立健全的安全管理制度,包括事故预案、应急救援措施等。
城市棚户区改造项目项目市政基础配套设施工程道路施工组织设计城市棚户区改造项目项目市政基础配套设施工程道路施工组织设计云南省云南省20132013——20172017 年城市棚户区改造项目(四期)年城市棚户区改造项目(四期)曲靖市沾益区西河片区项目市政基础配套设施工曲靖市沾益区西河片区项目市政基础配套设施工程(二标)程(二标)施工组织设计施工组织设计编制:编制:审核:审核:审批:审批:云南建投第六建设有限公司云南建投第六建设有限公司曲靖市沾益区西河片区项目市政基础配套设施工程曲靖市沾益区西河片区项目市政基础配套设施工程施工组织设计施工组织设计云南建投第六建设有限公司云南建投第六建设有限公司二二〇〇一六年一六年曲靖市沾益区西河片区项目市政基础配套设施工程曲靖市沾益区西河片区项目市政基础配套设施工程施工组织设计施工组织设计云南建投第六建设有限公司云南建投第六建设有限公司目目录录目目录录2 第一章第一章编制依据编制依据1 一、编制依据1(一)国家现行有关规范、规程、标准.1 (二)与工程建设有关的法律、法规文件.3 (三)施工承包合同文件.4 (四)工程设计文件及其他.4 二、编制原则4 第二章第二章工程概况工程概况6 一、工程建设概况6 二、项目设计概况6 (一)道路工程.6 (二)排水工程.11 (三)电力工程.15 (四)交通工程.15 (五)照明工程.16 三、自然条件17(一)气象水文条件.17 (二)工程地质条件.17 四、工程特点和重、难点19 第三章第三章施工部署施工部署19 一、施工管理目标19(一)工程施工综合管理目标.19 二、项目管理组织机构及职责20(一)项目管理组织机构.20 (二)项目经理部各职能人员岗位职责.22 三、施工准备与主要资料配置25(一)施工现场复查和了解.25 (二)临时施工用水安排.26 (三)临时施工用电安排.26 曲靖市沾益区西河片区项目市政基础配套设施工程曲靖市沾益区西河片区项目市政基础配套设施工程施工组织设计施工组织设计云南建投第六建设有限公司云南建投第六建设有限公司(四)劳务分包方准备.26 (五)施工机械准备.26 (六)材料分包准备.27 (七)工程分包方准备.27 四、施工段划分及施工顺序28 五、重点、难点的应对措施28 第四章第四章工程施工技术方案工程施工技术方案29 第一节第一节施工测量施工测量29 一、工艺流程30 二、技术标准30 三、技术措施30 四、施工复测31 五、导线控制测量31(一)平面控制网的选点与布设.31 (二)导线、高程观测及计算.31 六、道路工程的测量32 七、管道工程的测量32 第二节第二节道路工程施工道路工程施工33 一、地表清理33(一)地表水排除.33 (二)植被清理.33 二、路基土方开挖及回填33(一)路基土方开挖.33 (二)路基填筑.34 (三)特殊路基处理(以下是结合设计图纸要求).37 三、路床施工37 (一)工艺流程.37 (二)施工准备.37 四、级配碎石基层施工39(一)工艺流程.39 (二)材料.39 (三)施工准备.39 (四)级配碎石拌和及运输.40 (五)施工方法.40 曲靖市沾益区西河片区项目市政基础配套设施工程曲靖市沾益区西河片区项目市政基础配套设施工程施工组织设计施工组织设计云南建投第六建设有限公司云南建投第六建设有限公司六、水泥稳定碎石基层施工41(一)工艺流程.42 (二)材料.42 (三)混合料的组合设计.43 (四)水泥稳定层施工.43 (五)水泥稳定碎石基层质量要求.45 七、立缘石、平缘石安装45(一)立缘石.45 (二)平缘石.45 八、路面沥青混凝土铺设45(一)施工前提条件.45 (二)开工前准备.46 (三)材料要求.46 (四)沥青混合料配合比设计.46 (五)沥青砼铺筑.47 (六)接缝处理.48 (七)粘结层施工.48 (八)雨水口施工.48 九、人行道施工49(一)施工工艺流程.49 (二)施工准备.49 (三)测量放线.49 (四)人行道级配碎石层铺设.49 (五)模板支设.49 (六)人行道砼基础浇筑.50 (七)人行道步砖及盲道步砖铺装.50 一、施工准备51 二、测量放线51 三、沟槽开挖及基础处理52 四、管道基础52 五、管道安装52(一)铺管.52 (二)管道安装.53 六、钢筋混凝土检查井施工53(一)施工工序.53 (二)基础垫层.53 曲靖市沾益区西河片区项目市政基础配套设施工程曲靖市沾益区西河片区项目市政基础配套设施工程施工组织设计施工组织设计云南建投第六建设有限公司云南建投第六建设有限公司(三)钢筋工程.53 (四)模板工程.54 (五)混凝土工程.54 七、井盖板制作、安装55 八、沟槽回填55(一)施工工艺.55 (二)回填施工.55 第四节第四节照明工程施工照明工程施工55 一、材料准备55 二、施工工艺流程56 三、施工工艺56(一)灯体基础施工.56 (二)接地装置施工.57 (三)电缆管道敷设工艺.57 (四)灯杆安装.58 (五)灯具安装.58 (六)电缆电线穿管.59 (七)设备安装.60 第五章第五章质量目标及保证措施质量目标及保证措施60 第一节第一节质量目标及分解质量目标及分解60 一、施工质量目标61 二、质量目标分解61(一)道路工程.61 (二)给排水管道工程.62 (三)绿化工程.62 (四)照明工程.63 (五)交通设施工程.64 第二节第二节质量保证措施质量保证措施66 一、组织保证66 二、技术保证66 三、物资检验66 四、过程检验及报验67 五、不合格分项(工序)处理规定67 六、工程质量验收规定68 曲靖市沾益区西河片区项目市政基础配套设施工程曲靖市沾益区西河片区项目市政基础配套设施工程施工组织设计施工组织设计云南建投第六建设有限公司云南建投第六建设有限公司七、质量保证资料管理规定68 第三节第三节质量控制过程及创优质工程实施规划质量控制过程及创优质工程实施规划68 一、质量控制过程68 二、项目创优体系70 三、针对本工程的质量保证措施70(一)施工准备阶段的质量控制.70 (二)施工阶段质量控制.71 (三)竣工验收阶段质量控制.72 (四)保修回访阶段的质量控制.72 第四节第四节分项工程质量控制措施及通病防治分项工程质量控制措施及通病防治72 一、测量工程72 二、路基工程74(一)路基工程质量控制程序图.74 (二)基槽承载力.76 (三)路基填料选择.76 (四)路基填筑.77 三、道路路面水泥稳定碎石基层79(一)路面基层工程质量控制框图.79 (二)水泥稳定碎石基层质量控制措施.81 (三)水泥稳定碎石基层质量通病分析及预防措施.81 四、沥青混凝土83(一)摊铺.83 (二)压实.83 (三)控制碾压温度.83 (四)接缝处理.83 五、道路附属构筑物84 六、管道工程84 (一)质量通病分析.84 (二)质量通病的控制与防治.85 七、其他质量保证措施86 第五节第五节过程服务与保修服务过程服务与保修服务86 第六节第六节成品保护成品保护87 一、沟槽开挖工程87 二、管道87 曲靖市沾益区西河片区项目市政基础配套设施工程曲靖市沾益区西河片区项目市政基础配套设施工程施工组织设计施工组织设计云南建投第六建设有限公司云南建投第六建设有限公司三、路基土方填筑工程成品防护措施87 四、路面工程成品防护措施88 五、成品保护责任88 第六章第六章安全文明施工保证措施安全文明施工保证措施89 第一节第一节安全施工保证措施安全施工保证措施89 一、安全施工管理目标89 二、保证安全施工的组织措施89(一)安全生产管理组织架构图.89 (二)各岗位安全生产责任制.90 (三)项目安全目标考核办法.95 三、保证安全施工的管理措施98(一)安全管理措施.98 (二)制订制度和措施,确保安全生产.98 四、危险性较大安全专项措施99(一)重大危险源管理.99 (二)专项安全措施.99 (三)机电设备安全防护措施.100 (四)临时用电安全措施.101 (五)地下管线及地下设施的加固措施.102 第二节第二节文明施工保证措施文明施工保证措施103 一、文明施工、环境保护管理目标103 二、文明施工与环境保护管理体系103 三、文明施工规划及保护措施103(一)文明施工管理措施.104 (二)环境保护措施.106 四、减少噪音、降低环境污染措施108(一)减少噪音措施.108 (二)降低环境污染措施.109 五、建设绿色环保建筑工地109(一)推行“环境管理体系”.110 (二)针对环境管理在施工上的控制.110 (三)针对环境管理在组织、管理上的控制.111 第三节第三节消防保卫措施消防保卫措施111 一、消防措施111 曲靖市沾益区西河片区项目市政基础配套设施工程曲靖市沾益区西河片区项目市政基础配套设施工程施工组织设计施工组织设计云南建投第六建设有限公司云南建投第六建设有限公司二、保卫措施112 第四节第四节应急预案应急预案113 一、施工现场常见伤害类型113(一)触电伤害.113 (二)中毒伤害.113 (三)火灾和爆炸伤害.113 (四)坍塌伤害.114 (五)机械伤害.114 二、组织机构及职责114(一)应急救援组织机构设置.114 (二)公司及项目安全管理人员.115 (三)应急小组职责.116 (四)应急小组成员分工.117 第七章第七章工期计划及保证措施工期计划及保证措施118 第一节第一节工期目标及承诺工期目标及承诺119 一、工期目标119 二、工期承诺119 第二节第二节工期保证措施工期保证措施119 一、建立完善的计划保证体系119 二、进度分三级进行控制119 三、进度计划编制原则120 四、现场生产组织措施120(一)保证工期的外部协调.121 (二)保证工期的生产进度管理.121 (三)充分利用工作面.121 (四)保证连续作业进度及质量.121 五、人材物机保证措施122 六、技术保证措施六、技术保证措施123 七、工程款实行专款专用七、工程款实行专款专用124 八、建立工期奖罚制度八、建立工期奖罚制度124 九、农民工工资保证措施九、农民工工资保证措施124 第三节施工总进度计划125 曲靖市沾益区西河片区项目市政基础配套设施工程曲靖市沾益区西河片区项目市政基础配套设施工程施工组织设计施工组织设计云南建投第六建设有限公司云南建投第六建设有限公司一、施工总进度计划一、施工总进度计划125 第八章第八章人、料、机投入计划及保证措施人、料、机投入计划及保证措施125 第一节第一节劳动力投入计划及保证措施劳动力投入计划及保证措施125 一、劳动力安排125 二、劳动力投入的保证措施125 三、劳动力计划表126 第二节第二节材料投入及保证措施材料投入及保证措施126 一、材料投入计划126 二、材料的投入保证措施127 第三节第三节机械设备、工器具投入计划及保证措施机械设备、工器具投入计划及保证措施128 一、机械设备投入计划128 二、机械设备保障措施129(一)机械设备管理人员和操作人员的保证.129 (二)机械设备进场检验.129 (三)机械设备的使用.129 (四)机械设备的保养和维修.129 三、试验检验工器具投入计划130 四、检测、试验仪器具保证措施132(一)组织机构.132 (二)检验与试验流程.133 (三)主要项目试验检验程序框图.134 (四)检验项目及取样方法.136 第九章第九章施工总平面图施工总平面图139 第一节第一节布置原则布置原则140 一、总平布置要求140 (一)施工总平面设计的内容.140 二、总平布置的验收140 三、总平布置的变更管理140 四、总平布置的检查141 第二节第二节布置说明布置说明141 一、临时围栏设置141 二、办公区设置141 曲靖市沾益区西河片区项目市政基础配套设施工程曲靖市沾益区西河片区项目市政基础配套设施工程施工组织设计施工组织设计云南建投第六建设有限公司云南建投第六建设有限公司结合现场实际情况,我方在环湖南路对面村子租房屋用于办公及生活。
XX镇棚户区改造配套基础设施工程施工组织设计编制单位:四川第八建筑公司2018年10月20日目录第一章、综合说明第二章、工程概况及其工程施工中的重点和难点第三章、施工组织机构第四章、施工部署第五章、工期进度计划与措施第六章、施工总平面布置第七章、施工方案与技术措施第八章、质量管理体系与措施第九章、资源配备计划第十章、施工设备及人员进退场安排第十一章、安全管理体系与措施第十二章、文明施工管理体系与措施第十三章、环境保护管理体系与措施第十四章、治安保卫管理第一章综合说明第一节、编制说明本施工组织设计对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、工程质量控制措施、安全生产保证措施、文明施工及环境保护措施、降低成本措施、推广新技术、工程技术资料管理、成本控制、材料采购以及工程回访等诸多因素尽可能充分考虑,突出科学性、适用性及针对性,是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。
第二节、编制原则重点突出,兼顾全面;确保质量,安全适用;技术先进,经济合理。
第三节、编制依据1、由建设单位提供的精细建筑设计有限责任公司设计的《XX镇棚户区改造配套基础设施工程》设计图纸。
2、现场实地情况。
3、国家现行施工及验收规范的有关规定和文件要求。
4、我公司的技术管理标准、机械设备情况。
第四节、编制方法1、遵守政府部门规定及建设单位合同条件的要求;2、依据工程建设规律及程度,合理安排施工顺序;3、实事求是,结合实际;4、应用系统工程、网络计划、流水作业、目标管理、信息技术等现代化管理方法,统筹安排施工作业;5、按照动态设计思想,树立动静结合的辩证观念,随着工程实施展开,主观和客观认识的深入,应科学、动态地调整、补充、完善前述方案,使之真正能控制和指导工程施工。
第五节、编制目的对施工过程预先进行规划设计,以期对施工过程真正起到控制和指导作用,使项目顺利实施;为了做到技术先进、经济合理可行、施工组织有序而均衡、工程质量得到控制、安全生产、文明施工,最终实现在计划进度目标内,确保质量,安全、文明地完成工程建设任务。
第六节、编制内容我公司施工内容即为XX镇棚户区改造配套基础设施工程施工图及工程量清单所示范围内全部内容。
我公司承诺根据工程设计要求,工程施工质量达到一次性达到国家现行施工验收规范合格标准。
第二章工程概况及其工程施工中的重点和难点一、工程概况本工程含人行道改造和新建厕所工程。
人行道改造位于XX镇内,是XX镇市政道路连接的重要通道。
新建厕所位于干线公路-生活污水净化沼气池,设计总量为50立方米,池底以粉质粘土层做为持力层,地基承载力特征值为150Kpa。
二、工程重点1、本工程作为我公司对外的一个工程,必须严格控制建筑施工对周边的影响是该工程的一大重点。
2、该工程施工量不大,施工也较简单,但仍然对钢筋、砼、模板工程作为本工程的控制重点。
三、工程难点1、根据该工程在总平面示意图中所处位置及现场实际勘察结果,如何合理布置机具,减少二次运输,特别是施工中还存在各专业工种(水、电等)间的协调配合。
都应采取切实可行的有效措施,合理安排,在并肩作战的同时,相互配合统一计划、逐步实施。
2、该工程主要为棚户区人行道改造、新建公厕,怎样才能在把握全局的情况下,顺利落实并完成各建筑、各专业工种平行流水工作是该工程施工中的一大难点,也给我方在全面质量管理方面提出了较高的要求,我们对此加以高度重视,派专人负责,并制定详细的实施计划,认真履行岗位职责、严格把好质量关,做到过程有监督,事后有检查,始终有记录,并具备责任可追溯性。
第三章施工组织机构我公司将“XX镇棚户区改造配套基础设施工程”的工作视为公司上下的重要工作来抓,施工组织时在技术力量、人员配备、物资供应、资金保障、机械设备的供给上给予拟派项目经理部全力支持,解除其后顾之忧,使他们能顺利地完成该工程的施工任务,为贵单位奉献一座建筑精品!公司由主管生产的副总经理负责,由技术科、质量科、施工管理科、安全科、经营部、材料分公司、机施分公司等部门负责人参加的“XX镇棚户区改造配套基础设施工程项目”领导小组,全力支持该工程项目经理部的工作。
加强同建设单位、设计单位、监理单位的联系,协调与安装单位和其它协作单位的关系,帮助解决施工中出现的技术、质量、安全、材料、资金等问题,保证本工程的顺利施工。
第一节、施工组织机构根据“XX镇棚户区改造配套基础设施工程”的特点,在公司范围内,抽调各类专业人员,成立现场指挥部,负责协调项目经理部与各分公司及公司各职能部门的关系,继续推行国家建设部颁发的建设工程项目法施工,实行项目目标责任管理。
项目具体生产任务由项目经理部负责,项目经理部设项目经理、技术负责人。
下设质检员、安全员、施工员、材料员、预算员、资料员、财务员、机械员、劳资员等专业管理人员,在项目经理的直接指挥下,做到有计划的组织施工和管理,确保工程项目的工期、质量、安全、成本及文明施工取得高水平、高效益。
一、项目管理机构的三个层次施工管理由三个层次组成,各个层次职责明确,环环相扣:1、指挥决策层—工程指挥部我公司总部作为“XX镇棚户区改造配套基础设施工程”的总指挥部,总指挥长由公司总经理担任,公司各职能部门参加,对项目进行全方位的监控,使项目管理步入了正规、有序的良性发展阶段,给项目的各项管理工作进行指导,为工程的顺利进行提供可靠保证。
工程总负责人(项目主管)由公司总经理担任,工程总技术负责人由公司总工程师(技术主管)担任。
2、项目管理层--工程部承包项目经理部“XX镇棚户区改造配套基础设施工程”的施工实施项目经理负责制,对内项目经理作为企业法人的委托代理人在授权范围内行使职权,实现总部的决策意图和企业对业主的合约承诺,对外充分利用社会化专业分工与协调,组合优秀的专业队伍和劳动队伍,以及合格供应商及优良资源,实施项目的总承包管理,全面实现工程项目的综合目标。
3、施工作业层--直接参与施工的作业班组“XX镇棚户区改造配套基础设施工程”施工中由项目经理部与班组进行分包,直接参与工程的施工,其职能为:(1)、配合项目经理部的规划和管理工作;(2)、负责各分项工程的施工与自检、互检,对工程质量负直接责任;(3)、执行项目经理部制定的质量、成本进度、安全等各项措施。
二、项目组织机构框图(见下页)五、公司安全生产组织机构第二节、人员配备及岗位职责一、项目部组成人员项目经理、项目副经理、技术负责人、施工员、安全员、质检员、机械员、材料员、造价员、资料员、财务员等专业管理人员。
二、各主要组成人员及岗位职责1、项目经理a 、为工程项目的第一质量责任人,对该项目的工程质量直接负责;b 、严格执行本公司质量手册及各类控制文件,保证质量体系正常运行;c、负责合理组织资源,正确处理质量与工期、质量与产值、质量与消耗的关口,在计划布置落实施工任务时,同时落实质量保证措施,确保项目工期和质量目标的实现;d、严格对分包商的管理,严格履行承包合同;e、组织项目质量检查、组织分部分项工程评定,配合工程部工作。
2、技术负责人a 、负责项目质量技术工作,对工程质量负技术责任;b 、组织编写施工组织设计或方案,制订项目工程质量保证措施;c 、负责参加图纸会审,组织整理图纸会审纪要;负责向施工员进行技术和质量标准、要求交底;d、负责技术管理和技术实施情况检查和参加项目工程质量检查;参加分部分项工程质量评定;审查现场试验人员提供的试验报告;e 、组织对五千元以下质量事故的调查及处理;f、指导质量样板的施工;积极应用“四新”技术,提高工程质量水平;g、主管工程有关定位、测量及复测、沉降观察等工作;3、施工员a 、组织生产班组严格按设计图纸、施工规范、操作规程、施工组织设计、技术措施施工;组织工序交接检查,加强对工序质量控制,对其所管的分部分项工程质量负责;b 、对班组进行技术交底;组织办理隐蔽工程验收,参加分部分项工程质量验收评定和项目质量检查;c 、及时编制和填写各类技术资料和质量记录,保证工程技术档案完整;d 、认真具体贯彻执行国家安全生产方针、政策、法令、规章制度和上级已经批准的施工组织设计、施工方案。
如在执行中,施工组织设计、施工方案需要做修改,必须经原编制,审批部门的批准;e 、对所负责的施工项目的安全生产负直接责任。
严格执行三检制度,及时纠正不安全因素,不准违章指挥,制止违章冒险作业。
负责定期布置、检查、总结、汇报安全工作。
保证及时返回上级下发的隐患整改通知单;、f 、认真执行各项安全技术措施,及时架设安全设施和防护保险装置,对所管的施工现场环境安全和一切安全防护设施的完整、齐全、有效,是否符合安全要求负有直接责任;g 、领导所属班组搞好安全活动日,组织班组学习安全操作规程。
在交待生产任务时,要特别做好有针对性的局面安全技术交底,并检查执行情况,遇到生产与安全发生矛盾时,生产必须服从安全。
要督促工人正确使用劳动保护用品;h 、发生伤亡事故后,立即报告项目经理,对发生重大伤亡事故,重大未遂事故还要保护好现场,参加事故的调查处理。
负责填写轻伤事故《工人职员伤亡事故登记表》,认真吸取事故教训;I 、负责脚手架、机械设备的验收工作,合格后方可交工人使用;J 、施工生产的劳动组合符合现行安全生产规章制度的规定,不准非特殊工种去干特殊工种的作业。
4、资料员(内业技术员)a 、负责项目技术资料,质量记录的收集、检查、保管、归档工作;b 、竣工资料的整理、编制、装订和移交;c 、质保中心和公司技术、质安部门的业务负责相关文件和资料分发、保管、上报等;5、材料员a 、负责进货物资的质量、数量验证,通知项目试验人员取样送检,收集合格证明文件提交内业技术员;b 、负责对进货物资进行标识,并记入施工现场收料台帐,负责有关联络工作,做好不合格或不适用记录;c 、负责进入项目物资贮存、保管、发放;6、质检员a 、公司委派驻工地负责质量监督检查;b 、检查工程质量,监督施工人员按规范、标准要求施工,对发现的一般问题要求随时纠正,发现重大事故隐患可要求停工处理,并负责处理后的验证;c 、领导班组自检、互检,交接检,核查班组质量自检记录及任务书质量等级,核定分部分项质量等级;d 、对原材料、半成品的质量进行监督检查,制止使用不合格的产品;e 、参与隐蔽工程验收,参与质量样板的检查鉴定,参与质量事故的调查处理;f 、参加项目质量检查,整理检查记录,并上报公司有关部门;g 、收集整理质量检验评定资料;编制项目质量报表并上报质安科;h 、有权随时向上级反映本项目施工中的违章现象;7 、安全员a 、负责本项目安全管理的具体工作。
B、经常学习和宣传各种安全标准.法规及制度,协助项目经理健全各项安全管理制度和各种标牌。
