热水锅炉水压试验方案
- 格式:docx
- 大小:19.11 KB
- 文档页数:10
锅炉打压方案摘要:锅炉是工业生产中常用的重要设备之一,其压力调控对于保持锅炉运行稳定和安全具有重要意义。
本文将介绍锅炉打压方案的相关内容,包括锅炉打压的意义、打压的方式和方法、打压策略的制定以及注意事项等。
通过合理的打压方案,提高锅炉的稳定性和安全性,确保锅炉的长期可靠运行。
一、引言1.1 锅炉打压的意义锅炉是工业生产中常用的热能转换设备,其工作原理是通过将燃料燃烧产生的热能转化为工作流体(如水蒸汽或热水),从而提供动力或供热。
锅炉的压力调控对于保持锅炉运行稳定和安全非常重要。
合理的打压方案可以保证锅炉内部压力不过高或过低,使得锅炉在工作过程中处于最佳运行状态。
1.2 文档的目的本文档旨在提供一套完整且可行的锅炉打压方案,解决锅炉压力不稳定和安全问题,确保锅炉长期稳定运行。
二、打压的方式和方法2.1 常用的打压方式常见的锅炉打压方式包括手动调整、自动调整和远程监控三种方式。
手动调整需要操作人员根据锅炉的实际情况进行调整,适用于小型锅炉;自动调整通过传感器和控制系统实现锅炉压力的自动调节,适用于中型锅炉;远程监控通过网络远程监测锅炉的工作状态和压力变化,并进行相应的调整,适用于大型锅炉。
2.2 打压的方法锅炉打压的方法主要包括减少燃料供给、控制烟气的流速、调节燃烧风量和燃料含氧量等。
减少燃料供给可以降低锅炉的燃烧热负荷,从而降低锅炉的工作压力;控制烟气的流速可以通过调整烟道阻力和锅炉旁通风量实现,从而改变锅炉的烟气流速,从而影响锅炉的工作压力;调节燃烧风量和燃料含氧量可以改变燃烧过程中的氧气供应,从而影响锅炉的燃烧负荷和工作压力。
三、打压策略的制定3.1 考虑因素制定打压策略时需要考虑多个因素,包括锅炉的型号和规格、燃料的种类和质量、工作负荷的大小和变化、环境因素等。
这些因素会直接影响到锅炉的工作压力和安全性,因此需要充分考虑并综合分析。
3.2 策略制定步骤制定打压策略的步骤一般包括确定目标压力、分析现状、确定调整参数、制定调整方案、实施调整和监测效果等。
容器水压试验施工方案一、项目背景及目的随着现代工业的发展,很多重要设备和管道都需要经过容器水压试验来确保其安全性能和密封性能。
容器水压试验是一种通过给容器充水并施加一定压力的方法,来检测其结构是否牢固、密封是否良好的方法。
本施工方案旨在保证容器水压试验的施工质量和安全性。
二、施工准备工作1.容器的准备工作:包括清洗容器内部、确保容器完整、无漏洞及破损,并确保容器上的所有设备和管道的连接牢固。
2.施工队伍的组建:组建一支经验丰富、技术熟练的施工队伍负责容器水压试验的施工工作,并配备足够的人员、设备和工具。
3.施工材料和设备的准备:准备足够的水源、压力表、阀门等施工材料和设备,并进行检查,确保其完好无损。
三、施工步骤和方法1.容器充水:打开容器上的进水阀门,将水从水源通过管道引入容器内,直至容器充满。
2.容器加压:关闭进水阀门,打开出水阀门,并通过适当的调节阀控制出水的流量和压力,对容器施加一定的压力。
3.压力保持:在容器达到设定压力后,关闭出水阀门,并通过监测压力表来保持容器内的压力稳定,一般要求保持一定时间。
4.压力释放:在水压试验结束后,逐步地打开出水阀门,使容器内的压力逐渐释放,同时注意排除容器内可能存在的其他介质(如空气等)。
5.检查和维护:完成水压试验后,对容器进行检查,确保容器的结构完好、密封良好,并及时维修和更换损坏或出现问题的部件。
四、施工安全措施1.工作人员必须穿戴好相应的安全防护装备,如防护眼镜、橡胶手套、防护服等。
2.施工现场必须有专人负责监督水压试验的进行,并确保施工区域和周边区域的安全。
3.水源和水流设备等必须经过检测和确认,确保其安全和稳定性。
4.水压试验时,必须严格按照设计要求施工,防止施工过程中出现泄漏、爆炸等意外情况。
5.如有突发情况发生,必须及时采取紧急措施,确保工作人员和设备的安全。
五、质量检验和验收标准1.容器的结构完好,无明显的裂缝、破损等。
2.容器的密封性良好,无明显的漏水现象。
蒸汽锅炉水压试验标准一、引言。
蒸汽锅炉水压试验是指在蒸汽锅炉安装、改造、维修、验收等工程中,对锅炉水压力进行测试的标准化程序。
水压试验是保证蒸汽锅炉安全可靠运行的重要环节,也是对锅炉质量和性能的一次全面检验。
本文将详细介绍蒸汽锅炉水压试验的标准要求及相关注意事项。
二、蒸汽锅炉水压试验标准要求。
1. 水压试验前的准备工作。
在进行蒸汽锅炉水压试验前,首先要对锅炉进行全面检查,确保各部件完好无损,密封性良好,无泄漏现象。
同时,要对水压试验设备进行检查和校准,确保测试设备准确可靠。
2. 水压试验过程。
在进行水压试验时,应按照相关标准规范,逐步增加水压,直至达到设计要求的试验压力。
在整个试验过程中,要对锅炉各部件进行全面观察,确保无渗漏、无异常现象。
同时,要对试验压力进行稳定保持一段时间,以验证锅炉的承压性能。
3. 水压试验结束后的处理。
水压试验结束后,要及时将试验压力释放,排除锅炉内残余压力。
然后对锅炉进行全面检查,确认无渗漏、无损坏后,方可进行下一步工作。
三、蒸汽锅炉水压试验的注意事项。
1. 在进行水压试验时,要确保试验压力不超过设计压力,以免造成锅炉和管道的损坏。
2. 水压试验过程中,要严格控制试验压力的增加速度,避免因压力过快增加导致设备损坏。
3. 在试验过程中,要对锅炉各部件进行全面观察,及时发现并处理渗漏、异常现象。
4. 水压试验结束后,要及时将试验压力释放,排除锅炉内残余压力,以确保操作人员的安全。
四、结论。
蒸汽锅炉水压试验是蒸汽锅炉安装、改造、维修、验收等工程中不可或缺的环节。
严格按照相关标准要求进行水压试验,能够有效验证锅炉的承压性能,确保锅炉安全可靠运行。
同时,在进行水压试验时,也要严格遵守相关注意事项,确保试验过程安全可靠。
希望本文所述内容能够为相关人员在进行蒸汽锅炉水压试验时提供一定的参考和指导。
锅炉水压试验标准锅炉水压试验是指在锅炉安装、改造、维修、验收等环节中进行的一项重要测试,其目的是验证锅炉在设计压力下的密封性能和强度,以确保锅炉在运行过程中能够安全稳定地工作。
锅炉水压试验标准是对锅炉水压试验进行规范和要求,本文将对锅炉水压试验标准进行详细介绍。
1. 水压试验前的准备工作。
在进行锅炉水压试验前,首先需要对锅炉进行全面的检查和准备工作。
包括但不限于检查锅炉本体、附件、管道、阀门等设备的完好性,清理锅炉内部杂物和沉积物,检查各种仪表和安全装置的工作状态,确认试验水质符合要求,做好试验记录和试验方案等准备工作。
2. 水压试验的具体操作。
水压试验一般采用水压泵将水加压到设计压力的1.25倍,保压一定时间后检查泄漏情况。
在进行水压试验时,需要注意以下几点:(1)试验水压力的控制应准确可靠,试验水的温度应符合要求;(2)试验过程中要严格控制试验水的温度和压力,防止试验水温度过高或过低,压力超过设计压力;(3)试验过程中要定期检查试验压力表、安全阀和其他安全装置的工作状态,确保试验过程安全可靠;(4)试验结束后要及时排空试验水,清理试验管道,恢复锅炉正常使用状态。
3. 水压试验后的处理。
水压试验结束后,需要对试验结果进行评定和处理。
如果发现有泄漏或其他异常情况,需要及时进行修复和处理,并重新进行水压试验。
同时要对水压试验的全过程进行记录和归档,包括试验前的准备工作、试验过程中的数据记录、试验后的处理情况等内容,以备日后查阅和分析。
4. 注意事项。
在进行锅炉水压试验时,需要特别注意以下几点:(1)严格按照相关标准和规范进行操作,不得擅自变更试验方案和参数;(2)试验过程中要严格控制试验水的温度和压力,确保试验过程安全可靠;(3)试验结束后要对锅炉进行全面的检查,确保锅炉在试验后能够安全稳定地工作。
总之,锅炉水压试验是确保锅炉安全运行的重要环节,严格按照标准和规范进行水压试验,对于保障锅炉设备的安全稳定运行具有重要意义。
劳动部关于印发《修订后的〈热水锅炉安全技术监察规程〉有关章节》的通知(劳部发〔1997 〕74号)各省、自治区、直辖市劳动(劳动人事)厅(局):《蒸汽锅炉安全技术监察规程》(劳部发〔1996 〕276 号,以下简称《蒸规》)已于1997 年1月1日开始执行,为使《热水锅炉安全技术监察规程》(劳锅字〔1991 〕8号,以下简称《水规》)与《蒸规》在安全技术要求上协调一致,我们对《水规》有关章节进行了相应的修订,现将修订后的《水规》的有关章节印发给你们,请结合《水规》的其他章节一并执行。
执行中有何问题,请及时告我部职业安全卫生与锅炉压力容器监察局。
一九九七年三月十四日修订后的《热水锅炉安全技术监察规程》有关章节第一章总则一、《热水锅炉安全技术监察规程》适用范围包括电加热热水锅炉和锅炉范围内管道。
二、进口固定式热水锅炉或国内生产企业(含外商投资企业)引进国外技术,按照国外标准生产且在国内使用的固定式热水锅炉,也应符合本规程珠基本要求。
特殊情况如与本规程基本要求不符时,应事先征得劳动部锅炉压力容器安全监察机构同意。
第二章一般要求锅炉安装质量的分段验收和水压试验,由锅炉安装单位和使用单位共同进行。
总体验收时,除锅炉安装单位和使用单位外,一般还应有劳动部门锅炉压力容器安全监察机构派员参加。
第三章材料用于锅炉的主要材料如锅炉钢板、锅炉管和焊接材料等,锅炉制造厂应按有关规定进行入厂验收,合格后才能使用。
用于额定热功率小于或等于4。
2MW 且额定出水温度小于120℃锅炉的主要材料如原始证明书齐全,且材料标记清晰、齐全时,可免于复验。
对于质量稳定并取得劳动部锅炉压力容器量安全监察机构产品安全质量认可的材料,可免于复验。
否则,不能免于复验。
第四章钢制锅炉的结构一、受压元件上开胀接管孔应符合《蒸汽锅炉安全技术监察规程》第51条的规定。
二、锅炉受热面管子以及锅炉范围内管道可采用无直段弯头,采用无直段弯头的布置及技术要求应符合《蒸汽锅炉安全技术监察规程》第54条的规定。
锅炉水压试验合格标准
锅炉水压试验是锅炉安装和调试的重要环节,也是保障锅炉安全运行的重要手段。
合格的水压试验可以有效地检验锅炉的质量和性能,确保其在运行过程中能够稳定可靠地供热或供水。
为了保证锅炉水压试验的合格性,制定了一系列的标准和要求,下面将对锅炉水压试验合格标准进行详细介绍。
首先,锅炉水压试验的合格标准包括试验压力、试验时间和泄漏要求。
试验压
力是指在试验过程中所施加的压力,一般应为锅炉设计压力的1.5倍。
试验时间则
是指试验过程中所持续施加试验压力的时间,一般应为30分钟。
泄漏要求是指试
验过程中不得出现泄漏现象,试验结束后锅炉本体和附件应无渗漏现象。
其次,锅炉水压试验合格标准还包括试验后的检查和评定。
试验结束后应对锅
炉本体和附件进行全面的检查,包括检查焊缝、热力膨胀补偿装置、阀门、仪表等部件是否完好,是否存在渗漏现象。
同时,还应对试验记录进行评定,确保试验过程中各项参数和数据的准确性和完整性。
最后,锅炉水压试验合格标准还涉及到试验报告的编制和归档。
试验结束后,
应立即编制试验报告,详细记录试验过程中的各项参数和数据,包括试验压力、试验时间、试验结果等内容。
试验报告应由相关技术人员进行审核签字,并按规定归档保存,以备日后查阅和核对。
综上所述,锅炉水压试验合格标准是保障锅炉安全运行的重要依据,严格执行
合格标准,对于确保锅炉的质量和性能具有重要意义。
只有在严格按照合格标准进行水压试验,并对试验结果进行认真评定和记录,才能有效地保障锅炉的安全运行,为用户提供稳定可靠的热水或蒸汽供应。

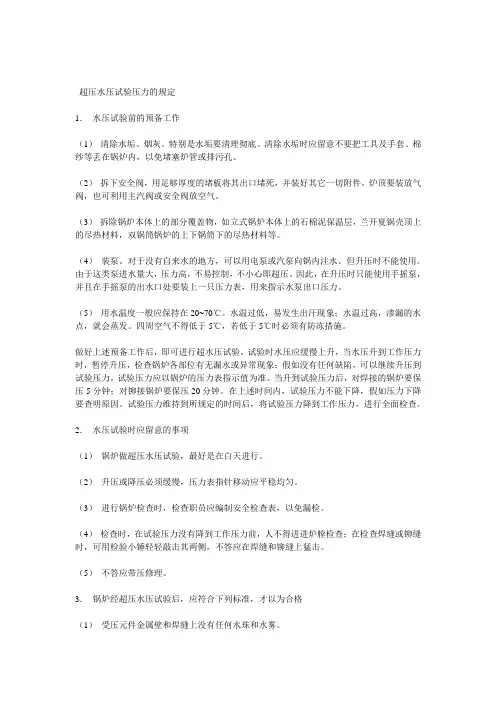

超压水压试验压力的规定1.水压试验前的预备工作(1)清除水垢、烟灰。
特别是水垢要清理彻底。
清除水垢时应留意不要把工具及手套、棉纱等丢在锅炉内,以免堵塞炉管或排污孔。
(2)拆下安全阀,用足够厚度的堵板将其出口堵死,并装好其它一切附件。
炉顶要装放气阀,也可利用主汽阀或安全阀放空气。
(3)拆除锅炉本体上的部分覆盖物,如立式锅炉本体上的石棉泥保温层,兰开夏锅壳顶上的尽热材料,双锅筒锅炉的上下锅筒下的尽热材料等。
(4)装泵。
对于没有自来水的地方,可以用电泵或汽泵向锅内注水。
但升压时不能使用。
由于这类泵进水量大,压力高,不易控制,不小心即超压。
因此,在升压时只能使用手摇泵,并且在手摇泵的出水口处要装上一只压力表,用来指示水泵出口压力。
(5)用水温度一般应保持在20~70℃。
水温过低,易发生出汗现象;水温过高,渗漏的水点,就会蒸发。
四周空气不得低于5℃,若低于5℃时必须有防冻措施。
做好上述预备工作后,即可进行超水压试验。
试验时水压应缓慢上升,当水压升到工作压力时,暂停升压,检查锅炉各部位有无漏水或异常现象;假如没有任何缺陷,可以继续升压到试验压力。
试验压力应以锅炉的压力表指示值为准。
当升到试验压力后,对焊接的锅炉要保压5分钟;对铆接锅炉要保压20分钟。
在上述时间内,试验压力不能下降,假如压力下降要查明原因。
试验压力维持到所规定的时间后,将试验压力降到工作压力,进行全面检查。
2.水压试验时应留意的事项(1)锅炉做超压水压试验,最好是在白天进行。
(2)升压或降压必须缓慢,压力表指针移动应平稳均匀。
(3)进行锅炉检查时,检查职员应编制安全检查表,以免漏检。
(4)检查时,在试验压力没有降到工作压力前,人不得进进炉膛检查;在检查焊缝或铆缝时,可用检验小锤轻轻敲击其两侧,不答应在焊缝和铆缝上猛击。
(5)不答应带压修理。
3.锅炉经超压水压试验后,应符合下列标准,才以为合格(1)受压元件金属壁和焊缝上没有任何水珠和水雾。
(2)铆缝和胀口处升压到工作压力后不再漏水。
临海新城1#能源站(一期工程)及配套管网工程3*29MW热水锅炉联合调试方案目录第一部分:整体设备描述及调试组安排 (1)1.1、设备描述 (1)1.2、调试组安排 (2)1.3、调试时间安排 (5)1.4、调试成果文件 (5)第二部分:锅炉水压实验方案 (7)1.1、工程概况及编制依据: (7)1.2、水压试验程序流程图如下: (7)1.3、水压试验指挥小组: (7)1.4、前期准备 (8)1.5、注水与排水方案 (8)1.6、锅炉及管线试压 (9)1.7、安全防范与管理措施 (10)第三部分:制水、排水、循环系统调试方案 (12)1.1、设备描述 (12)1.2、调试组 (12)第四部分:锅炉单体调试方案 (17)1.1、调试目的 (17)1.2、调试依据 (17)1.3、设备概况 (17)1.4、调试应具备的条件 (19)1.6、安全注意事项 (25)1.7、调试组织分工 (26)第五部分:锅炉烘炉、煮炉方案 (28)1、烘炉 : (28)2、煮炉 (28)第六部分:电气系统调试方案 (34)1.1、电气调试 (34)1.2、调试组 (34)1.3、调试分工: (35)1.4、资源及器具的配备 (35)1.5、调试电源 (36)1.6、调试布置 (36)1.7、调试内容与方法 (38)1.8、电气系统试验 (40)1.9、联动试调 (41)第七部分:自控系统调试方案 (45)1.1、自控系统调试必须具备的条件: (45)1.2、DCS系统调试流程及规划: (45)第八部分:联合整体调试方案 (56)1、编制依据 (56)2、整体调试条件 (56)4、需要注意事宜。
(57)5.安全保障措施 (57)第一部分:整体设备描述及调试组安排1.1、设备描述临海新城1#能源站主要设备为3台29MW承压热水锅炉及配套热工管道、水处理设备、变配电设备、自控设备等。
本调试方案针对能源站整体调试试运而定。
锅炉整套启动调试是供热建设工程的一个关键阶段,其基本任务是按照国家标准和部颁规程、规范及设备文件,根据设计特点,对锅炉及其辅机设备、配套设备和公用系统进行调整、试验、试运,对发现的问题提出整改技术方案和建议,以经济、安全、清洁、高效为指导方针,以坚持节能优先,提高能源利用效率为核心,使新安装的锅炉能安全顺利地完成整套启动试运行并移交生产,形成生产能力,发挥投资效益。
锅炉水压试验一、水压试验种类及其目的锅炉水压试验分为两种:一种是在制造厂进行的水压试验,一种是在用户处进行的水压试验。
水压试验时产生的薄膜应力不得超过受压元件材料在试验温度下屈服点的90%,且应尽量减少超压水压试验的次数,以免引起金属材料的损伤。
对于在用户处进行的水压试验,除安装验收和定期检验外,当锅炉具有下列情况之一时,也需进行水压试验:(1)锅炉新装、迁移或改造后。
(2)停运一年以上,需要恢复运行前。
(3)锅炉受压元件经重大修理或更换后:1)过热器管或省煤器管全部拆换时;2)水冷壁管或主炉管拆换一半以上时;3)汽包(或锅壳)或联箱经挖补修理后;4)除受热面管子外,锅炉受压部件经过焊接或较大面积堆焊后;5)更换汽包、联箱后。
4)锅炉严重超压达1.25 倍工作压力及以上时。
5)锅炉严重缺水后,受热面大面积变形时。
6)一般每六年进行一次超压试验,特殊情况下经上级同意,可适当延长或缩短间隔时间,并结合大修进行。
(7)根据锅炉设备的运行情况,对受压部件有怀疑时,也可进行水压试验。
水压试验前应对锅炉进行内部检查,必要时还应进行强度核算。
这里着重介绍一下新安装锅炉的超水压试验。
当锅炉受热面系统安装好后,进行安装验收时,要进行一次整体的水压试验。
所谓锅炉超水压试验是指以水为介质,以高于锅炉工作的压力对锅炉各承压部件进行的超压试验,其目的是检验锅炉受压部件的严密性和耐压强度。
水是一种液体,具有液体的各种特性,其可压缩性很小,受到压力作用时,便以大小相等的压力向各方面传递,均匀地作用到各受压元件的各个部位。
如果承压部件的某个部位有细小孔隙时,水就会发生渗漏,某承压部件强度不够时,就会变形和损坏。
根据水压试验时检查出来部件缺陷的位置及缺陷的性质,可以采取相应措施进行处理,以消除运行中的隐患。
当然,由于水压试验是在冷态下进行时,不能安全检查出锅炉在热态工作时可能存在和出现的问题,因此对于锅炉不允许以试验压力来确定锅炉的实际工作压力。
锅炉水压试验的范围锅炉水压试验是指对锅炉进行水压试验,以检测锅炉的耐压试验性能和可靠性。
水压试验是锅炉压力部件出厂前的一项重要工序,也是锅炉投入运行前必须要进行的一项性能评价试验。
水压试验范围涉及到锅炉的结构、压力部件、管道系统、附件设备和检测方法等多个方面。
下面将重点介绍锅炉水压试验的范围。
首先,锅炉结构的水压试验范围。
锅炉水压试验主要包括蒸汽锅炉压力部件、热水锅炉压力部件以及压力容器、管道、阀门等附件设备的试验。
对于蒸汽锅炉压力部件的试验,包括锅炉壳体、炉膛、过热器、过热器后墙、再热器等;对于热水锅炉压力部件的试验,包括锅炉壳体、水侧管束、烟气侧管束等。
对于压力容器、管道、阀门等附件设备的试验,主要是检测其密封性和耐压试验性能。
其次,锅炉压力部件的水压试验范围。
通过对锅炉内部充满水并施加一定的压力进行试验,可以检测锅炉内部的焊缝、连接点等的密封性能,以及锅炉在额定工作压力下的耐压试验性能。
水压试验时,需保持锅炉内的压力一定时间,一般要求达到设计压力的1.25倍,持续时间为15分钟以上。
在试验过程中,还需对锅炉压力部件的变形、渗漏等情况进行检测和评估。
再次,管道系统的水压试验范围。
锅炉的管道系统包括进水口、出水口、主回路管道、附属回路管道等。
水压试验主要是对这些管道系统进行密封性能和耐压试验性能的检测。
试验时,需要将管道系统充满水,并施加一定的压力,一般要求达到设计压力的1.5倍,持续时间为15分钟以上。
在试验过程中,需检测管道系统中的渗漏情况,以及管道系统的变形、破裂等安全性能。
最后,锅炉附件设备的水压试验范围。
在锅炉系统中,还涉及到一些附件设备的水压试验,如水泵、鼓风机、给水泵、排污泵等。
这些附件设备一般都需要进行密封性能和耐压试验性能的检测。
试验时,需要将附件设备充满水,并施加一定的压力,以检测其密封性能。
同时,还需检测附件设备的压力和流量变化情况,以评估其耐压试验性能。
总体来说,锅炉水压试验的范围涉及到锅炉的结构、压力部件、管道系统、附件设备和检测方法等多个方面。
技术方案余热发电余热发电AQC锅炉水压试验、碱煮炉、热水(蒸汽)冲洗方案(蒸发器管更换项目)二○○六年二月二十日水压试验、碱煮炉、热水(蒸汽)冲洗方案一、水压试验1.概要AQC炉蒸发器传热管更换后,须进行水压试验,以检验焊接质量及更换管件的制造质量。
试验压力为其工作压力的 1.0~1.25倍,耐压时间不低于30分钟。
2.试验、检查试验检查分两部分:传热管与联箱管寄的焊接面;更换传热管的受热面整体。
具体检查内容如下表:3.实施条件(1)锅炉本体所有排污排汽阀关闭;(2)在做超压试验前,须将水位计、安全阀与锅炉本体进行隔离,结束后恢复。
4.锅炉类型型式:川崎BLW型室外式自然循环锅炉蒸发量:11.8 t/h蒸汽压力:26.0 kgf/cm2蒸汽温度:350 ℃最高使用压力:31.0 kgf/cm2给水温度:223 ℃废气使用量:165300 N m3/h废气温度:360 ℃二、碱煮炉1.概要水压试验结束、验收合格后须进行碱煮炉工作,以去除焊接面、管件内部的粘着物油脂、铁屑、铁锈等杂质,并在管内壁形成金属保护膜,防止氧腐蚀侵害。
2.药品使用量所加药品两种:(1)联氨;(2)氢氧化钠(N aOH)与磷酸三钠(Na3PO4.12H2O)的混合物药品加入量见下表:3.具体操作过程1)运转准备①碱煮炉的药品准备完毕,AQC锅炉具备投入条件;②开始往汽包小流量补水;③打开汽包人孔门,倒入准备好的药品,关闭人孔门;④补水至汽包较高水位+200mm左右,补水停止;⑤确认废气已具备进入锅炉条件;⑥运转人员配臵已完备;2)运转要领①汽包现场排汽阀全开,361V开度30%;②锅炉入口挡板开度20%,开始升温升压;③汽包现场排汽阀冒出蒸汽以后,全关汽包排汽阀,锅炉升压至0.5kg/cm2;④调整档板开度保持压力0.5kg/cm2,连续运转4小时;⑤连续运转中保持汽包低水位;⑥连续运转中定时采集样水,做好检测记录工作:⑦完成予定煮炉、检测工作后,全关入口挡板,碱煮炉工作结束;⑧打开汽包、过热器管道、蒸发器各处排污阀放水,将含药品的炉水排出;3) 人员配臵人员配臵:共8人。
锅炉水压试验执行标准全文共四篇示例,供读者参考第一篇示例:锅炉水压试验是指在锅炉水侧压力设定值正常情况下,对锅炉水侧进行压力测试,以确保锅炉正常运行。
锅炉水压试验的执行标准对于确保设备安全稳定运行具有重要意义。
下面就为大家详细介绍一下锅炉水压试验执行标准。
进行锅炉水压试验前需要做好准备工作。
在开始测试之前,需要确保锅炉的各项设备已经安装完好并且连接正确,同时需要将锅炉水侧的所有阀门关闭,以避免测试过程中的意外发生。
还需要对锅炉进行检查,确保没有漏水或者其他异常情况。
进行锅炉水压试验的过程中需要严格按照标准操作。
首先需要将锅炉水侧的压力设定值调至试验压力,并确保试压泵正常运行。
然后逐步增加试验压力,直至达到设计要求的压力值。
在增压的过程中,需要及时检查锅炉各处的压力表和指示灯,确保压力升高的过程中没有任何异常情况发生。
在达到设计要求的试验压力后,需要保持一段时间并观察压力表的波动情况。
如果发现压力波动较大或者持续时间过长,需要及时停止试验并调查原因。
同时也需要及时记录试验过程中的各项数据,以备后续分析和检查。
在完成锅炉水压试验之后需要对试验设备和试验结果进行检查和评估。
需要确保试验设备没有损坏或者漏水,同时也需要评估试验结果是否符合设计要求。
如果发现异常情况,需要及时做出处理并重新进行试验,直到符合标准要求为止。
锅炉水压试验执行标准的重要性不言而喻。
只有严格按照标准操作,才能确保锅炉在运行过程中的安全性和稳定性。
对于锅炉水压试验的执行标准,我们应该时刻牢记并严格遵守,以确保设备的正常运行和安全生产。
【2000字】第二篇示例:锅炉水压试验是指对锅炉水压力进行测试的一项重要工作,其目的是确保锅炉水压力稳定可靠,保障锅炉正常运行,确保生产安全和人员财产安全。
为了规范锅炉水压试验工作,提高工作效率和质量,制定了《锅炉水压试验执行标准》,以下是对该标准的详细解读。
一、测试前准备工作1.1 测试人员应具备相关工作经验和资质,了解锅炉水压试验的目的和要求。
余热锅炉水压试验方案余热锅炉是一种能够利用工业废热的设备,可以将工业废热转化为蒸汽或热水用于工业生产。
为了确保余热锅炉的安全运行和性能稳定,需要进行水压试验。
下面是一份关于余热锅炉水压试验方案的详细说明。
一、试验目的:1.确保余热锅炉的水力系统的正常运行和泄漏情况;2.检验余热锅炉的蒸汽和热水系统的安全工作压力。
二、试验设备:1.检测仪器:压力表、温度计、数字表等;2.辅助设备:水泵、泄压阀等;3.试验介质:清水。
三、试验步骤:1.准备工作:(1)安装检测仪器,并进行校验,确保准确可靠;(2)检查余热锅炉的水力系统,确保无泄漏现象;(3)确认试验介质为清水,检查水质和水泵的正常运行情况。
2.试验前准备:(1)关闭燃料供应系统,并将锅炉提前排空;(2)关闭锅炉的放水阀,打开进水阀;(3)开始试验前,检查压力表和温度计的工作状态和准确度。
3.试验过程:(1)将试验水泵启动,逐渐增大流量,使锅炉内的水压升高;(2)观察并记录压力表的数值,同时检测系统水温的变化;(3)当锅炉内的压力达到设计压力时,保持一段时间,观察是否有泄漏现象;(4)当试验结束后,关闭试验水泵,打开泄压阀,放出余热锅炉内的水压。
4.试验结果分析:(1)记录试验过程中的各项数据,并与设计参数进行对比;(2)根据试验结果,评估余热锅炉的性能和系统泄漏情况;(3)如有异常情况,及时进行修复和调整,确保设备的安全运行。
四、试验注意事项:1.安全第一,试验过程中要增加警示标识,并做好安全防护措施;2.试验材料要求纯净,以免影响试验结果;3.试验水泵要根据设计要求选择合适的类型和流量,确保能够提供足够的试验流量和压力;4.试验过程中应做好记录,包括试验时间、压力、温度和流量等信息;5.如发现试验过程中有不正常情况,应立即停止试验并进行检修。
以上是关于余热锅炉水压试验方案的详细说明,通过这个试验方案可以确保余热锅炉的安全运行和性能稳定,同时也可以及时发现和解决潜在的问题,保障工业生产的正常进行。
容器水压试验施工方案一、引言容器水压试验是一种常见的试验方法,用于检测容器的密封性和承压性能。
本文将介绍容器水压试验的施工方案,包括准备工作、试验过程和注意事项。
二、准备工作在进行容器水压试验之前,需要做好以下准备工作: 1. 检查容器:确保容器表面无裂纹、破损或其它缺陷,保证试验的有效性。
2. 准备试验设备:准备好用于进行水压试验的设备,包括压力计、水泵等。
3. 确定试验压力:根据容器的设计要求和试验要求,确定试验所需的压力值。
三、试验过程容器水压试验的施工过程如下: 1. 将容器放置在试验台上,并固定好。
2. 连接试验管路:将管路连接到容器上,并确保连接处密封良好。
3. 充水:用水泵将水注入容器中,直至达到试验压力。
4. 保压:保持试验压力,并进行一定时间的保压。
5. 检测:检查容器表面是否有泄漏现象,确认容器的密封性能。
6. 释压:试验结束后,将容器内的水排空,并释放压力。
四、注意事项在进行容器水压试验时,需要注意以下事项: 1. 严格按照试验方案操作,确保试验的有效性。
2. 注意保障试验人员的安全,避免发生意外。
3. 在试验过程中如发现异常情况,应立即停止试验,并排除故障后再继续。
4. 结束试验后,应对试验设备和试验场地进行清洁,确保下次试验可以正常进行。
五、结论容器水压试验是确保容器质量和性能的重要环节,正确的施工方案和严格的操作流程能够确保试验的准确性和可靠性。
通过本文的介绍,希望能对容器水压试验的施工方案有更深入的了解。
以上是容器水压试验施工方案的相关内容,希术对读者有所帮助。
热水锅炉水压试验方案
一、工程概况
本工程为三台75T/h锅炉本体水压试验,其范围包括汽包、受热面管(水冷壁管、集箱、顶部连接管、下降管)、过热器、省煤器及集箱,锅炉本体范围内管道,汽包工作压力为,试验压力为汽包工作压力的倍,即,试验用水约60T,其气候温度为0℃以下。
二、编制依据
1、《XXX锅炉厂提供的75T/h锅炉安装说明书》
2、《电力建设施工及验收技术规范锅炉机组篇》DL/T5047-95
3、《电力建设施工及验收技术规范锅炉化学篇》DL/J58-81
4、XXX锅炉厂提供的锅炉图纸
三、水压试验前具备的条件
a)锅炉试压范围内管道及管道组成件、阀门已按图纸施工完毕,符合设计及规范要求;
b)锅炉试压临时管道和排气管道已安装完毕,且和试压泵相连通;
c)汽包内件已检查完毕,符合图纸及规范要求;
d)锅炉炉墙附件、角式煤粉燃烧器固定架、水力除渣和水冷壁连接件、膨胀指示器已焊接完毕;
e)集箱及汽包内部经检查清洁,符合要求,且汽包人孔已换垫片,经检查已拧紧;
f)吊架已紧固完毕,且各吊架受力均匀;
g)管道已按规范要求无损检测完毕;
h)管道上焊接件已焊接完毕;
i)汽包上备用管口以及其它仪表管口已加装阀门,安全阀已用盲板隔离;
j)试压用水已解决,试压后排水去处已落实,排水管道已安装;
k)试压用的压力表已校验,并在周检期内,表的满刻度值应为被试压力的~2倍,其精度不低于级。
且在试压泵前临时管道和集汽集箱两处安装完毕;
l)土建厂房已封闭,锅炉厂房内已通暖气,其环境温度已高于5℃;
m)锅炉柱脚已灌浆完毕,并强度已达到设计强度的70%; n)合金钢管光谱分析资料齐全;
o)需热处理的管道已进行了热处理;
p)锅炉水位计已按要求安装;
q)水压试验前资料已报验;
r)通知榆林市质量技术监督局到现场检验、参与水压试验。
四、水压试验前的准备
针对试压地点的环境温度,结合现场实际情况,我方拟订了下列三种试压方案:
A:采用锅炉房全封闭,在车间0m平面和7m平面锅炉四周采暖的方案
a)根据试压用锅炉的尺寸,在锅炉房2/3轴线与3/3轴线间,M轴线以东,做一简易锅炉房;(详细制作见附图);
b)根据锅炉尺寸浇注一素混凝土基础,在浇注时预埋好钢板;
c)锅炉房用槽钢[14a作支架,墙用两层压形板,中间夹岩棉;
d)待锅炉房、锅炉、泵安装完毕后,在锅炉房0m平面7m平面布置管道及散热器,如采用钢管散热器,散热面积需1000m2,钢管φ159*4合计20XXm,如采用钢柱散热器,散热面积需1500m2,每组22片、120组。
锅炉采用2t热水锅炉,出水温度90℃,回水温度70℃;
e)在试压用的锅炉安装轴线间,标高13m放置锅炉房附属设备高位水箱(面积5m3),用管道将水箱与锅炉连接,作为给锅炉补水用;
f)将锅炉房附属设备疏水箱用槽钢[18作一支架安装完毕,在锅炉房附属设备疏水泵基础上安装一冲灰渣泵(Q=40m3,H=70m),由于两台泵基础不相同,故需用槽钢[14a 作一支架;
g)为了保证锅炉给水温度,在疏水箱底部用四个焦碳火加热,或用电加热器加热;
h)疏水箱、冲灰渣泵安装完毕后,将疏水箱和冲灰渣泵用管道连接,冲灰渣泵出口与锅炉给水管用管道连接,水箱、冲灰渣泵出口管安装温度计;
i)将疏水箱进口管接至室外;
j)将试压泵与冲灰渣泵用管道相连接;
k)将定期排污母管用临时管道,直径为φ89*4接至污水井,输水管道需用岩棉管壳进行保温。
B:采用锅炉房全封闭,在锅炉四周、上下布置焦碳火的方案
1、炉膛底的水力除渣基础上布置6个焦碳火炉;
2、在锅炉12m平台两侧各布置2个焦碳火炉,在锅炉18m平台两侧各布置2个焦碳火炉;
3、在锅炉前墙下水管底部布置2个焦碳火炉;
4、在锅炉后墙顶部布置2个焦碳火炉;
5、在上、下级省煤器四周各布置1个焦碳火炉;
6、在一级过热器两侧各布置1个焦碳火炉;
7、在一级过热器前的护板上布置2个焦碳火炉;
8、在相应布置焦碳火的适当位置各布置一个温度计;
9、供水方式同方案一。
C、采用~的蒸汽,向锅炉内水加热。
蒸汽从锅炉集箱
底部排污主管道输送
1、外界来的蒸汽通过管道和集箱底部排污主管道相接,并向疏水箱内连接一管道输送蒸汽;
2、在锅炉四周、0m平面、7m平面、顶部各布置四个温度计;
3、在灌水的过程中始终向锅炉内输送蒸汽;
4、当水充满后,准备试压时,关闭输送蒸汽的阀门;
5、试压完毕后,当放尽水后,继续向锅炉内输送蒸汽,直到环境温度在5℃以上;
6、供水方式同方案一。
注:如采用第一、第三种方案时,第二种方案同时准备,作为应急方案。
五、水压试验要求
a)水压试验的水采用加有一定剂量氨或联氨的脱盐水或软化水,当采用软化水或脱盐水有困难时,也可采用加有一定剂量的氨或联氨的澄清水,其质量标准应符合下列要求:溶解氧<50微克/升,铁<100微克/升,硬度<10微克当量/升,PH值为~之间;
b)水压试验用的压力表为两块,一块安装在集汽集箱,一块安装在试压泵出口,读数以集汽集箱上的压力表为准;
c)水压试验环境温度始终保持在5℃以上,并专人负责察看试压用的锅炉、火炉。
六、水压试验步骤
a)应将排污管道阀门关闭,集汽集箱上的排空阀开启;
b)将合格的软化水用消防车运至施工现场,将消防水带和疏水箱进口管相连接,待水箱内水温达到35℃时,启动冲灰渣泵通过主给水管道、省煤器输入汽包,在输水过程中,要设专人察看水位计,且2#、3#锅炉主给水管阀门呈关闭状态,当水位计达到0位时,停止上水,关闭1#锅炉主给水管道阀门;
c)开启过热器反冲洗管道阀门,继续给锅炉上水,当水位计上升至+100mm时,关闭过热器反冲洗管道阀门,开启锅炉主给水管阀门继续上水,直至水充满锅炉整个系统;
d)水冲满后首先观察整个系统有无漏点,如焊缝处发现小的渗漏,现场可直接补焊,如发现大的渗漏要放尽水后重新补焊,如无漏点可进行升压,升压速度不大于/min,当试验压力达到,将整个系统初步检查;如未发现漏点,可直接升至检查有无漏水和异常现象;如无,继续升至试验压力,在此压力下保持5min,然后降至工作压力下进行全面检查,在检查期间压力应保持不变,检查中若无破裂、变形及漏水现象,则视水压合格;
e)在试压过程中,当压力达到工作压力时,关闭水位计阀门,将水位计拆除,防止损坏;
f)在试压过程中,读数应以集汽集箱上的压力表为准;
g)在试压过程中,要设专人察看压力表,不可超压,一旦超压,要立即开启锅炉紧急放水管,使其泄压;
h)待水压试验合格后,先开启集汽集箱上排空阀,然后开启下集箱上排污阀,及时进行放水,放水速度应缓慢,防止系统形成负压;
i)待水初步放尽后,拆除临时管道,装设仪表部件; j)试压合格后,要做好试压记录,请监理公司、质量技术监督局、甲方代表签字确认。
七、锅炉系统防腐保护
因锅炉试压后,不能及时进行碱煮炉,所以必须进行防腐,防腐方法如下:
a)短期停止时(指15天以上30天以内),可采用氨、联氨液保护,混合氨浓度一般为500毫克/升,联氨浓度一般为150~200毫克/升,PH值>10
b)长期停止时(指30天以上),可采用充氮或气相缓蚀剂保护,使用氮气纯度应>98%,被保护系统充氮压力应维持~。
八、安全注意事项
a)试压过程中要设置禁区,闲杂人员不得进入;
b)试压过程中及试压后,要设专人负责察看温度计、火炉或试压用的锅炉,要使系统始终保持在5℃以上,直到外界气温达到此温度;
c)试压过程中参与试压人员要熟悉试压方案,不得擅自脱离工作岗位;
d)试压人员要沟通信号,重要人员需配备通讯工具。
不可使系统超压;
e)试压过程中如出现严重漏点,不得带压处理,要待放尽水后,重新进行试压;
f)试压过程中要密切监视试压系统有无破裂、变形及异常现象,一经发现要立即停止升压;
g)放水过程中顶部排空要开启,防止形成负压,且放水速度应缓慢;
h)试压人员在锅炉装置行走过程中,要注意防止暖气烫伤;
i)试压过程中、过程后,不可从高处抛投工具、铁器,防止打伤人员及打翻焦碳火,发生火灾。
九、试压小组人员
建设单位:略
监理单位:略
施工单位:略
十、试压配备机具一览表
序号机具名称规格单位数量备注
1电动试压泵10Mpa台1公用
2温度计个15
3压力表10Mpa块2
4压力表块1
5离心泵Q=40m3H=70m台1
6无缝钢管φ89*4m250
7无缝钢管φ108*4m60公用
8H型钢H300吨1
9压力表弯个2
10槽钢[18a吨
11焦碳火炉个4
12电加热器
13试压锅炉2t热水锅炉台1第一种方案 14煤吨60
15槽钢[14a吨
16槽钢[10吨第一种方案
17钢板δ=10吨
18压形板m240
19钩头螺栓φ6个150
20岩棉m2200
21岩棉管壳DN150δ=50m2150
22岩棉管壳DN80δ=50m2100
23钢柱散热器片2640
24无缝钢管φ159*4m20XX
25截止阀个
26钢板δ=4吨
27焦碳火炉个30第二种方案
28焦碳吨70
29无缝钢管φ89*4m1500第三种方案 30槽钢[10吨1。
