焦作万方热电厂2×350MW机组#6机组机炉电大联锁试验措施编制:审核:批准:焦作万方热电厂检修部二〇一四年八月目录1.设备及系统概述2.联锁保护清单3.试验范围及相关项目4.组织与分工5.试验前应具备的条件6.调试程序和步骤7.安全注意事项1 设备及系统概述机炉电大联锁试验由ETS、FSSS、电气保护柜组成,包括DI、DO等控制模块和DPU控制器等。
2 联锁保护清单2.1 发电机保护信号(两路)到ETS跳汽机。
通过跳机去联跳锅炉。
2.2汽机跳闸后,电气取左侧和右侧主汽门关信号启动逆功率保护,跳发电机。
2.3 汽机跳闸后,发三路信号去FSSS(三取二),发MFT。
2.4 炉跳闸后,MFT动作发信号送到ETS跳汽机。
通过主汽门关闭启动逆功率保护,跳发电机。
3 试验范围及相关项目机炉电大联锁试验。
4 组织与分工4.1运行部:提供联锁保护整定值和设备启停操作;4.2检修部:负责逻辑强制,信号短接,联锁动作情况校对;4.3本措施未涉及的部分按运行规程执行。
5 调试前应具备的条件5.1 ETS系统实验完成。
5.2 FSSS系统实验完成。
5.3 电气保护系统实验完成6 试验程序和步骤6.1试验前状态6.1.1锅炉状态1)送、引风机运行2)锅炉吹扫完成3)MFT复位6.1.2汽机状态1)汽机ETS复位2)汽机挂闸4)汽机RSV打开6.1.3电气状态1)手动合开关(根据实际情况可调整)2)加上逆功率信号6.2 联锁试验6.2.1锅炉手动打闸锅炉跳闸汽机跳闸电气跳闸,主开关断开完成后:炉复位(包括锅炉吹扫,MFT复位)汽机复位(包括汽机复位,DEH投自动,汽机RSV打开)电气复位(包括手动合开关,加上逆功率信号)6.2.2 汽机打闸汽机跳闸锅炉跳闸电气跳闸完成后:炉复位(包括锅炉吹扫,MFT复位)汽机复位(包括汽机复位,DEH投自动,汽机RSV打开)电气复位(包括手动合开关,加上逆功率信号)6.2.3 触发电气跳闸指令电气跳闸汽机跳闸锅炉跳闸7 安全注意事项7.1 试验时必须按规程作业, 以免造成对设备的损害。
机炉联锁保护配置优化方案示例
由于热工联锁保护在热力生产过程中处于特别重要的地位,每台机组不仅应根据生产过程要求配置完整的热工联锁保护功能、设计严谨的联动逻辑,还要考虑选择合适的控制设备、跳闸信号来源、信号测量安装位置等,以保证热工联锁保护系统在投入运行后能够功能齐全,且准确、灵敏、完善、可靠地确保机组安全经济运行。
同时热工联锁保护系统还要考虑具有防止保护误动、拒动的相关措施。
本章在总结前几章内容基础上给出300MW机组、135MW(125MW)机组及100MW 机组的基本热工联锁保护配置优化方案示例,阐述了火电机组需设置哪些热工联锁保护项目,根据设备实际情况给予了较佳保护设定建议值,与热工保护相关的联锁条件和联动顺序、热工保护动作后需要联动的设备启动或停止及其它相关动作,保护信号来源于压力开关还是变送器,测点安装在什么位置信号较准确可靠、测点安装时需要考虑的一系列问题(比如防堵要求、防堵效果、保温情况、保温的最佳位置或其它特殊要求等),该项保护是否需要独立于DCS的单独硬操作回路、是否需要直接硬手操(即防止热工保护拒动的措施)等等方面的参考。
并给出了与该热工联锁保护相关的(设计)标准规程。
第一节300MW机组机炉保护配置优化方案示例
1、
2、
3、
4、
第二节135MW(125MW)机组机炉保护配置优化方案示例1、
2、
3
4
第三节100MW机组机炉保护配置优化方案示例1、
2、。
机炉电大联锁调试措施√ This model paper was revised by the Standardization Office on December 10, 2020方案报审表工程名称:广安市城市生活垃圾焚烧发电项目文件编号:HDDQ-RKCS10广安市城市生活垃圾焚烧发电项目文件编号:HDDQ-RKCS10四川华东电气集团有限公司广安项目部2015年3月16日目录一、设备系统概述二、编制依据三、调试范围及目的四、调试前应具备的条件五、调试工作内容及程序六、组织与分工七、工作危险源及环境和职业健康管理一、设备系统概述机组分散控制系统(DCS)采用南京科远的NT6000系统,其功能涵盖了数据采集系统(DAS)、模拟量控制系统(MCS)、顺序控制系统(SCS)、锅炉炉膛安全监控系统(FSSS)、汽轮机控制系统(DEH)等各项控制功能。
汽机保护由汽机厂提供的ETS 装置完成,其数据通过硬接线送入DCS。
汽机安全监视系统由汽机厂提供的TSI 装置完成,通过硬接线分别送入DEH 和DCS。
二、编制依据设计院设计的电气施工图纸和原理图设备制造厂家技术资料文件《火力发电建设工程启动试运及验收规程》DL/T 5437《火力发电建设工程机组调试技术规范》DL/T 5294《火力发电建设工程机组调试质量验收及评价规程》DL/T 5295《电力建设安全工作规程(火力发电厂部分)》《火力发电厂分散控制系统技术规范书(G-RR95-51)》《火电工程启动调试工作条例(试行)SDSJL-88》《电力建设施工及验收技术规范(热工篇)SDJ-245-88》三、调试范围及目的1、调试目的:为了验证机、炉、电大联锁逻辑,确认其符合设计要求,确保机组在启动及运行过程中的安全,避免出现重大事故。
2、调试范围锅炉联锁汽机联锁电气联锁四、调试前应具备的条件1、锅炉1)MFT 试验及主要辅机相关试验完成,逻辑正确、动作可靠。

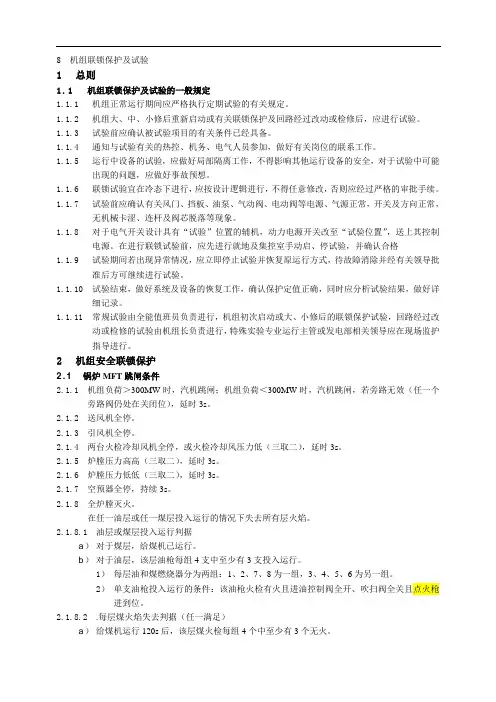

8 机组联锁保护及试验1总则1.1机组联锁保护及试验的一般规定1.1.1机组正常运行期间应严格执行定期试验的有关规定。
1.1.2机组大、中、小修后重新启动或有关联锁保护及回路经过改动或检修后,应进行试验。
1.1.3试验前应确认被试验项目的有关条件已经具备。
1.1.4通知与试验有关的热控、机务、电气人员参加,做好有关岗位的联系工作。
1.1.5运行中设备的试验,应做好局部隔离工作,不得影响其他运行设备的安全,对于试验中可能出现的问题,应做好事故预想。
1.1.6联锁试验宜在冷态下进行,应按设计逻辑进行,不得任意修改,否则应经过严格的审批手续。
1.1.7试验前应确认有关风门、挡板、油泵、气动阀、电动阀等电源、气源正常,开关及方向正常,无机械卡涩、连杆及阀芯脱落等现象。
1.1.8对于电气开关设计具有“试验”位置的辅机,动力电源开关改至“试验位置”,送上其控制电源。
在进行联锁试验前,应先进行就地及集控室手动启、停试验,并确认合格1.1.9试验期间若出现异常情况,应立即停止试验并恢复原运行方式,待故障消除并经有关领导批准后方可继续进行试验。
1.1.10试验结束,做好系统及设备的恢复工作,确认保护定值正确,同时应分析试验结果,做好详细记录。
1.1.11常规试验由全能值班员负责进行,机组初次启动或大、小修后的联锁保护试验,回路经过改动或检修的试验由机组长负责进行,特殊实验专业运行主管或发电部相关领导应在现场监护指导进行。
2机组安全联锁保护2.1锅炉MFT跳闸条件2.1.1机组负荷>300MW时,汽机跳闸;机组负荷<300MW时,汽机跳闸,若旁路无效(任一个旁路阀仍处在关闭位),延时3s。
2.1.2送风机全停。
2.1.3引风机全停。
2.1.4两台火检冷却风机全停,或火检冷却风压力低(三取二),延时3s。
2.1.5炉膛压力高高(三取二),延时3s。
2.1.6炉膛压力低低(三取二),延时3s。
2.1.7空预器全停,持续3s。
汽轮机技术监督上岗员考试题库(题库版)1、单选加强对透平油和抗燃油油质的监督,定期进行油质的分析化验,在油质()的情况下,严禁投盘车与机组起动。
A.不合格B.不用化验C.合格正确答案:A2(江南博哥)、单选在节流件上游至少()D和下游至少4D的长度范围内,管子的内表面应清洁、没有凹坑、没有沉积物和结垢。
A.5B.6C.8D.10正确答案:D3、问答题高中压自动关闭器隔离阀的作用?正确答案:高压抗燃油经过此隔离阀供给电磁阀去驱动高压自动关闭器执行机构,关闭该阀可切断高压油路,使得该油动机在汽轮机运行的条件下可以停用该路汽阀,以便进行检修或调换电磁阀、卸载阀和油缸等。
该阀安装在执行机构控制块上。
4、单选给水泵的叶轮应做静平衡,采取在叶轮盖板上去重时,去重处与盖板应平滑过渡,切削量不应超过盖板厚度的()。
A.1/2B.1/3C.1/4D.1/6正确答案:B5、问答题泄气阀之试验与调整方法?正确答案:要求:中间截止阀全关时,泄气阀全开。
做法:1、操作负荷限制器手轮,使中间截止门继动器升程为98mm。
2、调整泄气阀的空气阀行程9.5mm,此时泄气阀处于全开位置。
不符合时可调凸轮位置(0~9.5mm为空气阀开始排汽到完成排汽之全行程)。
6、单选高压电动机调速装置在带负荷情况下,距离调速装置1m测试噪声,噪声应小于()dB。
A.80B.75C.85正确答案:C7、单选设备监造工作结束后(指完成全部设备监造服务合同规定的项目),负责该设备的监理工程师应及时汇总整理监造工作的有关资料、记录等文件,并编写设备监造工作总结(一般()天以内)报设备监理单位,设备监理单位审批后提交给委托人。
A.15B.20C.30正确答案:C8、单选对于湿冷机组,100MW以上机组的真空下降速度不大于()Pa/min。
A.400B.633C.500D.270正确答案:D9、单选超速保护限制系统OPC宜与DEH在设计上分开,其关闭调阀的动作转速一般为额定转速的()。
135MW机组资料机炉联锁保护1.1机组大联锁保护↙——————汽轮机打闸———————↘给粉证实,MFT发出。
无粉证实,无MFT。
发电机跳闸————————↗↖————————锅炉MFT2.1 锅炉大联锁锅炉大联锁,甲、乙侧制粉系统联锁均为单一联锁。
当上述联锁开关均投入时,联锁保护动作程序如下:2.1.1 当运行中的两台空气预热器润滑油泵跳闸或两台空预器支持轴承油温高至额定值65℃时,或者电压波动太大,导致电磁开关失电以及两台油泵同时跳闸时,则运行中的空预器、引风机、送风机、给粉机组电源、排粉机、磨煤机、给煤机跳闸,关闭燃油电磁总阀,磨煤机热风门自动关闭,冷风门自动打开,其引风机、送风机进口调整门不关。
当运行中的空预器任一台跳闸时,其序后设备不跳闸。
2.1.2 当运行中的两台引风机同时事故跳闸或者只有一台运行而事故跳闸时,联锁跳闸送风机及序后设备。
当运行中的两台引风机任一台跳闸时,则关闭相应的入口门,其序后设备不跳闸。
2.1.3 当运行中的两台送风机同时事故跳闸或者只有一台运行而事故跳闸时,联锁跳闸给粉机、排粉机及序后设备。
当运行中的两台送风机任一台跳闸时,则关闭相应的入口门,其序后设备不跳闸。
2.1.4 当任一台引风机、送风机事故停机时,应手动切除给粉自动调节。
2.1.5 当运行中的排粉机事故跳闸时,联锁跳闸其相应的磨煤机及序后设备,磨煤机热风门自动关闭,冷风门自动打开。
2.1.6 当运行中的磨煤机事故跳闸时,联锁跳闸其相应的给煤机,磨煤机热风门自动关闭,冷风门自动打开。
2.1.7 当运行中的给煤机事故跳闸时,磨煤机热风门自动关闭,冷风门自动打开。
手动停用给煤机时冷风门不开。
2.1.8 当磨煤机出口温度高至100℃以上时,则自动打开磨煤机入口冷风门。
2.1.9 当6KV电压低至额定值的60%时,主要辅机延时9S跳闸,次要辅机延时0。
5s跳闸。
2.2 炉侧联锁保护2.2.1空气预热器2.2.2引风机2.2.3送风机2.2.4排粉机2.2.5磨煤机2.2.6给煤机2.2.7锅炉事故放水门2.2.8锅炉给水系统2.2.9炉侧其它项目2.2.11 FSSS说明:(1)闭锁减温器的条件:① MFT,②跳机,③电负荷<30%。

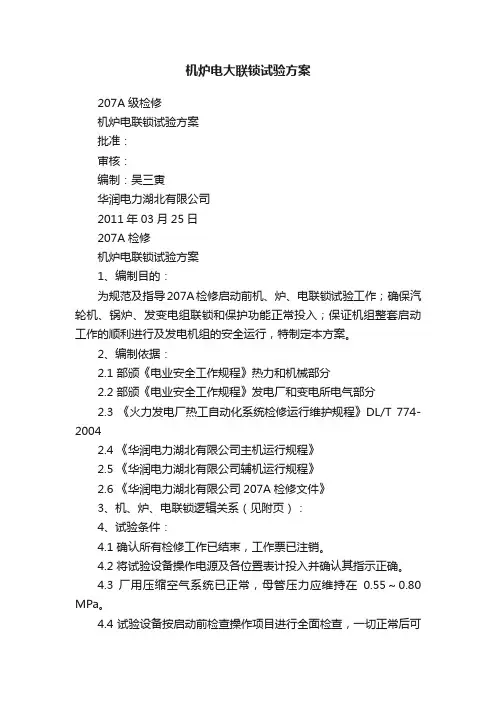

机炉电大联锁试验方案207A级检修机炉电联锁试验方案批准:审核:编制:吴三寅华润电力湖北有限公司2011年03月25日207A检修机炉电联锁试验方案1、编制目的:为规范及指导207A检修启动前机、炉、电联锁试验工作;确保汽轮机、锅炉、发变电组联锁和保护功能正常投入;保证机组整套启动工作的顺利进行及发电机组的安全运行,特制定本方案。
2、编制依据:2.1 部颁《电业安全工作规程》热力和机械部分2.2 部颁《电业安全工作规程》发电厂和变电所电气部分2.3 《火力发电厂热工自动化系统检修运行维护规程》DL/T 774-20042.4 《华润电力湖北有限公司主机运行规程》2.5 《华润电力湖北有限公司辅机运行规程》2.6 《华润电力湖北有限公司207A检修文件》3、机、炉、电联锁逻辑关系(见附页):4、试验条件:4.1 确认所有检修工作已结束,工作票已注销。
4.2 将试验设备操作电源及各位置表计投入并确认其指示正确。
4.3 厂用压缩空气系统已正常,母管压力应维持在0.55~0.80 MPa。
4.4 试验设备按启动前检查操作项目进行全面检查,一切正常后可进行试验。
4.5 试验时远方、就地应有专人监视,试验完毕,将试验结果填在试验记录本内。
4.6试验前应确认阀门开关试验、转机拉合闸试验、燃油系统严密性试验、锅炉总联锁静态传动试验、锅炉保护试验、程控装置试验、辅机及辅机附属设备的联动及保护试验、主机阀门试验、主机保护试验等均已完成。
5、试验步骤及内容:5.1 机组联锁试验前相关热工、电气人员到现场。
5.2 启动A、B空预器。
5.3 将两台引、送风机电机开关送到试验位,投入相关油站,并启动两台引、送风机。
5.4 启动一台火检探头冷却风机。
5.5由热工人员强制“风量小于40%”、“风量大于30%”、“汽包水位高”、“汽包水位低”热工信号。
5.6 检查锅炉具备吹扫条件后,油泄漏试验选择“跳过”,启动锅炉吹扫。
5.7 锅炉吹扫完毕,开启油跳闸阀,MFT复位。
单元机组大联锁单元机组的锅炉、汽轮机、发电机三大主机是一个完整的整体。
每一部分都具有自己的保护系统,而任何部分的保护系统动作都将影响其它部分的安全运行。
因此需要综合处理故障情况下的炉、机、电三者之间的关系,目前大型单元机组逐渐发展成具有较完整的逻辑判断和控制功能的专用装置进行处理,这就是单元机组的大联锁保护系统。
单元机组大联锁保护系统主要是指锅炉、汽轮机、发电机等主机之间以及与给水泵、送风机、引风机等主要辅机之间的联锁保护。
根据电网故障或机组主要设备故障情况自动进行减负荷、投旁路系统、停机、停炉等事故处理。
一、炉、机、电大联锁保护系统:1.图1为炉、机、电大联锁保护系统框图。
2.炉、机、电、脱硫大联锁保护系统的动作如下:(1)当锅炉故障而产生锅炉MFT跳闸条件时,发出“MFT”信号联锁汽轮机跳闸;锅炉MFT动作后还会使BMS系统OFT保护动作,油、煤跳闸。
“MFT”信号没有直接发至发变组保护装置。
(2)当汽机故障跳闸,发出“主汽门关闭”信号联锁发电机跳闸,当主汽门故障没有全部关闭到位时则通过发电部程序逆功率保护或逆功率保护动作来联跳发变组;而当锅炉负荷大于40%时联锁锅炉MFT。
汽轮机ETS保护动作后,使AST电磁阀失电,泄掉AST油,从而使主汽门关掉,实现汽轮机跳闸。
另一方面,也会使OPC油泄掉,调门关闭。
OPC油泄掉后还会使空气引导阀动作,关闭抽汽逆止门及高排逆止门。
汽机“主汽门关闭“信号没有直接发至脱硫。
(3)当电气发变组保护动作导致发电机跳闸时发出“发变组解列”信号,联锁汽机跳闸,在锅炉负荷大于30%时导致锅炉MFT。
“发变组解列”信号没有直接发至锅炉和脱硫。
(4)当脱硫故障跳闸,如浆液循环泵全停或原烟气温度高于180度时,联锁锅炉MFT,但锅炉MFT不会联跳脱硫装置。
脱硫吸收塔跳闸信号没有直接发至汽机、发变组。
炉、机、电、脱硫保护系统具有自己的独立回路,且与其它系统相互隔离.以免产生误操作。
电厂热控必须掌握的机、炉、电大连锁!01机、炉、电大联锁,是电厂汽轮机、锅炉、发电机三大主设备的重要联锁保护,它的可靠动作与否,直接关系着机组安全。
其范围包括锅炉、汽机、电气系统之间保护信号的传递,保护逻辑动作的正确性。
所有分系统报警、首出功能等。
热控人员,必须了解机、炉、电大连锁!首先让我们来看一看,大连锁要实现哪些功能:1.锅炉跳闸,触发汽轮机保护,汽机保护触发电气保护。
2.汽轮机跳闸,分别触发锅炉保护和电气保护。
3.电气跳闸,触发汽机保护,汽机保护触发锅炉保护。
4.发电机断水保护。
如何实现这些功能呢,热控逻辑设置必不可少,下面说一下常规逻辑设置方法:1.锅炉跳闸汽轮机锅炉 MFT 触发后,锅炉 MFT 硬线柜动作,锅炉硬线柜 MFT 跳闸去三路信号到汽轮机ETS,汽轮机ETS逻辑3取2跳闸汽轮机。
2.汽轮机跳闸锅炉汽轮机跳闸后,ETS 去三路信号到锅炉 MFT 控制柜,锅炉 MFT 逻辑3取2后与负荷大于15%pe,跳闸锅炉。
3.汽轮机跳闸电气汽轮机跳闸后,汽机跳闸后主汽门全关,就地有两组主汽门全关信号直接至电气保护屏。
第一组为左右侧主汽门全关串联后送至电气保护屏A屏,第二组为左右侧主汽门全关串联后送至电气保护屏B屏。
注意,汽机跳闸联跳电气是不经过汽机ETS保护柜的。
4.电气跳闸汽轮机电气至汽机的保护信号共三组。
第一组从发电机 A 保护屏或变压器 A 保护屏至ETS柜(共三个信号)。
第二组信号从发电机B保护屏或变压器B保护屏至ETS柜(共三个信号)。
第三组信号从非电量保护屏至 ETS 柜(共三个信号)。
这三组信号任一组信号三取二跳汽轮机。
5.发电机断水保护就地三个定冷水流量低开关信号送至汽机 ETS 保护柜,3 取 2 后延时 30秒,先跳汽轮机后,通过汽机主汽门关闭联跳电气。
大连锁试验过程如下:1) 锅炉跳闸,联锁汽机跳闸,!联锁电气跳闸触发MFT→锅炉跳闸→汽机跳闸→电气跳闸(主汽门全关至发电机保护A屏)→发电机出口断路器断开。
XXXXX公司热能中心节能降耗技改工程机炉电大联锁调试方案编写:审查:审批:XXXXX技术服务有限公司2013年9月目录XXXXX公司热能中心节能降耗 0技改工程 01设备系统概述 02编制依据及参考资料 0a)《防止电力生产事故的二十五项重点要求》国能安全[2014]161号。
0b)《工程建设标准强制性条文》(电力工程部分)2011版。
c)《电业安全工作规程第1部分:热力和机械》GB 26164.1—2010。
d)《电力建设安全工作规程第1部分:火力发电厂》DL 5009.1—2014。
0e)《电力建设施工技术规范第4部分:热工仪表及控制装置》DL 5190.4—2012 0f)《火电工程达标投产验收规程》DL 5277—2012。
g)《电力建设施工质量验收及评价规程第4部分:热工仪表及控制装置》DL/T 5210.4—2009。
0h)《火力发电建设工程机组调试技术规范》DL/T 5294—2013。
i)《火力发电建设工程机组调试质量验收及评价规程》DL/T 5295—2013。
0j)《火力发电建设工程启动试运及验收规程》DL/T 5437—2009。
k)《火力发电厂锅炉炉膛安全监控系统验收测试规程》DL/T 655—2006。
0l)《火力发电厂开关量控制系统验收测试规程》DL/T 658—2006。
m)《火力发电厂汽轮机监视和保护系统验收测试规程》DL/T 1012—2006。
0n)DCS系统I/O测点清册、设计院的热工系统图及厂家资料。
3调试目的及范围 03.1验证机组机炉电大联锁的设计功能,保证机组机炉电大联锁正确、可靠地投用,保证机组安全、稳定地运行。
03.2对重要环境因素和不可容许风险,制定出相应的预防措施。
调试过程中,不浪费资源能源,不对环境造成污染,不对人身及设备安全造成伤害。
(1)4调试前具备的条件 (2)调试应具备条件的检查确认(见表2) (2)5调试的方法及步骤 (3)6调试的控制要点及安全注意事项 (5)6.1调试控制要点: (5)6.1.1检查并确认联锁试验设备现场没有其他人员在工作,设备已处于正常状态,电气回路正常;联锁试验时,10 kV设备开关应在电气专业人员确认的试验位置方能进行试验;380 V设备应在运行人员确认许可的情况下进行试验。
关于解除“炉跳机、炉跳电”联锁保护的运行措施及注意事项现#1~4机组已解除“炉跳电”、“炉跳机”联锁保护,为保证机组安全运行,应做好以下工作。
一、应急准备及日常注意工作:1、认真执行《关于油枪点火工具的管理规定》的要求,做好交接班检查,保证油枪点火用棉纱足够,点火杆及油桶完好。
保证在锅炉熄火恢复时,油枪能及时点火正常,机组快速恢复。
2、接班半小时内,认真了解本班的入炉煤质情况及进煤方式。
针对本机组目前煤质状况及设备情况,精心操作、认真监盘,做好事故预想及危险点分析,保证机组安全稳定运行。
3、严格执行设备巡回检查制度,及时发现设备缺陷及时处理,确保设备运行正常。
严格执行油枪定期投停实验及油枪清洗工作,发现油枪系统缺陷及时联系检修处理,保证油枪处于良好备用状态。
#4炉严格执行锅炉吹灰管理要求及《#4炉燃烧调整运行措施(2010年11月25日版)》,#3炉要求每天白班、中班负荷>240MW时分别对锅炉全面吹灰一次。
4、加强火检信号监视维护,如火检波动大,应至就地检查燃烧器着火情况,并联系热工查看,发现燃烧不稳及时投油助燃,未经值长或专工同意,不得擅自联系热工强制火检信号。
5、遇有下层制粉系统计划检修工作,当班值长应于设备停运前8小时及时通知燃运专工,做好燃煤调配工作。
下层制粉系统检修期间,严禁将低挥发份低热值的煤种进入下层煤仓。
6、做好锅炉灭火后机组恢复的事故预想,包括具体操作注意事项及具体操作安排,相关责任及操作明确到人,定期在班组开展相关事故演习,事故处理过程中,运行人员在值长的统一协调指挥下,分工明确,专人负责调整汽包水位;专人负责调整燃烧、汽温;专人负责监视发变组参数(机组负荷、厂用电负荷、厂用电电压),机组负荷应大于厂用电负荷(控制机组负荷不低于20MW),6kV厂用电电压应在正常范围;安排巡操到就地检查和启动设备,以保证机组安全运行,锅炉快速点火恢复,维持汽温汽压。
7、发现设备异常或燃烧不稳及时投油助燃,防止熄火,运行稳定后及时撤出油枪。
炉机电大联锁逻辑1、炉、机、电大联锁保护传动试验1.1锅炉专业附属设备状态表:1.2炉机电大联锁逻辑各专业操作步骤:一次风机跳闸,密封风机跳闸,燃烧器停止,磨煤机跳闸、给煤机跳闸、冷一次风门关闭、热一次风门关闭、过热器一、二级减温水A/B侧进口隔离电动门关闭。
1.确认有关转机及附属系统状态如表一所示;2.模拟锅炉负荷大于30%。
锅炉专业:1.汽机挂闸,开启主汽门;2.汽轮机的相关保护条件投入,各段抽汽逆止门及相关电动门开启。
AST电磁阀动作,主汽门关闭;各段抽汽逆止门及电动门联关;VV阀打开在主控室操作台上按下“MFT 紧急停炉”按钮。
汽机专业:1.在发变组保护C柜投入热工保护,且跳发变组高压侧开关出口压板投入;2.发电机高压开关(2150/2154)在试验合闸位置,灭磁开关在合闸位。
发变组保护热工保护动作,高压侧开关(2150/2154)跳闸、灭磁开关应跳闸,汽机甩负荷。
电气专业:机炉电大联锁逻辑一2.机、炉、电大联锁保护传动试验一联锁逻辑:锅炉负荷模拟小于30%,汽机跳闸,电气跳闸,锅炉不发MFT。
2.1大联锁各专业操作步骤:锅炉无MFT。
1.确认有关转机及附属系统状态如表一所示;2.模拟锅炉负荷小于30%。
锅炉专业:1.汽机挂闸,开启主汽门;2.汽轮机的相关保护条件投入,各段抽汽逆止门及相关电动门开启。
AST 电磁阀动作,主汽门关闭;各段抽汽逆止门及电动门联关;VV阀打开在控制室操作台上按下汽机“手动停机”按钮。
汽机专业:1.在发变组保护C柜投入热工保护,且跳发变组高压侧开关出口压板投入;2.发电机高压开关(2150/2154)在试验合闸位置,灭磁开关在合闸位。
发变组保护热工保护动作,高压侧开关(2150/2154)跳闸、灭磁开关应跳闸,汽机甩负荷。
电气专业:机炉电大联锁逻辑二3.机、炉、电大联锁保护传动试验二10s后锅炉MFT动作,一次风机跳闸,密封风机跳闸,燃烧器停止,磨煤机跳闸、给煤机跳闸、冷一次风门关闭、热一次风门关闭、过热器一、二级减温水A/B侧进口隔离电动门关闭;锅炉MFT信号发至脱硫。
