化工建设项目审批流程
- 格式:docx
- 大小:36.63 KB
- 文档页数:3

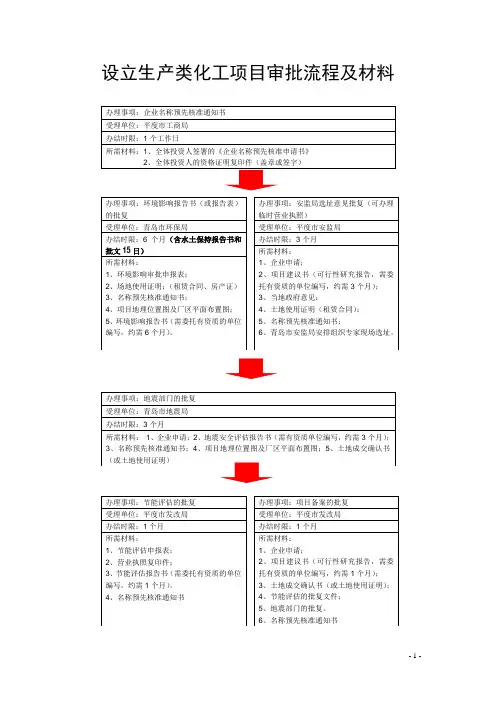

设立生产类化工项目审批流程及材料
危险化学品《安全生产许可证》的办理
受理单位:山东省安监局
办理时限:8-9个月
办理程序:
需要到青岛安监局进行危化品检测,出具报告,是否属于危化品。
危化品要进行设立审查,安全验收,办理许可证。
(非危化品项目只进行“三同时”验收。
)1、进行安全预评价,编制安全预评价报告(需委托有资质单位编写,约需3个月);
2、青岛市安全协会组织对安全预评价报告进行评审;
3、青岛市安监局下达评审意见;
4、企业按照安全预评价报告进行施工及设备安装;
5、试生产后进行现状安全评价;
6、青岛市安监局安排组织专家现场验收;
7、青岛市安监局下达评审验收意见;
8、申请《安全生产许可证》(需要提供10项材料);
9、省安监局下发《安全生产许可证》(办理工商营业执照)。
10、专家评审会,进行安全生产验收。
涉及危化品的需要颁发危化品许可证,方可生产。
所需材料:
1、安全生产许可证申请书;(一式三份);
2、各种安全生产责任制文件(复制件);
3、安全生产管理制度和操作规程清单;
4、设置安全生产管理机构,配备专职安全生产管理人员文件;
5、主要负责人、安全生产管理人员和特种作业人员考核合格证明材料;
6、为从业人员缴纳工伤保险费的有关证明材料;
7、安全评价报告;
8、危险化学品事故应急救援预案;
9、工商营业执照副本或者工商核准通知(复制件);
10、危险化学品生产企业征求意见书。

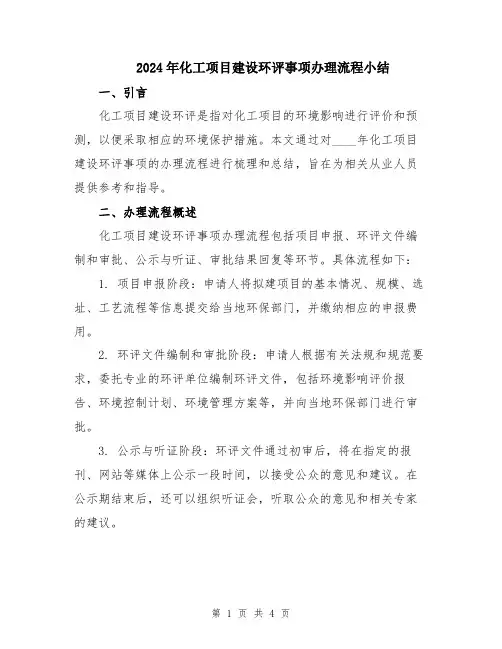

2024年化工项目建设环评事项办理流程小结一、引言化工项目建设环评是指对化工项目的环境影响进行评价和预测,以便采取相应的环境保护措施。
本文通过对____年化工项目建设环评事项的办理流程进行梳理和总结,旨在为相关从业人员提供参考和指导。
二、办理流程概述化工项目建设环评事项办理流程包括项目申报、环评文件编制和审批、公示与听证、审批结果回复等环节。
具体流程如下:1. 项目申报阶段:申请人将拟建项目的基本情况、规模、选址、工艺流程等信息提交给当地环保部门,并缴纳相应的申报费用。
2. 环评文件编制和审批阶段:申请人根据有关法规和规范要求,委托专业的环评单位编制环评文件,包括环境影响评价报告、环境控制计划、环境管理方案等,并向当地环保部门进行审批。
3. 公示与听证阶段:环评文件通过初审后,将在指定的报刊、网站等媒体上公示一段时间,以接受公众的意见和建议。
在公示期结束后,还可以组织听证会,听取公众的意见和相关专家的建议。
4. 审批结果回复阶段:环保部门根据公众的意见和专家的建议,综合考虑环境保护要求和项目建设需求,对环评文件进行审批,并将审批结果书面回复给申请人。
三、具体流程详解1. 项目申报阶段项目申报阶段是化工项目建设环评事项办理的第一步。
申请人需要向当地环保部门提交项目申报书,内容包括项目的基本情况、规模、选址、工艺流程等。
同时,申请人还需缴纳相应的申报费用,以便环保部门进行后续的审批工作。
2. 环评文件编制和审批阶段环评文件编制和审批阶段是化工项目建设环评事项办理的核心环节。
申请人需委托专业的环评单位,按照有关法规和规范要求,编制环评文件。
环评文件的内容包括环境影响评价报告、环境控制计划、环境管理方案等。
环评文件编制完成后,申请人将其提交给当地环保部门,经过初审环节后,环保部门将组织专家对环评文件进行评审。
专家评审意见将作为环评文件审批的重要依据。
审批结果应在规定时间内发出。
3. 公示与听证阶段环评文件初审通过后,将在指定的报刊、网站等媒体上进行公示,主要是为了接受公众的意见和建议。

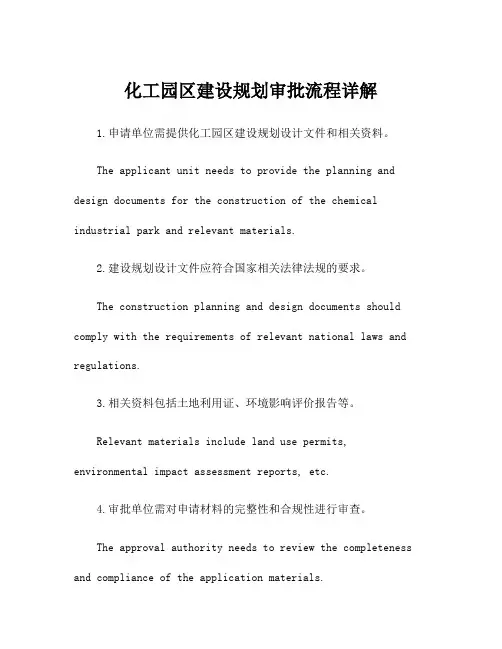

化工园区建设规划审批流程详解1.申请单位需提供化工园区建设规划设计文件和相关资料。
The applicant unit needs to provide the planning and design documents for the construction of the chemical industrial park and relevant materials.2.建设规划设计文件应符合国家相关法律法规的要求。
The construction planning and design documents should comply with the requirements of relevant national laws and regulations.3.相关资料包括土地利用证、环境影响评价报告等。
Relevant materials include land use permits, environmental impact assessment reports, etc.4.审批单位需对申请材料的完整性和合规性进行审查。
The approval authority needs to review the completeness and compliance of the application materials.5.如申请材料不完整或不符合规定,审批单位将要求申请单位补充或整改。
If the application materials are incomplete or do not comply with the regulations, the approval authority will require the applicant unit to supplement or rectify them.6.审批单位将对建设规划设计文件进行初步审核。
The approval authority will conduct a preliminary review of the construction planning and design documents.7.初步审核合格的建设规划设计文件将进入专家评审阶段。
2016年山东省化工项目审批流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!2016年山东省化工项目审批流程可以分为以下几个步骤:1. 项目前期调研与策划在项目正式申报前,企业需要进行市场调研,了解行业动态和政策导向。
新建化工项目建设流程一、可行性研究(由企业或委托中介服务机构进行)二、项目选址(企业到规划或建设部门办理项目选址意见书、建设用地规划许可证)三、项目立项或备案(由企业向发改委申请立项或备案)四、进行环境影响评价(企业委托有资质的中介服务机构进行)五、环境影响评价审批(环保部门批复环境影响报告)1、关于建设项目环评文件审批的请示;2、环境影响报告书(纸质件报批版、信息公开版(建设项目环境保护审批登记表填表人和经办人要求亲笔签名、评价经费等信息需完整),并提供相应电子版光盘(电子版中删除的涉及国家秘密、商业秘密等内容及删除依据和理由说明报告));3、备案文件或其它有效的立项依据;4、主要污染物总量确认书(不需要确认总量的不需提供);5、重金属总量确认(不需要确认重金属总量的不需提供);6、建设项目(区、市)级环境保护行政主管部门对建设项目环评公众参与核查意见;7、所在园区规划环评审查意见;8、规划行政主管部门的选址意见或国土资源行政主管部门的土地利用预审意见;9、环评委托日期在2015年12月10日之后的,建设单位须提交满足环发[2015]162号文件要求的证明材料。
六、进行安全预评价和职业病危害与评价报告(企业委托有资质的中介服务机构)七、安全预评价报告评审(专家评审)八、职业病危害预评价备案或者审核(卫生部门)1、建设项目职业病危害预评价备案或者审核申请书;2、建设项目职业病危害预评价报告;3、建设单位对预评价报告的评审意见;4、职业卫生专家对预评价报告的审查意见;5、职业病危害预评价机构的资质证明(影印件);6、法律、行政法规、规章规定的其他文件、资料;7、涉及放射性职业病危害因素的建设项目,建设单位需提交建设项目放射防护预评价报告。
九、安全预评价报告备案(企业到安监部门备案)十、项目设立安全审查(安监部门进行安全审查)1、建设项目安全条件审查申请书及文件;2、建设项目安全条件论证报告;3、建设项目安全评价报告;4、投资、城乡规划主管部门出具的建设项目审批(核准、备案)文件和规划相关文件(复制件);5、工商行政管理部门颁发的企业营业执照或者企业名称预先核准通知书(复制件)。

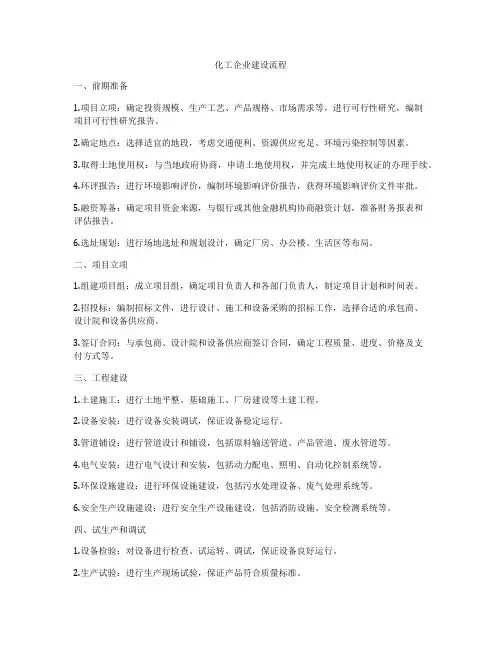

化工企业建设流程一、前期准备1.项目立项:确定投资规模、生产工艺、产品规格、市场需求等,进行可行性研究,编制项目可行性研究报告。
2.确定地点:选择适宜的地段,考虑交通便利、资源供应充足、环境污染控制等因素。
3.取得土地使用权:与当地政府协商,申请土地使用权,并完成土地使用权证的办理手续。
4.环评报告:进行环境影响评价,编制环境影响评价报告,获得环境影响评价文件审批。
5.融资筹备:确定项目资金来源,与银行或其他金融机构协商融资计划,准备财务报表和评估报告。
6.选址规划:进行场地选址和规划设计,确定厂房、办公楼、生活区等布局。
二、项目立项1.组建项目组:成立项目组,确定项目负责人和各部门负责人,制定项目计划和时间表。
2.招投标:编制招标文件,进行设计、施工和设备采购的招标工作,选择合适的承包商、设计院和设备供应商。
3.签订合同:与承包商、设计院和设备供应商签订合同,确定工程质量、进度、价格及支付方式等。
三、工程建设1.土建施工:进行土地平整、基础施工、厂房建设等土建工程。
2.设备安装:进行设备安装调试,保证设备稳定运行。
3.管道铺设:进行管道设计和铺设,包括原料输送管道、产品管道、废水管道等。
4.电气安装:进行电气设计和安装,包括动力配电、照明、自动化控制系统等。
5.环保设施建设:进行环保设施建设,包括污水处理设备、废气处理系统等。
6.安全生产设施建设:进行安全生产设施建设,包括消防设施、安全检测系统等。
四、试生产和调试1.设备检验:对设备进行检查、试运转、调试,保证设备良好运行。
2.生产试验:进行生产现场试验,保证产品符合质量标准。
3.技术培训:对生产人员进行技术培训,保证生产操作规范。
五、生产运营1.获得生产许可证:向有关部门申请生产许可证,获得生产经营资格。
2.生产运营管理:制定生产计划、产品质量标准、设备维护保养计划等管理规程。
3.市场开发:开展市场调研、建立销售网络,开发新客户,推广产品。

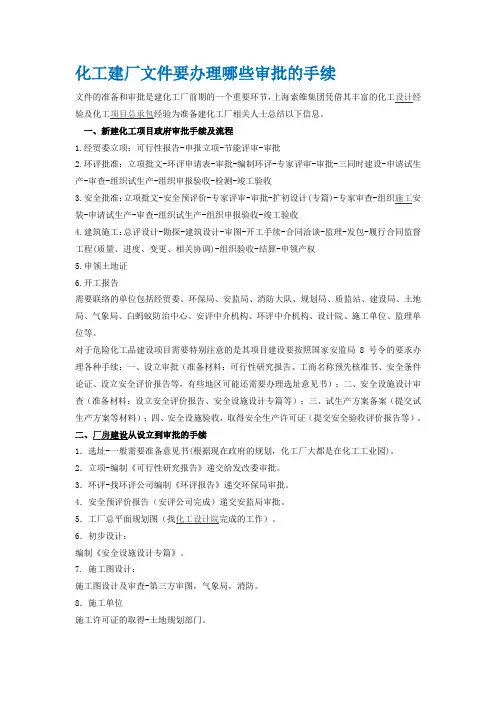

化工建厂文件要办理哪些审批的手续文件的准备和审批是建化工厂前期的一个重要环节,上海索维集团凭借其丰富的化工设计经验及化工项目总承包经验为准备建化工厂相关人士总结以下信息。
一、新建化工项目政府审批手续及流程1.经贸委立项:可行性报告-申报立项-节能评审-审批2.环评批准:立项批文-环评申请表-审批-编制环评-专家评审-审批-三同时建设-申请试生产-审查-组织试生产-组织申报验收-检测-竣工验收3.安全批准:立项批文-安全预评价-专家评审-审批-扩初设计(专篇)-专家审查-组织施工安装-申请试生产-审查-组织试生产-组织申报验收-竣工验收4.建筑施工:总评设计-勘探-建筑设计-审图-开工手续-合同洽谈-监理-发包-履行合同监督工程(质量、进度、变更、相关协调)-组织验收-结算-申领产权5.申领土地证6.开工报告需要联络的单位包括经贸委、环保局、安监局、消防大队、规划局、质监站、建设局、土地局、气象局、白蚂蚁防治中心、安评中介机构、环评中介机构、设计院、施工单位、监理单位等。
对于危险化工品建设项目需要特别注意的是其项目建设要按照国家安监局8号令的要求办理各种手续:一、设立审批(准备材料:可行性研究报告、工商名称预先核准书、安全条件论证、设立安全评价报告等,有些地区可能还需要办理选址意见书);二、安全设施设计审查(准备材料:设立安全评价报告、安全设施设计专篇等);三、试生产方案备案(提交试生产方案等材料);四、安全设施验收,取得安全生产许可证(提交安全验收评价报告等)。
二、厂房建设从设立到审批的手续1.选址-一般需要准备意见书(根据现在政府的规划,化工厂大都是在化工工业园)。
2.立项-编制《可行性研究报告》递交给发改委审批。
3.环评-找环评公司编制《环评报告》递交环保局审批。
4.安全预评价报告(安评公司完成)递交安监局审批。
5.工厂总平面规划图(找化工设计院完成的工作)。
6.初步设计:编制《安全设施设计专篇》。
新上化工项目审批流程图(1
新上化工项目审批流程图(1
字数越多越好)
上化工项目审批流程
上化工项目,是指对上游化工产业及中游以上化工产品的生产,研发,改造,改质等进行的工程项目,包括上游原料的开采,加工,运输,以及
中游,下游以上化产品的生产,研发,改造,改质,贮存,销售等。
一、可行性研究
1.项目提出:填写上化工项目立项申请书,并根据上、下游产业环境
和消费市场需求,结合具体上化工项目技术条件,撰写上化工项目可行性
研究报告。
二、勘察设计
3.建设用地申请:依法办理上化工项目建设用地申请手续,并准备需
要上报的资料,及时报送县级以上化工主管部门审核审批,给予结论。
4.勘察设计:经审批后,签订合同,择优取得勘察设计中标单位,按
照审批结论要求,准备相关设计资料,同时完成勘察工作,完成勘察设计
报告。
三、报建。

《企业名称预设同意通《可行性研究报告》《建设项目选址建议书》《同意项目受《企业名称预设同意通知书》《环境影响讨论文件》《建设项目选址建议书》《土地预《同意申请》《建设项目选址建议书》《土地预审建议书》《安全条件论证报告》《建化工建设项目审批流程图工商行政管理局内资企业名称预设同意工商行政管理局企业成立登记工程咨询机构编可研报告(立项申请)发改委立项审批城乡规划行主管部选址审批土地资源行管理部用地预审气象局大气环境影响讨论有资质单位编写环评报告环保局环评报告审批发改委项目同意有资质单位编写设计初步方案国土局土地使用权登记城乡规划建设管理委员建设用地规划赞同审批有资质单位安全影响讨论安监局有资质单位安全审察职业病危害预讨论《企业名称预设同意通知书》营业执照、组织代码等《可行性研究报告》《同意项目受理通知单》《建设项目选址建议书》《土地预审建议书》《大气环境影响讨论审察批复》《环境影响讨论报告书》《环境影响讨论文件审批建议》《建设项目批文》、《项目同意通知书》、项目同意代码《建设设计初步方案》《土地使用证》《建设用地规划赞同证》《安全条件论证报告》《同意建设项目成立的安全审察《建设项目职业病危害预讨论报《可行性研究报告》含职业卫生篇、《建设项目职业病危害预《企业名称预设同意通知书》《建设项目选择建议书》《可行性研究报告》《安全条件论证报《设计总平面部署图》初步设计文本中的相关图纸《建设项目批文》《建设项目成立的同意文件》《安全条件论证报告》《安全设备设计专《建设项目批文》《土地使用证》《设计总平面部署图》《规《建筑工程规划赞同证》划方案审察建议书》其余相施工设计图中标通知书卫生局职业病危害预讨论审察《建设项目职业病危害预讨论报安监局生产、存储危险物件的建《建设项目成立的同意文件》设项目的安全设备设计的有资质单位编写初步设计《设计总平面部署图》专家评审安监局初步设计文本防雷装置设计审察气象局审批建议消防督查审察公安消防队安监局非煤矿山建设项目的安全设备安监局对初步设计《安全生产专设计审批、生产经营单位建设篇》审批文件项目安全设备与主体工程“三企业投资项目初步设计审察发改委初步设计批复施工图设计有资质单位施工图纸施工图审察房建审察机构《施工图设计文件审察建议》城市规划建设管理局规划方案设计审察《规划方案审察建议书》城市规划建设管理局建筑工程规划赞同审批建筑红线图、《建筑工程规划赞同》城市规划建设管理局质量受督查《建筑施工赞同证》规划技术服务中心、规划管理科项目施工建设施工放验线化工建设项目审批流程图发改委窗口建设局窗口绿卡项目查收完工查收存案房产局窗口房产确权环保查收消防设计防火审察“三同时”查收卫生查收质检、防雷、防静“三同时”查收建设单位组织的完工查收证明其余专项查收安全设备完工查收正式生产领取危险化学品安全生产赞同证。

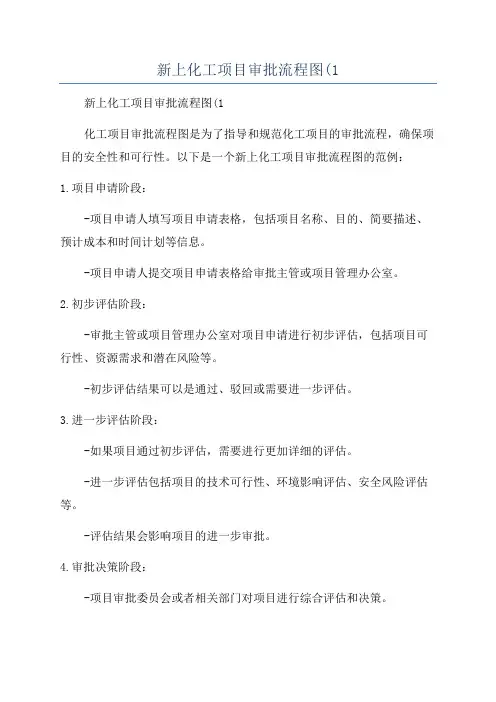

新上化工项目审批流程图(1新上化工项目审批流程图(1化工项目审批流程图是为了指导和规范化工项目的审批流程,确保项目的安全性和可行性。
以下是一个新上化工项目审批流程图的范例:1.项目申请阶段:-项目申请人填写项目申请表格,包括项目名称、目的、简要描述、预计成本和时间计划等信息。
-项目申请人提交项目申请表格给审批主管或项目管理办公室。
2.初步评估阶段:-审批主管或项目管理办公室对项目申请进行初步评估,包括项目可行性、资源需求和潜在风险等。
-初步评估结果可以是通过、驳回或需要进一步评估。
3.进一步评估阶段:-如果项目通过初步评估,需要进行更加详细的评估。
-进一步评估包括项目的技术可行性、环境影响评估、安全风险评估等。
-评估结果会影响项目的进一步审批。
4.审批决策阶段:-项目审批委员会或者相关部门对项目进行综合评估和决策。
-审批决策可能有不同的结果,包括通过、驳回、延迟或者需要补充材料。
5.补充材料阶段:-如果审批决策要求补充更多的材料,项目申请人需要提交所需的材料给审批主管或项目管理办公室。
6.终审阶段:-审批主管或者项目管理办公室对补充的材料进行终审。
-终审结果可以是通过、驳回或者需要进一步修改和评估。
7.批准阶段:-批准机构或政府部门对项目进行最终批准。
-如果项目获得批准,可以进入下一阶段。
8.后期审查阶段:-完成项目后,需要进行后期审查,包括项目成本和实际效果的评估,以确保项目目标的实现和效益。
9.变更管理阶段:-如果项目出现重大变更,需要进行变更管理,包括重新评估和重新审批阶段。
10.项目执行阶段:-一旦项目获得批准,可以进入项目执行阶段。
-项目执行阶段需要监督和控制,确保项目按照计划进行和达到预期目标。
以上是新上化工项目审批流程图的一个范例,具体的流程和步骤可以根据实际情况进行调整和修改。
审批流程的目的是为了确保项目的可行性和安全性,同时提供一个清晰的指导框架,使审批流程高效、简化且容易理解。

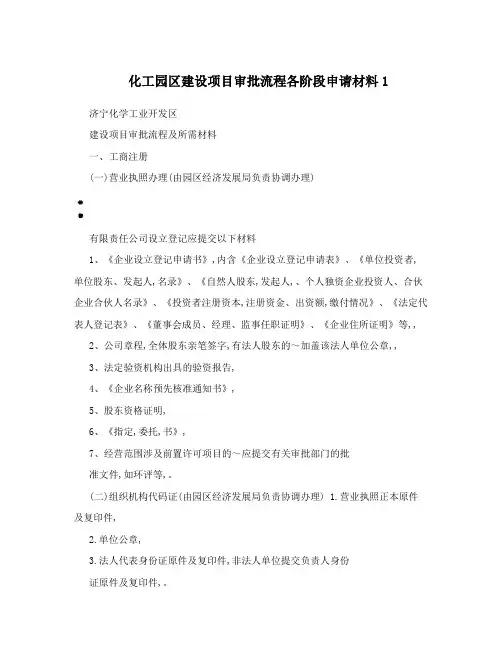

化工园区建设项目审批流程各阶段申请材料1 济宁化学工业开发区建设项目审批流程及所需材料一、工商注册(一)营业执照办理(由园区经济发展局负责协调办理)有限责任公司设立登记应提交以下材料1、《企业设立登记申请书》,内含《企业设立登记申请表》、《单位投资者,单位股东、发起人,名录》、《自然人股东,发起人,、个人独资企业投资人、合伙企业合伙人名录》、《投资者注册资本,注册资金、出资额,缴付情况》、《法定代表人登记表》、《董事会成员、经理、监事任职证明》、《企业住所证明》等,,2、公司章程,全体股东亲笔签字,有法人股东的~加盖该法人单位公章,,3、法定验资机构出具的验资报告,4、《企业名称预先核准通知书》,5、股东资格证明,6、《指定,委托,书》,7、经营范围涉及前置许可项目的~应提交有关审批部门的批准文件,如环评等,。
(二)组织机构代码证(由园区经济发展局负责协调办理) 1.营业执照正本原件及复印件,2.单位公章,3.法人代表身份证原件及复印件,非法人单位提交负责人身份证原件及复印件,。
(三)税务登记证(由园区经济发展局负责协调办理) 1.营业执照副本原件及复印件,2.企业法人组织机构代码证书原件及复印件,3.法人代表身份证原件及复印件,4.财务人员身份证复印件,5.公司或企业章程原件及复印件,6.房产证明或租赁协议复印件,7.印章,8.税务机关要求提供的其它有关材料。
(四)开设基本帐户(由园区经济发展局负责协调办理) 1.营业执照正本;2.税务登记证正本;3.组织机构代码证正本,4.法人身份证,5.公章、财务专用章、法人章;6.要求提供的其它材料。
二、立项审批发改委项目立项需提供以下材料:(一)项目可行性研究报告或申请报告(由园区经济发展局负责协调办理)1.审批类项目提供项目可行性研究报告,2.核准、备案类项目提供项目申请报告。
(二)项目节能评估报告(由园区经济发展局负责协调办理)1. 节能评估报告书。
新上化工项目审批流程图(内资备案制项目)项目审批流程引言概述:新上化工项目审批流程图是指内资备案制项目的审批流程。
化工项目的审批流程对于保障项目的合规性和环境安全至关重要。
本文将详细阐述新上化工项目审批流程图的六个大点,包括项目可行性研究、环境影响评价、土地使用审批、安全生产许可、建设工程规划许可和竣工验收等,以匡助读者了解和掌握该流程。
正文内容:1. 项目可行性研究1.1 确定项目的基本信息和目标,包括项目的类型、规模、产能等。
1.2 进行市场调研和竞争分析,评估项目的市场前景和竞争优势。
1.3 进行技术可行性分析,评估项目的技术难度和可行性。
1.4 进行经济可行性分析,评估项目的投资回报率和财务可行性。
1.5 编制项目可行性研究报告,提交给相关部门进行审批。
2. 环境影响评价2.1 进行环境影响评价前的准备工作,包括组织项目的环境影响评价小组和确定评价范围。
2.2 采集项目的环境信息和数据,进行环境影响预测和评估。
2.3 分析和评估项目可能引起的环境影响,并提出相应的环境保护措施。
2.4 编制环境影响评价报告,提交给环境保护部门进行审批。
3. 土地使用审批3.1 申请土地使用权,包括选择土地用途和确定土地面积。
3.2 提交土地使用权申请材料,包括项目可行性研究报告、环境影响评价报告等。
3.3 土地管理部门进行土地使用审批,包括审查申请材料和现场勘察。
3.4 签订土地使用权出让合同,缴纳土地出让金并办理土地使用证。
4. 安全生产许可4.1 编制安全生产许可申请材料,包括工艺流程、安全设施、应急预案等。
4.2 提交安全生产许可申请材料,经过安全监管部门的审查和现场检查。
4.3 安全监管部门进行安全生产许可的审批,包括核查申请材料和现场验收。
4.4 领取安全生产许可证,并按照要求进行安全生产管理和监督。
5. 建设工程规划许可5.1 编制建设工程规划申请材料,包括项目概况、建设规模、布局设计等。
5.2 提交建设工程规划申请材料,经过城乡规划部门的审查和评估。
化工园区建设项目审批流程各阶段申请材料1 济宁化学工业开发区建设项目审批流程及所需材料一、工商注册(一)营业执照办理(由园区经济发展局负责协调办理)有限责任公司设立登记应提交以下材料1、《企业设立登记申请书》,内含《企业设立登记申请表》、《单位投资者,单位股东、发起人,名录》、《自然人股东,发起人,、个人独资企业投资人、合伙企业合伙人名录》、《投资者注册资本,注册资金、出资额,缴付情况》、《法定代表人登记表》、《董事会成员、经理、监事任职证明》、《企业住所证明》等,,2、公司章程,全体股东亲笔签字,有法人股东的~加盖该法人单位公章,,3、法定验资机构出具的验资报告,4、《企业名称预先核准通知书》,5、股东资格证明,6、《指定,委托,书》,7、经营范围涉及前置许可项目的~应提交有关审批部门的批准文件,如环评等,。
(二)组织机构代码证(由园区经济发展局负责协调办理) 1.营业执照正本原件及复印件,2.单位公章,3.法人代表身份证原件及复印件,非法人单位提交负责人身份证原件及复印件,。
(三)税务登记证(由园区经济发展局负责协调办理) 1.营业执照副本原件及复印件,2.企业法人组织机构代码证书原件及复印件,3.法人代表身份证原件及复印件,4.财务人员身份证复印件,5.公司或企业章程原件及复印件,6.房产证明或租赁协议复印件,7.印章,8.税务机关要求提供的其它有关材料。
(四)开设基本帐户(由园区经济发展局负责协调办理) 1.营业执照正本;2.税务登记证正本;3.组织机构代码证正本,4.法人身份证,5.公章、财务专用章、法人章;6.要求提供的其它材料。
二、立项审批发改委项目立项需提供以下材料:(一)项目可行性研究报告或申请报告(由园区经济发展局负责协调办理)1.审批类项目提供项目可行性研究报告,2.核准、备案类项目提供项目申请报告。
(二)项目节能评估报告(由园区经济发展局负责协调办理)1. 节能评估报告书。
化工园区审批流程和注意事项下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!化工园区的审批流程是一项严格而细致的工作,涉及到多个部门的协调和合作,以下是化工园区审批流程的详细步骤以及注意事项:一、项目规划阶段1. 编制规划:首先,需要对化工园区进行规划,明确园区的发展目标、产业定位、规划面积、基础设施建设等内容。
化工建设项目审批流程图工商行政管理局内资企业名称预设核准《企业名称预设核准通知书》《企业名称预设核准通知书》、其他相关文件公司设立登记工商行政管理局营业执照、组织代码等工程咨询机构编可研报告(立项申请)《可行性研究报告》发改委立项审批《核准项目受理通知单》城乡规划行主管部选址审批《建设项目选址意见书》《可行性研究报告》《建设项土地资源行管理部目选址意见书》《核准项目受用地预审《土地预审意见书》理通知单》气象局大气环境影响评价《大气环境影响评价审核批复》有资质单位《环境影响评价报告书》编写环评报告(报告表、登记表) 《企业名称预设核准通知环保局书》《环境影响评价文件》《建环评报告审批《环境影响评价文件审批意见》设项目选址意见书》《土地预审意见书》发改委《核准申请》《建设项目选址意见书》《土地预审意见书》项目核准《建设项目批文》、《项目批准通《环境影响评价文件》知书》、项目核准代码有资质单位编写设计初步方案《建设设计初步方案》国土局土地使用权登记《土地使用证》城乡规划建设管理委员建设用地规划许可审批《建设用地规划许可证》有资质单位《安全条件论证报告》安全影响评价《建设项目设立评价报告》《安全条件论证报告》《建安监局设项目设立评价报告》《同意建设项目设立的安全审查安全审查意见书》有资质单位《建设项目职业病危害预评价报职业病危害预评价告书》卫生局《可行性研究报告》含职业卫《建设项目职业病危害预评价报生篇、《建设项目职业病危害预职业病危害预评价审查告书》专家意见评价报告书》安监局《企业名称预设核准通知书》生产、储存危险物品的建《建设项目设立的批准文件》《建设项目选择意见书》《可行设项目的安全设施设计的性研究报告》《安全条件论证报审批告》《建设项目设立评价报告》有资质单位《设计总平面布置图》编写初步设计《安全设施设计专篇》《设计总平面布置图》《安全设施设计专篇》专家评审安监局初步设计文本气象局防雷装置设计审核初步设计文本中的相关图纸审批意见公安消防队消防监督审核安监局《建设项目批文》《建设项目非煤矿山建设项目的安全设施安监局对初步设计《安全生产专设立的批准文件》《安全条件设计审批、生产经营单位建设论证报告》《安全设施设计专项目安全设施与主体工程“三篇》审批文件篇》其他相关文件同时”的审批发改委企业投资项目初步设计审查初步设计批复有资质单位施工图设计施工图纸房建审查机构施工图审查《施工图设计文件审查意见》城市规划建设管理局规划方案设计审查《规划方案审查意见书》《建设项目批文》《土地使用证》《设计总平面布置图》《规城市规划建设管理局建筑工程规划许可审批建筑红线图、《建筑工程规划许可》划方案审查意见书》其他相关文件《建筑工程规划许可证》施工设计图城市规划建设管理局质量受监督《建筑施工许可证》中标通知书其他文件规划技术服务中心、规划管理科项目施工建设施工放验线“三同时”验收发改委窗口建设局窗口建设单位组织的竣工绿卡项目验收竣工验收备案验收证明(建设、施工、设计、监理)房产局窗口房产确权其他专项验收(规划、绿化、归档等)环保验收(环保局窗口)“三同时”验收消防设计防火审查(公安局消防窗口)安全设施竣工验收(安监局窗口)卫生验收(卫生局窗口)正式生产质检、防雷、防静电检测领取危险化学品安全生产许可证(安监局)。
化工建设项目审批流程
审批化工建设项目的流程包括以下步骤:
1.进行可行性研究,由企业或委托中介服务机构进行。
2.办理项目选址意见书和建设用地规划许可证,企业需要到规划或建设部门办理。
3.向XXX申请立项或备案。
4.进行环境影响评价,企业需要委托有资质的中介服务机构进行。
5.环保部门批复环境影响报告。
6.进行安全预评价和职业病危害与评价报告,企业需要委托有资质的中介服务机构进行。
7.安全与评价报告需要进行专家评审。
8.卫生部门审核职业病危害与评价报告。
9.安全与评价报告备案,企业需要到安监部门备案。
10.安监部门进行安全审查。
11.安监部门通过安全审查后,政府下发批准书。
12.企业凭批准书到工商管理部门办理营业执照。
13.企业需要到国土管理部门办理土地使用证。
14.进行初步设计,企业需要委托有资质的设计单位进行。
15.消防部门、卫生部门和安监部门分别进行消防、职业
病防护和安全设计审查。
16.企业需要委托有资质的设计单位进行施工图设计。
17.企业需要到规划部门办理建设工程规划许可证。
18.企业需要到建设部门办理建设施工许可证。
19.建设项目竣工后,消防部门组织竣工验收。
20.企业需要到质监部门办理特种设备使用证。
21.环保部门批复试生产周期。
22.卫生部门、环保部门和安监部门分别进行职业病防护设施验收、防止污染的设施的竣工验收和安全设施竣工验收意见书。
