儿童公园工程安全生产文明施工方案
- 格式:doc
- 大小:36.97 KB
- 文档页数:13
.目录第一部分概况及施工准备第一章工程概况及说明 (2)第二章施工布署及施工准备 (3)第三章施工进度计划 (11)第二部分分部分项工程第一章土方工程 (17)第二章市政道路工程 (24)第三章园建工程 (28)第四章装饰工程 (42)第五章给排水工程 (57)第六章电气照明工程 (67)第七章绿化工程 (72)第三部分保证措施、安全生产、文明施工管理方案第一章保证措施 (81)第二章安全生产、文明施工管理方案 (84)附表、附图 (101).第一部分概况及施工准备第一章工程概况及说明一、编制依据本工程施工组织设计方案依照编制原则,及施工验收规范,以下文件为编制依据:1、业主所提供的景观设计施工图纸及工程量清单。
2、《建筑工程施工质量验收统一标准》 GB50300-20013、《混凝土结构工程施工质量验收规范》 GB50204-20024、《砌体工程施工质量验收规范》 GB50203-20025、《建筑地面工程施工质量验收规范》 GB50209-20026、《建筑安装工程质量检评定统一标准》7、《电气装置安装工程施工及验收规范》8、《给排水管道工程施工验收规范》等国家制定相关施工及验收规范9、建设部《建筑工程现场管理规定》、《建设工程管理办法》10、《建筑装饰工程施工及验收规范》、《建筑安装工程质量检验评定标准》11、建设部《城市绿化工程施工及验收规范》建标 [1999]46 号12、国家关于建筑工程施工安全操作规范13、工程现场情况14、以往施工经验。
二、地理位置河源市儿童公园位于河源市客家文化公园东侧,南临永和路,东临文昌路;场地开阔,交通便利。
三、主要施工内容景观工程、绿化工程、土石方工程、市政道路工程、给排水工程、照明工程等,总面积9.9万平方米。
四、工程特点由于本工程景点细部精致(局部工艺要求复杂),施工工期较紧张,要求高,工序多,需加强施工管理,才能使各项工作有条不紊的予以实施,工程质量争创市优。
《城市儿童游乐场施工方案》一、项目背景随着城市化进程的不断推进,人们对儿童户外活动空间的需求日益增长。
为了给孩子们提供一个安全、有趣、富有创意的游乐场所,本项目旨在打造一个城市儿童游乐场。
该游乐场将融合多种游乐设施,满足不同年龄段儿童的需求,同时严格遵循国家相关安全标准,确保孩子们在游玩过程中的安全。
二、施工步骤1. 场地准备(1)对选定的场地进行测量和勘察,确定场地的地形、地貌和周边环境。
(2)清理场地内的杂物和障碍物,确保场地平整。
(3)根据设计要求,进行场地的平整和填方、挖方工作。
2. 基础施工(1)根据游乐设施的布局和设计要求,进行基础的放线和定位。
(2)采用合适的基础形式,如独立基础、条形基础等,进行基础的施工。
基础施工应严格按照设计要求和施工规范进行,确保基础的稳定性和承载能力。
(3)在基础施工过程中,应预留好游乐设施的安装孔和预埋件。
3. 游乐设施安装(1)根据游乐设施的类型和安装要求,选择合适的安装方法和工具。
(2)在安装过程中,应严格按照游乐设施的安装说明书进行操作,确保安装的准确性和牢固性。
(3)对于大型游乐设施,应采用专业的吊装设备进行安装,确保安装过程的安全。
4. 地面铺装(1)根据设计要求,选择合适的地面铺装材料,如橡胶地垫、人造草坪等。
(2)进行地面铺装前,应先对地面进行基层处理,确保地面平整、干燥、无裂缝。
(3)按照设计图案和要求进行地面铺装,确保铺装的平整度和美观度。
5. 配套设施安装(1)安装游乐场内的配套设施,如休息座椅、垃圾桶、照明设施等。
(2)对配套设施进行调试和检查,确保其正常运行。
6. 竣工验收(1)对游乐场进行全面的检查和验收,确保游乐设施的安装质量、地面铺装质量和配套设施的运行情况符合设计要求和国家相关标准。
(2)组织相关部门和人员进行竣工验收,出具竣工验收报告。
三、材料清单1. 游乐设施(1)滑梯:采用高强度塑料或不锈钢材质,表面光滑,无尖锐棱角。
文件编号:2020年4月儿童公园施工组织设计方案版本号: A 修改号: 1 页次: 1.0编制:会签:审核:批准: 发布日期:实施日期:第一节工程概况一、概述工程名称:番禺儿童公园—东沙涌东段南岸整治工程工程地点:番禺区儿童公园内工程建设单位:广州市番禺区基本建设投资管理办公室监理单位:广州宏元建设工程咨询有限公司工程设计单位:广州市林华园林建设工程有限公司施工单位:广州锐骏建筑工程有限公司二、工程概况本项目位于东沙涌以南,番禺儿童公园以北,东至大北路.总占地面积约为16882㎡,其中绿化面积约为6964㎡,铺装面积约为9918㎡,以及5米宽人行跨涌桥梁。
设置自行车绿道、休闲广场、特色树池、雕塑、座椅等,突出有岭南水乡文化的带状性滨水公园绿化功能,为迎合环保低碳的设计主题,在入口广场摆设利用风能、太阳能等新能源发电的设施。
分为健身娱乐区、西广场区、休闲步道区。
具体施工项目如下:健身娱乐区:1、修复挡墙;2、彩色沥青路;3、平台及园路;4、特色回路铺装;5、平地式种植池;6、儿童游乐设施;7、混凝土路侧石道牙;8、花池挡墙;9、原坐凳改造;10、花池挡墙等。
西广场区:1、残疾人坡道;2、景墙;3、花池挡墙;4、彩色沥青路;5、水泥砖人行园路;6、混凝土路侧石道牙;7、平地式种植池等。
休闲步道区:1、人行跨涌桥;2、坐凳;3、平地式种植池;4、改造景墙;5、园路及平台;6、树池;7、混凝土路侧石道牙;8、红色彩色沥青;9、台阶等。
(一)具体做法1、儿童游乐设施基础施工:素土夯实——200厚石粉垫层掺7%水泥——C25混凝土(预埋5厚200镀锌圆钢管,埋深650mm)。
2、原有坐凳与矮墙改造,在原有坐凳上安装LX115X30厚菠萝格,凳后砌砖,砖面贴光面黄锈石。
3、圆形树池施工,B型:素土夯实——100厚C25混凝土——320厚M5砂浆Mu10砖砌体——55厚1:水泥砂浆——5厚黄蓝混色玻璃马赛克。
A型:素土夯实——100厚C25混凝土——240厚M5砂浆Mu10砖砌体——20厚1:水泥砂浆——光面中国黑。
专业儿童乐园现场施工方案1. 引言本文档旨在提供一份专业的儿童乐园现场施工方案,为项目参与者提供详细的施工指导和操作流程。
儿童乐园是一个与孩子们的健康成长密切相关的场所,因此施工过程的安全性、舒适性和可持续性都应被高度重视。
本文档将涵盖施工前的准备工作、现场施工步骤和相关安全措施。
2. 施工准备工作在正式开始现场施工之前,我们需要进行一些必要的准备工作。
2.1 设计方案审查在施工之前,确认设计方案的准确性和可行性非常重要。
与设计师和工程师一起审查设计方案,确保所有细节都符合儿童乐园的需求和安全标准。
2.2 材料和设备采购根据设计方案的要求,制定材料和设备清单。
与供应商合作,确保材料的质量和到货时间。
同时,采购所需的施工设备,例如起重机、吊车、挖掘机等。
2.3 施工人员招聘和培训根据项目规模和工期,招聘足够数量的合格施工人员。
进行适当的培训,包括施工流程、安全操作、材料使用等方面的知识和技能。
2.4 现场准备工作清理施工现场,将现场划分为不同的工作区域。
确保施工现场的通风良好,并设置临时设施,如工人宿舍、临时办公室等。
3. 现场施工步骤现场施工步骤是按照设计方案进行施工工作的具体步骤说明。
以下是常见的现场施工步骤:3.1 地基处理根据设计方案的需求,对施工现场的地基进行处理。
清理现场,铺设草坪和人行道,确保地面平整。
3.2 设备安装按照设计方案的要求,安装儿童游乐设备和其他相关设备。
安装时要确保设备的固定和稳固,以提供安全和可靠的使用环境。
3.3 绿化美化根据设计方案,进行绿化美化工作。
种植草坪、花草树木,搭建花坛和花台,营造一个温馨美丽的环境。
3.4 道路和排水系统建设建设与儿童乐园相连的道路系统,确保车辆和行人的安全通行。
同时,建设排水系统,确保雨水能够迅速排出,防止积水和滋生病菌。
3.5 室内装修根据设计方案的要求,进行室内装修工作。
包括墙面、地板、天花板、灯具、窗帘等的安装和装饰。
4. 安全措施施工过程中,安全应置于首位。

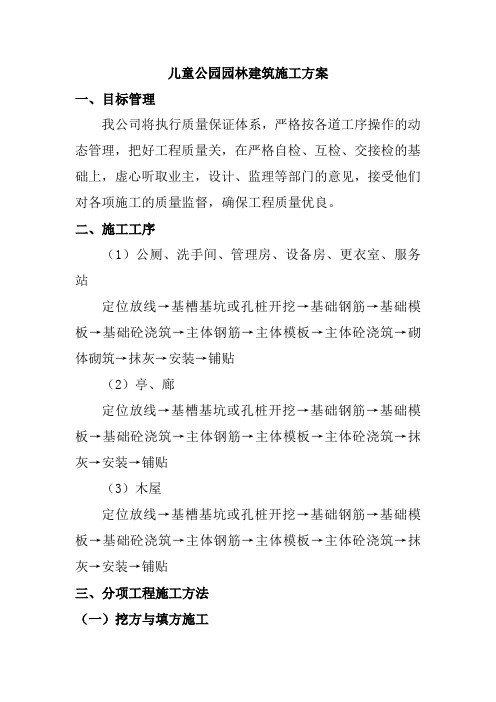

儿童公园园林建筑施工方案一、目标管理我公司将执行质量保证体系,严格按各道工序操作的动态管理,把好工程质量关,在严格自检、互检、交接检的基础上,虚心听取业主,设计、监理等部门的意见,接受他们对各项施工的质量监督,确保工程质量优良。
二、施工工序(1)公厕、洗手间、管理房、设备房、更衣室、服务站定位放线→基槽基坑或孔桩开挖→基础钢筋→基础模板→基础砼浇筑→主体钢筋→主体模板→主体砼浇筑→砌体砌筑→抹灰→安装→铺贴(2)亭、廊定位放线→基槽基坑或孔桩开挖→基础钢筋→基础模板→基础砼浇筑→主体钢筋→主体模板→主体砼浇筑→抹灰→安装→铺贴(3)木屋定位放线→基槽基坑或孔桩开挖→基础钢筋→基础模板→基础砼浇筑→主体钢筋→主体模板→主体砼浇筑→抹灰→安装→铺贴三、分项工程施工方法(一)挖方与填方施工(1)挖方施工根据设计的标高进行挖填土方。
填方时应当先深后浅、先分层填实深处,按施工规范每填一层就夯实一层。
挖方时挖出的适宜栽植的肥沃土壤,要临时堆放在一边,通知监理业主处理。
(2)场地平整与找坡挖填方工程基本完成后,对挖填出的新地面进行整理。
要铲平地面,使地面平整度小于0.05米。
根据各坐标桩标明的该点填挖高度和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。
根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方式,调整连接点的地面标高。
还要确认地面排水口的位置,调整排水沟管底部标高,使广场地面与周边地平的连接更自然,排水、通道等方面的矛盾降到最低。
(二)模板工程1、模板设计的主要原则模板及其支架应具有足够的承载力、刚度和稳定性,能可靠地承受浇筑混凝土的质量和侧压力,以及施工荷载,保证构件的开头尺寸和相互位置的正确。
2、模板荷载的取值(1)混凝土自重24kN/m3。
(2)钢筋框架梁1.5kN/m3楼板1.1kN/m3。
(3)施工荷载3.0 kN/m3。
(4)振捣砼时产生的荷载水平模板2.0 kN/m3垂直模板4.0 kN/m3。
大型儿童主题公园施工方案引言大型儿童主题公园是一个受欢迎的休闲娱乐场所,其目的是为孩子们提供有趣、安全的游乐环境。
本文将介绍一个大型儿童主题公园的施工方案,包括设计、材料选择、施工流程和安全措施等内容。
设计在开始施工前,需要对大型儿童主题公园进行设计。
设计师应该根据目标年龄群体的需求和市场需求,提供具有创意和吸引力的设计方案。
设计方案应该包括游乐设施的布局、主题元素的装饰以及安全考虑。
材料选择大型儿童主题公园的材料选择应注重安全、耐用和环保。
常用的材料包括钢材、木材和塑料。
钢材常用于支撑结构和游乐设备的制造,木材常用于装饰和框架结构,塑料常用于制造游乐设备。
在选择材料时,需要考虑其耐用性、抗风雨以及对儿童健康的影响。
大型儿童主题公园的施工流程包括以下几个步骤:1.场地准备:首先需要对场地进行清理和平整工作,确保施工的基础条件良好。
2.基础工程:在场地准备完成后,进行基础工程的施工,包括地基处理、基础混凝土浇筑等。
3.结构施工:根据设计方案,进行游乐设备的基础结构的搭建,包括支撑结构的焊接和安装。
4.装饰工程:根据设计方案进行装饰工程,包括主题元素的安装、涂装和装饰物的安置等。
5.设备安装:将游乐设备安装到已搭建好的基础结构上,并进行安全测试和调试。
6.清洁和检查:施工完成后,对整个儿童主题公园进行清洁工作,并进行验收和安全检查。
在大型儿童主题公园的施工过程中,安全是一个非常重要的考虑因素。
以下是一些常见的安全措施:1.聘请合格的工程队伍:确保施工队伍拥有必要的资质和经验,能够按照规范进行施工工作。
2.使用符合标准的材料:选择符合国家安全标准的材料,避免使用劣质材料。
3.建立安全管理系统:建立健全的安全管理制度,包括施工人员的培训和安全意识教育。
4.设置警示标识和安全设施:在施工现场设置警示标识、防护栏杆等安全设施,引导游客正确使用。
5.进行定期检查和维护:定期对游乐设备和施工结构进行检查和维护,确保安全性能。
文明施工专项方案一、工程简介Xx县儿童公园位于青田县城西门山路,交通便利。
本项目占地面积:24500m2,工程内容包括整个公园内部的景观绿化,场内道路及地上6个建筑单体,建筑面积:1283平方米,建筑高度:9.6米,建筑层数为1-2层,框架结构。
总工期:600天二、参建单位:1、建设单位;2、设计单位;3、勘察单位;4、监理单位;5、施工单位;三.施工条件本工程施工现场可从现有道路出入,施工用水,用电均可由市政供电,供水直接接出,建筑材料,施工机械可由公路直接运入工地,各种材料由公司统一采购,机具及劳动力可由公司根据工程进度,自行调配平衡,来源有保证。
四、文明施工目标本工程文明施工目标为:施工目标为受政府部门通报为零,力争达到浙江省青田县文明施工样板工程。
尽量做到最大限度的减少对当地周围环境的影响,将有限的污染控制在最小的限度或合理的水平,保护生态平衡,促进当地社会、经济及文化的良性发展。
并受地方政府部门书面投诉率为零。
五、文明施工环保组织机构本工程建立文明施工及环保管理小组,由项目经理任组长,成员由项目经理部各部门负责人组成,并设多名专职人员负责日常的文明施工管理及监督环保措施实施情况工作。
文明施工及环保管理小组负责文明施工进行突击检查,实行月检和周检制度。
六、文明施工、环保措施(一)工地围蔽1、根据现场施工的施工布置和进度安排,采用的围蔽形式按照县有关工程施工场地围蔽标准作法执行,对施工现场实行封闭式施工,采用水泥砖砌围墙和彩色铁板及钢支撑制成的围板,施工围板牢固结实,高度不低于2.0~2.2米,挂设明显施工指示标志。
做到占空不占地,既要维持道路交通,又要进行施工。
围护既要美观,又要坚固耐用,尽可能与周边环境和氛围相和谐。
2、施工区段设置双扇式大门,在大门旁设置醒目、整洁的施工标牌,写明工程名称、建设规模、建设单位、施工单位、监理单位、设计单位、工地施工及监理负责人姓名,同时设置施工组织牌、安全生产宣传牌、质量宣传牌、防火须知牌、事故记录牌和施工总平面图。
儿童活动场地施工方案目录一、前言 (3)1.1 编制目的 (3)1.2 编制依据 (4)1.3 施工范围 (5)二、工程概况 (6)2.1 工程名称 (7)2.2 工程地点 (8)2.3 工程规模 (9)2.4 工程特点 (10)三、施工准备 (11)3.1 施工材料准备 (12)3.2 施工设备准备 (14)3.3 施工人员准备 (14)3.4 施工技术准备 (15)3.5 施工安全准备 (16)四、施工方法及工艺流程 (18)4.1 场地基础处理 (19)4.2 活动设施安装 (19)4.3 场地布置与装饰 (21)4.4 活动设备调试与运行 (22)4.5 其他辅助工程 (23)五、施工进度计划 (24)5.1 总体施工进度计划 (25)5.2 分阶段施工进度计划 (26)5.3 进度调整与优化措施 (27)六、施工现场管理 (28)6.1 施工现场平面管理 (29)6.2 施工现场质量管理 (30)6.3 施工现场安全管理 (31)6.4 施工现场文明施工管理 (33)七、环境保护与文明施工 (34)7.1 环境保护措施 (35)7.2 文明施工管理要求 (37)7.3 施工废弃物处理 (38)7.4 社会治安综合治理 (39)八、风险评估与应对措施 (40)8.1 施工风险识别 (41)8.2 施工风险评估 (42)8.3 应对措施 (44)8.4 风险监控与报告制度 (45)一、前言随着社会的发展和人们生活水平的提高,儿童活动场地的需求日益增长。
为了满足广大家长和孩子们对儿童活动场地的需求,提高儿童活动场地的安全性和舒适性,本文档将详细介绍一套儿童活动场地施工方案。
本方案遵循国家相关法律法规和标准,结合实际情况,从设计、施工、验收等各个环节进行详细规划,旨在为建设单位提供一套科学、合理、实用的儿童活动场地施工方案。
本方案将对儿童活动场地的设计原则、施工方法、材料选用、安全措施等方面进行详细阐述,以期为建设单位提供参考和借鉴。
重庆儿童乐园项目施工方案项目概述本文档为重庆儿童乐园项目的施工方案。
重庆儿童乐园项目是一个为儿童提供娱乐、教育和健康服务的综合性场所。
该项目的目标是为儿童提供一个安全、有趣和具有教育意义的环境,促进他们的身心发展。
项目背景随着家庭收入的增加和人们对儿童教育重视度的提高,重庆地区对儿童乐园的需求逐渐增加。
本项目的目的是满足这一需求并提供高品质的儿童娱乐和教育服务。
施工目标本项目的施工目标如下:1.建设一个具有儿童乐园特色和创意的场所。
2.创建一个可持续发展的、环保的儿童乐园。
3.提供安全、可靠、高质量的设施和设备。
4.保证项目的按时完工,不延误计划。
施工内容本项目的施工内容包括以下几个方面:1.设计与规划:根据场地的大小和特点,设计并规划出符合儿童需求的乐园布局和设施安排。
2.土建工程:负责场地的平整、排水和基础设施建设。
3.儿童设施建造:建造各种儿童乐园设施,如滑梯、秋千、蹦床等。
4.室内装修:对室内场地进行装修和设计,包括地板、墙面、灯光等。
5.绿化景观:对场地周围进行绿化设计和植树。
施工步骤本项目的施工将按照以下步骤进行:1.场地勘测:对现场进行勘测,了解场地的大小、地形等特点。
2.设计与规划:根据勘测结果,设计并规划乐园的布局和设施安排。
3.土建工程:进行场地平整、排水和基础设施建设。
4.儿童设施建造:建造各种儿童乐园设施,包括滑梯、秋千等。
5.室内装修:对室内场地进行装修和设计。
6.绿化景观:对场地周围进行绿化设计和植树。
施工时间计划本项目的施工时间计划如下:1.场地勘测:7天2.设计与规划:14天3.土建工程:30天4.儿童设施建造:45天5.室内装修:14天6.绿化景观:14天7.总计:124天施工团队组织本项目的施工需要以下几个团队的协同合作:1.项目经理:负责协调各个施工环节、与业主沟通。
2.设计师:负责场地规划和设施设计。
3.土建施工队:负责土建工程的施工和管理。
4.设备安装队:负责儿童设施的搭建和安装。
儿童公园施工组织设计方案一、项目概况儿童公园是为了满足儿童的游玩与娱乐需求而建设的公共设施。
目前,我市儿童公园的设施较为陈旧,已经不能满足儿童们的需求。
此次项目的建设目标是打造一个新颖、多样化、安全可靠的儿童公园,提供给儿童一个良好的游乐环境。
二、施工组织设计1.组织机构安排项目施工组织机构主要包括项目总监、项目经理、技术部门、安全管理部门、人力资源部门等。
项目总监负责整体工程的策划和组织,项目经理负责具体施工任务的指导和控制,技术部门负责对施工方案进行设计和技术支持,安全管理部门负责施工现场的安全管理,人力资源部门负责项目人员的招聘和管理。
2.施工流程安排项目施工流程主要分为设计阶段、前期准备阶段、施工阶段和竣工验收阶段。
设计阶段包括项目方案设计、设备选型等;前期准备阶段包括施工材料准备、施工人员招募等;施工阶段包括土建施工、设备设施安装等;竣工验收阶段包括设备设施的功能性验收和安全性验收。
3.施工人员及工期安排为了保证工程质量和进度,应从专业角度考虑施工人员的选择和工期的安排。
施工人员应包括建筑工、电工、水电工、设备安装工等专业人员,他们应具备一定的经验和技能。
工期应根据实际情况合理安排,同时,要确定施工进度的控制点,确保施工进度的准确掌握。
4.施工现场安全管理施工现场安全管理是非常重要的一环,为了保障施工人员的生命安全和工程的顺利进行,应采取一系列的安全措施。
施工现场应明确划定安全警戒区域,设置符合标准的安全设施,如围栏、警示标识等;施工人员应配备必要的安全防护装备,并接受必要的安全培训;定期开展安全巡查和安全教育,并制定应急预案。
5.施工质量控制施工质量的控制是工程成功的重要保证。
为了确保施工质量,应加强对施工过程的监督和检查。
施工过程中,应定期进行工地巡检,并对质量问题进行及时处理。
同时,施工方案应符合国家相关标准和要求,并配合有关部门进行验收。
三、项目安全预防措施1.建立健全的安全管理制度,包括施工现场的安全区域划定、施工人员的安全教育和培训等。
儿童公园工程安全生产文明施工方案第一节安全文明施工组织部署一、安全施工管理重点1、现场过往人员的安全管理。
2、做好工人入场三级教育。
3、做好安全技术交底。
4、做好施工场地临边防护。
5、做好施工用电及机械设备管理工作。
二、安全管理目标1、贯执行“安全第一,预防为主”的安全工作方针,坚持以人为本,严格安全管理,杜绝各类事故的发生。
2、严格执行文明施工的有关规定,确保本建设工程项目达到JGJ59—99文明施工检查评分表的要求。
3、认真学习和贯彻建设部<<建筑施工安全检查标准>>(JGJ59—99)、<<建设工程安全生产管理条例>>和<<某市建筑工地文明施工标准>>,确保本建设工程项目达到安全文明合格标准施工现场。
三、安全文明施工组织机构本工程拟实行项目法施工管理,委派我公司实践经验丰富和管理水平高的同志担任项目部项目经理兼任安全文明施工组长,选聘技术、管理水平高的技术人员、管理人员、专业工长组建项目部。
由项目经理任组长,安全负责人、技术负责人任副组长,其他成员为小组成员。
工程安全文明施工管理机构网络图如下:第二节 安全文明施工的主要方案及方法一、基础工程开挖安全防护措施1、基槽开挖,应按规范要求放边坡,边坡上沿设置临边防护,高边坡上松散的块石必须清理干净。
基槽弃土离基槽边须有1米间距。
2、回填区开挖基槽,开挖深度超过1.2米时,严格按规范放坡,深度超过1.5米且土层不稳定时,须支设边坡支撑,支撑材料及安装的强度、刚度、稳定性符合施工规范要求,且须搭设施工人员上下通行的安全梯。
3、开挖深度超过5米时,必须编制深基槽开挖施工安全专项方案,并经专家论证可行。
4、根据现场实际情况,开挖基槽土方基槽周边无场地堆放弃土时,必须采用土方外运的方式,块石砼挡土墙浇筑完毕且模板拆除砼强度达到要求后再运回回填。
5、机械开挖时,严格按机械设备操作规程进行开挖作业。
6、人工清理基槽时,相邻作业人员应反向作业,防止铁锹等工具碰撞。
同方向作业时,必须保证安全距离。
二、高处坠落防护措施易发生高处坠落的工作有外架搭设、拆除;服务站、管理房、厕所等结构施工中扎筋、搭架、支模;外墙装饰;砌体施工等。
针对措施:1、对所有高处作业的班组必须进行高处作业的安全交底。
2、不适应高处作业的人员,如有恐高症、贫血病、心脏病等。
不能进行高空作业。
3、临空面高处作业的人员必须拴安全带,应特别规定安全带必须扣好挂钩后作业,严禁不使用挂钩,把安全带缠绕在身上的假装使用状况。
三、大乔木吊车起重伤害防止1、吊车的司机和指挥工,由持证上岗人员承担,严禁其他人员动用塔吊。
2、对钢丝绳要进场检查,破损断头超过标准的要及时更换。
3、严禁用一根钢丝绳吊物,吊绳使用时,禁止使用长短不同的钢丝绳。
起吊时,要确认掉物已捆绑牢固,挂钩已挂稳后吊离地面100进行试吊,符合要求后再进行起吊作业。
4、起重的吊点和落点严禁垂直方向下站人,起吊物尽量避免从人员上方越过,吊物的高度应注意保证足够的净空高度,防止撞倒人。
5、夜间应注意照明的灯光照度足够,起落点不能有暗处。
6、指挥工应在起落点指挥,严禁非指挥工指挥吊落。
7、堆场布置时,尽量在塔吊司机视线范围内,以便通视作业。
四、触电及机械伤害防止本工程使用的机械设备主要有砼搅拌机、砂浆搅拌机、挖机、吊车、自卸汽车、砼振动棒、振动器、打夯机、手提切割机1、对班组人员应进行电器知识和机械使用常识教育,施工交底时包括防触电和救护交底。
2、施工用电线路及配电箱和机械设备安设,必须由电专业电工人员持证上岗作业。
3、施工现场临时电路应离地架空布置,并固定好,避免有拖地现象。
4、线路不能由破损,接头和入线应包扎,不得由导体裸露,特别是电箱之类。
5、施工现场临时用电严格执行“三相五线制、三级配电、两级保护”。
末级开关箱或移动配电箱实行“一机、一闸、一漏、一箱、一锁”的原则。
6、所有电箱及移动电箱上方有防雨设施。
7、现场临时照明线路由电工安拆,碘钨灯外壳应接保护接零(PE线),电焊机外壳接安全保护器。
电焊机的二侧线易破损,应随时更换。
8、在潮湿作业场所用电器或照明时应采用低电压≤36V 供电,必须穿绝缘靴,戴绝缘手套。
9、电工作业和电焊作业,实行一人作业,一人监护制度。
10、一旦发现触电,立即切断电源或用木杆,及能绝缘的器物把电线与触电人脱开接触,并立即进行急救,同时通知管理人员。
项目部立即启动紧急救援程序。
11、机械设备的转动部位和传动装置,应设置保护装置。
固定式圆盘锯必须设防护罩,移动圆盘锯上方应搭棚,防止掉物伤人及防雨。
12、机械设备四周不能有障碍物。
13、机械设备使用后应及时断电源开关。
机械设备电路维修应切断电源后进行,同时有人监护,电箱接线时,上一级开关应断开,挂“维修线路,严禁合闸”警示板,非专业电工,严禁动用线路。
14、动用机械设备,应由专人负责,需要穿戴防护用品的必须穿戴。
15、发生机械伤害事故,立即启动紧急救援预案。
16、挖机、吊车作业按第三章第一条、第二条执行。
五、厕所、洗手间、更衣室、设备房、服务站、景观亭、廊等模板工程安全要求1、进入施工现场人员必须戴好安全帽,高空作业人员必须佩带安全带,做到高挂低用并牢固。
2、在距地(楼)面3米以上安装和拆除模板时,不能用斜撑与平撑当作扶梯上下,以防支撑脱落,断裂跌下伤人。
3、安装和拆除模板时,不得使用矫裂、暗伤、腐烂的木板作站人板。
4、拆模时,不得留有无撑模板,谨防塌落伤人。
拆下的模板应及时清理归堆,防止铁钉戳脚。
5、施工人员必须站在的脚手板上安装和拆除模板。
严禁直接站在钢管上作业。
6、高空作业的材料要稳妥可靠,使用的工具随时装入工具袋,谨防坠落伤人。
7、厕所的屋面板底模拆除时,防止突然整片倒塌伤人,拆模前要设置防护措施。
8、使用木工机械禁止戴手套,操作时必须集中思想。
9、木工的榔头和斧头柄要装牢,操作时手要握紧,以防工具脱柄或脱手伤人。
10、使用机械锯刨时,木节放在推进方同的前面,推进速度不能太快,不能刨过短及过小的木料。
11、木工机械的传动和危险部位必须安装防护罩,刀盘螺螺丝必须旋紧,以防刀片飞出伤人。
12、木工机械要有专人负责,严禁不熟悉机械的人随意动用。
下班时要切断电源,并将开关箱关门上锁。
六、厕所、洗手间、更衣室、设备房、服务站、景观亭、廊等钢筋工程安全要求1、钢筋加工本工程所需钢筋量很少,采用场外加工方式进行加工。
2、钢筋绑扎(1)、多人合运钢筋,起、落、转、停动作要一致在起落停止和上下坡道及拐弯时,前后要相互呼应,人工上下传送不得在同一垂直线上。
钢筋堆放要分散、稳当,防止倾倒和塌落。
(2)、在高空、深坑绑扎钢筋,须搭设脚手架和马道。
马道上不准堆料,禁止向下抛掷。
(3)、绑扎梁、柱钢筋,必须在有外防护架的条件下进行,外防护架高度不低于作业面1.2米。
无临边防护、不系安全带不得从事临边钢筋绑扎作业。
(4)、绑扎、安装楼板钢筋前,应检查模板、脚手架是否稳固,绑扎梁、柱,高度超过2.7米,必须搭正式操作架和挂安全网。
(5)、在绑扎的平面钢筋上,不准踩踏行走。
(6)、在搬运及安装钢筋时,防止碰触电线。
3、钢筋焊接(1)、在工作前必须对焊机电气设备、操作机构和冷却系统等进行检查,并用试电笔检查机体外壳有无漏电。
(2)、焊机应放在室内或干燥的地方,机身要平稳,周围不准放置易燃物品。
(3)、操作人员操作时,应戴防护眼镜和手套等防护用品,并应站在橡胶板或木板上,严禁坐在金属椅子上。
操作完毕及时切断电源。
(4)、焊接前,应根据钢筋截面调整电压,使与所焊钢筋截面相适应,禁止焊接超过机械规定的直径的钢筋。
发现焊头漏电,应及时更换,禁止使用。
(5)、焊接长钢筋时,应设支架。
(6)、工作棚应用防火材料搭设,棚内严禁堆放易燃易爆物品,并备有灭火器材。
七、厕所、洗手间、更衣室、设备房、服务站、景观亭、廊等混凝土工程安全要求1、砼的搅拌时,砼搅拌机严格按搅拌机的操作规程进行操作。
2、混凝土振捣器作业前,检查电源线路应检查电源电压,线路无破损漏电,必须经过二级漏电保护器和保护接零,电源线不得有接头。
机械运转是否正常,漏电保护装置应灵活可靠,机具各部连结应紧固,旋转方向正确。
3、作业转移时,电动机的电源线应保持有足够的长度和松度,不能硬拉电线,更不能在钢筋和其它锐利物上拖拉,防止割破拉断电线而造成触电伤亡事故。
严禁用电源线拖拉振捣器。
4、在离地面2米以上浇捣时,不准站在模板或支撑上操作,应搭设操作平台;如浇筑临边时,必须戴好安全带,并扣好保险钩。
5、禁止在混凝土初凝后、终凝前在其上面行走(此时也不宜铺设桥道行走),以防震动影响混凝土质量。
当混凝土强度达到1.2MPа以后,才允许上料具。
6、使用振捣器必须设置漏电保护装置,操作人员应戴绝缘手套和胶靴,湿手不得接触开关,电源线不得有破皮。
7、在夜间或阴暗处施工必须有足够的灯光照明,并设置明显标示。
8、作业后,必须切断电源,做好清洗、保养工作,振捣器要放在干燥处,并有防雨措施。
9、非机电人员不得擅自动用机电设备或拆改。
