模板高支模专家论证专项施工方案9.6
一、背景介绍
模板高支模工作是指在建筑施工中,利用特定模板和支模技术来实现高水平、高质量的施工。
在施工过程中,为了确保施工的顺利进行,需要对施工方案进行专家论证,以确保施工方案的科学性和可行性。
二、施工方案概述
本文所提出的模板高支模专项施工方案针对建筑施工中常见的一些问题进行了论证,旨在提供一套科学可行的施工方案,以确保施工质量和进度。
三、施工方案内容
3.1 施工流程
在整个施工过程中,要严格按照设计要求和施工规范进行操作,确保施工过程安全、稳定。
3.2 施工技术
采用先进的模板和支模技术,提高施工效率和施工质量,确保工程质量。
3.3 施工组织
合理组织施工队伍,严格执行施工方案,保障施工进度。
四、专家论证意见
经过专家的认真讨论和论证,认为本文所提出的模板高支模专项施工方案9.6科学可行,符合施工要求,建议施工单位严格执行本方案,确保施工质量和安全。
五、总结
模板高支模工作在建筑施工中占据重要地位,施工方案的科学性和可行性直接影响着工程质量和进度。
本文所提出的施工方案经过专家认真论证,具有较高的可行性,建议施工单位在施工过程中严格按照本方案执行,确保工程质量和进度。
以上是关于模板高支模专家论证专项施工方案9.6的相关内容。
一、工程概况本项目为某住宅楼施工,建筑面积为XX平方米,地下1层,地上XX层,建筑高度为XX米。
高支模版主要用于主体结构施工,包括梁、板、墙等部位的模板支撑体系。
二、专项施工方案1. 模板支撑体系设计(1)架体平立面设计:梁板体系采用扣件式钢管支撑体系搭设,立杆间距为900mm×900mm,步距为1200mm。
梁底位置增设扣件式钢管架与满堂架用扣件连接。
梁两侧立杆增设通长纵向水平找平杆;梁侧设置双钢管背楞,用M14对拉螺杆对拉加固,间距为500mm。
(2)架体构造措施:所有满堂支撑架体四周搭设连续竖向剪刀撑,支撑体系内部每隔4.5m搭设竖向和水平向剪刀撑。
水平剪刀撑设置在架体底部扫地杆位置一道、梁底下第一步水平杆位置一道,层高较高的楼层中间设置一道,在架体中间水平杆位置满铺一道水平安全兜网。
(3)架体起步时立杆接头位置交错设置,用6m立杆和4m立杆、4m立杆和3m、2m 和3m的立杆交错布置作为高支模起步立杆。
1.2m步距范围内立杆接头无法错开时,在立杆接头处采用纵横向钢管加强处理。
(4)梁侧对拉螺杆设置:梁侧设置M14的对拉螺杆,对拉螺杆的道数根据梁的高度设置。
最下一道对拉螺杆到梁底距离不宜大于150mm。
梁最上部一道对拉螺杆到板底的距离不宜大于400mm。
梁中部对拉螺杆间距为400mm~500mm。
2. 施工流程(1)模板支撑体系搭设:按照设计要求,依次搭设立杆、横杆、剪刀撑等,确保支撑体系稳定。
(2)模板安装:根据设计要求,安装梁、板、墙等部位的模板,确保模板平整、牢固。
(3)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋位置准确、间距均匀。
(4)混凝土浇筑:在模板、钢筋安装完成后,进行混凝土浇筑,确保混凝土密实、无蜂窝、麻面。
(5)模板拆除:在混凝土强度达到设计要求后,依次拆除模板、支撑体系。
三、质量控制措施1. 材料质量:严格控制模板、支撑体系、钢筋等原材料的质量,确保符合设计要求。
高支模工程专项方案一、项目背景这次的高支模工程,是为了支持一栋超高层建筑的核心筒施工。
这座建筑,就像一座巨大的雕塑,静静地矗立在城市的中央。
我闭上眼睛,想象着它未来的样子,那么壮观,那么雄伟。
二、工程概述高支模工程,简单来说,就是用钢管、木板、扣件等材料搭建起一个支撑体系,用来支撑楼板、梁、柱等建筑构件。
这个体系,就像人体的骨骼,起着支撑整个建筑的作用。
而这次工程的关键,就是要确保这个体系的稳定性和安全性。
1.工程规模:本项目高支模工程涉及面积约为5000平方米,高度达到100米。
2.工程难点:由于建筑高度较高,支模体系需要承受巨大的荷载,同时还要考虑到风荷载、地震荷载等因素。
三、施工方案1.支模体系设计(1)主梁采用双钢管,次梁采用单钢管,交叉布置,形成稳定的网格结构。
(2)立杆采用无缝钢管,底部焊接固定,顶部设置可调节高度的顶托。
(3)水平杆采用扣件连接,形成整体框架。
2.支模体系施工(1)施工前,对施工现场进行清理,确保场地平整、坚实。
(2)按照设计方案,先搭建主梁和立杆,再安装次梁和水平杆。
(3)施工过程中,严格遵循施工规范,确保支模体系的稳定性。
3.施工安全措施(1)施工现场设置安全警示标志,提醒施工人员注意安全。
(2)施工人员佩戴安全帽、安全带等防护用品。
(3)定期对支模体系进行检查,发现问题及时整改。
四、施工进度安排1.施工前期:完成场地平整、材料准备等工作。
2.施工中期:完成支模体系搭建,确保工程顺利进行。
3.施工后期:完成支模体系拆除,清理施工现场。
五、质量控制1.施工过程中,严格按照设计方案和施工规范进行。
2.对施工人员定期进行技术培训,提高施工水平。
3.施工完成后,对支模体系进行检查,确保工程质量。
六、应急预案1.施工过程中,如遇突发情况,立即启动应急预案。
2.预案内容包括:人员疏散、伤员救治、物资调配等。
3.预案实施过程中,加强与相关部门的沟通协调,确保工程顺利进行。
我停下手中的笔,看着屏幕上的文字,心中充满了成就感。
高支模施工方案目录一、工程概况二、编制依据三、高支模平板计算四、梁模板设计方案五、施工计划六、施工工艺七、模板安装及混凝土浇筑方法和有关注意事项八、支模监测九、质量保证措施十、安全技术措施十一、雨季施工措施十二、安全应急救援措施十三、劳动计划一、工程概况支模架形式采用扣件式钢管脚手架。
由于此处地基土质较好,在土体夯实的基础上,再浇捣100mm厚C20混凝土,作为支模架架体的基础。
楼板支模架设计:立杆间距为900×900mm,步距为1200mm;离地200mm高度设纵横向水平扫地杆,立杆顶部(顶撑下部)设一道水平拉杆,且每步设一道水平拉杆,由于高度在8~20米之间,所以在最顶步距两水平拉杆中间加设一道水平拉杆;竖向剪刀撑,在架体外侧周边由下至上的设置竖向连续式剪刀撑,中间在纵、横向每隔10米左右由下至上设置连续式剪刀撑,竖向剪刀撑宽度为4跨;水平剪刀撑,在扫地杆处设一道水平剪刀撑,在竖向剪刀撑顶部交点平面设一道水平剪刀撑,由于高度在8~20米,在纵横向相邻的两竖向连续式剪刀撑中间处增加之字斜撑,在有水平剪刀撑的部位,在每个剪刀撑中间处增加一道水平剪刀撑,水平剪刀撑宽度为4跨,连墙件竖向2步(2400mm)与建筑物柱子设置一个固结点。
梁支模架设计:立杆横向间距为300mm,立杆纵向间距为600mm,梁底采用18mm厚胶合板,配60×80mm木枋作为次楞(间距150mm),48×3.0mm作为水平主楞(间距同纵向立杆600mm),再加48×3.0mm双钢管支撑(间距300mm)。
梁侧采用18mm厚胶合板,配横向60×80mm的木枋作为次楞(间距为200mm),再竖向加48×3.0mm双钢管主楞(间距1000mm),采用蝴蝶扣和M12对拉螺杆加固,螺杆竖向间距为200mm。
为了保证支撑模板系统的施工质量,防止发生不安全事故,避免造成人员伤亡和财产损失,根据《危险性较大的分部分项工程安全管理办法》的规定,特编制高支撑模板系统专项施工技术方案。
第一章、编制说明及编制依据根据建质《建设工程高大模板支撑系统施工安全监督管理导则》的通知(建质[2009]254号)和《温州市建设局关于建筑施工现场预防群死群伤重特大安全事故若干意见》温建建〔2004〕188号的规定:建设工程施工现场混凝土构件模板支撑高度度8m以上(温州市4m),或搭设跨度超过18.0m以上,或施工总荷载大于10kN/㎡及以上,或集中线荷载大于15kN/m及以上的模板支撑系统;高度1.2m(含1.2m)以上或截面大于0.45㎡(含0.45㎡)以上的的梁、厚度250mm 以上(含250mm)的板、高度大于2m的斜面结构、支架支承面坡度大于12%的坡道、厚度大于500mm墙体等模板支架等条件的支撑系统,均为高大模板支撑系统,此类支撑系统施工严格遵循安全技术规范和专项方案规定,严密组织,落实责任,确保施工过程的安全,并需进行专家评审。
且文件中还规定:下列情况必须在立杆顶面设置可调托座(顶托)直接传力:(1)计算梁底需要设置双立杆及以上立杆的;(2)计算立杆间距少于700mm的;(3)梁高度大于1.4m的或梁截面积大于0.7㎡的;(4)板厚度大于300mm的;(5)架体高度大于8m的。
本工程地下室及1#、2#楼一层、二层,7#楼一层层高均超过4m,属于高支模范畴,故对这些结构部位板模板、梁模板支撑进行设计和计算,具体结算部位详见下面方案。
为了确保本工程模板工程施工质量和安全,切实加强施工过程中技术安全管理,根据工程实际情况,我项目部按相关规定特编制本专项施工方案,以指导现场施工。
第一节、主要标准第二节、其余依据1、由提供的整套《建设项目》图纸。
2、本工程施工组织设计3、品茗安全计算软件第二章工程概况第一节、工程基本情况第二节、各责任主体名称(1)、高支模信息表(2)、计算部位本工程取高支模所在层的最大板厚组合较大梁进行计算,其中地下室一般板厚为250mm,局部较大板厚300mm,因此选板厚300mm配合各种尺寸梁进行计算;1#、2#、7#楼结构均相似,结构尺寸也相近,为简化计算,本方案结合三幢楼层各较大结构尺寸,选取最不利组合进行计算,计算结果适用于三幢楼的各高支模层施工。

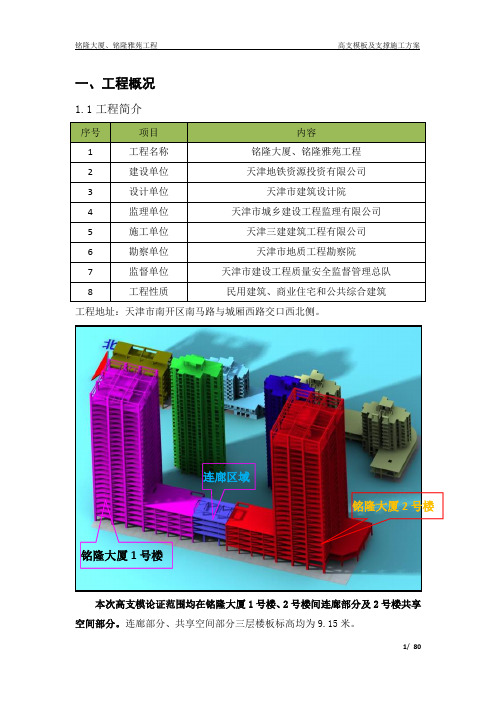

一、工程概况1.1工程简介工程地址:天津市南开区南马路与城厢西路交口西北侧。
连廊区域铭隆大厦2号楼铭隆大厦1号楼本次高支模论证范围均在铭隆大厦1号楼、2号楼间连廊部分及2号楼共享空间部分。
连廊部分、共享空间部分三层楼板标高均为9.15米。
1.2建筑物概况总建筑面积为:163515㎡地上总建筑面积为:107000㎡地下总建筑面积:56515㎡各栋号建筑面积:1.3混凝土施工概况1.4高支模板架体概况铭隆大厦、铭隆雅苑工程高支模板及支撑施工方案地下一层结构示意图1.4.1 高大模板位置、构件及周边情况(1)连廊高支模区域轴号为8-11轴/G-A轴。
连廊高支模区域东西向长为22.14m,南北向宽为17.6m,面积约为390㎡,楼板顶标高为+9.150m, 架体搭设高度为9.95m及10.85m,架体搭设在300mm厚的硬质混凝土楼板上。
此部位楼板厚100mm,南北向梁为9道,为截面尺寸600×800mm的框架梁2道,梁长均为17.60m;截面尺寸为250×500mm的次梁共7道。
东西向共有9道梁。
其中截面尺寸为200×750mm边梁一道,截面尺寸为400×600mm 的框架梁4道;截面尺寸为400×700mm的框架梁1道;截面尺寸为500×600mm 的框架梁两道;截面尺寸为550×900mm的框架梁1道。
混凝土强度等级柱为C60,墙为C50,梁板为C40。
此部位东西方向存在高差,8-9、10-11轴零层板标高为-0.900米,跨度为6.300米;9-11轴零层板标高为-1.800米,跨度为9.540米。
连廊高支模架体预计在铭隆大厦1、2号楼裙房浇筑完成后开始支设。
连廊高支模区域内有六根850×850mm柱;两侧有两根600×600mm柱,可作为架体依托,拉结步距同架体竖向步距。
连廊部分高支模区域位置、结构详见下图:6/ 807/ 808/ 80(2)铭隆大厦2号楼共享空间高支模区域轴号为17-18轴/A-J/1轴。
XXXXXX工程超限模板支撑专项施工方案编制人:审核人:编制单位:2014年月日目录1、编制依据 (4)1.1、施工图: (2)1.2、施工组织设计: (2)1.3、主要规范、规程、标准及图集: (2)1.4、主要法规: (3)1.5、其它:图纸会审、设计变更及洽商: (3)2.工程概况 (3)2.1工程简介 (3)2.2结构概况 (5)3、施工准备: (6)3.1、技术准备: (6)3.2、人员准备: (7)3.3、材料准备: (8)4、施工进度安排: (10)5、施工方法: (10)5.1、楼板支撑架地基要求: (11)5.2、模板支撑体系搭设要求: (12)5.3、剪刀撑的设置要求: (13)5.4、模板支撑体系拆除要求: (14)5.5、模板支撑体系的检查与验收: (14)6、安全保证措施: (16)6.1、预防坍塌事故安全技术措施: (16)6.2、预防高空坠落事故安全技术措施: (17)6.3、监测措施: (18)6.4、季节性施工措施: (20)6.5、其他安全措施: (20)7、应急救援预案: (21)7.1、概况: (21)7.2、机构设置: (22)7.3、应急救援工作程序: (22)7.4、救援方法: (23)8、模板支撑体系计算 (26)8.1、梁模板(扣件钢管架支撑)计算书 (26)8.2、扣件式钢管满堂支撑架(砼结构施工)计算书 (44)9、基础回填土质量要求及保证措施 (56)10、混凝土浇筑方法 (58)11、附图(施工节点图、平面及立面图) (58)1、编制依据:1.1、施工图:1.2、施工组织设计:1.3、主要规范、规程、标准及图集:1.4、主要法规:1.5、其它:图纸会审、设计变更及洽商:2.工程概况2.1工程简介2.2结构概况工程名称:XXX;招标人:XXXX;建设地点:XXXX;总建筑面积:XXXX;合同工期:XXXXX;质量标准:合格;本工程车间为框架结构,为车间的1-9轴线,A-R轴线,各楼层的标高分别为0.00-6.15米为一层,6.15-12.32米,12.32米-18.60米,18.60米-24.20米,轴线间距分别为:1-4轴跨度为24米,4-6轴线为16米,6-9轴线为24米跨。
目录1、编制依据 (3)2、工程概况 (3)3.施工安排 (6)4.施工准备 (6)4.1技术准备 (6)4.2机具准备 (7)4.3材料准备 (8)4.4测量放线准备 (8)4.5施工顺序 (9)5.施工方法及措施 (9)5.1综合材料 (9)5.2隔离剂选用: (10)5.3模板设计 (10)5.3.1本工程采用组合木模板。
(10)5.3.2.梁模板设计 (10)5.3.3顶板模板设计 (11)5.4.顶板、梁及支撑体系 (12)5.5模板的制作与加工 (13)5.5.1模板加工要求 (13)5.5.2模板加工管理与验收的具体要求 (13)5.6模板安装 (13)5.6.1模板安装前的施工要求 (13)5.6.2模板安装要求 (14)5.6.2.1梁模板安装顺序及技术要点 (14)5.6.2.2板模板安装顺序及技术要点 (14)5.7构造要求 (14)5.8模板拆除 (17)6模板允许偏差及检验方法 (18)7、安全措施 (19)7.1安全注意事项 (19)7.2雨期施工要求 (20)7.3.预防坍塌事故的技术措施 ........................................ (21)7.4预防高空坠落事故安全技术措施 (22)7.5混凝土浇筑方法及技术措施 (23)7.6、高支模的施工管理 (23)7.7、监测措施 (24)一、编制依剧主要依据施工图纸、规范和规程,具体见表1。
表1 模板编制的主要依据序号名称编号备注1 XXXXX工程施工图纸建施01~19工程号: JOBNO.1010Aa24—138XXXX建筑设计有限公司结施01~212 规程、规范现行建筑施工规范大全缩印本砼结构工程施工及验收范GB50204—2002建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001建筑施工安全检查标准JGJ59—99高层建筑混凝土结构技术规程JGJ3—2002《施工现场临时用电安全技术范》JGJ46危险性较大的分部分项工程安全管理办法建质[2009]873 参考书籍建筑施工模板施工手册参考书建筑施工手册第四版参考书建筑材料手册参考书建筑施工计算手册参考书建筑施工脚手板施工手册参考书二、工程概况2.1工程概况本工程为XXXXX房地产开发有限公司工程,工程名称为:XXXXX,上海XX设计公司设计,上海XX工程项目管理咨询公司负责工程监理。
专家论证高支模方案高支模专项施工方案编制稽核批准专案部2021年3月1日第一章、编制说明及依据1第一节、规範标準1其次节、编制说明1其次章、工程概况2第一节、工程基本状况2其次节、施工平面及立面布置及技术要求和保证条件3 第三章、施工、劳动力方案5第一节、施工组织机构设定5其次节、主要施工力气配置5第三节、施工组织机构框图6第四节、配置及原则说明6第五节、主要施工机械配备7第六节、劳动力方案8第七节、材料方案9第四章、施工工艺技术及检查验收10第一节、施工挨次10其次节、支撑系统安装要求及构造措施11第五章、质量、平安保证措施12第一节、施工质量保证技术措施12其次节、模板安装和拆除的平安技术措施13第六章、高支模施工应急救援预案16第一节、概况17其次节、机构设定17第三节、机构的职责17第四节、应急救援工作程式17第五节、救援方法17第七章、高支模监测措施19第八章、文明施工措施21一、现场文明施工措施21第九章、计算书22第一节、板模板(扣件钢管高支模支撑架)计算书22其次节、500mm×1800mm樑模板(扣件钢管架)计算书29a、樑侧模计算书29b、樑底模及扣件钢管高支撑架计算书35第一章、编制说明及依据第一节、规範标準1、《建筑施工模板平安技术规範》jgj162-20212、《建筑施工扣件式钢管脚手架平安技术规範》(jgj130-2021)3、建质[2021]87号《危急性较大的分部分项工程平安管理方法》4、建质[2021]254号文(建设系统高大模板支撑系统施工平安监督管理导则)5、《建筑施工平安检查标準》(jgj59-99)6、《施工企业平安生产评价标準》(jgj/t77-2021)7、《建筑施工高处作业平安技术规範》(jgj80-91)8、《建筑工程施工质量验收统一标準》(gb50300-2021)9、《建筑结构荷载规範》(gb50009-2021 2021年版)10、《高层建筑混凝土结构技术规程》(jgj3-2021 j186-2021)11、《特种作业人员平安技术考核管理规章》(gb5305-85)12、《起重机械使用平安技术规程》(jgj33-2021)中国建筑工业出版社13、《直缝电焊钢管》(gb/t13793)14、《低压流体输送用焊接钢管》(gb/t3092)15、《碳素结构钢》(gb/t700)16、《钢管脚手架扣件》(gb15831)17、《建筑工程施工手册》(第四版)18、《建筑工程施工工艺标準》其它有关的法律、法规、标準、规章、规範性档案等其次节、编制说明关于建质[2021]87号《危急性较大的分部分项工程平安管理方法》,高大模板工程水平混凝土构件模板支撑系统高度超过8m,或跨度超过18m,施工总荷载大于15kn/m2,或集中线荷载大于20kn/m的模板支撑系统应经专家论证后方可实施;本工程裙楼轴-轴/轴-轴水平混凝土构件模板支撑系统高度为16.3米,酒店大堂轴-轴/轴-轴水平混凝土构件模板支撑系统高度为12.1米,裙楼轴-轴/轴-轴水平混凝土构件模板支撑系统高度为12米,已达到《危急性较大的分部分项工程平安管理方法》高大模板工程水平混凝土构件模板支撑系统高度中的要求。
一、编制依据1. 根据《危险性较大的分部分项工程安全管理办法》建办质[2017]39号规定,水平混凝土构件模板支撑系统高度超过8m,或跨度大于18m,均荷载大于15kN/m2,或集中线荷载大于20kN/m的模板支撑系统,属于高大支模体系。
2. 《混凝土结构工程施工质量验收规范》(GB50204-2015)3. 《建筑工程安全生产管理条例》4. 《建筑施工模板安全技术规范》(JGJ162-2008)二、工程概况本工程为XX项目,建筑面积XX平方米,建筑高度XX米。
根据设计图纸,部分区域需采用高支模施工,具体如下:1. 高支模区域:楼层高度8m及以上,或搭设跨度18m及以上,或施工总荷载15kN/m2及以上,或集中线荷载20kN/m及以上。
2. 高支模范围:主要包括大截面梁、楼板、楼梯等部位。
三、高支模体系设计1. 材料选型(1)梁模板:采用16厚多层板,规格尺寸为1830x915x16;(2)次楞:采用木枋,规格为50x100;(3)主楞:采用双钢管,规格为48x3.5;(4)模板:选用16mm厚红色模板,弹性模量E=4200N/mm2,抗弯强度[f]=12N/mm2;(5)次龙骨:50x100x2000mm木枋,抗剪强度设计值1.3N/mm2,抗弯强度设计值13N/mm2,弹性模量为8415N/mm2;(6)主龙骨:采用48x3.5普通钢管,抗弯强度205.0N/mm2。
2. 架体设计(1)梁下支撑体系:采用扣件式钢管架,梁底支撑采用顶托;(2)高支模区域楼板满堂支撑支撑体系:采用扣件式钢管架;(3)剪刀撑设置:按照《建筑施工模板安全技术规范》要求进行设置;(4)立杆支撑设置:按照《建筑施工模板安全技术规范》要求进行设置;(5)连墙件设置:按照《建筑施工模板安全技术规范》要求进行设置;(6)立杆下基础处理:按照《建筑施工模板安全技术规范》要求进行设置。
四、施工工艺技术1. 模板组拼精度要求:按照设计图纸要求,确保模板组拼精度,满足施工要求;2. 模板定位:按照设计图纸要求,确保模板定位准确;3. 模板的支设规范要求:按照《建筑施工模板安全技术规范》要求进行支设;4. 满堂架搭设:按照设计图纸要求,确保满堂架搭设稳定、牢固;5. 剪刀撑的设置:按照《建筑施工模板安全技术规范》要求进行设置;6. 核验标高:按照设计图纸要求,确保核验标高准确;7. 柱模安装:按照设计图纸要求,确保柱模安装牢固;8. 梁模安装:按照设计图纸要求,确保梁模安装牢固;9. 板模安装:按照设计图纸要求,确保板模安装牢固;10. 边梁模板加固:按照设计图纸要求,确保边梁模板加固牢固;11. 高支模与非高支模部分整体性处理:按照设计图纸要求,确保高支模与非高支模部分整体性处理到位;12. 高低强度砼交接处理:按照设计图纸要求,确保高低强度砼交接处理到位;13. 穿梁、板孔、洞口模板:按照设计图纸要求,确保穿梁、板孔、洞口模板处理到位;14. 高支模施工注意事项:按照《建筑施工模板安全技术规范》要求,加强施工过程中的安全防护措施。
*************************************8项目一期一标段高支模专项施工方案(专家论证后)编制单位:**************有限公司编制日期:2015年6月编制人:***目录一、编制依据 (1)二、工程概况 (1)三、总体设计及施工部署 (2)四、施工准备 (7)五、搭设参数及施工工艺 (8)(一)、模板安装的一般要求 (8)(二)、模板定位 (9)(三)、模板施工工艺 (9)柱模板: (9)梁模板: (10)楼板模板: (10)(四)扣件钢管架类模板支架相关要求 (11)六、柱、梁、板模板施工技术措施 (13)七、模板拆除技术措施 (14)八、施工管理 (16)九、重大危险源识别、安全管理措施及应急预案 (20)1. 应急准备 (31)2.应急响应措施 (33)3.附近医院应急救援线路 (34)4.现场恢复 (34)5.预案评审 (34)6.事故调查和处理 (35)十、环境保护措施 (35)十一、监测措施 (41)十二、排架设计计算书............................................................................................ .43 十三、模板搭设补充附图......................................................................................... .44一、编制依据1. 本工程设计施工图纸及其标准图(包括设计变更、图纸会审记录、设计交底等设计文件)、工程地质报告;2. 本工程的施工组织设计;3. 《混凝土结构工程施工质量验收规范》(GB50204-2002)(2011年修订版)4. 《建筑工程施工质量验收统一标准》(GB50300-2013)5. 《建筑施工模板安全技术规范》(JGJ162-2008)6. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ150-2011)7. 《建筑结构荷载规范》(GB50009-2012)8. 《建筑地基基础设计规范》(GB50007-2011)9. 《建筑施工安全检查标准》(JGJ59-2011)10.《建筑施工高处作业安全技术规范》(JGJ80-91)(2010年版)11.《建筑拆除工程安全技术规范》(JGJ147-2004)12.《施工现场临时用电安全技术规范》(JGJ46-2012)13.《建设工程施工现场供用电安全规范》(GB50194-2002)14.《建筑施工现场环境与卫生标准》(JGJ146-2013)15.《建筑工程临时支撑结构技术规范》(JGJ300-2013)16. 建质[2009]87 号文件《危险性较大的分部分项工程安全管理办法》17.建设工程高大模板支撑系统施工安全监督管理导则(建质[2009]254号文)等相关规范与标准18.专家评审意见二、工程概况工程名称:工程地址:建设单位:设计单位:监理单位:施工单位:1号主厂房和办公楼为钢筋混凝土框架结构,建筑面积为41842.02m2,建筑总长140m,总宽130m。
主厂房为整体超高建筑。
主要特点:根据《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)规定,本主厂房模板工程属高大模板工程,对该部分进行专项施工方案的编制。
难点:工期紧,面积大,整体超高,局部超高又超重,砼振捣困难。
重点:确保高支模稳定,安全,无事故。
钢筋砼结构质量满足要求。
主厂房工程设计概况表(5-14轴/A-N轴、1-8轴/N-X轴、1-14轴/X-Y轴、8-14轴/N-Y轴)三、总体设计及施工部署(一)、总体筹划本工程考虑到施工工期、质量、安全和合同要求,故在选择方案时,应充分考虑以下几点:1、本工程模板支架采用扣件式钢管脚手架支架体系,架体的结构设计,力求做到结构要安全可靠,造价经济合理。
2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。
3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。
4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;5、综合以上几点,脚手架的搭设,还必须符合《建筑工程模板安全技术规范》(JGJ162-2008)等检查标准要求,要符合相关文明标化工地的有关标准。
6、结合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下模板施工方案:6.1 模板支架地基处理:(1)模板支架外围立杆:素土分层夯实后铺浇筑C15素砼垫层,其宽度2.2m,并且在该砼垫层上铺设50(厚)×250(宽)(mm)的硬木板,最后搭设模板支架立杆。
(2)一层模板支架:室内土方回填至设计标高且土方夯实系数满足设计要求(0.94),在回填土上铺250厚碎石垫层上浇筑100厚C15砼(地面基层)最后铺设50(厚)×250(宽)(mm)的硬木板进行模板排架搭设。
6.2 搭设梁、柱、板的面板均采用15厚胶合板、木方均采用40(宽)×90(高)(mm)加拿大松木方,钢管采用Ф48的钢管,梁、柱拉接采用φ14对拉螺栓。
6.3 模板支架构造:本工程排架均采用Ф48钢管,外围四周立杆及内立杆均为单立杆;立杆纵横间距为≤900×900(mm),有梁处梁两侧立杆间距为1400mm和1200mm,步距为≤1600mm;离地200mm处设置纵横扫地杆,排架在支架最上步距内增设一道纵横向水平杆。
钢管排架的设计验算中钢管采用Ф48×3钢管进行验算,考虑到现场钢管实际使用状况,一般钢管壁厚均在2.75mm左右,故验算中一般根据现场实际情况对验算参数留有相应的折损系数。
6.4 剪刀撑:外围四周采用连续式竖向剪刀撑,其剪刀撑宽度为3.5~5m。
竖向剪刀撑:模板支架内设置连续式竖向剪刀撑,剪刀撑纵横向间距及宽度均为3.5~5m。
根据工程实际竖向剪刀撑纵横向间距及宽带均为5m。
有连墙件部位侧可不设垂直剪刀撑。
水平剪刀撑:8.1m、8.2m这类8m~9m左右的高支模部分模板支架设置确保在竖向剪刀撑的顶部及扫地杆处设置水平剪刀撑,可在这两个水平剪刀撑之间可根据现场实际情况局部增设一道水平剪刀撑。
考虑到实际施工时,梁板混凝土与框架柱混凝土分开浇筑,先浇筑柱砼,在柱混凝土有一定强度后浇梁板混凝土,高支模支撑系统除应按规范要求设置双向剪刀撑同时与先浇筑的砼柱或柱模外箍作可靠连接(每步架),以保证整体稳定。
梁下立杆设双向垂直剪刀撑,楼板支撑每五跨设置一道。
6.5 模板支架的固定及模板拆除要求(1)模板支架的固定:本工程梁、柱分开浇筑,主厂房部分柱根据结构层高1次性浇筑,在浇筑屋顶梁板时,模板支架固定采用Ф48钢管同已浇钢筋砼框架柱连接方式进行固定,固定架之间的间距为2~3(m),具体做法详见附图。
(2)模板拆除要求:本工程梁、板模板拆除必须待达到拆模强度要求后从上而下进行一次性拆除。
6.6 模板计算(1)柱模板计算:层高9.7m规格900×900(mm)的框架柱进行计算(详见附件1:Z1.1计算书,附图见Z1.1附图),其它:层高9.7m规格800×800(mm)的框架柱支模方法详见Z1.2附图;层高8.2m规格900×900(mm)的框架柱支模方法详见Z2.1附图;层高8.2m规格800×800(mm)的框架柱支模方法见Z2.2附图。
(2)梁模板计算:梁断面尺寸600×2400(mm)高8.1m的计算式详见附件3:L1’计算书和附件4:L1.1计算书;梁断面尺寸500×2400(mm)高8.1m的计算书详见附件5:L1.2计算书;梁断面尺寸500×1350(mm )高8.1m 、9.7m 的计算书详见附件6:L3.1’计算书;梁断面尺寸500×900(mm )高8.1m 、8.2m 、9.7m 的计算书详见附件7:L3.2’计算书;梁断面尺寸300×800(mm )高8.1m 、8.2m 、9.7m 的计算书详见附件8:L3.3’计算书;其它不同高度、不同尺寸的梁参照相似的梁计算书。
(3)板模板计算:板厚为120mm ,详见附件2:B2’计算书(高9.7m)。
6.7 排架搭设参数汇总表1 柱排架搭设概况参数表(注:第一道柱箍均离地200mm 、15mm 的面板、40×90的木方)表2 板排架搭设概况参数表(注:立杆间距≤900×900mm ,步距≤1600mm ,第一道扫地杆离地200mm ,13mm 的面板、板下小梁为40×90mm 的木方)表3 梁排架搭设概况参数表(见附表)向、横向均控制在800mm 内,排架步距不大于1600mm ,立杆顶步步距不大于1500mm 、梁侧楼板厚度均为120mm ,梁跨均为10m ,立杆沿梁长距离不大于800mm ,支模用面板厚度为15mm ,小梁用木方为40×90mm 。
(二)劳动组织及职责分工 1、项目管理人员及职责分工2搭设过程中,因处在施工高峰期,各施工班组在交叉作业中,故应加强安全监控力度,现场设定若干名安全监控员。
水平和垂直材料运输必须设置临时警戒区域,用红白三角小旗围栏。
谨防非施工人员进入。
同时成立以项目经理为组长的安全领导小组以加强现场安全防护工作,本小组机构组成、人员编制及责任分工如下:项目经理——组长,负责协调指挥工作;项目长——组员,负责现场施工指挥,技术交底;安全员——组员,负责现场安全检查工作;架子工班长——组员,负责现场脚手架施工方面的安全工作;钢筋班长——组员,负责现场钢筋施工方面的安全工作;木工班长——组员,负责现场木工施工方面的安全工作;砼工班长——组员,负责现场砼工施工方面的安全工作;四、施工准备1、技术准备项目总工组织项目部技术人员、生产人员熟悉图纸,认真学习施工图的内容、要求和特点,同时针对有关施工技术和图纸存在的疑点做好记录,通过会审,对图纸中存在的问题,与设计、建设、监理共同协商解决。
取得一致意见后,办理图纸会审记录,作为施工图的变更依据和施工操作依据。
熟悉各部位截面尺寸、标高,制定模板初步设计方案。
2、机具准备3、材料准备按清水混凝土的要求进行模板设计,模板采用15厚胶合板,木方为40*90(mm)加拿大松木。
在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。
本工程模板支架采用扣件式钢管脚手架的搭设,所用钢管强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新的钢管要有出厂合格证。
