建筑物垂直度的规定1.相关规范:《建筑变形测量规程》、《工程测量规范》。
2.在土木工程施工中,测量工作是贯穿整个施工过程各个阶段的基础性技术工作。
施工测量工作的内容及其完成情况的准确程度,对工程能否顺利施工及其质量水平起着至关重要的作用。
为此,国家颁布了系统的工程测量和施工验收规范、规程,以指导和规范工程测量技术工作。
应高度的重视施工测量技术、测量管理。
3.施工测量的主要内容:(1)工程场地施工控制测量,主要包括建立建筑平面控制网和高程控制网。
(2)建筑主轴线测量及定位放线。
(3)主体施工测量,包括轴线投测及高程传递。
高层(超高层)建筑物主体施工测量中的主要问题是控制垂直度,即是须将基准轴线准确地向高层引测,要求各层相应轴线位于同一竖直平面内。
因此,控制轴线投测的竖向偏差,并使其偏差值不超过规范、规程允许的限值,是高层建筑施工测量中一件很重要的工作。
(4)建筑变形测量。
其主要内容包括对建筑物实体的沉降观测、倾斜观测、位移观测及裂缝观测等。
(5)施工偏差检测。
各种结构构件及建筑设备,其就位、垂直度、标高等状态,难免会因施工及环境等原因出现偏差。
因此,施工规范、规程及质量验评标准都规定了要对结构施工偏差情况进行检查,并规定了允许偏差值。
4.关于高层建筑施工竖向(垂直度)控制的规定要求。
从以上对建筑施工测量有关内容分类可看出,对于建筑物施工过程,其施工过程的竖向(垂直度)控制,也即轴线投测的控制是非常重要的一环。
轴线投测的准确度直接关系到建筑结构施工质量及安全性。
对于超高层建筑物来讲尤其重要。
因此,《高层建筑混凝土结构技术规程》(JGJ 3—2002)对高层建筑结构施工的测量放线作业及其允许误差作了明确的规定。
其中第7.2.3条,规定了测量竖向垂直度时,必须根据建筑平面布置的具体情况确定若干竖向控制轴线,并应由初始控制线向上投测。
对于轴线投测的误差,规定了层间测量偏差不应超过3mm;建筑全高垂直度测量偏差不应超过3H/10000(H为建筑总高度),且对应于不同高度范围的建筑物,其总高轴线投测偏差有不同的规定。
建筑物垂直度的规定1.相关规范:《建筑变形测量规程》、《工程测量规范》。
2.在土木工程施工中,测量工作是贯穿整个施工过程各个阶段的基础性技术工作。
施工测量工作的内容及其完成情况的准确程度,对工程能否顺利施工及其质量水平起着至关重要的作用。
为此,国家颁布了系统的工程测量和施工验收规范、规程,以指导和规范工程测量技术工作。
应高度的重视施工测量技术、测量管理。
3.施工测量的主要内容:(1)工程场地施工控制测量,主要包括建立建筑平面控制网和高程控制网。
(2)建筑主轴线测量及定位放线。
(3)主体施工测量,包括轴线投测及高程传递。
高层(超高层)建筑物主体施工测量中的主要问题是控制垂直度,即是须将基准轴线准确地向高层引测,要求各层相应轴线位于同一竖直平面内。
因此,控制轴线投测的竖向偏差,并使其偏差值不超过规范、规程允许的限值,是高层建筑施工测量中一件很重要的工作。
(4)建筑变形测量。
其主要内容包括对建筑物实体的沉降观测、倾斜观测、位移观测及裂缝观测等。
(5)施工偏差检测。
各种结构构件及建筑设备,其就位、垂直度、标高等状态,难免会因施工及环境等原因出现偏差。
因此,施工规范、规程及质量验评标准都规定了要对结构施工偏差情况进行检查,并规定了允许偏差值。
4.关于高层建筑施工竖向(垂直度)控制的规定要求。
从以上对建筑施工测量有关内容分类可看出,对于建筑物施工过程,其施工过程的竖向(垂直度)控制,也即轴线投测的控制是非常重要的一环。
轴线投测的准确度直接关系到建筑结构施工质量及安全性。
对于超高层建筑物来讲尤其重要。
因此,《高层建筑混凝土结构技术规程》(JGJ 3—2002)对高层建筑结构施工的测量放线作业及其允许误差作了明确的规定。
其中第7.2.3条,规定了测量竖向垂直度时,必须根据建筑平面布置的具体情况确定若干竖向控制轴线,并应由初始控制线向上投测。
对于轴线投测的误差,规定了层间测量偏差不应超过3mm;建筑全高垂直度测量偏差不应超过3H/10000(H为建筑总高度),且对应于不同高度范围的建筑物,其总高轴线投测偏差有不同的规定。

建筑物垂直度、标高观测测量记录湘质监统编施2002—22建筑物垂直度、标高观测测量记录湘质监统编施2002—22注:○1房屋结构层及全高顶面标高,指室外地坪面到每层结构层的楼板板顶和到主要屋面板板顶的标高(不考虑局部突出建筑物垂直度、标高观测测量记录湘质监统编施2002—22注:○1房屋结构层及全高顶面标高,指室外地坪面到每层结构层的楼板板顶和到主要屋面板板顶的标高(不考虑局部突出屋顶部分)。
○2层高指结构层上下楼板的板顶至板底的距离,总高指室外地坪面至结构施工层楼板板顶的高度。
○3层高、总高的高度及最大垂直度等观测测量,应及时在每层结构层完工时进行;全高顶面标高、垂直度观测测量,应及时在主体完工时进行。
○4施工单位应根据建筑测量定位放线的规定要求另附详细平面布置图及其观测测量手簿。
建筑物垂直度、标高观测测量记录湘质监统编施2002—22注:○1房屋结构层及全高顶面标高,指室外地坪面到每层结构层的楼板板顶和到主要屋面板板顶的标高(不考虑局部突出屋顶部分)。
○2层高指结构层上下楼板的板顶至板底的距离,总高指室外地坪面至结构施工层楼板板顶的高度。
○3层高、总高的高度及最大垂直度等观测测量,应及时在每层结构层完工时进行;全高顶面标高、垂直度观测测量,应及时在主体完工时进行。
○4施工单位应根据建筑测量定位放线的规定要求另附详细平面布置图及其观测测量手簿。
建筑物垂直度、标高观测测量记录湘质监统编施2002—22注:○1房屋结构层及全高顶面标高,指室外地坪面到每层结构层的楼板板顶和到主要屋面板板顶的标高(不考虑局部突出屋顶部分)。
○2层高指结构层上下楼板的板顶至板底的距离,总高指室外地坪面至结构施工层楼板板顶的高度。
○3层高、总高的高度及最大垂直度等观测测量,应及时在每层结构层完工时进行;全高顶面标高、垂直度观测测量,应及时在主体完工时进行。
○4施工单位应根据建筑测量定位放线的规定要求另附详细平面布置图及其观测测量手簿。

建筑物垂直度的规定1.相关规范:《建筑变形测量规程》JGJ/T 8—97《工程测量规范》GB 50026—93。
2.在土木工程施工中,测量工作是贯穿整个施工过程各个阶段的基础性技术工作。
施工测量工作的内容及其完成情况的准确程度,对工程能否顺利施工及其质量水平起着至关重要的作用。
为此,国家颁布了系统的工程测量和施工验收规范、规程,以指导和规范工程测量技术工作。
应高度的重视施工测量技术、测量管理。
3.施工测量的主要内容:(1)工程场地施工控制测量,主要包括建立建筑平面控制网和高程控制网。
(2)建筑主轴线测量及定位放线。
(3)主体施工测量,包括轴线投测及高程传递。
高层(超高层)建筑物主体施工测量中的主要问题是控制垂直度,即是须将基准轴线准确地向高层引测,要求各层相应轴线位于同一竖直平面内。
因此,控制轴线投测的竖向偏差,并使其偏差值不超过规范、规程允许的限值,是高层建筑施工测量中一件很重要的工作。
(4)建筑变形测量。
其主要内容包括对建筑物实体的沉降观测、倾斜观测、位移观测及裂缝观测等。
(5)施工偏差检测。
各种结构构件及建筑设备,其就位、垂直度、标高等状态,难免会因施工及环境等原因出现偏差。
因此,施工规范、规程及质量验评标准都规定了要对结构施工偏差情况进行检查,并规定了允许偏差值。
4.关于高层建筑施工竖向(垂直度)控制的规定要求。
从以上对建筑施工测量有关内容分类可看出,对于建筑物施工过程,其施工过程的竖向(垂直度)控制,也即轴线投测的控制是非常重要的一环。
轴线投测的准确度直接关系到建筑结构施工质量及安全性。
对于超高层建筑物来讲尤其重要。
因此,《高层建筑混凝土结构技术规程》(JGJ 3—2002)对高层建筑结构施工的测量放线作业及其允许误差作了明确的规定。
其中第7.2.3条,规定了测量竖向垂直度时,必须根据建筑平面布置的具体情况确定若干竖向控制轴线,并应由初始控制线向上投测。
对于轴线投测的误差,规定了层间测量偏差不应超过3mm;建筑全高垂直度测量偏差不应超过3H/10000(H为建筑总高度),且对应于不同高度范围的建筑物,其总高轴线投测偏差有不同的规定。
建筑物垂直度标高观测记录建筑物的垂直度与标高是建筑工程中非常关键的技术参数,对于建筑物的稳定性和安全性具有重要意义。
垂直度指的是建筑物在垂直方向上的偏差,而标高则是指建筑物底部或顶部相对于基准面的高度。
建筑物的垂直度和标高观测记录是建筑施工过程中的一项重要工作,主要是通过使用专业的测量设备和技术,对建筑物的垂直度和标高进行精确地测量和记录。
这样可以及时发现和纠正建筑物垂直度和标高方面的问题,保证建筑工程的安全和质量。
在进行建筑物垂直度和标高观测记录之前,需要事先确定测量的基准面和基准点。
基准面可以选择国家、地方的法定基准面或者工程测量中确定的基准面。
基准点可以选择建筑物的角点、墙壁表面或者其他固定和稳定的测点。
测量建筑物的垂直度可以通过使用水平仪、电子水平仪或者全站仪等仪器进行。
测量时需要选择稳定的测点,通过测量仪器得出建筑物的相对垂直度偏差。
这些数据可以用图表或者数值的形式进行记录,同时还可以标明测量的日期、时间和天气等环境因素。
测量建筑物的标高则可以通过使用水准仪或者全站仪等仪器进行。
测量时需要选择标高点和参考点,通过测量仪器得出建筑物相对于基准面的高度差。
这些数据也可以用图表或者数值的形式进行记录,同样需要标明测量的日期、时间和天气等环境因素。
在实际施工过程中,建筑物的垂直度和标高可能会受到多种因素的影响,比如施工材料的质量、施工工艺的控制等。
因此,及时进行垂直度和标高的观测记录,可以及早发现并解决潜在的问题,提高建筑物的稳定性和安全性。
垂直度和标高观测记录还可以用于建筑物的验收和检测。
在建筑工程竣工验收时,可以通过对垂直度和标高观测记录的查验,判断建筑物是否符合规范要求。
此外,定期对建筑物进行垂直度和标高的观测记录,可以及时发现建筑物的变形和沉降等问题,以便采取相应的维修和加固措施。
综上所述,建筑物的垂直度和标高观测记录是建筑工程中必不可少的一项工作。
通过对建筑物的垂直度和标高进行精确的测量和记录,可以及时发现和解决建筑物在垂直度和标高方面的问题,确保建筑工程的安全和质量。

建筑物垂直度的规定1.相关规范:《建筑变形测量规程》JGJ/T 8—97《工程测量规范》GB 50026—93。
2.在土木工程施工中,测量工作是贯穿整个施工过程各个阶段的基础性技术工作。
施工测量工作的内容及其完成情况的准确程度,对工程能否顺利施工及其质量水平起着至关重要的作用。
为此,国家颁布了系统的工程测量和施工验收规范、规程,以指导和规范工程测量技术工作。
应高度的重视施工测量技术、测量管理.3.施工测量的主要内容:(1)工程场地施工控制测量,主要包括建立建筑平面控制网和高程控制网。
(2)建筑主轴线测量及定位放线。
(3)主体施工测量,包括轴线投测及高程传递.高层(超高层)建筑物主体施工测量中的主要问题是控制垂直度,即是须将基准轴线准确地向高层引测,要求各层相应轴线位于同一竖直平面内。
因此,控制轴线投测的竖向偏差,并使其偏差值不超过规范、规程允许的限值,是高层建筑施工测量中一件很重要的工作。
(4)建筑变形测量.其主要内容包括对建筑物实体的沉降观测、倾斜观测、位移观测及裂缝观测等。
(5)施工偏差检测。
各种结构构件及建筑设备,其就位、垂直度、标高等状态,难免会因施工及环境等原因出现偏差。
因此,施工规范、规程及质量验评标准都规定了要对结构施工偏差情况进行检查,并规定了允许偏差值.4.关于高层建筑施工竖向(垂直度)控制的规定要求.从以上对建筑施工测量有关内容分类可看出,对于建筑物施工过程,其施工过程的竖向(垂直度)控制,也即轴线投测的控制是非常重要的一环。
轴线投测的准确度直接关系到建筑结构施工质量及安全性。
对于超高层建筑物来讲尤其重要.因此,《高层建筑混凝土结构技术规程》(JGJ 3—2002)对高层建筑结构施工的测量放线作业及其允许误差作了明确的规定。
其中第7.2.3条,规定了测量竖向垂直度时,必须根据建筑平面布置的具体情况确定若干竖向控制轴线,并应由初始控制线向上投测。
对于轴线投测的误差,规定了层间测量偏差不应超过3mm;建筑全高垂直度测量偏差不应超过3H/10000(H为建筑总高度),且对应于不同高度范围的建筑物,其总高轴线投测偏差有不同的规定。
工程施工测量建筑物垂直度观测方案工程施工测量建筑物垂直度观测方案之相关制度和职责,工程施工测量及建筑物垂直度观测方案本工程建筑体量大,结构简洁。本方案遵循测量工作的基本原则,结合本工程的实际,为先整体、后局部,先把握、后碎部,先地下、后地上的施工测量原则。...工程施工测量及建筑物垂直度观测方案本工程建筑体量大,结构简洁。本方案遵循测量工作的基本原则,结合本工程的实际, 为先整体、后局部,先把握、后碎部,先地下、后地上的施工测量原则。一、场区把握网的建立。1、场区平面把握网的建立。由于一标段由我单位承建,二标段的把握网原则上沿用一标段的把握网。在本标段施工前组织测量人员对原把握网进行校核,合格后方可连续用法。依据本工程特点,我们建立的本地坐标系统与城市坐标系统相同,关系为水平位移关系,即:X=X'+a Y=Y′+b X′ Y′为城市坐标, X Y 为本地坐标依据红线点,和建筑物定位坐标值(详见《轴线定位平面图》,用法WILDTC905L全站仪(测角2″,测距2+2ppin),接受极坐标放样法建立方格网的主轴线轴线。由于场地狭小及围墙通视缘由,需求将场外把握点引入场内适当位置,依据现场实际状况,拟引入JD4 点在现场办公楼前,并保持和场外JD2 的通视,和场外把握系统形成极坐标关系,并依据测量施工规范进行埋设和疼惜,该点离地连墙距离约为3.5 米。场内坐标系统依据建筑物定位坐标和JD4 点之间的相对坐标,设置主把握系统如下:,分别为塔楼结构部分,裙楼地下结构部分,地库其他部分。主轴线经过订正后,进行量距,用法全站仪WILDTC905L。结构细部轴线依据主轴线作业后,按常用的定线方法放样。建筑方格网的其他网格点用交汇等方法定出。全部网格点的中误差为2mm。建筑方格网建立后,用WILDTC509L 全站仪测量各网格点间的角度、距离,并经过平差改正,于现场规划建筑网格的四个角点 JD5、JD6、JD7、JD8、JD9、JD10、JD11。规划后用法WILDTC509L 全站仪进行现场检查、验证,确保建筑方格网的精度。建筑网格点的埋设接受造标埋石法,详细作法按《工程测量规范》实施。施工过程中应加强方格网点的疼惜工作,方格网点为日后地下部分、地上部分结构施工测量工作的测量起算依据。应确保标石附近不得从事影响标石稳定性的任何作业活动,并设立警示标记。2、场区高程把握网的建立。依据建设单位供应的水准点,在场区内按二等水准测量技术规范于场内布置3个水准点。 3 个水准点标石与平面把握网方格网点标石共用。附图表:建筑方格网布置图二、结构施工平面和高程测量本工程平面把握网依据工程结构特点,分阶段分区域实施。工程地上主要由3层裙楼和33 层塔楼组成,地下三层,所以测量把握网也需做相应的布置。施工测量分为地下部分和地上部分施工测量工作,地下部分施工测量接受外控法,地上部分施工测量接受内控法,现分述如下:1、地下结构的施工测量工作。依据总平面测量把握网,将等轴线把握点,用经纬仪引测各把握点至各层围堰顶梁面,围堰壁内侧及基坑底作为地下结构施工的轴线把握依据。利用经纬仪加钢尺丈量的方法进行水平测量放线。高程利用水准仪、标尺向下传递定于围内侧壁上。作为地下结构施工高程把握的依据,利用水准仪、塔尺把握施工高程。为保证施工测量的定位精确,定时对布设在围堰上的测量把握网进行引测复核检查。2、地上结构施工测量。用法WILD TC905L 全站仪将楼层施工用平面把握点布设于一层结构平面,要求楼层把握网点测设过程中测距精度为1/100000,测角精度为±8″,并确保此把握网于地下部分平面施工把握网一致。由于本工程上部为方形和多边弧形建筑,共分为2 区,因此上部结构施工测量把握网亦分区布设。高程把握网建立同样是确保地上、地下的一致性,即引测标高依据同样为建筑方格网上各重点标石上的水准点。(1)塔楼上部结构的施工测量工作。依据建筑方格网点的重点,接受WILD TC905L 全站仪,塔楼结构平面上布设楼层施工用把握点,编号为A、B、C、D、,此4 点作为地上1~31 层施工测量放线把握图,参见附图表:上部结构平面把握点布置图依据把握点形成的楼层施工把握网,与本区相应轴线关系,计算边角元素,用法经纬仪,钢卷尺分出细部轴线,作为施工指导,楼层施工放线过程中,过程后加强复核工作。(2)裙楼上部结构的施工测量工作平面把握网的传递同一区相应工作的做法。平面把握网传递至施工层后,用WILD TC905L 测角、量距分出各个相对应轴线。裙楼为由多个圆弧组合而成的平面异型结构,在裙楼定位轴线传递完后,柱子和剪力墙结构均可以从主轴用钢尺协作经纬仪挺直定出。三、把握网的竖向传递技术把握网的竖向传递技术网点竖向投递网点竖向投递时,在每层楼板相应位置预留100mm×100mm 的孔洞进行竖向传递。竖向投点立面示意图见下图所示:在±0.00m 以上标高引测,首先在首层核芯筒墙上建立3 条+1000mm 的标高基准线。3 条基准线的测设接受水准仪。方法是:调整仪器高度使其后视线正对水平线,前视则用铅笔挺直标出视线。这种测法与一般的塔尺标记测法相比,精度可以提高1~2mm。从首层3 个基准线用检定合格的50m 钢尺依据规定的拉力,向上引测每节柱顶设计标高减去1000mm的标高点,这样在每个施工层上有3 条标高把握线,以便相互校核。四、装修阶段的测量把握内部装修的局部平面位置的确定从已经在结构施工中确定的结构把握轴线中引出,高程同样从结构施工高程中转移至各需求处。在转移时尽量遵循仪器用法过程中保持等距离测距的原则,以提高测量精度。从而使装修工作有明确的把握依据。外墙垂直轴线与高程均由内控轴线和高程点引出,转移到外墙立面上,弹出竖向、水平把握线,以便外墙装修。在轴线点引出后,务必留意,内控法是逐层实施的,而外墙是从上至下的全长线条。因此,此时需在外控点的关怀下,从上至下进行一次检测修正,逐层测量引起的间接微小误差,使垂直线贯穿于建筑物的整个外墙面,从而达到精确的测量外墙把握效果。五、施工沉降观测当建筑物随结构施工层的上升整体重量增加将发生沉降,施工过程的沉降测量将给建筑物今后的监测供应初始数据。当地下室底板施工完后,按设计要求在有关位置埋设沉降观测点,沉降观测点实行疼惜措施防止冲撞引起变形影响数据统计。测量期设为每施工一个结构层测量一次(如施工暂停每半个月一次),测量数据制定统计分析表,进行统计分析,直到交工验收为止。测量接受精密水准仪,参照点为现场设置的观测点。对现场设置的观测点发生变动或误差应准时进行数据参数修正,以保证数据精确。竖向投点操作流程图如下高程把握基准线的确定六、测量定位精度要求(1)建筑方格网的建立,其测距精度不低于2/1000000,测角精度不得低于4″,各把握点布设严格遵守《工程测量规范》的各项规定。(2)建筑物垂直度,单层间小于3mm,全高≤3h/10000,且不大于15mm。(3)建筑物标高把握,标高偏差不得大于3mm。七、测量仪器与工具配备序号名称型号单位数量用途1全站仪TC905L套1测角、量距2激光垂准仪D2J3套1垂准、传递 3激光经纬仪J2套2测角4水准仪DS3套4高程引测5塔尺5m把4高程引测6钢卷尺50m把2量距7对讲机Sony部12通信</P厨师职责厨师长职责 叉车职责发展部职责发电厂职责发行员职责。
建筑物垂直度观测1适用范围适用于工业与民用建筑的垂直度观测2施工准备2.1材料准备2.1.1 墨线2.1.2 线垂2.1.3 油漆,排笔2.2机具准备2.2.1 J2经纬仪一台,需经过检定合格且在有效期内;2.2.2 50米塑钢尺一把,需经过检定合格且在有效期内;2.2.3 5米钢卷尺一把,需经过检定合格且在有效期内。
2.3作业条件2.3.1 主体施工阶段:根据各层主轴线,将主轴线用墨线弹于建筑物外墙柱的外角上。
2.3.2 竣工后,外墙四周设垂直度观测点。
2.3.3 主体阶段,随楼层逐层观测。
竣工后,按周期观测。
3施工工艺3.1 工艺流程3.1.1 主体施工阶段:待竖向墙柱拆除模板后,根据各楼层主轴线,先将主轴线引测到外墙柱轴线位置,用墨线分别弹出外墙柱控制轴线,由外墙柱控制轴线量测结构外边尺寸。
3.1.2 建筑物竣工后,沿四周墙面分别在顶部和底部分别作一条垂直线,用J2经纬仪按周期观测建筑物垂直度。
3.2 操作工艺3.2.1 主体施工阶段:主要检查楼层混凝土浇筑拆模后每层外部尺寸与结构设计尺寸是内敛还是外扩,目的是控制主体垂直度的偏差质量。
利用楼层主轴线控制线分别在墙柱外角,用墨线弹出外墙柱垂直控制线,用50m塑钢尺检查外墙柱主控线之间的距离尺寸,看是否正确,检查轴线竖向传递是否正常,在确认主控线无误后,再用5m钢卷尺量出控制线外部尺寸。
由记录人员分别记录各层各轴线的外部尺寸,具体施测由3人完成,两人拉尺,一人记录,记录时必须记明楼层层数,主轴线外部读数,偏离值。
50m钢卷尺量测时一般要求拉力控制在10Kg左右,尺寸要平直,并要求在同一水平面内,确保量测的尺寸准确无误;3.2.2 高层建筑竣工后,因荷载已全部加足,因地基基础沉降对建筑物可能出现的不均匀沉降而造成建筑物的倾斜,必须对建筑物进行周期性垂直度观测。
在垂直度观测之前,在建筑物四周设置上下垂直标志作为观测点,上下标志点应位于同一垂直视准面内,如果建筑物产生不均匀沉降,建筑物可能会出现倾斜现象,原来的垂直线将变为倾斜线。

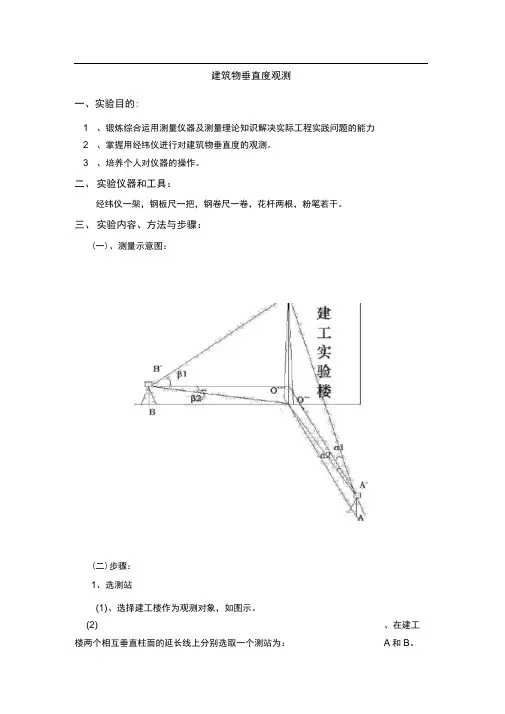

建筑物垂直度观测一、实验目的:1 、锻炼综合运用测量仪器及测量理论知识解决实际工程实践问题的能力2 、掌握用经纬仪进行对建筑物垂直度的观测。
3 、培养个人对仪器的操作。
二、实验仪器和工具:经纬仪一架,钢板尺一把,钢卷尺一卷,花杆两根,粉笔若干。
三、实验内容、方法与步骤:(一)、测量示意图:(二)步骤:1、选测站(1) 、选择建工楼作为观测对象,如图示。
(2) 、在建工楼两个相互垂直柱面的延长线上分别选取一个测站为:A和B。
方法:在建工楼的一面,一同学用钢卷尺紧贴柱面,另一同学拉着钢卷尺沿着垂直面往前走,直走到与墙角的距离大致是建工楼高度的1.5倍的地方停下,用粉笔做下标记,作为测站A,记该墙面为墙面1。
然后再转向另一垂直面,用同样的方法找出测站B,记该墙面为墙面2。
(3)、把现场清理干净,以便距离丈量。
2、墙面1的观测步骤:(1)、距离丈量在测站A安装好经纬仪,然后将经纬仪瞄准0点进行定线。
另一同学拿花杆和粉笔,观测的同学矫正与0点在同一直线上,拿花杆和粉笔的同学在适当的距离处用粉笔做下标记A1,依此种方法在适当距离用粉笔做下第二个记A2,然后再丈量出A到A1点,A1和A2点,A2和0点的距离。
接着用钢卷尺进行返测,将测得的数据记录在相应的表格中,并计算A0的距离。
(2)、竖直角仪器不动,转动望远镜瞄准建筑物的顶端0'点,固定水平和望远镜制动扳扭,读出此时的竖直角值读数记于表格中。
(2)建筑物倾斜量的观测松开望远镜制动扳扭,沿着铅垂面往下扫,瞄准建筑物顶部,此时看到的并非0点,而是0'点。
固定好望远镜制动扳扭后,让一个同学把钢尺贴紧墙面,让0刻度对准柱边缘,然后观测者读出十字丝到墙边缘的距离,记于表格中,并且读出此时的竖直角值,做好记录。
3、墙面2的观测步骤(1)、距离丈量在测站B安装好经纬仪,然后将经纬仪瞄准0点进行定线。
,另一同学拿花杆和粉笔,观测的同学矫正与0点在同一直线上,拿花杆和粉笔的同学在适当的距离处用粉笔做下标记B1,依此种方法在适当距离用粉笔做下第二个记B2,然后再丈量出B到B1点,B1和B2点,B2和0点的距离。
