金山住宅小区防水工程施工方案
- 格式:doc
- 大小:468.50 KB
- 文档页数:16
一、工程概况本项目位于某小区,针对小区内部分建筑物的防水问题进行改造施工。
本次施工主要针对屋顶、外墙、卫生间等易发生渗漏的部位进行防水处理。
为确保施工质量,特制定本施工方案。
二、施工准备1. 施工队伍:组织一支具有丰富防水施工经验的施工队伍,确保施工人员具备相应的技能和素质。
2. 施工材料:选用符合国家标准的防水材料,包括防水涂料、防水卷材、密封膏等。
3. 施工设备:配备专业的防水施工设备,如切割机、喷枪、滚筒、刷子等。
4. 施工工具:准备必要的施工工具,如梯子、扳手、螺丝刀等。
5. 施工图纸:熟悉施工图纸,明确施工范围、施工工艺和施工要求。
三、施工工艺1. 屋顶防水施工(1)清理屋顶表面,清除松动、脱落的材料,确保表面平整。
(2)对屋顶进行修补,修补材料应选用与原屋顶材料相同或相近的材料。
(3)涂刷防水涂料,涂层应均匀、无气泡、无裂缝。
(4)铺设防水卷材,卷材应平整、搭接严密,搭接宽度应符合规范要求。
(5)在防水层上铺设保护层,保护层材料应具有较好的耐候性和耐腐蚀性。
2. 外墙防水施工(1)清理外墙表面,清除松动、脱落的材料,确保表面平整。
(2)对墙体进行修补,修补材料应选用与原墙体材料相同或相近的材料。
(3)涂刷防水涂料,涂层应均匀、无气泡、无裂缝。
(4)在外墙表面铺设保护层,保护层材料应具有较好的耐候性和耐腐蚀性。
3. 卫生间防水施工(1)清理卫生间表面,清除松动、脱落的材料,确保表面平整。
(2)对卫生间进行修补,修补材料应选用与原卫生间材料相同或相近的材料。
(3)涂刷防水涂料,涂层应均匀、无气泡、无裂缝。
(4)在防水层上铺设瓷砖,瓷砖应平整、无空鼓。
四、施工质量保证措施1. 严格按照施工规范和施工图纸进行施工,确保施工质量。
2. 对施工人员进行技术培训,提高施工人员的操作技能。
3. 对施工材料进行严格检验,确保材料质量符合要求。
4. 施工过程中,加强现场管理,确保施工安全。
5. 施工完成后,进行质量验收,确保施工质量达到预期目标。
金山住宅小区防水工程施工方案一、工程背景和目标:工程目标:1.完成住宅小区内全部建设物的防水施工工作。
2.确保施工过程中不影响住户的正常生活。
3.完成防水工程的质量要求,保证施工的耐久性和可行性。
二、施工内容和方法:1.施工内容:-屋顶防水:包括顶面防水、挡水墙的施工。
-地下室防水:对地下室外墙、地下室地面进行防水处理。
-外墙防水:对住宅外墙进行防水涂料处理。
-卫生间防水:包括地面、墙面、天花防水层的施工。
2.施工方法:-屋顶防水:采用热熔法进行顶面防水,以防水卷材覆盖层和防水涂料作为挡水墙。
-地下室防水:采用混凝土涂层进行外墙防水,采用防水卷材和防水涂料进行地面防水。
-外墙防水:采用防水涂料对外墙进行涂刷处理。
-卫生间防水:采用防水卷材对地面进行防水,并使用防水涂料处理墙壁和天花板。
三、施工计划和时间安排:1.屋顶防水:预计施工时间为2周,从天气条件适宜的时候开始。
2.地下室防水:预计施工时间为1个月,从屋顶防水完成后开始。
3.外墙防水:预计施工时间为1个月,与地下室防水工程同时进行。
4.卫生间防水:预计施工时间为2周,与外墙防水工程同时进行。
四、防护措施和安全管理:1.工地封控:在施工现场设置围挡和警示标志,确保外人无法进入施工区域。
2.安全教育:对施工人员进行防护用具的正确佩戴和使用方法的培训,并定期进行安全教育培训,及时解决施工中的安全问题。
3.环境保护:在施工过程中,严格遵守环保法规,保证施工过程对环境的影响最小化,减少噪音和粉尘污染。
4.施工材料选择:选用符合国家相关标准的防水材料,确保施工过程中材料的质量和安全性。
5.施工现场整洁:保持施工现场的整洁,及时清理施工垃圾,防止施工材料和工具散落,避免住户受到伤害。
五、质量管理:1.施工前期:委托专业人员进行现场勘测和施工方案制定,确保施工的准确性和可行性。
2.施工中期:严格按照施工方案进行施工,建立施工档案,记录施工过程和材料的使用情况。
一、工程概况本工程针对XX小区的屋面防水问题,旨在解决现有屋面渗漏、老化等问题,提高小区居住舒适度和安全性。
施工内容包括屋面防水层、保温层、找平层等,确保屋面防水效果。
二、施工准备1. 材料准备:选用优质SBS防水卷材、水泥、砂、珍珠岩等材料,确保材料质量符合国家标准。
2. 人员准备:组织专业施工队伍,进行技术培训和安全教育,确保施工质量与安全。
3. 设备准备:配备切割机、卷材铺贴机、打磨机等施工设备,确保施工效率。
三、施工流程1. 基层处理:- 清理屋面,清除杂物、油污、松散颗粒等。
- 检查屋面平整度,对凹凸不平处进行打磨处理。
- 针对裂缝、孔洞等缺陷,进行修补处理。
2. 找平层施工:- 按照设计要求,采用1:3水泥砂浆进行找平层施工。
- 控制水灰比,确保找平层厚度均匀。
3. 保温层施工:- 采用膨胀珍珠岩作为保温材料,按照1:8比例与水泥混合。
- 将混合物均匀铺贴在找平层上,形成保温层。
4. 防水层施工:- 采用SBS防水卷材,按照施工规范进行铺贴。
- 首先在檐口、天沟等细部节点处进行加强处理,然后进行大面积铺贴。
- 确保卷材搭接严密,无空鼓、翘边现象。
5. 保护层施工:- 采用C20防水细石混凝土作为保护层。
- 混合水泥、砂、水,均匀铺贴在防水层上。
四、施工要点1. 基层处理:确保基层平整、无缺陷,为后续施工提供良好基础。
2. 找平层施工:控制水灰比,确保找平层厚度均匀,提高屋面整体稳定性。
3. 保温层施工:确保保温材料均匀铺贴,提高屋面保温效果。
4. 防水层施工:严格按照施工规范进行铺贴,确保卷材搭接严密,无空鼓、翘边现象。
5. 保护层施工:确保保护层厚度均匀,提高屋面防水效果。
五、质量保证1. 材料质量:选用优质材料,确保施工质量。
2. 施工工艺:严格按照施工规范进行施工,确保施工质量。
3. 人员素质:组织专业施工队伍,提高施工质量。
4. 施工进度:合理安排施工进度,确保工程按时完成。
一、工程概况本工程位于XX小区,地下建筑面积约为8000平方米,主要包括地下室底板、外侧墙和顶板防水工程。
地下防水等级为二级,设计使用年限为50年。
施工过程中,需严格按照《地下工程防水技术规范》GB50108-2008等相关规范进行施工。
二、施工准备1. 技术准备(1)熟悉设计图纸,了解地下防水结构、材料及施工工艺;(2)组织施工人员学习防水技术规范,提高施工人员的技术水平;(3)编制施工组织设计,明确施工流程、质量要求、安全措施等。
2. 人员准备(1)组织专业施工队伍,确保施工人员具备防水施工经验;(2)对施工人员进行技术交底,明确施工要求、质量标准、安全注意事项等。
3. 材料准备(1)选用水泥、砂、钢筋等原材料,符合设计要求;(2)选用防水卷材、防水涂料、保护层等材料,确保质量合格;(3)检查材料质量,确保符合国家相关标准。
4. 现场准备(1)清理施工现场,确保场地平整、干净;(2)搭建临时设施,如施工棚、材料堆场等;(3)做好施工排水、照明、通风等保障措施。
三、施工方法1. 施工工艺流程(1)基层处理:清除基层表面的浮尘、油污、杂物等;(2)防水层施工:根据设计要求,采用卷材防水、涂料防水等方法;(3)保护层施工:铺设防水保护层,确保防水层不受破坏;(4)验收合格后,进行回填土施工。
2. 施工方法(1)卷材防水施工:将卷材粘贴在基层上,采用搭接法进行搭接,确保搭接牢固、密封;(2)涂料防水施工:将涂料均匀涂抹在基层上,形成连续、均匀的防水层;(3)保护层施工:铺设细石混凝土保护层,厚度符合设计要求。
四、节点构造做法1. 底板及基坑防水构造(1)底板防水:采用卷材防水,设置防水层;(2)基坑防水:采用防水混凝土,设置防水层。
2. 外墙防水构造(1)外墙防水:采用卷材防水,设置防水层;(2)变形缝防水:设置止水带,确保防水效果。
3. 地下室顶板防水构造(1)顶板防水:采用卷材防水,设置防水层;(2)管道、预埋件等部位防水:采用特殊防水材料进行施工。
防水工程施工方案范本防水工程施工方案一、工程概况本工程是在某市某住宅小区的地下室进行的防水工程,施工范围为地下室的墙体、地板和天花板防水处理。
二、施工前准备工作1. 材料准备:购买优质的防水涂料、防水卷材、密封胶等施工所需材料。
2. 设备准备:准备需要使用的刷子、滚筒、刮刀、搅拌机以及其他必要的施工工具和设备。
三、施工步骤1. 地下室基层处理:先清除墙体、地板和天花板表面的灰尘及杂物,然后用电动工具将基层表面进行打磨,以提高基层与防水材料的附着力。
2. 墙体防水施工:将防水涂料按照规定的配比进行搅拌,然后用刮刀将防水涂料均匀地涂抹在墙面上,涂抹厚度不得小于2mm。
在防水涂料未完全干燥前,要对其进行二次涂抹,以提高防水效果。
3. 地板防水施工:先将地面地毯或地砖等材料拆除,然后将地面进行清洁、修补和处理,确保地面平整。
之后,将防水卷材铺展开来,与墙体部分密封,采用热焊接或冷粘结等方法进行固定。
防水卷材的铺贴要平整,不得出现褶皱、空鼓、稀疏等现象。
4. 天花板防水施工:先清洁干净天花板表面,然后用刷子或滚筒均匀地刷涂防水涂料,厚度不得小于1.5mm,并确保涂层平整、不得有滴漏现象。
四、施工注意事项1. 施工期间应注意安全,正确使用和保管施工工具和设备,防止发生事故。
2. 防水涂料、防水卷材等材料应符合相关标准,未经验收合格的材料不得使用。
3. 施工过程中及时密封好墙体接缝、管道孔洞等细部处理,确保防水层的完整性。
4. 施工过程中应避免局部施工过度或不足,严格控制涂料和卷材的厚度,以保证防水层的质量。
5. 防水施工完成后,应进行验收,验收合格后方可进行后续装修工程。
五、施工进度安排本工程计划施工周期为15天,具体施工进度安排如下:1. 墙体防水施工:2天;2. 地板防水施工:5天;3. 天花板防水施工:2天;4. 防水层干燥并完成验收:6天。
以上即为本防水工程的施工方案,希望能够有效地保护地下室结构,确保工程质量和施工进度的顺利进行。

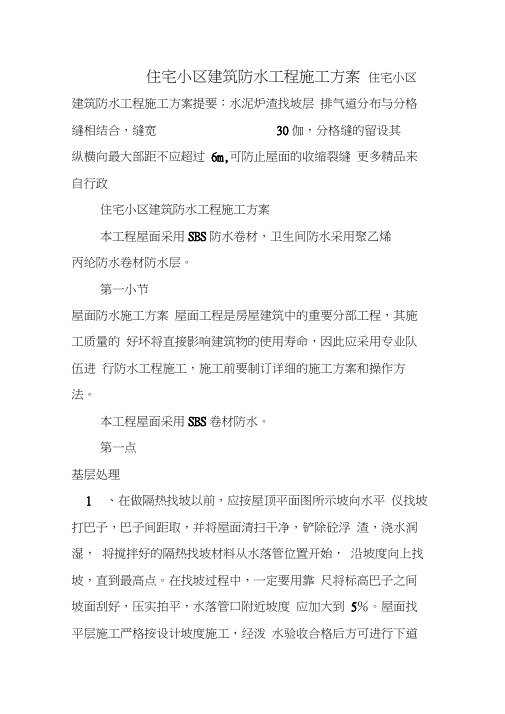

住宅小区建筑防水工程施工方案在城市建设中,住宅小区的建筑防水工程对于保障居民生活品质和建筑物的可持续利用具有非常重要的意义。
本文将探讨住宅小区建筑防水工程施工方案的相关问题,以确保建筑物在长期使用过程中免受水涝侵害。
1. 防水材料选择:在住宅小区建筑防水工程中,防水材料的选择至关重要。
常用的防水材料包括聚氯乙烯(PVC)、乙烯基氯胺橡胶(ECR)、改性沥青等。
根据不同部位的需求选择合适的防水材料,确保施工效果。
2. 施工工艺:(1)基层处理:基层处理是防水工程中的重要环节,包括基层清理、批刮水泥砂浆、找平处理等,确保基层牢固平整,为后续的防水工作做好准备。
(2)防水层施工:根据防水材料的不同,采用卷材、涂刷等不同的施工方式。
在施工过程中,要注意材料之间的接缝处理,确保防水层的连续性和完整性。
(3)防水层保护层施工:在顶层防水层施工完成后,需要进行保护层的施工,加固防水层的保护作用,延长使用寿命。
3. 施工质量控制:在施工过程中,要注重对施工质量的控制,包括对材料的质量检验、工艺的合理施工、施工现场的卫生整洁等方面进行监督和检查,确保施工质量符合相关标准要求。
4. 施工验收:施工完成后,要进行防水工程的验收工作,检查工程的各项指标是否符合规定要求,确保防水工程的质量和性能达到设计标准,保障建筑物的使用安全。
5. 防水工程维护:防水工程施工完成后,定期进行维护保养工作是确保防水效果持久的关键。
定期检查防水层的状况,及时发现和修复问题,延长防水工程的使用寿命。
综上所述,住宅小区建筑防水工程施工方案的制定和执行是确保建筑物长期使用的关键,只有做好防水工程的施工和维护工作,才能有效地保护建筑物免受水涝侵害,确保居民生活安全和建筑物的可持续利用。
住宅工程防水工程施工方案第一部分:工程背景随着现代城市化进程的不断加快,住宅工程的建设成为了城市发展的重要组成部分。
而在住宅工程的建设中,防水工程是一个十分重要的环节。
防水工程的好坏直接影响到居民的居住安全和舒适度,因此在住宅工程中,防水工程的施工是至关重要的。
本文将对住宅工程防水工程施工方案进行详细的阐述,以期能够对相关从业者有所帮助。
第二部分:施工前准备工作1.方案设计在进行防水工程施工前,首先需要进行方案设计。
方案设计要充分考虑到住宅工程的结构特点、材料特性、地理环境等因素,选取合适的防水材料和施工方法,以达到最佳的防水效果。
2.材料准备选择合适的防水材料是防水工程的关键。
在进行施工前,要对防水材料进行充分的准备,确保材料的品质和库存充足。
3.施工人员培训施工人员是防水工程的重要组成部分,他们的技术水平和施工经验直接影响到防水工程的质量。
在进行施工前,要对施工人员进行必要的培训,提高其技术水平和施工经验。
第三部分:施工过程1.基层处理在进行防水工程施工前,首先需要对基层进行处理。
基层处理的目标是使基层平整、清洁,并且具有良好的附着性,以保证防水材料与基层的牢固结合。
2.防水材料施工在进行防水工程施工时,要根据设计方案选取合适的防水材料进行施工。
在进行材料施工时,要确保施工平整、无空鼓、无裂缝,以保证防水材料的防水效果。
3.工艺控制在进行防水工程施工时,要严格控制施工工艺,确保每一个施工环节都符合设计要求。
在进行施工过程中,要严格按照相关规范和标准进行施工,以保证防水工程的施工质量。
4.施工质量检验在进行防水工程施工后,要对施工质量进行检验。
检验的内容主要包括施工工艺的控制情况、防水材料的施工质量、防水效果等方面。
对于检验中发现的问题,要及时予以整改,以确保防水工程的施工质量。
第四部分:施工后的管理与维护1.施工后的管理在防水工程施工后,要进行施工后的管理工作。
管理的内容主要包括对施工质量的跟踪和监督,及时解决施工过程中出现的问题,确保防水工程的施工质量。
第一章工程概况1.1工程概况:市金山・花〔奥〕园居住小区32*、36*住宅楼工程,位于市山阳区丰收路以北、文丰路以西。
本工程包括两栋地下两层地上十一层主楼及地下车库。
拟建工程总建筑面积约24170 ,其中地下室建筑面积约6996 。
根底形式为筏板根底,主体构造为剪力墙构造。
基坑顶部设计标高为-7.1m据我单位技术人员现场勘测,场地自然地面标高为-3.1m基坑开挖深度4m左右。
构造概况:本工程采用CFG桩复合地基,主楼根底采用筏板根底,地下车库采用独立根底,主体构造采用钢筋混凝土框架剪力墙构造1.2防水设计概况:地下室防水工程是保证房屋使用功能非常重要的容。
地下室防水工程的质量是本工程施工进展重点管理和控制的关键容。
根据地勘报告地下水,初见水位埋深在3.m左右,稳定水位埋深〔其标高-2.0〕;其年变化幅度1.左右,历史最高水位可达地表。
为保证正常施工及平安,采取降水措施,保证地下水在施工期间位于基底下 1.0m 以下。
车库埋深 4.0m,地下室防水等级为一级,地下室防水采用构造抗渗和柔性防水防水卷材相结合的双防水方案,混凝土抗渗等级为P6主楼地下室一层为门面房,二层为地下车库。
地下室防水采用构造抗渗和柔性防水卷材相结合的双防水方案,防水等级为一级,混凝土抗渗等级为P6。
表1.1防水材料统计表防水卷材、本体自粘聚合物沥青防水卷材。
本工程选用弹性体改性沥青防水卷材,采用热熔法进展施工。
第二章编制依据1、?建筑施工手册〔第五版〕?2、?混凝土构造工程施工质量验收规?GB50204-22〔2011版〕3、?混凝土质量控制标准?GB50164-20114、?地下工程防水技术规?GB50108-285、?地下防水工程质量验收规?GB50208-20116、?省工程用料做法?12YJ17、施工图纸第三章地下室防水设计及施工方法3.1防水设防体系地下室防水采用构造抗渗和柔性防水防水卷材相结合的双防水方案。
见表3.1防水设防体系及表3.2防水构造做法表。
第1篇一、工程概况本小区工程位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米,包括住宅楼、商业楼、地下车库等配套设施。
根据设计要求,小区工程防水等级为一级,确保建筑物在使用过程中不受水侵害。
二、施工准备1. 材料准备:选用符合国家标准和设计要求的防水材料,包括防水涂料、防水卷材、密封材料等。
2. 人员培训:对施工人员进行防水施工技术培训,确保施工人员掌握防水施工规范和操作要领。
3. 施工工具:准备必要的施工工具,如切割机、滚筒、刷子、刮板等。
三、施工方法1. 地下室防水施工- 底板防水:采用聚合物水泥防水涂料,厚度为2mm,施工前进行基层处理,确保基层平整、干燥。
- 侧墙防水:采用防水卷材,采用冷粘法施工,施工前对基层进行清理和修补,确保基层平整、光滑。
- 顶板防水:采用防水涂料,施工前进行基层处理,确保基层平整、干燥。
2. 屋面防水施工- 找平层施工:对屋面进行找平,确保找平层表面平整、光滑,无空鼓、凹坑等现象。
- 防水层施工:根据屋面形式选择合适的防水材料,如防水涂料、防水卷材等,按照规范进行施工。
- 保护层施工:在防水层上铺设保护层,如细石混凝土、聚苯板等,确保防水层不受损坏。
3. 室内防水施工- 卫生间、厨房等涉水房间:采用防水涂料进行施工,施工前进行基层处理,确保基层平整、干燥。
- 地漏、管道等部位:采用密封材料进行密封,确保无渗漏。
四、施工质量控制1. 材料检验:对进场材料进行检验,确保材料质量符合国家标准和设计要求。
2. 施工过程监控:对施工过程进行监控,确保施工质量符合规范要求。
3. 防水试验:对施工完成的防水层进行闭水试验,确保防水效果。
五、施工安全措施1. 现场安全防护:设置安全警示标志,确保施工人员安全。
2. 高空作业防护:对高空作业人员进行安全培训,确保高空作业安全。
3. 施工用电安全:对施工用电进行严格管理,确保用电安全。
六、施工进度安排根据工程进度计划,制定详细的施工进度安排,确保工程按时完成。
金山住宅小区防水工程施工方案目录第一章:总则一、编制依据-----------------------------------------------------------------------------------------1二、编制说明-----------------------------------------------------------------------------------------1 第二章:工程概况一、工程概况-----------------------------------------------------------------------------------------1二、防水工程重点及难点措施--------------------------------------------------------------------2 第三章:施工准备一、技术准备-----------------------------------------------------------------------------------------2二、劳动力准备--------------------------------------------------------------------------------------2三、主要施工工具-----------------------------------------------------------------------------------3四、材料准备及性能指标--------------------------------------------------------------------------3 第四章:地下室防水工程施工一、工艺流程----------------------------------------------------------------------------------------5二、施工方法----------------------------------------------------------------------------------------5三、施工注意事项及防火要求-------------------------------------------------------------------6 第五章:屋面防水工程施工一、工艺流程----------------------------------------------------------------------------------------7二、施工方法----------------------------------------------------------------------------------------7三、构造处理详图-----------------------------------------------------------------------------------8 第六章:卫生间防水工程施工一、工艺流程---------------------------------------------------------------------------------------10二、施工方法---------------------------------------------------------------------------------------10 第七章:保证防水工程质量措施一、保证质量组织措施----------------------------------------------------------------------------11二、保证质量的材料管理措施-------------------------------------------------------------------11三、保证质量的技术措施-------------------------------------------------------------------------12 第八章:安全生产的技术组织措施一、安全组织措施----------------------------------------------------------------------------------12二、安全技术措施----------------------------------------------------------------------------------13 第九章:文明施工的技术组织措施一、文明施工组织措施------------------------------------------------------------------------------13二、文明施工技术措施------------------------------------------------------------------------------13第一章:总则一、编制说明本施工组织设计是根据设计资料,按国家颁布的现行技术规定、施工验收规范、施工规程和有关工艺标准进行编制的。
在本施工组织设计中将对我公司的施工部署,主要的施工方案及技术措施,现场文明施工,质量保证体系造价人才网,安全保证措施等作详细的阐述。
二、编制依据1、施工图纸及工程联系单。
2、本工程采用的技术规范、标准(1)《地下工程防水技术规范》(GB50108—2008)(2)《地下防水工程质量验收规范》(GB50208—2002)(3)《屋面工程技术规范》(GB50345-2004)(4)《屋面工程质量验收规范》(GB50207-2002)(5)《施工现场临时用电安全技术规范》(JGJ46-1998)(6)《建筑施工安全检验标准》(JGJ59-1999)3、本工程特点、现场实际条件和自然环境等。
4、我公司的人员、设备、技术能力和施工管理经验及国家现行的材料标准和施工规程。
第二章:工程概况一、工程概况:本工程为住宅建筑工程,位于**。
该工程总用地面积*万㎡,总建筑面积16.8万㎡,地上**㎡,地下**㎡。
本工程地下室除发电机房、变配电间及地下室种植土屋面防水等级为一级外,其余主体部分防水等级为二级。
屋面防水等级:Ⅱ级,监理工程师论坛两道防水设防。
地下室底板、侧墙、顶板采用4mm厚SBS橡胶沥青防水卷材;屋面采用3mm厚自粘性聚酯胎改性沥青防水卷材;卫生间地面及墙面采用1.5mm厚聚氨酯防水涂料(两道)。
二、防水工程重点及难点及措施1、基层处理:基层应平整、干净,具有足够的强度,阴阳角做成圆弧型。
2、配合:结构层、找平层、防水保温层、保护层等由不同的专业工种完成,应加强协调,共同完成做好防水工程的施工,保证工程质量。
3、成品保护:防水施工完成后应做好成品保护工作,避免在防水层上进行其它施工作业,必须进行时,应有保护措施。
4、细部构造:细部构造是施工的难点,也是使用中易出现问题的部位,因此,除了加强防水设防外,施工应仔细认真,确保施工质量。
第三章:施工准备一、技术准备1、熟悉图纸:根据建设单位提供的图纸,配备必要的标准图集和规范、规程,组织相关人员熟悉图纸。
2、分别作好技术和安全交底工作。
3、资料准备:遵照监理单位及质监站的有关规定,开工前准备好各种样表,施工中随时整理成册。
二、劳动力准备根据本工程施工组织设计和工程各阶段工作量,劳动力组织如下:1、地下室防水施工:工长1名,质量检查员兼安全员1名,防水工10名,普工2名。
2、屋面防水施工:工长1名,质量检查员兼安全员1名,防水工4名,普工1名。
三、主要施工工具主要施工机具需用计划表四、材料准备及性能指标根据工程进度及工程量,按施工要求组织材料及设备进场,进场后应有专门仓库,并有专人看管,同时还应做好如下几个方面工作:1、材料进场后应有专门的仓库,并设专人负责;材料管理员应认真检查包装,是否有破损,有渗漏,如有应及时更换处理。
原材料应远离火种,仓库内严禁烟火,并设置相关标志。
2、设备进场后,应及时检查和调试,保证设备的正常使用。
3、改性沥青防水卷材的主要性能表:4、自粘性聚酯胎改性沥青防水卷材的主要性能表:第四章:地下室防水工程施工一、工艺流程材料准备技术准备基层处理细部处理卷材铺贴及封边处理竣工验收且遵循“先局部(集水井、穿墙管道、阴阳角等)后大面,先立面后平面”的原则施工。
二、施工方法1、基础处理:基层必须符合设计要求,表面平整、密实,不允许有空鼓、起砂等缺陷,基层含水率不大于9%;用铲刀和扫帚将基层表面的突起物,砂浆疙瘩铲除,并将尘土杂物清扫干净;要求把阴阳角、管根等处应做成圆弧或45°坡角。
2、弹线:在基层表面按照卷材的宽度将铺贴卷材的基线弹好,以便按此基准线进行卷材铺贴施工。
3、将卷材置于铺贴起始端,对准基层上已弹好的粉线,将卷材对正找直。
4、一人正对卷材底面(有热熔胶)手持汽油喷灯,慢旋开关、点燃火焰,将火焰调呈蓝色。
使火焰对准卷材与基面交接处同时加热卷材底面与基层面,待卷材底面胶呈熔融状即进行粘铺,另一人缓慢推展卷材进行排气压实铺帖,最后将端部卷材铺牢压实。
5、基准卷材铺设完成后可进行大面积“法”施工。
以基准卷材为准向两侧同时顺序铺贴。
6、施工时,持喷灯的施工人员应站在滚铺前方,对着待铺的卷材加热,随卷材推进倒退行走。
使喷灯火焰对准卷材与基层的夹角,喷灯距卷材及基层加热处约0.3-0.6M烘烤至卷材底面胶呈黑色光泽并伴有微量气泡产生,推卷人员及时推滚卷材进行粘铺。
7、卷材搭接长度:卷材长、短边搭接长度应不小于100mm;与立面搭接时上层卷材盖过下层卷材应不小于150mm。
8、卷材搭接缝以及卷材收头的铺粘是影响铺贴质量的关键因素之一。
卷材施工时,搭接部位及收头的卷材必须保证满粘,粘铺时必须有熔融沥青从卷材边端挤出。
9、热熔封边:卷材铺贴后应进行热熔封边收口工作,可在从边端挤出的熔融沥青未冷却前用刮刀将挤出的热熔刮平,沿边端封严。
也可用喷灯重新熔融卷材(为防止烘烤到搭接以外的卷材,应使用烫板沿搭接线移动。
烫板随喷灯移动,将搭接部位熔融而不影响其他卷材),用刮刀刮平。
或以密封材料沿缝封严。
三、施工注意事项及防火要求1、燃具或喷灯点燃时不要对着人进行。
2、大风天气不要施工。
3、热熔施工时,注意火焰与卷材间的距离和停留时间,以免卷材过热变质。
