室外贴砖工程的设计基本规定
- 格式:docx
- 大小:860.58 KB
- 文档页数:2
外墙贴面砖工程施工方案一、编制依据1、国标GB50210-2001《建筑装饰装修工程质量验收规范》2、GB50300-2001《建筑工程施工质量验收统一标准》3、GB50325-2001《民用建筑工程室内环境污染控制规范》4、设计图纸及甲方、监理施工布署要求二、材料质量要求严把材料质量关,所选材料应进行详细的分供方调查,择优选用,保证原材质量。
(1)水泥:采用矿渣硅酸盐32.5水泥,每次进场必须有出厂合格证及复试报告。
(2)砂:选用含泥量小于3%的豆罗中砂。
(3)面砖:面料进场提供合格证,并按GB/T3810进行抽样送检,检验合格后方可进场,并将规格不一、观感差的面砖剔出不用。
二、施工准备(1)主体结构施工完,并通过验收。
(2)吊蓝提前支搭并安装好。
(3)阳台栏板、主体外架孔洞应处理完毕。
(4)大面积施工前应先放大样,并于各楼塔楼层做好样板层,并经甲方、监理工程师以及有关各方确认,方可大面积按样板层进行施工。
(5)排线弹线必须准确,经复验后方可进行下道工序,因所使用砖较小,要求基层抹灰必须平整。
三、操作工艺排砖1、以点窗为依据确定灰缝宽度3#楼点窗尺寸共有三种规格:900×1600(北立面)、1200×1600(北立面中段)、1500×1600(南立面),依据甲方要求:1、面砖粘贴后压框尺寸为3mm左右;2、面砖缝最宜控制为6-7mm。
3、点窗框宽度尺寸较结构洞口尺寸小5cm左右,高度尺寸较结构洞口尺寸小4cm左右;4、大面采用60×108砖错缝横贴。
现场实际数据:1、面砖实际规格为59×107mm、60×199mm。
2、面砖与粘结砂浆厚度为10mm~12mm左右。
计算如下:(1)900×1600(北立面)窗户竖缝(取灰缝宽度为7mm),如取窗洞口尺寸为850:(850-7)÷(107+7)=7.39行,如贴7.5行,则:107×7.5+7×9=865。
外墙贴砖工程施工设计方案一、项目背景:外墙贴砖是建筑外立面装饰的一种常用方式,不仅能提升建筑的美观度,还能增加其耐久性和保温性。
本文就外墙贴砖的施工设计方案进行详细介绍。
二、施工前准备工作:1.质量控制:检验砖材的质量,确保其符合标准要求;2.砖块运输:采用合适的运输工具将砖块运送至施工现场;3.基层处理:清理、修复、防水,并做好防裂处理。
三、工程施工方案:1.砌筑墙面:a.根据设计要求,进行基层找平,保持墙面垂直、水平。
b. 将建筑砂浆涂抹在墙面上,厚度一般为10-15mm。
c.将墙砖按设计图案进行排列,注意砖缝的一致性和平整度。
d.使用水泥砂浆将墙砖与墙面粘结,并确保其牢固性。
2.砌筑砖花边:a.确定砖花边的位置,并用绳线或标线进行标记。
b.将墙角砖按照设计要求切割成合适的角度,嵌入墙角,并使用水泥砂浆进行粘结。
c.使用钢尺或水平仪进行墙花边的测量和调整,保证其垂直和水平。
3.墙面防水处理:a.使用防水胶进行墙面防水处理,并保证其与墙砖的粘结性。
b.在墙面防水层干燥之后,进行防水层的处理,保证其整洁和平整。
4.砖缝处理:a.采用砂浆进行砖缝处理,保证其美观和牢固。
b.使用刮板将砂浆充分填充到砖缝中,并确保其与墙砖之间的接触性。
5.粘贴石膏线:a.使用合适的胶水将石膏线粘贴在墙面上,并保持其平整和垂直。
b.对粘贴好的石膏线进行整理和修剪,使其与墙面砖石的接触性更好。
四、安全措施:1.施工现场应设置围挡和警示标志,以确保行人和施工人员的安全;2.施工人员应佩戴安全帽、工装,并使用合适的安全防护器具;3.施工过程中,注意对材料的合理堆放和工具的正确使用,避免造成意外伤害;4.施工人员应定期接受安全教育和培训,提高其安全意识。
五、工程质量控制:1.检查砖材的质量,确保其符合标准要求;2.检查基层处理的质量,保证其牢固和平整;3.对施工过程进行严格监督,确保施工质量达到设计要求;4.完工后进行验收,检查施工质量和外观效果。

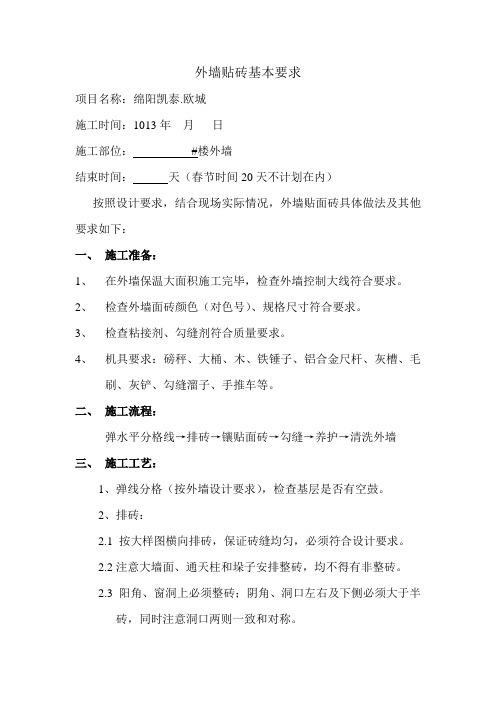

外墙贴砖基本要求项目名称:绵阳凯泰.欧城施工时间:1013年月日施工部位:#楼外墙结束时间:天(春节时间20天不计划在内)按照设计要求,结合现场实际情况,外墙贴面砖具体做法及其他要求如下:一、施工准备:1、在外墙保温大面积施工完毕,检查外墙控制大线符合要求。
2、检查外墙面砖颜色(对色号)、规格尺寸符合要求。
3、检查粘接剂、勾缝剂符合质量要求。
4、机具要求:磅秤、大桶、木、铁锤子、铝合金尺杆、灰槽、毛刷、灰铲、勾缝溜子、手推车等。
二、施工流程:弹水平分格线→排砖→镶贴面砖→勾缝→养护→清洗外墙三、施工工艺:1、弹线分格(按外墙设计要求),检查基层是否有空鼓。
2、排砖:2.1 按大样图横向排砖,保证砖缝均匀,必须符合设计要求。
2.2注意大墙面、通天柱和垛子安排整砖,均不得有非整砖。
2.3 阳角、窗洞上必须整砖;阴角、洞口左右及下侧必须大于半砖,同时注意洞口两则一致和对称。
3、镶贴面砖:应至上而下分段进行,做水平、垂直控制线,用粘结干粉拌制粘接剂,粘结厚度5~8mm,贴上后轻轻敲打,使之附线,注意跟线,使之横平竖直。
4、面砖勾缝:用专用勾缝剂先勾水平缝,再勾竖缝,严禁勾满缝,一般凹进表面1~2mm,压光溜平。
四、款项支付及单价组成(平方包干):1、包测平、按要求放贴砖线(保温之前放贴砖控制线)、保温后贴砖前放线检查、基层空鼓检查、贴砖人工费、材料搬运费、勾缝人工费、墙面清洗、安全、小型机械、工用具、管理、包验收合格、元/平方米(执行以上质量标准,不含税金,按实际完成铺贴面积结算)。
2、每一栋楼贴砖面积完成满10000㎡(具备竣工验收条件)结算一次,项目验收合格后支付结算价的60%,施工结束(监理、建设、施工三方验收合格)支付至完成总价的85%。
剩余15%竣工验收后30个工作日内支付。
五、质量要求:1、主控项目:1.1、饰面砖的品种、规格、图案、颜色和性能应符合设计要求。
1.2、饰面砖粘结工程找平、排水坡度、粘结和勾缝材料及施工方法应符合设计要求及国家现行产品标准和工程建设标准的规定。
外墙砖--技术标准要求一、除另有注明外,本工程须符合设计、图纸和相关国家、地方及行业标准,主要包括但不限于:Ø《工程建设标准强制性条文》2002年版Ø《建筑工程施工质量验收统一标准》(GB50300-2001)Ø《外墙饰面砖工程施工及验收规程》JGJ126-2000Ø《挤压陶瓷砖第3部分:细炻砖(吸水率3%<E≤6%)》JC/T 457.3-2002二、技术要求1、外墙砖(1)吸水率≤6%,单个值不大于6.5%;砖平整方正,厚度一致,至少95%的砖主要区域无明显缺陷。
(2)破坏强度:厚度≥7.5mm 平均不小于950N;厚度<7.5mm 平均不小于600N。
(3)面砖断裂模数平均值不小于20 MPa,单个值不小于18 MPa。
(4)色差:距离砖面3m处目测不明显。
2、设计要求(1)外墙贴通体砖的高度参照施工图纸和效果图。
(2)各部位做法如下:a)底层灰色面砖300X600 竖向密缝横向留宽缝b)横向线脚宽400,为竖贴灰色面砖c)阳台部分灰色(三色)面砖60X200d)主体部分黄色面砖60X200(3)由招标人和设计单位选定外墙砖样板,包括品种、规格、图案、颜色均匀性的要求,并确定墙面排砖图。
(4)外墙砖铺贴前,应做一个不小于800mmx800mm的样板,经确认后方可大面施工。
(5)根据排砖图,水平、垂直缝宽为8mm,缝深由设计确定。
(6)排砖时并应达到横缝与窗台或腰线齐平,竖线与阳角、门窗框平行,门窗口阳角都是整砖。
(7)非整砖排在次要部位如窗间墙或阴角处,非整砖的尺寸应大于1/3砖长,同一面墙上不能出现一行以上的非整砖。
(8)外墙阴阳角可考虑采用异形角砖,也可采取边缘加工成45°相对接。
(9)坡度和找坡方向详见建筑图节点做法。
(10)底部平面镶贴时,立面砖最底一皮砖应侧压底面砖,并低出底面砖砖面3-5mm。
(11)外墙砖粘贴前,要求基层必须干燥,且粘贴后24小时以内不得淋雨,施工后及时覆盖,以免发生泛碱现象。
外墙贴砖施工规则及验收标准1. 施工准备1.1 材料要求- 瓷砖:应符合国家相关标准,表面应平整、色泽一致,无裂纹、无破损。
- 粘结材料:水泥砂浆、瓷砖粘结剂等,应符合国家相关标准。
- 辅助材料:防水剂、界面剂、填缝剂等,应符合国家相关标准。
1.2 施工工具- 瓷砖切割机、水平尺、垂直线挂锤、橡胶锤、刷子、批刀等。
1.3 施工环境- 施工前应确保外墙表面干净、平整、无油污、无水迹。
- 施工温度应在5℃至35℃之间,风力大于5级时不宜施工。
2. 施工流程2.1 基层处理- 清除外墙表面的浮尘、油污、水迹等,确保表面干净。
- 对基层进行湿润处理,不得有积水现象。
2.2 弹线定位- 根据设计图纸,采用水平尺和垂直线挂锤进行弹线定位,确保瓷砖排列整齐。
2.3 粘结层施工- 按照粘结材料的比例配制水泥砂浆,搅拌均匀。
- 在基层上均匀涂抹粘结层,厚度约为5mm。
2.4 铺设瓷砖- 先从弹线定位的起点开始,逐块铺设瓷砖。
- 瓷砖应采用橡胶锤轻敲使其牢固贴紧基层。
- 铺设过程中应注意调整瓷砖的缝隙,保持一致。
2.5 填缝施工- 在瓷砖铺设完毕后,应及时进行填缝处理。
- 填缝剂应搅拌均匀,填充瓷砖缝隙,填充过程中可用填缝枪进行填充。
3. 验收标准3.1 外观检查- 瓷砖表面应平整、色泽一致,无裂纹、无破损。
- 瓷砖缝隙应均匀一致,无空鼓、无脱落现象。
3.2 垂直度检查- 采用水平尺和垂直线挂锤进行检查,瓷砖垂直度允许偏差≤2mm。
3.3 水平度检查- 采用水平尺进行检查,瓷砖水平度允许偏差≤2mm。
3.4 牢固度检查- 采用敲击检查,瓷砖应牢固贴紧基层,无空鼓、无脱落现象。
3.5 防水性能检查- 施工完成后,应进行防水性能检查,确保外墙贴砖防水效果良好。
4. 施工安全与环保- 施工过程中应注意安全,佩戴适当的个人防护用品。
- 施工垃圾应妥善处理,遵循环保规定。
5. 施工周期- 施工周期根据工程量大小而定,一般为3-7天。
外立面贴砖工程方案一、项目概述本次工程为某商业楼外立面贴砖工程,施工面积约800平方米,包括商业楼的正立面和侧立面,共有两层。
此次施工的目的是为了提升商业楼的外观形象,增强建筑的视觉效果,吸引更多的顾客。
本方案将根据实际需求,设计合理的工艺流程和施工方案,确保工程质量和进度。
二、工程前期准备1、地基处理:在进行外墙贴砖工程之前,需要对原有的墙面进行清理和处理。
首先进行表面清洁,去除墙面上的灰尘、油污等杂物,保证墙面干净整洁。
其次,需要对墙面进行检查,处理裂缝和凹凸不平的部分,保证墙面平整。
最后,进行底层处理,这一步主要是在墙面上刷一遍水泥砂浆,增强砖砌墙的粘结力。
2、物料准备:在准备工作阶段,需要提前准备好贴砖所需的各类工具和材料,包括水泥、石膏、瓷砖、抹灰工具等。
三、施工方案1、墙体铺设基层:首先,在墙体表面进行找槽,这可以帮助砖砌时保持整齐,还可以在墙体表面做好防水处理。
然后,将整个墙体进行分格,做好基准线和标高,这是为了保证墙砖的水平和垂直。
接着,使用水泥砂浆,将墙砖按一定的比例进行粘贴,保证每块砖之间的间距均匀。
2、砖体铺设:在进行砖体铺设的时候,首先需要在墙面上涂抹一层黄沙浆,以增加砖体的粘结力。
然后,将砖体按照预先设计好的图案进行拼贴,保证铺设的整齐和美观。
在铺设的过程中,需要不停地用水平仪和垂直仪进行检查,保证每块砖的水平和垂直。
3、砖缝填充和镶嵌:在砖体铺设完毕后,需要对砖缝进行填充,通常使用地线和水泥砂浆进行填充。
填充砖缝的时候,需要注意使填充的砖缝与砖面保持水平,不得有凹凸不平的现象。
最后,在外墙贴砖工程的最后阶段进行砖缝的铺设和镶嵌,通常使用混凝土抹面或者瓷砖抹面进行镶嵌。
四、施工注意事项1、施工现场应设置出入口,并设专人负责施工现场安全管理。
2、施工现场应按照安全要求设立警示标识,提前进行安全宣传。
3、工程车辆应在指定地点停放,不得占用马路等公共场所。
4、施工人员必须穿戴安全防护用品,并接受相关安全教育培训。
室外贴墙面砖施工工艺标准室外贴墙面砖本章适用于工业与民用建造的室外贴墙面砖装点工程。
第一节材料要求11.1.1水泥:强度等级不应小于32.5的一般硅酸盐水泥或矿渣硅酸盐水泥。
应有出厂证实或复试单,若出厂超过三个月,应按实验结果使用。
11.1.2白水泥:强度等级不应小于32.5。
11.1.3砂子:粗砂或中砂,含泥量不应大于3%,用前过筛。
11.1.4面砖:应表面平整,色彩全都,规格全都,尺寸精确,边棱整齐,一次进场。
釉面砖的吸水率不得大于10%。
11.1.5石灰膏:应用块状生石灰淋制,淋制时必需用孔径不大于3mm×3mm的筛过滤,并贮存在沉淀池中。
熟化时光,常温下普通不少于15d;用于罩面时,不应少于30d。
使用时,石灰膏内不得含有末熟化的颗粒和其他杂质。
11.1.6生石灰粉:抹灰用的石灰膏可用磨细生石灰粉代替,其细度应通过4900孔/0mm2 筛。
用于罩面时,熟化时光不应小于3d。
11.1.7纸筋:用白纸筋或草纸筋,使用前三周应用水浸透捣烂。
使用时宜用小钢磨磨细。
11.1.8建造胶和矿物颜料等。
其次节主要机具11.2.1磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、钢板抹子(1mm厚)、开刀或钢片(20mm×70mm×lmm)、铁制水平尺、方尺、靠尺板、底尺(3000~5000mm×40mm×10~15mm)、大杠、中杠、小杠、灰槽、灰勺、米厘条、毛刷、鸡腿刷子、细钢丝刷、笤帚、大小锤子、粉线包、小线、擦布或棉丝、老虎钳子、小铲、合金钢錾子、小型台式砂轮、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。
第三节作业条件11.3.1墙面基层要清理整洁,脚手眼堵好,阳台栏杆、预留孔洞及排水管等应处理完毕,门窗框要固定好,并用1∶3水泥砂浆将缝隙阻塞严实。
铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实,并事先粘贴好庇护膜。
外墙面砖工程施工基本要求及规定一、作业条件1、装修外用架子已经搭设好,并验收合格.横竖杆及拉杆应离开墙面和窗口150-200mm;2、阳台栏杆、预留孔洞及排水管处理完毕;3、墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好,外门窗为预留洞口;并已按图核对完洞口尺寸、位置;特别是外窗、洞口的上下垂直度、左右水平偏差;4、按面砖的尺寸、颜色进行选砖,并分类码放好;5、已做出样板墙,确定施工工艺及操作要点,并已向施工人员做好交底工作.样板墙完成后经质检部门鉴定合格.二、施工工艺一基层为混凝土墙面操作方法1、基层处理:1混凝土墙面、加气混凝土墙面:用1∶1水泥砂浆内掺用水量20%的802胶,喷或用笤帚将砂浆甩到上面,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘满混凝土光面上,并有较高的强度.2其它砌体墙面:基层清理干净,多余的砂浆已梯打完毕.对缺棱悼角的墙,用1:3水泥砂浆掺水泥重的20%的802胶拌匀分层抹平,并注意养护.2挂贴钢丝网:加气混凝土砌块、混凝土空心砌块墙体双面满铺钢丝网,并与梁、柱、剪力墙界面搭接宽100㎜.其它墙体与框架梁、柱、板及构造柱、剪力墙界面处双面通长设置200㎜宽的钢丝网.用射钉或水泥浆将钢丝网固定在墙面基层上.2、吊垂直、套方、找规矩、贴灰饼:应在四大角和门窗边用经纬仪打垂直线找直;然后根据面砖的尺寸分层设点.、做灰饼.横线则以楼层为水平基准线交圈控制,竖向线则以四周大角和通天柱或垛子为基准线控制,应全部是整砖.每层打底时则以灰饼做为基准点进行冲筋,使其底层做到横平竖直.同时要注意找好突出檐口、腰线、窗台、雨蓬等饰面的流水坡度和滴水线槽.3、抹底层砂浆:先刷一道掺水重10%的胶或砼界面处理剂水泥素浆,紧跟着分层分面抹底层砂浆常温时采用配合比为1:3水泥砂浆,第一遍厚度宜为5mm,抹后用木抹子搓平,隔天浇水养护:待第一遍六至七成干时,即可抹第二遍,厚度8~12mm,随即用木杠刮平、木抹子搓毛,隔天浇水养护,若需要抹第三遍时,其操作方法同第二遍,直至把底层砂浆抹平为止.4、弹线分格;待基层灰六至七成干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层粘贴标记的工作,以控制面层出墙尺寸及垂直、平整.注意检查底层砂浆与基层是否有空鼓现象,如有及时用砂浆修补.5、排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证面砖缝隙均匀,符合图纸要求,注意大墙面、通天柱和垛子要排整砖,以及在同一墙面上的横竖排列,均不得有非整砖.整砖是指45×45小块砖同时要注意一致和对称.如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑6、浸砖:外墙面砖镶贴前,首先要将面砖清扫干净,放入清水中浸泡2h以上,取出待表面晾干或擦干净后方可使用、纸皮砖不须浸泡.7、镶贴面砖;镶贴应至上而下进行,高层建筑采取措施后即对水平线、垂直线检查无误后,并外架子有分层作业保证的情况下,可分段进行.在每一分段或分块内的面砖,均为自上而下镶贴,从最下一层砖下皮的位置线先稳好靠尺,以此托住第一皮面砖,在面砖外皮上口拉水平通线,作为镶贴的标准.做法:先在基层上满括一道纯水泥干,在用纯水泥浆加水重20%的胶,在砖背面抹3~4mm厚随即粘贴即可.但此种做法其基层灰必须抹得平整,而且砂子必须用窗纱筛后使用.女儿墙压顶、窗台、腰线等部位平面镶贴面砖时,除流水坡度符合设计要求外,应采取顶面面砖压立面面砖的做法,预防向内渗水,引起空裂;同时还应采取立面中最低一排面砖必须压底平面面砖,并比底平面面砖低3~5mm的做法,让其起滴水线槽的作用,防止尿檐而引起空裂.外墙面砖贴完后要及时检查立面垂直度、表面平整度、接缝平整、接缝高低、空鼓等,如发现超出规范要及时返工.8、面砖勾缝与擦缝:面砖铺贴拉缝时,用1∶1水泥砂浆勾缝,面砖缝子勾完后,用棉丝蘸清水擦洗干净.溜缝完毕后应浇水养护,待勾缝材料有一定强度时要及时检查有无空鼓.严禁用酸直接清洗将基层强度破坏.二基层为砖墙面时的操作方法1、抹灰前,墙面必须清扫干净,浇水湿润;2、大墙角和四角、门窗口边弹线找规定,必须由顶层到底一次进行,弹出垂直线,并决定面砖出墙尺寸,分层设点、做灰饼.横线则以楼层为水平基线交圈控制,竖向线则以四周大角和通天垛、柱子为基准线控制.每层打底时则以灰饼作为基准点进行冲筋,使其底层灰作到横平竖直.同时要注意找好突出檐口、腰线、窗台、雨蓬等饰面的流水坡度.3、抹底层砂浆:先把墙面浇水湿润,然后用1∶3水泥砂浆刮一道约6mm厚,紧跟着用同强度等级的砂浆与所冲的筋抹平,随即用木杠刮平,木抹搓毛,隔天浇水养护.4、余下做法同基层为混凝土墙面做法.三基层为加气混凝土墙面:1、用水湿润加气混凝土表面,在缺棱掉角处刷聚合物水泥浆一道,用1∶3混合砂浆分层补平,待干燥后,钉金属网一层并绷紧.最好用木抹子轻轻搓平,隔天浇水养护.2、其他做法同混凝土墙面.四夏季镶贴室外饰面板、饰面砖,应有防止暴晒的可靠措施.特别是要有遮阳、并覆盖防火帘,洒水养护,保持湿润.三、质量要求1、饰面砖的品种、规格、图案、颜色和性能应符合设计要求.2、饰面砖粘贴工程的找平、防水、粘结和勾缝材料及施工方法应符合设计要求及国家现行产品标准和工程技术标准的规定.3、饰面砖粘贴必须牢固.4、满粘法施工的饰面砖工程应无空鼓、裂缝.5、饰面砖表面应平整、洁净、色泽一致,无裂痕和缺损.6、阴阳角处搭接方式、非整砖使用部位应符合设计要求.7、墙面突出物周围的饰面砖应整砖套割吻合,边缘应整齐.墙裙、贴脸突出墙面的厚度应8、饰面砖接缝应平直、光滑,填嵌应连续、密实;宽度和深度应符合设计要求.9、有排水要求的部位应做滴水线槽.滴水线槽应顺直,流水坡向应正确,坡度应符合设计要求.饰面砖粘贴的允许偏差和检验方法四、规定1、基层必须进行有效处理;2、基层抹灰严禁使用石灰精、干砂面;3、光面砖在粘贴施工过程中严禁使用酸清洗.。
外墙贴砖工程施工规范一、施工前准备1.1、施工前,施工单位应根据设计图纸和规范要求做好施工方案和施工组织设计,并报相关部门审批。
1.2、施工前需要对施工现场进行勘测,保证施工平整、整洁,地基稳固。
1.3、施工单位要根据施工现场环境、气候等因素,合理安排施工人员和施工材料,保证施工顺利进行。
二、施工材料及设备2.1、砖瓦应选用符合国家标准的砖瓦材料,质量合格,规格齐整。
2.2、胶黏剂应选用优质胶黏剂,按照生产厂家的要求进行配制,并确保其保质期。
2.3、施工设备应符合安全要求,操作人员应具备相应的操作证书,确保施工安全。
三、施工工艺及质量要求3.1、墙体基层要求平整、结实,无裂纹,能承受贴砖的重量。
3.2、墙体表面应保持干燥、清洁,无油污、浮灰等,保证砖瓦与墙面之间的粘合强度。
3.3、按照设计要求确定砖瓦的铺贴方式和施工顺序,保证砖缝对齐、墙体垂直、水平。
3.4、使用胶黏剂时,应按照厂家说明进行施工,粘贴操作应均匀,确保每块砖瓦与墙面接触全面,粘合牢固。
3.5、砖瓦施工过程中应及时清理施工现场,保持工地整洁,避免灰尘、杂物混入砖缝,影响砖瓦的整体美观。
3.6、砖瓦施工结束后,应对砖缝进行修整、填充,并对整体砖墙做清扫、擦拭,保持墙面干净、整洁。
四、施工安全措施4.1、施工现场应设置明显的安全警示标志,施工人员应配备安全防护用具,并接受安全教育培训。
4.2、在高处施工时,应设置防护栏杆或安全网,确保施工人员的安全。
4.3、施工过程中应定期检查施工现场,确保施工设备的正常使用,避免发生安全事故。
以上是外墙贴砖工程施工的一些规范要求,施工单位应严格按照规范要求进行施工,确保工程质量和施工安全。
只有严格遵循规范,才能保证施工质量并有效减少施工风险,提高工程的耐久性和美观度。
外墙贴砖专项施工设计方案外墙贴砖是一项重要的建筑装饰工程,不仅可以美化建筑外观,还能增加建筑物的保温、防水、防火等功能。
为了确保外墙贴砖工程的质量和安全,需要制定一份专项施工设计方案。
下面是一份外墙贴砖专项施工设计方案的模板,供参考:一、工程概况外墙贴砖工程的概况包括施工位置、工程面积、施工时间、工程负责人等基本信息的描述。
二、施工材料1.砖瓦材料:描述所选用的砖瓦的类型、规格、材质等参数,包括定性和定量的要求。
2.砂浆材料:描述所选用的砂浆的类型、规格、材质等参数,包括定性和定量的要求。
3.表面处理材料:描述所选用的表面处理材料(如防水涂料、防火涂料等)的类型、规格、材质等参数,包括定性和定量的要求。
三、施工工艺1.基层处理:描述基层处理的方法,包括清洗、批刮等工序,以及所用到的材料和要求。
2.砌筑工艺:描述砌筑工艺的方法,包括砖瓦的选用、砌筑顺序、砂浆的拌制和使用、墙面的平整性要求等。
3.环境要求:描述施工期间对施工环境的要求,包括温度、湿度、风速等参数。
4.施工安全:描述施工期间的安全措施,包括施工人员的安全防护、施工现场的警示标志等。
5.竣工验收:描述竣工验收的标准和要求,包括外观要求、质量要求等。
四、质量控制1.施工工艺控制:描述施工过程中的质量控制措施,包括每个工序的质量控制要求、施工工艺的自查和互查等。
2.样本验收:描述样本验收的方法和标准,包括样本的数量、位置等。
3.质量验收:描述质量验收的方法和标准,包括外观质量验收、强度验收等。
五、安全措施1.施工安全措施:描述施工期间的安全措施,包括施工人员的安全防护、施工现场的警示标志等。
2.监测与报警:描述施工期间的监测与报警系统,包括监测设备的设置和使用方法,报警措施等。
六、施工进度1.施工计划:描述施工进度的计划,包括施工工序的时间安排、工期的分配、施工任务的优先级等。
2.施工进度管理:描述施工进度的管理方法,包括施工现场的巡查、施工人员的协调安排等。
室外贴砖工程的设计基本规定
1)外墙饰面砖工程应进行专项设计,对以下内容提出明确要求:
*外墙面饰面砖的品种、规格、颜色、图案和主要技术性能;
*找平层、界面层、粘结层、勾缝等所用材料的品种和技术性能;
*基体处理;
*外墙饰面砖的排列方式、分格和图案;
*外墙饰面砖粘贴的伸缩缝位置,接缝和凹凸处的墙面构造;
*墙面凹凸部位的防水、排水构造;
2)基体处理应符合下列规定:
*当基体的抗拉强度小于外墙饰面砖粘贴的粘结强度时,必须进行加固处理;加固后应对粘贴样板进行强度检测。
*对加气混凝土、轻质砌块和轻质墙板等基体,若采用外墙饰面砖,必须有可靠的粘结质量保证措施。
否则,不宜采用外墙饰面砖饰面。
*对混凝土基体表面,应采用聚合物水泥砂浆或其他界面处理剂做结合层。
*找平层材料的抗拉强度不应低于外墙饰面砖粘贴的粘结强度
3)外墙饰面砖粘贴系统应设置伸缩缝。
水平向伸缩缝可设在楼层对应处,竖直向伸缩缝可设在墙、柱对应的部位。
伸缩缝的宽度可根据当地的实际经验确定。
伸缩缝应采用柔性防水材料嵌缝。
4)墙体变形缝两侧粘贴的外墙饰面砖其间的缝宽不应小于变形缝的宽度。
5)对窗台、檐口、装饰线、雨篷、阳台和落水口等墙面凹凸部位,应采用防水和排水构造。
6)对于外墙贴砖,面砖接缝的宽度不应小于5mm,不得采用密缝,缝深不宜大于3mm,也可采用平缝。
7)水平阳角处顶面排水坡度不应小于3%,应采用顶面面砖压立面面砖,里面最底一排面砖压底平面面砖等做法。
墙面阴阳角宜采用异形角砖,阳角处也可采用边缘加工成45°角的面砖对接。
一般外墙贴砖系统基本构造
防水外墙贴砖系统基本构造
泳池贴砖系统基本构造。
