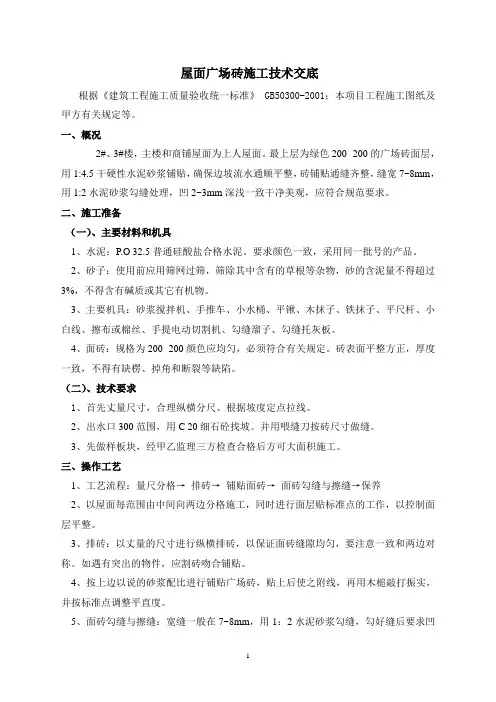

屋面广场砖技术交底
- 格式:doc
- 大小:255.50 KB
- 文档页数:6
一、交底目的为确保屋面砖施工过程中人员安全,防止事故发生,特进行安全技术交底。
二、交底对象参与屋面砖施工的所有人员,包括施工人员、管理人员、监理人员等。
三、交底内容1. 施工人员应具备的基本条件:(1)身体健康,无高血压、心脏病、贫血等不适合高处作业的疾病。
(2)熟悉屋面砖施工技术,掌握相关安全操作规程。
(3)持有相关施工操作证。
2. 施工现场安全措施:(1)施工前,对施工现场进行全面检查,确保脚手架、防护栏杆、安全网等设施符合安全要求。
(2)施工过程中,保持施工现场整洁,及时清理杂物,防止滑倒、摔伤等事故发生。
(3)施工人员必须佩戴安全帽,正确使用安全带,严禁攀爬、翻越防护设施。
3. 施工操作安全要点:(1)施工前,检查屋面砖的质量,确保符合设计要求。
(2)施工过程中,使用电动工具时,注意安全,防止触电、火灾等事故发生。
(3)施工人员不得穿硬底鞋、易滑鞋和拖鞋,防止滑倒。
(4)施工过程中,严格遵守操作规程,不得随意更改施工方法。
4. 高处作业安全措施:(1)施工人员在高处作业时,必须正确佩戴安全带,高挂低用。
(2)高处作业区域应设置警示标志,禁止无关人员进入。
(3)高处作业时,应保持注意力集中,防止坠落、物体打击等事故发生。
5. 施工材料及设备安全:(1)施工材料应存放整齐,不得随意堆放,防止倒塌、滚落等事故发生。
(2)施工设备应定期检查、维护,确保其安全性能。
(3)施工过程中,严禁将材料及设备随意放置于屋面边缘,防止坠落伤人。
6. 施工过程中应注意的其他事项:(1)施工人员应遵守施工现场各项规章制度,服从现场管理。
(2)施工过程中,发现安全隐患,应立即报告,及时整改。
(3)施工结束后,清理施工现场,确保无安全隐患。
四、交底时间根据实际情况确定,确保所有施工人员都能参加。
五、交底责任人项目经理、技术负责人、安全员。
六、交底记录交底记录应详细记录交底内容、时间、地点、参加人员等,并妥善保管。
七、注意事项1. 施工过程中,如遇特殊情况,应立即停止施工,待问题解决后方可继续施工。
屋面广场砖施工技术交底根据《建筑工程施工质量验收统一标准》 GB50300-2001;本项目工程施工图纸及甲方有关规定等。
一、概况×××2#、3#楼,主楼和商铺屋面为上人屋面。
最上层为绿色200×200的广场砖面层,用1:4.5干硬性水泥砂浆铺贴,确保边坡流水通顺平整,砖铺贴通缝齐整,缝宽7~8mm,用1:2水泥砂浆勾缝处理,凹2~3mm深浅一致干净美观,应符合规范要求。
二、施工准备(一)、主要材料和机具1、水泥:P.O 32.5普通硅酸盐合格水泥。
要求颜色一致,采用同一批号的产品。
2、砂子:使用前应用筛网过筛,筛除其中含有的草根等杂物,砂的含泥量不得超过3%,不得含有碱质或其它有机物。
3、主要机具:砂浆搅拌机、手推车、小水桶、平锹、木抹子、铁抹子、平尺杆、小白线、擦布或棉丝、手提电动切割机、勾缝溜子、勾缝托灰板。
4、面砖:规格为200×200颜色应均匀,必须符合有关规定。
砖表面平整方正,厚度一致,不得有缺楞、掉角和断裂等缺陷。
(二)、技术要求1、首先丈量尺寸,合理纵横分尺、根据坡度定点拉线。
2、出水口300范围,用C 20细石砼找坡。
并用喂缝刀按砖尺寸做缝。
3、先做样板块,经甲乙监理三方检查合格后方可大面积施工。
三、操作工艺1、工艺流程:量尺分格→排砖→铺贴面砖→面砖勾缝与擦缝→保养2、以屋面每范围由中间向两边分格施工,同时进行面层贴标准点的工作,以控制面层平整。
3、排砖:以丈量的尺寸进行纵横排砖,以保证面砖缝隙均匀,要注意一致和两边对称。
如遇有突出的物件,应割砖吻合铺贴。
4、按上边以说的砂浆配比进行铺贴广场砖,贴上后使之附线,再用木槌敲打振实,并按标准点调整平直度。
5、面砖勾缝与擦缝:宽缝一般在7~8mm,用1:2水泥砂浆勾缝,勾好缝后要求凹进面砖外表面2~3mm提浆收光,深浅一致。
面砖缝勾完后用布或棉丝擦洗干净。
6、待面砖镶贴一定的强度后,定时洒水养护。

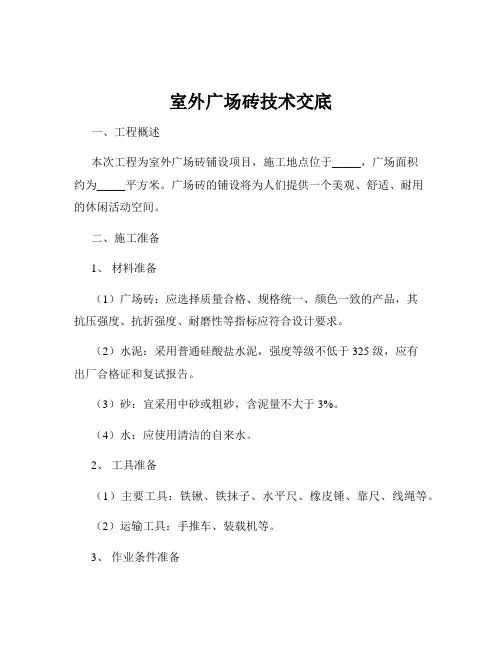

室外广场砖技术交底一、工程概述本次工程为室外广场砖铺设项目,施工地点位于_____,广场面积约为_____平方米。
广场砖的铺设将为人们提供一个美观、舒适、耐用的休闲活动空间。
二、施工准备1、材料准备(1)广场砖:应选择质量合格、规格统一、颜色一致的产品,其抗压强度、抗折强度、耐磨性等指标应符合设计要求。
(2)水泥:采用普通硅酸盐水泥,强度等级不低于 325 级,应有出厂合格证和复试报告。
(3)砂:宜采用中砂或粗砂,含泥量不大于 3%。
(4)水:应使用清洁的自来水。
2、工具准备(1)主要工具:铁锹、铁抹子、水平尺、橡皮锤、靠尺、线绳等。
(2)运输工具:手推车、装载机等。
3、作业条件准备(1)基层已完成并验收合格,基层表面应平整、坚实,无空鼓、裂缝等缺陷。
(2)测量放线工作已完成,广场的标高控制线和排水坡度已标注清晰。
(3)广场周边的排水设施已安装完成,并能正常使用。
三、施工工艺流程1、基层处理将基层表面的杂物、灰尘清理干净,用扫帚扫净。
对于局部不平整的部位,采用水泥砂浆进行找平处理。
2、弹线分格根据广场的尺寸和设计要求,在基层上弹出控制线,确定广场砖的铺设位置和分格尺寸。
3、铺结合层砂浆在基层上均匀涂刷一层水泥浆,然后铺设一层 20-30mm 厚的 1:3 干硬性水泥砂浆结合层,用铁抹子拍实抹平。
4、铺砖(1)将广场砖放入水中浸泡 2-3 小时,使其充分吸水。
(2)按照控制线和分格线,从广场的一角开始铺设广场砖。
铺设时,先将砖背面朝上,抹上一层 2-3mm 厚的水泥砂浆,然后将砖放置在结合层上,用橡皮锤轻轻敲击,使其与结合层紧密贴合。
(3)相邻的广场砖之间应留出 3-5mm 的缝隙,以保证砖缝的均匀一致。
5、勾缝在广场砖铺设完成 1-2 天后,用 1:1 水泥砂浆进行勾缝。
勾缝时,应先将砖缝内的杂物清理干净,然后用专用的勾缝工具将砂浆填入砖缝内,压实抹平。
6、养护勾缝完成后,应及时进行养护。
养护时间不少于 7 天,养护期间应保持广场表面湿润。

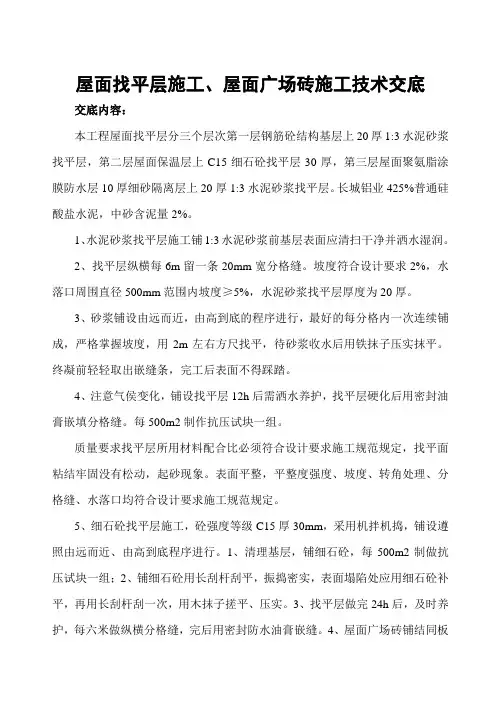

屋面找平层施工、屋面广场砖施工技术交底交底内容:本工程屋面找平层分三个层次第一层钢筋砼结构基层上20厚1:3水泥砂浆找平层,第二层屋面保温层上C15细石砼找平层30厚,第三层屋面聚氨脂涂膜防水层10厚细砂隔离层上20厚1:3水泥砂浆找平层。
长城铝业425%普通硅酸盐水泥,中砂含泥量2%。
1、水泥砂浆找平层施工铺1:3水泥砂浆前基层表面应清扫干净并洒水湿润。
2、找平层纵横每6m留一条20mm宽分格缝。
坡度符合设计要求2%,水落口周围直径500mm范围内坡度≥5%,水泥砂浆找平层厚度为20厚。
3、砂浆铺设由远而近,由高到底的程序进行,最好的每分格内一次连续铺成,严格掌握坡度,用2m左右方尺找平,待砂浆收水后用铁抹子压实抹平。
终凝前轻轻取出嵌缝条,完工后表面不得踩踏。
4、注意气侯变化,铺设找平层12h后需洒水养护,找平层硬化后用密封油膏嵌填分格缝。
每500m2制作抗压试块一组。
质量要求找平层所用材料配合比必须符合设计要求施工规范规定,找平面粘结牢固没有松动,起砂现象。
表面平整,平整度强度、坡度、转角处理、分格缝、水落口均符合设计要求施工规范规定。
5、细石砼找平层施工,砼强度等级C15厚30mm,采用机拌机捣,铺设遵照由远而近、由高到底程序进行。
1、清理基层,铺细石砼,每500m2制做抗压试块一组;2、铺细石砼用长刮杆刮平,振捣密实,表面塌陷处应用细石砼补平,再用长刮杆刮一次,用木抹子搓平、压实。
3、找平层做完24h后,及时养护,每六米做纵横分格缝,完后用密封防水油膏嵌缝。
4、屋面广场砖铺结同板块地面,基底清干净浇水湿润3-4厚水泥加107胶结合层砖缝宽8mm,1:1水泥砂浆勾缝。
质量要求细石砼材质强度、配合比、密实度、找平层与保温层结合符合设计要求施工规范要求,细石砼找平层表面密实、平整清洁、坡度正确与管道口及突出层面部结合严密平顺牢固无空鼓。
允许偏差平整5mm。
安全要求:严格按安全操作规程及安全技术交底要求操作严禁违章作业,做到安全生产、文明施工。
一、交底日期:年月日二、施工单位: _______________三、分项工程名称:广场砖施工四、交底提要:为确保广场砖施工过程中的安全,提高施工质量,现将本工程广场砖施工的安全技术要求及注意事项交底如下,请各施工人员认真学习并严格遵守。
五、交底内容:1. 施工前的准备工作:- 施工现场应设置明显的安全警示标志,并保持通道畅通。
- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工材料应分类堆放,不得超高堆放,避免倾倒。
2. 施工过程中的安全要求:- 施工人员必须按照施工图纸和施工方案进行施工,不得擅自更改。
- 在施工过程中,应随时注意观察周围环境,防止发生意外事故。
- 施工机械操作人员必须熟悉机械性能和操作规程,确保操作安全。
- 施工过程中,如遇恶劣天气,应立即停止施工,确保人员安全。
3. 施工安全注意事项:- 在施工过程中,严禁酒后作业、疲劳作业。
- 上下班期间,严禁在施工现场嬉戏打闹,防止发生意外。
- 施工现场严禁吸烟、使用明火,防止火灾事故发生。
- 施工过程中,如发现安全隐患,应立即停止施工,并报告相关部门进行处理。
4. 质量要求:- 广场砖铺设应平整、牢固,无松动、空鼓现象。
- 铺设面应无裂缝、错位、翘曲等缺陷。
- 铺设完成后,应及时进行验收,确保工程质量。
5. 其他要求:- 施工过程中,应加强现场管理,保持施工环境整洁。
- 施工人员应服从现场管理人员的管理,遵守各项规章制度。
- 施工完成后,应及时清理现场,确保场地整洁。
六、责任落实:1. 施工单位应建立健全安全管理制度,落实安全生产责任制。
2. 施工人员应严格遵守安全技术操作规程,确保施工安全。
3. 项目负责人应加强对施工现场的巡查,及时发现并消除安全隐患。
4. 监理单位应加强对施工现场的监督检查,确保工程质量。
七、注意事项:1. 施工过程中,如遇特殊情况,应立即停止施工,并报告相关部门进行处理。
2. 施工人员应熟悉本工程的安全技术要求,确保施工安全。
本表由施工单位填写,交底单位与接受交底单位各存一份。
做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写
本表由施工单位填写,交底单位与接受交底单位各存一份。
做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写
本表由施工单位填写,交底单位与接受交底单位各存一份。
做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填
本表由施工单位填写,交底单位与接受交底单位各存一份。
做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
#### 一、交底目的为确保广场铺地砖施工过程中的安全,提高施工质量,减少安全事故发生,特制定本安全技术交底。
#### 二、交底对象全体参与广场铺地砖施工的施工人员、管理人员。
#### 三、交底内容##### 1. 施工前的准备工作- 材料准备- 水泥:采用强度等级为32.5的矿渣硅酸盐水泥,进场时需核查品种、规格、强度等级、出场日期等,并进行外观检查,做好进场验收记录。
- 砂:使用粗砂或中砂,含泥量小于3%。
- 道压:按图纸尺寸及强度等级提前预制加工。
- 透水砖、草坪砖:具有出厂合格证,抗压、抗折强度符合设计要求,规格品种按设计要求选配,边角整齐,表面平整光滑,无翘曲及窜角现象。
- 机具准备- 小水桶、半截大桶、笤帚、平锹、铁抹子、大杠、小杠、筛子、窗纱筛子、窄手推车、钢丝刷、喷刷、锤子、橡皮锤子、凿子、方尺、粉线包、溜子、缸砖切割机等。
- 作业条件- 广场地下各种管道(如污水、雨水、电缆、煤气等)施工完毕,并经检查验收。
- 广场道路已放线且已抄平,标高、尺寸已按设计要求确定,路基基土已碾压密实,密实度符合设计要求,并已经进行质量检查。
##### 2. 施工过程中的安全注意事项- 人员安全- 施工人员必须佩戴安全帽,高空作业人员必须系好安全带。
- 施工现场严禁酒后作业、疲劳作业。
- 作业前应对施工人员进行安全教育,确保其了解施工安全规定。
- 材料安全- 遵循材料堆放规定,确保材料堆放整齐、稳固。
- 严禁在施工现场吸烟、使用明火。
- 施工操作安全- 严格按照施工工艺进行操作,不得随意更改。
- 铺贴地砖时,注意地面平整度,确保地砖铺设牢固、平整。
- 使用切割机时,注意切割安全,避免切割过程中发生意外。
##### 3. 应急措施- 常见事故处理- 如发生人员受伤,立即停止施工,拨打急救电话,并采取必要的第一时间救治措施。
- 如发生材料损坏,立即通知相关部门进行更换。
- 火灾预防及处理- 施工现场严禁使用明火,严禁在施工现场吸烟。

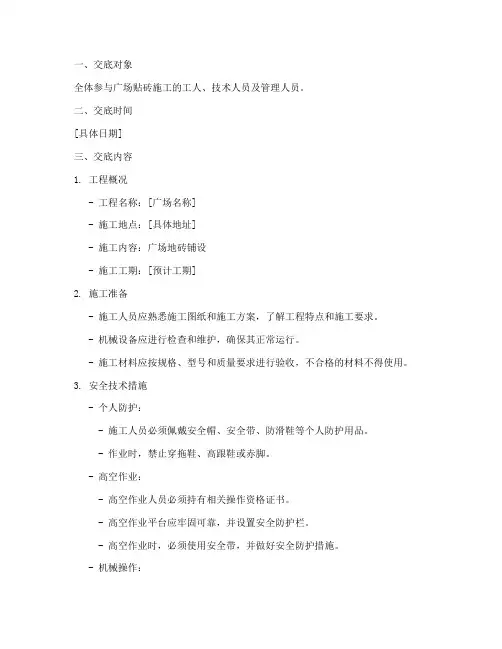

一、交底对象全体参与广场贴砖施工的工人、技术人员及管理人员。
二、交底时间[具体日期]三、交底内容1. 工程概况- 工程名称:[广场名称]- 施工地点:[具体地址]- 施工内容:广场地砖铺设- 施工工期:[预计工期]2. 施工准备- 施工人员应熟悉施工图纸和施工方案,了解工程特点和施工要求。
- 机械设备应进行检查和维护,确保其正常运行。
- 施工材料应按规格、型号和质量要求进行验收,不合格的材料不得使用。
3. 安全技术措施- 个人防护:- 施工人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
- 作业时,禁止穿拖鞋、高跟鞋或赤脚。
- 高空作业:- 高空作业人员必须持有相关操作资格证书。
- 高空作业平台应牢固可靠,并设置安全防护栏。
- 高空作业时,必须使用安全带,并做好安全防护措施。
- 机械操作:- 施工机械操作人员必须经过培训,并取得操作资格证书。
- 操作机械前,应检查机械状态,确保安全。
- 机械操作时,禁止酒后作业和疲劳作业。
- 施工用电:- 施工现场用电必须符合规范要求,电线、电缆必须绝缘良好。
- 施工用电设备必须接地可靠。
- 施工现场禁止私拉乱接电线。
- 施工环境:- 施工现场应保持整洁,通道畅通。
- 施工现场应设置明显的警示标志。
- 施工现场应设置消防设施,并确保其有效。
4. 施工工艺流程- 基层处理:清除基层上的杂物、油污等,确保基层平整、干燥。
- 弹线找平:根据设计要求,在基层上弹线找平。
- 铺砖:按照弹线进行铺砖,注意砖块之间的缝隙均匀。
- 勾缝:待砖块铺设完成后,进行勾缝处理。
- 养护:铺砖完成后,应进行养护,确保砖块粘结牢固。
5. 质量要求- 砖块铺设应平整、牢固,无空鼓、裂缝等现象。
- 砖块缝隙应均匀,勾缝应密实、美观。
- 施工完成后,应进行自检和互检,确保工程质量。
四、注意事项- 施工过程中,应严格按照安全技术措施执行,确保施工安全。
- 施工人员应遵守施工现场规章制度,服从现场管理。

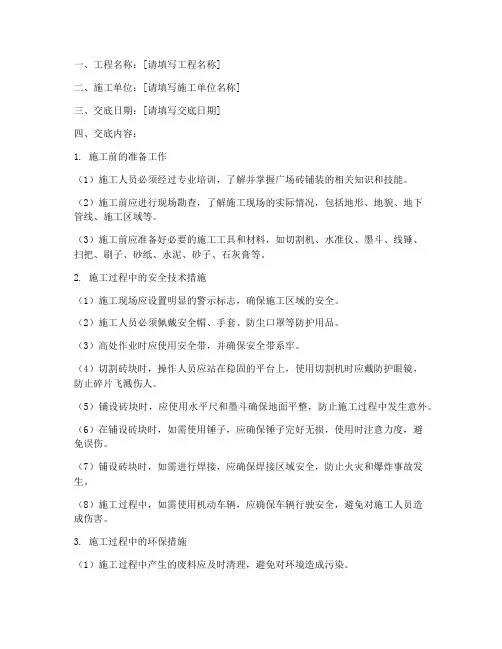

一、工程名称:[请填写工程名称]二、施工单位:[请填写施工单位名称]三、交底日期:[请填写交底日期]四、交底内容:1. 施工前的准备工作(1)施工人员必须经过专业培训,了解并掌握广场砖铺装的相关知识和技能。
(2)施工前应进行现场勘查,了解施工现场的实际情况,包括地形、地貌、地下管线、施工区域等。
(3)施工前应准备好必要的施工工具和材料,如切割机、水准仪、墨斗、线锤、扫把、刷子、砂纸、水泥、砂子、石灰膏等。
2. 施工过程中的安全技术措施(1)施工现场应设置明显的警示标志,确保施工区域的安全。
(2)施工人员必须佩戴安全帽、手套、防尘口罩等防护用品。
(3)高处作业时应使用安全带,并确保安全带系牢。
(4)切割砖块时,操作人员应站在稳固的平台上,使用切割机时应戴防护眼镜,防止碎片飞溅伤人。
(5)铺设砖块时,应使用水平尺和墨斗确保地面平整,防止施工过程中发生意外。
(6)在铺设砖块时,如需使用锤子,应确保锤子完好无损,使用时注意力度,避免误伤。
(7)铺设砖块时,如需进行焊接,应确保焊接区域安全,防止火灾和爆炸事故发生。
(8)施工过程中,如需使用机动车辆,应确保车辆行驶安全,避免对施工人员造成伤害。
3. 施工过程中的环保措施(1)施工过程中产生的废料应及时清理,避免对环境造成污染。
(2)施工过程中产生的噪音、粉尘等应采取有效措施进行控制,减少对周围环境的影响。
4. 施工过程中的应急措施(1)施工过程中如发生意外事故,应立即停止施工,并采取相应的应急措施。
(2)施工人员应了解并掌握急救知识,如遇到伤员,应立即进行现场急救,并及时联系医疗机构。
(3)施工现场应配备必要的急救药品和器材,以备不时之需。
五、注意事项(1)施工过程中,施工人员应严格遵守操作规程,确保施工质量。
(2)施工过程中,施工人员应相互配合,共同完成施工任务。
(3)施工完成后,应对施工现场进行清理,确保无安全隐患。
六、交底人签名:[请填写交底人姓名]七、接受交底人员签名:[请填写接受交底人员姓名][注:以上模板仅供参考,具体施工过程中,应根据实际情况进行调整和完善。
屋面广场砖技术交底一、工程概述本次屋面广场砖施工工程位于_____建筑的屋面上,屋面面积约为_____平方米。
屋面广场砖的铺设旨在提供美观、耐用且具有良好排水性能的屋面表面,同时增加建筑物的整体美观度和使用功能。
二、施工准备1、材料准备(1)广场砖:应选用规格统一、颜色均匀、无裂缝、掉角等缺陷的产品。
(2)粘结剂:选用符合国家标准的专用粘结剂,具有良好的粘结性能和耐候性。
(3)填缝剂:选用与广场砖颜色相近、耐候性好的填缝剂。
2、工具准备(1)手推车、铁锹、水桶、扫帚等。
(2)橡皮锤、水平尺、靠尺、线绳等。
3、作业条件准备(1)屋面基层已清理干净,无杂物、灰尘等。
(2)屋面防水层已施工完成,并通过验收。
(3)屋面找坡层、保温层等已施工完成,且平整度符合要求。
三、施工工艺流程1、基层处理用扫帚将基层表面的灰尘、杂物清扫干净,对于基层表面的凹凸不平处,应用水泥砂浆进行找平处理。
2、弹线分格根据屋面的尺寸和广场砖的规格,在基层表面弹出分格线,分格大小应均匀一致。
3、铺砖(1)在基层表面均匀涂刷一层粘结剂。
(2)将广场砖按照分格线的位置,依次铺贴在基层上,用橡皮锤轻轻敲击,使其与基层粘结牢固。
(3)铺贴时应注意砖与砖之间的缝隙要均匀一致,且砖面要平整。
4、勾缝待广场砖铺贴完成 24 小时后,用专用的填缝剂进行勾缝处理,勾缝要饱满、密实,不得有漏勾或缝隙不均匀的现象。
5、清理勾缝完成后,及时用扫帚将砖面表面的杂物清扫干净。
四、质量标准1、主控项目(1)广场砖的品种、规格、颜色、质量必须符合设计要求和现行国家标准的规定。
(2)广场砖的铺贴必须牢固,无空鼓、裂缝等缺陷。
(3)勾缝必须饱满、密实,不得有漏勾或缝隙不均匀的现象。
2、一般项目(1)砖面表面应平整、洁净,色泽一致,无裂缝、掉角等缺陷。
(2)砖与砖之间的缝隙宽度应均匀一致,偏差不得超过 2mm。
(3)砖面的排水坡度应符合设计要求,不得有积水现象。
五、成品保护1、施工过程中,应避免对已施工完成的防水层、保温层等造成破坏。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

技术交底记录编号工程名称兴泰·御都城市综合体交底日期2011年6月8日施工单位内蒙古兴泰建设集团分项工程名称屋面广场砖交底提要交底内容:两侧应采用标尺杆控制砖缝(如下右图)。
铺好控制线后将拌好的1:4干硬性砂浆用木模子铺实刮平,砂浆一定要摊铺密实,防止产生空鼓和不均匀沉陷,可用一块屋面砖干放上去,然后压实找平,削高补低,每摊一排就铺一排砖。
5、铺好砂浆后按照小白线进行铺砖,砖缝为10㎜(伸缩缝20㎜),铺贴时先在砖背面满刮一层8㎜厚粘结素浆,然后铺到刚摊好的干硬性水泥砂浆找平层上,砖面略高于已贴好的砖和控制线,然后找平、找直、找方,再用橡皮锤轻轻调整平实。
然后用水平尺检查平整度,如下图:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录编号工程名称兴泰·御都城市综合体交底日期2011年6月8日施工单位内蒙古兴泰建设集团分项工程名称屋面广场砖交底提要交底内容:如粘结砂浆过多可用橡皮锤拍实赶走,或者揭开并清除小部分粘结砂浆使之合适。
如砂浆不够,再将屋面砖揭起并补够砂浆重新铺贴,一切检查无误后,用橡皮锤轻轻拍实压平,使之平整且密实,不空鼓。
6、铺完一定宽度后挂线检查砖缝是否顺直,如不顺直应在未铺砖部位用小木凳垫高,将脚手板铺在木凳上,然后人站在脚手板上依次挂线或用大杠靠住砖边用橡皮锤轻轻调整砖缝,使砖缝顺直(如下图)。
铺好砖后待砖稍有强度后用铁棍或钢丝刷将伸缩缝缝划出,并用扫帚将浮灰清扫干净。
7、将伸缩缝清理后用水管进行洒水养护,养护时间根据气温高低控制在5~7天,洒水要适当,避免有余水流向雨水口。
8、待全部砖铺完后经检查无空鼓及高低不平现象后进行勾缝。

一、交底目的为确保屋面地砖施工过程中的安全,防止事故发生,提高施工人员的安全意识,特制定本安全技术交底。
二、适用范围本交底适用于屋面地砖施工全过程,包括材料准备、基层处理、地砖铺设、勾缝等环节。
三、施工人员要求1. 参加施工人员必须经过专业培训,具备一定的施工技能和安全生产知识。
2. 施工人员必须身体健康,无高血压、心脏病等不适合高空作业的疾病。
3. 施工人员必须遵守国家有关安全生产的法律法规和施工规范。
四、安全技术措施1. 人员安全(1)施工人员必须佩戴安全帽,系好安全带,确保头部和身体安全。
(2)施工人员上下楼时,必须走楼梯,严禁攀爬阳台、窗台等危险区域。
(3)施工人员不得酒后作业,严禁疲劳施工。
2. 工具设备安全(1)施工前,对施工工具和设备进行检查,确保其完好无损。
(2)使用电动工具时,必须穿戴绝缘手套、绝缘鞋等防护用品。
(3)使用切割机等切割工具时,必须佩戴护目镜和耳塞,防止伤害。
3. 材料安全(1)施工材料必须符合国家相关标准,严禁使用不合格产品。
(2)材料堆放整齐,不得超高、超宽,确保通行安全。
(3)施工过程中,对易燃、易爆材料要妥善保管,远离火源。
4. 施工现场安全(1)施工现场设置明显的警示标志,提醒施工人员注意安全。
(2)施工区域设置安全通道,确保人员疏散畅通。
(3)施工现场禁止吸烟、乱扔杂物,防止火灾发生。
5. 基层处理(1)基层处理前,对基层进行清理,确保无油污、杂物等。
(2)基层处理时,使用水泥砂浆找平,确保平整度。
6. 地砖铺设(1)地砖铺设前,对地砖进行挑选,确保无裂缝、变形等缺陷。
(2)铺设地砖时,按照设计要求进行排列,确保整齐美观。
(3)铺设过程中,注意地砖与基层的粘结牢固,防止松动。
7. 勾缝(1)勾缝前,对勾缝材料进行检测,确保质量合格。
(2)勾缝时,按照要求进行勾缝,确保勾缝饱满、均匀。
五、安全培训与教育1. 施工前,对施工人员进行安全教育培训,提高安全意识。

一、交底目的为确保广场铺砖施工安全,预防事故发生,提高施工质量,特制定本安全技术交底。
二、工程概况1. 工程名称:_______2. 施工单位:_______3. 施工地点:_______4. 施工内容:广场砖铺设5. 施工期限:_______三、安全技术交底内容1. 施工准备- 施工前,应对施工人员进行安全技术培训,确保其掌握相关操作规程和安全知识。
- 检查施工机械、工具及材料,确保其安全可靠。
- 施工现场应设置安全警示标志,提醒施工人员注意安全。
2. 施工工艺- 铺砖前,应清除地面杂物,确保地面平整、坚实。
- 使用水泥砂浆进行铺砖,砂浆强度应符合设计要求。
- 铺砖时,应从边缘开始,逐行推进,确保砖块排列整齐、缝隙均匀。
3. 安全操作规程- 施工人员应佩戴安全帽、安全带等防护用品。
- 高处作业时,应使用安全绳,防止坠落。
- 上下传递材料时,应使用专用工具,严禁抛掷。
- 严禁酒后作业、疲劳作业。
4. 安全注意事项- 施工过程中,应密切关注施工环境,发现安全隐患及时整改。
- 施工现场应保持整洁,不得堆放杂物,防止绊倒、滑倒。
- 施工人员应遵守施工现场规章制度,服从现场管理。
- 遇到紧急情况,应立即停止作业,并采取相应的应急措施。
四、应急措施1. 高处坠落- 发现人员坠落,立即启动应急预案,组织救援。
- 对坠落人员进行救治,并通知家属。
- 对事故原因进行调查,制定整改措施。
2. 物体打击- 发生物体打击事故,立即组织救援,并通知相关部门。
- 对受伤人员进行救治,并通知家属。
- 对事故原因进行调查,制定整改措施。
五、交底时间本安全技术交底于_______年_______月_______日进行。
六、交底人交底人:_______七、接受人接受人:_______八、备注1. 施工单位应将本安全技术交底内容传达给所有施工人员。
2. 施工过程中,如遇特殊情况,应及时调整安全技术措施。
3. 本安全技术交底模板仅供参考,具体内容可根据实际情况进行调整。
屋里广场砖铺揭技能接底之阳早格格创做一、资料1、里砖:原工程屋里砖采与100*100mm瓷量广场砖,使用前应选择,包管中瞅颜色普遍,表面仄坦,边角整齐,无翘直、划痕、圆正无窜角局里,有缝隙掉角战表面缺陷的应剔除.砖的大小应普遍,少、宽允许偏偏好没有超出1㎜;2、火泥:32.5MPa以上一般或者矿渣火泥,出厂日期没有超出3个月,使用中应注意如创造火泥有结块时应整袋浑理进去,没有得使用;3、砂子:采与搞净中砂,过孔径为8mm的筛子,剔除土块、石块等纯量;4、火:采与饮用火.两、动工工艺2、基层浑理将基层上的砂浆、灰尘等纯物浑理搞净3、弹线、找端正女女墙四里、出屋里的墙、透气讲等部位均应留出分格缝,分格缝四里应接圈,分格缝宽25㎜.广场砖缝宽10㎜安排,举止排砖估计,分歧模数时可通过安排缝宽战边沿起初位子加以安排,但是缝宽应统造正在8-12mm之间.纵横背弹常常统造线,弹线时注意风的做用,必须包管线逆直.分格缝间距约为4m,并尽大概与基层找仄层分开缝正在共一位子,铺完屋里砖后,将分开缝里的灰尘纯物浑理出去,伸缩缝下半层挖进砂子,上半层挖进沥青砂或者用耐候胶挨仄.4、分区铺砖正在一个铺砖天区内先铺佳标记止砖,每止砖纵横背均推通线统造砖缝,从前背退却着铺揭,每块砖应跟线.支配步调是:(1)用搞硬性砂浆找仄,其铺薄度为20㎜安排,其协共比(体积比)为火泥:砂: =1:4,找仄层应压真;(2)砖的反里往上,抹火泥浆分离层.果为火泥浆强度下凝结软化快,预防存搁时间太少,应随拌随用.(3)将抹佳火泥浆的砖,铺揭到找仄层砂浆上,砖上楞应跟线找正找直.(4)拨缝、建整,正在火泥砂浆初凝前,即时将已铺佳的砖,即时用靠尺或者火仄尺周到查看仄坦度,并按线将缝找直,并将缝内多余的砂浆扫出,将砖拍真,如有坏砖应即时调换.5、铺揭火降心处砖火降心处排砖应安排为搁射型,直径大小普遍没有该少于三条砖,每块砖应根据搁样或者真搞的典型,决定切割成梯型砖的尺寸,包管搁射线逆直战共心,火降心处排火坡度适合加大到5%安排,包管排火通畅战好瞅.6、保护:铺揭佳砖后,举止保护,保护时间统造正在3~7天.7、勾缝经保护3-4天后,经查看无空饱局里举止勾缝.用1︰1火泥细砂浆勾缝.当掺乌色颜料时应先搞拌匀称,勾缝前应扫除缝内多余砂浆.勾缝为勾仄凸缝,矮于砖表面,深度为砖薄的1/3(3㎜,)央供勾缝稀真,缝内仄坦光润,十字缝处无错台局里.分格缝用沥青砂或者耐候胶挖缝,挖缝下度略矮于砖里1mm安排.8、细部处理阳、阳角处附近应留伸缩缝,位子、宽度与仄里分格缝相共.出屋里的管讲根部应搞呵护台,揭小块里砖,要搞到大小普遍,纵横通线,整齐好瞅.9、浑理正在支配历程中粘正在砖里上的火泥砂浆应即时扫除,勾缝后应举止一次真足的浑理,预防时间少火泥砂浆渗进砖内.三、品量尺度1、主控名目(1)里层所用的砖的品种、品量必须有检测报告且查支合格.(2)里层与下一层的粘结应坚韧,无空饱.(3)保证找仄层的坡度切合排火央供,仄坦度偏偏好没有得大于4㎜.(4)、铺揭砖前,应付于屋里举止真测,根据本量尺寸举止屋里排砖安排,应正在屋脊或者分区的分火线处,按间距4m安排的决定分格缝位子,再根据砖的规格决定砖缝大小.(5)铺揭砖前,应安插博人用模具举止选砖,颜色纷歧致战偏偏好大于1㎜的没有得使用,或者分规格铺揭正在分歧标下的屋里上.(6)要宽肃浑理搞净基层,匀称涂刷火泥浆分离层,火泥粘结浆随用随拌,砖里前铺浆要歉谦,预防空饱局里.(7)铺揭砖中,要即时划缝,扫除缝内多余的粘结砂浆,勾缝前应查看缝内砂浆扫除是可搞净,如有硬砂浆应剔除,勾缝所用火泥应一次进货,保证使用共一批火泥,掺乌颜料时要用牢固的容器,必须先搞拌匀称再举止干拌,保证砖缝砂浆颜色普遍.(8)正在大里积动工前,对于排砖、勾缝、阳角圆弧、火降心处搞法等细部做法,皆要先搞出典型,经有闭圆查支认可后,圆可大里积展启动工.2、普遍名目(1)砖里层的表面应净净、图案浑晰,色泽普遍,接缝仄坦,深浅普遍,周边逆直.砖无裂纹、掉角战缺楞等缺陷.(2)里层表面的坡度应切合安排央供,没有倒泛火、无积火,与火降心、管讲根部处应周到坚韧,无渗漏.(3)细部处理要搞法普遍,界限浑晰,纵横通线,整齐好瞅.(4)砖里层的允许偏偏好应切合表1确定:表11、对于已完的其余屋里工程应搞佳废品呵护,如屋里上的设备,透气讲、火降管等搞佳呵护,预防益坏、阻碍.推车输送应采与窄车,车腿用胶皮包裹.2、宽禁正在已铺佳的砖里屋上拌合砂浆;宽禁任性拾扔铁管、钢材等沉物以防益坏砖里层.3、正在女女墙刷浆、分开缝挖缝时,要正在分界线处揭呵护胶戴,预防互相接叉传染.4、夜间室中温度较矮时应付于已铺佳的天砖用塑料薄膜战毛毡等保温资料苫盖.五、仄安文化动工1、加进现场必须戴仄安帽,宽禁吸烟、嬉戏挨闹;宽禁正在屋里大小便.2、应合理安插动工程序,动工人员克制大声喧哗;动工中断后即时浑理做业里内的混凝土、砂浆,下班之前要对于做业里上举止宽肃浑理搞到活完料尽,现场整净,动工现场浑理搞净.3、宽禁正在下雨、六级大风天气动工;4、注意接叉做业时人员的仄安,宽禁随理想楼下扔扔动人为料.5、现场用电应切合《动工现场临时用电仄安技能典型》(JGJ46—2005)的相闭确定.接底人:接支人:2016年月日 2016年月日。
一、交底目的为确保屋面广场砖施工过程中的安全,预防安全事故发生,特制定本安全技术交底。
二、工程概况1. 工程名称:[项目名称]2. 施工部位:屋面广场砖铺设3. 施工单位:[施工单位名称]4. 施工日期:[开始日期]至[结束日期]三、安全注意事项1. 人员要求- 患有心脏病、高血压、神经衰弱症及贫血症等不适于高处作业者,不得参与屋面广场砖施工。
- 施工人员必须经过专业培训,熟悉相关安全操作规程。
2. 施工前准备- 检查脚手架、防护栏杆或安全网架设是否牢固,确保符合安全要求。
- 施工现场应配备足够的消防器材,并确保其有效性。
3. 材料运输- 运输材料时,车辆应保持稳定,不得猛跑,前后车距离应不小于2米;坡度行车两车距离应不小于10米。
- 禁止并行或超车,确保材料运输安全。
4. 施工操作- 使用工具时应注意安全,严禁抛掷工具。
- 铺设广场砖时,应按设计要求进行,确保平整度和牢固度。
- 禁止在施工过程中嬉戏打闹,确保施工安全。
5. 高处作业- 高处作业人员必须正确佩戴安全帽,系好安全带,并确保安全带高挂低用。
- 屋面坡度大于25度时,必须使用移动式板梯,板梯应设有牢固的挂钩。
- 必要时,还需系好安全带,确保人员安全。
6. 安全防护- 施工现场应设置警示标志或围栏,禁止人员通过和停留。
- 屋面上如有霜雪时,要及时清扫,并应有可靠的防滑措施。
7. 个人防护- 操作人员不准穿硬底鞋、易滑鞋和拖鞋。
- 防水作业人员应穿戴防水服、防水鞋等防护用品。
四、应急处理1. 发生安全事故时,立即停止施工,及时上报。
2. 按照应急预案,采取相应措施,确保人员安全。
五、交底记录1. 交底人:[交底人姓名]2. 接受人:[接收人姓名]3. 交底日期:[日期]六、注意事项1. 施工人员必须严格遵守本安全技术交底内容。
2. 施工过程中,如遇特殊情况,应及时调整安全措施。
3. 本安全技术交底适用于屋面广场砖施工全过程。
七、附则1. 本安全技术交底由施工单位负责执行。
屋面铺砖技术交底一、工程概述本次屋面铺砖工程位于_____项目,屋面面积约为_____平方米。
屋面的使用功能为_____,为确保屋面的美观、防水和耐久性,特进行此次屋面铺砖技术交底。
二、施工准备1、材料准备面砖:应选择质量合格、规格统一、颜色一致的面砖,其吸水率不得大于_____%。
粘结剂:采用专用的瓷砖粘结剂,具备良好的粘结性能和耐候性。
填缝剂:选用与面砖颜色相匹配的填缝剂,具有防水、防霉等性能。
2、工具准备电动搅拌器:用于搅拌粘结剂和填缝剂。
橡皮锤:用于敲击面砖,使其平整牢固。
水平尺、靠尺:用于检查面砖的平整度和垂直度。
抹子、铲子:用于涂抹粘结剂和清理基层。
3、基层处理清理基层表面的杂物、灰尘和油污,确保基层干净、平整。
对基层表面的裂缝、孔洞等缺陷进行修补,确保基层牢固。
进行基层的防水处理,确保屋面无渗漏。
三、施工工艺流程1、弹线分格根据屋面的尺寸和面砖的规格,在基层上弹出分格线,分格尺寸一般为_____mm×_____mm。
分格线应保持横平竖直,间距均匀。
2、铺贴面砖在基层上涂抹一层粘结剂,厚度约为_____mm。
将面砖按照分格线的位置铺贴在基层上,用橡皮锤轻轻敲击,使其与基层粘结牢固。
面砖之间应留缝,缝宽一般为_____mm。
3、勾缝处理待面砖铺贴完成后,用专用的填缝剂进行勾缝处理。
勾缝时应将缝内填满填实,并用抹子将多余的填缝剂刮除。
4、清理表面勾缝完成后,及时清理面砖表面的粘结剂和填缝剂残留,保持面砖表面的清洁。
四、质量标准1、面砖的品种、规格、颜色、图案应符合设计要求。
2、面砖粘贴应牢固,无空鼓、裂缝等缺陷。
3、面砖的平整度、垂直度、阴阳角方正等偏差应符合规范要求。
4、勾缝应密实、光滑,无裂缝、砂眼等缺陷。
五、注意事项1、施工环境温度应在_____℃以上,避免在雨天、大风天施工。
2、粘结剂和填缝剂的搅拌应严格按照产品说明书进行,不得随意加水或改变配比。
3、面砖铺贴时应注意保护已完成的防水层,避免损坏。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
工程名称铭智广场工程交底日期2017-8-1
施工单位北京市丰房建筑工程有限公司分项工程名称屋面工程
交底提要广场砖铺贴
交底内容:
贴大面,在砖背面抹3~8mm厚的水泥浆结合层,要刮平,随抹随贴,要求砂浆饱满,亏灰时,取下重贴,并随时用靠尺检查平整度,同时保证缝隙宽度一致。
铺砌时由外墙向中心、在区格内由里往外,逐排、逐列推着铺贴,不踩踏已铺好的地砖。
2.1.6、填缝与清理:贴完经自检无空鼓、不平、不直后,用面纱擦干净,保证砖缝一致,横平竖直。
按施工图纸平面图的排砖要求,建议根据不同规格的砖与砖之间的接缝处或每3×6米留置10mm 宽的接缝。
在铺设时可在缝间留置米厘条,铺设完以后取出米厘条。
具体铺装形式根据厂家产品参数调整,根据不同广场砖规格要求的灰缝宽度施工。
再用1:1水泥砂浆填缝,保证灰缝宽度均匀。
2.1.7、铺砌时必须拉细线,每块砖要跟线,使缝线顺直,并严格控制其坡度、标高,注意将落水口处坡度加大,水落口周围直径500mm范围内坡度不应小于5%,水落口周围的附加层铺设应符合设计要求。
水落口处细部做法(参考)
2.1.8、在边角处和与管道相接的部位采用非整砖铺砌时,应事先根据大小尺寸利用切割
审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
