模板拆模时间
- 格式:ppt
- 大小:1.00 MB

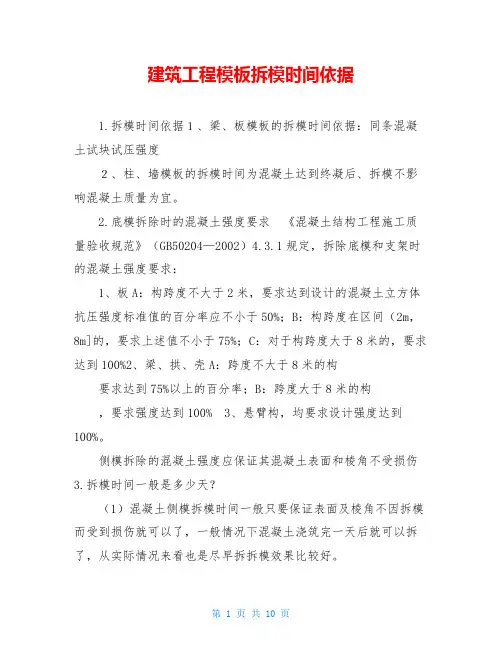

- 文档页数:8
建筑工程模板拆模时间依据1.拆模时间依据1、梁、板模板的拆模时间依据:同条混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构要求达到75%以上的百分率;B:跨度大于8米的构,要求强度达到100% 3、悬臂构,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模:12小时单向版(净跨距里3-6M,活载重不大于静载重):7D 单向版(净跨距里3-6M,活载重大于静载重):4D 单向版(净跨距里6M,活载重不大于静载重):10D 单向版(净跨距里6M,活载重大于静载重):7D 梁底模(净跨距里3-6M,活载重不大于静载重):14D 梁底模(净跨距里3-6M,活载重不大于静载重):7D 梁底模(净跨距里6M,活载重不大于静载重):21D 梁底模(净跨距里6M,活载重大于静载重):14D 混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定: 构类型构跨度(m) 达到设计的混凝土立方体抗压强度标准值 (f cu , k ) 的百分率(%) 板≤2 ≥50 >2,≤8 ≥75 >8 ≥100 梁、拱、壳≤8≥75 >8 ≥100 悬臂构≥100 科学地确定达到上述拆模强度所需的时间, 是日常施工中经常遇到的难题, 长期以来一直未得到很好解决, 这使生产进度安排、质量控制造成极大盲目性;尽管《规范》要求制作同条养护试块强度作为拆模的依据,但目前试块的养护很不规范, 虚假因素较多。
混凝土浇筑后多久才能拆除模板混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆模,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;2.承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m) 100%承重结构(跨度大于8m) 100%悬臂梁和悬臂板 100%3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
4.已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
根据构件强度决定,(比如土建工程普通构件的旁模一般第二天就可以拆除, 但底模一般都需要构件强度达到75%以上才可以,特别重要或悬挑构件及跨度大的梁需要100%)请参相关规范,注意:提早拆除会对构件造成无法修复的损伤.墙体,一般要12小时左右。
顶板,一般要28天,或者强度要达到75%。
悬挑构件,比如阳台,强度要达到100%墙、柱及梁侧模拆除:应在混凝土强度能保证其表面及棱角不因拆除模板而受损,一般强度达到1.0Mpa左右方可拆除。
拆模时间应根据混凝土的强度等级、环境温度或通过同条件养护试块进行控制。
梁、板底模拆除:梁、板跨度在2m以内时,混凝土强度达到设计强度的50%;2-8米范围内时,其强度达到设计强度的75%;大于8m的混凝土必须达到设计强度的100%时方可拆除。
悬挑构件的模板拆除:无论其跨度长短,均要求必须在混凝土达到其设计强度的100%时方可拆除。
规范规定,跨度小于2m的悬臂梁及板,混凝土拆模强度应大于等于70%;跨度大于2m的悬臂梁及板,混凝土的拆模强度为100%。
混凝土拆模时间规范要求混凝土拆模是指在混凝土构件浇筑后,待其达到规定的强度后,拆除模板的工作。
混凝土拆模时间的规范要求对于保证混凝土结构的质量和施工进度具有重要意义。
下面将从混凝土强度、模板拆除时间、拆模的顺序和注意事项等方面,详细介绍混凝土拆模时间规范要求。
一、混凝土强度要求混凝土强度是指混凝土达到一定强度的指标。
通常情况下,混凝土的拆模强度为设计强度的一半。
常用的混凝土拆模强度一般为10-15MPa。
二、模板拆除时间要求1.普通混凝土:普通混凝土的模板拆除时间一般为浇筑后24小时,即混凝土的拆模时间为浇筑后一天。
2.高强度混凝土:高强度混凝土的模板拆除时间需要根据具体情况来确定,一般为浇筑后72小时。
3.夏季施工:夏季施工通常会造成混凝土的早期强度发生较大变化,因此拆模时间需要根据混凝土的实际强度来确定。
4.特殊结构:对于特殊结构,如梁、柱等需要考虑其受力特点,确定适当的拆模时间。
三、拆模顺序1.混凝土基础:混凝土基础的拆模应在拆除上部墙体和梁柱之后进行。
2.梁板柱墙:一般按照从上往下,从内向外的顺序进行拆模,先拆内部墙体,再拆外部墙体,最后拆梁板柱。
四、拆模注意事项1.拆模时要对模板和混凝土结构进行检查,确保没有明显的裂缝和缺陷。
2.拆模过程应注意避免冲击和振动,以免对混凝土结构造成损害。
3.拆模过程中应使用适当的工具和方法,避免对混凝土结构造成损坏。
4.拆模后的模板要进行清理和保养,以备下次使用。
总结:混凝土拆模时间的规范要求对于施工质量和进度的控制至关重要。
根据混凝土的强度、夏季施工、特殊结构以及拆模顺序和注意事项等方面的要求,确保混凝土的拆模时间合理,并对拆模工作进行科学、安全的操作。
只有这样,才能保证混凝土结构的质量和施工进度的顺利进行。

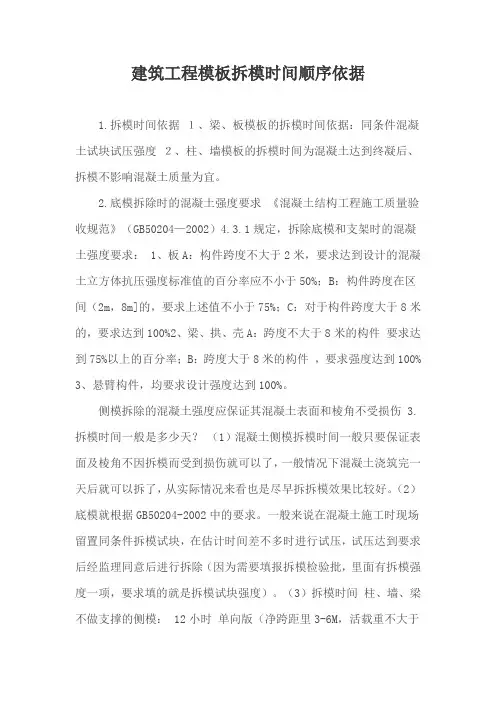

建筑工程模板拆模时间顺序依据1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求: 1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100% 3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤 3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模: 12小时单向版(净跨距里3-6M,活载重不大于静载重):7D 单向版(净跨距里3-6M,活载重大于静载重):4D 单向版(净跨距里6M,活载重不大于静载重):10D 单向版(净跨距里6M,活载重大于静载重):7D 梁底模(净跨距里3-6M,活载重不大于静载重):14D 梁底模(净跨距里3-6M,活载重不大于静载重):7D 梁底模(净跨距里6M,活载重不大于静载重):21D 梁底模(净跨距里6M,活载重大于静载重):14D 混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定: 构件类型构件跨度(m) 达到设计的混凝土立方体抗压强度标准值 (f cu , k ) 的百分率(%) 板≤2 ≥50 >2,≤8 ≥75 >8 ≥100 梁、拱、壳≤8 ≥75 >8 ≥100 悬臂构件≥100 如何科学地确定达到上述拆模强度所需的时间, 是日常施工中经常遇到的难题, 长期以来一直未得到很好解决, 这使生产进度安排、质量控制造成极大盲目性; 尽管《规范》要求制作同条件养护试块强度作为拆模的依据, 但目前试块的养护很不规范, 虚假因素较多。
混凝土多长时间才能拆除模板?混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;2.承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m) 75%承重结构(跨度大于8m) 100%悬臂梁和悬臂板 100%3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
4.已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
根据构件强度决定, (比如土建工程普通构件的旁模一般第二天就可以拆除, 但底模一般都需要构件强度达到75%以上才可以,特别重要或悬挑构件及跨度大的梁需要100%) 请参相关规范, 注意:提早拆除会对构件造成无法修复的损伤.墙体,一般要12小时左右。
顶板,一般要28天,或者强度要达到75%。
悬挑构件,比如阳台,强度要达到100%墙、柱及梁侧模拆除:应在混凝土强度能保证其表面及棱角不因拆除模板而受损,一般强度达到1.0Mpa左右方可拆除。
拆模时间应根据混凝土的强度等级、环境温度或通过同条件养护试块进行控制。
梁、板底模拆除:梁、板跨度在2m以内时,混凝土强度达到设计强度的50%;2-8米范围内时,其强度达到设计强度的75%;大于8m的混凝土必须达到设计强度的100%时方可拆除。
悬挑构件的模板拆除:无论其跨度长短,均要求必须在混凝土达到其设计强度的100%时方可拆除。
规范规定,跨度小于2m的悬臂梁及板,混凝土拆模强度应大于等于70%;跨度大于2m的悬臂梁及板,混凝土的拆模强度为100%。

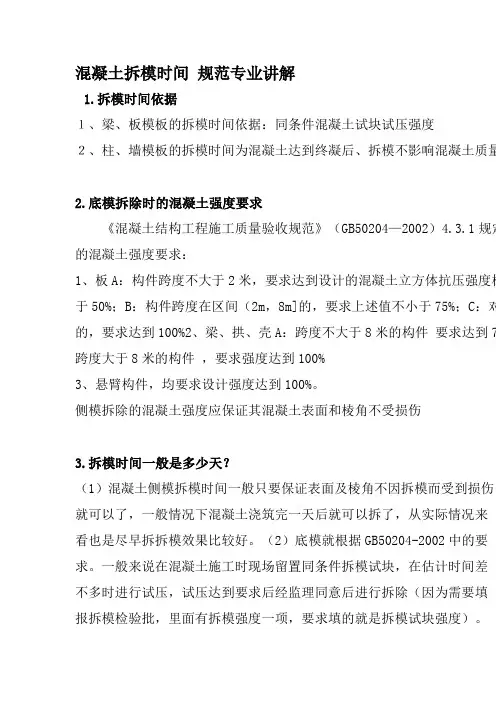

混凝土拆模时间规范专业讲解1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模: 12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定: 构件类型构件跨度(m) 达到设计的混凝土立方体抗压强度标准值(f cu , k ) 的百分率(%) 板≤2 ≥50 >2,≤8 ≥75 >8 ≥100 梁、拱、壳≤8 ≥75 >8 ≥100 悬臂构件≥100 如何科学地确定达到上述拆模强度所需的时间, 是日常施工中经常遇到的难题, 长期以来一直未得到很好解决, 这使生产进度安排、质量控制造成极大盲目性; 尽管《规范》要求制作同条件养护试块强度作为拆模的依据, 但目前试块的养护很不规范, 虚假因素较多。
混凝土模板拆除时间要求
混凝土模板拆除时间主要取决于混凝土的强度和模板类型。
1. 不承重的侧面模板:当混凝土强度能保证其表面及棱角不因拆模板而受损坏时,即可拆除,一般需要等待十二小时后。
2. 承重的模板:根据设计强度等级的百分率,混凝土达到相应强度后,才能拆除。
具体来说,板及拱的跨度为2m及小于2m时,需要达到50%的设计强度等级;跨度为大于2m至8m时,需要达到75%的设计强度等级。
对于梁(跨度为8m及小于8m),需要达到75%的设计强度等级;对于承重结构(跨度大于8m),需要达到100%的设计强度等级。
悬臂梁和悬臂板也需要达到100%的设计强度等级。
3. 已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
除此之外,如果是房屋主梁上面的混凝土,最少要等待4到5天才能拆卸;房顶上面的混凝土则需要等待5到10天;模板小于两米的情况下,需要等待3到4天;大于2米小于8米的情况,则需要等待5到7天;宽度大于8米的情况下,则需要约10天。
混凝土拆模时间规范专业讲解1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到7跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模:12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定: 构件类型构件跨度(m) 达到设计的混凝土立方体抗压强度标准值(f cu , k ) 的百分率(%) 板≤2 ≥50 >2,≤8 ≥75 >8 ≥100 梁、拱、壳≤8 ≥75 >8 ≥100 悬臂构件≥100 如何科学地确定达到上述拆模强度所需的时间, 是日常施工中经常遇到的难题, 长期以来一直未得到很好解决, 这使生产进度安排、质量控制造成极大盲目性; 尽管《规范》要求制作同条件养护试块强度作为拆模的依据, 但目前试块的养护很不规范, 虚假因素较多。
混凝土最全拆模标准欧阳歌谷(2021.02.01)混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板装配日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:1.不承重的正面模板,应在混凝土强度能包管其概略及棱角不因拆模板而受损坏,方可裁撤,一般十二小时后;2.承重的模板应在混凝土达到下列强度以后,始能裁撤(按设计强度品级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为年夜于2m至8m 75%梁(跨度为8m及小于8m) 75%承重结构(跨度年夜于8m) 100%悬臂梁和悬臂板 100%3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及接受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
4.已裁撤模板及其支架的结构,应在混凝土达到设计强度后,才允许接受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑资料。
当接受施工荷载年夜于计算荷载时,必须经过核算加设临时支撑。
根据构件强度决定, (比方土建工程普通构件的旁模一般欧阳歌谷创编2021年2月第二天就可以裁撤, 但底模一般都需要构件强度达到75%以上才可以, 特别重要或悬挑构件及跨度年夜的梁需要100%) 请参相关规范, 注意:提早裁撤会对构件造成无法修复的损伤. 墙体,一般要12小时左右。
顶板,一般要28天,或者强度要达到75%。
悬挑构件,比方阳台,强度要达到100%墙、柱及梁侧模裁撤:应在混凝土强度能包管其概略及棱角不因裁撤模板而受损,一般强度达到1.0Mpa左右方可裁撤。
拆模时间应根据混凝土的强度品级、环境温度或通过同条件养护试块进行控制。
梁、板底模裁撤:梁、板跨度在2m以内时,混凝土强度达到设计强度的50%;28米规模内时,其强度达到设计强度的75%;年夜于8m的混凝土必须达到设计强度的100%时方可裁撤。
悬挑构件的模板裁撤:无论其跨度长短,均要求必须在混凝土达到其设计强度的100%时方可裁撤。

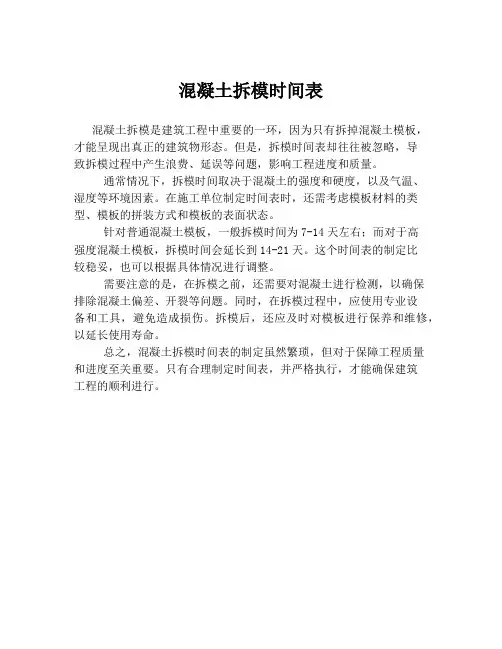

混凝土拆模时间表
混凝土拆模是建筑工程中重要的一环,因为只有拆掉混凝土模板,才能呈现出真正的建筑物形态。
但是,拆模时间表却往往被忽略,导
致拆模过程中产生浪费、延误等问题,影响工程进度和质量。
通常情况下,拆模时间取决于混凝土的强度和硬度,以及气温、
湿度等环境因素。
在施工单位制定时间表时,还需考虑模板材料的类型、模板的拼装方式和模板的表面状态。
针对普通混凝土模板,一般拆模时间为7-14天左右;而对于高
强度混凝土模板,拆模时间会延长到14-21天。
这个时间表的制定比
较稳妥,也可以根据具体情况进行调整。
需要注意的是,在拆模之前,还需要对混凝土进行检测,以确保
排除混凝土偏差、开裂等问题。
同时,在拆模过程中,应使用专业设
备和工具,避免造成损伤。
拆模后,还应及时对模板进行保养和维修,以延长使用寿命。
总之,混凝土拆模时间表的制定虽然繁琐,但对于保障工程质量
和进度至关重要。
只有合理制定时间表,并严格执行,才能确保建筑
工程的顺利进行。
在模板拆除工作中,一共有两大类强度要求。
承重的模板:详细时间规定见《混凝土结构工程施工质量验收规范》第4.3.1条规定。
不同的构件需要达到的设计混凝土立方体抗压强度标准值的百分率如下:
1、板:当跨度≤2米时为≥50%;当跨度>2米≤8时为≥75%;当跨度>8米为≥100%;
2、梁、拱、壳:当跨度≤8米时为≥75;当跨度>8米时为≥100%;
3、悬臂构件:不管跨度多大,均必须达到100%。
4、这里补充一点常识性内容,你可以以28天标准养护期作为参考值对照以上百分比进行计算拆模期限,如以上标明100%的必须是28天养护期后。
5、非承重模板:包括基础、柱子、压顶的侧模板,另外还有梁、和墙的侧模板,其拆除时只要强度能保证其表面、棱角不因拆模而受损坏即可拆除。
但对于墙体大模板,在常温下则要求强度达到1N/mm2时方可拆除。
混凝土施工中的拆模时间控制混凝土施工中的拆模时间控制是一个非常重要的环节,它关系到混凝土结构的质量和稳定性。
在施工过程中,如果拆模时间不适当,很可能会导致混凝土结构的开裂或变形,进而影响整个工程的安全和使用寿命。
一、拆模时间的意义拆模时间指的是混凝土浇筑后,模板可以安全拆除的时间点。
在施工中,拆模时间的选择需要兼顾混凝土硬化的程度、混凝土结构的强度要求以及施工周期等因素。
合理的拆模时间可以确保混凝土的早期强度和稳定性,提高施工效率和工序的流畅性。
此外,拆模时间的控制还能减少工期延误和后期调整的可能性,节约人力和材料资源。
二、拆模时间的判断1. 基于混凝土的强度和硬化程度拆模时间的判断首先要考虑混凝土的强度和硬化程度。
一般而言,混凝土达到设计强度的70%~80%时可以开始拆模。
具体的判断可以通过混凝土试块的强度检测和硬化时间的观察来确定。
2. 基于混凝土结构的支撑和保护情况拆模时间的选择还要考虑混凝土结构的支撑和保护情况。
拆模时,要确保混凝土结构没有受到外力的作用,同时要保证结构的稳定性。
如果提前拆模,可能会导致混凝土开裂或变形;如果拖延拆模,可能会影响后续的施工进度。
3. 基于施工周期和工程要求在拆模时间的选择上,还需要考虑施工周期和工程要求。
根据具体的工程情况,合理确定拆模时间,以确保施工进度的顺利进行,同时满足工程的质量和安全要求。
三、拆模时间控制的方法1. 混凝土试块的强度检测混凝土试块的强度检测是判断拆模时间的重要依据。
通过采集混凝土试块,进行强度测试,可以直观地了解混凝土的硬化情况和强度发展趋势。
根据试块的强度结果,结合设计要求,合理选择拆模时间。
2. 观察混凝土的硬化时间在施工过程中,可以通过观察混凝土的硬化时间来初步判断拆模时间。
一般来说,混凝土的初始凝固时间约为6~8小时,在这个时间内,混凝土还没有完全硬化,拆模会导致结构的不稳定。
3. 合理规划施工顺序合理规划施工顺序也是控制拆模时间的关键。
混凝土拆模时间的一般规定一、拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度值2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
二、底模拆除时的混凝土强度要求《混凝土结构工程【1】施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间2米至8米的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%及以上;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件均要求达到设计强度的100%;侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤。
三、拆模时间一般是多少天?1、混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
2、底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
3、拆模时间柱、墙、梁帮不做支撑的侧模: 12小时左右单向版(净跨距离3-6M,活载重不大于静载重):4D单向版(净跨距离3-6M,活载重大于静载重):7D单向版(净跨距离6-8M,活载重不大于静载重):7D单向版(净跨距离6-8M,活载重大于静载重):10D梁底模(净跨距离3-6M,活载重不大于静载重):7D梁底模(净跨距离3-6M,活载重大于静载重):14D梁底模(净跨距离6-8M,活载重不大于静载重):14D梁底模(净跨距离6-8M,活载重大于静载重):21D 四、混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定:表:五、达到拆除混凝土底模板所需强度的参考时间,使用425#普通水泥所需天数。
