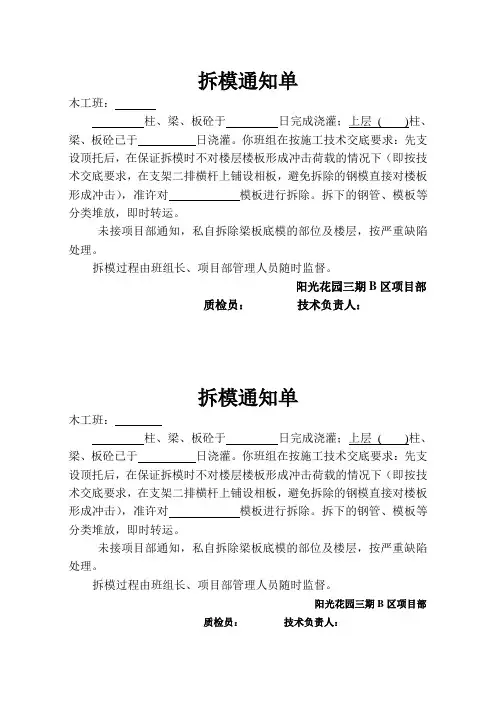

拆模通知单
零层顶板、剪力墙、梁模板2022年3月3日 1、拆模时须安排专人看护,设置警戒线,无关人员不得进入,不得在未拆完模板下面休息。
2、拆模时应严格遵守从上而下的原则,先拆非承重摸板,后拆承重摸板,禁止抛掷模板。
3、拆模时要注意对成品的保护,严禁野蛮操作,造成硅构件缺棱掉角。
4、高空临边作业必须系好安全带,拆除后的模板 5、对悬挑梁、空调板、阳台、楼梯及长度超过4m 框梁进行钢管回顶。
对后浇带部位进行双排钢管架 体回顶。
6、3-7轴交F-B 轴、39-43轴交F-B 轴在板中间设置 满堂架体,长度2.4m 宽度2.4m 进行回顶。
7、地库顶板禁止拆除。
警告:对回顶不合格部位进行整改处罚
工程名称 签发人
接收人 拆模部位 拆模时间 拆模要求 拆模要求 要及时运至指定的场地清理、堆放,刷好隔离剂。
砼拆模申请单范文一、项目概况:我公司将承接商务大楼的砼拆模工程,该大楼位于市中心,总建筑面积约为XX平方米,分为X层。
现需申请拆除工程模板,并在此申请拆除的过程中合理利用资源、保护环境,确保工程质量和工期。
二、施工计划:1.工程开始日期:XX年XX月XX日。
2.工期:预计XX个工作日内完成。
3.施工队伍:我公司将派遣X名具备相关资质和经验的工人参与施工。
4.拆除方式:采用机械拆除相结合的方式,确保施工效率和安全。
5.安全保护:a.施工期间,需搭建安全网、安全警示标识等设施,确保人员和设备安全。
b.开展安全培训,确保工人了解并遵守相关安全操作规范。
c.配备专业安保人员,保护周边建筑和行人安全。
三、材料及设备:1.拆模材料:根据现场实际拆除情况,准备足够数量的钢筋、模板、水泥等材料。
2.拆模工具:钢锤、电动切割机、手持电钻等常用工具。
3.设备:起重机、叉车等机械设备。
四、工程要求:1.拆除模板需要细致、仔细,避免对已完成的结构造成损坏,确保建筑结构的完整性。
2.施工过程中,要严格按照施工图纸和技术要求操作,确保施工质量符合规范。
3.拆除过程中,要保持现场整洁,及时清理施工渣土和废弃材料,保护环境。
4.如遇特殊情况,及时向甲方汇报并协商解决方案,确保工程的顺利进行。
五、成本预算:1.人工费用:按照工程工期和施工队伍人数计算,预计总人工费用为XX元。
2.材料费用:根据材料种类和数量计算,预计总材料费用为XX元。
3.设备租赁费用:按照租赁期限和设备类型计算,预计总费用为XX 元。
4.安保费用:根据安保人员数量和工程工期计算,预计总费用为XX 元。
六、监理要求:1.施工过程中,由监理人员对施工质量和安全进行监督,并随时向甲方汇报工作进展。
2.施工完成后,监理人员参与验收工作,确保施工符合规范和要求。
七、申请理由:1.本次拆模工程是商务大楼改造的一部分,需要拆除部分模板来进行新的施工,以满足设计需求。
2.我公司具备相关经验和资质,可以按照要求完成工程,确保质量和工期。
第1篇工程名称:XXX项目工程地点:XXX项目负责人:XXX一、拆模令目的为确保拆模作业的安全、高效、有序进行,避免拆模过程中发生安全事故,确保工程质量,特发布本拆模令。
二、拆模作业范围本次拆模作业范围为XXX工程主体结构混凝土构件,包括柱、梁、板等。
三、拆模作业时间根据施工进度安排,拆模作业时间为XXX。
四、拆模作业要求1. 拆模作业前,施工负责人应组织技术、安全、质量等相关人员进行现场勘察,确认拆模条件符合要求。
2. 拆模作业人员应具备相关资质,熟悉拆模作业工艺和安全操作规程。
3. 拆模作业前,应对模板进行清理、检查,确保模板表面干净、无油污、无锈蚀,且模板支撑系统牢固可靠。
4. 拆模作业过程中,应遵循先上后下、先外后内的原则,逐步拆除模板。
5. 拆除模板时,应采用人工或机械方式,严禁使用蛮力,以免损坏混凝土构件。
6. 拆除模板时,应随时检查混凝土构件的受力情况,如发现异常,应立即停止拆模作业,并及时报告项目负责人。
7. 拆除模板后,应对混凝土构件进行清理、检查,确保表面平整、无裂缝、无蜂窝、麻面等缺陷。
8. 拆除模板过程中,应加强现场安全巡查,确保作业人员的人身安全。
五、拆模作业安全措施1. 作业人员应佩戴安全帽、安全带等个人防护用品。
2. 拆模作业现场应设置安全警示标志,明确警示区域。
3. 拆模作业过程中,严禁在模板下方作业,防止模板掉落伤人。
4. 拆除模板时,应使用工具将模板撬起,避免直接用手抓取。
5. 拆除模板过程中,应确保模板支撑系统稳定,防止发生坍塌事故。
六、拆模作业验收1. 拆模作业完成后,由项目负责人组织相关人员进行验收。
2. 验收内容包括:模板拆除质量、混凝土构件质量、现场安全等方面。
3. 验收合格后,方可进行下一道工序的施工。
七、拆模作业总结1. 拆模作业结束后,项目负责人应组织相关人员对拆模作业进行总结,分析存在的问题,并提出改进措施。
2. 对拆模作业过程中出现的安全事故,应立即上报相关部门,并依法进行处理。

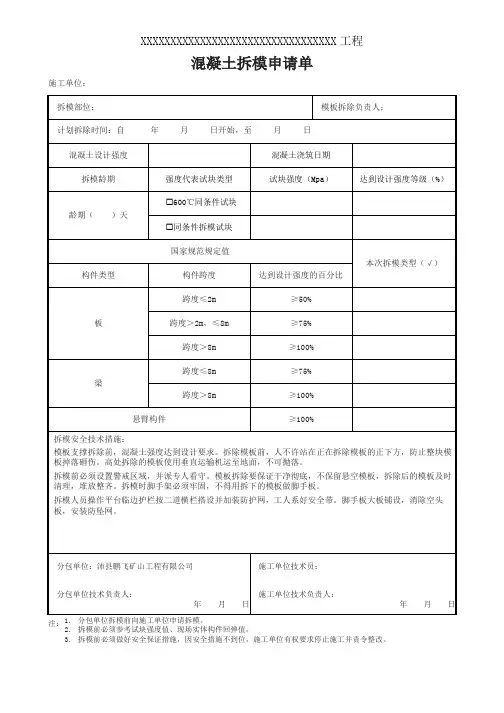

混凝土拆模申请单申请单位名称:XXX建设工程有限公司申请单位地址:XXX市XXX区XXX街道XXX号拆模项目名称:XXX工程拆模申请拆模项目地点:XXX市XXX区XXX路XXX号申请人姓名:XXX申请日期:XXXX年XX月XX日申请人职务:XXX工程师拆模工程概况:拆模工程是指在混凝土施工完成后,将模板进行拆除的工作。
本次申请是针对XXX工程,需拆除混凝土模板。
工程总面积约为XXX平方米,模板类型为XXX,模板数量为XXX套。
现申请对该工程进行拆模工作。
拆模原因:完成混凝土浇筑后,模板起到了临时支撑的作用,现在混凝土已经充分凝固并具有足够强度,拆除模板可以减少工程占地面积,方便进行后续施工工序。
拆模时间安排:为了确保工程正常进行,拆模工作应在合适的时间段内进行。
根据施工计划,本次拆模工作将于XXX年XX月XX日至XXX年XX月XX日期间进行。
具体拆模时间如下:1.XXX年XX月XX日:开始拆除XXX区域模板;2.XXX年XX月XX日:开始拆除XXX区域模板;3.XXX年XX月XX日:开始拆除XXX区域模板;4.XXX年XX月XX日:开始拆除XXX区域模板。
拆除顺序:为了保障施工顺利进行,拆模工作应按照合理的顺序进行。
本次工程拆除顺序如下:1.首先拆除XXX区域模板;2.其次拆除XXX区域模板;3.然后拆除XXX区域模板;4.最后拆除XXX区域模板。
安全措施:1.安全教育:在拆模工作开始之前,将组织工程人员进行专门的安全教育,明确拆模工作的注意事项和安全要求;2.人员配备:将根据实际工程情况,合理配备拆模工程所需要的人员,并确保其具备相关工作经验和技能;3.使用合适工具:为了提高拆模工作的效率和安全性,将使用适当的拆模工具,如锤子、撬棍等;4.安全防护:在进行拆模工作期间,所有参与人员都将佩戴必要的安全防护用具,如安全帽、防护鞋等;5.监测测量:在拆模工作过程中,将定期进行测量和检查,确保拆除过程不会对周围结构造成损坏。
3.4.5模板拆除申请表编号: 001工程名称浙江启尔机电青山拆除班组木工班组湖基地建设项目拆装部位地下室 10-18 轴监护人潘凯旋顶板、梁混凝土浇捣日期2018年6月8日混凝土强度设计C35试块报告编号HY1806251混凝土实际强度33.6Mpa 拆模警戒范围10-18 轴 /A-M 轴拟拆除时间2018年 7月 4日拆除原因:混凝土强度已达到设计规范要求申请人:年月日审核意见:项目技术负责人:年月日审批意见:建设单位项目负责人:年月日注:拆模试块报告附在申请表后面工程名称浙江启尔机电青山拆除班组湖基地建设项目拆装部位地下室 4-10 轴顶监护人板、梁混凝土浇捣日期2018 年 6 月 15日混凝土强度设计试块报告编号HY1806602混凝土实际强度拆模警戒范围4-10 轴 /A-M 轴拟拆除时间拆除原因:混凝土强度已达到设计规范要求申请人:审核意见:编号: 002木工班组潘凯旋C3531.7Mpa2018年 7月 10日年月日项目技术负责人:年月日审批意见:建设单位项目负责人:年月日注:拆模试块报告附在申请表后面工程名称浙江启尔机电青山拆除班组湖基地建设项目拆装部位一层 14-18 轴顶监护人板、梁混凝土浇捣日期2018年7月2日混凝土强度设计试块报告编号HY1807632混凝土实际强度拆模警戒范围14-18 轴 /A-M 轴拟拆除时间拆除原因:混凝土强度已达到设计规范要求申请人:审核意见:木工班组潘凯旋C3024.6Mpa2018年 7月 18日年月日项目技术负责人:年月日审批意见:建设单位项目负责人:年月日注:拆模试块报告附在申请表后面工程名称浙江启尔机电青山拆除班组湖基地建设项目拆装部位一层 9-13 轴顶监护人板、梁混凝土浇捣日期2018年7月9日混凝土强度设计试块报告编号HY1808340混凝土实际强度拆模警戒范围9-13 轴/H-M 轴拟拆除时间拆除原因:混凝土强度已达到设计规范要求申请人:审核意见:木工班组潘凯旋C3027.2Mpa2018年 7月 25日年月日项目技术负责人:年月日审批意见:建设单位项目负责人:年月日注:拆模试块报告附在申请表后面工程名称浙江启尔机电青山拆除班组湖基地建设项目拆装部位一层 4-9 轴顶板、监护人梁混凝土浇捣日期2018 年 7 月 11日混凝土强度设计试块报告编号HY1808441混凝土实际强度拆模警戒范围4-9 轴/H-M 轴拟拆除时间拆除原因:混凝土强度已达到设计规范要求申请人:审核意见:木工班组潘凯旋C3031Mpa2018年 7月 24日年月日项目技术负责人:年月日审批意见:建设单位项目负责人:年月日注:拆模试块报告附在申请表后面工程名称浙江启尔机电青山拆除班组湖基地建设项目拆装部位二层 14-17 轴顶监护人板、梁混凝土浇捣日期2018 年 7 月 17日混凝土强度设计试块报告编号HY1808814混凝土实际强度拆模警戒范围14-17 轴 A-M 轴拟拆除时间拆除原因:混凝土强度已达到设计规范要求申请人:审核意见:木工班组陈昌虎C3028.2Mpa2018年 7月 31日年月日项目技术负责人:年月日审批意见:建设单位项目负责人:年月日注:拆模试块报告附在申请表后面工程名称浙江启尔机电青山拆除班组湖基地建设项目拆装部位二层 4-9 轴顶板、监护人梁混凝土浇捣日期2018 年 7 月 22日混凝土强度设计试块报告编号HY1809137混凝土实际强度拆模警戒范围4-9 轴 H-M 轴拟拆除时间拆除原因:混凝土强度已达到设计规范要求申请人:审核意见:木工班组陈昌虎C3028.7Mpa2018年 8月 16日年月日项目技术负责人:年月日审批意见:建设单位项目负责人:年月日注:拆模试块报告附在申请表后面工程名称浙江启尔机电青山拆除班组湖基地建设项目拆装部位三层 14-17 轴顶监护人板、梁混凝土浇捣日期2018 年 7 月 29日混凝土强度设计试块报告编号HY1809568混凝土实际强度拆模警戒范围14-17 轴 H-M 轴拟拆除时间拆除原因:混凝土强度已达到设计规范要求申请人:审核意见:木工班组陈昌虎C3027.9Mpa2018年 8月 17日年月日项目技术负责人:年月日审批意见:建设单位项目负责人:年月日注:拆模试块报告附在申请表后面3.4.5模板拆除申请表工程名称浙江启尔机电青山拆除班组木工班组湖基地建设项目拆装部位三层 9-13 轴顶监护人陈昌虎板、梁混凝土浇捣日期2018年8月1日混凝土强度设计C30试块报告编号HY1809827混凝土实际强度28.3Mpa拆模警戒范围9-13 轴 H-M 轴拟拆除时间2018年 8月 22日拆除原因:混凝土强度已达到设计规范要求申请人:年月日审核意见:项目技术负责人:年月日审批意见:建设单位项目负责人:年月日注:拆模试块报告附在申请表后面3.4.5模板拆除申请表工程名称浙江启尔机电青山拆除班组木工班组湖基地建设项目拆装部位三层 4-9 轴顶板、监护人陈昌虎梁混凝土浇捣日期2018 年 8 月 15日混凝土强度设计C30试块报告编号HY1810623混凝土实际强度27.8Mpa 拆模警戒范围4-9 轴 H-M 轴拟拆除时间2018年 9月 1日拆除原因:混凝土强度已达到设计规范要求申请人:年月日审核意见:项目技术负责人:年月日审批意见:建设单位项目负责人:年月日注:拆模试块报告附在申请表后面工程名称浙江启尔机电青山拆除班组木工班组湖基地建设项目拆装部位四层 14-16 轴顶监护人陈昌虎板、梁混凝土浇捣日期2018 年 8 月 16日混凝土强度设计C30试块报告编号HY1810799混凝土实际强度29.1Mpa 拆模警戒范围14-16 轴 H-M 轴拟拆除时间2018年 9月 2日拆除原因:混凝土强度已达到设计规范要求申请人:年月日审核意见:项目技术负责人:年月日审批意见:建设单位项目负责人:年月日注:拆模试块报告附在申请表后面工程名称浙江启尔机电青山拆除班组木工班组湖基地建设项目拆装部位四层 9-13 轴顶监护人陈昌虎板、梁混凝土浇捣日期2018 年 8 月 21日混凝土强度设计C30试块报告编号HY1811204混凝土实际强度30.5Mpa 拆模警戒范围9-13 轴 H-M 轴拟拆除时间2018年 9月 7日拆除原因:混凝土强度已达到设计规范要求申请人:年月日审核意见:项目技术负责人:年月日审批意见:建设单位项目负责人:年月日注:拆模试块报告附在申请表后面工程名称浙江启尔机电青山拆除班组木工班组湖基地建设项目拆装部位四层 4-9 轴顶板、监护人陈昌虎梁混凝土浇捣日期2018 年 8 月 24日混凝土强度设计C30试块报告编号HY1811205混凝土实际强度28.8Mpa 拆模警戒范围4-9 轴 H-M 轴拟拆除时间2018年 9月 9日拆除原因:混凝土强度已达到设计规范要求申请人:年月日审核意见:项目技术负责人:年月日审批意见:建设单位项目负责人:年月日注:拆模试块报告附在申请表后面。

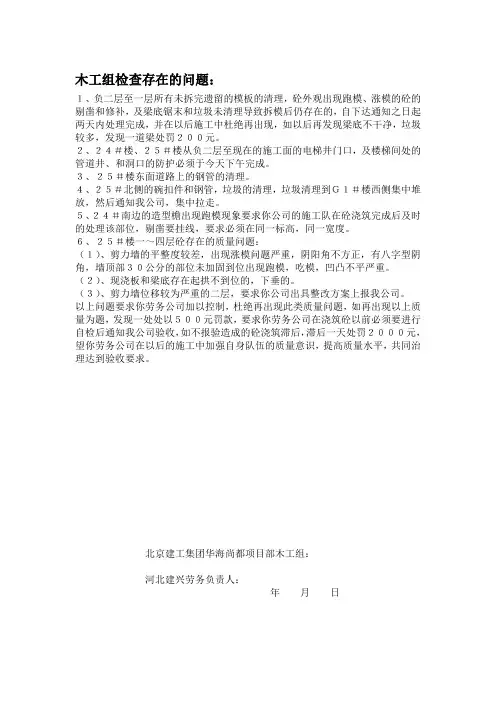

木工组检查存在的问题:
1、负二层至一层所有未拆完遗留的模板的清理,砼外观出现跑模、涨模的砼的剔凿和修补,及梁底锯末和垃圾未清理导致拆模后仍存在的,自下达通知之日起两天内处理完成,并在以后施工中杜绝再出现,如以后再发现梁底不干净,垃圾较多,发现一道梁处罚200元。
2、24#楼、25#楼从负二层至现在的施工面的电梯井门口,及楼梯间处的管道井、和洞口的防护必须于今天下午完成。
3、25#楼东面道路上的钢管的清理。
4、25#北侧的碗扣件和钢管,垃圾的清理,垃圾清理到G1#楼西侧集中堆放,然后通知我公司,集中拉走。
5、24#南边的造型檐出现跑模现象要求你公司的施工队在砼浇筑完成后及时的处理该部位,剔凿要挂线,要求必须在同一标高,同一宽度。
6、25#楼一~四层砼存在的质量问题:
(1)、剪力墙的平整度较差,出现涨模问题严重,阴阳角不方正,有八字型阴角,墙顶部30公分的部位未加固到位出现跑模,吃模,凹凸不平严重。
(2)、现浇板和梁底存在起拱不到位的,下垂的。
(3)、剪力墙位移较为严重的二层,要求你公司出具整改方案上报我公司。
以上问题要求你劳务公司加以控制,杜绝再出现此类质量问题,如再出现以上质量为题,发现一处处以500元罚款,要求你劳务公司在浇筑砼以前必须要进行自检后通知我公司验收,如不报验造成的砼浇筑滞后,滞后一天处罚2000元,望你劳务公司在以后的施工中加强自身队伍的质量意识,提高质量水平,共同治理达到验收要求。
北京建工集团华海尚都项目部木工组:
河北建兴劳务负责人:
年月日。
