模板拆除令
- 格式:doc
- 大小:21.50 KB
- 文档页数:1

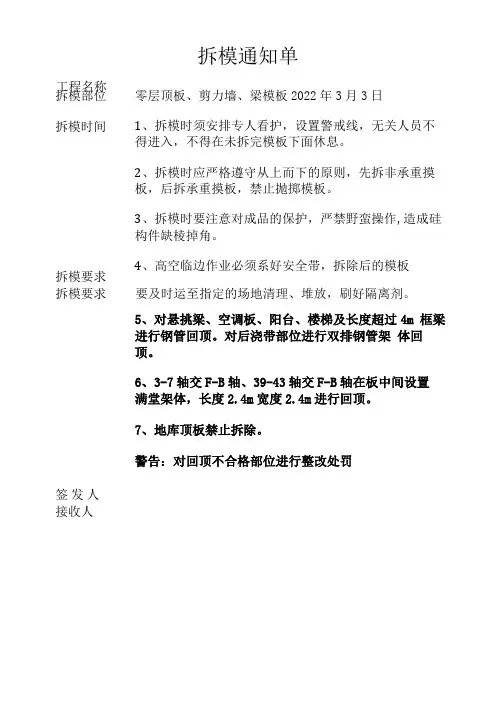

拆模通知单
零层顶板、剪力墙、梁模板2022年3月3日 1、拆模时须安排专人看护,设置警戒线,无关人员不得进入,不得在未拆完模板下面休息。
2、拆模时应严格遵守从上而下的原则,先拆非承重摸板,后拆承重摸板,禁止抛掷模板。
3、拆模时要注意对成品的保护,严禁野蛮操作,造成硅构件缺棱掉角。
4、高空临边作业必须系好安全带,拆除后的模板 5、对悬挑梁、空调板、阳台、楼梯及长度超过4m 框梁进行钢管回顶。
对后浇带部位进行双排钢管架 体回顶。
6、3-7轴交F-B 轴、39-43轴交F-B 轴在板中间设置 满堂架体,长度2.4m 宽度2.4m 进行回顶。
7、地库顶板禁止拆除。
警告:对回顶不合格部位进行整改处罚
工程名称 签发人
接收人 拆模部位 拆模时间 拆模要求 拆模要求 要及时运至指定的场地清理、堆放,刷好隔离剂。

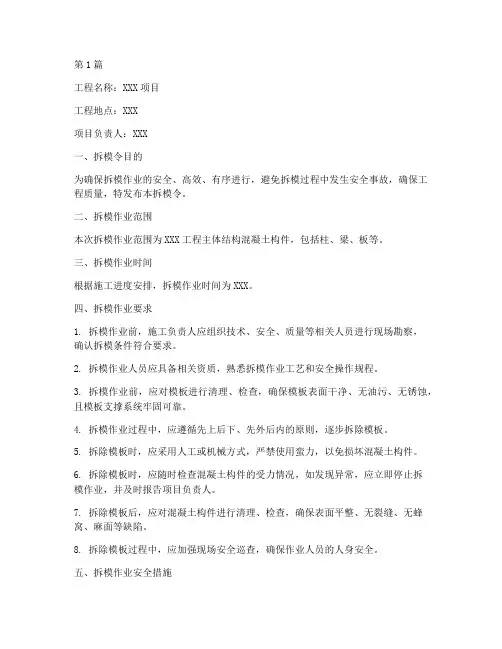

第1篇工程名称:XXX项目工程地点:XXX项目负责人:XXX一、拆模令目的为确保拆模作业的安全、高效、有序进行,避免拆模过程中发生安全事故,确保工程质量,特发布本拆模令。
二、拆模作业范围本次拆模作业范围为XXX工程主体结构混凝土构件,包括柱、梁、板等。
三、拆模作业时间根据施工进度安排,拆模作业时间为XXX。
四、拆模作业要求1. 拆模作业前,施工负责人应组织技术、安全、质量等相关人员进行现场勘察,确认拆模条件符合要求。
2. 拆模作业人员应具备相关资质,熟悉拆模作业工艺和安全操作规程。
3. 拆模作业前,应对模板进行清理、检查,确保模板表面干净、无油污、无锈蚀,且模板支撑系统牢固可靠。
4. 拆模作业过程中,应遵循先上后下、先外后内的原则,逐步拆除模板。
5. 拆除模板时,应采用人工或机械方式,严禁使用蛮力,以免损坏混凝土构件。
6. 拆除模板时,应随时检查混凝土构件的受力情况,如发现异常,应立即停止拆模作业,并及时报告项目负责人。
7. 拆除模板后,应对混凝土构件进行清理、检查,确保表面平整、无裂缝、无蜂窝、麻面等缺陷。
8. 拆除模板过程中,应加强现场安全巡查,确保作业人员的人身安全。
五、拆模作业安全措施1. 作业人员应佩戴安全帽、安全带等个人防护用品。
2. 拆模作业现场应设置安全警示标志,明确警示区域。
3. 拆模作业过程中,严禁在模板下方作业,防止模板掉落伤人。
4. 拆除模板时,应使用工具将模板撬起,避免直接用手抓取。
5. 拆除模板过程中,应确保模板支撑系统稳定,防止发生坍塌事故。
六、拆模作业验收1. 拆模作业完成后,由项目负责人组织相关人员进行验收。
2. 验收内容包括:模板拆除质量、混凝土构件质量、现场安全等方面。
3. 验收合格后,方可进行下一道工序的施工。
七、拆模作业总结1. 拆模作业结束后,项目负责人应组织相关人员对拆模作业进行总结,分析存在的问题,并提出改进措施。
2. 对拆模作业过程中出现的安全事故,应立即上报相关部门,并依法进行处理。
施工(技术)负责人:专业工长:班长:
年月日

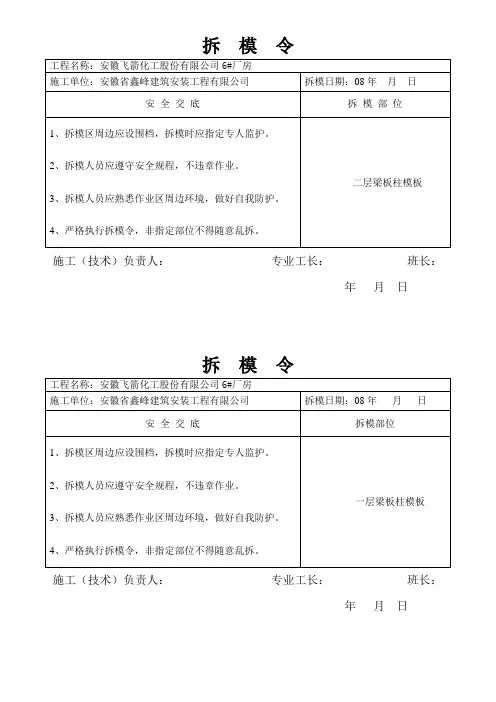

模令
拆
年月日
施工(技术)负责人:专业工长:班长:
06年04月11日
拆模令
施工(技术)负责人:专业工长:班长:
06年04月15日
施工(技术)负责人:专业工长:班长:
06年04月23日
拆模令
施工(技术)负责人:专业工长:班长:
06年5月8日
施工(技术)负责人:专业工长:班长:
06年05月19日
拆模令
施工(技术)负责人:专业工长:班长:
06年5月28日
施工(技术)负责人:专业工长:班长:
06年05月30日
拆模令
施工(技术)负责人:专业工长:班长:
06年6月10日
施工(技术)负责人:专业工长:班长:
06年06月20日
拆模令
施工(技术)负责人:专业工长:班长:
06年月日。
安3-6-3
申请人: 2011年月日监理单位: 2011年月日工地审批负责人: 2011年月日
安3-6-3
申请人: 2011年月日监理单位: 2011年月日工地审批负责人: 2011年月日
安3-6-3
申请人: 2011年月日监理单位: 2011年月日工地审批负责人: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日工地审批负责人: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日。
S0511
技术负责人:
监理单位:质量员:
施工部门负责人:
安全员:

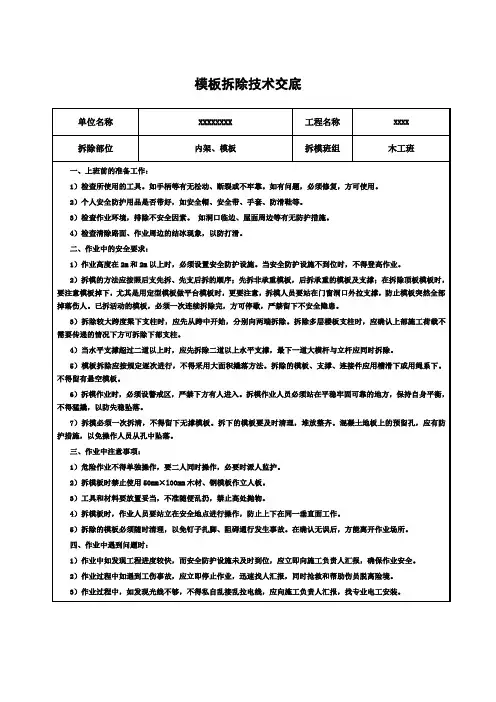

(2)拆除模板前,应将下方一切预留洞口及建筑物周围用木板或安全网作防护围蔽,防止模板枋料坠落伤人。
(3)完工后,不得留下松动和悬挂的模板枋料等。
拆下的模板枋料应及时运送到指定地点集中堆放稳妥。
说明:模板支撑系统拆除时,混凝土强度必须符合《混凝土结构工程施工及验收规范》(GB5024-92)第2.4.1条或第2.4.2条规定后,才能进行
申请人:
工地审批负责人:
(1)拆除模板必须经施工负责人同意,方可拆除。
操作人员必须戴好安全帽。
操作时应按顺序分段进行,超过4m以上高度,不允许让模板枋料自由落下。
严禁猛撬、硬砸或大面积撬落和拉倒。
砼实际强度见回弹记录,满足拆模条件
试块报告编号

现场回弹拆除部位西侧食堂二层梁板
监护人刘 晨拆除警戒范围4m
拆除班组
木工班组
拆模安全技术措施:
砼浇捣日期2013.1.16
砼设计强度C30模板拆除申请表
单位名称昆山振兴建筑有限公司
工程名称1#楼。
《范文拆除安全令》摘要:在拆除小钢模板支撑的顶板模板时,严禁将支柱全部拆除后,一次性拉拽拆除,拆模作业人员必须站在平稳、牢固、可靠的地方,保持自身平衡,不得猛撬,以防失稳坠落,拆除模板一般用长撬棒,人不许站在正在拆除的模板上模板拆除(安全)令编号:单位名称上海同济建设有限公司工程名称混凝土浇捣日期设计拆模强度混凝土实际强度试块报告编号拆除部位监护人及证号拆模警戒范围拆除班组拆模安全技术措施:1、进入施工现场人员必须遵守安全生产六大纪律。
高空作业人员必须佩带安全带,并做到高挂低用及系牢固。
2、经医生检查认为不适宜高空作业的人员,不得进行高空作业。
3、模板拆除必须满足拆模时所需的混凝土强度,有混凝土强度试压报告,提出申请,经工程技术负责人及监理同意后方可进行,不得因拆模影响工程质量。
4、拆模的顺序和方法:严格按照专项方案及安全规范要求施工,按照后支先拆、先支后拆的顺序:先拆非承重模板,后拆承重的模板及支撑;在拆除小钢模板支撑的顶板模板时,严禁将支柱全部拆除后,一次性拉拽拆除;已拆活动的模板,必须一次连续拆除完,方可停歇,严禁留下不安全隐患。
5、拆模作业时,必须设警戒区,严禁下方有人进入。
拆模作业人员必须站在平稳、牢固、可靠的地方,保持自身平衡,不得猛撬,以防失稳坠落。
6、严禁用吊车直接吊除没有撬松动的模板。
7、拆除电梯井及大型孔洞模板时,下层必须支设安全网等可靠防坠落措施。
8、拆除模板一般用长撬棒,人不许站在正在拆除的模板上;在拆除楼板模板时,要注意模板掉下,尤其是用定型模板做平台模板时,更要注意,拆模人员要站在门窗洞口外拉支撑,防止模板突然全部掉落伤人。
8、装拆模板时禁止使用 50 ㎜100 ㎜木材、钢模板作立人板。
9、高空作业要搭设脚手架或操作台,上下要使用梯子,不许站在墙上工作,不准在大梁底模上行走。
10、操作人员严禁穿硬底鞋及高跟鞋作业。
11、装拆模板时,作业人员要站在安全地点进行操作,禁止在上下在同一垂直面工作;操作人员要主动避让吊物,增强自我保护和相互保护的安全意识。
