施工现场临时用电验收单一、工程概况本工程为施工现场临时用电验收项目,主要包括施工区域内的临时用电设施建设与安装。
工程地点位于XX市XX区,占地面积约XX平方米。
工程主要包括土建、装饰、安装等施工阶段,预计施工期限为XX个月。
为保障施工现场临时用电安全、可靠,特制定以下施工方案。
二、用电管理1. 用电管理制度:建立健全临时用电管理制度,明确用电负责人,负责施工现场临时用电的日常管理和监督检查。
2. 用电负荷:根据施工需求,合理计算用电负荷,确保用电设备正常运行。
3. 电能计量:设置专用电能表,对施工现场用电进行计量,按时缴纳电费。
4. 用电设备管理:定期检查用电设备,确保设备安全、可靠运行。
5. 用电安全培训:对施工现场人员进行用电安全培训,提高安全意识。
三、电工1. 电工资质:电工必须具备相关专业资质,持证上岗。
2. 电工职责:负责施工现场临时用电设施的安装、维修和拆除工作,确保用电安全。
3. 日常巡查:电工需定期对施工现场的临时用电设施进行巡查,发现问题及时处理。
4. 应急处置:电工应掌握应急处置方法,发生用电事故时,立即采取措施,并及时报告。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置安全距离,确保用电设备与人员的安全。
2. 外电防护:对施工现场周边的外电线路进行防护,设置警示标志,防止外电线路损坏。
3. 防护设施:在临时用电设施周围设置防护栏、警示牌等,防止非相关人员接近。
4. 定期检查:定期对外电防护设施进行检查,确保其完好无损。
五、电缆线路1. 电缆线路设计:根据施工现场用电需求,合理设计电缆线路走向,确保线路短、直、安全。
2. 电缆选型:选择符合国家标准的电缆,满足施工用电负荷要求,同时具备良好的绝缘性能和耐磨性能。
3. 电缆敷设:采用埋地或架空方式敷设电缆,埋地电缆需具备防腐、防水功能,架空电缆应满足安全距离要求。
4. 电缆连接:电缆连接应牢固可靠,采用符合标准的接线端子,确保接触良好,降低接触电阻。
《唐雎不辱使命》导学案
学习目标:
1、通过对课文的学习,了解人物形象。
2、培养翻译朗读的能力。
3、学习唐雎的精神。
第二课时
一、把握人物形象
1、找出秦、唐说的话,体会人物性格特点。
可用“从句中,我读出了唐雎或秦王的性格”说话。
秦王:贪得无厌、奸诈狡猾,外强中干的封建统治者。
唐雎:从容镇定,不畏强暴,具有凛然正气的外交家的形象。
二、总结写作手法。
(讨论,归纳)
本文是怎样刻画唐雎形象的?
本文运用了对比、衬托的手法,塑造了两个对立的形象。
三、感受人物个性:分角色朗读,体会外交辞令的言外之意。
说说其“潜台词”是什么。
(1)公亦尝闻天子之怒乎?
(2)与臣而将四矣。
四、拓展思考。
1、你认为唐雎能够永远保住安陵吗?为什么?
2.列举我国历史上两个“不辱使命”的外交人才,分别用一句话概括他们的主要事迹。
晏子使楚,以狗国才有狗洞、不肖者使使不肖国、楚之水土使民善盗,捍卫了齐国的国格和国威,也维护了个人尊严。
蔺相如以大无畏的英雄气概、超人的智慧和胆略、崇高的爱国热情,智斗强秦,以和氏璧有一小毛病、斋戒五天,完璧归赵。
五、归纳整理本课通假字、古今异义、一词多义。

贵阳市桐荫路道路工程2合同段临时用电验收单
监理单位:贵州建工监理咨询有限公司
编制单位:中铁一局集团有限公司
编制日期:二O 一二年三月
注:验收栏目内有数据的,在验收栏目内填写实测数据,无数据用文字说明。
注:验收栏目内有数据的,在验收栏目内填写实测数据,无数据用文字说明。
注:验收栏目内有数据的,在验收栏目内填写实测数据,无数据用文字说明。
注:验收栏目内有数据的,在验收栏目内填写实测数据,无数据用文字说明。
注:验收栏目内有数据的,在验收栏目内填写实测数据,无数据用文字说明。
注:验收栏目内有数据的,在验收栏目内填写实测数据,无数据用文字说明。
注:验收栏目内有数据的,在验收栏目内填写实测数据,无数据用文字说明。
注:验收栏目内有数据的,在验收栏目内填写实测数据,无数据用文字说明。
注:验收栏目内有数据的,在验收栏目内填写实测数据,无数据用文字说明。
注:验收栏目内有数据的,在验收栏目内填写实测数据,无数据用文字说明。
注:验收栏目内有数据的,在验收栏目内填写实测数据,无数据用文字说明。
注:验收栏目内有数据的,在验收栏目内填写实测数据,无数据用文字说明。
注:验收栏目内有数据的,在验收栏目内填写实测数据,无数据用文字说明。

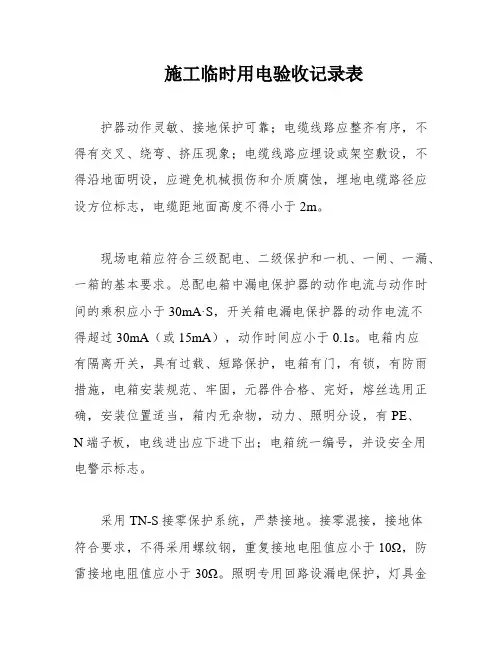

施工临时用电验收记录表护器动作灵敏、接地保护可靠;电缆线路应整齐有序,不得有交叉、绕弯、挤压现象;电缆线路应埋设或架空敷设,不得沿地面明设,应避免机械损伤和介质腐蚀,埋地电缆路径应设方位标志,电缆距地面高度不得小于2m。
现场电箱应符合三级配电、二级保护和一机、一闸、一漏、一箱的基本要求。
总配电箱中漏电保护器的动作电流与动作时间的乘积应小于30mA·S,开关箱电漏电保护器的动作电流不得超过30mA(或15mA),动作时间应小于0.1s。
电箱内应有隔离开关,具有过载、短路保护,电箱有门,有锁,有防雨措施,电箱安装规范、牢固,元器件合格、完好,熔丝选用正确,安装位置适当,箱内无杂物,动力、照明分设,有PE、N端子板,电线进出应下进下出;电箱统一编号,并设安全用电警示标志。
采用TN-S接零保护系统,严禁接地。
接零混接,接地体符合要求,不得采用螺纹钢,重复接地电阻值应小于10Ω,防雷接地电阻值应小于30Ω。
照明专用回路设漏电保护,灯具金属外必须接零保护,照明变压器必须使用双饶型安全隔离变压器,严禁使用自耦变压器。
施工现场临时用电档案应建立、健全、符合要求。
电动机械的绝缘电阻应大于1MΩ;手持电动工具绝缘电阻,I类应大于2MΩ,II类应大于7MΩ,III类应大于1MΩ。
以上为施工临时用电验收记录表和施工机具验收记录表的验收项目和要求,现场应按照要求进行检查和验收,确保施工现场临时用电和机具的安全可靠。
施工机械进场验收及作业管理6基坑作业安全防护措施7基坑内作业安全措施验收意见:基坑支护工程符合设计要求,坑槽边坡符合要求,荷载与坑槽上部边缘距离不小于规定值。
基坑支护设置有效的排水措施,防止坑外水流入基坑中冲刷坑壁。
基坑支护进行变形监测,发现支护产生局部变形及时采取措施,对临近建筑、重要管线和道路进行沉降观测。
施工机械进场验收合格,司机持证上岗,开挖程序、作业位置有方案,开挖区域设警戒标志,专人看护。

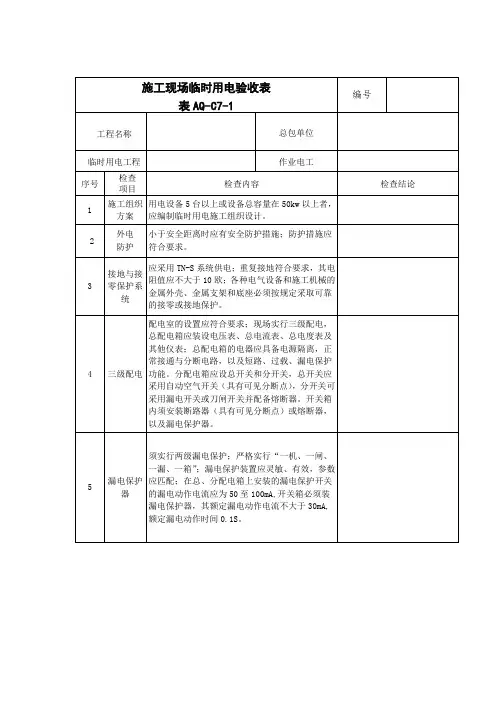

施工临时用电验收表
(责任岗位:技术负责)
工程名称:金科·璧山中央公园城四期工程项目部验收时间:年月日项目名称
验收项目验收内容结论
配电房高度大于3米;门朝外开、配锁;配电屏(柜)必须重复接地与保护零线电气连接,接地电阻小于4欧姆;设置灭火器两具以上,安全用具、警示标志齐全。
配电系统采用TN—S系统(三相五线制);采用三级配电(总配、分配、开关箱);采用漏电保护系统(两极漏电保护)。
配电线路架空敷设必须采用绝缘导线(或电缆),铜芯线截面不小于10㎜2,铝芯线截面不小于16㎜2,档距小于35米,线间距离不小于0.3米,距地面高度3米以上;埋地敷设深度不小于0.7米,引出地面从2米高度至地面下0.2米必须设防护套管。
配电箱开关箱有门、有锁;设隔离电源开关及有短路、过载、漏电保护电器;设地排、零排,外壳接零;电线进出配电箱应下进下出;开关箱“一机、一闸、一漏、一箱”。
现场照明潮湿环境作业和楼梯间照明使用24V安全电压;照明专用回路须设漏电保护器且灵敏可靠;灯具金属外壳须接零保护。
宿舍照明室内配线采用绝缘导线、电缆或穿管敷设,有短路和过载保护。
验收结论
验收人员(签字)
技术负责设备管理施工负责电工公司安保部安全员。
