中国电力投资集团公司新建火电机组168小时试运质量验收管理办法
- 格式:pdf
- 大小:3.53 MB
- 文档页数:32
附件中国大唐集团公司新建火电机组168小时试运前条件检查指导意见为贯彻落实集团公司“价值思维、效益导向”理念,进一步提升机组调试质量和移交水平,确保机组投产后安全稳定运行,实现基建生产无缝衔接,打造“工期短、造价低、质量优、效益好”的精品工程,特制定本指导意见。
本指导意见规定的检查不代替工程监理和质量监督站组织的质量监督检查,也不代替机组启动委员会及试运指挥部组织的工程验收检查和管理;集团公司检查结果和要求通过试运指挥部组织整改落实。
本指导意见适用于集团公司全资或控股建设的300MW 级及以上火电机组进入168h满负荷试运前条件检查;燃机或300MW级以下火电机组可参照执行。
本指导意见规定的检查遵循“谁检查、谁签字、谁负责”原则,各级检查人员应认真履行职责,按照本指导意见规定的内容和标准,坚持工作没完不放过、不合标准不放过、没有记录不放过、资料不全不放过、解释不清不放过,逐项、逐条检查,确保检查质量。
一、检查工作的主要职责分工1.集团公司主要职责(1)组织制定并完善集团公司新建火电机组进入168h满负荷试运前条件检查指导意见;(2)检查、指导分子公司开展新建火电机组进入168h 满负荷试运前条件检查工作情况;(3)组织新建火电机组进入168h满负荷试运条件正式检查,按照集团火电项目精品工程管理办法,对启动移交阶段的168h满负荷试运条件完成情况进行综合评价。
2.分子公司主要职责(1)组织对下属项目公司新建火电机组进入168h满负荷试运条件进行预检查,预检合格后,向集团公司申请正式检查;(2)按照集团火电项目精品工程管理办法,对项目公司新建火电机组168h满负荷试运条件自评结果进行复查;(3)督促项目公司对预检查和正式检查发现的问题进行整改,对整改验收情况进行复查和确认,并向集团公司报告整改结果。
3.项目公司主要职责(1)负责组织新建火电机组开始168h满负荷试运前条件自查,自查合格后,向分子公司申请预检查;(2)按照集团公司精品工程管理办法,项目公司对新建火电机组进入168h满负荷试运条件完成情况进行自评;(3)组织对预检查和正式检查发现的问题进行整改和验收。
机组试运及竣工验收管理制度1.范围1.1为进一步落实质量、环境、职业健康安全管理体系标准,适应NOSA五星管理体系的要求,规范机组试运及竣工验收阶段管理,特制定本制度。
1.2本制度规定了某电厂一期超低排放改造工程建设中机组分部试运、整套启动试运、试生产以及工程竣工验收管理内容和方法。
1.3本制度适用于公司质量、环境、职业健康安全以及NOSA五星管理体系运行中一期超低排放改造工程机组试运及竣工验收阶段。
2.规范性引用文件2.1《电力工业技术管理法规》2.2《火力发电厂基本建设工程启动及竣工验收规程》2.3《电力建设工程质量监督规定》2.4《电力建设施工及验收技术规范》2.5《火电施工质量检验及评定标准》2.6《关于火电工程新投产机组质量考核的若干规定》2.7《火电机组移交生产达标考核评定办法》2.8《火电工程启动调试工作规定》2.9国标GB/T190002.10国家和部颁有关技术规范、质量标准、验收规程2.11设备制造厂的有关技术规程、质量标准、验收规程2.12国外制造设备中,经合同认定的有关技术规程、质量标准、验收规程2.13设计文件和图纸2.14上级下达的有关技术文件2.15电力基本建设工程质监中心总站颁布的《工程质量监督检查典型大纲》2.16建设单位与施工单位签订的合同3.术语和定义无4.职责4.1启动验收委员会4.1.1启动验收委员会负责启动试运的组织、权限、分工和验收,执行《启动验收规程》,全面领导机组试运工作。
4.1.2启动验收委员会一般由某公司、广西区投、建设单位、质监中心站、锅监、项目监理部、主体施工单位、调试单位、设计单位、电网调度、主机制造厂等有关单位的代表组成。
设主任委员一名,副主任委员和委员若干名。
由建设单位与有关单位协商,提出组成人员名单,报某公司批准。
启委会必须在整套启动试运前组成并开始工作,直到办完移交试生产手续为止.4.2试运指挥部4.2.1试运指挥部由总指挥和副总指挥组成.设总指挥一名,由某公司任命。
中国电力投资集团公司新建火电机组168小时试运质量验收管理办法1 目的进一步加强集团公司对新建火电机组整套试运(168小时试运)及移交生产的质量管理,明确各级管理部门的管理职责,提高新建火电机组投产水平,保证机组投产后安全、环保、稳定、经济运行。
2 适用范围适用于集团公司系统全资控股新建火电机组。
3 职责3.1 集团公司总部3.1.1 负责制定新建火电机组168小时试运质量验收管理办法。
3.1.2 检查指导新建火电机组168小时试运质量验收执行情况。
3.2 二级单位3.2.1 负责新建火电机组(工程)启动验收委员会组成。
3.2.2 负责审批新建火电机组试运指挥部机构。
3.2.3 负责指导督促项目公司对新建火电机组168小时试运质量验收工作。
3.2.4 负责指导督促新建火电机组168小时试运中质量问题处理。
3.3 项目公司3.3.1 负责组建试运指挥部,组织新建机组整套试运工作。
3.3.2 负责新建火电机组168小时试运条件的自检。
3.3.3 负责组织新建火电机组168小时试运中质量问题处理。
3.3.4 配合上级部门做好新建火电机组168小时试运条件的检查工作。
3.3.5 督促试运指挥部组织168小时试运验收签证。
4 分部试运、整套试运和168小时试运质量验收程序4.1 新建火电机组在移交生产前,应完成分部试运、整套试运和168小时试运工作,并办理质量验收签证手续;未办理签证手续,不得进入下一步试运程序。
4.2 由试运指挥部组织和协调机组移交生产前试运及各阶段的交接验收签证工作。
试运指挥部下设分部试运组、整套试运组、验收检查组、生产运行组和综合管理组。
4.2.1 在单机和分系统首次试运前,由分部试运组组织核查单机试运和系统试运应具备的条件,按试运条件检查确认表完成签证(见附表1和附表2)。
单机和分系统试运结束后应由分部试运组组织建设、生产、施工、调试、监理等单位及时办理单机试运验收签证和分系统试运验收签证工作。

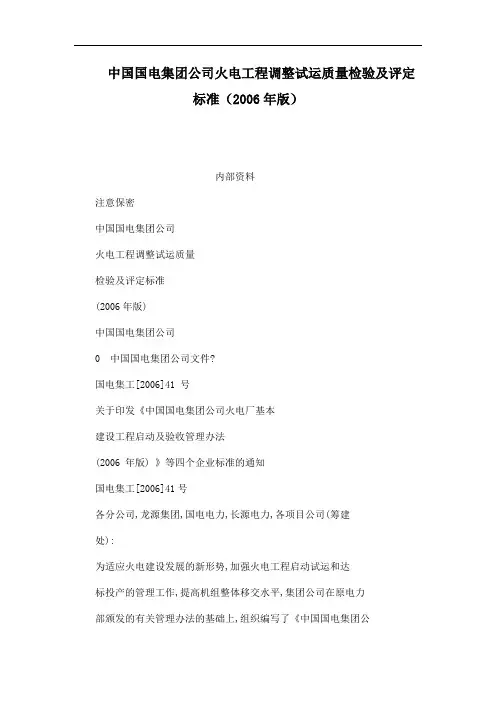

中国国电集团公司火电工程调整试运质量检验及评定标准(2006年版)内部资料注意保密中国国电集团公司火电工程调整试运质量检验及评定标准(2006年版)中国国电集团公司0 中国国电集团公司文件?国电集工[2006]41 号关于印发《中国国电集团公司火电厂基本建设工程启动及验收管理办法(2006 年版) 》等四个企业标准的通知国电集工[2006]41号各分公司,龙源集团,国电电力,长源电力,各项目公司(筹建处):为适应火电建设发展的新形势,加强火电工程启动试运和达标投产的管理工作,提高机组整体移交水平,集团公司在原电力部颁发的有关管理办法的基础上,组织编写了《中国国电集团公司火电厂基本建设工程启动及验收管理办法(2006 年版) 》、《中国国电集团公司火电工程调整试运质量检验及评定标准(2006 年版)》、《中国国电集团公司火电工程启动调试工作管理办法(2006 年版)》、《中国国电集团公司火电机组达标投产考核办法(2006年版)》等四个企业标准,现予印发。
请各单位认真贯彻执行,并0 将执行中的问题和建议及时反馈集团公司工程建设部。
附件:1.《中国国电集团公司火电厂基本建设工程启动及验收管理办法(2006 年版) 》2.《中国国电集团公司火电工程调整试运质量检验及评定标准(2006 年版)》3.《中国国电集团公司火电工程启动调试工作管理办法(2006 年版)》4.《中国国电集团公司火电机组达标投产考核办法(2006 年版) 》二○○六年二月十三日 1目录1 总则12 工程质量验评范围73 分系统调试 184 机组整套启动试运前应具备条件..1125 机组空负荷整套调试.1146 机组带负荷整套调试 1367 机组 168h整套满负荷试运 180附表 1 火电建筑、安装静态质量评定汇总表. 192附表 2 火电工程安全文明生产检查评分表192附表 3 机组分项调整试运质量检验评定表193附表 4 机组分系统调整试运质量检验评定表. 194附表 5 机组阶段调整试运质量评定表. 195附表 6 机组整套试运综合质量指标考核表197附表 7 机组建设质量总评表198附录一编制说明. 200附录二条文解释. 2020 1 总则1.1 本标准适用于中国国电集团公司系统控股建设的国产125MW 及以上火电机组启动调整试运的质量检验及评定。
火电项目168小时试运前验收检查标准依据《火力发电建设工程启动试运及验收规程》、《中国大唐集团公司生产准备管理办法》、《中国大唐集团公司发电企业运行管理办法》、《火电工程调整试运质量检验及验收评定标准》、《火电工程调试技术手册》等制度标准的相关内容,并结合攸县项目实际情况,制定检查标准。
本检查标准分生产准备、调试试运和尾工缺陷三部分。
一、生产准备部分1、生产现场安全文明设施齐全(主要项目见附件1);2、生产试运的相关机构健全,生产制度齐全;参建各方人员分工明确,职责到位,监督到位;安全管理制度(标准)已建立;3、各项生产基础准备工作完成(主要项目见附件2);4、生产人员数量、培训、持证上岗满足要求,生产部门、部门各专业责任划分明确,设备分工详细具体;5、安全工器具,防护用具和化验、检测仪器、维护工具齐全。
二、调试试运部分1、分部试运(包括单机试运、分系统试运)通过质量验收,六方验证签字完整(如按规定设备厂家不参加试运,即为五方验证)、调试资料齐全(主要项目见附件3),验收后设备、系统由发电部代管;2、调试方案及措施己经全部审批完毕,其中整套启动试运计划、重要调试方案及措施己经总指挥批准,并已组织相关人员学习,完成安全和技术交底;3、机组空负荷试运项目完成(主要项目见附件4);4、机组带负荷试运项目完成(主要内容见附件5);5、满负荷试运条件满足要求(具体条件见附件6);6、机组自动控制系统调试完成、品质负荷要求,投运率不小于95%(主要项目见附件7,具体试验要求见附件8);7、调试期间各专业主要试验项目完成(主要项目见附件9);8、机组主要热控、电气保护设置正确、正常投入(主要项目见附件10);9、环保设施正常,气水排放满足要求;10、主机、辅机出力符合要求,满足需要;11、运行指标不同负荷下均达设计值(指标设计值标准见附件11);12、热力系统阀门无泄漏(热力系统阀门列表及测点统计见附件12)。
中国国电集团公司火电厂基本建设工程启动及验收管理办法(2006年版)关于印发《中国国电集团公司火电厂基本建设工程启动及验收管理办法(2006年版)》等四个企业标准的通知国电集工[2006]41号各分公司,龙源集团,国电电力,长源电力,各项目公司(筹建处):为适应火电建设发展的新形势,加强火电工程启动试运和达标投产的管理工作,提高机组整体移交水平,集团公司在原电力部颁发的有关管理办法的基础上,组织编写了《中国国电集团公司火电厂基本建设工程启动及验收管理办法(2006年版)》、《中国国电集团公司火电工程调整试运质量检验及评定标准(2006年版)》、《中国国电集团公司火电工程启动调试工作管理办法(2006年版)》、《中国国电集团公司火电机组达标投产考核办法(2006年版)》等四个企业标准,现予印发。
请各单位认真贯彻执行,并将执行中的问题和建议及时反馈集团公司工程建设部。
附件:1.《中国国电集团公司火电厂基本建设工程启动及验收管理办法(2006年版)》2.《中国国电集团公司火电工程调整试运质量检验及评定标准(2006年版)》3.《中国国电集团公司火电工程启动调试工作管理办法(2006年版)》4.《中国国电集团公司火电机组达标投产考核办法(2006年版)》二OO六年二月十三日目录1总则2机组启动试运3工程验收4附则附表一机组移交生产交接书(样本)附表二机组性能考核验收证书(样本)附录编制说明1 总则1.1为适应中国国电集团公司(简称“集团公司”,下同)火电建设管理的实际情况,规范火电机组的启动试运及交接验收工作,提高火电工程质量,充分发挥投资效益,特制定本办法。
1.2本办法适用于集团公司系统控投建设的单机容量为125MW及以上的各类新(扩、改)建的火力发电厂建设工程。
单机容量为100MW及以下的机组可参照执行。
国外引进项目、引进主要设备的工程,原则上按双方签订的有效合同进行启动和验收,凡是机组的安全可靠运行和主要技术经济指标有关的试验项目,必须同时满足本办法的要求。
电力投资集团公司新建火电机组小时试运质量验收管理规定GE GROUP system office room 【GEIHUA16H-GEIHUA GEIHUA8Q8-中国电力投资集团公司新建火电机组168小时试运质量验收管理办法1 目的进一步加强集团公司对新建火电机组整套试运(168小时试运)及移交生产的质量管理,明确各级管理部门的管理职责,提高新建火电机组投产水平,保证机组投产后安全、环保、稳定、经济运行。
2 适用范围适用于集团公司系统全资控股新建火电机组。
3 职责3.1 集团公司总部3.1.1 负责制定新建火电机组168小时试运质量验收管理办法。
3.1.2 检查指导新建火电机组168小时试运质量验收执行情况。
3.2 二级单位3.2.1 负责新建火电机组(工程)启动验收委员会组成。
3.2.2 负责审批新建火电机组试运指挥部机构。
3.2.3 负责指导督促项目公司对新建火电机组168小时试运质量验收工作。
3.2.4 负责指导督促新建火电机组168小时试运中质量问题处理。
3.3 项目公司3.3.1 负责组建试运指挥部,组织新建机组整套试运工作。
3.3.2 负责新建火电机组168小时试运条件的自检。
3.3.3 负责组织新建火电机组168小时试运中质量问题处理。
3.3.4 配合上级部门做好新建火电机组168小时试运条件的检查工作。
3.3.5 督促试运指挥部组织168小时试运验收签证。
4 分部试运、整套试运和168小时试运质量验收程序4.1 新建火电机组在移交生产前,应完成分部试运、整套试运和168小时试运工作,并办理质量验收签证手续;未办理签证手续,不得进入下一步试运程序。
4.2 由试运指挥部组织和协调机组移交生产前试运及各阶段的交接验收签证工作。
试运指挥部下设分部试运组、整套试运组、验收检查组、生产运行组和综合管理组。
4.2.1 在单机和分系统首次试运前,由分部试运组组织核查单机试运和系统试运应具备的条件,按试运条件检查确认表完成签证(见附表1和附表2)。
中国国电集团公司火电工程调整试运质量检验及评定标准(2006年版)内部资料注意保密中国国电集团公司火电工程调整试运质量检验及评定标准(2006年版)中国国电集团公司0 中国国电集团公司文件?国电集工[2006]41 号关于印发《中国国电集团公司火电厂基本建设工程启动及验收管理办法(2006 年版) 》等四个企业标准的通知国电集工[2006]41号各分公司,龙源集团,国电电力,长源电力,各项目公司(筹建处):为适应火电建设发展的新形势,加强火电工程启动试运和达标投产的管理工作,提高机组整体移交水平,集团公司在原电力部颁发的有关管理办法的基础上,组织编写了《中国国电集团公司火电厂基本建设工程启动及验收管理办法(2006 年版) 》、《中国国电集团公司火电工程调整试运质量检验及评定标准(2006 年版)》、《中国国电集团公司火电工程启动调试工作管理办法(2006 年版)》、《中国国电集团公司火电机组达标投产考核办法(2006年版)》等四个企业标准,现予印发。
请各单位认真贯彻执行,并0 将执行中的问题和建议及时反馈集团公司工程建设部。
附件:1.《中国国电集团公司火电厂基本建设工程启动及验收管理办法(2006 年版) 》2.《中国国电集团公司火电工程调整试运质量检验及评定标准(2006 年版)》3.《中国国电集团公司火电工程启动调试工作管理办法(2006 年版)》4.《中国国电集团公司火电机组达标投产考核办法(2006 年版) 》二○○六年二月十三日 1目录1 总则12 工程质量验评范围73 分系统调试 184 机组整套启动试运前应具备条件..1125 机组空负荷整套调试.1146 机组带负荷整套调试 1367 机组 168h整套满负荷试运 180附表 1 火电建筑、安装静态质量评定汇总表. 192附表 2 火电工程安全文明生产检查评分表192附表 3 机组分项调整试运质量检验评定表193附表 4 机组分系统调整试运质量检验评定表. 194附表 5 机组阶段调整试运质量评定表. 195附表 6 机组整套试运综合质量指标考核表197附表 7 机组建设质量总评表198附录一编制说明. 200附录二条文解释. 2020 1 总则1.1 本标准适用于中国国电集团公司系统控股建设的国产125MW 及以上火电机组启动调整试运的质量检验及评定。
附件中国大唐集团公司新建火电机组168小时试运前条件检查指导意见为贯彻落实集团公司“价值思维、效益导向”理念,进一步提升机组调试质量和移交水平,确保机组投产后安全稳定运行,实现基建生产无缝衔接,打造“工期短、造价低、质量优、效益好”的精品工程,特制定本指导意见。
本指导意见规定的检查不代替工程监理和质量监督站组织的质量监督检查,也不代替机组启动委员会及试运指挥部组织的工程验收检查和管理;集团公司检查结果和要求通过试运指挥部组织整改落实。
本指导意见适用于集团公司全资或控股建设的300MW 级及以上火电机组进入168h满负荷试运前条件检查;燃机或300MW级以下火电机组可参照执行。
本指导意见规定的检查遵循“谁检查、谁签字、谁负责”原则,各级检查人员应认真履行职责,按照本指导意见规定的内容和标准,坚持工作没完不放过、不合标准不放过、没有记录不放过、资料不全不放过、解释不清不放过,逐项、逐条检查,确保检查质量。
一、检查工作的主要职责分工1.集团公司主要职责(1)组织制定并完善集团公司新建火电机组进入168h满负荷试运前条件检查指导意见;(2)检查、指导分子公司开展新建火电机组进入168h 满负荷试运前条件检查工作情况;(3)组织新建火电机组进入168h满负荷试运条件正式检查,按照集团火电项目精品工程管理办法,对启动移交阶段的168h满负荷试运条件完成情况进行综合评价。
2.分子公司主要职责(1)组织对下属项目公司新建火电机组进入168h满负荷试运条件进行预检查,预检合格后,向集团公司申请正式检查;(2)按照集团火电项目精品工程管理办法,对项目公司新建火电机组168h满负荷试运条件自评结果进行复查;(3)督促项目公司对预检查和正式检查发现的问题进行整改,对整改验收情况进行复查和确认,并向集团公司报告整改结果。
3.项目公司主要职责(1)负责组织新建火电机组开始168h满负荷试运前条件自查,自查合格后,向分子公司申请预检查;(2)按照集团公司精品工程管理办法,项目公司对新建火电机组进入168h满负荷试运条件完成情况进行自评;(3)组织对预检查和正式检查发现的问题进行整改和验收。
火电项目168小时试运前验收检查标准火电项目168小时试运前验收检查标准依据《火力发电建设工程启动试运及验收规程》、《中国大唐集团公司生产准备管理办法》、《中国大唐集团公司发电企业运行管理办法》、《火电工程调整试运质量检验及验收评定标准》、《火电工程调试技术手册》等制度标准的相关容,并结合攸县项目实际情况,制定检查标准。
本检查标准分生产准备、调试试运和尾工缺陷三部分。
一、生产准备部分1、生产现场安全文明设施齐全(主要项目见附件1);2、生产试运的相关机构健全,生产制度齐全;参建各方人员分工明确,职责到位,监督到位;安全管理制度(标准)已建立;3、各项生产基础准备工作完成(主要项目见附件2);4、生产人员数量、培训、持证上岗满足要求,生产部门、部门各专业责任划分明确,设备分工详细具体;5、安全工器具,防护用具和化验、检测仪器、维护工具齐全。
二、调试试运部分1、分部试运(包括单机试运、分系统试运)通过质量验收,六方验证签字完整(如按规定设备厂家不参加试运,即为五方验证)、调试资料齐全(主要项目见附件3),验收后设备、系统由发电部代管;2、调试方案及措施己经全部审批完毕,其中整套启动试运计划、重要调试方案及措施己经总指挥批准,并已组织相关人员学习,完成安全和技术交底;3、机组空负荷试运项目完成(主要项目见附件4);4、机组带负荷试运项目完成(主要容见附件5);5、满负荷试运条件满足要求(具体条件见附件6);6、机组自动控制系统调试完成、品质负荷要求,投运率不小于95%(主要项目见附件7,具体试验要求见附件8);7、调试期间各专业主要试验项目完成(主要项目见附件9);8、机组主要热控、电气保护设置正确、正常投入(主要项目见附件10);9、环保设施正常,气水排放满足要求;10、主机、辅机出力符合要求,满足需要;11、运行指标不同负荷下均达设计值(指标设计值标准见附件11);12、热力系统阀门无泄漏(热力系统阀门列表及测点统计见附件12)。
火电项目小时试运前验收检查标准随着能源需求的不断增长,火电站建设得到了广泛发展。
在火电项目的建设过程中,小时试运前验收检查标准的制定非常关键,这不仅关系到火电项目是否能够顺利运行,还与工作人员的安全和生产效率密切相关。
本文将介绍火电项目小时试运前验收检查标准的相关知识及内容。
一、什么是小时试运前验收检查标准小时试运前验收检查标准是指对火电项目建成后进行运行前的检查,并对各项设备进行测试、调试和运转考验的标准。
仪器设备、电力系统及自控系统的设计、制作、安装、调试等环节都需要在验收标准的基础上进行。
二、小时试运前验收检查标准的重要性小时试运前验收检查标准在火电项目建设和运营过程中具有重要意义,它不仅是对质量的重要保证,也是对工程安全的严格控制。
在建设和运营过程中,如果未能严格执行验收标准,就可能会导致各种事故的发生,对生产和环境造成严重影响。
而在严格执行验收标准的情况下,可以有效地保证工程的顺利运行和高效生产,并为后期运转提供可靠的支持。
三、小时试运前验收检查标准的主要内容1. 设备测试设备测试是小时试运前验收检查标准的重要环节,主要包括测量和验收各项设备的工作正常性、可靠性和稳定性。
例如,检查发电机转子、定子、电极接头、绝缘和冷却系统等核心部位,保证电气设备的质量符合相关标准和规范;验证锅炉、汽轮机、风机等其他关键设备的性能和工作效果,确保各项参数均符合设计要求。
2. 自控系统测试在火电项目的建设过程中,自控系统是不可或缺的一部分。
针对自控系统的测试主要包括对监视、调节、保护和报警等系统进行全面检查,以确保设备的可控性、互操作性和数据传输的准确性。
同时,在检查自控系统的过程中,还需要进行开闭合操作测试,确保操纵系统的使用方便和操作人员的安全。
3. 安全防护措施测试在火电项目的建设和运行过程中,安全防护措施的检查是非常关键的。
需要对现场的安全防护措施做全面评估,并根据地形和环境因素制定相应的安全计划。
确保168期间锅炉安全运行的技术措施为确保1#机组168试运行顺利通过,保证各个系统安全、稳定、可靠的运行,相关规定如下:1、合理安排对各个转机、设备的巡回检查力度,确保运行设备的可靠运行。
运行转机要求两小时巡检一次。
2、监盘人员按照《锅炉运行日志》中的内容,详细记录DCS画面上的运行参数,认真分析与对比,如发现异常现象及时汇报值长和调试人员。
3、巡检过程中发现异常现象或设备缺陷等问题要求及时汇报。
并对缺陷进行跟踪管理。
4、对重点区域应加强巡检频率,如燃油平台、燃烧器平台,各个风机、磨煤机油站等。
5、制粉系统原煤仓发生断煤(堵煤)现象比较严重,在整套启动期间,按照试运指挥部关于《制粉系统断煤措施》会议精神,需各值安排专人落实此事。
6、通过前期运行,A、B一次风机在不同负荷阶段均有失速、喘振现象的发生,要求监盘人员加强监视,做好事故预想,发现问题及时与调试人员沟通。
7、B、E磨煤机在用烟煤启动时,控制磨煤机出口温度不大于85℃。
停磨后尽快投入对应磨煤机的蒸汽惰化系统运行(5分钟)。
8、机组冷态启动过程中严格按照不同热状态的升温控制曲线控制蒸汽温度,在并列前的温升速率控制不高于 1.85℃/min,机组并列后的升温速率控制不高于1.5℃/min;在机组启动阶段注意控制燃料投入的节奏并调控好减温水,防止汽温大起大落,控制受热面金属温度平稳升高。
9、启动初期或低负荷运行阶段(负荷<300MW),预防空预器二次燃烧事故的发生,加强对空预器的现场的巡视检查,确保空预器连续吹灰。
10、运行中加强对锅炉汽温的监视。
高温过热器出口蒸汽温度不超过571℃,屏式过热器出口温度不超过520℃,高温再热器出口蒸汽温度不超过569℃。
11、控制炉膛水冷壁任意相邻两根管子之间的壁温差不超过50℃,任意不相邻两根管子之间的温差不超过80℃。
12、在机组运行过程中,发现燃烧不稳,及时增投油枪稳燃。
投油枪过程中注意炉膛负压的波动,保证炉膛压力在正常的范围内。
