qc质量管理成果范文
《QC质量管理成果》
QC质量管理(Quality Control)作为一项重要的管理活动,其成果对企业的发展和产品质量有着重要的影响。
通过实施QC
质量管理,企业可以提高产品质量、降低成本、提高生产效率,从而在市场竞争中占据优势地位。
首先,QC质量管理的成果之一是提高产品质量。
通过制定标
准化的工艺流程和严格的质量控制措施,企业可以有效地控制产品的质量,确保产品的各项指标符合标准。
通过提高产品质量,企业可以赢得消费者的信任和认可,从而增加销量和市场份额。
其次,QC质量管理的另一个成果是降低成本。
通过优化生产
流程、减少废品率和提高生产效率,企业可以降低生产成本,提高利润空间。
此外,通过质量管理,企业可以及时发现和处理生产中的问题,避免因质量问题造成的损失和额外成本。
最后,QC质量管理的成果还包括提高生产效率和提升企业整
体竞争力。
通过优化生产流程和加强质量控制,企业可以提高生产效率,更快地响应市场需求。
同时,企业还可以凭借高质量的产品和高效的生产流程在市场竞争中占据优势地位,获得更多的市场份额。
总之,QC质量管理的成果是多方面的,包括提高产品质量、
降低成本、提高生产效率和提升企业整体竞争力。
通过不断完
善和实施质量管理制度,企业可以不断创造更多关于质量管理的成果,使企业在市场竞争中保持竞争优势。
qc小组成果报告范文
《QC小组成果报告》
尊敬的领导和各位同事:
经过数月的努力和合作,我们QC小组圆满完成了我们的任务,并且取得了令人瞩目的成果。
以下是我们的成果报告:
1. 完成了所有质量控制的任务。
我们严格按照公司规定和标准操作程序进行了所有产品的检测和质量控制工作,确保产品的质量达到了国家标准要求。
2. 发现并修复了多项质量问题。
在质量控制过程中,我们发现了一些潜在的质量问题,并及时向生产部门报告,帮助他们迅速修复了这些问题,避免了进一步的损失。
3. 提出了改进建议。
我们对产品生产过程中存在的一些不合理之处提出了改进建议,并得到了生产部门的认可和采纳,为进一步提高产品质量奠定了基础。
4. 完成了所有相关文件和记录的整理。
我们认真整理了所有的质量控制记录和文件,确保了数据的完整性和准确性,为公司未来的质量控制工作提供了重要的参考依据。
总的来说,我们QC小组在这段时间里付出了辛苦的努力,取
得了一系列令人满意的成果。
我们将继续努力,为公司的发展贡献我们的力量。
感谢各位领导和同事对我们工作的支持和关心!此致
敬礼
QC小组全体成员。
降低移动电路业务中断频次传输网是通信业务发展的支撑网络,是各项业务得以开展的前提条件,是公司市场经营的坚强后盾。
2008年,在上级“靓网工程”行动纲领指导下,XX公司运维体系自上而下不遗余力的深入贯彻“精细化运维”的工作思路。
在当时的XX公司传输网络中,移动电路业务中断频次偏高是急需解决的重点问题之一。

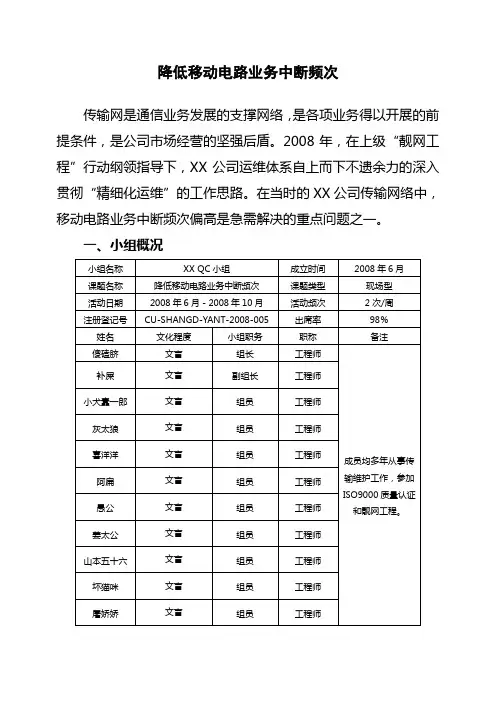

一、小组概况表1- QC小组概况小组成绩:◆2003年XX传输标准化示范单位;◆2004年XX省质量管理先进班组;◆2005年全国优秀质量管理小组二、术语解释中断频次:当月电路发生中断的次数/2M电路数目(折算成1万条的数值),如:2008年1月中断业务共发生20次,当月电路数为5000条,则中断频次为20/0.5=40。
误码:传输期间内发生1个错误的码元即发生了误码。
三、选题理由移动业务的发展是公司业务发展的重中之重,传输网运行质量的好坏与移动业务的健康开展息息相关,关系着公司的切身利益。
而2008年2月-6月因传输原因导致的移动电路业务中断频次却持续上升(如图一所示),引起公司、部门领导高度重视,要求我小组立即采取措施,降低移动电路业务中断频次。
由此我们小组选择课题:降低移动电路业务中断频次。
图1-2008年2月~6月移动电路业务中断频次折线图四、现状调查我们从网管中心提取了2008年2月-6月移动电路业务中断数据:表2-2008年2月~6月移动电路业务中断频次表统计(胡辉2008-6-29 网管中心)从上表可以看出,移动电路业务月平均中断频次为:249/5=50汇总各种因素导致的业务中断情况情况见下表:表3-2008年2月~6月移动电路业务中断汇总表月平均移动业务(误码原因)中断频次为169/5=34次。
根据统计表我们做出排列图如下:图2-2008年2月~6月移动电路业务中断排列图12024950%100%0%误光缆中断拉闸限电微波故障其他75%25%移动业务中断频次 累计比率通过排列图可以看出,在2008年2月-6月,误码导致的移动电路业务中断频次为169次,占全部业务中断的68%,是主要问题。
QC小组管理办法为了加强企业管理,降低工程成本,提高工程质量与企业效益,促进科技进步,推动群众性的质量管理活动自觉、扎实、健康、有效地开展。
公司按照《湖北省工程建设质量管理小组管理办法》制订了本公司的QC小组管理办法。
一 QC小组的建立和管理1) 组建QC小组,应遵循“自愿参加、上下结合、实事求是、录活多样”的基本原则。
按照小组参加人员与活动课题的特点,可组建现场型、攻关型、管理型、服务型和创新型等小组。
为便于自主开展现场活动,小组人数一般以3-10人为宜。
2) QC小组活动,应根据中心工作、生产经营管理中的问题及用户意见从分析现状入手,抓住薄弱环节和关键问题,结合企业的质量目标、质量计划、过程控制、纠正和预防措施等质量管理和质量保证体系要素主,选定课题和目标,制订活动任务书。
3) QC小组活动,要充分发挥人的积极性,体现“小、实、活、新”的特点,运用全面质量管理的理论,采用PDCA循环的程序、方法开展活动,及时总结活动成果。
4) QC小组活动,要注重实效,注重活动的过程和活动结果,发扬求实创新、协作奉献精神,不断学习、借鉴、消化、吸收国内外先进质量管理办法,努力做到专业管理技术和科学方法相结合,确保实现课题目标。
5) QC小组活动,要有真实的现场活动记录和资料,反映活动的全过程,并作为总结活动成果和活动评价的重要依据,现场活动资料应有专人负责收集、整理和保管。
6) 策划成熟后,QC小组应填写QC小组注册登记表(附表一)和QC小组课题登记表(附表二),报公司主管部门统一编号和管理。
每年或在一次课题完成后应重新注册,停止活动持续半年以上应予以注销。
7) 公司主管部门应负责QC小组活动的培训、协调、指导、注册、评审等工作。
8) 公司其它各部门应为QC小组活动提供相关支持。
9) 项目部应鼓励开展QC小组活动,为QC小组活动提供人、财、物方面的支持。
项目部为QC小组活二 QCC 三优秀QC1) 申报条件:申报项目必须是申报期上年或当年成果,是在推广应用新技术、新材料、新工艺、先进管理办法及解决生产、经营活动中的难点并取得显着成效、具有一定的科技含量和推广价值的成果。
QC小组活动成果汇报尊敬的领导、各位同事:大家好!今天,我代表QC小组向大家汇报我们在过去一段时间内的工作成果。
请允许我对QC小组的成员表示衷心的感谢,正是由于他们的辛勤付出和不懈努力,我们才取得了今天的成果。
一、活动背景随着市场竞争的日益激烈,企业对产品质量的要求越来越高。
为了提高产品质量,降低生产成本,提高企业竞争力,公司决定成立QC小组,开展一系列的质量改进活动。
QC小组的成立,旨在通过团队协作,发挥集体智慧,解决生产过程中的质量问题,提高产品质量。
二、活动目标1.提高产品质量,降低不良率;2.提高生产效率,降低生产成本;3.培养员工质量意识,提升团队协作能力;4.推广优秀质量管理经验,提升企业整体质量管理水平。
三、活动过程1.组建QC小组:我们根据产品特点和部门职责,成立了多个QC小组,每个小组由5-7名成员组成,包括生产、技术、质量等相关部门的人员。
2.确定活动课题:各QC小组成员针对生产过程中存在的问题,进行讨论分析,确定活动课题。
课题包括但不限于:提高产品合格率、降低生产成本、缩短生产周期等。
3.制定活动计划:各QC小组根据课题制定详细的活动计划,明确活动目标、时间节点、责任人等。
4.开展活动:各QC小组成员按照活动计划,开展质量改进活动。
活动内容包括:现场调查、数据收集、原因分析、制定改进措施、实施改进措施、效果确认等。
5.活动总结:各QC小组在活动结束后,对活动过程和成果进行总结,形成报告,并向公司领导汇报。
四、活动成果1.提高产品质量:通过QC小组的活动,我们成功解决了多个质量问题,提高了产品合格率,降低了不良率。
例如,某产品的合格率从原来的90%提高到95%,不良率从原来的5%降低到3%。
2.降低生产成本:各QC小组在活动中,积极寻找成本降低的机会,通过优化工艺、减少浪费、提高生产效率等方式,降低了生产成本。
据统计,活动期间,公司生产成本降低了5%。
3.提高员工质量意识:通过QC小组的活动,员工对质量管理的认识得到了提高,质量意识得到了加强。
降低移动电路业务中断频次传输网是通信业务发展的支撑网络,是各项业务得以开展的前提条件,是公司市场经营的坚强后盾。
2008年,在上级“靓网工程”行动纲领指导下,XX公司运维体系自上而下不遗余力的深入贯彻“精细化运维”的工作思路。
在当时的XX公司传输网络中,移动电路业务中断频次偏高是急需解决的重点问题之一。
一、小组概况表1- QC小组概况小组成绩:◆2003年XX传输标准化示单位;◆2004年XX省质量管理先进班组;◆2005年全国优秀质量管理小组二、术语解释中断频次:当月电路发生中断的次数/2M电路数目(折算成1万条的数值),如:2008年1月中断业务共发生20次,当月电路数为5000条,则中断频次为20/0.5=40。
误码:传输期间发生1个错误的码元即发生了误码。
三、选题理由移动业务的发展是公司业务发展的重中之重,传输网运行质量的好坏与移动业务的健康开展息息相关,关系着公司的切身利益。
而2008年2月-6月因传输原因导致的移动电路业务中断频次却持续上升(如图一所示),引起公司、部门领导高度重视,要求我小组立即采取措施,降低移动电路业务中断频次。
由此我们小组选择课题:降低移动电路业务中断频次。
图1-2008年2月~6月移动电路业务中断频次折线图四、现状调查我们从网管中心提取了2008年2月-6月移动电路业务中断数据:表2-2008年2月~6月移动电路业务中断频次表统计(胡辉 2008-6-29 网管中心)从上表可以看出,移动电路业务月平均中断频次为:249/5=50汇总各种因素导致的业务中断情况情况见下表:表3-2008年2月~6月移动电路业务中断汇总表月平均移动业务(误码原因)中断频次为169/5=34次。
根据统计表我们做出排列图如下:图2-2008年2月~6月移动电路业务中断排列图通过排列图可以看出,在2008年2月-6月,误码导致的移动电路业务中断频次为169次,占全部业务中断的68%,是主要问题。
经过对2002年~2005年移动电路业务的月平均误码中断频次进行分析,得到结果如下:表4-2002年~2005年移动电路业务误码频次表(统计 胡辉 2008.6.30 网管中心)从上表看出,误码频次最少的为2003、2004年只有12次。
公司经过几年的快速发展,传输网络规模、质量有跨越式的提升,维护人员的水平大幅度提高,运维体系自2001年以来就严格实施ISO9000标准,小组对移动业务中断情况进行认真分析统计,12024950% 100%0%误光缆中断拉闸限电微波故障其他75%25% 移动业务中断频次 累计比率由于误码为主要问题,因此,通过采取措施我们完全有信心将误码频次降到2004年的12次以下。
经计算50-50×68%+12=28,可以将移动电路业务中断频次降低到28次以。
五、设定目标目标值:通过控制误码,将移动电路业务中断频次降为28次。
移动电路业务中断频次图3-QC活动目标六、原因分析针对调查的结果,我们小组成员运用头脑风暴法进行认真的原因分析,并做出树图如下:经过以上原因分析,小组找出了误码的8个末端原因。
七、要因确认5028现状目标值我们将经过分析的误码原因汇总,制定要因确认计划表:序号 末端原因确认容确认方法确认人 确认时间 1技术监督人员不足是否具备机房2M 施工的技术监督能力技术监督人员是否达到3人,检查是否均具备机房2M 施工的督察指导能力胡辉 承业7.22时钟板运行不稳定网络中的传输设备的时钟卡是否稳定、正常工作。
在网管对网络中每块时钟板卡进行检查。
贾霄 胡辉7.83设备接入尾纤衰减大网络中XDM-1000设备的收光不低于-28dBm 。
对XDM-1000设备的收光进行测试,要求收光不超过-28dBm 。
承业 永强 7.134 环境温度高设备要求环境温度为18~28度。
结合季节天气,实测机房环境温度围。
胡辉 贾霄 7.155 2M 头质量差 2M 头质量是否存在问题。
查询现有的几个厂家的2M 头验收测试报告并进行抽查测试。
永强7.166 无2M 压制工艺标准有无2M 头压制工艺标准。
查技术档案规胡辉 7.207未开启倒换开关网络中的5500多条电路的倒换开关是否开启在网管对网络中每条电路的倒换开关是否开启进行检查。
玉华 贾霄 承业 7.218接地电阻偏高传输设备要求接地电阻为0-3欧姆。
检查、测试中心机房传输设备的接地电阻。
承业 胡辉7.25表5-要因确认计划表(QC 小组 06-07-01)随即按照已制定的要因确认计划,小组成员对这8个末端原因逐一进行验证,确认所产生问题的主要原因。
验证一末端因素 1、技术监督人员不足 标 准具备机房2M 施工的技术监督能力负责人 胡辉、承业负责于07月2日进行核实 现场测试施工时技术监督人员可达到3人,且具备机房2M 施工的监督指导能力。
结 论非要因验证二末端因素2、时钟板运行不稳定标准设备时钟板完好率达到100%负责人贾霄、胡辉负责于07月8日进行现场测试在网管对每块时钟板卡进行检查,发现二机房 XDM1000 x1槽HLXC384卡时钟板运行不稳定结论要因验证三末端因素3、设备接入尾纤衰减大标准ECI XDM-1000 设备要求收光不低于-28dBm负责人承业、永强负责于07月13日夜进行现场测试经网管监测和仪表测试,发现二机房XDM -1000设备PS5光卡收光尾纤衰减较大。
结论要因验证四末端因素4、环境温度高标准设备XDM-1000 设备要求环境温度在18-28度间负责人胡辉、贾霄负责07月15日进行现场测试对环境温度检查,发现机房温度为26度左右,在此围。
结论非要因验证五末端因素5、2M头质量差标准2M 头出厂检验合格负责人永强负责于07月16日进行现场测试对现有厂家的2M头出厂验收情况进行检查,并实际检查2M头质量,无问题。
结论非要因验证六末端因素6、无2M压制工艺标准标准2M压制压制应有相应的标准规负责人胡辉负责于07月20日进行现场测试查阅我公司各类技术规及归程文件,发现目前我公司相关技术部门尚无此类2M压制标准规。
结论要因验证七末端因素7、未开启倒换开关标准具备开启条件的100%开启负责人玉华、贾霄、承业负责于07月21日进行现场测试经网管检查,目前本地网共计5629条电路中,有158条具备开启条件但未开启倒换开关。
结论要因验证八末端因素8、接地电阻偏高标准设备接地电阻正常值0-3欧姆。
综上所述,小组确定了以下四个要因:●时钟板运行不稳定;●光功率偏低;●无2M压制工艺标准;●未开启倒换开关。
八、制定对策根据确定的要因,小组制定以下对策措施表:表6-对策措施表(QC小组 06-08-01)九、对策实施对策实施一:更换时钟板通过对前期掌握的情况,机房XDM-1000的HLXC384板时钟模块存在问题,部分业务无法实现同步传输,导致误码频次偏高,我们将有故障的该板卡进行了更换。
新版卡进行测试,结果正常。
更换HLXC384板后,经网管查询该板卡引起的误码全部解决。
检查同样的网上设备的时钟板卡是否存在该问题:经检查网上其他设备的时钟板卡不存在该问题。
对策实施二:对尾纤头清洁擦拭通过对前期掌握的情况,机房XDM-1000的SIO64光板的收光光功率值为-29.5 dBm ,低于收光灵敏度-28 dBm ,导致误码频次偏高,我们对连接该光口的尾纤用专用工具进行了清洁。
在擦拭完毕后,光功率测试,网管监测光功率为-25.5dBm ,正常,误码现象消失。
检查网络中其他光卡收光均高于-28dBm,基本处于最佳值,清洁前 清洁后无误码。
对策实施三:制定2M 压制工艺标准通过学习,大家掌握了标准的2M 头制作工艺,2M 头压制工艺导致的误码频次明显减少,对中断频次高的移动电路2M 头进行整改。
对参加2M 压制的施工人员进行培训、考核,成绩表如下:考核成绩 唐英俊 100 召军 100 谭大鹏 96 吕凌志 95 孔庆兰 97 剑锋 98 平均972M 压制工艺标准培训考核成绩表 2M 头制作比赛一等奖证书通过考核情况看,大家掌握了标准的2M 头制作工艺,规了制作细则。
2M 头压制不合格导致的移动业务月中断频次明显降低。
无2M 头 压制标准组织人员编写制 定统一的2M 头 压制标准为工程人员进行 培训,统一工 艺标准,并考核图4-2M头压制工艺整改效果对策实施四:开启电路倒换开关完成了以上两项工作后,我们小组开始着手进行1+1电路保护路由的开启工作,将具备条件的电路由原来的1+1不倒换电路改为1+1保护倒换电路,见下图:图5-电路环保护示意图电路倒换开关开启以后即使主用路由出现问题,业务也能顺利切换到备用路由,业务不再中断。
十、效果检验QC小组成员在实施完以上对策后,通过对2008年9月到2008年12月传输原因导致的移动电路业务中断频次进行分析,如下表:务中断频次表7-QC效果统计表(统计贾霄 2008-12-30)2M移动电路业务中断频次大为减少,由原来的50减少到25,不仅达到了预期目标28,而且还优于目标!见下图所示:图6-中断频次变化为了检查主要问题是否解决,小组在实施后对2008年9-12月份移动业务中断情况进行整理分类,结果见下图、表:序号原因数目占业务中断比率1 误码38 37%2 光缆中断25 26%3 拉闸限电23 24%4 微波故障7 7%5 其他7 7%合计100 100%表7-2008年9-12月份移动业务中断情况统计(统计贾霄 2008-12-30)图7-中断频次变化活动后分类统计排列图从上表可以看出,由于误码原因造成的移动业务中断比例大大降低,我们的活动取得了实效。
随着2M电路误码频次降低,移动业务的中断现象大大减少,客户投诉数量随之减少,提升了公司在客户心中的形象和地位,带来了良好的社会效益。
移动业务的中断率大大降低,网络质量得到提升,不但稳定了现有的客户群体,也开拓了新的集团客户加入,如XXXX等大集团,带来了良好的经济效益。
十一、巩固措施为了继续强化、固化此次活动的成果和经验,确保在以后的维护中作中能长期、稳定的发挥其作用,而不致活动结束后成果随之慢慢消失,我们小组建议部门采取了以下措施:1、每周对设备的时钟板的时隙检查工作纳入《本地网设备维护规程》,作为设备维护的准则;2、 将新增加《2M 头压制工艺规》以作业指导书的形式纳入到我公司的运维体系文件中,编号YTLT-OM-006-A1,并将2M 头制作质量与工人工资挂钩,形成考核制度;3、 将尾纤上2.5G 以上速率的ODF 及光端机设备时,必须清洁的要求纳入《本地网线路维护规程》,擦纤器为线路维护必备工具。
4、 将开启电路倒换开关原则加入《网管系统维护规程》,保证新开的电路具备保护条件的全部实现1+1保护。
