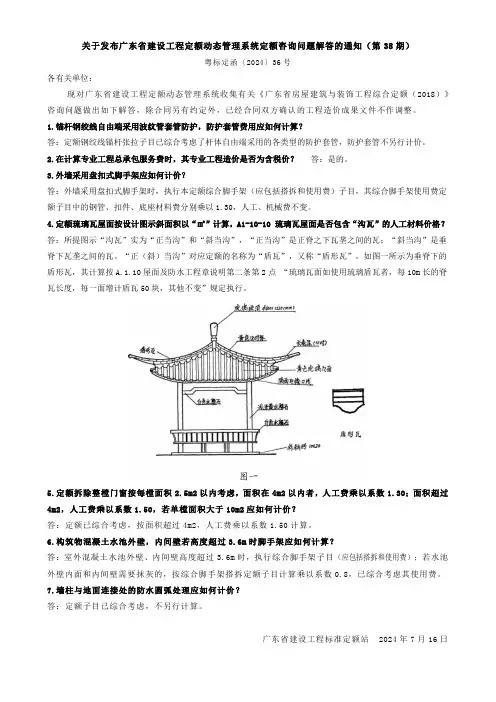

关于发布广东省建设工程定额动态管理系统定额咨询问题解答的通知(第38期)粤标定函〔2024〕36号各有关单位:现对广东省建设工程定额动态管理系统收集有关《广东省房屋建筑与装饰工程综合定额(2018)》咨询问题做出如下解答,除合同另有约定外,已经合同双方确认的工程造价成果文件不作调整。
1.锚杆钢绞线自由端采用波纹管套管防护,防护套管费用应如何计算?答:定额钢绞线锚杆张拉子目已综合考虑了杆体自由端采用的各类型的防护套管,防护套管不另行计价。
2.在计算专业工程总承包服务费时,其专业工程造价是否为含税价?答:是的。
3.外墙采用盘扣式脚手架应如何计价?答:外墙采用盘扣式脚手架时,执行本定额综合脚手架(应包括搭拆和使用费)子目,其综合脚手架使用费定额子目中的钢管、扣件、底座材料费分别乘以1.30,人工、机械费不变。
4.定额琉璃瓦屋面按设计图示斜面积以“㎡”计算,A1-10-10 琉璃瓦屋面是否包含“沟瓦”的人工材料价格?答:所提图示“沟瓦”实为“正当沟”和“斜当沟”,“正当沟”是正脊之下瓦垄之间的瓦;“斜当沟”是垂脊下瓦垄之间的瓦。
“正(斜)当沟”对应定额的名称为“盾瓦”,又称“盾形瓦”,如图一所示为垂脊下的盾形瓦,其计算按A.1.10屋面及防水工程章说明第二条第2点“琉璃瓦面如使用琉璃盾瓦者,每10m长的脊瓦长度,每一面增计盾瓦50块,其他不变”规定执行。
5.定额拆除整樘门窗按每樘面积2.5m2以内考虑,面积在4m2以内者,人工费乘以系数1.30;面积超过4m2,人工费乘以系数1.50,若单樘面积大于10m2应如何计价?答:定额已综合考虑,按面积超过4m2,人工费乘以系数1.50计算。
6.构筑物混凝土水池外壁,内间壁若高度超过3.6m时脚手架应如何计算?答:室外混凝土水池外壁、内间壁高度超过3.6m时,执行综合脚手架子目(应包括搭拆和使用费);若水池外壁内面和内间壁需要抹灰的,按综合脚手架搭拆定额子目计算乘以系数0.8,已综合考虑其使用费。

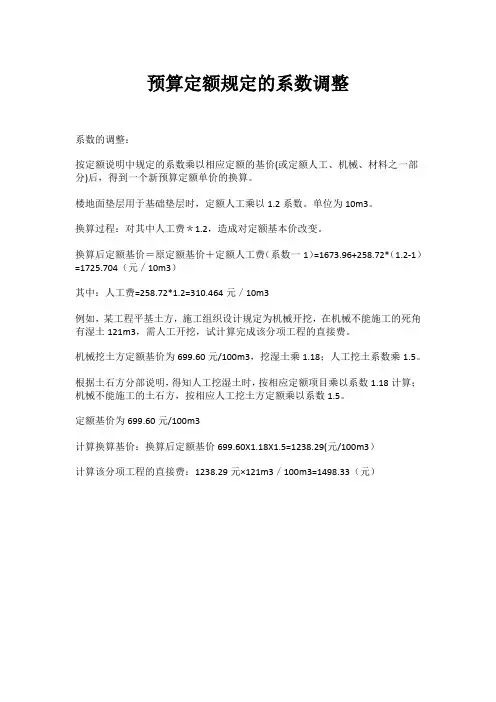

预算定额规定的系数调整
系数的调整:
按定额说明中规定的系数乘以相应定额的基价(或定额人工、机械、材料之一部分)后,得到一个新预算定额单价的换算。
楼地面垫层用于基础垫层时,定额人工乘以1.2系数。
单位为10m3。
换算过程:对其中人工费*1.2,造成对定额基本价改变。
换算后定额基价=原定额基价+定额人工费(系数一1)=1673.96+258.72*(1.2-1)=1725.704(元/10m3)
其中:人工费=258.72*1.2=310.464元/10m3
例如,某工程平基土方,施工组织设计规定为机械开挖,在机械不能施工的死角有湿土121m3,需人工开挖,试计算完成该分项工程的直接费。
机械挖土方定额基价为699.60元/100m3,挖湿土乘1.18;人工挖土系数乘1.5。
根据土石方分部说明,得知人工挖湿土时,按相应定额项目乘以系数1.18计算;机械不能施工的土石方,按相应人工挖土方定额乘以系数1.5。
定额基价为699.60元/100m3
计算换算基价:换算后定额基价699.60X1.18X1.5=1238.29(元/100m3)
计算该分项工程的直接费:1238.29元×121m3/100m3=1498.33(元)。

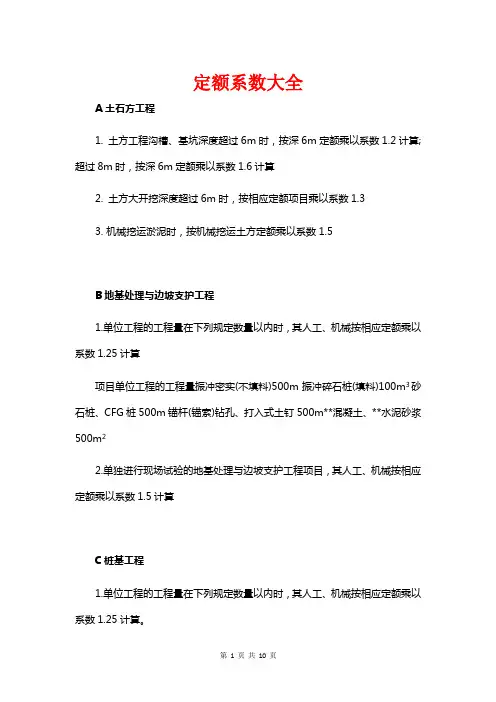

定额系数大全A土石方工程1. 土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算2. 土方大开挖深度超过6m时,按相应定额项目乘以系数1.33. 机械挖运淤泥时,按机械挖运土方定额乘以系数1.5B地基处理与边坡支护工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m**混凝土、**水泥砂浆500m22.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算C桩基工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。
D砌筑工程1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。
砖用量乘以系数1.025。
2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.253.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。
四川省建设⼯程⼯程量清单计价定额(说明及计算规则)四川省建设⼯程⼯程量清单计价定额(2004)册说明⼀、本定额的混凝⼟和砂浆是按过筛净砂编制的,各地应将过筛⼈⼯费和损耗纳⼊材料预算价格,定额考虑了砂的膨胀率。
因质量要求现场过筛的⼈⼯费及筛砂损耗已包括在定额内,不另计算。
⼆、本定额的混凝⼟和砂浆强度等级,如设计要求与定额不同时,允许按附录换算,但定额中各种配合⽐的材料⽤量不得调整。
三、本定额的混凝⼟和砂浆是按中(细)砂、特细砂编制,计算时应按实际使⽤砂的种类分别套⽤相应定额项⽬。
四、本定额现浇混凝⼟构件是按现场搅拌⾮泵送编制的,商品混凝⼟以成品基价的形式表现。
若现浇混凝⼟构件使⽤商品混凝⼟,按⼯程所在地⼯程造价站规定,对商品混凝⼟价差进⾏单项价差调整。
五、本定额的预制⼤型屋⾯板已考虑了蒸汽池养护费⽤,其它预制混凝⼟构件必须采取养护池养护时,需报经建设单位批准后,按每⽴⽅⽶混凝⼟蒸汽养护费45元计算。
凡采⽤露天养护者,⼀律不得计算蒸汽养护费。
六、建筑材料、成品、半成品(除混凝⼟预制构件、⾦属结构构件)从现场仓库、堆放地点、加⼯地点⾄操作地点的⽔平运输,已综合考虑在定额内,但垂直运输机械费应按 F.措施项⽬另⾏计算。
七、混凝⼟预制构件、⾦属结构构件制作安装定额项⽬,未包括吊装机械费及模板费,发⽣时,另按“F.措施项⽬”计算。
⼋、本定额项⽬中未考虑⾼层建筑施⼯增加的费⽤,发⽣时,按A.I建筑物超⾼施⼯增加费定额项⽬执⾏。
九、本定额在执⾏中如遇缺项,可按装饰、市政、安装⼯程定额执⾏。
若仍缺项,由甲⼄双⽅编制临时性定额,报⼯程所在地造价站审批,并报省⼯程造价总站备案。
A.A ⼟⽯⽅⼯程说明⼀、⼀般说明(⼀)⼟壤及岩⽯的分类见表A.A-1。
(三)挖⼟⽅平均厚度应按⾃然地⾯测量标⾼⾄设计地坪标⾼间的平均厚度确定。
基础⼟⽅、⽯⽅开挖应按基础垫层底表⾯标⾼⾄交付施⼯场地标⾼确定;⽆交付施⼯场地标⾼时,应按⾃然地⾯标⾼确定。

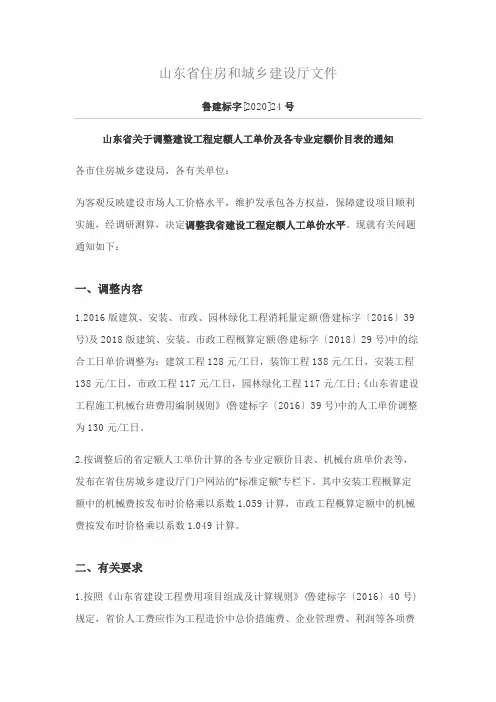

山东省住房和城乡建设厅文件山东省关于调整建设工程定额人工单价及各专业定额价目表的通知各市住房城乡建设局,各有关单位:为客观反映建设市场人工价格水平,维护发承包各方权益,保障建设项目顺利实施,经调研测算,决定调整我省建设工程定额人工单价水平。
现就有关问题通知如下:一、调整内容1.2016版建筑、安装、市政、园林绿化工程消耗量定额(鲁建标字〔2016〕39号)及2018版建筑、安装、市政工程概算定额(鲁建标字〔2018〕29号)中的综合工日单价调整为:建筑工程128元/工日,装饰工程138元/工日,安装工程138元/工日,市政工程117元/工日,园林绿化工程117元/工日;《山东省建设工程施工机械台班费用编制规则》(鲁建标字〔2016〕39号)中的人工单价调整为130元/工日。
2.按调整后的省定额人工单价计算的各专业定额价目表、机械台班单价表等,发布在省住房城乡建设厅门户网站的“标准定额”专栏下。
其中安装工程概算定额中的机械费按发布时价格乘以系数1.059计算,市政工程概算定额中的机械费按发布时价格乘以系数1.049计算。
二、有关要求1.按照《山东省建设工程费用项目组成及计算规则》(鲁建标字〔2016〕40号)规定,省价人工费应作为工程造价中总价措施费、企业管理费、利润等各项费用的计算基础。
省定额人工单价也是招标控制价编制、投标报价、工程结算等工程计价活动的参考。
2.各市应跟踪市场人工价格变化情况,建立人工单价动态管理工作机制,及时发布本市定额人工单价,为各类工程计价活动提供参考。
3.本通知自发布之日起执行。
本通知执行之日前已竣工结算的工程和在建工程已完成的工程量不再调整。
本通知由山东省工程建设标准定额站负责解释。
•山东省住房和城乡建设厅•2020年11月10日。
市政管道工程定额使用说明及工程量计算规则一、一般说明(一)管网工程定额适用于城镇范围内新建、扩建项目的排水工程、市政给水、燃气管道安装工程。
(二)给水、燃气管道安装工程是按平原地带施工条件考虑的,如在起伏地带施工,管道的仰俯坡度超过30°且小于45°时,人工、机械费乘以系数1.05;超过45°时,人工、机械费乘以系数1.20。
(三)排水工程现浇混凝土包括≤的运输,超过者,套用道路工程混凝土半成品运输相应定额的增运距项目。
(四)本章涉及的现浇混凝土项目,均不包含模板制安,其模板的安拆执行本定额“L措施项目”混凝土模板及支架中“基础模板”、“管(渠)道平基模板”、“管(渠)道管座模板”和“其他现浇构件模板”相应项目。
对于预制混凝土构件,除沟、涵、渠混凝土盖板制作、安装中的矩形板(L0>)和槽形板外,其他预制构件均按成品价计入定额,不再计算模板安拆、构件制作和运输费用。
沟、涵、渠混凝土盖板中的矩形板(L0>)和槽形板制作,其模板制安执行该混凝土构件制作项目中的相应模板定额。
二、管道铺设(一)排水管道安装1.管道砂石基础项目适用于90°~180°管道砂石基础,设计采用的管基材料与定额不同时,按类似的定额项目换算材料,但人工费和机械费不作调整。
管道混凝土基础项目适用于90°~360°管道基础。
2.管道铺设是按180°基座取定的,如基座为150°时,管道铺设定额的人工乘以系数1.02;基座为120°时,管道铺设定额的人工乘以系数1.03;基座为90°时,管道铺设定额的人工乘以系数1.05;基座为360°时,管道铺设定额的人工乘以系数0.95。
3.混凝土排水管道安装管材按钢筋混凝土管考虑,如为混凝土管时,每管材定额耗量调整为。
4.管道铺设是按平口管和企口管综合考虑的,若为承插管时,管道铺设定额人工乘以系数1.10,接口为钢筋混凝土套环时,安管定额人工费乘以系数1.3,套环另执行相应定额。

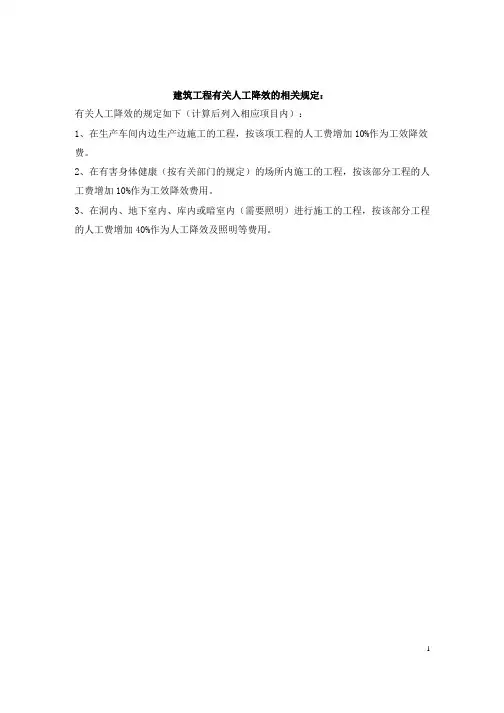

建筑工程有关人工降效的相关规定:有关人工降效的规定如下(计算后列入相应项目内):1、在生产车间内边生产边施工的工程,按该项工程的人工费增加10%作为工效降效费。
2、在有害身体健康(按有关部门的规定)的场所内施工的工程,按该部分工程的人工费增加10%作为工效降效费用。
3、在洞内、地下室内、库内或暗室内(需要照明)进行施工的工程,按该部分工程的人工费增加40%作为人工降效及照明等费用。
安装工程有关人工降效的相关规定:C14.按系数计取的费用C14.1 工程超高增加费①机械设备工程超高增加费:设备底座的安装标高超过地平面±10m时按超高部分人工费乘以下表费率计算(C.1.7章电梯安装除外)。
②电气设备工程超高增加费:操作物高度离楼地面5m以上、20m以下时按超高部分人工费的33%计算(已考虑了超高因素的定额项目除外)。
④炉窑设备工程超高增加费:本定额中专业炉窑不计取超高费(已综合考虑在定额中);一般(通用)工业炉窑和钢结构烟囱内衬喷涂,施工高度超过40m以上的工程时按超高部分人工费的35%计算。
⑤静止设备与工艺金属结构工程超高增加费:C.5.10章铝制、铸铁及非金属设备安装项目,其底座安装标高超消防安装工程超高增加费:操作物高度离楼地面5m以上时按超高部分人工费乘以下表费率计算。
⑨通风空调工程超高增加费:操作物高度离楼地面6m以上时按超高部分人工费的15%计算。
C14.2 脚手架使用费①机械设备工程脚手架搭拆费(只适用于C.1.4章起重设备安装)②电气设备工程脚手架搭拆费按4%计算(10kV以下架空线路和单独承担埋地或沟槽敷设线缆工程除外)。
③热力设备工程脚手架搭拆费1.C3.1章至C3.5章按10%计算2.C3.6章按5%计算。
④炉窑设备工程脚手架搭拆费根据工程量的大小,按下表计算。
⑤静止设备与工艺金属结构工程脚手架搭拆费静置设备制作按5%计算,除静置设备制作工程以外按 10%计算。
⑥工业管道工程脚手架搭拆费按7%计算(单独承担埋地管道工程除外)。

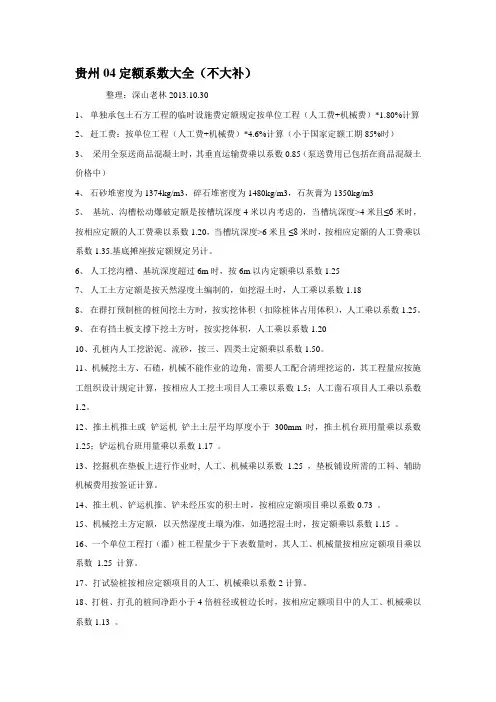

贵州04定额系数大全(不大补)整理:深山老林2013.10.301、单独承包土石方工程的临时设施费定额规定按单位工程(人工费+机械费)*1.80%计算2、赶工费:按单位工程(人工费+机械费)*4.6%计算(小于国家定额工期85%时)3、采用全泵送商品混凝土时,其垂直运输费乘以系数0.85(泵送费用已包括在商品混凝土价格中)4、石砂堆密度为1374kg/m3,碎石堆密度为1480kg/m3,石灰膏为1350kg/m35、基坑、沟槽松动爆破定额是按槽坑深度4米以内考虑的,当槽坑深度>4米且≤6米时,按相应定额的人工费乘以系数1.20,当槽坑深度>6米且≤8米时,按相应定额的人工费乘以系数1.35.基底摊座按定额规定另计。
6、人工挖沟槽、基坑深度超过6m时,按6m以内定额乘以系数1.257、人工土方定额是按天然湿度土编制的,如挖湿土时,人工乘以系数1.188、在群打预制桩的桩间挖土方时,按实挖体积(扣除桩体占用体积),人工乘以系数1.25。
9、在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.2010、孔桩内人工挖淤泥、流砂,按三、四类土定额乘以系数1.50。
11、机械挖土方、石碴,机械不能作业的边角,需要人工配合清理挖运的,其工程量应按施工组织设计规定计算,按相应人工挖土项目人工乘以系数1.5;人工凿石项目人工乘以系数1.2。
12、推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17 。
13、挖掘机在垫板上进行作业时, 人工、机械乘以系数1.25 ,垫板铺设所需的工料、辅助机械费用按签证计算。
14、推土机、铲运机推、铲未经压实的积土时,按相应定额项目乘以系数0.73 。
15、机械挖土方定额,以天然湿度土壤为准,如遇挖湿土时,按定额乘以系数1.15 。
16、一个单位工程打(灌)桩工程量少于下表数量时,其人工、机械量按相应定额项目乘以系数1.25 计算。
土石方工程定额系数 Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】【土石方工程】1.土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算2.土方大开挖深度超过6m时,按相应定额项目乘以系数1.33.机械挖运淤泥时,按机械挖运土方定额乘以系数1.5【地基处理与边坡支护工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m22.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算【桩基工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S 措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。
【砌筑工程】1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。

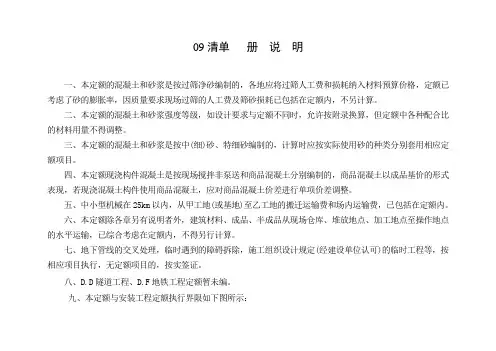

09清单册说明一、本定额的混凝土和砂浆是按过筛净砂编制的,各地应将过筛人工费和损耗纳入材料预算价格,定额已考虑了砂的膨胀率,因质量要求现场过筛的人工费及筛砂损耗已包括在定额内,不另计算。
二、本定额的混凝土和砂浆强度等级,如设计要求与定额不同时,允许按附录换算,但定额中各种配合比的材料用量不得调整。
三、本定额的混凝土和砂浆是按中(细)砂、特细砂编制的,计算时应按实际使用砂的种类分别套用相应定额项目。
四、本定额现浇构件混凝土是按现场搅拌非泵送和商品混凝土分别编制的,商品混凝土以成品基价的形式表现,若现浇混凝土构件使用商品混凝土,应对商品混凝土价差进行单项价差调整。
五、中小型机械在25km以内,从甲工地(或基地)至乙工地的搬迁运输费和场内运输费,已包括在定额内。
六、本定额除各章另有说明者外,建筑材料、成品、半成品从现场仓库、堆放地点、加工地点至操作地点的水平运输,已综合考虑在定额内,不得另行计算。
七、地下管线的交叉处理,临时遇到的障碍拆除,施工组织设计规定(经建设单位认可)的临时工程等,按相应项目执行,无定额项目的,按实签证。
八、D.D隧道工程、D.F地铁工程定额暂未编。
九、本定额与安装工程定额执行界限如下图所示: 1.供水管道:2.排水管道:图例说明:(1)、(2)为水源管道;(3)、(4)为总排水管道。
(1)、(2)和(3)、(4)若为城市供、排水(住宅小区除外)管道时,应执行市政工程相应定额。
3.煤气管道:4.油、气管道:图例说明:(5)、(6)为油、气管道。
(5)、(6)若为城市煤气及油、气管道(住宅小区除外),应执行市政工程相应定额。
十、本定额在执行中如遇缺项,可按建筑、装饰、安装、园林绿化工程定额执行,若仍缺项,由甲乙双方编制临时性定额,报工程所在地工程造价站审批,并报省工程造价总站备案。
D.E 市政管网工程一、一般说明(一)市政管网工程定额适用于城镇范围内新建、扩建项目的排水工程、给水、燃气管道安装工程,也适用于自来水厂、排水泵站及污水处理厂新建、扩建建设项目的专用设备安装。
重庆08定额需乘系数的项目08定额可调项目第十三章P301 (其他工程)1、轨道是按直线双轨编制,如铺设弧线时人工、机械乘以系数 1.152、自升式塔机是以塔高45m确定,如超过45m,每增高10m,安拆项目增加20%,场外运输项目增加10%。
(1.2n次方和1+0.2)第十二章P257 (装饰工程)3、抹灰按一般抹灰编制若为高级抹灰相应子目,人工及机械乘以系数1.2,材料乘以系数 1.3。
4、木材断面或厚度均以毛断面为准如设计要求木材断面或厚度为净料时应增加刨光损耗一面抛光增加3mm双面抛光增加5mm。
5、圆(弧)形墙面、圆形柱面、弧形梁面的抹灰及圆(弧)形墙面、圆(异)形柱面、弧(异)形梁面的镶贴块料面层,按相应子目,人工乘以系数 1.15,材料乘以系数 1.05。
6、其他装饰项目中装饰线条是按墙面上成品直线条安装编制的当墙面安装圆(弧)形装饰线条时按相应子目,人工乘以 1.2,材料乘以系数1.1,当天棚安装直线条时相应子目人工乘以系数 1.34,当天棚安装圆弧形装饰线条时相应子目,人工乘以系数 1.6,材料乘以系数1.1。
7、跌级天棚人工乘以系数 1.1。
8、当天棚在两个设计标高以上者,天棚龙骨、基层、面层分别按展开面积计算其龙骨、基层、面层按平面天棚相应子目人工乘以系数1.2。
9、弧形天棚部分按相应子目人工乘以系数 1.43斜顶天棚部分按相应子目人工乘以系数 1.18。
10、胶合板若钻吸音孔则每100m3增加6.5工日。
11、抹灰面刮腻子、刷油漆及涂料用于天棚时,人工乘以系数 1.3,材料乘以系数 1.1,用于零星项目时人工乘以系数 1.45,材料乘以系数1.3。
12、单层木门窗刷油是按双面刷油编制若采用单面刷油时相应子目乘以系数0.49。
11、单层钢门、窗和其他金属面设计需刷两遍防锈漆时增加一遍按刷一遍防锈漆子目人工乘以系0.75材料乘以系0.9。
13、阳台带悬臂梁者其工程量系数乘以 1.3。
山西省人工费调整135元的文件各市住建局,各有关单位:为满足我省工程建设计价的需要,维护工程建设各方的合法权益,经研究,现就2018《山西省建设工程计价依据》(以下简称《计价依据》)人工单价调整和2011《计价依据》与2018《计价依据》“安全文明施工费、临时设施费、环境保护费”(以下简称“三项费用”)衔接等事项通知如下:一、关于2018《计价依据》人工单价的调整2018《计价依据》建筑安装等工程人工单价调整为135元/工日,签证工调整为160元/工日;装饰装修工程人工单价调整为150元/工日,签证工调整为178元/工日。
机械台班单价中的机上人工随建筑安装工程人工调整。
上述调整部分的人工费只计取税金。
定额人工单价调整后仍不能满足实际工程需要的,发承包双方可在合同中约定调整。
此项调整自发文之日起执行。
二、关于2011《计价依据》“三项费用”的衔接对执行2011《计价依据》的项目,其安全文明施工费(包括安全施工费、文明施工费)、临时设施费(包括生产性临时设施费、生活性临时设施费)、环境保护费费用的增加部分计算办法如下:(一)以直接工程费为计费基础的计算办法:建设工程绿色文明工地二级标准在原费率的基础上乘以系数0.6,一级标准在原费率的基础上乘以系数0.9;(二)以人工费为计费基础的计算办法:建设工程绿色文明工地二级标准在原费率的基础上乘以系数1.1,一级标准在原费率的基础上乘以系数1.5。
(三)上述增加部分计入该工程项目造价中,只计取税金。
原费率是指2011《计价依据》中的安全施工费、文明施工费、生产性临时设施费、生活性临时设施费、环境保护费的费率之和。
(四)此项调整适用于2018年10月22日之日起的在建工程。
但至发文日止已完成结算的工程不再调整。
三、承包方应足额使用“三项费用”,确保各项措施落实到位(一)因扬尘治理措施落实不到位,施工企业受到行政处罚或通报的,首次由项目发包方核减其“三项费用”总额的50%,第二次核减全部“三项费用”,第三次额外再扣除“三项费用”总额的10%。
安装定额乘系数整理消防册1、带电讯号的阀门、水流指示器、压力开关、驱动装置及泄漏报警开关的接线、校线可参照第六册“继电线路报A.设置于管道井、管廊内的管道,其定额人工乘以系数1.3螺纹连接镀锌钢管P27,法兰连接钢管P28B.管道预安装(衬里钢管除外),其人工费按直管安装和实际管件连接的人工之和乘以系数2.0.螺纹连接镀锌钢管P27,法兰连接钢管P28C消防水炮安装执行湿式报警装置安装定额,其人工乘以系数1.3,P30页D 弧形消火栓组合卷盘安装,执行普通喷淋管道安装定额,其人工费、机械费用乘以系数1.43、气体灭火系统:螺纹连接的不锈钢管、铜管及管件安装时,按无缝钢管和钢制管件安装相应定额乘以系数1.2.无缝钢管P48-50,钢制管件P52给排水:1、设置于管道井、封闭式管廊内的管道、阀门、法兰、支架安装,人工乘以系数1.32、穿墙、过楼板的钢套管制作安装执行第八册《工业管道工程》的“一般穿墙套管制作安装”的相应子目,其中过楼板套管执行“一般穿墙套管制作安装”子目时,主材按0.2米计,其余不变.P5193、卫生间内穿楼板管道加装刚性防水套管,执行第八册“刚性防水套管安装”子目,定额基价乘以系数0.3,P517刚性防水套管主材费另计.4、若刚性防水套管为施工单位自制,则执行第八册”刚性防水套管制作”子目,定额基价乘以系数0.3,焊接钢管按相应定额主材用量乘以0.3计算。
P5135、管道预安装(即二次安装),其人工费用乘以系数2.06、卫生间暗敷管道每间补贴1.5工日,厨房暗管每间补贴0.5工日;其它室内管道不论明敷或暗敷,均套用相应管道安装子目,不作调整.7、弧形管道制作安装按管道安装定额,其人工费、机械费乘以系数1.48、法兰阀门安装适用于各种法兰阀门的安装,如仅为一侧法兰连接时,定额中的法兰、带帽螺栓及钢垫圈数量减半.11、感应式卫生器具安装套用本章相应定额,人工乘以系数1.2,红外感应控制器等主材另计.(如红外感应式控制器等配件随卫生器具安装成套供应时,则不得另计12、承插煤气铸铁管是以N1和某型接口形式编制的。
定额系数大全【土石方工程】1. 土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算2. 土方大开挖深度超过6m时,按相应定额项目乘以系数1.33. 机械挖运淤泥时,按机械挖运土方定额乘以系数1.5【地基处理与边坡支护工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m22.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算【桩基工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m 回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。
【砌筑工程】1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。
砖用量乘以系数1.025。
2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.253.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。
市政管道工程定额工程量计算方法全解市政工程工程量计算是一项复杂、系统全面的工作,预结算人员在实际工作中要根据工程特点全面考虑、统筹兼顾。
本期推送就给大家讲讲市政道路工程定额工程量计算的那些事儿~ Part.1一般说明1、管网工程定额适用于城镇范围内新建、扩建项目的排水工程,市政给水、燃气管道安装工程。
2、给水、燃气管道安装工程是按平原地带施工条件考虑的,如在起伏地带施工,管道的仰俯坡度超过30°且小于45°时,人工、机械费乘以系数 1.05;超过45°时,人工、机械费乘以系数1.20。
3、排水工程现浇混凝土包括≤150m的运输,超过者,套用道路工程混凝土半成品运输相应定额的增运距项目。
4、本章涉及的现浇混凝土项目,均不包含模板制安,其模板的安拆执行本定额“L 措施项目”混凝土模板及支架中“基础模板”、“管(渠)道平基模板”、“管(渠)道管座模板”和“其他现浇构件模板”相应项目。
对于预制混凝土构件,除沟、涵、渠混凝土盖板制作、安装中的矩形板(L0>1m)和槽形板外,其他预制构件均按成品价计入定额,不再计算模板安拆、构件制作和运输费用。
沟、涵、渠混凝土盖板中的矩形板(L0>1m)和槽形板制作,其模板制安执行该混凝土构件制作项目中的相应模板定额。
Part.2管道铺设一、排水管道安装1、管道砂石基础项目适用于90°~180°管道砂石基础,设计采用的管基材料与定额不同时,按类似的定额项目换算材料,但人工费和机械费不作调整。
管道混凝土基础项目适用于90°~360°管道基础。
2、管道铺设是按180°基座取定的,如基座为150°时,管道铺设定额的人工乘以系数 1.02;基座为120°时,管道铺设定额的人工乘以系数1.03;基座为90°时,管道铺设定额的人工乘以系数 1.05;基座为360°时,管道铺设定额的人工乘以系数0.95。
定额中关于各种系数费用的规定一定额册说明中规定的各项费用1 高层建筑增加费是指在高层建筑施工应增加的人工降效及材料垂直运输增加的人工费用(层数在6层或檐高在20m以上的工业与民用建筑)计算方法:以人工费为计算基数按各册规定的百分比计取。
(计算基数中应包括六层或20m以下全部工程的人工费)计取的范围为:给排水工程、采暖、电气、消防及安全防范、通风空调等工程。
刷油、防腐蚀、绝热工程按主体工程规定的百分比计取。
2 超高增加费操作物的高度超过定额规定时,按各册规定的系数计取计算方法:○1以人工费为计算基数按各册规定的系数计取②以人工费和机械费为计算基数按各册规定的系数计取3. 脚手架搭拆费定额中的脚手架搭拆费,是综合取定的系数。
除定额规定不计取脚手架搭拆费用外,不论工程实际是否搭拆脚手架或者搭拆数量多少,均按各册定额规定系数分别计算脚手架搭拆费。
(应列入措施项目费用中,属通用措施项目)计算方法:以人工费为基数按各册规定的不同比例计算。
计取后的脚手架搭拆费用,又按规定;其中人工费占25%、材料费占50%、机械费占25%进行分摊,其目的是计算该脚手架搭拆费的管理费和利润,若工程离昆明50km以外,还应计算计价材料的地区调整,最终作为一项脚手架搭拆费用。
举例1:静置设备刷油工程中计算出的人工费为500元,计算脚手架搭拆费。
根据册说明中刷油脚手架搭拆费按人工费的8%计,其中人工费占25%,材料费占50%,机械费占25%的规定。
刷油工程的脚手架搭拆费为:500元×8% = 40元其中人工费40×25%=10元材料费40×50%=20元机械费40×25%=10元脚手架费为措施项目应计管理费10元×30%=3利润10元×20%=2静置设备刷油工程脚手架搭拆费合计45元举例2:在距昆明85km的某地工厂工业管道刷油,工程中计算出刷油的人工费为1000元,试计算其脚手架搭拆费用。
山西省住房和城乡建设厅晋建标字[2020]2号各市住建局,各有关单位:为满足我省工程建设计价的需要,维护工程建设各方的合法权益,经研究,现就2018《山西省建设工程计价依据》(以下简称《计价依据》)人工单价调整和2011《计价依据》与2018《计价依据》“安全文明施工费、临时设施费、环境保护费”(以下简称“三项费用”)衔接等事项通知如下:一、关于2018《计价依据》人工单价的调整2018《计价依据》建筑安装等工程人工单价调整为135元/工日,签证工调整为160元/工日;装饰装修工程人工单价调整为150元/工日,签证工调整为178元/工日。
机械台班单价中的机上人工随建筑安装工程人工调整。
上述调整部分的人工费只计取税金。
定额人工单价调整后仍不能满足实际工程需要的,发承包双方可在合同中约定调整。
此项调整自发文之日起执行。
二、关于2011《计价依据》“三项费用”的衔接对执行2011《计价依据》的项目,其安全文明施工费(包括安全施工费、文明施工费)、临时设施费(包括生产性临时设施费、生活性临时设施费)、环境保护费费用的增加部分计算办法如下:(一)以直接工程费为计费基础的计算办法:建设工程绿色文明工地二级标准在原费率的基础上乘以系数0.6,一级标准在原费率的基础上乘以系数0.9;(二)以人工费为计费基础的计算办法:建设工程绿色文明工地二级标准在原费率的基础上乘以系数1.1,一级标准在原费率的基础上乘以系数1.5。
(三)上述增加部分计入该工程项目造价中,只计取税金。
原费率是指2011《计价依据》中的安全施工费、文明施工费、生产性临时设施费、生活性临时设施费、环境保护费的费率之和。
(四)此项调整适用于2018年10月22日之日起的在建工程。
但至发文日止已完成结算的工程不再调整。
三、承包方应足额使用“三项费用”,确保各项措施落实到位(一)因扬尘治理措施落实不到位,施工企业受到行政处罚或通报的,首次由项目发包方核减其“三项费用”总额的50%,第二次核减全部“三项费用”,第三次额外再扣除“三项费用”总额的10%。
定额换算系数总结第一篇:定额换算系数总结定额换算系数的总结土石方工程1.土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算2.土方大开挖深度超过6m时,按相应定额项目乘以系数1.33.机械挖运淤泥时,按机械挖运土方定额乘以系数1.5地基处理与边坡支护工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m 喷射混凝土、喷射水泥砂浆500m22.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算桩基工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。
砌筑工程1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。
砖用量乘以系数1.025。
2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.253.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。
关于人工费乘以系数
因空间狭小,无法按照正常施工,人工需乘以系数2.5。这个系数是什么时候乘?是
在定额里边乘,然后用2.5倍的人工+机械费来取管理费和利润?还是用1倍的人工
+机械费来取管理费和利润,最后加上需人工*1.5?
这是在子目号中*系数的,要按2.5倍的人工取费的。
1、人工乘以2.5只是单纯的人工费乘以系数,可以在软件中如下操作。
2、也可以用批量换算里面,单纯的人工乘以2.5的系数。
