梯田施工方案
概述
梯田是一种古老的农田利用形式,通过沟壑和堤防,将斜坡地区分割为一层层的梯田,方便灌溉、保持水土、提高农作物产量等。
梯田的施工方案是确保梯田建设质量和效果的关键,在施工过程中需要考虑诸多因素。
地形勘察
在选择施工梯田的地点之前,需进行地形勘察和分析,了解地势、水流情况、土地质地等具体情况。
根据勘察结果确定梯田的设计方案,考虑天然水源、排水情况、梯田的大小、形状等因素。
设计方案
梯田的设计方案需充分考虑地形地势和水资源状况,设计合理的梯田形状和梯田之间的坡度,确保水流畅通、农作物灌溉均匀。
梯田设计中还需考虑保护植被、预防水土流失等问题。
施工工艺
梯田的施工需要经过多道工序,包括清理地表、挖掘土方、筑梯田墙等。
在施工过程中应遵循科学施工工艺,确保各个工序的质量和效果。
同时,施工过程中需注意保护周围环境,避免对生态环境造成破坏。
施工材料
梯田的施工所需材料包括水泥、石子、土壤等。
选择优质的材料对梯田的建设来说至关重要,合适的材料能够提高梯田的耐久性和稳定性,确保梯田长期有效地使用。
施工验收
在梯田施工完成后,需要对梯田进行验收,确保梯田的设计要求和施工标准符合要求。
验收工作包括梯田的平整度、排水情况、墙体稳定性等方面,只有通过验收,梯田才能正式投入使用。
结语
梯田是我国许多山区地区的传统农田形式,梯田的施工是保证梯田建设质量和效果的重要环节。
通过科学的地形勘察、合理的设计方案、严谨的施工工艺和材料选择,能够建设出稳定耐用的梯田,实现高效农田利用,促进农业生产的发展。
一、水平梯田规划1.水平梯田应在土地利用规划的基础上进行规划。
2.水平梯田应在25度以下坡地上修筑。
为集中连片,便于管理,必要时可超过25度,但面积不超过该地段面积的10%。
3.梯田要选择在土质较好,交通比较方便,距村庄较近的地方。
有利于发展灌溉和机械作业的地方优先修筑。
4.梯田规划要避开容易发生滑塌泻溜的坡面。
5. 地块沿等高线呈长带状规划,遇到浅沟等复杂地形时,按“小弯取直,大弯就势”的原则布设。
6. 梯田道路规划应考虑路面防冲措施,将路面径流分段截流,引入田块。
有条件的地方,道路和排洪渠相结合。
7. 梯田道路的主干线路基宽度不小于2m,以能通行小型机械为宜,转弯半径不小于15m ,路面坡度不大于11%。

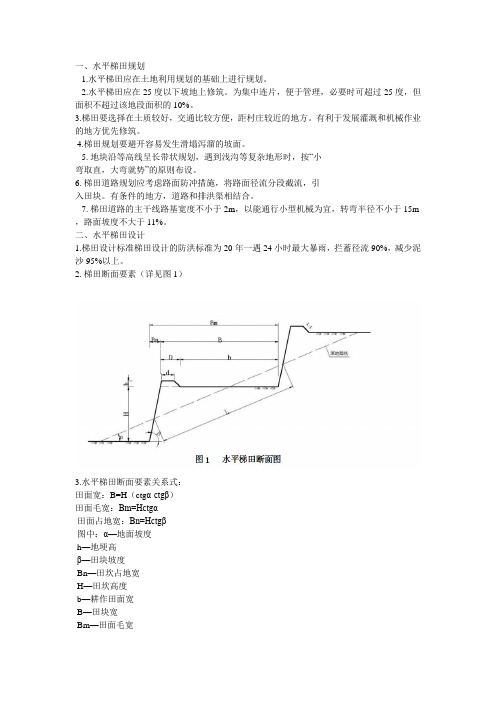

二、水平梯田设计1.梯田设计标准梯田设计的防洪标准为20年一遇24小时最大暴雨,拦蓄径流90%,减少泥沙95%以上。
2. 梯田断面要素(详见图1)3.水平梯田断面要素关系式:田面宽:B=H(ctgα-ctgβ)田面毛宽:Bm=Hctgα田面占地宽:Bn=Hctgβ图中:α—地面坡度h—地埂高β—田块坡度Bn—田坎占地宽H—田坎高度b—耕作田面宽B—田块宽Bm—田面毛宽D—地埂底宽L—田面斜宽d—地埂顶宽4. 梯田规格标准(1)梯田田面宽度大于8m,机修梯田田面宽大于10m。
(2)人工梯田田坎高小于3.5m。
(3)地埂高一般采用0.3m,顶宽0.3m,埂内坡1:1,外坡与田坎侧坡一致。
(4)田坎侧坡坡度可采用71—76度;软坎按自然安息角确定,一般采用42—45度,应栽植林草护坎。
不同类型梯田规格(见表1、表2)5.梯田土方量计算计算公式:V=1250H(m3)式中:V—每公顷梯田的土方量(m3);H—田坎高度(m)三、水平梯田施工1. 质量要求(1)田面平整。
填土部分要考虑沉陷加高,做到外高里低。
有灌溉条件的,田面比降可为1/300—1/500。
(2)梯田埂坎整齐坚实,干容重大于1.4t/m3。
水平梯田设计1、水平梯田建设数量水平梯田建设有三个方面的内容:一是平田整地。
二是培扶地埂。
根椐项目建设要求。
本次可研确定发展水平梯田面积为150hm2。
2、技术设计(1)、水平梯田布置水平梯田仅量布置在新建设骨干坝周围,以便于发展水浇地,同时通过合理设计,使其与现状地块集中连片,具有省土、省地、成本低、方便耕作等特点,又能灌溉,充分发挥效益高、蓄水保土等作用。
1)、水平梯田地埂坎应平行于等高线,以减少修筑的工程量。
2)、为了便于耕作,田面宽一般为20m。
(2)、水平梯田设计1)、田面宽度与田埂设计从便于机耕、灌溉、修筑省工方面考虑,参照有关技术标准,同时依据流域坡地实际情况确定田面宽度在20m。
根据灌溉设计标准,并结合当地经验,田埂宽确定为0.3~0.5m,田埂高定为0.6m,内边坡比为1:1,外边坡与埂坎比一致。
2)、水平梯田土方量和移运量计算公顷土方量:V=1600H;公顷土方移运量:W=833.3BH。
(3)、施工1)、施工工序施工分定线、清基、筑埂、保留表土、修平田面五道工序,采用表土逐台下移法。
2)、质量要求①为了保证新修水浇地当年增产,深翻土层30cm以上。
在修筑时尽可能顺坡上下翻土,避免二次倒土,做到就近一次挖填平衡。
②修筑埂坎。
一要清理埂基,二要分层夯实,埂基宽度不小于1m,修筑时土壤含水量在15%~20%之间,每次铺土厚10cm 左右,夯实后的土壤干容重不低于1.4~1.5t/m3。
埂坎临空面要拍实,整齐坚固。
③田面平整。
填土部分要考虑沉陷加高,尽量做到水平。
(4)、利用与管护水平梯田的利用与管理应着重抓好生土熟化,精耕细作,间作套种,田坎的养护维修和田坎利用等。
具体措施如下:⑴增施有机肥及化肥,并对挖方部位偏重施肥,选种适生作物,同时还应采取套种绿肥和草田轮作等措施,改良土壤。
⑵每年汛后或每次灌溉后,及时进行检修,发现埂坎有缺口穿洞等损毁现象,应立即进行补修。
3、设计配置图式:土地平整工程量计算及机修水平断面规格设计见表4-2、设计图见水平梯田标准设计—01、02。

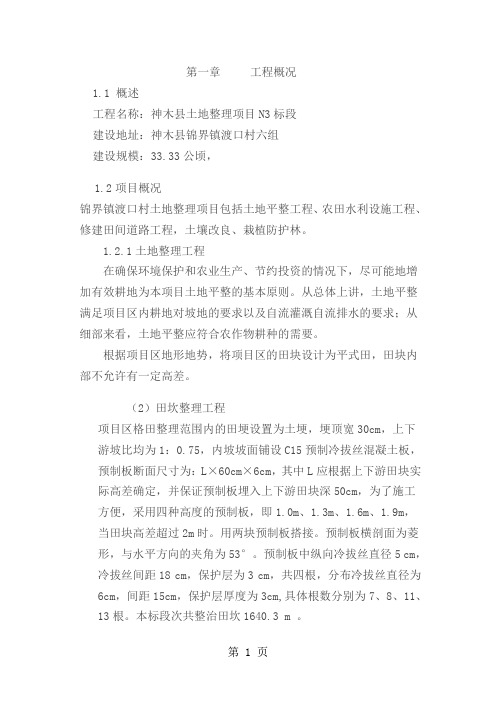

第一章工程概况1.1 概述工程名称:神木县土地整理项目N3标段建设地址:神木县锦界镇渡口村六组建设规模:33.33公顷,1.2项目概况锦界镇渡口村土地整理项目包括土地平整工程、农田水利设施工程、修建田间道路工程,土壤改良、栽植防护林。
1.2.1土地整理工程在确保环境保护和农业生产、节约投资的情况下,尽可能地增加有效耕地为本项目土地平整的基本原则。
从总体上讲,土地平整满足项目区内耕地对坡地的要求以及自流灌溉自流排水的要求;从细部来看,土地平整应符合农作物耕种的需要。
根据项目区地形地势,将项目区的田块设计为平式田,田块内部不允许有一定高差。
(2)田坎整理工程项目区格田整理范围内的田埂设置为土埂,埂顶宽30cm,上下游坡比均为1:0.75,内坡坡面铺设C15预制冷拔丝混凝土板,预制板断面尺寸为:L×60cm×6cm,其中L应根据上下游田块实际高差确定,并保证预制板埋入上下游田块深50cm,为了施工方便,采用四种高度的预制板,即1.0m、1.3m、1.6m、1.9m,当田块高差超过2m时。
用两块预制板搭接。
预制板横剖面为菱形,与水平方向的夹角为53°。
预制板中纵向冷拔丝直径5 cm,冷拔丝间距18 cm,保护层为3 cm,共四根,分布冷拔丝直径为6cm,间距15cm,保护层厚度为3cm,具体根数分别为7、8、11、13根。
本标段次共整治田坎1640.3 m 。
(3)格田整治工程田块归并因地制宜采用田块间区域平整方案,分块进行土方挖填平衡,归并后田块大小为3 ~5亩。
项目区水田原田块较为规整,故只对小范围内杂乱的田块进行归并,本标段格田整理田块归并面积56.38亩。
1.2.2农田水利设施(1)四口湾提灌支二渠支二为从肖家沟垭口到团结村的支渠,其全长为1298m,其为条石衬砌渠,工程措施为清淤,清淤长度为639m(桩号为0+524至支二1+163)。
(2)四五水库右干渠四五水库右干渠团结1社进入项目区,贯入团结村,玉峰镇和罗家沟村,为项目区的另一个水源,其全长5088m,整治内容为人工清淤及部分土渠采用M7.5条石衬砌硬化(桩号为右干渠1+612到右干渠1+722及右干渠3+150到右干渠3+300),清淤长度为4961m,衬砌长度为260m(扣除整治隧洞127m),本标段涉汲及团结村内渠段,桩号为右干渠0+000到右干渠1+971,共1971m 做清淤处理,桩号为右干渠1+612到右干渠1+722采用M7.5条石衬砌硬化,共110m。
梯田改造工程施工方案一、前言梯田是中国农耕文明的重要标志,它不仅是农田的一种形态,更是中国古代农业文明的杰出代表。
然而,随着城市化和农村劳动力外流,许多梯田地区面临着废弃的危险,梯田文化面临着失传的危险。
为了保护和传承梯田文化,有必要进行梯田改造工程,保护梯田资源,振兴乡村经济。
本施工方案旨在对梯田进行改造,恢复梯田的原貌,提高农田生产力,改善农民生活条件,促进当地农村经济发展。
二、工程概述1. 项目名称:梯田改造工程2. 项目地点:某某县某某镇3. 项目范围:涉及梯田面积500亩4. 项目目标:恢复梯田原貌,提高农田生产力5. 工程内容:改善梯田排水系统、修复梯田水渠、梯田杂草清除、种植优质农作物等三、工程实施方案1. 改善梯田排水系统为了解决梯田水稻生长期间底部常年浸泡水中的问题,需要对梯田排水系统进行改善。
首先要对梯田的排水系统进行分析,找出缺陷和问题,并制定相应的改进措施。
进一步采取加深偃梯、开凿排水沟渠等方法,改造梯田的排水系统,提高梯田的排水能力,使梯田在生长期间能够保持适宜的排水状态。
2. 修复梯田水渠梯田水渠是梯田灌溉系统的重要组成部分,对梯田中农作物的生长起着至关重要的作用。
但是由于长期的使用和自然因素的影响,梯田水渠可能存在着各种问题,如水渠破损、渗漏、堵塞等。
因此,需要对梯田水渠进行修复,如补漏堵洞、加固水渠壁等措施,以恢复梯田原有的灌溉功能,保证水资源的充足供给。
3. 梯田杂草清除长期以来,梯田因为缺乏有效管理,导致了大量的杂草滋长,不仅影响了农作物的生长,还增加了耕作的难度。
因此,需要对梯田中的杂草进行清除,采取除草、灌溉、施肥等措施,以保证农作物的生长环境,提高农作物的产量。
4. 种植优质农作物随着科技的发展和生产技术的改进,许多新型的、高产的、优质的农作物已经被广泛应用。
作为一项农业改造工程,我们必须要利用这些新技术,选用适应当地气候、土壤条件的优质作物,以提高农田的产量和质量,促进农村经济的发展。
梯田施工方案梯田是一种艰苦的农业工程,但却能有效利用山地资源,提高农田产量。
下面是一个梯田施工方案。
一、前期准备工作:1. 动态调查:对地形、土壤、水源等进行综合调查,确定梯田建设的可行性。
2. 方案设计:根据调查结果进行梯田设计,确定梯田的坡度、坡高、梯田的大小和数量等。
3. 环境论证:对梯田施工对周边环境的影响进行评估,提出相应的环境保护措施。
4. 资金筹备:确定梯田施工所需的资金,并进行预算和筹备。
二、施工步骤:1. 清理地表杂草和杂物:先将梯田所在区域内的杂草和杂物清理干净,使地表清晰可见。
2. 挖梯田沟:根据设计要求,将梯田的大小和数量等要素标出,然后按照设计图纸要求挖梯田沟。
挖沟的深度根据梯田的坡度和坡高来决定。
3. 建设田埂:在梯田沟的一侧,修建田埂以防止水土流失。
田埂的高度和宽度根据梯田的坡度来调整,以保证田埂的稳定性。
4. 引水设施:如果梯田所在的区域没有自然的水源,需要建设引水设施。
根据水源的位置和距离,在梯田沟中埋设排水管道,通过引水系统将水源引入梯田。
5. 填筑土方:将梯田沟中挖出的土方填回到梯田中,使梯田平坦。
填筑土方时,要注意各个梯田之间的高差,保证梯田的平行和坡度。
6. 养护管理:将填筑土方的梯田养护一段时间,保持土壤的湿度和适宜的温度,帮助土壤尽快定型,增强梯田的稳定性。
同时要加强梯田的排水、灌溉和施肥等管理工作,以保证梯田的农作物能够正常生长。
三、环境保护措施:1. 栽种防护林带:在梯田完成后,沿着梯田上方的山脊上种植防护林,防止水土流失。
2. 制定植被覆盖计划:梯田施工完成后,要制定植被覆盖计划,合理安排农作物的种植,减少裸露土壤面积,从而减少水土流失。
3. 加强土地管理:对梯田进行科学的土壤肥力调查和评价,采取合理的耕作措施,保持和提高土壤的肥力,实现持续稳定的农业生产。
梯田施工是一项复杂的工程,需要综合考虑地理、地质、水文等多方面的因素。
在梯田施工过程中要严格遵守相关环保法规,合理利用资源,保护环境。
机修土坎水平梯田工程施工方案一、梯田的定义在坡耕地上分段沿等高线修筑的田面平整、地边有埂的阶梯式农田称为梯田。
二、梯田的功能1)截短坡长,改变地形坡度,拦蓄径流,防止冲刷,减少水土流失。
2)保水、保土、保肥,改善土壤理化性能,提高土地质量等级及地力,增产增收。
3)改善生产条件,降低劳动强度,为机械耕作和推广农业技术创造条件。
4)为集约化经营、农业结构调整、发展旱作农业奠定基础。
三、梯田类型1)、根据梯田的断面形式分为水平梯田和隔坡梯田。
2)、根据埂坎建筑材料可分为土坎梯田、石坎梯田和土石混合梯田。
在土层深厚的黄土地区宜修筑土坎梯田;在土石山区或石质山区,应就地取材,修筑石坎梯田或土石混合梯田。
3)、按利用方向可分为旱作梯田、水浇梯田、果园梯田、经济林梯田等。
四、梯田施工形式主要采用机械推平,人工筑埂的形式。
在不适宜机械修筑的土石山区,采用人工修筑的形式。
五、施工梯田施工主要是机械修筑,人工辅助打埂,施工包括测量定线、表土处理、埂坎修筑、田面平整、田面耕翻等工序。
(一)施工测量1、施工测量控制(1)测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间针对其它工程项目的施工进行测量控制。
(2)平面控制系统:拟采用导线测量的方法建立平面控制系统,测量仪器采用全站仪。
用业主提供的控制点进行控制,设置直线控制桩,控制桩位置应稳定可靠、便于施工期间保护及使用方便。
(3)高程控制系统:测量仪器采用DS3型水准仪,根据业主提供的水准点,将标高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于200m且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为±12√Lmm(L为水准点之间的水平距离,单位为km)。
2、测放临时水准点工程施工之前,应根据图纸指定水准系统的已知水准点,引导至施工范围内,设置临时水准点。
临时水准点设置后,要逐一编号,其精度要求闭合差不得超过规范要求,并标在图纸上。
梯田施工组织设计共63页word资料第一章工程概况1.1 概述工程名称:神木县土地整理项目N3标段建设地址:神木县锦界镇渡口村六组建设规模:33.33公顷,1.2项目概况锦界镇渡口村土地整理项目包括土地平整工程、农田水利设施工程、修建田间道路工程,土壤改良、栽植防护林。
1.2.1土地整理工程在确保环境保护和农业生产、节约投资的情况下,尽可能地增加有效耕地为本项目土地平整的基本原则。
从总体上讲,土地平整满足项目区内耕地对坡地的要求以及自流灌溉自流排水的要求;从细部来看,土地平整应符合农作物耕种的需要。
根据项目区地形地势,将项目区的田块设计为平式田,田块内部不允许有一定高差。
(2)田坎整理工程项目区格田整理范围内的田埂设置为土埂,埂顶宽30cm,上下游坡比均为1:0.75,内坡坡面铺设C15预制冷拔丝混凝土板,预制板断面尺寸为:L×60cm×6cm,其中L应根据上下游田块实际高差确定,并保证预制板埋入上下游田块深50cm,为了施工方便,采用四种高度的预制板,即1.0m、1.3m、1.6m、1.9m,当田块高差超过2m时。
用两块预制板搭接。
预制板横剖面为菱形,与水平方向的夹角为53°。
预制板中纵向冷拔丝直径5 cm,冷拔丝间距18 cm,保护层为3 cm,共四根,分布冷拔丝直径为6cm,间距15cm,保护层厚度为3cm,具体根数分别为7、8、11、13根。
本标段次共整治田坎1640.3 m 。
(3)格田整治工程田块归并因地制宜采用田块间区域平整方案,分块进行土方挖填平衡,归并后田块大小为3 ~5亩。
项目区水田原田块较为规整,故只对小范围内杂乱的田块进行归并,本标段格田整理田块归并面积56.38亩。
1.2.2农田水利设施(1)四口湾提灌支二渠支二为从肖家沟垭口到团结村的支渠,其全长为1298m,其为条石衬砌渠,工程措施为清淤,清淤长度为639m(桩号为0+524 至支二1+163)。
梯田如何修缮工程施工方案一、梯田修缮工程的必要性1. 保护文化遗产。
梯田作为我国传统耕作方式的重要标志,具有深厚的文化底蕴和历史价值。
修缮梯田可以有效保护和传承这一珍贵的文化遗产。
2. 维护农业生产功能。
梯田是我国江南、江西等地区重要的稻田地貌,修缮梯田可以提高农田的利用率,增加农作物的产量。
3. 修复生态环境。
修缮梯田有助于减少水土流失,改善水质,恢复梯田生态系统的平衡,对环境保护具有重要意义。
二、梯田修缮工程的施工方案1. 组织筹备阶段在启动梯田修缮工程之前,需要进行充分的组织筹备工作。
首先要成立专门的修缮工程组织机构,明确修缮工作的具体内容、范围和目标。
同时要做好与当地政府、农民等相关部门和人员的沟通和协调工作,确保修缮工程的顺利进行。
2. 资金筹备阶段梯田修缮工程需要大量的资金支持,应通过政府拨款、社会捐助、募集资金等多种途径筹措资金。
在筹备过程中,要做好资金的使用规划和监督管理工作,确保资金的合理利用。
3. 施工准备阶段在梯田修缮工程开始之前,需要对梯田的现状进行详细调查和评估,制定修缮工程的具体方案和实施计划。
同时要做好施工现场的勘察和准备工作,提高施工效率和质量。
4. 施工实施阶段在实施修缮工程时,要根据梯田的具体情况,采取适当的修缮措施。
修缮的主要内容包括抢险抢修、整修整建、加固加强等工作。
同时要注意施工过程中的安全问题,确保施工人员的人身安全。
5. 施工验收阶段修缮工程完成后,应进行验收工作,对修缮工程的质量和效果进行评估。
同时要制定相应的保养和维护计划,确保修缮工程的长期稳定性和持久效果。
三、梯田修缮工程的注意事项1. 环境保护。
在进行修缮工程时,要充分考虑到梯田生态环境的特点和需求,避免对环境产生不良影响。
2. 农民参与。
修缮工程应充分尊重当地农民的意见和利益,加强与农民的沟通和合作,促进农民参与修缮工作。
3. 经费管理。
在进行修缮工程时,要加强对资金的管理和使用监督,确保资金的合理利用和透明公开。
