设计部管理流程图
- 格式:doc
- 大小:72.61 KB
- 文档页数:6
设计前期准备阶段设计中间过程阶段设计后期审查阶段
选择设计方阶段
技术管理
设计方管理
研发部设计管理流程图(2007年版)
收集多个设计方信息考察设计方
OA 【项目成果】
OA 【合同审批】设计方修
改设计并
提交最终
成果
设计成果汇报会
相关部门
读图及部
门研讨会
设计成果公司评审会
设计成果政
府上会
取得政府纪要
设计修改
取得政府批复)技术管理(前控
)技术管理(中控
技术管理(尾控)
设计资源管理(前控)设计资源管理(后控)设计资源信息库技术管理经验沉淀
公司其他经验
设计资源管理(中控)。
设计管理制度汇编(附流程图及) 附表.页 35 共页 2 第1.目的1.1.为强化集团公司房地产开发设计管理,促进项目设计管理标准化、规范化,提高设计管理水平,实现房地产最佳经营运作模式,获得最佳的投资效益。
1.2.设计管理应本着“统一规划、合理布局、因地制宜、综合开发、配套建设”的方针,做到“定位准确、设计创新、安全美观、环境协调”,充分发挥项目的社会效益、经济效益和环境效益。
1.3.规划设计管控的重点是“功能布局、面积指标、重大效果、成本控制”四大项内容。
1.4.集团房地产板块(地产事业部)的设计管理工作分为二级管理。
集团总部的设计管理部门为集团地产事业部规划设计部,集团所属城市公司的设计管理部门为设计管理部。
2.适用范围2.1.本办法适用于集团房地产板块,其他(多元化)产业板块中的涉及设计管理工作的参照本办法。
2.2.集团、城市公司,以及各合作控股公司必须遵守本管理办法。
3.职责界面3.1.集团地产事业部规划设计部:页 35 共页 2 第3.1.1.负责集团及城市公司所有项目的概念规划方案、建筑方案、园林景观方案、室内精装修方案、泛光照明方案的设计管理。
3.1.2.督导、配合城市公司完成专业报建图、初步设计、施工图设计以及相关专业顾问设计的设计管理以及现场技术支持工作。
3.1.3.负责集团产品线的研究和设计技术标准的制定。
3.1.4.协调各方开展工作,包括内部外部协调以及平行协调。
3.2.城市公司设计管理部职责:3.2.1.负责报建图、初步设计阶段、施工图阶段的设计管理以及现场技术管理工作。
3.2.2.参与城市公司项目的概念规划方案、建筑方案、园林景观方案、室内精装修方案、泛光照明方案的设计管理,根据项目所在地相关技术规范,提供专业意见。
3.2.3.配合集团产品线的研究和设计技术标准的制定。
4.制度内容4.1.概念规划设计管理4.1.1.为满足集团创新的经营模式需要,概念规划设计应在获得土地前开始。
目录
一、设计管理中心的工作方式及思路 (2)
二、设计管理中心组织架构 (2)
三、设计管理中心部门职责 (3)
四、设计管理中心各岗位职责 (4)
五、主要工作流程 (7)
5.1设计管理中心工作总流程图 (7)
5.2规划方案设计流程图 (8)
5.3建筑单体方案设计流程 (9)
5.4建筑、构造、设备专业施工图设计流程 (10)
5.5设计变更流程图 (11)
5.6施工现场配合流程图 (12)
设计管理中心的职责和工作流程设计管理部门是把公司〔或客户〕对产品的需求转变成设计的语言,对设计委托单位提出设计思路和设计要求。
设计管理畴:设计管理贯穿于工程开发的始末,针对设计成果,兼顾任务管理,资源管理,进度管理、技术管理的系统化的管理工作。
一、设计管理中心的工作方式及思路
1、工作思路:设计管理中心作为房地产公司的核心部门,根本上参与了工程开发各阶段的工作;设计管理中心主要是控制工程规划布局、建筑外立面形象、户型设计、景观设计和室设计的效果,也对各个专业的质量控制、本钱控制,从施工图设计、施工过程、材料选择给出技术支持,设计管理中心的工作目的就是要做出高品质、高性价比、符合公司要求和符合市场的产品,为公司的开展做出应有的奉献和支持;
2、工作方式:设计管理中心以及设计管理中心的各工作人员,在进展对与公司各部门及子公司和对外与各专业设计公司的对接工作时,站在一个效劳者的角度来对待问题,注意与公司各部门和设计公司工作时的和谐。
二、设计管理中心组织架构
组织构造图
四、设计管理中心各岗位职责
五、主要工作流程
5.1设计管理中心工作总流程图
方案报总经理审核通过5.2规划方案设计流程图
5.3
否
5.6。
第一部分:设计部分用时3个月
设计单位管理要点:
1、设计单位招标时将各阶段设计任务需求作为招标附件,提前告知
设计单位
2、设计单位约谈在市共管局、市建委共同见证下进行,将设计节点
时间、土建招标节点时间再次重申于设计单位,设计单位主要负责人当面签署承诺是书
3、设计单位工程款严格与各阶段设计任务完成情况挂钩,完成节点
给予支付设计费,对于延误设计节点给予预警、警告、处罚、约谈、切块、黑名单等多种形式的违约处理
4、结合项目情况,根据项目土建招标计划制定详细的项目设计进度
计划表,明确各设计阶段时间任务表
5、引入设计咨询单位,严格把关设计成果质量,帮助设计单位加快
设计进展
6、业主协助、帮助设计单位对供水、供电、燃气等主管单位的审图
工作,加快其设计成果满足相关部门要求
7、项目业主积极配合设计单位进行地质勘查,尽早完成勘查报告的
成果
8、土建招标过程中设计单位必须无条件积极配合业主单位进行的
图纸疑问回复工作
9、工程管理过程中设计单位不允许与施工单位单线联系,必须由业
主进行中转
10、工程管理过程中出现设计变更等影响影响造价较大的,坚决予以
设计单位。
【设计管理中心工作标准】一、操作流程(一)概念方案设计(二)整体方案设计(三)施工图设计(四)方案评审(五)设计交底(六)材料确认(七)施工巡查(八)样板区回头看(九)设计修改(十)联系单(十一)收付款及结算(十二)产品标准(十三)地质勘察(十四)成本控制(十五)开工条件(十六)其他(一)概念方案设计规划概念设计旨在确定项目定位,明确规划、景观思路、建筑风格、户型比例,拟定各项经济指标。
该阶段流程图如左下所示:1、规划概念设计准备(1)在规划概念沟通会正式召开前,由房产公司(筹备组)将意向土地的用地红线、规划设计条件、当地政府有关规划的技术管理规定等报设计管理中心。
规划概念沟通会由总部延伸拓展管理部组织召开,房产公司(筹备组)、设计管理中心、策划公司和其他有关人员参加。
(2)规划概念沟通会议程:总部延伸拓展管理部介绍项目地块相关情况、策划公司对当地市场情况进行分析、房产公司(筹备组)介绍政府设计要求和条件,设计管理中心提出规划构想,与会人员提出意见和建议,项目定位设想和设计总体思路,并形成结论。
(3)如总部确定对该项目立项,设计管理中心在收到立项通知后2 天内确定设计项目组,制定《规划概念方案进度计划》反馈给房产公司(筹备组)。
2、规划概念方案设计在总部同意项目定位后15 天内,由项目设计负责人组织项目组成员勘察现场,收集基础资料,并制定不少于两个的规划概念方案(概念方案设计深度需符合本标准相关附件规定的要求。
)提交房产公司(筹备组),同时报总部方案评审委员会评审。
3、规划概念方案评审(1)总部方案评审委员会在收到设计管理中心提交的规划概念方案后 5 天内,组织房产公司(筹备组)、设计管理中心,相关配套公司对方案进行评审,并在会后2 天内形成会议纪要。
(2)如方案评审通过,设计管理中心须在4 天内根据会议纪要将概念方案修改、审批完毕,提交房产公司。
(3)如方案未获通过,设计管理中心须在7 天内重新设计两个概念方案报总部方案评审委员会评审。

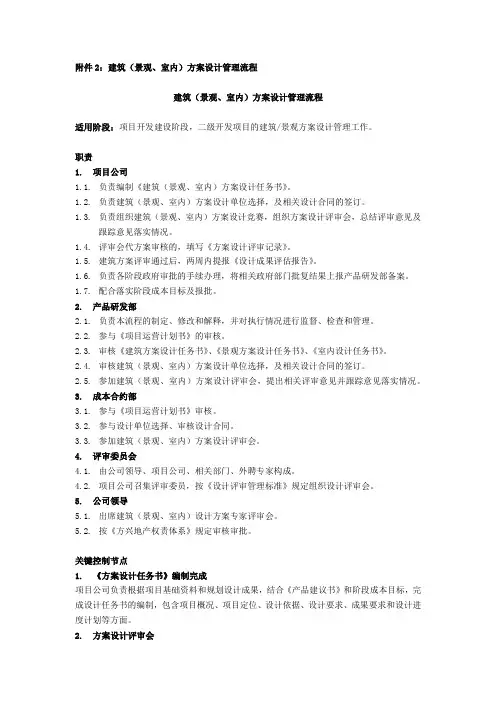

附件2:建筑(景观、室内)方案设计管理流程建筑(景观、室内)方案设计管理流程适用阶段:项目开发建设阶段,二级开发项目的建筑/景观方案设计管理工作。
职责1.项目公司1.1.负责编制《建筑(景观、室内)方案设计任务书》。
1.2.负责建筑(景观、室内)方案设计单位选择,及相关设计合同的签订。
1.3.负责组织建筑(景观、室内)方案设计竞赛,组织方案设计评审会,总结评审意见及跟踪意见落实情况。
1.4.评审会代方案审核的,填写《方案设计评审记录》。
1.5.建筑方案评审通过后,两周内提报《设计成果评估报告》。
1.6.负责各阶段政府审批的手续办理,将相关政府部门批复结果上报产品研发部备案。
1.7.配合落实阶段成本目标及报批。
2.产品研发部2.1.负责本流程的制定、修改和解释,并对执行情况进行监督、检查和管理。
2.2.参与《项目运营计划书》的审核。
2.3.审核《建筑方案设计任务书》、《景观方案设计任务书》、《室内设计任务书》。
2.4.审核建筑(景观、室内)方案设计单位选择,及相关设计合同的签订。
2.5.参加建筑(景观、室内)方案设计评审会,提出相关评审意见并跟踪意见落实情况。
3.成本合约部3.1.参与《项目运营计划书》审核。
3.2.参与设计单位选择、审核设计合同。
3.3.参加建筑(景观、室内)方案设计评审会。
4.评审委员会4.1.由公司领导、项目公司、相关部门、外聘专家构成。
4.2.项目公司召集评审委员,按《设计评审管理标准》规定组织设计评审会。
5.公司领导5.1.出席建筑(景观、室内)设计方案专家评审会。
5.2.按《方兴地产权责体系》规定审核审批。
关键控制节点1.《方案设计任务书》编制完成项目公司负责根据项目基础资料和规划设计成果,结合《产品建议书》和阶段成本目标,完成设计任务书的编制,包含项目概况、项目定位、设计依据、设计要求、成果要求和设计进度计划等方面。
2.方案设计评审会项目公司按照《设计评审管理标准》规定组织领导、相关部门参加建筑(景观、室内)方案设计评审会。

设计变更管理操作流程编制日期修订记录施工单位提出的变更由工程部接收NYYYNYNY影响报批报建不影响报批报建Y设计变更信息需及时通知工程部技术可行性论证未通过的,需向变更方提出说明,报备分管领导和总经理确认变更并与客户沟通接收变更图纸接收变更图纸接收变更图纸审核/审批设计变更经济论证CP提出现场施工因素变更管理层提出变更终止重新报建审核法律风险审核/审批审核提出客户因素变更CP提出设计优化变更申请是否影响销售承诺组织技术可行性论证出设计变更提出错漏类设计变更设计变更实施、验证是否产生签证CP现场签证管理流程CP发放设计变更图纸设计变更实施跟踪整理设计变更要求填写设计变更审批表提出设计变更初步方案设计变更月度汇总设计审核按《组织权责手册》执行综合管理中心法务岗施工单位、监理单位接收设计变更分1.目的对设计变更的内容、方案进行审查,使设计变更按规范程序进行。
2.适用范围适用于公司项目施工图完成后,施工管理阶段的所有各方面因素引起的有关设计方面的变更控制。
一般技术答疑(包括图纸会审、澄清)不适用设计变更。
3.术语和定义3.1设计变更是指:可以在竣工图上反映出来且形成工程实体的设计图纸变更。
是对原设计的错漏及欠合理、欠经济的地方进行修改完善,或根据工程施工过程提出的及销售招商环节客户提出或公司管理层提出的变更要求,对设计进行修改完善及优化,一般需要设计单位出变更图纸和对设计变更的签字、盖章。
3.2重大变更包括以下几种情况:涉及到建筑外立面、建筑面积、建筑功能布局、装饰装修方案、景观设计方案、结构型式、给排水方案、暖通方案、电气方案、智能化方案,对质量、工期、客户承诺和政府规划设计要求有较大影响的变更,或者设计变更费用在10万元以上的变更。
3.3一般变更:除重大变更外的变更都是一般变更。
4.职责4.1设计管理中心4.1.1负责收集受理设计变更信息。
4.1.2组织设计变更的技术可行性论证。
4.1.3负责设计变更图纸发放。
1 目的加强设计开发的过程控制, 以保证产品设计质量。
2 适用范围规定了新产品设计、开发过程中应进行的活动内容和管理程序,适用于本公司新产品的设计开发 。
3 定义Core Team ─核心小组,是由与设计/开发相关各部门代表组成,综合负责产品设计/开发过程中不同部门的分工与协调的组织。
PPP ─Product Program Proposal ,即产品项目建议书。
SDRS ─System Design Requirement Specification,即系统设计要求。
DHF ─Design History File ,即设计开发过程文件:DHF 包括PDP(设计开发计划)、PPP(产品项目建议书)、SRS(系统要求规范)、DRS (设计要求规范)、设计评审会议纪要、SDD(软件开发文件)、HDD(硬件设计文件)、分险分析、设计验证计划和报告、设计确认计划和报告、生产计划、技术支持计划,Milestone 评审文件待证明设计开发过程的文件。
首批样品─开发新品,设计更改首批及供应商变更时,供应上提供的第一批货物为首样品。
设计更改首批,技术部作为协调工作进行的部门;供应商变更首批,技术部提供技术支持。

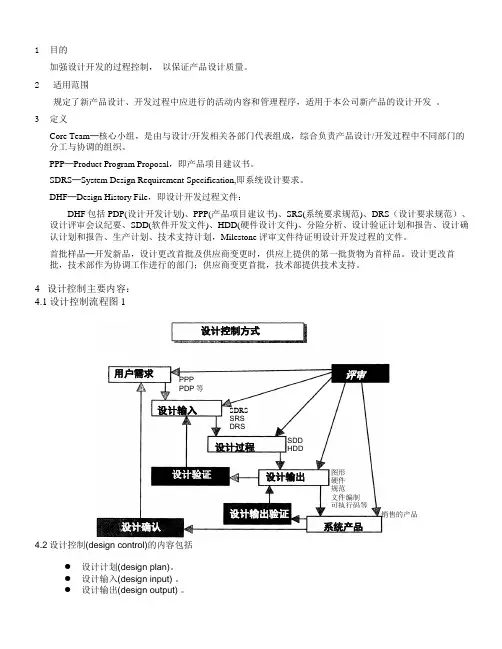

4 设计控制主要内容: 4.1 设计控制流程图14.2设计控制(design control)的内容包括● 设计计划(design plan)。
● 设计输入(design input) 。
● 设计输出(design output) 。
设计控制方式用户需求设计输入设计过程SDRS SRSDRS 设计输出图形 硬件 规范 文件编制 可执行码等系统产品PPP PDP 等 销售的产品SDD HDD●设计评审(design review) 。
●设计验证(design verification) 。
●设计确认(design validation) 。
●设计更改(design change)。
●设计交付(design transfer)。
施工组织设计管理流程图一、引言施工组织设计是指在工程建设过程中,根据工程项目的特点和要求,制定合理的施工组织方案,明确施工任务的分工、工序、工艺和施工方法,确保施工工作的有序进行。
本文将详细介绍施工组织设计管理的流程图,包括以下几个方面:项目准备、组织设计、施工方案编制、方案审批、施工组织实施和监督控制。
二、流程图1. 项目准备阶段项目准备阶段是施工组织设计的第一步,主要包括以下几个环节:1.1 确定项目需求:根据工程项目的性质和要求,明确项目的目标和需求。
1.2 采集项目信息:采集项目相关的技术资料、规划设计文件、法律法规等信息。
1.3 制定项目计划:制定项目的工期计划、资源计划、质量计划和安全计划等。
1.4 确定施工组织机构:确定项目的施工组织机构,明确各岗位职责和权限。
2. 组织设计阶段组织设计阶段是施工组织设计的核心部份,主要包括以下几个环节:2.1 制定施工任务书:根据项目需求,编制施工任务书,明确施工任务的范围和目标。
2.2 制定工序计划:根据施工任务书,制定详细的工序计划,确定施工任务的分工和工序顺序。
2.3 确定施工工艺:根据工序计划,确定适合的施工工艺,包括施工方法、施工工具和施工材料等。
2.4 制定施工组织方案:根据施工任务书和工序计划,制定合理的施工组织方案,明确施工过程中的组织管理措施。
3. 施工方案编制阶段施工方案编制阶段是根据施工组织方案,编制详细的施工方案,主要包括以下几个环节:3.1 制定施工图纸:根据施工组织方案,制定详细的施工图纸,包括平面图、剖面图和立面图等。
3.2 编制施工工序表:根据施工组织方案和施工图纸,编制详细的施工工序表,明确每一个工序的施工内容和要求。
3.3 制定施工工艺流程:根据施工组织方案和施工图纸,制定详细的施工工艺流程,明确每一个工序的施工方法和要点。
3.4 编制施工资源清单:根据施工组织方案和施工图纸,编制详细的施工资源清单,包括人力、物力和设备等资源的需求和安排。
