项目建设项目前期工作流程图一、引言项目建设是指为了实现特定目标而进行的一系列活动,包括项目计划、设计、实施、监控和收尾等阶段。
项目前期工作是项目建设的重要阶段,它包括项目立项、可行性研究、需求分析、项目计划和预算编制等工作。
为了确保项目前期工作的顺利进行,制定了项目前期工作流程图,以指导和规范项目前期工作的各项任务和活动。
二、项目前期工作流程图1. 项目立项阶段- 确定项目的目标和范围- 进行项目可行性研究- 确定项目的预算和资源需求- 确定项目的组织结构和人员分工2. 需求分析阶段- 采集和整理项目相关的需求信息- 进行需求分析和评估- 制定需求规格说明书3. 项目计划阶段- 制定项目计划和时间表- 确定项目的关键路径和里程碑- 分配任务和资源- 制定项目风险管理计划4. 预算编制阶段- 采集项目相关的成本信息- 编制项目预算和财务计划- 进行预算审核和调整5. 审批和批准阶段- 提交项目前期工作成果报告 - 进行项目前期工作成果评审 - 审批和批准项目前期工作成果6. 前期准备阶段- 确定项目的实施方案- 进行项目的组织和准备工作 - 确定项目的团队和人员- 筹备项目所需的设备和材料7. 风险评估阶段- 对项目的风险进行评估和分析 - 制定风险管理计划和措施- 确定风险的优先级和影响程度8. 合同签订阶段- 确定项目合同的内容和条款- 进行合同谈判和讨论- 签订项目合同9. 监控和控制阶段- 设立项目监控和控制机制- 对项目发展进行监测和评估- 及时调整项目计划和资源分配10. 完成和收尾阶段- 完成项目的实施和交付- 进行项目验收和评估- 整理项目文档和资料- 进行项目总结和总结报告的编写三、总结项目建设项目前期工作流程图是指导和规范项目前期工作的重要工具,它包括项目立项、需求分析、项目计划和预算编制、审批和批准、前期准备、风险评估、合同签订、监控和控制、完成和收尾等阶段。
通过按照流程图的指导,可以确保项目前期工作的有序进行,提高项目的成功率和效率。
工程建设项目史上最完整的全流程图一、工程建设项目前期工作流程1.1 工程建设项目基本流程1.2工程建设项目建设项目投资决策(建议书、可研)流程1.3 工程建设项目建设项目设计阶段工作流程1.4 工程建设项目准备阶段工作流程二、工程建设项目管理流程2.1 工程建设项目管理基本流程2.2 招投标基本流程2.3 合同签订流程2.4 施工准备流程三、项目风险管理与信息管理流程3.1 项目风险管理流程3.2 项目信息管理流程3.3 竣工验收流程四、工程项目监理工作基本流程4.1 工程项目实施监理的总流程4.2 施工准备阶段监理工作流程4.3 施工阶段工程投资控制流程4.4 施工阶段工程进度控制流程4.5 施工阶段工程质量控制流程4.6 施工阶段安全监理控制流程4.7 合同管理控制流程4.8 信息管理控制流程4.9 组织协调控制流程4.10 工程质量问题及工程质量事故处理流程4.11 工程安全事故处理流程4.12 工程洽商控制及签证工作流程4.13 工程竣工验收控制流程一、工程建设项目前期工作流程1.1 工程建设项目基本流程1.2工程建设项目建设项目投资决策(建议书、可研)流程1.3 工程建设项目建设项目设计阶段工作流程1.4 工程建设项目准备阶段工作流程二、工程建设项目管理流程2.1 工程建设项目管理基本流程2.2 招投标基本流程三、项目风险管理与信息管理流程3.1 项目风险管理流程3.2 项目信息管理流程3.3 竣工验收流程四、工程项目监理工作基本流程4.1 工程项目实施监理的总流4.7 合同管理控制流程4.10 工程质量问题及工程质量事故处理流程4.11 工程安全事故处理流程4.12 工程洽商控制及签证工作流程4.13 工程竣工验收控制流程4.14 保修阶段监理工作流程。

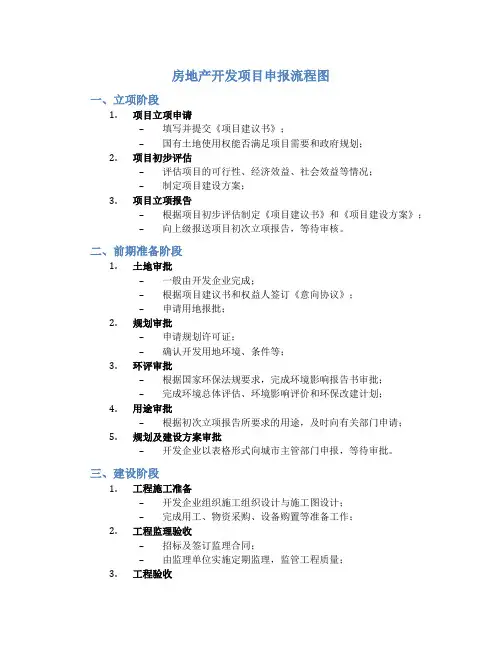

房地产开发项目申报流程图一、立项阶段1.项目立项申请–填写并提交《项目建议书》;–国有土地使用权能否满足项目需要和政府规划;2.项目初步评估–评估项目的可行性、经济效益、社会效益等情况;–制定项目建设方案;3.项目立项报告–根据项目初步评估制定《项目建议书》和《项目建设方案》;–向上级报送项目初次立项报告,等待审核。
二、前期准备阶段1.土地审批–一般由开发企业完成;–根据项目建议书和权益人签订《意向协议》;–申请用地报批;2.规划审批–申请规划许可证;–确认开发用地环境、条件等;3.环评审批–根据国家环保法规要求,完成环境影响报告书审批;–完成环境总体评估、环境影响评价和环保改建计划;4.用途审批–根据初次立项报告所要求的用途,及时向有关部门申请;5.规划及建设方案审批–开发企业以表格形式向城市主管部门申报,等待审批。
三、建设阶段1.工程施工准备–开发企业组织施工组织设计与施工图设计;–完成用工、物资采购、设备购置等准备工作;2.工程监理验收–招标及签订监理合同;–由监理单位实施定期监理,监管工程质量;3.工程验收–工程竣工后,开发企业向有关部门提出“工程竣工验收申请书”;–等待有关部门派出专业技术人员进行验收;4.取得房屋所有权证–交纳完整的房款及杂费等款项后,向不动产登记机关申请领取《不动产权证》。
四、交付阶段1.房屋交付–开发企业按照签订的合同规定及时将房屋交付给购房人;–购房人领到房屋后,需向开发企业交付房屋款项。
2.最终清算–开发企业最终结算所有费用,向购房人提供发票或收据等证明;–协助购房人办理抵押、入住等程序。
以上是房地产开发项目申报流程图的具体内容,根据实际情况,还需要根据不同地区、不同政策的不同具体细节进行调整。
项目建设项目前期工作流程图一、项目前期准备阶段1. 项目立项阶段在项目立项阶段,需要进行以下工作:- 进行项目可行性研究,包括市场调研、技术可行性分析、经济效益评估等,以确定项目的可行性。
- 编制项目建议书,详细说明项目的目标、范围、预算、时间计划等。
- 提交项目建议书给相关部门进行审批,获得项目立项批复。
2. 项目规划阶段在项目规划阶段,需要进行以下工作:- 成立项目团队,确定项目经理和相关成员。
- 进行项目风险评估,识别项目可能面临的风险,并制定相应的应对措施。
- 制定项目计划,包括项目目标、工作分解结构、时间计划、资源需求等。
- 确定项目的组织结构和沟通渠道,明确团队成员的角色和责任。
3. 资源准备阶段在资源准备阶段,需要进行以下工作:- 确定项目所需的人力资源,包括项目经理、专业人员、技术支持等。
- 确定项目所需的物资资源,包括设备、原材料等。
- 确定项目所需的财务资源,包括预算、资金来源等。
二、项目实施阶段1. 项目启动阶段在项目启动阶段,需要进行以下工作:- 召开项目启动会议,明确项目目标、范围、时间计划等。
- 分配任务和责任,确定工作分解结构和里程碑。
- 确定项目的沟通和协调机制,确保项目各方之间的有效沟通。
2. 项目执行阶段在项目执行阶段,需要进行以下工作:- 实施项目计划,按照时间计划完成各项任务。
- 监控项目进度,及时发现和解决项目中的问题。
- 管理项目风险,采取相应的风险控制措施。
- 管理项目资源,确保资源的有效利用。
3. 项目收尾阶段在项目收尾阶段,需要进行以下工作:- 完成项目交付物,包括项目成果、文档等。
- 进行项目验收,确保项目达到预期的质量要求。
- 撰写项目总结报告,总结项目的经验教训和成果。
- 进行项目评估,评估项目的绩效和效益。
三、项目关闭阶段在项目关闭阶段,需要进行以下工作:- 完成项目结算,包括财务结算和合同结算等。
- 进行项目归档,保存项目相关文件和资料。

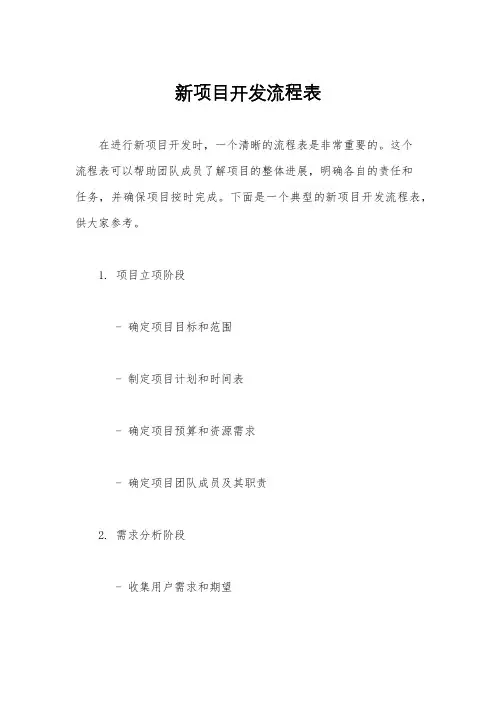

新项目开发流程表
在进行新项目开发时,一个清晰的流程表是非常重要的。
这个
流程表可以帮助团队成员了解项目的整体进展,明确各自的责任和
任务,并确保项目按时完成。
下面是一个典型的新项目开发流程表,供大家参考。
1. 项目立项阶段
- 确定项目目标和范围
- 制定项目计划和时间表
- 确定项目预算和资源需求
- 确定项目团队成员及其职责
2. 需求分析阶段
- 收集用户需求和期望
- 分析市场竞争情况
- 确定产品功能和特性
- 制定产品需求文档
3. 设计阶段
- 进行产品原型设计
- 确定产品界面和交互设计 - 制定技术架构和系统设计 - 编写详细的设计文档
4. 开发阶段
- 进行编码和编程工作
- 进行单元测试和集成测试
- 不断优化和调整产品功能 - 确保代码质量和安全性
5. 测试阶段
- 进行系统测试和验收测试 - 发现和修复产品缺陷和问题 - 确保产品性能和稳定性
- 编写测试报告和文档
6. 上线阶段
- 进行产品部署和发布
- 监控产品运行情况
- 处理上线后出现的问题
- 确保产品正常运行
7. 运营阶段
- 收集用户反馈和意见
- 不断优化和更新产品功能
- 进行市场推广和宣传
- 确保产品持续运营和发展
以上是一个典型的新项目开发流程表,每个阶段都有具体的任务和活动。
在实际项目开发中,团队成员可以根据实际情况对流程表进行调整和补充,以确保项目顺利完成。
同时,流程表也可以作为项目管理工具,帮助团队成员清晰地了解项目进展,提高工作效率。
项目建设项目前期工作流程图一、引言项目建设是指根据一定的目标和要求,通过一系列的工作活动,将项目从概念到实施的过程。
项目前期工作是项目建设的重要阶段,它包括项目可行性研究、项目立项、项目规划等环节。
为了确保项目前期工作的高效进行,需要制定一份详细的工作流程图,以明确各个环节的任务和责任。
二、项目前期工作流程图1. 项目可行性研究1.1. 确定项目研究目标和范围1.2. 收集项目相关信息1.3. 进行市场调研和竞争分析1.4. 进行技术可行性分析1.5. 进行经济可行性分析1.6. 编写项目可行性研究报告2. 项目立项2.1. 提出项目建议书2.2. 进行项目评审2.3. 编制项目立项报告2.4. 项目立项审批3. 项目规划3.1. 制定项目目标和任务3.2. 制定项目计划和时间表3.3. 制定项目组织结构和职责3.4. 制定项目资源需求和配置计划3.5. 制定项目风险管理计划3.6. 制定项目沟通和协调机制3.7. 编制项目规划报告4. 项目立项审批4.1. 提交项目规划报告4.2. 进行项目立项审批4.3. 确定项目经费和资源支持5. 项目前期准备5.1. 确定项目组织架构和职责5.2. 筹备项目所需的设备和材料5.3. 确定项目所需的人员和培训计划5.4. 确定项目的工作地点和办公环境5.5. 筹备项目所需的资金和财务管理计划6. 项目前期工作总结和汇报6.1. 对项目前期工作进行总结和评估6.2. 编制项目前期工作汇报6.3. 进行项目前期工作汇报和交流三、项目前期工作流程图的意义1. 明确工作任务和责任:通过工作流程图,可以清晰地了解每个环节的具体任务和责任,避免工作重复或遗漏。
2. 提高工作效率:工作流程图可以帮助团队成员了解项目前期工作的整体流程,提前做好准备,从而提高工作效率。
3. 保证工作质量:通过明确工作流程,可以确保每个环节的工作得到充分的考虑和执行,从而保证项目前期工作的质量。
房地产开发全过程流程图
项目开发整体操作流程(一)投资决策
项目开发整体操作流程(二)规划设计
项目开发整体操作流程(三)建设实施
项目开发整体操作流程(四)竣工交付
总体规划设计方案审核工作流程
申领《建设用地规划许可证》及《建设用地批准书》
工作流程
勘察及初步设计工作流程
园林景观规划工作流程
环境影响评价报告书工作流程情况一情况二
申领《建设工程规划许可证》工作流程
建设工程项目招标一般流程
申办《建设工程施工许可证》工作流程
申办《市政管线工程规划许可证》工作流程
按意见修改
按意见修改
申办《建设工程竣工规划验收》及《房屋产权登记》监督流程
物业管理及移交工作流程
竣 期 服 务
资料不齐备
不合格进行整改
不合格限期整改。
项目建设项目前期工作流程图一、项目背景和目标项目背景:某地区经济发展迅速,为了满足人民群众对基础设施的需求,决定启动一个新的项目建设。
项目目标:建设一座现代化的综合性大楼,包括商业办公区、住宅区、休闲娱乐区等,提升地区形象和人民生活质量。
二、项目前期工作流程图1. 项目立项阶段1.1 确定项目需求:由项目发起人和相关部门共同确定项目的需求和目标。
1.2 进行可行性研究:组织专业团队进行市场调研、技术可行性分析、经济效益评估等,确定项目的可行性。
1.3 编制项目建议书:根据可行性研究结果,编制项目建议书,包括项目概述、背景分析、目标设定、预算估算等内容。
1.4 提交项目建议书:将项目建议书提交给相关部门进行审批,包括财政部门、规划部门等。
1.5 审批决策:相关部门对项目建议书进行评审,决定是否批准项目立项。
2. 项目筹备阶段2.1 组建项目团队:成立项目管理团队,包括项目经理、设计师、工程师等,明确各自职责和权限。
2.2 编制项目计划:根据项目目标和要求,制定项目计划,包括工期安排、人力资源分配、预算计划等。
2.3 确定项目范围:明确项目的具体范围和内容,包括建造设计、土地规划、施工方案等。
2.4 筹集项目资金:与相关部门商议,确定项目资金来源和筹集方式,包括政府投资、银行贷款等。
2.5 寻觅合作火伴:与建造设计公司、施工队等进行洽谈,确定合作火伴,签订合同。
3. 项目准备阶段3.1 土地选址和规划:与规划部门合作,确定项目的土地选址和规划方案。
3.2 建造设计:与设计公司合作,进行项目的建造设计和施工图纸的编制。
3.3 施工方案制定:与施工队合作,制定项目的施工方案,包括施工流程、安全措施等。
3.4 申请施工许可证:根据相关法规和规定,向相关部门申请施工许可证。
3.5 采购材料和设备:根据项目需求,与供应商合作,采购所需的材料和设备。
4. 项目启动阶段4.1 筹备开工条件:根据施工方案,组织相关人员和设备,准备开工条件。

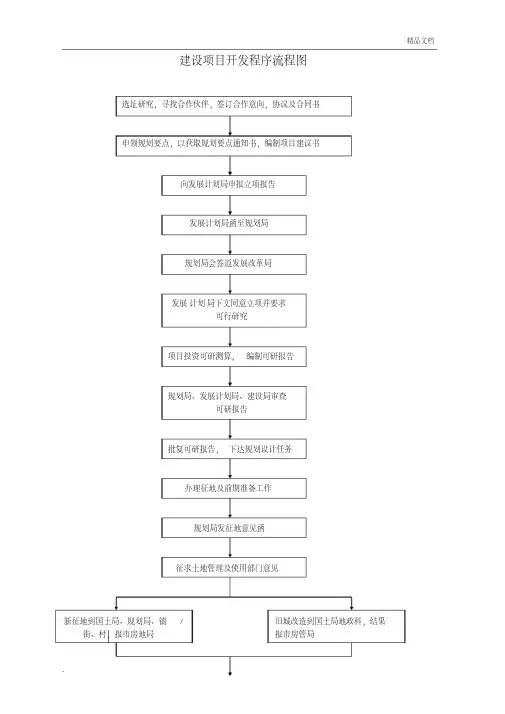

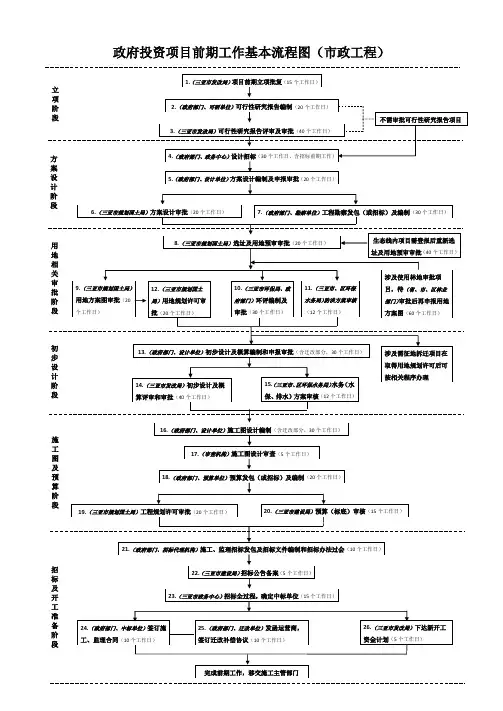

第一篇开发前期的工作一、确定投资建设工程项目对项目从前期开发角度入手,进行合理分析和有效测算,为公司决策提供重要依据。
二、建设项目用地计划办理1.所需资料a.地形图(划示用地围,标明大约面积)b.与地块出让单位签署的用地协议2. 办理程序a.备齐资料b.到地块所在地土地部门办理三、建设工程项目建议书的编制与报批1.编制及所需资料a. 开发单位营业执照b. 开发资质证书c 用地计划审核意见d. 建筑设计方案(总平面图等)e. 其他相关资料2.报批程序与报批资料a.将所需资料备齐送至投资咨询公司,委托其编制《项目建议书》b.准备《关于项目建议书报批申请报告》c.将《项目建议书》与申请报告送计委报批注:投资3000万元以下项目由区计委立项;超过3000万元以下项目由区计委转报有关部门审批四A、建设工程项目选址意见申办1. 所需资料a.批准的项目建议书或其他计划文件(复印件一份)b.地形图(均应划示用地围) 4份c.土地权属证(复印件1份)d.联建协议书(复印件1份)e.选址论证f.市建设项目选址意见书申请表(到区规划局领取)2. 申办程序a.准备数份项目建议书批复及数份地形图b.将上述资料分送有关部门签署选址意见并加盖公章c.将有关部门的意见备齐,同时备齐(1)项所有资料,送区规划局规划科办理四B、建设用地规划许可证申办1. 所需资料a.建设工程的计划批准文件(批准的项目建议书或其他计划文件)(复印件一份)b.地形图(均应划示用地围) 6份(其中一份应有消防、环保、交通、防疫、水利等部门选址意见及公章)c.国有土地使用权出让合同文件及副图(1份)d.市建设项目选址意见书申请表(到区规划局领取)e.申请报告(红头文件)f.其他需说明的图纸或文件2. 申办程序a.备齐上述所有资料b.送区规划局规划科办理五、建设工程项目地名报批1. 所需资料a.项目批文(批准的项目建议书或其他计划文件)(复印件一份)b.地形图(均应划示用地2份c.总平面图(3份)d.建设用地规划许可证及批文e.申请报告(红头文件)f.其他需说明的图纸或文件2. 申办程序a.备齐上述所有资料及1500元支票b.送区地名办办理六、建设工程项目报建1. 所需资料a.《市建设工程报建表》(到市报建处领取)b.企业法人营业执照及有关证明原件和复印件c.项目建议书批文原件及复印件d.银行出具的建设资金落实证明(验资报告)e.《市建设单位工程技术人员和管理人员核定申报表》(到市报建处领取)f.专业技术人员和管理人员技术职称证书原件及复印件g.《住宅项目配套建设审核申请表》h.《住宅新开工审核通知单》七、工程项目设计招标办理1. 所需资料a.报建工程项目IC卡b.市建设工程设计招标项目登记表c.《市建设工程设计招标文件报批表》(到市招标办领取)d.《市建设工程设计评标小组报批表》(到市招标办领取)e.工程设计任务书f.建设用地规划许可证g.工程项目选址意见批文2.办理程序a.备齐上述资料b.到市设计招标办办理八、设计方案评标会召开及设计单位中标办理1. 所需资料a.项目设计方案、建设用地规划许可证、项目选址意见书、设计任务书、项目建议书批文等若干份b.会议通知书2. 办理程序a.备齐上述资料b.提前三天分送各评委c.到市招标办召开评标会(会务费300元)中标办理a.设计方案评标会会议纪要b.评委评标意见书九﹑建设工程规划设计要求申办1. 所需资料a.市建设工程规划设计要求申请表(到区规划局领取)1份b.计划批准文件 1份c.土地使用权属证件 1份d.房屋权属证 1份e.危房鉴定报告f.地形图(划示用地围) 2份办理程序a.备齐上述资料b.送区规划局规划科办理十﹑工程项目设计方案深化﹑修改根据规划局批文要求修改设计方案十一﹑设计方案审定会召开1. 所需资料a.设计方案文本 12份b.项目建议书批文,建设用地规划许可证及批文,区府土文件若干份c.请柬2. 申办程序a.备齐上述资料b.分送至计委﹑规划局﹑防疫站﹑环保局﹑消防处﹑住宅局﹑园林局等部门c.召开方案审定会十二﹑设计方案送审报批1. 所需资料a.选址意见书b.规划设计要求通知单c.地形图(划示用地围)d.设计方案 2份e.地名批文f.项目建议书批文办理程序a.备齐上述资料b.到区规划局规划科办理十三﹑可行性研究报告编制与报批1. 所需资料a.用地计划审核意见书b.项目建议书批文c.用地计划许可证及批文d.区府土文件e.营业执照f.开发资质证书g.住宅项目配套条件审核申请表h.资本金出资承诺书i.设计方案文本j.其他相关文件2. 办理程序a.备齐上述资料b.送投资咨询公司编制并准备一份可行性研究报告申请报批文件(红头文件)c.送计委报批十四﹑扩大初步计划根据方案审定会各职能部门方案会审意见进行扩初设计十五﹑扩初会召开1. 所需资料a.扩初设计文本若干份b.请柬2.申办程序a.备齐上述资料b.分送至计委﹑规划局﹑防疫局﹑环保局﹑消防处﹑住宅局﹑园林局(交通﹑环卫﹑自来水公司﹑煤气公司﹑供电局﹑﹑有线电视)等部门c.召开扩初会议十六、扩初意见征询及扩初批复1.所需资料a扩初会议纪要b.根据扩初意见修改后的总平面图及扩初文本c.关于要求报批扩初的申请报告(红头文件)由各职能部门签署征询意见的总平面图2.申办程序a.备齐上述资料b.分送至计委、规划局、防疫局、环保局、消防处、住宅局、园林局等部门征询意见c.送规划局规划科报批十七、住宅项目配套条件审核报批1.所需资料a.《住宅项目配套建设条件审核报批》(住宅局领取)b.项目建议书或可行性报告研究报告批文c.地形图和管线图(划示用地围)d.总平面图若干份e.建设用地规划许可证及批文f.其他相关资料2.申办程序a.备齐上述资料b.送住宅局总师室办理十八、勘察招投标与勘察单位的中标办理1.所需资料a.市建设工程勘察招投项目登记表b.《市建设工程勘察招投文件报批表》(到市招标办领取)c.《市建设工程勘察评标小组报批表》(到市招标办领取)d.设计中标通知书2.申办程序a.备齐上述资料b.到市勘察招标办办理十九、建设用地批准书申办1. 所需资料a.市建设用地批准书申请表(到区土地局领取)为给那些欲进入房地产开发项目的公司对房地产开发过程有一个初步的了解,现将房地产工程项目的行政审批办理流程简要说明如下。
一个完整的房地产项目从开始到竣工,大致可以分以下三大部分。
第一部分房地产开发公司的准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。
第二部分行政审批部分根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点;2)规划总图审查及确定规划设计条件;3)初步设计及施工图审查;4)规划报建图审查;5)施工报建;6)建设工程竣工综合验收备案。
一、选址定点阶段。
此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。
2、国土资源局进行土地利用总体规划和土地供应方式的审查。
3、建委办理投资开发项目建设条件意见书。
4、环保局办理生产性项目环保意见书(表)。
5、文化局、地震局、园林局、水利局对建设工程相关专业容和围进行审查。
6、规划部门办理项目选址意见书。
二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查。
2、国土资源局办理土地预审。
3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业容和围进行审查。
4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。
5、规划部门确定建设工程规划设计条件。
三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。
2、公安消防支队对初步设计的消防设计进行审查。
3、公安局交警支队对初步设计的交通条件进行审查。
4、人防办对初步设计的人防设计进行审查。
5、国土资源局进行用地预审。
6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业容进行审查。
7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。
8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。
9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。
四、规划报建图审查阶段,此阶段办理以下一般事项:1、公安消防支队进行消防设计审查。
2、人防办进行人防设施审查。
3、建委、市政部门、园林局、环保局、卫生局按职责划分对相关专业容和围进行审查。
4、规划部门对变更部分的规划设计补充核准规划设计条件,在建设单位缴纳有关规费后,核发《建设工程规划许可证》(副本)。
五、施工报建阶段,此阶段办理以下一般事项:1、建设单位办理施工报建登记。
2、建设方对工程进行发包,确定施工队伍。
招标类工程通过招标确定施工队伍,非招标类工程直接发包。
3、建委组织职能部门对工程开工条件进行审查,核发《建筑工程施工许可证》。
六、商品房预售许可阶段,此阶段办理以下一般事项:由房地产管理部门办理预售登记,核发《商品房预售许可证》。
开发企业申请办理《商品房预售许可证》应当提交下列证件(复印件)及资料:1、以下证明材料:(1)已交付全部土地使用权出让金,取得土地使用权证书;(2)持有建设工程规划许可证和施工许可证;(3)按提供预售的商品房计算,投入开发建设的资金达到工程建设总投资的25%以上,并已经确定施工进度和竣工交付日期。
2、开发企业的《营业执照》和资质等级证书;3、工程施工合同;4、商品房预售方案。
预售方案应当说明商品房的位置、装修标准、竣工交付日期、预售总面积、交付使用后的物业管理等容,并应当附商品房预售总平面图、分层平面图。
七、建设工程竣工综合验收备案阶段。
此阶段办理以下一般事项:1、建筑工程质量监督站(机构)对建设单位提供的竣工验收报告进行备案审查。
2、财政部门对建设项目应缴纳的行政事业性收费和基金进行核实验收。
3、规划部门、市政部门、水利局、环保局、文化局、卫生局、公安消防支队、园林局以及其他需要参加验收的部门,按照法律、法规、规章的有关规定对相关专业容和围进行验收。
规划部门根据上述部门和本部门验收情况核发《建设工程规划许可证》(正本)。
4、建委综合各部门验收、审查意见,对符合审核标准和要求的,出具建设工程项目竣工综合验收备案证明;不符合标准或要求的,作退件处理并要求限期整改。
第三部分房地产项目权属初始登记阶段1、由房管局核准新建商品房所有权初始(大产权证)登记。
2、开发商应提交材料:(1)申请书;(2)企业营业执照;(3)用地证明文件或者土地使用权证;(4)建设用地规划许可证;(5)建设工程规划许可证;(6)施工许可证;(7)房屋竣工验收资料(8)房屋测绘成果;(9)根据有关规定应当提交的其他文件。
