景观绿化工程监理旁站方案
- 格式:docx
- 大小:37.43 KB
- 文档页数:20

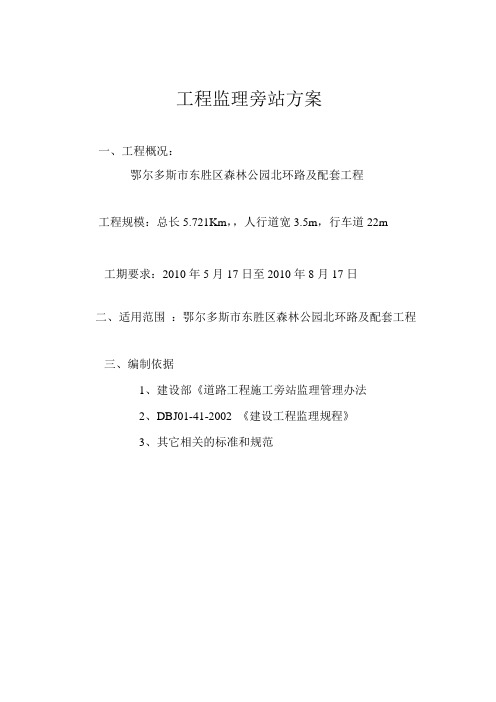

工程监理旁站方案一、工程概况:鄂尔多斯市东胜区森林公园北环路及配套工程工程规模:总长5.721Km,,人行道宽3.5m,行车道22m工期要求:2010年5月17日至2010年8月17日二、适用范围:鄂尔多斯市东胜区森林公园北环路及配套工程三、编制依据1、建设部《道路工程施工旁站监理管理办法2、DBJ01-41-2002 《建设工程监理规程》3、其它相关的标准和规范四、监理工作程序(见下图)五、旁站监理职责、接受任务学习合同、熟悉设计图纸及规范等参加设计交底会审查施工组织设计编制施工监理规划和监理实施细则主持召开第一次监理会和参加有关施工会议参加交桩放样及协调建设、设计、施工单位做好开工准备单位(分部、分项)工程及工程总体交竣工初评资料整理及监理工作总结质量控制安全控制、合同管理管理1、检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;2、在现场跟班监督关键部位、关键工序的施工,执行施工方案以及工程建设强制性标准情况;3、核查进场建筑材料、建筑配件、设备和商品砼的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验;4、做好旁站监理记录和监理日记,保存旁站监理原始资料;5、认真履行职责,对需要实施旁站监理的关键部位、关键工序在施工现场跟班监督,及时发现和处理旁站过程中出现的质量问题,如实、准确地做好旁站监理记录;6、实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,有权责令施工企业立即整改;发现其施工活动已经或者可能危及工程质量,应当及时向监理工程师报告。
六、旁站监理项目本工程将旁站项目划分为两类:I类和II类。
其中I类重点管理项目,旁站施工全过程,旁站人员不得离开现场;II 类为一般管理项目,在该工序进行正常施工后,允许旁站人员短时间内兼顾其它监理工作。
七、现场旁站项目的管理1、各标段监理应按本旁站管理办法的旁站项目规定,合理安排旁站人员;2、在规定旁站的工序项目施工时,旁站人员必须到位。
绿化亮化工程旁站监理方案第一节旁站监理范围、内容、程序及人员职责为确保工程质量,项目监理部在工程质量监理过程中注重施工过程的质量控制,对隐蔽工程的下道工序施工完成后难以检查的重点部位,安排有丰富现场施工监理经验的监理人员进行旁站。
在工程施工监理中监理部一直注重加强对现场的巡视、旁站监督与检查,及时发现违章操作和不按设计要求,不按施工图纸或施工规范、规程或质量标准施工的现象,对不符合质量要求的要及时进行纠正和严格控制。
(一)、旁站依据《旁站监理管理方法》《中华人民共和国建筑法》《建筑工程质量管理条例》《中华人民共和国合同法》《建设工程安全生产管理条例》《建设工程监理规范》GB50319-2000《建筑工程施工质量验收统一标准》GB50300-2001《园林绿化工程施工及验收规范》3、合同文件:本工程的建设工程监理合同、工程施工合同。
4、设计文件:本工程的地质勘察资料、经批准的设计文件(图纸、设计说明、设计交底、设计指定的标准图集、设计变更文件、经设计确认的工程变更文件等)。
5、施工及监理文件:本工程的施工组织设计、监理规划、监理实施细则、旁站监理方案。
监理旁站工作内容1、承包商是否按技术标准、规范、规程和批准的设计文件、施工组织设计施工;2、承包商是否使用合格的材料、构配件和设备;3、施工单位有关现场管理人员、质检人员是否在岗;4、施工操作人员的技术水平、操作条件是否满足工艺要求,特殊操作人员是否持证上岗;5、施工环境是否对工程质量产生不利影响;6、施工过程是否存在质量和安全隐患。
对施工过程中出现的较大质量问题或质量隐患,旁站监理人员采用照相手段予以记录。
(三)、旁站监理的程序和方式1、旁站监理的程序对旁站监理人员进行旁站技术交底、配备旁站监理设施。
对施工单位人员、机械、材料、施工方案、安全措施及上一道工序质量报验等进行检查。
具备旁站监理条件时,旁站监理人员按照旁站监理的内容实施旁站监理工作,并做好旁站监理记录。
绿化工程监理旁站方案简介绿化工程监理旁站方案是为了确保绿化工程施工过程中的质量和进度达到预期目标,通过设置监理旁站,对施工现场进行全面的监督和检查,以便及时发现和解决问题。
本文档将详细介绍绿化工程监理旁站方案的目的、范围、工作内容和管理流程等方面的内容。
目的绿化工程监理旁站的目的是确保绿化工程施工的质量和进度控制,保证工程按照规划要求进行,达到预期目标,并及时发现和解决施工中的问题。
范围本方案适用于绿化工程项目的监理旁站工作,包括但不限于以下内容:•绿化工程的植物种植和管理•绿地的土壤改良和草坪铺设•绿化景观的灌溉和养护•绿化设施的安装和维护•绿化工程材料的质量控制工作内容绿化工程监理旁站的工作内容主要包括以下几个方面:1.施工前的准备工作:–审查绿化工程施工图纸和规划方案,确保符合设计要求;–检查施工现场的准备工作,如场地清理、设备准备等;–确认工程施工进度计划和质量要求。
2.施工中的监理工作:–定期巡检绿化工程施工现场,检查施工质量和进度情况;–指导和检查施工人员的工作,确保符合规范和安全要求;–跟踪和解决绿化工程中出现的问题和难题。
3.施工后的验收和总结:–对绿化工程进行验收,确保质量和设计要求符合;–撰写相关的监理报告和工作总结,记录和反馈问题和解决方案。
管理流程绿化工程监理旁站的管理流程包括以下几个步骤:1.确定监理旁站的责任人和相关人员;2.制定监理旁站计划,包括工作内容、时间安排和人员配置等;3.进行工作前的准备工作,包括准备必要的工具和设备;4.开展施工中的监理工作,按照计划进行巡检和检查;5.及时记录和上报问题,与施工方共同研究解决方案;6.完成绿化工程的验收工作,确保质量达标;7.撰写监理报告和工作总结,反馈问题和改进方案;8.不定期进行工作评估和改进,提高监理旁站的效能。
注意事项在进行绿化工程监理旁站时,需要注意以下事项:•需要与施工方建立良好的合作关系,加强沟通和协调;•需要了解并掌握绿化工程的相关规范和标准;•需要密切关注施工现场的安全状况,确保人员和设备安全;•需要及时记录和上报施工中的问题,并与施工方共同解决。
景观绿化提升改造工程监理规划目录第一章总则 (3)第二章本工程质量控制方法和措施 (12)第一节质量控制目标 (12)第二节工程质量控制要素 (12)第三节本工程质量控制方法 (14)第四节本工程质量控制针对性措施 (21)第五节本工程质量监理控制重点 (23)一、严格旁站监理,控制重要工序,重点环节施工质量 (23)二、工程材料质量监理控制措施 (26)三、园林植物种植前准备阶段控制要点 (27)四、园林植物施工阶段控制要点 (27)五、种植土质量控制要点 (29)六、园林植物种植工程质量控制要点 (30)七、大树、特大树种植工程质量控制要点 (33)八、草坪、草本地被植物种植工程控制要点 (34)九、养护管理阶段的管理 (35)十、夏秋季施工监理控制措施 (36)十一、雨季施工监理控制措施 (36)第三章本工程进度控制方法和措施 (36)第一节进度的总体安排 (36)第二节进度控制方案 (38)第三节本工程针对性控制方法和措施......................... (43)第四章本工程投资控制方法和措施 (51)第一节投资控制的目标及任务 (51)第二节投资计划 (52)第三节投资控制的措施和方法 (52)第四节本工程投资控制的难点和对策 (58)第五章本工程合同与信息管理方案 (59)第一节本工程合同管理的针对性方案 (59)第二节监理对合同纠纷的监控及处理措施 (65)第三节本工程信息管理方案 (71)第六章本工程现场组织协调方案 (80)第一节现场组织协调的任务和方法 (80)第二节现场组织协调的措施 (81)第三节本工程协调工作的针对性对策 (84)第七章监理设施 (88)第九章安全生产监督管理 (89)复图(一~十) (99)第一章总则一、工程概况:1、工程名称:**提升改造工程2、建设地点:***3、工程造价:1147.3403万元4、质量要求:合格5、要求工期:91日历天。
景观绿化工程旁站监理方案一、项目概况1.1 项目名称:某某景观绿化工程1.2 项目地点:某某地区1.3 项目业主:某某公司1.4 项目概述:本项目是某某地区的一项景观绿化工程,旨在提升城市环境和居民生活品质,打造美丽宜居城市。
二、监理单位2.1 监理单位:某某监理公司2.2 监理人员:由某某监理公司派驻专业监理人员进行现场监理和管理2.3 职责:监理单位负责对景观绿化工程的施工过程进行全程监督,确保工程质量和安全。
三、监理范围3.1 施工前期准备:包括规划设计审查、图纸审查、施工方案审查等,确保施工前期准备工作符合相关法规和标准。
3.2 施工过程监理:包括施工现场管理、质量检查、安全监督、材料验收等,确保施工过程中的各项工作符合设计要求和施工标准。
3.3 施工后验收:在施工结束后进行工程验收,确保工程质量符合相关标准和规定。
四、监理流程4.1 监理前期准备:监理单位派驻专业监理人员进行现场踏勘,了解工程情况,与施工单位对接,制定详细监理计划。
4.2 施工过程监理:根据监理计划,监理人员对施工现场进行每日巡查,检查工程质量和安全情况,及时发现和解决问题。
4.3 质量检查:监理人员对施工过程中的关键工序进行质量检查,确保施工质量符合要求。
4.4 安全监督:监理人员对施工现场安全管理情况进行严格监督,确保施工安全。
4.5 材料验收:监理人员对施工材料进行验收,确保施工材料符合标准。
4.6 施工结束后验收:监理人员对工程进行全面验收,确保工程质量符合相关标准和规定。
五、监理要求5.1 严格遵守法律法规和标准:监理人员需严格遵守国家相关法律法规和行业标准,确保监理工作合法合规。
5.2 高质量监理服务:监理人员需具备较高的专业水平和丰富的监理经验,为项目提供高质量的监理服务。
5.3 及时、准确的监理报告:监理人员需及时向业主单位提交监理报告,对工程质量和安全情况及时反馈。
5.4 督促整改:对工程中存在的问题,监理人员需及时提出整改要求,并跟踪整改情况,确保问题得到及时解决。
附属绿化工程监理旁站方案一、前言近年来,城市化进程加速,环境问题愈发凸显,绿化工程将成为城市改善环境的重要手段。
为了确保绿化工程施工质量,提升绿化效果,需要对施工过程进行全程监理。
本方案主要针对附属绿化工程监理旁站工作进行详细规划,以确保工程施工按照设计要求进行,物有所值。
二、监理旁站工作内容1.监理旁站人员日常工作内容a.监理旁站人员应每日参与施工现场的工作,仔细观察施工过程,确保施工符合规范和设计要求。
b.监理旁站人员应及时向监理工程师汇报施工情况,提出意见和建议,并与施工方进行合作解决问题。
2.监理旁站人员技术要求a.监理旁站人员应具有较强的绿化工程相关技术背景,熟悉绿化工程施工规范。
b.监理旁站人员应具备较强的观察力和沟通能力,能够及时发现并解决施工过程中出现的问题。
3.监理旁站人员安全要求a.监理旁站人员应遵守施工现场相关安全规定,做好个人防护工作。
b.监理旁站人员应定期接受安全培训,提高安全意识,确保自身安全。
三、监理旁站工作流程1.施工前期a.监理旁站人员应在施工前期与监理工程师进行沟通,了解绿化工程设计要求。
b.监理旁站人员应对施工现场进行全面排查,确定需要关注的施工重点。
2.施工中期a.监理旁站人员应每日在施工现场进行检查,确保施工质量。
b.监理旁站人员应定期参与施工方召开的施工会议,了解施工进展情况。
3.施工后期a.监理旁站人员应在施工结束后对绿化工程进行验收,确保施工符合设计要求。
b.监理旁站人员应向监理工程师提供施工过程中的监理记录和意见汇报。
四、监理旁站工作效果评估1.监理旁站人员工作考核a.监理旁站人员应根据实际工作表现进行定期考核,对表现优秀的人员给予奖励,对表现一般的人员进行改进指导,对表现差的人员进行问责处理。
b.监理旁站人员应自我评估,及时总结工作经验,不断提升工作能力。
2.监理旁站工作效果评估a.监理旁站工作效果应定期进行评估,包括对绿化工程施工质量、进度和安全情况进行综合评定。
【优质文档】园林绿化工程监理哪些地方需要旁站?园林绿化工程监理哪些地方需要旁站?具体参考《园林绿化监理细则》:一、监理工作流程和内容1、审查施工计划或施工方案① 审查方式审查施工单位提交的施工计划或方案的形式应灵活掌握,可以是书面审查,也可以是专题会议审查,或书面审查与现场检查相结合。
② 审查内容施工范围占地面积;原地面表土利用程度,原有优质土壤的利用;土方工程方格网、挖填方总量,土壤可松性系数的确定,平衡调配计划,拟调配方向和数量;客土来源及土壤质地,化验报告资料;应保存的树木和景物的保护,地下水埋深度,地下管线和文物的保护措施;施工质量保证措施;现场核实施工测量、施工放样;各种施工机械的型号和台数;原材料质量及数量、存放位置;冬、雨期施工措施;施工单位的自检系统和测试手段等。
若具备施工条件,即可批准施工计划,同意开工。
2、测量放线检查、复核施工单位进行的测量放线工作,做好记录,双方签认后报建设单位。
3、检查清理范围内的废弃物、垃圾、有害物清理工作是否符合设计要求和满足施工条件。
4、栽植基础所用材料的检查主要检查的项目有造型胎土、栽植土、栽培基质、土壤改良材料、肥料,按规定要求频率进行见证取样,检查试验报告资料,必要时进行平行检验。
5、绿化栽植基础土方工程的质量控制与验收① 挖方工程挖至设计高程后,应要求施工单位按规定进行自检,分析复核施工单位提交的检验申请单和自检资料,并现场验收。
② 填方工程栽植土的填方质量既要达到设计高程要求,又要保持土壤满足园林植物生长的物理性能。
在填方施工过程中,巡视检查填土的松铺厚度、填方状况、透气与紧密性、填方高程应达到设计高程要求;大规模填方工程的高程验收应分三次进行:第一次是在填方工程填至施工高程(设计高程加沉降量)时进行初步验收;第二次是在雨季过后(干旱地区)或大的降水天气之后的中间验收;第三次是工程竣工验收前的预验收。
③ 平面和丘陵、坡面整理工程平面、丘陵、坡面的地表凹凸处平整至设计高程,质量应满足规范或标准要求,施工单位自检合格后,报告监理工程师在现场验收。
宜城市鲤鱼湖滨湖景观绿化工程(楚都公园二期)旁站监理方案湖北德馨建设工程咨询有限公司2015年12月日宜城市鲤鱼湖滨湖景观绿化工程(楚都公园二期)目录一、工程概况二、旁站监理的范围三、旁站监理的内容、控制要点及应注意的质量问题四、旁站监理的程序五、旁站监理人员的职责六、旁站监理记录规定一、工程项目概况:宜城市鲤鱼湖湖滨景观绿化工程规划总面积:52.28公顷;其中绿地面积:31.62公顷;建筑面积:12.80公顷;水体面积7.86公顷;宜城市鲤鱼湖湖滨景观绿化工程分为东西两个段面,东段分为A、B、C、D、E五个分区,A区为市民文化区、B区为自然文化区、C区为运动休闲区、D区为庆典广场区;西段分为A、B、C、D四个区,A区为水景公园、B区为生态湿地区、C区为运动休闲区、D区为自然文化区。
宜城市鲤鱼湖湖滨景观绿化工程主要包括绿化栽植、园林喷灌、排水、管理用房厕所、电器照明、假山置石、沿湖驳岸雕塑小品、标志小品、喷泉人工湖、园路、广场等。
二、旁站监理的范围:(一)基础工程:基础垫层浇筑、基础土方回填;(二)结构工程:混凝土浇筑、施加预应力、施工缝处理、结构吊装;(三)钢结构工程:重要部位焊接、机械连接安装;(四)道路工程:园路混凝土浇筑、停车场水稳层浇筑、面层沥青施工;(五)绿化工程:种植土回填、树穴开挖、苗木进场、苗木栽植(五)隐蔽工程的隐蔽过程;(六)建筑材料的见证取样、送样;(七)建设工程委托监理合同规定的应旁站监理的部位和工序。
三、旁站监理的程序1、对旁站监理人员进行旁站技术交底、配备旁站监理设施。
2、对施工单位人员、机械、材料、施工方案、安全措施及上一道工序质量报验等进行检查。
3、旁站监理部位施工前24小时,施工单位应书面通知现场监理机构,现场监理机构应当安排旁站监理人员准时到现场按旁站监理方案实施监理。
4、旁站监理过程中,旁站监理人员发现较大施工质量问题和安全隐患时,应及时上报。
5、旁站过秤认真做好旁站记录,旁站结束后,旁站监理人员及时整理好记录并会同施工单位现场质检人员在旁站记录上签字。
A.0.4金山景区植物专类观赏园工程监理实施细则(旁站)内容提要:工程概况编制依据旁站监理工作范围旁站记录的填写要求及旁站监理记录的检查和整理监理监理人员守则旁站人员资格、职权、工作流程及旁站主要工作内容监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师(签字、执业印章):日期:江苏省住房和城乡建设厅监制工程监理旁站方案一、工程概况金山景区植物专类观赏园工程位于金山公园内,工期90天;工程总投资600万元;仿古建筑面积约500㎡,景观绿化约7000㎡。
二、编制依据1、《房屋建筑工程施工旁站监理管理办法》2、《建设工程监理规范》GB/T 50319-20133、其它相关的标准和规范规程4、有效的设计文件、技术资料5、委托监理合同、监理规划6、施工承包合同、施工组织设计三、旁站监理主要工作范围:仿古建筑监理的主要范围是:1、工程测量:建筑物测量控制基准点、轴线网、标高、垂直度和建筑物的沉降观测;2、地基基础工程:桩基工程、承载力检测、施工缝、沉降缝及后浇带处理、基础回填土;3、砌体工程:砌体方法、拉结筋设置、砂浆试块见证取样、外墙防渗漏措施;4、混凝土结构工程:混凝土浇筑、塌落度、试块制作和养护、施工缝、伸缩缝和后浇带处理、钢筋安装、立模、拆模;5、屋面工程:基层处理、防渗漏;6、给排水采暖工程:管道埋深及坡度、埋地管道敷设、基层处理、管道接口质量、系统通水试验、水压试验、污水立管的通球试验;7、通风和空调工程:设备和管道连接、接口质量、系统调试试运行;8、煤气管道工程:管道连接方法、系统吹除气密性试验,焊接无损探伤检验;9、建筑电气工程:电气设备的现场复验抽样检查、管道线路暗敷预埋、电缆直埋、防雷工程引下线、接地极和接地装置焊接埋设、电器设备安装预埋件、电线、电缆母线槽中间接头及伸缩补偿器装置安装、等设备安装及电源接线、线路及电力电缆试验、绝缘电阻及接地电阻测试,电气系统调试及试运行、带电工作检验;10、智能建筑工程:各种系统的调试、接地电阻测试;11、工程材料的进场验收和见证取样送样检验;12、关键部位、关键工序隐蔽工程的隐蔽过程;13、施工过程中出现严重质量问题和质量事故处理过程;14、渗漏措施的实施过程。
景观绿化工程监理
旁站方案
**************提升改造工程
--景观绿化工程
监理
旁
站
方案
编制人:
审批人:
**********公司
*************提升改造工程
--景观绿化工程
项目监理部
3月
目录
一、工程项目概况 (1)
二、旁站监理的范围 (1)
三、旁站程序、流程和方法 (1)
四、旁站人员职责 (4)
五、旁站监理现场管理 (7)
六、旁站监理的工作 (7)
七、旁站监理措施 (7)
八、旁站记录填报及填写要求 (8)
九、监理日志的管理 (8)
十、旁站监理记录的检查和整理 (9)
十一、旁站监理记录的保存及归档 (9)
十二、旁站监理人员守则 (9)
************提升改造工程
--景观绿化工程
旁站监理方案
一、工程项目概况:
(一)、建设单位及相关单位
1、建设单位:
2、设计单位:
3、监理单位:
4、施工单位:
(二)、工程名称和工程地址
1、工程名称:********提升改造工程--景观绿化工程;
2、工程地址:
(三)、工程投资及工程概况
1、工程投资:总投资约万元;
2、工期:个日历天;
3、工程内容:绿化面积约155000平方米,该区块园林景观、铺
装、道路、绿地、园路、花架、小品、室外园林的车
位、附属设施、园区围墙、绿化灌溉、及边沟处理
等。
二、旁站监理的范围:
(一)基础工程:基础垫层浇筑、基础土方回填;
(二)结构工程:混凝土浇筑、施加预应力、施工缝处理、结构吊装;(三)钢结构工程:重要部位焊接、机械连接安装;
(四)道路工程:园路混凝土浇筑、停车场水稳层浇筑、面层沥青施工;
(五)绿化工程:种植土回填、树穴开挖、苗木进场、苗木栽植
(六)隐蔽工程的隐蔽过程;
(七)建筑材料的见证取样、送样;
(八)建设工程委托监理合同规定的应旁站监理的部位和工序。
三、旁站监理的程序、流程和方法
(一)旁站程序
1、目的:
经过现场监理员(或监理工程师)对正在施工的某一工序、工作或部位在现场作业点实施监督检查,见证其全过程,发现并处理有关问题,确保这些作业点或工作的质量达到规范及标准要求,。
