联络通道注浆技术交底
- 格式:doc
- 大小:279.00 KB
- 文档页数:5
注浆施工安全技术交底
1、安全员在施工前对参加注浆施工的人员进行安全交底,并对注浆作业进行现场监控。
2、严格执行现场交接班制度。
3、加强施工人员的安全意识,进场人员必须佩戴安全帽、防护鞋、防尘口罩等防护用品。
4、严格遵守钻探注浆安全操作规程,杜绝野蛮施工。
施工前应协同安全员彻底清除掌子面附近危石,并检验施工用脚手架的安全性,在确保安全的情况下方能进入作业面施工。
5、闸阀、球阀、法兰盘、注浆胶管及管头等连接部件均采用符合要求的高压配件,安装高压管路和泵头各部件,各丝扣的连接必须拧紧,注浆前对各部位进行压水试验检查,确保连接完好,以免脱开伤人。
6、注浆时,禁止现场人员在注浆孔附近停留,防止密封胶冲式阀门破裂伤人。
7、注浆开始时,要先开进浆阀,再关闭泄浆阀;注浆结束时,要先打开泄浆阀,再关闭进浆阀。
避免两个阀门同时关闭,防止压力陡然升高,产生危险。
8、注浆时不得随意停水、停电,必要时事先通知,同时配备发电设备,以保证施工需要。
9、输浆管内压力降低后再行拆除注浆管。
10、注浆施工期间,配备专职机电修理工,以便出现机械和电器妨碍时能实时处置惩罚。
11、注浆过程中密切注意围岩、注浆孔及掌子面情况,若发觉异常情况,应立即撤至平安地带,通知洞内其他人员一起撤离,工班长将情况迅速报告队带领,同时告知项目部应急办公室。
联络通道施工三级技术交底
GDAQ330401
注:本交底一式三份,班组、交底人、资料保管员各一份
3.4.4初期支护背后回填注浆
采用合适的降尘措施,控制施工现场空气中粉尘含量;对从事喷射作业的人员,定期进行健康检查;
12、进行喷射作业时,必须佩戴防护用具。
13、在喷射砼施工时,为避免供料、拌和、运输、喷射作业之间的干扰,应有统一的联络
信号和联络方法;喷射作业由班组长按规定的联络信号和方法进行指挥,防止因喷射手和机械
操作人员之间联络不佳造成事故等。
14、特种作业人员必须经专业安全技术培训、持证上岗。
15、严格按照龙门吊操作规程进行操作龙门吊,司机及司索必须持证上岗。
16、严禁酒后上岗。
17、严禁在宿舍抽烟,严禁在宿舍使用大功率电器。
18、吊装作业施工前,申请签署“吊装令”,并安排专人进行现场监护。
19、电瓶车快进入联络通道施工范围时,需提前鸣笛警示联络通道施工人员。
附
图:
图3.1-1 小导管布置图
图3.2-1 开挖掌子面示意图
图3.2-2 开挖纵剖面示意图4HH
图3.4-1格栅钢架配筋图。
施工技术交底记录3三、下台阶开挖支护(包括仰拱部分)1、开挖下台阶土体;2、架立下台阶钢格栅;3、挂网喷混凝土。
4四、底板施工1、铺设防水层;2、施做防水保护层;3、绑扎钢筋;4、浇注联络通道底板混凝土(泵房位置预留洞口)。
5五、施做拱墙与顶板衬砌1、绑扎侧墙与顶板钢筋;2、支立侧墙与顶板的模板;3、浇注侧墙与顶板混凝土。
6六、废水泵房施工1、凿除联络通道底部初支;2、挂网,架立废水泵房钢格栅;3、喷射早强砼;4、浇筑废水泵房底板混凝土、侧墙混凝土。
三、开挖及初期支护1)开挖要点和技术措施(1)联络通道开挖轮廓线比洞门高1.07m,进洞采用反挑进洞开挖方式。
(2)联络通道的断面尺寸为3.3m×4.47m(见附图),采用台阶法施工,预留核心土,开挖施工时,进口处2m范围内格栅钢架密排连立(全环设置),加强支护,其余各部每次开挖进尺为一个格栅间距0.5m,严禁多榀一次开挖。
在各开挖分部内,按台阶法分上下两台阶开挖支护,上台阶开挖高度2.2m,宽度不小于施工断面宽度的1/3,台阶长度2~3m。
同时开挖过程中注意观察掌子面土体稳定情况,留置核心土。
(3)注意控制开挖中线和高程,确保开挖断面圆顺,尽量避免超挖,钢格栅安装位置正确。
(4)加强测量监控,做好信息反馈,及时调整施工方法。
(5)尽可能缩短开挖台阶和各开挖分部的施工间隔,使初期支护尽快闭合,以控制拱顶沉降。
(6)联络通道开挖前,必须打设超前地质探孔,探明开挖面前方的地质情况,超前地质探孔深度不少于3m,在条件允许的情况下,在盾构隧道的左右线间贯通打设。
2)进洞反挑开挖施工预留洞门轮廓线比实际暗挖通道开挖轮廓线小,其中拱顶位置需要抬高1.07m,洞门切割后,对盾构管片位置的土体采用反挑施工,反挑施工前先架设临时过渡钢架(不喷混),安装4榀钢格栅,角度45°逐步挑高过渡到暗挖通道设计轮廓线,待通道开挖支护完成后,在临时过渡钢架上方反方向打设小导管注浆,由内而外对过渡段起拱线以上初期支护逐榀换拱并及时喷射混凝土,过渡段4榀格栅拱部需按实际架设位置另外加工,具体施工方式见下图。

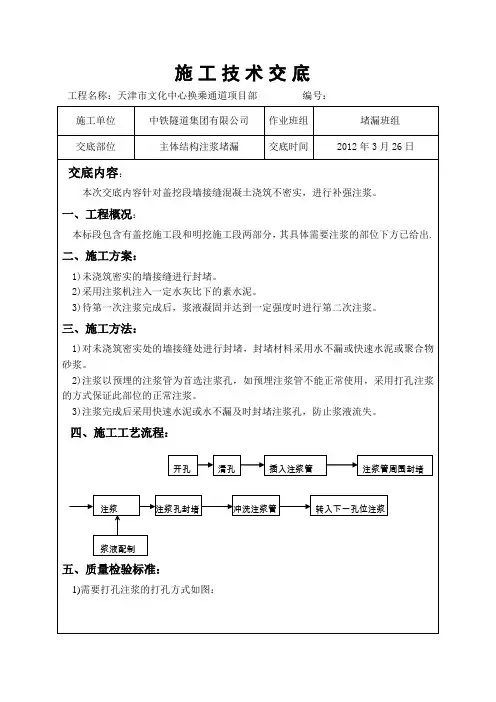

施工技术交底
工程名称:天津市文化中心换乘通道项目部编号:
2)注浆参数:采用水泥标号P•O42.5普通硅酸盐水泥,水灰比为1:1~1:1.5的水泥浆。
3)注浆压力:回填注浆压力不宜过高,也不能太低,压力过高易造成结构变形和横向施工缝漏浆,压力过低又不能保证施工缝的密实。
所以注浆压力应控制在0.4~0.8Mpa,终压控制在1.2MPa以内。
4)注浆要严格按照施工方案以及施工程序施工,按设计的配料标准,采用准确的计量工具合理配料施工。
5)注浆过程中如相邻注浆管或部分施工缝漏浆,应对相邻注浆管或施工缝进行封堵,封堵过后继续注浆,直至侧墙施工缝普遍漏浆或注浆压力或回浆量有明显改变时再停止注浆。
然后对注浆孔进行封堵。
技术交底书
单位:中铁小X X局集团有限公司编号: 施工单位盾构施工队单位工程XX区间
部位联络通道处掘进施工日期20XX.4.26
1、施工准备
>在左右线快到达联络通道时各需准备好两环密封橡胶框外贴有遇水膨胀橡胶止水条的管片;
>需准备好二次注浆材料和队伍;
>调整好盾构姿态,在联络通道处需通缝拼装管片,对盾构机掘进姿态有一定影响,应根据拼装点位提前考虑。
2、施工要求
>联络通道处特殊管片安装环数:
联络通道处左右线各需安装2环特殊管片(本标段为普通钢筋混凝土管片),右线为第39和39环。
左线待盾构机快到达联络通道处时由测量队根据右线特殊管片拼装里程确定环号。
>联络通道处特殊管片安装:
1)联络通道处2环管片采用通缝拼装;
2)右线拼装后封顶块位于9号油缸,即拼装后A3块正对左线,用于管片切割;
3)左线拼装后封顶块位于1号油缸,即拼装后A3块正对右线,便于管片切割。
封顶块
联络通道侧切
.割管片,A3块编制:J
复核交底人: 被交底人: 日期:
联络通道处防水要求:
1)联络通道处于联络通道相连的两环管片采用密封橡胶框外加贴了遇水膨胀橡胶止水条的管片;
编制: 复核: 交底人: 被交底人:
日期:。
联络通道技术交底一、工程概述联络通道是指在地铁隧道区间内,为了连接两条并行的隧道而设置的通道。
它的主要作用包括人员疏散、设备运输、通风排烟等。
本联络通道位于_____区间,长度为_____米,宽度为_____米,高度为_____米。
通道采用_____施工方法,预计施工周期为_____天。
二、施工准备(一)技术准备1、熟悉施工图纸和相关规范,进行技术交底,确保施工人员了解施工工艺和质量要求。
2、对施工现场进行勘察,收集地质、水文等资料,为施工方案的制定提供依据。
(二)材料准备1、准备好所需的钢材、混凝土、防水材料等,确保材料质量符合设计要求。
2、对进场材料进行检验和试验,不合格的材料严禁使用。
(三)设备准备1、配备钻孔机、挖掘机、装载机、混凝土输送泵等施工设备,并进行调试和维护,确保设备性能良好。
2、准备好测量仪器、通风设备、排水设备等辅助设备。
(四)现场准备1、清理施工现场的障碍物,平整场地,设置临时排水设施。
2、搭建临时办公、生活设施,为施工人员提供良好的工作和生活条件。
三、施工工艺流程(一)超前支护1、采用_____方法进行超前支护,如超前小导管注浆、管棚支护等。
2、严格控制支护参数,如导管长度、间距、注浆压力等,确保支护效果。
(二)开挖1、根据地质条件和设计要求,选择合适的开挖方法,如人工开挖、机械开挖或爆破开挖。
2、遵循“短进尺、弱爆破、强支护、勤量测”的原则,控制开挖进度和每次开挖的尺寸。
(三)初期支护1、及时进行初期支护,包括喷射混凝土、安装锚杆、挂钢筋网等。
2、确保初期支护的质量,如混凝土强度、锚杆长度和间距、钢筋网的铺设质量等。
(四)防水施工1、做好联络通道的防水处理,包括铺设防水层、设置止水带等。
2、严格按照防水施工工艺进行操作,确保防水效果。
(五)二次衬砌1、在初期支护稳定后,进行二次衬砌施工,采用模板台车浇筑混凝土。
2、控制二次衬砌的混凝土质量和外观质量。
(六)附属工程1、完成联络通道内的照明、通风、排水等附属设施的安装。

南京地铁工程
承包单位:中铁三局集团有限公司合同号:D3—TA14—0000—1007
监理单位:上海同济工程项目管理咨询有限公司编号:A3。
12-(2013)—
安全技术交底记录A3。
12
南京地铁工程
承包单位:中铁三局集团有限公司合同号:D3—TA14—0000—1007
监理单位:上海同济工程项目管理咨询有限公司编号:A3。
12—(2013)-
安全技术交底记录A3.12
监理单位:上海同济工程项目管理咨询有限公司编号:A3。
12—(2013)-
安全技术交底记录A3.12
监理单位:上海同济工程项目管理咨询有限公司编号:A3.12-(2013)—
安全技术交底记录A3。
12
监理单位:上海同济工程项目管理咨询有限公司编号:A3.12-(2013)—
安全技术交底记录A3。
12。
联络通道技术交底联络通道:打通地下的“神秘通道”在城市的地下世界,有这样一种特殊的存在——联络通道。
它就像是隐藏在黑暗中的神秘纽带,将地铁隧道、地下管廊等各个部分紧密相连。
今天,咱们就来好好聊聊这联络通道的技术交底那些事儿。
先来说说我曾经遇到的一件事儿。
有一次,我跟着施工团队去一个地下工程的现场。
那是一个炎热的夏天,地下的闷热更是让人透不过气。
我们走到了即将修建联络通道的地方,周围是错综复杂的管道和线缆。
当时,负责的工程师拿着图纸,满脸严肃地跟大家说:“这联络通道可不好搞,咱们得万分小心!”联络通道的施工可不是一件简单的事儿。
首先,地质勘察就特别重要。
就像医生给病人做全面检查一样,我们得把地下的情况摸得透透的。
要是碰到松软的土层或者地下水丰富的区域,那可就得格外小心了。
比如说,如果发现是流沙层,那施工方案就得马上调整,可能要采用特殊的加固措施,像注浆啊、冷冻法啊等等,不然这通道可就容易出问题。
再说这开挖的方法,那也是有讲究的。
是用人工开挖还是机械开挖,得根据具体情况来。
如果空间狭小,人工开挖可能更灵活,但效率低;要是场地条件允许,机械开挖那速度可就快多了。
但不管哪种方式,都得注意开挖的顺序和进度,不能一股脑地乱挖一通。
还有支护结构,这可是保障施工安全的关键。
就好比给通道穿上一层坚固的“铠甲”。
常用的有钢拱架、锚杆、喷射混凝土等等。
这些支护措施得及时跟上开挖的进度,不能有丝毫的马虎。
我记得有一次,在一个施工现场,因为支护没有及时做好,结果顶部的一小块土石掉了下来,还好没有砸到人,可把大家吓得不轻。
从那以后,大家对支护工作更是不敢有半点懈怠。
防水处理也是重中之重。
想象一下,如果联络通道里老是渗水,那得多糟糕啊!所以在施工过程中,要选用高质量的防水材料,施工工艺也得严格把关。
每一个缝隙、每一个节点都要处理好,不能给水流一点儿可乘之机。
通风和照明也是不能忽视的环节。
地下本来就空气不流通,要是通风不好,施工人员在里面工作那得多难受啊,而且还存在安全隐患。
注浆施工安全技术交底一、引言注浆施工是一种常见的加固和修复建筑结构的方法。
这种技术通过注入浆液填充空隙和裂缝,提高建筑物的承载能力和耐久性。
然而,注浆施工过程中存在着一定的安全风险。
为了确保施工作业的安全和顺利进行,本文将对注浆施工的安全技术进行交底和解析。
二、施工前的准备工作在进行注浆施工之前,必须进行一系列的准备工作,以确保施工的安全性。
以下是一些常见的准备工作:1. 施工区域清理:在施工区域进行清洁,移除潜在的危险物品和障碍物。
2. 安全标示:在施工区域设置明显的安全标示,警告他人注意。
3. 安全设备检查:检查和准备必要的安全设备,如安全帽、安全鞋、防护眼镜等。
4. 管线定位:在施工区域确定有关地下管线的位置,并采取必要的措施保护管线。
三、施工现场的安全措施在注浆施工的现场,应采取一系列的安全措施,以确保所有工作人员和施工过程的安全。
以下是一些常见的安全措施:1. 安全围栏:在施工现场设置围栏,限制非施工人员的进入,并确保施工区域的安全。
2. 安全警示:在施工现场设置明显的警示标志,提醒工作人员注意安全。
3. 通风设备:在封闭空间进行注浆施工时,应确保有足够的通风设备,以防止有害气体积聚。
4. 防火措施:在施工现场设置灭火器和其他防火设备,并确保施工过程中不使用易燃材料。
5. 人员防护:所有参与注浆施工的人员都应佩戴适当的安全装备,包括安全帽、防护眼镜、防护手套等。
四、注浆设备的安全操作在进行注浆施工时,要确保注浆设备的安全操作。
以下是一些常见的安全操作要点:1. 设备检查:在使用注浆设备之前,进行设备的检查和维护,确保设备正常运行。
2. 使用说明:仔细阅读注浆设备的使用说明书,了解设备的正确操作方法和注意事项。
3. 操作技巧:掌握正确的注浆设备操作技巧,并在操作中小心谨慎。
4. 监测仪器:使用合适的监测仪器,监测浆液注入的压力和流量,及时发现异常情况。
五、应急处理和事故预防在注浆施工过程中,可能出现意外事故。
联络通道技术交底一、工程概述联络通道是指在两条隧道之间设置的连接通道,通常用于人员疏散、设备运输以及在紧急情况下保证隧道的通风和救援。
本次联络通道工程位于_____隧道区间,通道长度为_____米,宽度为_____米,高度为_____米。
二、地质情况在施工前,对联络通道所处的地质情况进行了详细的勘察。
该区域主要地质为_____,存在_____等不良地质条件。
针对这些地质情况,施工过程中需要采取相应的措施,如加强支护、超前注浆等。
三、施工方法(一)冻结法1、冻结孔布置根据联络通道的尺寸和地质条件,合理布置冻结孔。
冻结孔间距一般为_____米,深度为_____米。
2、冻结系统安装安装冻结设备,包括冷冻机组、盐水箱、盐水泵等,并确保系统正常运行。
3、冻结过程监测在冻结过程中,密切监测冻结壁的温度、厚度和发展情况,及时调整冻结参数。
(二)矿山法1、开挖采用短台阶法或全断面法进行开挖,每次开挖进尺控制在_____米以内。
2、支护及时进行初期支护,包括锚杆、喷射混凝土、钢架等。
3、二次衬砌在初期支护稳定后,进行二次衬砌施工,采用钢筋混凝土结构。
四、施工流程1、施工准备(1)技术准备:熟悉施工图纸,编制施工方案和技术交底。
(2)现场准备:平整场地,搭建临时设施,安装施工设备。
(3)材料准备:提前采购所需的材料,如钢材、水泥、砂石等,并确保材料质量合格。
2、冻结施工(1)钻孔:按照设计要求钻孔,并进行孔口密封。
(2)安装冻结管:将冻结管下入钻孔内,并进行打压试验。
(3)冻结系统运行:启动冻结系统,开始冻结。
3、开挖与支护(1)按照施工方法进行开挖。
(2)及时进行初期支护,确保施工安全。
4、防水施工在二次衬砌施工前,进行防水处理,包括铺设防水卷材、涂抹防水涂料等。
5、二次衬砌施工(1)绑扎钢筋:按照设计要求绑扎钢筋。
(2)浇筑混凝土:采用泵送混凝土,分层浇筑,振捣密实。
6、监控量测在施工过程中,对地表沉降、隧道收敛、冻结壁温度等进行监测,根据监测数据及时调整施工参数。
注浆施工安全技术交底
在注浆施工中,安全是至关重要的。
本文将介绍注浆施工的安全技术交底,以确保施工过程中的安全性。
一、注浆施工的概述
注浆施工是一种常用的地基处理和修补技术,通过将浆液注入地基或结构中的裂缝、孔隙或空隙中,加固土体或混凝土结构,达到增加地基或结构的强度、改善地基的稳定性和提高结构的承载力的目的。
在注浆施工过程中,涉及到一系列的安全问题,必须严格遵守相关的安全规范和操作规程,以确保施工过程中的安全。
二、注浆施工的安全措施
1.施工前的准备工作
在开始注浆施工前,必须进行详细的施工准备工作,包括但不限于以下内容:
(1)制定详细的施工方案和操作流程,明确任务分工和责任。
(2)组织专业人员进行施工前的安全培训,确保施工人员熟悉整个施工过程中的安全操作规程和紧急应急措施。
(3)检查和维护施工设备,确保其正常运行,消除安全隐患。
(4)确定施工现场的安全措施,设置防护设施,如安全警示标语牌、护栏等,确保施工人员和周围人员的安全。
2.个人防护措施
注浆施工过程中,施工人员必须佩戴必要的个人防护装备,确保其自身的安全。
(1)佩戴安全帽,以防止从高处掉落的物体伤害头部。
(2)佩戴防护眼镜或面具,防止浆液溅入眼睛或口腔。
(3)穿戴防护服,并戴手套和防滑鞋,以降低受伤的风险。
(4)施工人员必须具备基本的急救知识和技能,以应对突发状况。
3.施工现场的安全措施。

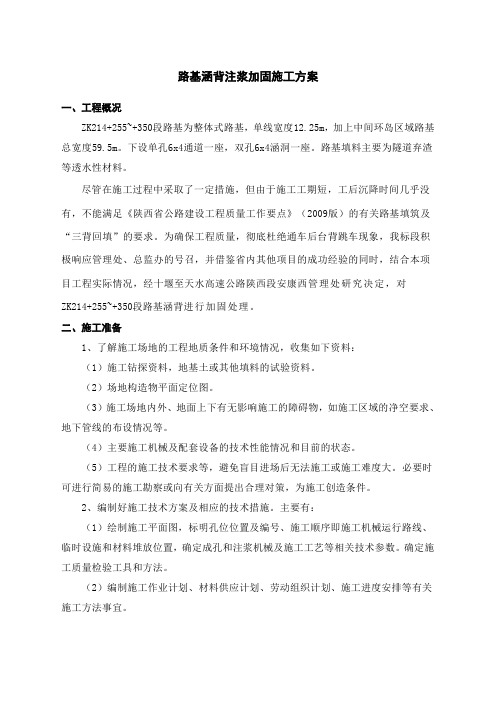

路基涵背注浆加固施工方案一、工程概况ZK214+255~+350段路基为整体式路基,单线宽度12.25m,加上中间环岛区域路基总宽度59.5m。
下设单孔6x4通道一座,双孔6x4涵洞一座。
路基填料主要为隧道弃渣等透水性材料。
尽管在施工过程中采取了一定措施,但由于施工工期短,工后沉降时间几乎没有,不能满足《陕西省公路建设工程质量工作要点》(2009版)的有关路基填筑及“三背回填”的要求。
为确保工程质量,彻底杜绝通车后台背跳车现象,我标段积极响应管理处、总监办的号召,并借鉴省内其他项目的成功经验的同时,结合本项目工程实际情况,经十堰至天水高速公路陕西段安康西管理处研究决定,对ZK214+255~+350段路基涵背进行加固处理。
二、施工准备1、了解施工场地的工程地质条件和环境情况,收集如下资料:(1)施工钻探资料,地基土或其他填料的试验资料。
(2)场地构造物平面定位图。
(3)施工场地内外、地面上下有无影响施工的障碍物,如施工区域的净空要求、地下管线的布设情况等。
(4)主要施工机械及配套设备的技术性能情况和目前的状态。
(5)工程的施工技术要求等,避免盲目进场后无法施工或施工难度大。
必要时可进行简易的施工勘察或向有关方面提出合理对策,为施工创造条件。
2、编制好施工技术方案及相应的技术措施。
主要有:(1)绘制施工平面图,标明孔位位置及编号、施工顺序即施工机械运行路线、临时设施和材料堆放位置,确定成孔和注浆机械及施工工艺等相关技术参数。
确定施工质量检验工具和方法。
(2)编制施工作业计划、材料供应计划、劳动组织计划、施工进度安排等有关施工方法事宜。
3、按设计做好场地平整工作。
施工结束后,将注浆孔口用水泥砂浆密封;清除施工场地内的废弃填料;雨季施工时做好防、排水措施;4、注浆孔可采用旋转式或冲击式钻机等机具钻孔。
根据注浆方法和机具不同,钻机孔径宜为89~150mm.钻孔至设计深度为止。
孔位偏差不得大于50mm,钻孔垂直度应控制在1%以内。
3#联络通道注浆技术交底
一、工程概况
1.1通道地理位置及地面环境
联络通道中心里程为YDK17+,位于桥北侧,距离桥约125m处,其正上方为主干道。
图1.1联络通道地面环境图
1.2 地质概况
根据地质详勘及补勘结果,联络通道位置地层从上往下依次主要为<1-1>人工填土层、<6-5>残积可塑状砂质粘性土、<6-6>残积硬塑状砂质粘性土、<10-1>全风化混合片麻岩、<10-2>强风化混合片麻岩。
联络通道洞顶及洞身均处在<6-6>及<10-1>地层,详见图1.2-1所示。
图1.2-1 联络通道加固地质剖面图
二、施工工艺
为避免因通道施工造成地下水流失,地表下沉等影响地面建筑物及道路的安危,同时加固地层,确保施工安全,顺利开挖通道,根据设计要求采用深孔注浆的方式,加固通道部位。
图2-1 联络通道洞门深孔预注浆加固图
(1)注浆孔位编号
钢管片预留孔用于联络通道开挖前对该段地层进行预注浆,预留孔共设26个,直径为60mm。
周边孔略向外倾斜,倾斜角控制在5-10度,以便于合理布设注浆管。
孔位具体布置见图2-1。
(2)平台搭设
为保证全断面钻孔和注浆,在洞口采用保圆器(保圆器见附件)配合钢管脚手架搭设作业平台,平台满足钻机和施工人员承重及高度要求,上面铺设走道板及木板。
(3)注浆管打设
注浆管采用直径32mm,长度4m的无缝钢管,按钢管片预留孔布置。
使用钻机将注浆管顶进预留孔,按预留孔角度进行施工。
(4)注浆
1)注浆前的准备工作
①对预留孔漏水部位进行注浆堵漏;
②检修和调试注浆设备;
③配置浆液及注浆材料的准备;
2)注浆参数
①浆液浓度:注浆材料为水泥、水玻璃混合液,42.5普通硅酸水泥,水玻璃模数m=2.4~3.4,波美度35。
水灰质量比=0.6:1~1:1,水泥浆:水玻璃体积比=1:1。
②扩散距离:顶部、底部及两侧水平方向,水平两侧扩散3m,底部2m,顶部3m;
③注浆压力:1~1.5MPa,注浆终压:P=2MPa;
④注浆结束标准:注浆量越来越少,达到设计终压并持续10min以上,即可结束注浆;
(5)监测
全断面注浆开始前,在隧道洞门上部和下部各留一个安装阀门的监测孔,第一轮注浆完成之后,再对出水量进行测量,通过预留孔检查出水量注浆效果进行判定,确认注浆已经达到加固和止水预期效果后方可以拆除钢管片进行开挖作业,进行通道的开挖施工。
三、监测措施
联络通道注浆施工过程中,要在地面设置沉降监测点,对联络通道地面沉降进行监测,监测频率为2小时一次。
测量室要在施工过程中注意沉降变化情况,并及时将结果向工程部及相关领导报告。
四、质量标准
1)所有注浆均已符合单孔结束条件,无漏注现象。
2)浆液有效注入范围大于设计值。
五、质量控制
(1)严格要求按设计图及技术交底施工;
(2)精确定位、调整钻机立轴,确保打设角度及方位的精度;
(3)下管要及时、准确、快速, 注浆时时刻关注注浆压力,确保达到注浆效果;
(4)保证施工钻机的正常运转,配备足够的维修技术人员和零配件;
(5)材料严格按试验规程进行抽检复试,确保原材料符合设计要求;
(6)注浆中注意的事项
①严格按注浆参数进行注浆,确保注浆效果;
②每次注浆前检修好设备,确保管路连接牢固和压力表正常,防止注浆过程中爆管事故;
③及时观察注浆压力表,并做好注浆压力及浆液记录,以便注浆结束时分析毎孔注浆情况;。
④注浆结束后要高档位冲洗注浆管路,防止注浆管路堵塞。
六、安全、文明施工
(1)施工中必须采取加强通风、喷雾洒水、控制砂石含水率、使用适宜的工作风压、掌握恰当的水灰比等综合措施,尽量降低粉尘浓度。
(2)机械上配备的压力表、安全阀,使用前应进行耐压试验,合格后方可使用。
(3)排除故障时,应指定专人按紧喷头,前方严禁站人。
(4)工程材料、制品构件分门别类、有条理地堆放整齐;机具设备定机定人保养,保持运行整洁,机容正常。
(5)施工现场坚持日做日清,工完场清,严禁乱堆乱放建筑垃圾。
