PVC塑胶地毯技术交底
- 格式:doc
- 大小:52.50 KB
- 文档页数:3
技术交底工程名称xxxx 建设单位xxxx有限公司工程编号施工单位xxxxx有限公司交底部位PVC地板交底日期交底人签字接收人签字交底容:1、交底说明本交底依据图纸、现行规、施工手册编制。
施工前,现场管理人员、施工人员应仔细阅读本交底,对交底有疑问的或交底中有不合理的地,应及时与技术部门联系解决。
交底未尽事宜按相关规程作业。
2、施工准备1)技术准备:1、技术负责人组织管理人员对图纸进行自审,提前做好对变更洽商的熟悉。
2、由专业工长根据施工案、设计施工图纸,向施工班组做好技术交底及安全交底。
在每一道工序施工前,采取向施工人员进行书面技术交底制度。
技术交底是在单位工程或分部(分项)工程正式施工前,对参与施工过程的有关管理人员、技术人员和工人进行的一次技术性的交待,交待容必须使得全部参与施工的人员,对施工的对象从设计情况、结构特点、技术要求到施工工艺等面,有一个较详细的了解,以便科学的组织施工,合理的安排工序,避免发生技术指导错误或操作失误。
2)机具准备:根据劳务合同要求,施工机具及各种辅料均由劳务队自备3)材料准备:提前计算好各部位PVC的用量并准备好,准备好所需的自流平材料。
所选材料有害物质含量必须满足《民用建筑工程室环境污染控制规》的规。
4)作业条件:地面必须干燥紧密,平整。
表面光滑,无灰尘、油漆、化学品、硫化物或固化物、封条带、注册建造师(项目经理):(签字)参加单位及人员沥青及其他粘合残留物等。
地面干燥程度对PVC地板卷材收缩状况至关重要,因此在铺设PVC 地板卷材之前,必须测量其湿度。
最可靠的法是测量混凝土的相对湿度(RH),而且必须测量其最差湿度。
3、主要施工法3.1自流平施工1、施工环境要求:(1)施工环境要求:施工室温度在10℃以上。
施工原始地面要求已经进行过找平,平整度最大误差在2㎜以,在此情况下可开始自流平施工。
(2)施工地面已经清扫完毕,并且达到表面无粉尘及颗粒等杂物情况下可施工。
地毯施工技术交底1. 引言本文档旨在对地毯施工技术进行交底,确保施工过程顺利进行,并保证施工质量符合预期要求。
2. 施工准备2.1 确认施工区域在施工前,需要确认地毯施工的具体区域,并进行必要的准备工作。
2.2 地面处理确保施工区域的地面平整、干燥且无明显障碍物,必要时进行打磨或修复。
2.3 材料准备准备所需的地毯材料、胶水、地毯刀、量具等施工所需的工具和材料。
3. 施工步骤3.1 测量和裁剪使用量具对施工区域进行测量,确保地毯符合预定尺寸要求。
根据测量结果,进行地毯的裁剪工作。
3.2 铺设地毯先铺设地毯的角落和边缘部分,再逐渐延伸到整个施工区域。
在铺设地毯时,确保地毯与地面完全贴合,没有起皱或空隙。
3.3 粘贴地毯使用胶水将地毯固定在地面上,确保地毯牢固且不易松动。
根据地毯类型和施工要求,选择适合的胶水进行粘贴。
3.4 焊接地毯对于需要焊接的地毯,使用专业的焊接工具和材料进行焊接。
确保焊接处平整、牢固,无明显的焊接痕迹。
4. 施工验收4.1 清理施工区域施工完成后,对施工区域进行清理,清除掉多余的材料和工具。
4.2 检查施工质量对所铺设的地毯进行检查,确保没有起皱、色差或其他质量问题。
5. 安全提示5.1 使用工具时要小心谨慎,避免造成意外伤害。
5.2 在施工区域设置醒目的警示标志,提醒他人注意施工情况。
6. 结论通过本文档提供的地毯施工技术交底,可以确保施工过程高效、安全,并达到预期的施工质量要求。
以上为地毯施工技术交底文档内容,希望能对施工人员提供指导和参考。

技术交底记录工程名称青海师范大学新校区教学服务用房建设项目--图书信息中心施工单位浙江省建工集团有限责任公司交底部位楼梯、开架阅览室工序名称PVC塑胶地板交底提要:PVC塑胶地板施工交底内容:一、施工准备1、技术准备:技术负责人组织管理人员对图纸进行自审,提前做好对变更洽商的熟悉。
由专业工长根据施工方案、设计施工图纸,向施工班组做好技术交底及安全交底。
在每一道工序施工前,采取向施工人员进行书面技术交底制度。
技术交底是在单位工程或分部(分项)工程正式施工前,对参与施工过程的有关管理人员、技术人员和工人进行的一次技术性的交待,交待内容必须使得全部参与施工的人员,对施工的对象从设计情况、结构特点、技术要求到施工工艺等方面,有一个较详细的了解,以便科学的组织施工,合理的安排工序,避免发生技术指导错误或操作失误。
2、机具准备:根据劳务合同要求,施工机具及各种辅料均由劳务队自备3、材料准备:提前计算好各部位PVC的用量并准备好,准备好所需的自流平材料。
所选材料有害物质含量必须满足《民用建筑工程室内环境污染控制规范》的规范。
4、作业条件:地面必须干燥紧密,平整。
表面光滑,无灰尘、油漆、化学品、硫化物或固化物、封条带、沥青及其他粘合残留物等。
地面干燥程度对PVC地板卷材收缩状况至关重要,因此在铺设PVC地板卷材之前,必须测量其湿度。
最可靠的方法是测量混凝土的相对湿度(RH),而且必须测量其最差湿度。
二、施工环境及条件1、基层采用设计强度不低于C20的细石混凝土层或1:1的水泥砂浆找平层,表面做压光处理;2、根据塑胶地板的施工工艺要求,其基层面含水率须小于8%;(简单测试方法:将15厘米见方的塑料四周用胶带粘贴在地面上,24小时后撤去,如该区变色,则说明下面还有潮气,须等待进一步干燥,不能施工);3、基层表面无麻面、裂纹(收缩自然裂缝除外)现象,在基层养护过程中,不得上人,受压,在细石砼施工过程中使用平板震动器震动密实,避免出现空鼓;4、若出现油脂,油漆等污渍,须用清洗剂进行清理干净;基层面凹凸不平的应及时修补,有大面积不平的需用打磨机打磨;5、施工环境温度以15℃为适宜,湿度不高于75%;6、地面须彻底清洁,须用大功率吸尘(吸水)器全面清洁。
面积不平的需用打磨机打磨;5、施工环境温度以15℃为适宜,湿度不高于75%;6、地面须彻底清洁,须用大功率吸尘(吸水)器全面清洁。
三、施工工艺及操作要点1、施工工艺清洁基层地面→检测地坪→地坪预处理→自流平施工(打底)→自流平施工(搅拌)→自流平施工(铺设)→地板的铺装(预铺及裁割)→地板的铺装(黏贴)→地板的铺装(排气、滚压)→地板的铺装(开缝)→地板的焊缝→清洁、保养→交工验收2、施工操作要点根据塑胶地板的特点和施工条件,分以下六个施工阶段:(1)地坪检测用硬度测试仪检测结果应是基层的表面硬度不低于1.2兆帕,PVC地板材料的施工,基层的不平整度应在2米直尺范围内高低落差小于2毫米,否则应采用适合的自流平进行找平。
(2)地坪预处理采用地坪打磨机配适当的磨片对地坪进行整体打磨,除去油漆、油渍、化学溶剂、硫化物或固化物、密闭剂、沥青和胶水等残留物,凸起和疏松的地块、有空鼓的地块也必须去除。
用工业吸尘器对地坪进行吸尘清洁。
对地坪裂缝修补。
对经吸尘清扫后仍无法彻底去除的地表浮尘,以确保自流平/粘合剂与基层存在真实、完全的结合。
均匀基层吸水性,以确保自流平/粘合剂不会因基层吸水性过大而失去流动性或因基层吸水性过小而削弱强度。
界面剂1:1比例兑水,稀释后用羊毛滚筒充分滚涂二遍,干燥时间为1-3小时左右。
(3)自流平施工(打底、搅拌、铺设)基层地面平整度用2米靠尺检验,空隙不应大于2mm。
所以,追求高安全等级和持久可靠的地板使用寿命,使用自流平水泥找平在地板安装系统中是必不可少的一个环节,自流平有以下的作用:避免现场拌和水泥砂浆的强度不足和收缩裂纹;缩短工期和劳动强度,打破人工批荡找平层的平整度局限,确保地板无明显接缝;与基层紧密结合一体,确保粘合地板所需的表里如一的均匀表面;提高整个地面系统承载和抵抗运动剪切的能力;自流平施工须等底涂完全干燥,均匀无积液,底涂须完全被基层吸收;施工时将一包自流平水泥按照规定的水灰比例倒入盛有清水的搅拌桶中,边倾倒边搅拌。

一、工程名称:____________________二、交底日期:____________________三、施工单位:____________________四、交底人:____________________五、接受交底人员:____________________六、交底内容:1. 作业人员安全要求(1)进入施工现场,必须佩戴安全帽,系好帽带,穿防滑鞋,确保安全。
(2)作业人员应熟悉塑胶地板铺装工艺和安全操作规程,严禁违章作业。
(3)作业人员应定期进行安全教育培训,提高安全意识。
2. 施工现场安全措施(1)施工现场应设置安全警示标志,明确警示区域。
(2)施工现场应设置安全通道,确保人员疏散畅通。
(3)施工现场应配备消防器材,定期检查消防设施,确保消防器材完好。
(4)施工现场应设置围挡,防止无关人员进入施工现场。
3. 塑胶地板铺装作业安全要求(1)铺设塑胶地板前,应检查地面平整度,如有凹凸不平,应先进行找平处理。
(2)铺设过程中,应注意防止石材、瓷砖等硬物划伤塑胶地板。
(3)铺设过程中,应避免尖锐物品碰撞塑胶地板,以防损坏。
(4)铺设过程中,应确保胶粘剂充分固化,防止塑胶地板起泡、脱落。
(5)铺设过程中,应避免高温、潮湿环境,以防影响胶粘剂性能。
(6)铺设过程中,应避免人员在高处作业,以防发生坠落事故。
4. 作业工具及材料安全要求(1)使用电动工具时,应确保电源线完好,防止漏电事故。
(2)使用切割工具时,应佩戴防护眼镜,防止飞溅物伤害眼睛。
(3)使用胶粘剂时,应佩戴手套、口罩,防止皮肤过敏和呼吸道刺激。
(4)使用溶剂时,应保持室内通风良好,防止中毒事故。
5. 应急处理措施(1)发生火灾时,立即启动消防设施,迅速疏散人员,并拨打火警电话。
(2)发生触电事故时,立即切断电源,采取急救措施,并拨打急救电话。
(3)发生人员受伤事故时,立即采取急救措施,并拨打急救电话。
七、交底结束请各位接受交底人员认真阅读本安全技术交底,并严格遵守各项安全规定,确保塑胶地板铺装作业安全、顺利进行。
地毯施工安全技术交底
一、施工前准备
在进行地毯施工前,必须做好以下准备工作:
1.1 检查施工现场:确保施工现场没有明显的安全隐患,如水泥地面裂缝、电线暴露等。
1.2 清理施工现场:清除施工现场上的杂物和障碍物,以确保施工过程中的安全。
1.3 检查工具和设备:检查使用的施工工具和设备是否完好,并保证其正常运行。
二、施工过程中的安全措施
在进行地毯施工过程中,需要注意以下安全措施:
2.1 人员防护:施工人员应佩戴安全帽、防滑鞋等防护装备,并注意个人安全。
2.2 设备使用:使用设备时,应确保操作人员熟悉设备的使用方法,并遵守相关的安全操作规程。
2.3 材料储存:施工现场应妥善存放施工材料,防止堆放不当导致意外发生。
三、施工后清理
地毯施工结束后,必须进行相应的清理工作:
3.1 清理施工现场:清理施工现场上的垃圾和杂物,保持施工现场的整洁。
3.2 安全退出:确保施工人员安全退出施工现场,避免事故发生。
四、应急处理措施
在施工过程中,如遇到紧急情况,应采取以下措施:
4.1 拨打紧急如发生火灾、意外伤害等紧急情况,应及时拨打紧急电话进行报警。
4.2 疏散人员:在紧急情况下,及时疏散施工人员,确保其人身安全。
4.3 使用灭火器:在火灾等紧急情况下,使用适当的灭火器进行扑灭,并遵循消防安全规程。
以上是关于地毯施工安全技术交底的内容,请施工方和相关人员严格遵守,确保施工过程的安全。
如有任何疑问,请及时与负责人联系。
编号
工程名
称嘉兴银行湖州分行营业房装修
工程
交底日期
2010年12月1
日
施工单
位浙江丽佳建筑装饰工程
分项工程名
称
塑胶地毯
交底提
要

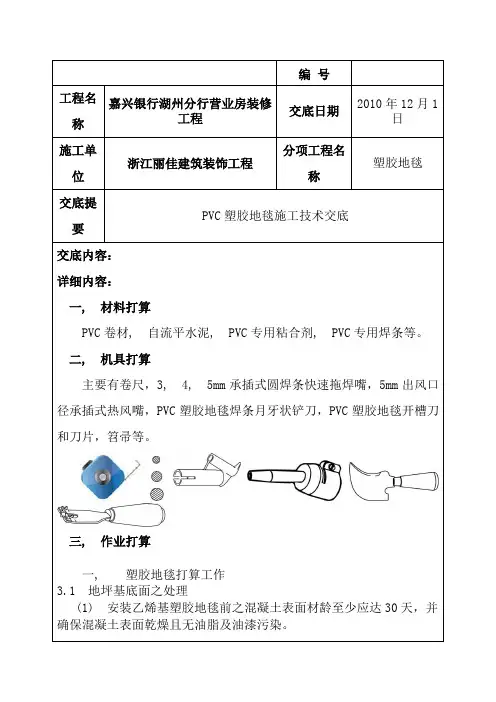

PVC塑胶地毯施工技术交底
交底内容:
详细内容:
一, 材料打算
PVC卷材, 自流平水泥, PVC专用粘合剂, PVC专用焊条等。
二, 机具打算
主要有卷尺,3, 4, 5mm承插式圆焊条快速拖焊嘴,5mm出风口径承插式热风嘴,PVC塑胶地毯焊条月牙状铲刀,PVC塑胶地毯开槽刀和刀片,笤帚等。
三, 作业打算
一, 塑胶地毯打算工作
3.1 地坪基底面之处理
(1) 安装乙烯基塑胶地毯前之混凝土表面材龄至少应达30天,并确保混凝土表面乾燥且无油脂及油漆污染。
地毯地面工程技术交底一、前言地毯作为一种广泛用于地面装修的材料,已经得到了越来越多人的青睐。
然而,在实际的工程施工过程中,如果缺乏足够的技术交底和专业的施工能力,就会给工程质量带来不良影响。
本文将对地毯地面工程施工的技术要求和常见问题进行详细介绍,以提高施工质量和工程安全性。
二、地毯地面施工技术要求1. 地面处理地毯施工前,必须先将地面进行处理,以保证地面平整、结实、干燥。
耐磨地面必须光滑、硬实、无裂纹、凸凹畸变,所以在地面处理前需要检查地面的缺损情况。
在地面处理过程中,应严格遵照规定水泥养护时间,在水泥养护期满后进行地面处理。
2. 地毯铺设地毯铺设前,需要对地毯进行检查,并确保地毯规格与铺设地面大小一致。
地毯宽度以工地实际铺设长度减去允许收缩量计算,底布应向下,否则容易产生波动,可能会严重影响地毯铺设效果。
3. 环境温度地毯施工环境的温度要求必须高于5℃才能施工,但室内温度不能高于35℃。
良好的施工环境有利于地毯的压缩粘合,提高地毯的质量和使用寿命。
4. 接缝处理对于需要铺设多片地毯的地面,必须对地毯接缝进行处理。
地毯接缝处应该相互错开误差小于2毫米,并采用热熔法粘接,以确保地面整体性和美观度。
对于地面长量的零点和受力位置,应做好过渡面处理,以增加地面的耐用性。
5. 铺装规范地毯铺装过程中,必须按照规范铺设。
在地毯铺设完成后应该用权威的工具进行板面长度和宽度测量,以确保地面平整、水平并符合规格要求。
三、常见问题及处理方法1. 地面清扫问题在铺装过程中,地面存在许多灰尘、沙子等物质,如果在铺装过程中直接将地毯铺设,会严重影响地面质量。
因此,在地面铺设之前,需要对地面进行彻底清扫。
2. 坑洼问题在地面处理的过程中,如果出现地面凹凸不平的情况,就需要进行坑、凸的磨平处理,以保证地面的平整度。
3. 接缝处理不良地毯接缝处理也是地毯铺设过程中非常重要的一个环节。
如果接缝处理不良会导致地面出现破裂的问题。
地毯地面工程施工技术交底-2
编号: FS-JD-04018施工单位风顺建施工程有工程名称广东深圳 ?旧
限企业改项目(B)区施工部位8#工地、 15#工地施工内容XX操作
地毯地面工程施工技术交底(二)
一、施工准备
(一)作业条
件
技术交底内1、在铺设地毯前,室内装饰装饰须施容工完成。
2、铺设地面地毯一定加做防潮层(如一
毡二油防潮层;水乳型橡胶沥青布二油防潮
湿层等),并在防潮层上边做50
交底人署名XX职务施工员时间
接收人(全员)署名:
注:本交底一式三份,班组、交底人、资料保存员各一份。
LOGO
地毯地面工程
质量技术交底卡
地毯地面工程分项工程质量技术交底卡
GD230
3
铺弹性垫层
垫层应按照倒刺板的净距离下料,避免铺设后垫层皱褶,覆盖倒刺板或远离倒刺板。
设置垫层拼缝时应考虑到与地毯拼缝至少错开150mm
刷聚酯乙烯乳胶,粘贴在地面
成品保护
运输操作:在运输过程注意保护已完成的各分项、检验批工程质量,及操作过程中保护好门窗框扇、墙纸、踢脚板等成品,避免损坏和污染,应采取保护固定措施。
专业技术负责人:交底人:接受人:。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
表C2-1工程名称交底日期年月日施工单位分项工程名称地毯地面交底提要地毯地面的相关材料、机具准备、质量要求及施工工艺。
交底内容:6、铺弹性垫层:垫层应按照倒刺板的净距离下料,避免铺设后垫层皱褶,覆盖倒刺板或远离倒刺板。
设置垫层拼缝时应考虑到与地毯拼缝至少错开150mm。
衬垫用点粘法刷聚醋乙烯乳胶,粘贴在地面上。
7、地毯拼缝:拼缝前要判断好地毯的编织方向,以避免缝两边的地毯绒毛排列方向不一致。
地毯缝用地毯胶带连接,在地毯拼缝位置的地面上弹一直线,按照线将胶带铺好,两侧地毯对缝压在胶带上,然后用熨斗在胶带上熨烫,使胶层溶化,随熨斗的移动立即把地毯紧压在胶带上。
接缝以后用剪子将接口处的绒毛修齐。
8、找平:先将地毯的一条长边固定在倒刺板上,并将毛边塞到踢脚板下,用地毯撑拉伸地毯。
拉伸时,先压住地毯撑,用膝撞击地毯撑,从一边一步一步推向另一边,由此反复操作将四边的地毯固定在四周的倒刺板上,并将长出的部分地毯裁割。
9、固定收边:地毯挂在倒刺板上要轻轻敲击一下,使倒刺全部勾住地毯,以免挂不实而引起地毯松弛。
地毯全部展平拉直后应把多余的地毯边裁去,再用扁铲将地毯边缘塞进踢脚板和倒刺之间。
当地毯下无衬垫时,可在地毯的拼接和边缘处采用麻布带和胶粘剂粘接固定(多用于化纤地毯)。
10、细部处理、修整、清理:施工要注意门口压条的处理和门框、走道与门厅等不同部位、不同材料的交圈和衔接收口处理;固定、收边、掩边必须粘结牢固、不应有显露、找补等破活,特别注意拼接地毯的色调和花纹的对形,不能有错位等现象。
铺设工作完成后,因接缝、收边裁下的边料和因扒齿拉伸掉下的绒毛、纤维应打扫干净,并用吸尘器将地毯表面全部吸一遍。
审核人交底人接受交底人2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
表C2-1工程名称交底日期年月日施工单位分项工程名称地毯地面交底提要地毯地面的相关材料、机具准备、质量要求及施工工艺。
技术交底记录编号
工程名称嘉兴银行湖州分行营业房装修工程交底日期2010年12月1日施工单位浙江丽佳建筑装饰工程有限公司分项工程名称塑胶地毯
交底提要PVC塑胶地毯施工技术交底
交底内容:
具体内容:
一、材料准备
PVC卷材、自流平水泥、PVC专用粘合剂、PVC专用焊条等。
二、机具准备
主要有卷尺,3、4、5mm承插式圆焊条快速拖焊嘴,5mm出风口径承插式热风嘴,PVC塑胶地毯焊条月牙状铲刀,PVC塑胶地毯开槽刀和刀片,笤帚等。
三、作业准备
一、塑胶地毯准备工作
3.1 地坪基底面之处理
(1) 安装乙烯基塑胶地毯前之混凝土表面材龄至少应达30天,并确保混凝土表面乾燥且无油脂及油漆污染。
(2) 彻底清扫地面,清除地面各种污物,如油漆,油污及涂料等等。
全面打磨地面。
(3) 对黏剂及底涂料有害之物质应予清除。
彻底吸净灰尘。
(4) 安装乙烯基塑胶地毯前,应依据塑胶地毯製造商之建议做黏着试验及潮湿试验。
3.2 塑胶地毯舖设前,确保不低於温度21℃,并维持至少72小时。
3.3 安装前24小时前,将塑胶地毯及相关材料在舖设处於上述规定之温度下展开放置,以消除因长期捲置造成之变形。
