PVC地板施工规范及技术交底
- 格式:doc
- 大小:32.00 KB
- 文档页数:8

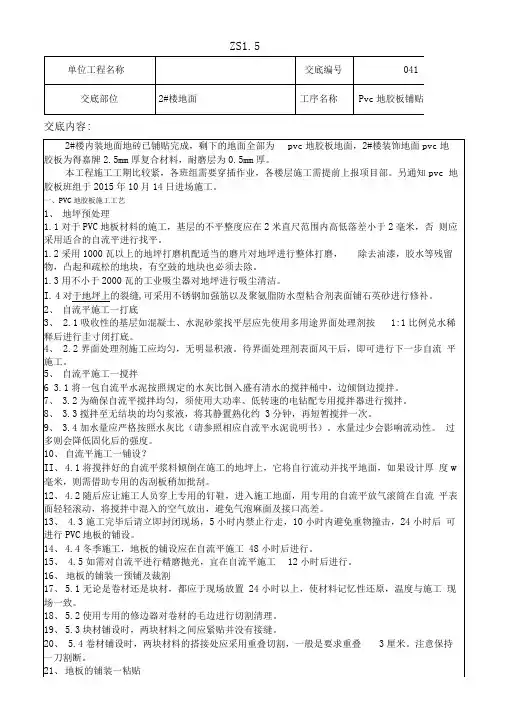

7-9 塑料板地面施工工艺标准(709-1996)1 范围本工艺标准适用于工业与民用建筑的地面铺贴塑料板地面面层。
22施工准备2.1 材料及主要机具:2.1.1 塑料板:板块表面应平整、光洁、无裂纹、色泽均匀、厚薄一致、边缘平直,板内不应有杂物和气泡,并应符合产品的各项技术指标,进场时要有出厂合格证。
2.1.2 塑料卷材:材质及颜色符合设计要求。
2.1.3 在运输塑料板块及卷材时,应防止日晒雨淋和撞击;在贮存时,应堆放在干燥、洁净的仓库,并距热源3m以外,其环境温度不宜大于32℃。
2.1.4 胶粘剂:应根据基层所铺材料和面层材料使用的要求,通过试验确定。
胶粘剂应存放在阴凉通风、干燥的室内。
超过生产期三个月的产品,应取样检验,合格后方可使用。
超过保质期的产品,不得使用。
胶粘剂可采用乙烯类(聚醋酸乙烯乳液)、氯丁橡胶型、聚胺酯、环氧树脂、合成橡胶溶液型、沥青类和926多功能建筑胶等。
应放置阴凉处保管,避免日光直射,并隔离火源。
2.1.5 水泥宜采用硅酸盐水泥、普通硅酸盐水泥,其标号不宜低于425号。
2.1.6 二甲苯、丙酮、硝基稀料、醇酸稀料、汽油、软蜡等。
2.1.7 聚醋酸乙烯乳液、107胶。
2.2 作业条件:2.2.1 水暖管线已安装完,并已经试压合格。
符合要求后办完验收手续。
2.2.2 顶、墙喷浆或墙面裱糊及一切油漆活已完。
2.2.3 室内细木装饰及油漆活已完。
2.2.4 地面及踢脚线的水泥砂浆找平层已抹完,其含水率不应大于9%。
2.2.5 室内相对湿度不应大于80%。
2.2.6 施工前应先做样板,对于有拼花要求的地面、应绘出大样图,经甲方及质检部门验收后,方可大面积施工。
3 操作工艺3.1 工艺流程:基层处理→自流平→打磨→弹线→试铺→刷底子胶→铺贴塑料地面→3.2 基层处理:3.2.1 地面基层为水泥砂浆抹面时,表面应平整(其平整度采用2m直尺检查时,其允许空隙不应大于2mm)、坚硬、干燥,无油及其它杂质。
PVC地板技术交底

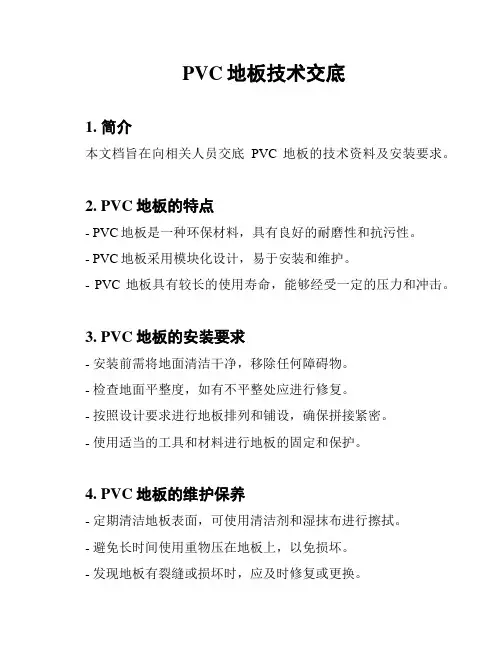

1. 简介
本文档旨在向相关人员交底PVC地板的技术资料及安装要求。
2. PVC地板的特点
- PVC地板是一种环保材料,具有良好的耐磨性和抗污性。
- PVC地板采用模块化设计,易于安装和维护。
- PVC地板具有较长的使用寿命,能够经受一定的压力和冲击。
3. PVC地板的安装要求
- 安装前需将地面清洁干净,移除任何障碍物。
- 检查地面平整度,如有不平整处应进行修复。
- 按照设计要求进行地板排列和铺设,确保拼接紧密。
- 使用适当的工具和材料进行地板的固定和保护。
4. PVC地板的维护保养
- 定期清洁地板表面,可使用清洁剂和湿抹布进行擦拭。
- 避免长时间使用重物压在地板上,以免损坏。
- 发现地板有裂缝或损坏时,应及时修复或更换。
5. 安全注意事项
- 安装过程中需注意使用个人防护装备,如手套和安全眼镜。
- 避免使用明火或高温物品接触PVC地板,以免引发火灾或变形。
- 在PVC地板上行走时,注意防滑,特别是在湿润或有污垢的情况下。
以上是有关PVC地板的技术交底,请相关人员务必按照要求进行安装、维护和使用。
如有任何疑问或需要进一步的信息,请随时联系技术人员。

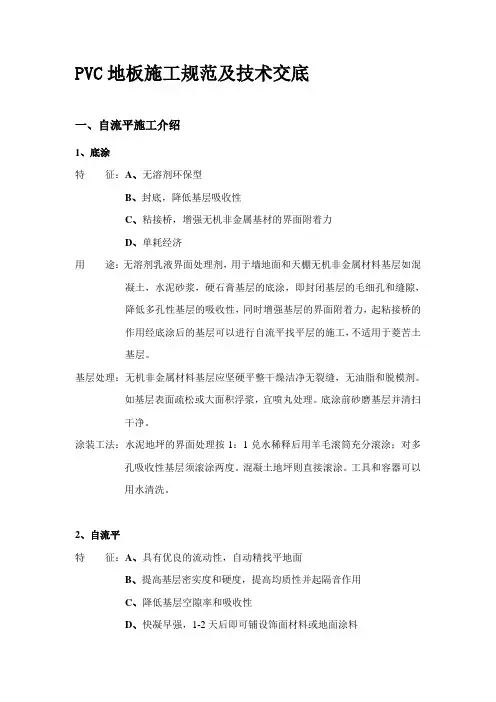

PVC地板施工规范及技术交底一、自流平施工介绍1、底涂特征:A、无溶剂环保型B、封底,降低基层吸收性C、粘接桥,增强无机非金属基材的界面附着力D、单耗经济用途:无溶剂乳液界面处理剂,用于墙地面和天棚无机非金属材料基层如混凝土,水泥砂浆,硬石膏基层的底涂,即封闭基层的毛细孔和缝隙,降低多孔性基层的吸收性,同时增强基层的界面附着力,起粘接桥的作用经底涂后的基层可以进行自流平找平层的施工,不适用于菱苦土基层。
基层处理:无机非金属材料基层应坚硬平整干燥洁净无裂缝,无油脂和脱模剂。
如基层表面疏松或大面积浮浆,宜喷丸处理。
底涂前砂磨基层并清扫干净。
涂装工法:水泥地坪的界面处理按1:1兑水稀释后用羊毛滚筒充分滚涂;对多孔吸收性基层须滚涂两度。
混凝土地坪则直接滚涂。
工具和容器可以用水清洗。
2、自流平特征:A、具有优良的流动性,自动精找平地面B、提高基层密实度和硬度,提高均质性并起隔音作用C、降低基层空隙率和吸收性D、快凝早强,1-2天后即可铺设饰面材料或地面涂料E、低收缩性,防止开裂F、可通过专用工具控制精找平厚度从2-3mm。
G、亦适用于温度高达50℃的采暖地坪用途:自流平是经高度复配而成的水凝硬性无机复合材料。
广泛用于混凝土,水泥砂浆。
沥青等多种无机地坪基层上的自找平材料。
将其加水调成浆倾倒于地面,会像水一样地流平开来,从而能将整个地面找平。
适用于铺设彩色地面,弹性地材,地毯,木地板等商用及民用建筑。
预备工具:(1)地表打磨机(>1000W):大面积基层预处理;(2)手提磨地机:磨去地坪小面积超高部分和凸起,结块;(3)2米地坪检测器:检测地坪的不平整度;(4)地坪清洁工具;(5)电钻(高功率低转速>750W≤600rpm):配专用搅拌头进行自流平搅拌;(6)专用工具:自流平子母刮板,放气滚筒,钉鞋;(7)其它:底漆滚筒,30升搅拌桶,6升量水桶。
基层处理:无机非金属材料基层应坚硬平整干燥和洁净,无裂缝,无油脂和脱模剂。

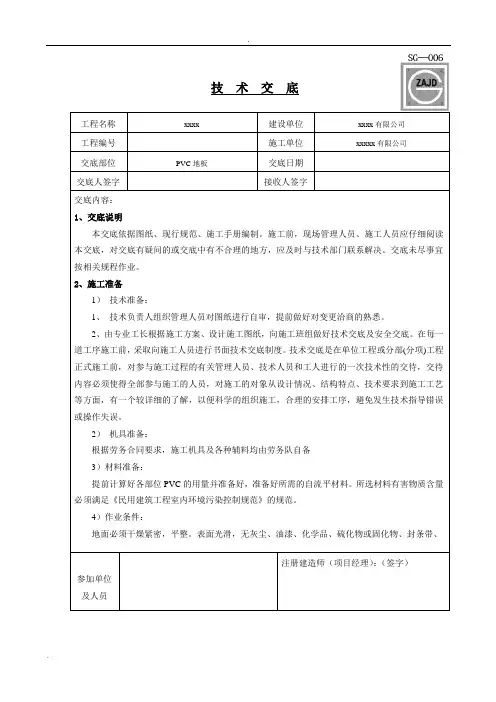

技术交底工程名称xxxx 建设单位xxxx有限公司工程编号施工单位xxxxx有限公司交底部位PVC地板交底日期交底人签字接收人签字交底内容:1、交底说明本交底依据图纸、现行规范、施工手册编制。
施工前,现场管理人员、施工人员应仔细阅读本交底,对交底有疑问的或交底中有不合理的地方,应及时与技术部门联系解决。
交底未尽事宜按相关规程作业。
2、施工准备1)技术准备:1、技术负责人组织管理人员对图纸进行自审,提前做好对变更洽商的熟悉。
2、由专业工长根据施工方案、设计施工图纸,向施工班组做好技术交底及安全交底。
在每一道工序施工前,采取向施工人员进行书面技术交底制度。
技术交底是在单位工程或分部(分项)工程正式施工前,对参与施工过程的有关管理人员、技术人员和工人进行的一次技术性的交待,交待内容必须使得全部参与施工的人员,对施工的对象从设计情况、结构特点、技术要求到施工工艺等方面,有一个较详细的了解,以便科学的组织施工,合理的安排工序,避免发生技术指导错误或操作失误。
2)机具准备:根据劳务合同要求,施工机具及各种辅料均由劳务队自备3)材料准备:提前计算好各部位PVC的用量并准备好,准备好所需的自流平材料。
所选材料有害物质含量必须满足《民用建筑工程室内环境污染控制规范》的规范。
4)作业条件:地面必须干燥紧密,平整。
表面光滑,无灰尘、油漆、化学品、硫化物或固化物、封条带、注册建造师(项目经理):(签字)参加单位及人员沥青及其他粘合残留物等。
地面干燥程度对PVC地板卷材收缩状况至关重要,因此在铺设PVC 地板卷材之前,必须测量其湿度。
最可靠的方法是测量混凝土的相对湿度(RH),而且必须测量其最差湿度。
3、主要施工方法3.1自流平施工1、施工环境要求:(1)施工环境要求:施工室内温度在10℃以上。
施工原始地面要求已经进行过找平,平整度最大误差在2㎜以内,在此情况下方可开始自流平施工。
(2)施工地面已经清扫完毕,并且达到表面无粉尘及颗粒等杂物情况下方可施工。
塑胶地板技术交底一、前言塑胶地板是一种广泛应用于各类建筑场所的地面装饰材料,具有美观、舒适、耐用等优点。
为了确保塑胶地板的安装质量和使用效果,特制定本技术交底,以指导施工人员正确进行塑胶地板的施工操作。
二、材料要求1、塑胶地板:应符合国家相关标准,具有产品合格证书和检测报告。
外观应色泽均匀、无裂纹、无分层、无气泡等缺陷。
2、胶粘剂:应选用与塑胶地板相配套的专用胶粘剂,具有良好的粘结性能和耐水性。
3、自流平水泥:强度等级不低于 C20,具有良好的流动性和找平性能。
4、界面剂:用于增强自流平水泥与基层的粘结力。
三、施工准备1、基层处理基层应平整、坚实、干燥、无裂缝、无油污、无灰尘等。
对于不平整的基层,应采用自流平水泥进行找平处理。
基层含水率不得大于 8%。
2、工具准备常用工具包括:打磨机、吸尘器、搅拌器、刮尺、锯齿刮板、滚筒、开刀等。
3、施工环境施工环境温度应在 15℃ 30℃之间,相对湿度不得大于 75%。
施工现场应保持通风良好。
四、施工工艺流程1、基层处理用打磨机对基层进行打磨,去除表面的浮浆和杂物。
用吸尘器将基层表面的灰尘清理干净。
2、涂刷界面剂将界面剂均匀涂刷在基层表面,不得有漏涂现象。
3、自流平施工按照自流平水泥的使用说明,将自流平水泥搅拌均匀。
将搅拌好的自流平水泥倒在基层上,用刮尺均匀摊开。
用消泡滚筒进行消泡处理,确保自流平表面平整、无气泡。
4、塑胶地板铺设待自流平水泥干燥后,对地面进行预铺,确定铺设方向和拼接方式。
将胶粘剂均匀涂刷在自流平地面和塑胶地板背面。
按照预铺的方式进行铺设,用锯齿刮板将塑胶地板压实,排除气泡。
用开刀将多余的塑胶地板裁去,拼接处应紧密无缝。
5、焊缝处理对于需要拼接的塑胶地板,应采用专用的焊缝处理工具进行焊缝处理。
焊缝应平整、光滑、牢固。
6、清理和保护施工完成后,及时清理施工现场的杂物和灰尘。
对铺设好的塑胶地板进行保护,避免受到污染和损坏。
五、质量标准1、塑胶地板的品种、规格、颜色应符合设计要求和施工规范的规定。
PVC地板施工技术交底记录一、项目背景根据项目的需求,本次施工将使用PVC地板进行铺设。
PVC地板是一种环保、耐磨、易清洁、寿命较长的地板材料,广泛应用于商业、办公等场所。
为确保施工质量,现对PVC地板施工技术进行交底。
二、施工准备1.材料准备:PVC地板、胶粘剂、密封剂等。
2.工具准备:地板切割机、胶刮板、地板铺设工具等。
3.施工现场准备:确保施工现场整洁,坚固的地面基础。
三、施工步骤1.清洁地面:将施工区域的地面进行清洁,确保无尘、无杂物。
2.基层处理:检查地面基层是否平整、牢固,如有问题要进行处理。
若有裂缝、鼓包等现象,需修补处理。
3.铺设基层:将环氧复合砂浆进行铺设,确保地面平整、牢固,提高PVC地板的附着力。
4.铺贴PVC地板:根据施工图纸确定铺贴顺序,先从墙角开始铺贴,向外逐渐铺贴至房间中央。
使用胶粘剂将PVC地板粘合于基层上。
5.切割处理:根据墙角、柱子等地形特点,使用地板切割机将PVC地板进行切割,确保贴合紧密。
6.排气处理:铺贴PVC地板后,使用针孔滚筒进行排气处理,避免地板与基层之间产生空气泡。
7.清理处理:清理施工现场,将废弃的PVC地板等杂物清理出去。
四、质量要求1.铺贴平整:PVC地板与地面基层之间无空隙,不能出现鼓包、裂缝等现象。
2.粘合牢固:胶粘剂与PVC地板的粘合牢固,不易脱落。
3.排气完整:使用针孔滚筒进行排气处理,确保地板与基层之间无空气泡。
4.压实均匀:铺贴PVC地板时,要确保压实均匀,避免出现不平整的情况。
五、安全注意事项1.施工现场要保持整洁,防止发生滑倒、绊倒等意外事故。
2.使用地板切割机时,要佩戴好防护眼镜和手套,避免发生伤害。
3.胶粘剂和密封剂使用时,要避免吸入,防止对身体造成损害。
六、问题处理与解决1.若地面基层不平整、牢固,需进行处理,如填补裂缝、修补鼓包等。
2.若PVC地板出现空气泡,可使用针孔滚筒进行排气处理。
3.若PVC地板与基层粘合牢固度不够,可重新涂抹胶粘剂进行粘合。
PVC地板施工技术交底1. 背景介绍本文档旨在对PVC地板施工技术进行交底,确保施工人员明确操作步骤,提高施工质量。
2. 施工材料准备2.1 PVC地板选择质量可靠的PVC地板材料,并按照施工区域的需求进行合理的选购。
2.2 地面处理剂选用适合PVC地板的地面处理剂,以确保地面平整、牢固,以及提供良好的粘接表面。
2.3 基层处理材料根据基层状况和需要,选择合适的基层处理材料,例如清洁剂、底漆等,以提高PVC地板的附着力和稳定性。
3. 施工步骤3.1 清洁基层在施工前,确保基层干燥、清洁,并清除尘土、油污等杂质,保证PVC地板施工的稳定性和粘接性。
3.2 地面处理根据地面状态和需求,选择合适的地面处理剂,并按照使用说明进行使用,使地面平整、牢固,提供良好的粘接表面。
3.3 施工前检查在施工前检查PVC地板,确保地板质量良好,无破损,无色差等问题,确保施工质量。
3.4 施工粘贴按照施工现场的要求和施工线路的安排,进行PVC地板的粘贴工作。
使用合适的胶水或粘结剂,确保地板与地面的牢固粘接。
3.5 整平与固化施工完成后,使用整平工具对PVC地板进行整平处理,确保地板表面平整、光滑。
然后,根据PVC地板材料的要求和使用说明,进行固化处理,使地板更加稳定。
3.6 清理与保养施工完成后,对施工区域进行清理,清除多余的胶水、残留物等。
此外,对PVC地板进行日常维护和保养,延长地板的使用寿命。
4. 安全注意事项- 在施工过程中,遵守相关安全操作规范,使用个人防护装备。
- 根据施工区域的特殊性,采取必要的安全措施,确保施工人员的人身安全。
- 在施工现场设置明显的警示标志,提醒人员注意。
- 严禁在施工区域吸烟和使用明火。
5. 总结通过对PVC地板施工技术的交底,施工人员能够全面掌握PVC地板施工的关键步骤和注意事项,提高施工质量,确保地板的使用效果和寿命。
同时,施工过程中的安全注意事项也应得到严格遵守。
1.PVC塑胶地板施工工艺及技术保证措施材料与质量的要求PVC地板在选用地板材时,应充分考虑其使用场所、施工方式、材料尺寸、花色、价格、耐用度、美观等因素。
具体地讲,应注意以下环节:( 1)基本条件的满足:如防火、防静电性能;( 2)根据具体环境及各种要求,选择功能相配的PVC地板品种;( 3)配合室内设计,构筑和谐美观的气氛。
胶黏剂常用胶黏剂由天然乳胶和增稠剂、防霉剂配制而成。
黏结力强,要与PVC地板材质相匹配。
夹板倒刺板在三合板条上斜钉两排铁钉作固定地毯用。
施工方法:清理基层---裁割---接缝---缝合铺贴---清洁1.基层处理:地面必须干燥、紧密、平整。
表面光滑,无类似灰尘、油漆、油渍、化学品、硫化物或固化物,封条带、沥青及其他粘合残留物。
2.裁割裁割地板按房间尺寸加长#$%%下料。
地板宽度应扣除地板边来计算。
大面积地板用裁边机裁割,小面积地板用手工裁刀,从地板背面裁切,将裁好的地板卷起编号备用。
3.固定沿墙边和柱边用钉子固定倒刺板,倒刺板距踢脚板下皮。
4.拼缝在板的拼缝有两种方法:一种是在地板背面对齐接缝;用直针缝合结实,再在缝合处涂刷60MM宽的一道白胶,黏结牛皮纸或麻布条。
另一种是用塑料带纸黏结保护接缝,再将正面铺平,用弯针在接缝处做缝合修饰。
5.铺设第一种方法是,将地板就位,先固定一遍,用大撑子承脚顶住对面墙和柱,用扒齿扒住地板,安装连接管,通过撑头杠杆伸缩,将地板张拉平整。
第二种方法是,先将地板的一长边固定在沿墙倒刺板条上,地板毛边塞入踢脚板下面空隙内,然后用小地板撑子置于地板上,从一个方向向另一长边推移,使地板拉平拉直。
接着将地板另一长边固定在倒刺板上,割掉多余部分。
最后再用同样方法固定短边。
6.修整、清洁铺设完毕,修整后将收口条固定,最后用吸尘器清扫一遍。
常见工程质量问题及其防治(一)卷边、翻边:PVC地板边缘翻卷。
主要原因:地板固定不牢。
黏结不牢。
防治措施:1)墙边、柱边应钉好倒刺板,用以固定PVC地板。

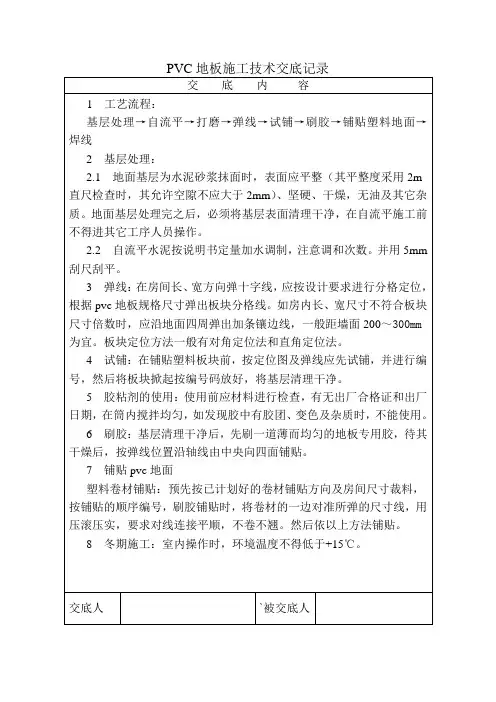

v1.0可编辑可修改技术交底记录资料编号工程名称交底日期2018 年 05 月04 日施工单位分项工程名称地面工程交底提要PVC地胶板铺贴施工工艺交底内容:一、施工准备1、主要材料:(1)塑料板:表面应平整、光滑、无裂纹、色泽均匀、厚薄一致,边缘干直,板内不允许有杂物和气泡。
并应符合产品标准的各项技术指标,有产品出厂合格证。
(2)塑料卷材:材质及颜色符合设计要求。
(3)粘结剂:应根据所铺的材料化学成分组成和面层的使用要求,按产品说明书使用并通过试验决定。
粘结剂应存放在阴凉、通风、干燥的室内,出厂三个月后应取样试验,合格后方可使用。
(4)塑料焊条、二甲苯、丙酮、硝基稀料、醇酸稀料、汽油、软蜡等2、机具准备:(1)基层修补工具:水刷、小桶、压子、钻子、锤子等。
(2)塑料板地面粘贴工具:锯齿型涂胶刀、划线器、橡胶滚筒、橡胶压边滚筒、裁切刀、橡胶锤、划针(钢锥)、钢尺、钢板、尺、方尺、毛巾、棉纱、墨斗等。
3、作业条件:(1)水暖管线己安装完,己试压并符合要求。
(2)地面喷黑及墙面内涂已完成。
(3)细木装饰及油漆己完,灯具装好试运行合格后。
(4)地面基层必须清理干净且含水率不得大于8%。
施工时室内相对湿度不应大于70%。
(5)施工前应先做样板,对于有拼花要求的地面应绘出大样图,经甲方及质检部门验收后方可大面积施工。
二、操作工艺及施工流程基层清理→弹线找方正→配兑胶结剂→塑料板的清擦→刷胶→粘贴地面→滚压→粘贴塑料踢脚( 1)基层处理:地面整体平整度应达到地面平整度误差不大于2mm,地面清扫干净,无粉尘及颗粒等杂物。
交底人技术负责人接受交底人技术交底记录资料编号工程名称交底日期2018 年 05 月 04 日施工单位分项工程名称地面工程交底提要PVC地胶板铺贴施工工艺( 2)弹线找规矩:在房间长、宽方向弹十字中心线(或弹对角斜线),弹的墨线要细而清楚。
如塑料板的规格与房间长宽尺寸不成等模数时,应沿地面四周弹出加条边线。
塑胶地板施工技术质量交底内容附页一、材料、工具质量要求1、塑胶地板的型号、品牌应符合设计要求。
2、塑胶地板要具有产品的出厂合格证及质量保证书。
3、胶粘剂总挥发性有机化合物(TVOC)要≤50(g/L);游离甲醛的含量≤1(g/kg)。
4、计量工具应是经法定检验合格的产品。
5、施工工具使用前应进行安全性和适用性检查。
6、操作之前,先准备好机具,所用机具应齐全、适用、无障碍,以保证施工质量和生产顺利进行。
7、操作之后,清点整理机具,妥善保管,以便再用。
二、施工环境要求1、要确保施工区域内地坪粗装饰施工结束且符合塑料地板施工的条件;室内楼地面无积水,施工区域内环境湿度一般无特殊限制,只要保证塑料地板安装时表面不结露为宜,以达到控制塑料地板安装质量之目的,以免影响安装的精度。
2、室内地坪预留标高与塑料地板安装高度要协调一致。
3、室内已完成的地面其平整度经复查能控制在塑料地板安装铺设允许的误差范围内,结构地坪上的各种设备管线、桥架安装需结束,以不妨碍塑料地板安装为宜。
三、施工操作要求1、基层清理:——地面要清洁、干燥、平整、坚实,不允许有凸起及凹坑。
凸起部分要铲平,地面上的勾缝,应用水泥腻子填满、找平。
检查房门底边距地面高度,铺贴地板后不能影响开门。
——在混凝土、水泥砂浆基层上铺贴塑料地板,基层含水率要求不大于8%。
检查含水率的方法,可在地面上压放吸水纸进行观察,也可将一定面积的塑料薄膜平方于基层地面,四周用树脂胶带密封,不使地面湿气逃逸。
24h后,去掉薄膜,观察薄膜上是否有结露或水泥地面变色现象,据以判断基层的干燥程度。
基层的表面平整度用2m直尺检查的允许空隙不得超过2mm。
如有麻面等缺陷,须用腻子修补并涂刷乳液一遍。
——木板基层木结构地面的搁栅应坚实,地面突出的钉头应敲平,板缝可用胶粘剂加老粉(双飞粉)配成腻子填补平整。
2、地面修补——小于20㎡额施工场地,可以采用聚合物砂浆进行找平处理,使基层达到2m直尺测量的平整度小于1mm。
11、PVC地板安装技术交底1.打磨地板:用打磨机对地面进行交织式打磨。
即:纵向打磨一次,横向打磨一次。
打磨时应尽可能将凸面全部打磨一遍,换行打磨时,应使上下行之间有小部分重叠。
2.打磨墙边:用手持打磨机对墙梯角边凸面进行找平。
3.清理地面:将打磨时产生的粉末清理干净。
4.涂抹底油:在干净的地面上用涂料滚涂一层底油,底油与水的比例应根据施工地的温度、空气湿度等具体情况来决定(1—1/5)。
5.作自流平:应在底油作完后的半小时至两小时之间作自流平,用水和自流平水泥按照一定的比例(25kg/6-7升)进行调制。
作时应使用专用漏齿刮板、排气滚、工人应脚穿专用钉子鞋。
自流平的厚度最好应控制在2mm上下,自流平做好后,地面应是平整。
在经24小时风干后,然后用砂纸轻轻打磨一遍地面,再清理地面。
6.画线:剪裁地板,铺好地板:画好线后,剪裁地板。
A:刮万能胶与地角线,垫条上,安装垫条。
B:刮PVC专用地板胶(水溶胶),刮时只刮主体地板面,铺时也应先铺主体地板面。
主体铺完后,再铺走边和上墙部分,同时将剪裁好的地板和对应的地面、墙体用万用胶通刮一遍,等胶变色(不粘手)后,就可进行地板的铺设了。
铺时用板子(板子上必须用化纤地毯缠上)进行碾压。
7.开槽:地板铺完后,必须对地板间的缝隙进行开槽处理,标准的开槽应为“U”字型。
开槽宽度约2.5-3mm.8.热焊接:对开过槽的地板缝隙进行热焊处理,焊接时焊条应填满整个槽口并无脱节现象,这样大面积的接触可确保焊接的牢靠。
9.修剪焊缝:用专用铲刀对多余的焊条进行修剪,修剪后的焊口应平整、光滑。
清理施工现场。
10.用50kg重的滚筒对铺好的地板进行深度碾压。
整套工序完成。
铺设PVC地板的工作条件:在安装前期、中期和后期,地材安装区域的温度都应保持在至少18℃并持续48小时。
请注意低温的基层对黏合剂的开放时间有相当大的影响。
铺设PVC地板的基层处理要求:基本要求:PVC地板的基层应当平整、干燥、坚固、没有灰尘和污浊等。
PVC地板施工规范及技术交底报告范文大全第一篇:PVC地板施工规范及技术交底报告有限公司PVC地板施工规范及技术交底一、自流平施工介绍1、底涂特征:A、无溶剂环保型B、封底,降低基层吸收性C、粘接桥,增强无机非金属基材的界面附着力D、单耗经济用途:无溶剂乳液界面处理剂,用于墙地面和天棚无机非金属材料基层如混凝土,水泥砂浆,硬石膏基层的底涂,即封闭基层的毛细孔和缝隙,降低多孔性基层的吸收性,同时增强基层的界面附着力,起粘接桥的作用经底涂后的基层可以进行自流平找平层的施工,不适用于菱苦土基层。
基层处理:无机非金属材料基层应坚硬平整干燥洁净无裂缝,无油脂和脱模剂。
如基层表面疏松或大面积浮浆,宜喷丸处理。
底涂前砂磨基层并清扫干净。
涂装工法:水泥地坪的界面处理按1:1兑水稀释后用羊毛滚筒充分滚涂;对多孔吸收性基层须滚涂两度。
混凝土地坪则直接滚涂。
工具和容器可以用水清洗。
2、自流平特征:A、具有优良的流动性,自动精找平地面B、提高基层密实度和硬度,提高均质性并起隔音作用C、降低基层空隙率和吸收性D、快凝早强,1-2天后即可铺设饰面材料或地面涂料E、低收缩性,防止开裂F、可通过专用工具控制精找平厚度从2-3mm。
G、亦适用于温度高达50℃的采暖地坪用途:自流平是经高度复配而成的水凝硬性无机复合材料。
广泛用于混凝土,水泥砂浆。
沥青等多种无机地坪基层上的自找平材料。
将其加水调成浆倾倒于地面,会像水一样地流平开来,从而能将整个地面找平。
适用于铺设彩色地面,弹性地材,地毯,木地板等商用及民用建筑。
预备工具:(1)地表打磨机(>1000W):大面积基层预处理;(2)手提磨地机:磨去地坪小面积超高部分和凸起,结块;(3)2米地坪检测器:检测地坪的不平整度;(4)地坪清洁工具;(5)电钻(高功率低转速>750W≤600rpm):配专用搅拌头进行自流平搅拌;(6)专用工具:自流平子母刮板,放气滚筒,钉鞋;(7)其它:底漆滚筒,30升搅拌桶,6升量水桶。
有限公司PVC地板施工规范及技术交底一、自流平施工介绍1、底涂特征:A、无溶剂环保型B、封底,降低基层吸收性C、粘接桥,增强无机非金属基材的界面附着力D、单耗经济用途:无溶剂乳液界面处理剂,用于墙地面和天棚无机非金属材料基层如混凝土,水泥砂浆,硬石膏基层的底涂,即封闭基层的毛细孔和缝隙,降低多孔性基层的吸收性,同时增强基层的界面附着力,起粘接桥的作用经底涂后的基层可以进行自流平找平层的施工,不适用于菱苦土基层。
基层处理:无机非金属材料基层应坚硬平整干燥洁净无裂缝,无油脂和脱模剂。
如基层表面疏松或大面积浮浆,宜喷丸处理。
底涂前砂磨基层并清扫干净。
涂装工法:水泥地坪的界面处理按1:1兑水稀释后用羊毛滚筒充分滚涂;对多孔吸收性基层须滚涂两度。
混凝土地坪则直接滚涂。
工具和容器可以用水清洗。
2、自流平特征:A、具有优良的流动性,自动精找平地面B、提高基层密实度和硬度,提高均质性并起隔音作用C、降低基层空隙率和吸收性D、快凝早强,1-2天后即可铺设饰面材料或地面涂料E、低收缩性,防止开裂F、可通过专用工具控制精找平厚度从2-3mm。
G、亦适用于温度高达50℃的采暖地坪用途:自流平是经高度复配而成的水凝硬性无机复合材料。
广泛用于混凝土,水泥砂浆。
沥青等多种无机地坪基层上的自找平材料。
将其加水调成浆倾倒于地面,会像水一样地流平开来,从而能将整个地面找平。
适用于铺设彩色地面,弹性地材,地毯,木地板等商用及民用建筑。
预备工具:(1)地表打磨机(>1000W):大面积基层预处理;(2)手提磨地机:磨去地坪小面积超高部分和凸起,结块;(3)2米地坪检测器:检测地坪的不平整度;(4)地坪清洁工具;(5)电钻(高功率低转速>750W≤600rpm):配专用搅拌头进行自流平搅拌;(6)专用工具:自流平子母刮板,放气滚筒,钉鞋;(7)其它:底漆滚筒,30升搅拌桶,6升量水桶。
基层处理:无机非金属材料基层应坚硬平整干燥和洁净,无裂缝,无油脂和脱模剂。
(1)如基层表面疏松或大面积浮浆,宜喷丸处理;(2)如基层大面积不平整须用磨地机打磨;(3)底涂之前须使用真空吸尘器彻底清洁。
施工工艺:1、底涂2、自流平(1)自流平施工不必等到底完全干燥,但底涂面已被基层吸收,均匀且无积液。
(2)先将6升清水倒入搅拌桶,然后加工包(25KG)自流平粉料,用搅拌器搅拌至均匀无结块的可流动稀糊状(约4-5分钟)。
* 如由于储存原因使自流平粉料部分结块,须碾碎后进行搅拌。
*自流平施工厚度设计为2.5mm~3mm。
*添加适量的PV A乳液可减缓自流平的流动性能,可铺设不大于5度的坡度。
二、卷材地板铺装介绍1、基面处理:(1)施工表面需坚固、平整、干燥、清洁及无油渍;(2)吸收性地面可用底漆先涂一层,干后可再上胶水;(3)自流平层做好后,检查其平整度,干透后无裂缝等,平整度符合规范要求。
经有关人员检查合格的方可进行塑胶地板铺装施工。
2、施工方法:不需稀释,使用前请充分搅拌,然后用适用的刮刀把水均匀地涂在基层上。
铺贴时应从里往外,先做大面后做镶边,需要补边的应根据每间房的尺寸对称铺贴,注意按缝的平直度,用滚筒压实。
需要裁边的要注意其他边角平直度。
根据现场环境温度、湿度,等待约十分钟后使可在胶水上铺贴地板。
贴好后,用于接实或以滚筒滚压,以达至均匀的粘贴效果。
铺贴的卷材或片材找平,避免拉伸或挤压。
卷材铺装后,用开糟工具延着贴面的连接处,挖一条贴面厚度1/2深的V形槽,用直径3.5mm的PVC焊条进行焊接,用刀切去由焊接而高出的部分。
3、清洁:可用水清洁工具多余的胶水。
4、塑胶地板适用于以下基层:(1)坚硬的水泥基自流平找平层(2)坚硬的C20级以上的混凝土,其残余含湿量小于6%(3)架空木地板,火板垫层或侧花板(4)坚硬的水泥地坪或纤维水泥板垫层(5)非吸收性密实基层(如陶瓷、大理石、花岗岩、水磨石和金属),需经界面处理后再涂体胶水。
不适用于以下基层:硬石膏、菱苦土地坪三、施工方法及标准。
(一)地台要求a)应先将地面处理干净﹑干爽﹑无油脂﹑无起沙﹑裂缝、空鼓等现象,表面光洁度手摸无粗糙感。
b)检查地台是否平整(用靠尺检查不大于2mm),若有需要可使用地台磨机将地面磨平或可使用特別铺平地面材料如自流平将凹下的地台铺平,以达到最佳效果。
c)地台的强度不应低于混凝土强度C-20的要求,否则应采用适合的自流平来加强强度。
d)使用含水率测试仪检测基层的含水率,基层的含水率应小于3%。
地下室或较潮湿的地面必须于土建时备置适当的防水处理,铺装前需清楚地台是否已完全干透,最简单的测试方法是用一片块装地板平放于地面上,用封箱胶纸将地板四边完全贴于地面上,辅以重物加压,待24小时后,把地板打开,若沒有水珠或水印便可安装.测试应在工地內不同地方进行,测试次数视乎工地大小而定。
(二)湿度/溫度要求a)施工时室內相对湿度不应大于75%。
b)施工时室內温度不应少于攝氏15度。
(三)地坪检测a)使用温度湿度计检测温湿度,室内温度以及地表温度以15℃为宜,不应在5℃以下及30℃以上施工。
宜于施工的相对空气湿度应界于20%-75%之间。
b)使用含水率测试仪检测基层的含水率,基层的含水率应小于3%。
c)基层的强度不应低于混凝土强度C-20的要求,否则应采用适合的自流平来加强强度。
d)用硬度测试仪检测结果应是基层的表面硬度不低于1.2兆帕。
e)对于胶地板的施工,基层的不平整度应在2米直尺范围内高低落差小于2毫米,否则采用适合的自流平进行找平。
(四)地坪预处理a)采用1000瓦以上的地坪打磨机配适当的磨片对地坪进行整体打磨,除去油漆,胶水等残留物,凸起和疏松的地块,有空鼓的地块也必须去除。
b)用不小于2000瓦的工业吸尘器对地坪进行吸尘清洁。
c)对于地坪上的裂缝,可采用不锈钢加强筋以及聚氨脂防水型粘合剂表面铺石英砂进行修补。
(五)自流平施工–打底a)吸收性的基层如混凝土、水泥砂浆找平层应先使用多用途界面处理剂按1:1比例兑水稀释后进行封闭打底。
b)非吸收性的基层如瓷砖、水磨石、大理石等,建议使用密实型界面处理剂进行打底。
c)如基层含水率过高(>3%)又需马上施工,可以使用环氧界面处理剂进行打底处理,但前提是基层含水率不应大于8%。
d)界面处理剂施工应均匀,无明显积液。
待界面处理剂表面风干后,即可进行下一步自流平施工。
(六)自流平施工-搅拌a)将一包自流平按照规定的水灰比倒入盛有清水的搅拌桶中,边倾倒边搅拌。
b)为确保自流平均匀,须使用大功率、低转速的电钻配专用搅拌器进行搅拌。
c)搅拌至无结块的均匀浆液,将其静置熟化约3分钟,再短暂搅拌一次。
d)加水量应严格按照水灰比。
水量过少会影响流动性,过多则会降低固化后的强度。
(七)自流平施工–铺设a)将搅拌好的自流平浆料倾倒在施工的地坪上,它将自行流动并找平地面,如果设计厚度≤4毫米,则需借助专用的齿刮板稍加批刮。
b)随后应让施工人员穿上专用的钉鞋,进入施工地面,用专用的自流平放气滚筒在自流平表面轻轻滚动,将搅拌中混入的空气放出,避免气泡麻面及接口高差。
c)施工完毕后请立即封闭现场,5小时内禁止行走,10小时内避免重物撞击,24小时后可进行地板胶的铺设。
d)冬季施工,地板的铺设应在自流平施工48小时后进行。
e)如需对自流平进行精磨抛光,宜在自流平施工12小时后进行。
(八)地板胶的铺装–预铺及裁割a)无论是卷材还是块材,都应于现场放置24小时以上,使用材料记忆性还原,温度与施工现场一致。
b)使用专用的修边器对卷材的毛边进行切割清理。
c)块材铺设时,两块材料之间应紧贴并没有接缝。
d)卷材铺设时,两块材料的搭接处应采用重叠切割,一般是要求重叠3厘米。
注意保持一刀割断。
(九)地板的铺装–粘贴a)根据不同性能的地板选用相应的胶水及刮胶板。
b)卷材铺贴时,将卷材的一端卷折起来。
先清扫地坪和卷材背面,然后刮胶于地坪之上。
c)块材铺贴时,将块材从中间向两边翻起,同样将地面及地板背面清洁后上胶粘贴。
d)不同的粘合剂在施工中要求会有所不同,具体参照相应的产品说明书进行施工。
(十)地板的铺装–排气、滚压a)地板粘贴后,先用软木块推压地板表面进行平整并挤出空气。
b)随后用50或75公斤的钢压辊均匀滚压地板并及时修整拼接处翘边的情况。
c)地板表面多余的胶水应及时擦去。
d)24小时后,再进行开槽和焊缝。
(十一)地板的铺装–开缝a)开槽必须在胶水完全固化后进行。
使用专用的开槽器沿接缝处进行开槽,为使焊接牢固,开缝不应透底,建议开槽深度为地板厚度的2/3。
b)在开缝器无法开刀的末端部位,请使用手动开缝器以同样的深度和宽度开缝。
c)焊缝之前,须清除槽内残留的灰尘和碎料。
(十二)地板的铺装–焊缝a)可选用手工焊枪或自动焊接设备进行焊缝。
b)焊枪的温度应设置于约350度左右。
c)以适当的焊接速度(保证焊条熔化),匀速地将焊条挤压入开好的槽中。
d)在焊条半冷却时,用焊条修平器或月型器割刀把焊条余下的凸起部分割去,一般作两次削刮,这样使橡胶地材之间的接缝更具完全平整的效果。
(十三)地板的清洁、保养a)然后,对施工现场进行检查及清洁干净,交付使用。
b)平时清洁采用半湿地拖清洗即可。
对于顽固污渍,可根据厂家推荐的方法,选用相应清洁剂进行清洁保养。
c)应避免甲苯、香蕉水之类的高浓度溶剂及强酸、强碱溶液倾倒于地板表面,应避免使用不适当的工具和锐器刮铲或损伤地板表面。
四、产品质量控制及保护措施。
1、在不验收之前必须对所做好的产品进行保护,直到验收为止。
2、每做完一间房应及时检查,合格后做好保护措施,也不破坏其它成品。
五、安全措施。
1、所进入工地的人员进行安全教育(三级教育)等提高每个人员安全意识。
2、严禁穿拖鞋上班,酒后上班,对工地上的电线不得随意乱接乱挂。
3、对在工地不遵守有关安全制度及违规作业造成的安全事故应追究责任。
六、服从公司的统一管理安排等。
1、能遵守区工程项目对现场的有关管理条例。
2、遵守工地有关管理规定及有关安全措施。
3、服从公司的统一管理。
4、按要求执行有关质量标有限公司交底负责人:2004年6月25日。
