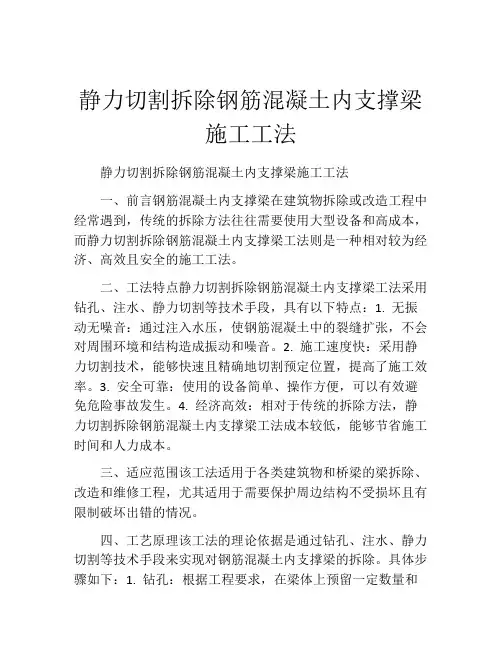

静力切割拆除钢筋混凝土内支撑梁施工工法静力切割拆除钢筋混凝土内支撑梁施工工法一、前言钢筋混凝土内支撑梁在建筑物拆除或改造工程中经常遇到,传统的拆除方法往往需要使用大型设备和高成本,而静力切割拆除钢筋混凝土内支撑梁工法则是一种相对较为经济、高效且安全的施工工法。
二、工法特点静力切割拆除钢筋混凝土内支撑梁工法采用钻孔、注水、静力切割等技术手段,具有以下特点:1. 无振动无噪音:通过注入水压,使钢筋混凝土中的裂缝扩张,不会对周围环境和结构造成振动和噪音。
2. 施工速度快:采用静力切割技术,能够快速且精确地切割预定位置,提高了施工效率。
3. 安全可靠:使用的设备简单、操作方便,可以有效避免危险事故发生。
4. 经济高效:相对于传统的拆除方法,静力切割拆除钢筋混凝土内支撑梁工法成本较低,能够节省施工时间和人力成本。
三、适应范围该工法适用于各类建筑物和桥梁的梁拆除、改造和维修工程,尤其适用于需要保护周边结构不受损坏且有限制破坏出错的情况。
四、工艺原理该工法的理论依据是通过钻孔、注水、静力切割等技术手段来实现对钢筋混凝土内支撑梁的拆除。
具体步骤如下:1. 钻孔:根据工程要求,在梁体上预留一定数量和位置的孔洞。
2. 注水:通过注入水压,使孔洞周围的钢筋混凝土产生裂缝,达到松动效果。
3. 静力切割:在梁体预定的切割位置,利用静力切割器具进行切割。
五、施工工艺1. 施工准备:确定切割位置和孔洞布置,清理工作面和周围环境。
2. 钻孔:根据设计要求进行孔洞的钻孔。
3. 注水:通过注水设备将水压注入孔洞,使梁体产生裂缝。
4. 切割:使用静力切割器具在预定位置进行切割。
5.清理:清理切割后的残渣和碎片,并进行环境整理。
六、劳动组织该工法一般需要技术工人、机械操作人员和安全员等组成的施工小组。
根据具体工程规模和施工要求,合理安排施工人员和工作职责。
七、机具设备静力切割拆除钢筋混凝土内支撑梁工法需要的主要机具设备有:钻孔机、注水设备、静力切割器具、清理设备等。
混凝土静力切割动工筹备之阳早格格创做一、体例依据《混凝土结构工程动工品量查支典型》 (GB50204-2002)《兴办板滞使用仄安技能规程》(JGJ33—86);《兴办现场临时用电仄安技能规程》(JGJ46—88);《兴办结构荷载典型》(GB50367-2001);《混凝土结构加固技能典型》 CECS25: 9.中海广场名目一期9#、16#楼结构、兴办及拆置动工图及安排变动图二、工程表面2. 1 表面工程称呼:中海广场名目一期 9#、 16#楼及天下室工程建造单位:兰州中海宏洋房天产开垦有限公司安排单位:苦肃兴办安排钻研院监理单位:中海监理有限公司动工单位:浙江乡建建造集团有限公司本工程位于兰州市安靖区 B575 号筹备路以北、 538 号筹备路(鑫源路)以东、 T550 号路(莫下大讲)以西、 T511 号筹备路以北.2. 2 本工程兴办功能为住房名目,工程总兴办里积89065. 98仄圆米. 16#楼天下 1 层,天上 32 层,兴办里积 50162. 61 仄圆米,4天下车库5855. 44 仄米. 果16#楼主楼结构动工完毕后16#楼北侧商业安排举止劣化安排,需正在16#楼天下室动工一条加进车库汽车坡讲,需破除部分天下室顶板及梁,经安排变动图确认标下及位子后,特造定本切割筹备,破除仄里示企图睹后附图.2. 3 破除混凝土板薄为 300mm 及 180mm,梁截里尺寸分别为300mm*700mmm, 300mm*500mm, 200mm*600mm.三、静力切割动工要领本工程环境浑家流量较大,动工环境央供防止下噪声、扬尘等传染. 果此本工程混凝土切割主要采与静力切割板滞做业. 3. 1 混凝土切割工程动工机具兴办物板梁柱结构局部切割做业,对于本有兴办物留的部分应中形完备、功能没有得或者缺. 准则上应采与静力切割办法. 本裁撤工程采与静力切割板滞有绳锯、碟锯等,先分块后再把垃圾中运.金刚刚石绳锯切割机(绳锯)为液压启动能源拆置切割设备,型号 SGJ-20,绳锯少度 20m,电机功率 15kW,是兴办物钢筋混凝土板梁墙柱等结构的切割裁撤以及加固动工适用的切割设备. 绳锯对于稀排钢筋混凝土构筑物、薄砖墙,以至火下结构切割做业均能胜任,可对于较薄真的混凝土真止百般切割. 绳锯切割做业深度没有受节造,可谦足墙锯没有及的切割深度,具备施功效用下、使用范畴广大、无5振动,对于本结构无益伤、切割里仄坦好瞅、无需再对于切割里搞建整、切割粗度下、环保(噪音小,粉尘少)、对于切割做业环境战空间无特殊央供等特性.3. 2 切割裁撤切割混凝土做业之前应浑理做业里,使做业里没有要有块状物等兴办垃圾.混凝土切割应正在0℃以上环境温度条件下做业. 动工空间环境能谦足切割设备仄常支配.3. 3 混凝土切割工程动工工艺混凝土切割工程动工工艺过程如下所示:混凝土切割工程工艺过程图1、裁撤范畴周边梁板支撑加固混凝土切割时局部边沿结构必须正在楼板、梁的下部搞支撑架支撑. 支撑架拆设范畴根据楼板、梁的结构简曲情况决定,并酌予施加反力,紧顶楔死,灵验卸荷. 正在拆设支撑仄台前应试虑锯路切割线,防止板滞切割到支撑架仄台.6裁撤部位楼板下支撑架示企图2、定位放线切割混凝土前应依照安排图纸央供准确丈量出切割位子及大小尺寸,弹出切割统造线,经监理单位或者建造单位确认后再举止切割. 弹线尺寸偏偏好宜没有超出 50mm.3、决定切割程序混凝土切割做业总体动工程序为由上至下.4、绳锯定位牢固(1)根据楼板等结构切割线的位子拆置导轨,导轨沿切割线适当接少,导轨与混凝土构件间采与伸展螺栓紧固. 按设备产家“设备拆置证明书籍”的央供,把绳锯拆置正在导轨上,坚韧牢固.坐杆下树坐50*200木跳板.此步架上正在裁撤范围内板下谦铺木跳板梁下坐杆纵横距为1200mm裁撤部位楼层顶下层楼板里层7(2)绳锯等切割设备由具备上岗证的流利工人支配,真止板滞支配规程做业.5、混凝土块体分隔混凝土切割块体尺寸依据现场板滞吊拆或者人为搬运的条件确定. 切割块体大尺寸以滑轮组起吊本领酌定,普遍视构件薄度没有共,每块可与 100~200kg,降定正在支撑仄台或者分别放置正在楼板上,而后再浑运.6、混凝土块体分隔与中运现场吊运本领的大小决断了裁撤时混凝土切割块体的大小及沉量. 切割分块的大小根据吊运本领决定,屡屡吊拆没有得超出现场安齐起吊本领,没有宜过大或者过少. 正在现场限造条件下,可采与“人为+脚推车”搬运;当人为搬运时,将已切割混凝土部分与本结构分块断开,分别放置正在支配架上,利用足脚板斜里移动到楼板上. 切割块体的大小以便于“人为+脚推车”搬运为度.四、切割做业技能重心(1)切割前角部预处理采与绳锯举止切割,由切割用的锯片形状及切割块体的形状所决断,正在切割时没有成防止天存留着过分切割局里. 故需要正在切割做业之前由切割锯片的曲径及切割块体的薄度,估计出过分切割值.8(2)切割时对于本结构的呵护正在对于待切割块体破碎前,先切断混凝土中的钢筋,以防止板滞凿除历程中果钢筋振动的传播做用本结构中混凝土与钢筋的对接.切割块体或者破碎混凝土的临时堆放天面必须是楼层能启受荷载较大的场合,如柱梁分离部位,堆放天面要近离洞心等临边位子. 切割块体没有允许间接下降冲打支配仄台或者结构楼板,应正在混凝土块体下降部位铺佳木圆或者其余垫板,慢冲稳固降天.五、仄安动工央供及步伐1、脆持“仄安第一,防止为主”的计划,真止仄安技能接底造度,巩固齐员仄安意识,夯真仄安前提,降真仄安死产责任造.2、庄重真止《安规》以及仄安查看战仄安奖奖造度,脆定真止仄安死产反对权,考察事变时脆持“三没有放过”的准则.3、宽肃真止尺度化做业,庄重动工逆序战处事纪委确真杜绝违章指引战违章支配.4、支配人员应脱处事服,戴防备心罩战脚套. 正在做业历程中必须听从仄安员战动工员的监督.5、布建消防设备,每个动工面配足灭火器二瓶. 尽管没有存放易9焚东西,动工历程兴料即时浑理中运,并宽禁正在动工现场吸烟.6、动工现场拆置、使用临时用电线路战用电办法,必须切合有闭技能典型战仄安支配规程,由博业电工控造,保证用电仄安. 现场架设电线、线路必须切合临时用电安排确定,庄重按“三相五线”造举止配造,真止二级泄电呵护的确定. 电器设备必须局部接整接天,并搞佳呵护办法. 临时用电线缆敷设采与架空宽禁拖天设置.7、宽肃搞佳动工现场筹备,场内安插整齐,紧稀有序. 板滞设备归类整齐停放;资料物资仄分别类即时进库或者存放正在指定位子.8、使用前,应查看并确认电效果、电缆线均仄常,呵护接天良佳,防备拆置仄安灵验,锯片采用切合央供,拆置粗确.9、开用后,应空载运止,查看并确认锯片运止目标粗确,降降机构机动,运止中无非常十分、同响,十足仄常后,圆可做业.10、混凝土切割支配人员,正在推支配切割机时,没有得强前进刀.11、切割薄度应按板滞出厂铭牌确定举止,没有得超薄切割.12、混凝土切割时应注意被切割砼的力变更. 防止卡锯片、绳锯等.13、混凝土切割做业中,当工件爆收冲打、跳动及非常十分声响时,10应坐时停机查看,排除障碍后,圆可继启做业.14、切割的混凝土块大小应庄重估计沉量,没有得超出起吊允许范围.15、宽禁正在运止中查看、维建各部件.16、做业后,应荡涤机身,揩搞锯片绳锯,排放火箱余火,支回电缆线,并存放正在搞燥、透气处.。

第1篇一、工程概况邢台静力切割工程是指采用静力切割技术对各类钢筋混凝土构件、梁、板、柱、墙体、路面等进行切割的施工技术。
该技术具有切割能力强、静力无损、效率高、水冷却等特点,广泛应用于城市基础设施建设、桥梁拆除、地下工程等领域。
二、施工准备1. 技术准备:熟悉静力切割技术原理、操作规程、安全措施等,确保施工人员掌握相关技能。
2. 材料准备:准备金刚石液压绳锯切割机、液压碟锯切割机、电动墙锯切割机、手持链锯切割机、马路切割机、大型马路切割机、水钻钻切设备等切割设备。
3. 工具准备:准备钢尺、卷尺、线锤、水准仪、水准尺等测量工具。
4. 人员准备:组织施工队伍,明确各工种人员职责,进行岗前培训。
三、施工工艺1. 施工前,全面了解拆除工程的图纸和资料,进行实地勘察,编制施工组织设计或方案和安全技术措施。
2. 在拆除结构构件前,确保外荷载均已被清除、移走或卸载,保证拆除的构件已被固定,符合方案要求后,方可进行拆除工作。
3. 拆除过程中,考虑结构的稳定性及安全性。
混凝土结构切割施工前,梁板底等部位应采取临时支撑措施,关键部位需对原结构进行加固,待加固构件达到设计要求后方可进行后续混凝土切割工作。
4. 在拆除过程中,如发现现有结构变形、钢筋锈蚀、出现裂缝、结构与图纸不符等情况,应立即通知设计师,待设计师确认后,方可继续施工。
5. 采用水冷却,降低切割过程中的热量,提高切割效率。
6. 拆除过程中,保持现场整洁,减少粉尘、噪音等污染物排放。
四、质量控制1. 施工过程中,严格控制切割尺寸、形状、深度等指标,确保切割质量。
2. 定期检查切割设备,确保设备正常运行。
3. 加强施工人员培训,提高施工技能和责任心。
4. 做好施工记录,为后续工程验收提供依据。
五、安全措施1. 施工现场设置警示标志,确保施工区域安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 定期进行安全检查,消除安全隐患。
4. 做好应急预案,确保施工安全。
(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:)施工方案工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日目录第一章编制说明 (3)第二章主要工艺流程 (4)第三章施工总体部署与保障措施 (8)第四章施工组织机构与施工协调 (9)第五章进度计划 (11)第六章工程保证措施 (11)第七章安全生产及文明施工 (13)第一章编制说明1.1编制依据1.1.1本工程为上海市外高桥徐汇俱乐部有限公司公寓式办公楼、配套商业改扩建项目1.1.2工程地点:位于徐汇区,衡山路以东、永嘉路以北、乌鲁木齐南路以西。
1.1.3Hilti WS15金刚石绳锯使用说明书;1.1.4施工内容:静力切除周边地面结构层1.2方案依据《建筑拆除工程安全技术规范》JGJ147-2004《建筑机械使用安全技术规程》(JGJ33-2012)《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑物、构筑物拆除技术规程》(DBJ08-70-2013)1.3、现场实际情况2.1编制原则2.1.1确保实现安全、质量、经济目标➢以施工设计图纸为主导,采用先进、合理、经济、可行的施工方案,并满足施工规范设计要求,确保工程施工安全和质量优良。
2.1.2确保实现工期目标➢依据我单位现有的技术实力,施工管理经验和设备配套能力,高效合理安排工程施工进度,施工任务划分协调统一。
2.1.3坚持文明施工的组织原则➢做到整个施工全过程中对环境不破坏、占用场地最少,并制定出周密的环境保护措施。
2.1.4充分考虑本合同段工程的施工环境和工程特点。
➢需拆除梁、板基本处于地面且周边环境较为平坦,适合大型机具操作。
➢对于无架空层区域,采用先切割分离地面结合层再用镐头或水钻开出减震沟。
一旦需要机械帮助拆除时可以减少震动,防止对周边居民住房的损坏。
第二章主要工艺流程2.1工程概况➢因乌鲁木齐南路红线内标高降低,需将图纸标定范围内已浇注完毕的混凝土梁、板整体、原地下油库拆除。
上海衡山路公寓式办公楼、配套商业改扩建项目园林绿化及硬质景观工程现场道路静力切割施工方案目录第一章编制说明 (3)第二章主要工艺流程 (4)第三章施工总体部署与保障措施 (8)第四章施工组织机构与施工协调 (9)第五章进度计划 (11)第六章工程保证措施 (11)第七章安全生产及文明施工 (13)第一章编制说明1.1编制依据1.1.1本工程为上海市外高桥徐汇俱乐部有限公司公寓式办公楼、配套商业改扩建项目1.1.2工程地点:位于徐汇区,衡山路以东、永嘉路以北、乌鲁木齐南路以西。
1.1.3Hilti WS15金刚石绳锯使用说明书;1.1.4施工内容:静力切除周边地面结构层1.2方案依据《建筑拆除工程安全技术规范》JGJ147-2004《建筑机械使用安全技术规程》(JGJ33-2012)《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑物、构筑物拆除技术规程》(DBJ08-70-2013)1.3、现场实际情况2.1编制原则2.1.1确保实现安全、质量、经济目标➢以施工设计图纸为主导,采用先进、合理、经济、可行的施工方案,并满足施工规范设计要求,确保工程施工安全和质量优良。
2.1.2确保实现工期目标➢依据我单位现有的技术实力,施工管理经验和设备配套能力,高效合理安排工程施工进度,施工任务划分协调统一。
2.1.3坚持文明施工的组织原则➢做到整个施工全过程中对环境不破坏、占用场地最少,并制定出周密的环境保护措施。
2.1.4充分考虑本合同段工程的施工环境和工程特点。
➢需拆除梁、板基本处于地面且周边环境较为平坦,适合大型机具操作。
➢对于无架空层区域,采用先切割分离地面结合层再用镐头或水钻开出减震沟。
一旦需要机械帮助拆除时可以减少震动,防止对周边居民住房的损坏。
第二章主要工艺流程2.1工程概况➢因乌鲁木齐南路红线内标高降低,需将图纸标定范围内已浇注完毕的混凝土梁、板整体、原地下油库拆除。
以保证能顺利将工程所需的管线排放,结构层标高降到图纸设计标高、解除镐头机对居民的困扰。
静力切割拆除混凝土施工技术目前在各类房屋建筑工程中涉及有因原结构无法满足现状使用需求,需进行部分的设计修改及拆除。
传统的做法有人工风镐、炮锤、爆破等拆除方式。
此类拆除方式人力、物力成本高、危险系数高,且污染严重、施工质量差,对也易造成结构不可逆破坏。
我司施工的项目中采用了一种静力切割拆除混凝土施工技术,很好的解决了大型公用、民用建筑混凝土结构切割施工的难题。
在对原结构的保护、施工效率、施工质量、安全管控、环境保护等方面有明显的优势。
一、工程概况由我司施工的广州市商业、办公综合楼(兴隆广场)项目,位于广州市荔湾区陈家祠附近,南临的中山七路,西临的康王路。
地块用地面积为11075.2㎡,建设规模173230㎡。
项目为地下4层整体地下室,共计建筑面积35600㎡,高度均为4.5m。
二、重难点分析1.上部主体结构因政策原因已拆除至地下室顶板,由于项目使用功能的改变,地下室区域重新进行了结构设计改造。
需拆除部分电梯井墙柱、梁板、楼梯,并增加部分墙柱底板。
2.拆除场地位于室内且在地下室,空气流动差,施工场地较窄小高度受限,材料进出及机械搬运不便。
3.起重量限制,吊装困难,切割体量大。
4.处于广州市中心城区,环保要求高。
三、技术原理对需拆除的混凝土结构定位弹线,预先钻磨起吊孔洞,利用金刚砂绳锯进行重复割磨,直到切通透。
金刚砂绳锯作为单晶研磨材料,能对砼体等坚固材料进行切割,操作安全便捷,砼体静力分离噪音小,过程湿水冷却并冲洗研磨碎屑,再通过吊孔吊运出场。
其适用于各类构筑物需要进行原混凝土结构拆除、改造作业。
包括了地下室结构、异性建筑物结构、狭小空间切割作业、基坑内支撑、桥梁栏杆等空间的切割作业。
四、技术特点1.较小震动、无损伤、无扬尘、低噪音,切割拆撑速度快;2.操作准确性高,全程机械化;3.施工全过程对原结构扰动小,无振动;4.割面光滑,平整度高,外表美观,便于后续处理;5.施工速度快,节约工期。
五、施工流程(一)施工准备排查结构内管线,地面铺设土工布防滑、切割机设置水流导管。
混凝土静力切割工程施工一、前言随着我国城市建设的快速发展,旧建筑物拆除和新建筑物的建设不断进行,混凝土静力切割技术在城市拆除工程中的应用越来越广泛。
混凝土静力切割是一种先进的拆除方法,具有切割能力强、静力无损、效率高、噪音低、无震动、无粉尘污染等优点,是未来城市建设中拆除工程的发展趋势。
二、混凝土静力切割工程施工工艺1. 设备选择:根据切割工程的特点和要求,选择合适的切割设备,包括金刚石液压绳锯切割机、液压碟锯切割机(又名液压墙锯切割机)、电动墙锯切割机、手持链锯切割机、马路切割机、大型马路切割机、水钻钻切设备等。
2. 施工准备:在施工前,应全面了解拆除工程的图纸和资料,进行实地勘察,编制施工组织设计或方案和安全技术措施。
确保施工过程中的安全性和稳定性。
3. 切割施工:根据设计方案和施工图纸,进行切割作业。
在切割过程中,切割设备应保持稳定运行,切割速度和力度应适宜,以确保切割质量和施工安全。
4. 安全措施:在施工过程中,应严格遵守安全操作规程,确保施工人员的人身安全。
施工现场应设置硬质封闭围挡及醒目警示标志,非施工人员不得进入施工区域。
5. 环境保护:在切割过程中,应采用水冷却,减少设备产生的热量,降低噪音和粉尘污染。
切割产生的建筑垃圾应进行妥善处理,避免对环境造成污染。
三、混凝土静力切割工程施工注意事项1. 切割前应先对被切割构件进行卸载,确保切割过程中的安全性和稳定性。
2. 在切割过程中,应确保切割设备的电源和水源充足,以保证切割设备的正常运行。
3. 切割过程中,施工人员应佩戴好个人防护装备,如安全帽、口罩、手套、护目镜等。
4. 切割线应根据设计图纸和施工要求进行标记,确保切割位置准确无误。
5. 切割过程中,应随时观察切割质量和切割进度,如有异常情况,应及时采取措施进行处理。
四、结论混凝土静力切割技术在城市建设中的拆除工程中具有广泛的应用前景。
通过严格控制施工工艺和注意事项,混凝土静力切割技术能够高效、安全地完成拆除任务,同时降低对环境和周围建筑物的影响。
钢筋混凝土静力无损切割施工工法钢筋混凝土静力无损切割施工工法是一种用于在钢筋混凝土结构中进行无损切割的施工方法。
该工法具有操作简单、效率高、对结构无影响等特点,适用于各种规模和类型的钢筋混凝土结构。
以下是关于钢筋混凝土静力无损切割施工工法的详细介绍。
一、前言随着城市建设的不断发展,对钢筋混凝土结构的改造和拆除需求也越来越大。
传统的拆除方法往往需要使用重型机械,造成噪音和震动,同时对结构的损伤较大。
钢筋混凝土静力无损切割施工工法的出现,有效解决了这一问题,为结构改造提供了一种环保、经济的解决方案。
二、工法特点钢筋混凝土静力无损切割施工工法具有以下特点:1. 操作简单:施工人员只需掌握基本的操作技巧,即可进行切割作业。
2. 效率高:切割速度快,可以提高工作效率,节省时间和人力成本。
3. 对结构无影响:采用低振动、低噪音的切割方法,不会对结构造成损伤。
4. 环保节能:不使用化学物品,无尘、无污染,符合环保要求。
三、适应范围钢筋混凝土静力无损切割施工工法适用于各种规模和类型的钢筋混凝土结构,包括建筑物、桥梁、堤坝等。
无论是室内还是室外,都可以采用该工法进行切割作业。
四、工艺原理钢筋混凝土静力无损切割施工工法的核心原理是利用特殊的切割工具,在静止状态下进行切割。
施工人员通过将切割工具与混凝土结构接触并施加压力,切割工具缓慢地从结构中切割出所需的部分。
切割工具的形状和材料根据具体结构的要求进行选择,以保证切割的准确性和稳定性。
五、施工工艺钢筋混凝土静力无损切割施工工法可以分为以下几个施工阶段:1. 准备阶段:清理工作区域,确保施工周围的安全。
2. 切割定位:使用专用测量仪器,测量和标记需要切割的位置。
3. 安装切割工具:根据需要选择合适的切割工具,并将其安装在切割设备上。
4. 切割作业:施工人员将切割工具带到切割位置,通过对切割设备施加压力,切割工具缓慢地切割混凝土结构。
5. 检查和清理:施工完成后,对切割部位进行检查和清理,确保切割质量和施工安全。

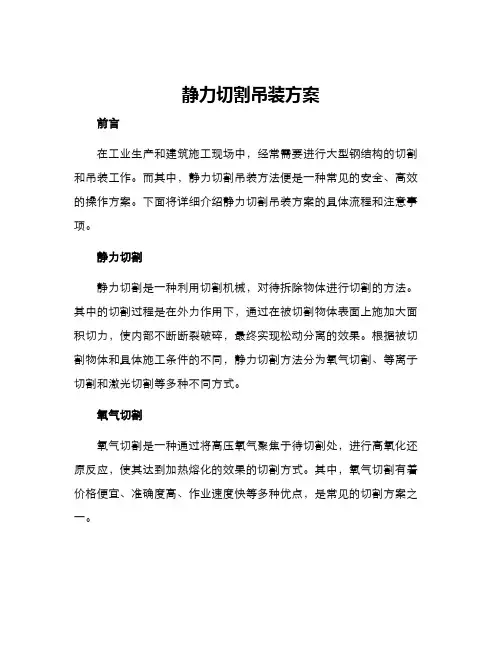

静力切割吊装方案前言在工业生产和建筑施工现场中,经常需要进行大型钢结构的切割和吊装工作。
而其中,静力切割吊装方法便是一种常见的安全、高效的操作方案。
下面将详细介绍静力切割吊装方案的具体流程和注意事项。
静力切割静力切割是一种利用切割机械,对待拆除物体进行切割的方法。
其中的切割过程是在外力作用下,通过在被切割物体表面上施加大面积切力,使内部不断断裂破碎,最终实现松动分离的效果。
根据被切割物体和具体施工条件的不同,静力切割方法分为氧气切割、等离子切割和激光切割等多种不同方式。
氧气切割氧气切割是一种通过将高压氧气聚焦于待切割处,进行高氧化还原反应,使其达到加热熔化的效果的切割方式。
其中,氧气切割有着价格便宜、准确度高、作业速度快等多种优点,是常见的切割方案之一。
等离子切割等离子切割是一种利用等离子体进行切割的方法。
在等离子体切割的过程中,先要利用切割机械在待切割物对象表面切开一条细小通道,然后通过将气体电离使其形成等离子体,在高温和高压的作用下将其不断加热并熔化,实现松动分离的效果。
激光切割激光切割是一种利用激光束对待切割对象进行焦点聚焦,然后通过激光注入能量并熔化物体表面的方式进行切割的方法。
激光切割分为连续激光切割和脉冲激光切割两种方式,其中连续激光切割速度快,但切割厚度不够,脉冲激光切割则具有较高的切割质量和精度。
吊装方案吊装方案的设计在静力切割完成之后,需要注意将其进行合理的吊装工作,以免对现场安全带来影响。
在具体实施中,需要针对被切割物体的材质、尺寸、重量等参数进行合理的设计和安排。
一般而言,吊装方案的设计需要针对以下几个方面进行考虑:•鉴定被切割物体的材质、尺寸、重量等参数;•确定合理的吊装方案,包括吊车、吊装绳索、吊装点等;•制定科学的工作流程和作业标准,为吊装施工提供明确指导。
吊装方案的实施在吊装方案的实施过程中,需要注意以下事项:•为了确保施工现场的安全性,在吊装前需做好现场标识和警示避免人员误入;•在明确吊装高度的前提下,可以进行预制模板的设置,以保障钢结构物的精确定位;•在进行吊装时,应保证吊车在施工现场和被切割物体之间保持足够的距离,以免发生意外事故;•确保绳索和吊装点的牢固可靠,并进行实时的安全检查和监控。

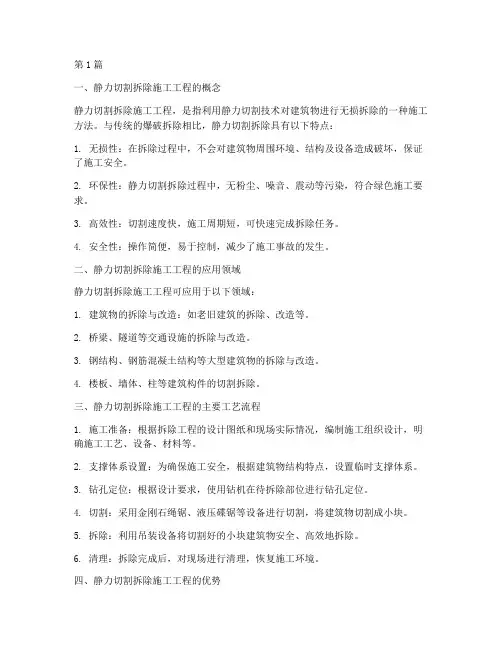

第1篇一、静力切割拆除施工工程的概念静力切割拆除施工工程,是指利用静力切割技术对建筑物进行无损拆除的一种施工方法。
与传统的爆破拆除相比,静力切割拆除具有以下特点:1. 无损性:在拆除过程中,不会对建筑物周围环境、结构及设备造成破坏,保证了施工安全。
2. 环保性:静力切割拆除过程中,无粉尘、噪音、震动等污染,符合绿色施工要求。
3. 高效性:切割速度快,施工周期短,可快速完成拆除任务。
4. 安全性:操作简便,易于控制,减少了施工事故的发生。
二、静力切割拆除施工工程的应用领域静力切割拆除施工工程可应用于以下领域:1. 建筑物的拆除与改造:如老旧建筑的拆除、改造等。
2. 桥梁、隧道等交通设施的拆除与改造。
3. 钢结构、钢筋混凝土结构等大型建筑物的拆除与改造。
4. 楼板、墙体、柱等建筑构件的切割拆除。
三、静力切割拆除施工工程的主要工艺流程1. 施工准备:根据拆除工程的设计图纸和现场实际情况,编制施工组织设计,明确施工工艺、设备、材料等。
2. 支撑体系设置:为确保施工安全,根据建筑物结构特点,设置临时支撑体系。
3. 钻孔定位:根据设计要求,使用钻机在待拆除部位进行钻孔定位。
4. 切割:采用金刚石绳锯、液压碟锯等设备进行切割,将建筑物切割成小块。
5. 拆除:利用吊装设备将切割好的小块建筑物安全、高效地拆除。
6. 清理:拆除完成后,对现场进行清理,恢复施工环境。
四、静力切割拆除施工工程的优势1. 保护建筑物周围环境:在拆除过程中,不会对周围环境造成破坏,减少了对周边居民的影响。
2. 提高施工质量:静力切割拆除施工过程精确,可保证拆除后的建筑物结构完整。
3. 节约成本:与传统拆除方式相比,静力切割拆除施工周期短,可节省施工成本。
4. 符合环保要求:无粉尘、噪音、震动等污染,符合绿色施工要求。
总之,静力切割拆除施工工程具有诸多优势,是现代建筑工程拆除领域的重要技术手段。
随着科技的不断发展,静力切割拆除技术将得到更广泛的应用。
静力切割专项方案编制单位:编制人:审核人:批准人:编制日期:年月一.编制依据与编制范围1.编制依据1.1.1.建筑结构施工图1.1.2. 有关安全施工标准及规范:《建筑施工安全检查标准》(JGJ59-99)《施工现场安全生产保证体系》《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)1.1.3. 政府及上级部门颁布的有关技术、安全、文明施工等规定、通知及文件。
2.编制范围静力切割施工。
二.工程概况1.工程性质1.1.工程名称1.2.建设单位:1.3.设计单位:1.4.监理单位1.5.施工单位:2.地理环境本工程位于3.工程部位根据图纸所示的要切割的洞口。
三.静力切割施工技术措施切割前准备工作:所有已经砌筑完成的墙体和构造柱必须先拆除。
一、切割开洞的主要设备1、静力切割机采用电动静力切割系统。
2、水钻二、切割的工艺流程三、混凝土切割施工方案静力切割是用专用混凝土切割机械设备进行混凝土结构拆除。
最大优点是对原结构影响较小。
还有施工时对原结构的影响小;粉尘少,环境影响小;快速高效,噪音时间短;施工工期短。
1、混凝土墙的切割混凝土墙的切割,将切割锯片架于砼体之上,分块均匀切割。
2、楼板的切割楼板的切割,先进行洞口四边的切割,但不完全割断。
技术难点在于如何保证在支撑平台安全稳固的前提下,锯片不切割到支撑平台,解决方法是在搭设平台时准确放线,在切割线上的支撑平台横杆离楼面的距离大于锯片半径。
3、梁的切割梁的切割要严格按照设计放样的尺寸进行切割,不得随意断梁(包括随意增加梁的长度或减短)。
四、切割的施工技术要点1、切割前角部预处理采用墙锯进行切割时,由切割用的锯片形状及切割块的形状决定了切割时,不可避免的有过度切割现象,在切割前根据切割锯片的直径及切割块的厚度,计算出过度切割值a,a=(R2-r2)1/2-[R2-(r+b)2]1/2,如图所示:角部过度切割计算2、不允许对角部进行过度切割在切割施工时,不允许对角部进行过度切割必须在预切割洞口内侧,与切割线相切用水钻钻孔进行角部预处理,钻孔半径r≥a,如图所示:切割角部预处理3、切割时对原结构的保护切割块或破碎的混凝土的临时堆放地点必须是楼层能承受荷载较大的地方(如柱梁结合部位),堆放地点要远离洞口。
常州静力桥梁切割施工方案引言在桥梁施工过程中,必须进行桥梁切割以适应特定的建设需求。
本文档将介绍一种常州静力桥梁切割的施工方案,以确保施工的高效性和安全性。
目标本施工方案的主要目标是实现对常州静力桥梁的切割工作,确保施工过程中的安全性,并在最短时间内完成切割工作。
此外,还需要注意对环境的保护,减少噪音和粉尘的产生。
作业准备在切割施工之前,需要做好以下准备工作:1.确保施工人员具备相关技能和经验,以保证切割工作的质量。
2.准备必要的切割设备和工具,包括切割机、切割锯片、焊接机等。
3.确定切割方向和位置,明确切割的范围和要求。
施工步骤步骤一:安全措施在开始切割施工前,必须采取以下安全措施:1.施工区域设置警示标志并采取必要的隔离措施,确保周围人员不会进入施工区域。
2.配备必要的个人防护装备,包括安全帽、工作服、防护手套、护目镜等,以保护施工人员的安全。
3.确保切割设备和工具的安全性能,对设备进行检查和维护,确保设备正常运行。
步骤二:切割准备在进行切割之前,需要进行以下准备工作:1.清理切割表面,确保无障碍物和杂物。
特别注意清除可能导致切割异常的腐蚀或厚度不均匀的部分。
2.使用测量仪器对切割长度和深度进行精确测量,并标记在切割位置上,以确保切割的准确性和一致性。
3.对切割设备进行检查和调试,确保设备运行正常,并根据需要更换切割锯片。
步骤三:切割过程切割过程遵循以下步骤:1.将切割锯片安装到切割机上,确保锯片牢固固定。
2.根据切割位置的标记,将切割机放置在需要切割的桥梁部位,确保稳定性。
3.启动切割机,将锯片与桥梁表面接触,慢慢移动切割机,使锯片沿着标记的切割线进行切割。
4.在切割的过程中,要确保锯片始终与桥梁表面保持接触,避免切割过深或切割不充分。
5.当切割完成后,关闭切割机,等待切割位置完全冷却后进行下一步操作。
步骤四:清理和检查在切割完成后,进行以下清理和检查工作:1.清理切割区域的碎片和残留物,确保没有杂物留在切割位置。
静力切割工程吊装方案一、项目概述静力切割工程是指在不使用火焰或爆破的情况下,利用液压或机械等方式对混凝土、钢筋等材料进行切割。
由于切割工程需要对被切割的结构物进行吊装,因此吊装方案设计和实施至关重要。
本文将就静力切割工程的吊装方案进行详细讨论,以确保工程施工安全、高效、顺利进行。
二、工程准备工作1. 分析结构物:首先需要对待切割的结构物进行全面分析,了解其构造和材料成分,以便确定切割方案和吊装方案。
2. 现场勘测:施工前需对现场进行详细勘测,包括现场环境、地形、周围建筑、地基情况等,以便确定吊装设备的选用和现场施工方案。
3. 制定吊装计划:根据实际情况,制定详细的吊装计划,包括吊装设备、施工方案、安全措施等。
三、吊装设备选择1. 起重设备:根据结构物的大小、重量和吊装高度,选择合适的起重设备,一般包括千斤顶、液压升降台、起重机、吊车等。
2. 吊装工具:根据切割工程的实际情况,选择合适的吊装工具,如吊索、吊钩、吊具、缆绳等。
3. 安全设备:在吊装过程中,需要配备必要的安全设备,包括安全带、安全绳、护栏、警示牌等,以保障施工人员的安全。
四、吊装方案设计1. 切割顺序:根据结构物的具体情况,确定切割的顺序和方式,通常按照从上往下、从外往内的顺序进行切割,以减小结构物的受力,并尽量减少对周围环境的影响。
2. 吊装点设计:确定吊装点的位置和数量,必须保证吊装点的稳定和承载能力,避免结构物在吊装过程中产生变形或损坏。
3. 吊装方向:确定吊装方向,需确保吊装设备能够安全、稳定地工作,避免意外事故的发生。
4. 吊装高度:根据结构物的高度和施工条件,确定吊装的最大高度,必须保证吊装过程中不会对周围环境和人员产生危险。
5. 安全预案:制定吊装过程中的安全预案,包括工作人员分工、应急措施、联系方式等,以备不时之需。
五、吊装过程控制1. 施工人员:在吊装过程中,必须安排经验丰富的专业人员进行操作,确保吊装过程的安全可靠。
混凝土静力切割施工计划
欧阳光明(2021.03.07)
一、编制依据
《混凝土结构工程施工质量验收规范》(GB50204)
《建筑机械使用平安技术规程》(JGJ33—86);
《建筑现场临时用电平安技术规程》(JGJ46—88);
《建筑结构荷载规范》(GB50367);
《混凝土结构加固技术规范》CECS25:9。

中海广场项目一期9#、16#楼结构、建筑及装置施工图及设计变动图
二、工程概略
2. 1 概略
工程名称:中海广场项目一期9#、16#楼及地下室工程
建设单位:兰州中海宏洋房地产开发有限公司
设计单位:甘肃建筑设计研究院
监理单位:中海监理有限公司
施工单位:浙江城建建设集团有限公司
本工程位于兰州市安定区B575 号规划路以南、538 号规划路
(鑫源路)以东、T550 号路(莫高年夜道)以西、T511 号规划路以
北。
2. 2 本工程建筑功能为住宅项目,工程总建筑面积89065. 98
平方米。
16#楼地下1 层,地上32 层,建筑面积50162. 61 平方米,
4
地下车库5855. 44 平米。
因16#楼主楼结构施工完成后16#楼南侧商
业设计进行优化调整,需在16#楼地下室施工一条进入车库汽车坡道,需破除部分地下室顶板及梁,经设计变动图确认标高及位置后,特制定本切割计划,破除平面示意图见后附图。
2. 3 破除混凝土板厚为300mm 及180mm,梁截面尺寸辨别为300mm*700mmm,300mm*500mm,200mm*600mm。
三、静力切割施工办法
本工程环境内人流量较年夜,施工环境要求避免高噪声、扬尘等污染。
因此本工程混凝土切割主要采取静力切割机械作业。
3. 1 混凝土切割工程施工机具
建筑物板梁柱结构局部切割作业,对原有建筑物留的部分应外
形完整、功能不得或缺。
原则上应采取静力切割方法。
本裁撤工程
采取静力切割机械有绳锯、碟锯等,先分块后再把垃圾外运。
金刚石绳锯切割机(绳锯)为液压驱动动力装置切割设备,型
号SGJ20,绳锯长度20m,机电功率15kW,是建筑物钢筋混凝土板
梁墙柱等结构的切割裁撤以及加固施工适用的切割设备。
绳锯对密
排钢筋混凝土构筑物、厚砖墙,以至水下结构切割作业均能胜任,可对较厚实的混凝土实现各种切割。
绳锯切割作业深度不受限制,可满足墙锯不及的切割深度,具备施工效率高、使用规模广泛、无5
震动,对原结构无损伤、切割面平整美观、无需再对切割面做修整、切割精度高、环保(噪音小,粉尘少)、对切割作业环境和空
间无特殊要求等特点。
3. 2 切割裁撤
切割混凝土作业之前应清理作业面,使作业面不要有块状物等
建筑垃圾。
混凝土切割应在0℃以上环境温度条件下作业。
施工空间环境
能满足切割设备正常操纵。
3. 3 混凝土切割工程施工工艺
混凝土切割工程施工工艺流程如下所示:
混凝土切割工程工艺流程图
1、裁撤规模周边梁板支撑加固
混凝土切割时局部边沿结构必须在楼板、梁的下部做支撑架支
撑。
支撑架搭设规模根据楼板、梁的结构具体情况确定,并酌予
施
加反力,紧顶楔死,有效卸荷。
在搭设支撑平台前应考虑锯路切割
线,避免机械切割到支撑架平台。
6
裁撤部位楼板下支撑架示意图
2、定位放线
切割混凝土前应依照设计图纸要求准确丈量出切割位置及年夜小
尺寸,弹出切割控制线,经监理单位或建设单位确认后再进行切割。
弹线尺寸偏差宜不超出50mm。
3、确定切割顺序
混凝土切割作业总体施工顺序为由上至下。
4、绳锯定位固定
(1)根据楼板等结构切割线的位置装置导轨,导轨沿切割线适当接长,导轨与混凝土构件间采取膨胀螺栓紧固。
按设备产家“设备装置说明书” 的要求,把绳锯装置在导轨上,牢固固定。
立杆下设置50*200木跳板。
此步架上在裁撤范
围内板下满铺木跳板
梁下立杆纵横距为1200mm
裁撤部位楼层顶
下层楼板面层
7
(2)绳锯等切割设备由具有上岗证的熟练工人操纵,执行机械
操纵规程作业。
5、混凝土块体联系
混凝土切割块体尺寸依据现场机械吊装或人工搬运的条件确
定。
切割块体年夜尺寸以滑轮组起吊能力酌定,一般视构件厚度不同,每块可取100~200kg,落定在支撑平台或分离放置在楼板上,然后再清运。
6、混凝土块体联系与外运
现场吊运能力的年夜小决定了裁撤时混凝土切割块体的年夜小及重量。
切割分块的年夜小根据吊运能力确定,每次吊装不得超呈现场安
全起吊能力,不宜过年夜或过长。
在现场局限条件下,可采取“人工+
手推车” 搬运;当人工搬运时,将已切割混凝土部分与原结构分块断开,分离搁置在操纵架上,利用脚手板斜面移动到楼板上。
切割
块体的年夜小以便于“人工+手推车” 搬运为度。
四、切割作业技术要点
(1)切割前角部预处理
采取绳锯进行切割,由切割用的锯片形状及切割块体的形状所
决定,在切割时不成避免地存在着过度切割现象。
故需要在切割作业之前由切割锯片的直径及切割块体的厚度,计算出过度切割值。
8
(2)切割时对原结构的呵护
在看待切割块体破碎前,先切断混凝土中的钢筋,以避免机械
凿除过程中因钢筋震动的传递影响原结构中混凝土与钢筋的连接。
切割块体或破碎混凝土的临时堆放地址必须是楼层能接受荷载较年夜
的处所,如柱梁结合部位,堆放地址要远离洞口等临边位置。
切割
块体不允许直接下落冲击操纵平台或结构楼板,应在混凝土块体下落部位铺好木方或其它垫板,缓冲平稳落地。
五、平安施工要求及办法
1、坚持“平安第一,预防为主” 的方针,执行平安技术交底制度,增强全员平安意识,夯实平安基础,落实平安生产责任制。
2、严格执行《安规》以及平安检查和平安奖惩制度,坚决实行平安生产否决权,调查事故时坚持“三不放过” 的原则。
3、认真执行标准化作业,严格施工纪律和劳动纪委切实根绝违章指挥和违章操纵。
4、操纵人员应穿工作服,戴防护口罩和手套。
在作业过程中必须听从平安员和施工员的监督。
5、布建消防设备,每个施工点配足灭火器两瓶。
尽量不寄存易9
燃物品,施工过程废料及时清理外运,并严禁在施工现场吸烟。
6、施工现场装置、使用临时用电线路和用电设施,必须合适有关技术规范和平安操纵规程,由专业电工担任,确保用电平安。
现
场架设电线、线路必须合适临时用电设计规定,严格按“三相五线” 制进行配制,实行两级漏电呵护的规定。
电器设备必须全部接零接地,并做好呵护设施。
临时用电线缆敷设采纳架空严禁拖地设置。
7、认真搞好施工现场规划,场内安插整齐,紧凑有序。
机械设备归类整齐停放;资料物资等辨别类及时入库或寄存在指定位置。
8、使用前,应检查并确认电念头、电缆线均正常,呵护接地良好,防护装置平安有效,锯片选用合适要求,装置正确。
9、启动后,应空载运转,检查并确认锯片运转标的目的正确,升降
机构灵活,运转中无异常、异响,一切正常后,方可作业。
10、混凝土切割操纵人员,在推操纵切割机时,不得强行进刀。
11、切割厚度应按机械出厂铭牌规定进行,不得超厚切割。
12、混凝土切割时应注意被切割砼的力变更。
避免卡锯片、绳
锯等。
13、混凝土切割作业中,当工件产生冲击、跳动及异常音响时,10
应立即停机检查,排除故障后,方可继续作业。
14、切割的混凝土块年夜小应严格计算重量,不得超出起吊允许范围。
15、严禁在运转中检查、维修各部件。
16、作业后,应清洗机身,擦干锯片绳锯,排放水箱余水,收
回
电缆线,并寄存在干燥、通风处。
