山东省建筑工程定额解释1、关于执行96年建筑工程综合定额时,当建筑物层高为2.2m时,不计算建筑面积,同时也不计算综合脚手架,但可按定额9-10子目计算里脚手架;当建筑物层高小于2.2m大于1.8m时,也可按定额9-10子目计算里脚手架。
2、关于住宅楼工程如何计算建筑面积的问题,住宅楼底层的储藏室,层高为2.2m时不计算建筑面积;住宅楼顶层阁楼建筑面积的计算,按超过2.2m部分计算面积,不超过者不计算。
3、关于住宅楼预制砼阳台栏板套用定额问题,该情况可套用预制钢筋砼小型构件子目·4、问:地下室层高小于2.2米时,如何执行脚手架?答:执行单项脚手架。
5、外墙装饰线如弧线、圆线、凹线、凸线等小面积抹灰,如何执行定额?答:小面积抹灰已包括在定额内不单独计算6、问:柱面贴条形面砖,如何执行定额?答:按实贴面积计算工程量,套用墙面子目,并调增人工费10%。
7、问:楼地面贴块料面层,是否按主墙间净面积计算,门洞、壁龛部分是否计算?答:楼地面贴块料面层应按实贴面积计算,门洞、壁龛部分计算。
8、问:楼地面贴500×500、600×600普通地面砖,如何执行定额?答:执行I-101、I-102子目,面砖价格找价差。
9、问:粉喷桩项目,桩体上部复喷,是否重复计算工程量?答:不得重复计算工程量,但复喷水泥材料费可单独计取。
10、问:粉喷桩项目,停灰面以上空钻部分是否计算工程量?答:按计算规则"桩长+0.6米"计算,其他不算。
11、问:6米以内基础大开挖,是否全部按人工开挖计算,6米以上方可按机械开挖计算?答:基础大开挖执行人工定额还是机械定额与开挖深度无关,应按甲方批准的施工组织设计执行。
12、问:框架结构工程,底层框架间砌粘土砖墙,如何计算工程量,如何套用定额?答:按砖墙的实砌面积计算工程量,套用相应普通内外砖墙子目。
13、问:现浇有梁板,若梁两侧板厚不一致,梁高如何确定?答:按平均高度计算。
1996山东省建筑综合定额解释山东省建筑综合定额解释1、执行96定额时,场区较大,现场搅拌搅拌机到各施工栋号的距离有大于100m的,大于200m的及大于300m的,请问砼运输怎样考虑?定额包含的运距是多少?答:场区较大,现场搅拌搅拌机到各施工栋号的距离较远,能否增加砼的水平运输?你是以现场实际发生的情况来执行定额。
定额中搅拌机械是以所完成单体建筑物配备的,所谓场区较大,肯定是搅拌机械配少了,不但是不增加砼的水平运输,而且要扣除砼搅拌机械。
2、基坑为大开挖,基础为独立基础,基底标高为-3.5米,请问:设计室内地坪以下的独立柱是否计算脚手架?答:执行96定额,不能计算建筑面积的,不计算脚手架(96定额脚手架含量已经很高了)。
3、96定额,烟囱等构筑物是否应计算超高费?答:烟囱等构筑物由于在脚手架(一般为内架,并内架为提升架)、垂直运输方式、定额用工消耗等方面于建筑物不同,所以不计算超高费。
4、园形柱并采用商砼浇筑,是否可套用3-180,施工单位提出模板含量不够,想套用3-13,再把泵送费用调上去,是否可行?答:3-180子目是砼柱梁板一并整浇的情况,单独砼圆柱浇筑,应套用3-13子目(砼另找差价)。
5、有一地下停车场工程,坡道为3:7灰土垫层300厚,C20混凝土垫层150厚,面层为水泥沙浆20做防滑纹。
应套用定额什么项目?答:拆开套用单项定额。
3:7灰土垫层300厚,套用4-19,4-20子目;C20混凝土垫层150厚,套用4-25,4-26子目(扣减定额内蛙式打夯机,定额内包括回填土的内容);面层水泥砂浆4-41子目(不能套用地面4-40子目,因为该子目包括回填土;但套用4-41子目时,应扣除1:2水泥砂浆用量);做防滑纹是用钉板拉毛?还是用钢筋压条?我想此工艺不应再计算用工(因为:定额工艺是抹面压光、提浆;而地下停车场坡道不会抹面压光、提浆,而是做防滑纹。
所以两者相抵6、甲方已完成了“一平”内容,实际施工时,乙方并未进行场平工作,结算时是否计取?答:乙方仍应按计算规则计算场地平整。

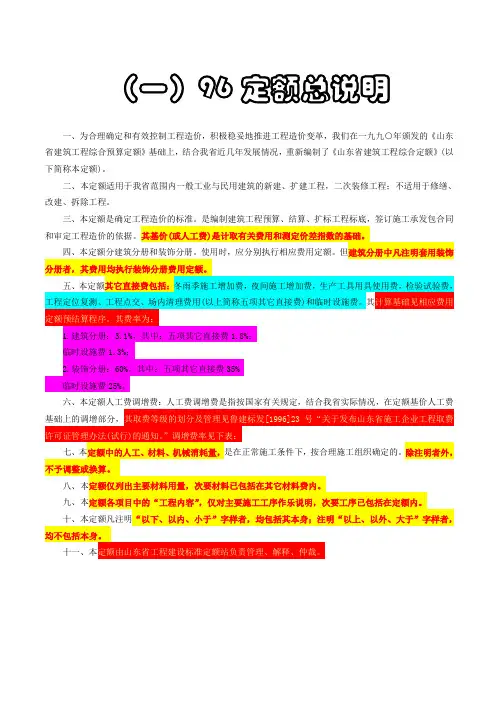

(一)96定额总说明一、为合理确定和有效控制工程造价,积极稳妥地推进工程造价变革,我们在一九九○年颁发的《山东省建筑工程综合预算定额》基础上,结合我省近几年发展情况,重新编制了《山东省建筑工程综合定额》(以下简称本定额)。
二、本定额适用于我省范围内一般工业与民用建筑的新建、扩建工程,二次装修工程;不适用于修缮、改建、拆除工程。
三、本定额是确定工程造价的标准。
是编制建筑工程预算、结算、扩标工程标底,签订施工承发包合同和审定工程造价的依据。
其基价(或人工费)是计取有关费用和测定价差指数的基础。
四、本定额分建筑分册和装饰分册。
使用时,应分别执行相应费用定额。
但建筑分册中凡注明套用装饰分册者,其费用均执行装饰分册费用定额。
五、本定额其它直接费包括:冬雨季施工增加费,夜间施工增加费,生产工具用具使用费,检验试验费,工程定位复测、工程点交、场内清理费用(以上简称五项其它直接费)和临时设施费。
其计算基础见相应费用定额预结算程序。
其费率为:1.建筑分册:3.1%,其中:五项其它直接费1.8%;临时设施费1.3%;2.装饰分册:60%,其中:五项其它直接费35%临时设施费25%。
六、本定额人工费调增费:人工费调增费是指按国家有关规定,结合我省实际情况,在定额基价人工费基础上的调增部分,其取费等级的划分及管理见鲁建标发[1996]23号“关于发布山东省施工企业工程取费许可证管理办法(试行)的通知。
”调增费率见下表:七、本定额中的人工、材料、机械消耗量,是在正常施工条件下,按合理施工组织确定的。
除注明者外,不予调整或换算。
八、本定额仅列出主要材料用量,次要材料已包括在其它材料费内。
九、本定额各项目中的“工程内容”,仅对主要施工工序作乐说明,次要工序已包括在定额内。
十、本定额凡注明“以下、以内、小于”字样者,均包括其本身;注明“以上、以外、大于”字样者,均不包括本身。
十一、本定额由山东省工程建设标准定额站负责管理、解释、仲裁。
费用部分1、淄博市97年建筑工程材料调整系数是指全部材料还是辅助材料?——指全部材料。
2、一个单位工程存在不同的结构类型时,怎样套用建筑工程材料调整系数?——以其中一种结构类型在工程总体中占的比例为准。
若其中一种大于10%时,应分别套用不同结构的调整系数,否则按主要的结构类型套用。
3、96年已完成主体的工程,97年仅剩余装饰抹灰部分是否执行建筑工程材料调整系数?——不执行调整系数。
可按淄博市97年度定额取定价及市场指导价与省价找差。
4、若木材为甲方供应时,乙方怎样向甲方转帐时?若乙方自行采购时怎样找补差价?——以淄博市97年度规格材取定价格相应木材折算率折算成元木后与市场指导价找差,按指导价转帐,元木的加工费和加工后的副材已综合考虑,不扣除。
市取定价中的元木,指定额中有关子目工序中直接使用的元木(如预制砼构件吊装加固),不能作为甲乙方转帐及找补差价使用。
5、单位工程中的防水(屋面防水、地下室防水)部分,由专业防水公司施工时,甲方怎样对总包单位结算?——不分甲方委托还是乙方委托。
凡由专业防水公司施工时,总包单位均按对防水公司的合同价乘以1.097系数后列入税前计入总值结算。
6、有空间跨度的公共建筑工程,定额规定三个划分类别的标准,套用时怎样确定工程类别?——选用跨度和建筑面积两个标准,以其中一个较高标准确定工程类别。
7、怎样计取零星工程的临时设施费用?——零星工程只计取临时设施费的30%作为企业基地建设基金,其余全部扣除。
8、单位工程中的网架部分,由专业网架公司施工时,甲方怎样对总包单位结算?——不分甲方委托还是乙方委托,凡由专业防水公司施工时,其配合费用通过合同和签证予以确认,列入税前计入总值计算。
9、坡屋面住宅楼其起脊部分是否可以计算建筑面积?其高度怎样确定?——平均高度大于2.2米的阁楼层计算建筑面积,其余均不计算建筑面积。
坡屋面建筑物的自室外设计地坪算至檐口。
10、使用商品砼时如何与定额砼找补差价?——执行淄建字(1998)237号文件规定,施工企业自行采购商品砼,应先将分年度市场价换算为本区县的同期价格后再将所套用定额子目(如3-180)中的砼换算到淄博市取定价格(按市材料取定价及省定额砼配合表中的消耗量,不含泵送砼增加的水泥用量及泵送剂),两者的差价列入到费程序“税金”之后。
⼭东省96综合定额解释及补充规定-1省建委⽂件鲁建标发[1997]342号关于印发《省建筑、安装⼯程综合定额解释与补充规定》的通知各市地建委、省直有关部门:《省建筑⼯程综合定额》、《省安装⼯程综合定额》及其配套的费⽤定额⾃颁发以来,各单位在执⾏中提出了⼀些问题。
为此,我们制定了《省建筑、安装⼯程综合定额解释与补充规定》,现予颁发,望认真贯彻执⾏。
凡与本解释和补充规定不⼀致的,均以本解释和补充规定为准。
⼀九九七年⼗⼀⽉⼗六⽇⽬录⼀、《省安装⼯程费⽤定额》解释...................... - 1 -⼆、《省安装⼯程综合定额》解释...................... - 4 -共性问题....................................... - 4 - 第⼀册电⽓⼯程............................. - 6 - 第⼆册采暖、给排⽔、煤⽓⼯程.............. - 10 - 第三册通风空调⼯程........................ - 14 - 三、《全国统⼀安装⼯程预算定额省单位估价表》解释... - 16 -.word资料.⼀、《省安装⼯程费⽤定额》解释1、没有取得省⼯程取费许可证的施⼯企业,如何执⾏《省安装⼯程费⽤定额》(以下简称费⽤定额)?答:按省建委鲁建标发[1996]23号⽂件规定,没有取得⼯程取费许可证或年检不合格的施⼯企业,不得计取除定额直接费以外的其他费⽤。
2、⼯业安装⼯程及炉窑砌筑⼯程,计取其他直接费和⼈⼯费调整费时,是否按《省安装⼯程综合定额》总说明中的规定?答:是。
应按《省安装⼯程综合定额》总说明中的规定执⾏。
3、远地施⼯增加费应如何计算?答:因⼯程特殊,需指定施⼯企业进⾏施⼯⽽发⽣的远地施⼯增加费,由承发包单位商定,按实结算。
凡招投标⼯程,施⼯企业中标后⽽发⽣的远地施⼯增加费,不得计取。
山东省1996年安装工程综合定额1994安装工程单位估价表解释与应用一、问题:管道安装定额子目中,有的每10m工程量的主材用量却低于10m,为什么?解答:因为在计算每10m管道工程量时是按管道中心线延长米计算,不扣除管件、阀件所占长度。
而计算主材消耗量时,是按扣除了管件、阀件所占长度后的净用量,再加上管道的损耗量综合测算而得。
二、问题:计算铸铁排水管道的工程量时,系统中的检查井所占长度是否扣除?在交汇井处应怎样计算?解答:在计算铸铁排水管道工程量时,不扣除排水系统中的井类所占长度。
在交汇处均以井中心点界定各交汇分支管线工程量。
三、问题:城镇公用或住宅小区内的燃气调压站、加压泵房、空调机房、消防泵房的工艺管道可否执行工业管道工程相关册子项?解答:可以。
单位估价表规定工业管道、生产生活共用的管道、锅炉房和泵类配管以及高层建筑物内加压泵间的管道执行《工业管道工程》相关册项目。
四、问题:管道、管件和阀门、法兰在执行定额时,应依据什么参照确定压力等级?解答:管道、管件安装不论壁厚多少,按照图纸设计工作压力确定压力等级,法兰、阀门安装按照图纸设计所选定的公称压力选套相应定额。
低压工业管道压力适用:0∠P≤1.6Mpa; 中压工业管道压力适用:1.6Mpa∠P≤10Mpa; 高压工业管道压力适用:10Mpa0∠P≤42Mpa;蒸汽管道:P≥42Mpa,工作温度≥500℃。
阀门、法兰压力与管道压力不同时,应按主管道压力套用定额。
五、问题:螺纹连接管道中的丝堵、补芯、对丝安装,是否应计入管件安装工程量?解答:螺纹管道中的丝堵、补芯、对丝连接,已包含在管道安装定额内,不得再套螺纹管件定额,但其辅材表中不含该部分材料,可按实际用量另计。
六、问题:室内采暖、给水、空调系统中使用活接时,活接应怎样计算?室内采暖管件中无活接,在散热器进出水支管安装中如使用活接,应如何处理?解答:螺纹连接的管路系统中,活接头通常用于阀门处以利拆装更换,因而丝扣阀门安装定额中均含活接头(1.01个)。
总说明一、为合理确定和有效控制工程造价,积极稳妥地推进工程造价改革,我们在一九九0年颁发的《山东省建筑工程综合预算定额》基础上,结合我省近几年发展情况,重新编制了《山东省建筑工程综合定额》(以下简称本定额)。
二、本定额适用于我省范围内一般工业与民用建筑的新建、扩建工程,二次装修工程;不适用于修缮、改建、拆除工程。
三、本定额是确定工程造价的标准。
是编制建筑工程预算、结算、招标工程标底,签订施工承发包合同和审定工程造价的依据。
其基价(或人工费)是计取有关费用和测定价差指数的基础。
四、本定额分建筑分册和装饰分册。
使用时,应分别执行相应费用定额。
但建筑分册中凡注明套用装饰分册者,其费用均执行装饰分册费用定额。
五、本定额其它直接费包括:冬雨季施工增加费,夜间施工增加费,生产工具用具使用费,检验试验费,工程定位复测、工程点交、场内清理费用(以上简称五顶其已直接费)和临时设施费。
其计算基础见相应费用定额预结算程序。
其费率为:1、建筑分册:3.1%,其中:五项其它直接费1,8%;临时设施费1.3%;2、装饰分册:60%,其中:五项其它直接费35%;临时设施费25%。
六、本定额人工费调增费:人工费调增费是指按国家有关规定,结合我省实际情况,在定额基价人工费基础上的调增部分,其取费等级的划分及管理见鲁建标发[1996]23号“关于发布山东省施工企业工程取费许可证管理办法(试行)的通知。
”调增费率见下表:建筑分册装饰分册甲级 90.17 82.61乙级 57.24 52.00丙级 27.5 25.36丁级 21.77 20.00七、本定额中的人工、材料、机械消耗量,是在正常施工条件下,按合理施工组织确定的。
除注明者外,不予调整或换算。
八、本定额仅列出主要材料用量,次要材料已包括在其他材料费内。
费用部分1、淄博市97年建筑工程材料调整系数是指全部材料还是辅助材料?——指全部材料。
2、一个单位工程存在不同的结构类型时,怎样套用建筑工程材料调整系数?——以其中一种结构类型在工程总体中占的比例为准。
96定额综合及补充解释--建筑分册第一章基础工程第一章基础工程1.定额第一节适用于设计室外标高与自然地坪间的单独挖、填、运土石方,而且定额按机械开挖考虑,当施工采用人工挖运土方时,是否允许调整?土石方外运距离如何确定?──不允许调整。
土石方外运距离,按设计规定或施工现场情况,以合同形式明确。
2.定额石方爆破是按火雷管考虑,如采用电爆破是否允许换算?──允许换算。
3.设计规定爆破有粒径要求时,所需增加的费用如何计算?──所增加的费用按实计算。
4.定额强夯子目是按夯点不间隔排列顺序,依次夯够设计击数计算的。
当设计为间隔夯击时,如何计算工程量?──设计为间隔夯击时,当间隔夯击点间距大于8米时,工程量按有效处理面积的70%计算。
5.钢筋砼预制桩桩长18米以内、30米以内,定额包括接桩,若设计未考虑接桩时,是否扣除接桩内容?──扣除定额子目中接桩部分内容。
6.打钢筋砼桩的实际深度与设计不符时,打桩工程量如何调整?──截桩长度在1米以内,不扣减打桩工程量。
超过1米时,超过部分按实扣减打桩部分的工程量。
7.回旋钻机钻孔定额子目包括钻孔入岩,入岩部分是指强风化岩还是中风化岩、微风化岩?──包括强风化岩和中风化岩。
当设计要求钻入微风化岩时,入岩部分每立方米增加回旋钻机0.8个台班,增加其它材料费34元,增加2.5个工日。
8.人工挖孔灌注砼桩,设计要求挖孔入岩时如何套用定额?──人工挖孔入岩(中风化岩)按定额附注规定。
机械钻孔入岩(中风化岩),每立方米入岩增加l 3个工日,凿岩机0.2台班,1 0立方米空压机0.2台班。
机械钻孔入岩(微风化岩),增加6.24个工日;凿岩机0.3台班,10立方米空压机0.3台班。
9.桩载荷试验是否包括试坑开挖、疏干排水及沉桩、锚桩、试验设备的搬迁、加荷体的运输费?──不包括。
上述内容另行计算。
10.定额内的打桩机械是否允许调整?──不允许。
11.有梁式钢筋砼满堂基础,设计为下翻梁时,其土方如何计算?──满堂基础下翻梁的基础土方,按设计梁轴线长度乘断面,并入满堂基础土方内计算。
一九九六年山东综合定额土建部分定额解释1、论坛的解释是不是具有法令性?论坛的解释是否可以作为工程结算的依据还是只是作为指导?答:本论坛解释只提供参考,如需提供法律依据请向省站提出书面申请。
2、最高人民法院关于审理建设工程合同纠纷案件的暂行意见?答:为了维护、规范建设工程市场经济秩序,正确审理建设工程合同纠纷案件,根据《中华人民共和国合同法》、《中华人民共和国建筑法》的有关规定,结合审判实际经验,特作如下暂行规定。
诉讼主体1 建设工程合同纠纷案件的当事人通常为建设工程的发包人和承包人。
人民法院应根据不同的情况来具体确定该类纠纷案件当事人的诉讼地位。
2 因拖欠工程款引起的纠纷,承包人将承包的建设工程合同转包而由实际施工人起诉承包人的,可不将发包人列为案件的当事人;承包人提出将发包人列为第三人,并对其主张权利而发包人对承包人又负有义务的,可将发包人列为第三人,当事人根据不同的法律关系承担相应的法律责任;如转包经发包人同意,即属合同转让,应直接列发包人为被告。
3 因工程质量引起的纠纷,发包人只起诉承包人,在审理中查明有转包的,应追加实际施工作共同被告,实际施工人与承包对工程质量承担连带责任。
4 施工人挂靠其他建筑施工企业,并以被挂靠建筑施工企业名义签订建设工程合同,而被挂靠建筑施工企业不愿起诉的,施工人可作为原告起诉,不必将被挂靠建筑施工企业列为共同被告。
5 施工人挂靠其他建筑施工企业,并以被挂靠建筑施工企业的名义签订建筑工程合同而被起诉的,应将施工人和被挂靠建筑施工企业列为共同被告;被挂靠建筑施工企业对施工人因承揽的工程不符合质量标准造成发包人损失的,应承担连带责任。
6 两个以上的承包人联合承包工程,由其中一方与发包人签订建设工程合同而发生纠纷的,其他联合承包工程的施工人应列为共同的原被告。
7 两个以上的法人、其他经济组织或个人合作建设工程,并对合作建设工程享有共同权益的,其中合作一方因与工程的承包人签订建设工程合同而发生纠纷的,其他合作建设方应列为共同原被告。

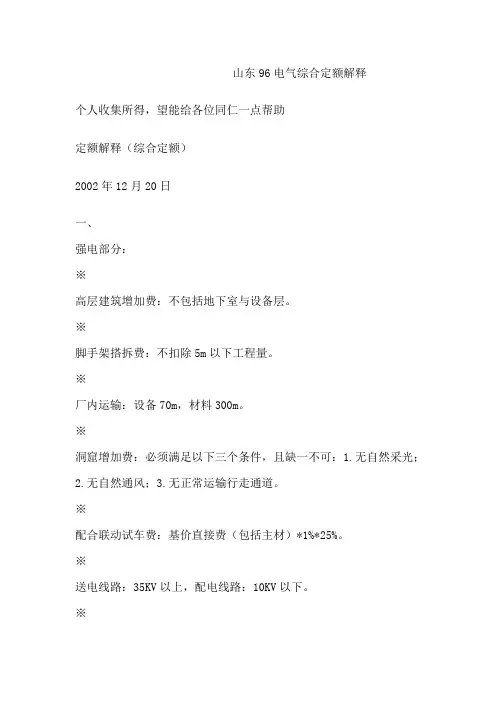

山东96电气综合定额解释个人收集所得,望能给各位同仁一点帮助定额解释(综合定额)2002年12月20日一、强电部分:※高层建筑增加费:不包括地下室与设备层。
※脚手架搭拆费:不扣除5m以下工程量。
※厂内运输:设备70m,材料300m。
※洞窟增加费:必须满足以下三个条件,且缺一不可:1.无自然采光;2.无自然通风;3.无正常运输行走通道。
※配合联动试车费:基价直接费(包括主材)*1%*25%。
※送电线路:35KV以上,配电线路:10KV以下。
※变压器安装:箱式变压器可按容量大小套用普通变压器全统定额安装。
※成套高压配电柜:安装费中已包括系统调试费,若无基础槽钢,则按基价*83%*11%计取。
※定型照明配电箱预埋木箱:套用全统定额接线箱安装。
※小型配电箱(户箱):套用综合定额户表板安装,或套全统定额小型配电箱安装2-441.※电机检查接线:三相电机都可套用。
※集中空调风机盘管:套全统定额2-555*0.1,不计取调试费。
※送配电系统调试费:必须满足以下三个条件,且缺一不可:1.有断路器;2.有继电保护器;3.有测量仪表且有调试报告。
※成套低压配电柜:安装费中已包括系统调试。
※一栋楼(住宅楼)若无低压配电柜,可给一个系统调试,但必须出调试报告。
若单位只做低压柜二次出线,可考虑给一个系统调试。
※电缆保护管:若两根以上,则套用全统定额子项。
※高层建筑竖井中若用电缆桥架敷设:套用电缆沿桥架敷设定额,人工费增加30%。
※电缆穿管敷设:电缆套用直埋。
套管套用普通钢管敷设,若单芯电缆,相应子项*0.66.※综合定额中电缆头制作:若采用新式电缆头,可套用全统定额电力电缆敷设,电缆头安装,分开套项。
※电缆在各部位预留量:按全统定额规定计算。
※金属线槽与电缆桥架区别:桥架100mm以上,线槽150mm以下。
※金属软管敷设:市价考虑金属管接头,省价考虑尼龙管接头。
※接线端子:管内穿线未包括接线端子,可执行全统定额子项,进出配电柜、箱,则已包括接线端子制安,不再单独计取,若进出电表箱、户表板、插座箱,可计取。
山东省96综合定额解释及补充规定1山东省综合定额解释及补充96-1规定山东省建委文件[1997]342号鲁建标发关于印发《山东省建筑、安装工程一九九七年十一月十六日综合定额解释与补充规定》的通知目录各市地建委、省直有关部门:《山东省安装工程、《山东省建筑工程综合定额》《山东省安装工程费用定额》一、综合定额》及其配套的费用定额自颁发以来,各单位...... ............................... .. - 2 - 解释 .在执行中提出了一些问题。
为此,我们制定了《山东《山东省安装工程综合定额》二、,现予省建筑、安装工程综合定额解释与补充规定》错误!未定义书签。
............. 解释.颁发,望认真贯彻执行。
凡与本解释和补充规定不一共性问题错误!未定义书签。
致的,均以本解释和补充规定为准。
!误电气工程错第一册未定义书签采暖、给排水第二!未定义书签。
煤气工程错误通风空调工程第三册未定义书签。
............. 错误!《全国统一安装工程预算定三、额山东省单位估价表》解释 ... 未定义书签。
!误- 1 -计取其他直接费和人工费调整费《山东省安装工程费用定额》解释一、时,是否按《山东省安装工程综合没有取得山东省工程取费许可证1、定额》总说明中的规定?的施工企业,如何执行《山东省安是。
装工程费用定额》(以下简称费用应按《山东省安装工程综合答:定额》总说明中的规定执行。
定额)?3、按山东省建委鲁建标发[1996]23远地施工增加费应如何计算?答:因工程特殊,需指定施工企业进号文件规定,没有取得工程取费许答:行施工而发生的远地施工增加费,可证或年检不合格的施工企业,不由承发包单位商定,按实结算。
凡得计取除定额直接费以外的其他招投标工程,施工企业中标后而发费用。
生的远地施工增加费,不得计取。
、2工业安装工程及炉窑砌筑工程,- 2 -施工企业均按表中规定计取。
临时设施费和八项其他直接费包若4、发包单位提供部分或全部临时干费的费率各是多少?若发包单设施时,所发生的费用由承发包位提供部分或全部临时设施时,应双方协定。
1996山东省建筑工程综合定额解释与补充规定总说明第一章地基处理与防护工程建筑面积——层高在2.2 米以内的小棚、技术层、设备层,均不计算建筑面积,同样不计算层数。
二次装饰——建筑物交付使用后的再装修以及在使用功能的面层上再装修。
层住建筑工程中,坡屋面下建筑的格数是否计算建筑面积——有使用功能的按外墙围护结构计算建筑面积,没有使用功能的不计算。
脚手架按单项脚手架计算。
砼工程施工中采用对拉螺栓是否计算费用——计算。
按实际使用量执行钢筋调整子目计算。
关于编造补充定额时,材料预算价格的确定——编造补充定额时缺少省价的材料,按市预算价格作为省价,原规定停止执行:市预算价格/1.2=省价格。
建筑垃圾外运费如何计算——建筑垃圾的清理(建筑物四周2 米以外)及外运应由建筑单位负责,建筑单位委托施工单位外运的,应执行运输部门的价格,只计取税金和定额管理费。
钢筋的计算——1、定额是手工绑扎部分焊接编制实际工程不得因具体情况的不同而调整,焊接费已在定额内包括。
竖向钢筋若采用电渣压力大于或冷挤压套筒连接按接头总个数套用相应定额,不在计算钢筋搭接长度。
竖向钢筋采用其他焊接方式,按上述(水平方向钢筋的规定计算);2、工程施工过程中采用冷扎带肋钢筋,按钢筋总量套建筑单位单独发包工程总包施工单如何计算——建设单位将单位工程量中的部分工程量单独发包,属承包合同中约定的总包施工企业,只能计取自行完成部分的有关费用。
总包单位与其他施工队伍的配合应在合同中规定,不属于承包合同中约定的总包施工单位,将非自行完成部分按规定计取各项费用后,从预结算中扣减定额直接费。
打桩工程、室内柜类、外墙玻璃幕墙等除外。
五、地沟:设计未采用标准图或设计地沟断面与定额所列断面不符时,可套用各单项定额项目。
1、地沟挖土:套第一章基础土石方挖土深度2m以内子目。
2、地沟垫层:按地沟垫层断面*设计净长度套用第二章独立基础垫层项目。
3、砖砌地沟:套用第二章地沟砌砖子目以m3 计算。
山东省96综合定额解释及补充规定-1山东省建委文件鲁建标发[1997]342号关于印发《山东省建筑、安装工程综合定额解释与补充规定》的通知各市地建委、省直有关部门:《山东省建筑工程综合定额》、《山东省安装工程综合定额》及其配套的费用定额自颁发以来,各单位在执行中提出了一些问题。
为此,我们制定了《山东省建筑、安装工程综合定额解释与补充规定》,现予颁发,望认真贯彻执行。
凡与本解释和补充规定不一致的,均以本解释和补充规定为准。
一九九七年十一月十六日目录一、《山东省安装工程费用定额》解释........................................ - 2 - 二、《山东省安装工程综合定额》解释.............. 错误!未定义书签。
共性问题错误!未定义书签。
第一册电气工程错误!未定义书签。
第二册采暖、给排水、煤气工程错误!未定义书签。
第三册通风空调工程............. 错误!未定义书签。
三、《全国统一安装工程预算定额山东省单位估价表》解释 ...错误!未定义书签。
- 1 -一、《山东省安装工程费用定额》解释1、没有取得山东省工程取费许可证的施工企业,如何执行《山东省安装工程费用定额》(以下简称费用定额)?答:按山东省建委鲁建标发[1996]23号文件规定,没有取得工程取费许可证或年检不合格的施工企业,不得计取除定额直接费以外的其他费用。
2、工业安装工程及炉窑砌筑工程,计取其他直接费和人工费调整费时,是否按《山东省安装工程综合定额》总说明中的规定?答:是。
应按《山东省安装工程综合定额》总说明中的规定执行。
3、远地施工增加费应如何计算?答:因工程特殊,需指定施工企业进行施工而发生的远地施工增加费,由承发包单位商定,按实结算。
凡招投标工程,施工企业中标后而发生的远地施工增加费,不得计取。
- 2 -4、临时设施费和八项其他直接费包干费的费率各是多少?若发包单位提供部分或全部临时设施时,应如何计算?答:临时设施费属于其他直接费范畴,两项合并以一个费率表现,各自费率见下表:工程类别费用名称民用安装工程工业安装工程炉窑砌筑工程Ⅰ类Ⅱ类Ⅲ类Ⅳ类Ⅴ类Ⅰ类Ⅱ类Ⅲ类Ⅳ类Ⅴ类Ⅰ类Ⅱ类八项其他直接(%) 38 32 24 18 10 40 36 26 20 12 66 45 临时设施费(%)15 13 11 8 4 16 14 12 9 4 23 18述费用规定为包干使用,不论实际是否发生,发生多少,施工企业均按表中规定计取。
⼭东省96综合定额解释及补充规定-4第三册通风空调⼯程1、本册说明第⼗⼀条“⼯作物操作⾼度超过六⽶以上时,按定额⼈⼯费的15%计超⾼增加费,其中⼯资占25%”是否有误?答:属于印刷错误,册说明第⼗⼀条中:“…其中⼯资占25%”应取消。
2、对于铝合⾦、不锈钢及塑料制风管及部件的制作与安装应执⾏什么定额?答:综合定额不适⽤于铝合⾦、不锈钢风管及部件的制作与安装,发⽣时可按共性问题解释第⼀条规定处理。
塑料风管及部件可执⾏本册说明第九条规定。
3、钢制通风管道若设计采⽤渐缩管时,应怎样执⾏定额?答:钢制通风管道若设计采⽤渐缩管时,不论是矩形还是圆形,均套⽤相应厚度风管制作安装定额,⼈⼯乘以系数2.5。
4、镀锌钢板风管制作安装定额中的⾓钢法兰、加固框、⽀吊架的⽤量,是否允许调整?答:不能调整。
如果设计有特殊要求,要经定额主管部门批准后进⾏调整。
5、如果现场供应成品通风部件安装,应怎样套⽤定额?答:发⽣上述情况时,综合定额中列有的成品部件安装定额项⽬可直接套⽤,成品部件本⾝价格计为主材费,综合定额中未编列项⽬的,按册说明第⼗三章规定计算。
6、风机盘管安装完后再吊顶棚时,应属于明装还是暗装?答:定额中的明装、暗装是指风机盘管的安装型式,⽽不是指安装与吊装的顺序。
所以安装完后再吊顶,仍属暗装,暗装定额中已包括了⽀架的制作、安装及防腐等内容。
7、钢制风管、玻璃钢风管的⽀架定额是怎样考虑的?如实际与定额不⼀致,能否调整?答:钢制风管⽀架是按⽤膨胀螺栓固定考虑的,玻璃钢风管是按在预埋板上(属⼟建预埋)焊接固定考虑的。
不论采⽤何种型式固定,不能调整定额。
但若设计采⽤特殊固定⽅式时,经定额编制部门批准后⽅可调整。
8、玻璃钢风管安装的⼯作内容及其材料费包括哪些?主材费计算时应注意什么?答:玻璃钢风管安装包括风管及管件的就位、固定、连接和吊托⽀架的制作安装除锈刷油。
其中风管上的加固框、法兰、吊托⽀架是按钢制考虑的,并将所⽤圆钢、扁钢、⾓钢计列于定额计价材料内。
23218-12187-山东96定额问题解析96定额问题解析第一章1、96定额,1-71计算规则桩长乘设计断面,断面是否包括护壁?定额包括两种砼,哪一个是桩的?回复:包括护壁。
C20现浇砼是桩芯砼。
2、96定额,桩基础工程,桩伸入桩承台基础垫层并且与垫层重叠那部分工程量,在计算垫层时,是否需扣除(单个桩面积小于0.3平方米)?回复:不扣除。
3、96定额,关于桩承台,柱的计算高度是不是应该从承台上表面以上始计算为柱?还是埋置以下为基础以上为柱?回复:应按计算规则,设计室内地坪以下均为基础。
4、96定额,打桩后基坑开挖1-32中是否只适用于带形桩承台,对于独立桩承台的挖填土是否应套单项?1-269与1-17?回复:适用。
定额1-32~33子目,包括回填土内容。
5、96定额,框架结构独立桩承台基础,机械大开挖,深度2.45米桩头比底标高出0.45米,请问该挖土应套1-33子目2米外桩间挖土还是按补充定额1-269执行。
回复:1-33子目是人工挖桩间土子目。
建议套用1-27子目,工程量按标高-1.99m;0.5m部分另行计算,套用1-33子目。
6、96定额,桩基小应变试验包不包括在定额内?回复:包括。
7、96定额,桩基为螺旋钻孔桩,请问质检站要的静载试验、大小应变的试验费是否应有建设单位支付?并且,由此配合的实验机械进出场、钢筋切割、补桩、砌砖胎膜等费用是否由建设单位支付?回复:静载试验、大小应变的试验费应由建设单位支付(除非合同另有约定);费用由业主支付,由此产生的其他配合费用,你说应由谁来支付?7、桩基础上浇筑满堂砼,是否可套用桩承台?如无相应定额,可建补充定额还是套满堂基础?回复:套满堂基础子目,定额补充规定中有增加凿桩头内容。
8、(1)某工程为粉喷桩地基,基坑为全部大开挖,槽底标高为-2.20米,桩顶(破桩前)标高为-1.90米,槽底有局部地基加深处理并回填中砂垫层。
子目套用时土方大开挖部分及局部加深部分能否将工程量合并后套用1-32打桩后基坑开挖子目及定额解释第4页第23条(凿桩头按每10立方米定额单位,增加17.97个工日)来计算?如不能该如何套项?(2)96定额解释第4页第23条:凿砼桩头按每10立方米定额单位,增加17.97个工日部分的工程量是按所凿桩头的工程量还是满堂基础的工程量?回复:1.局部加深套用综合解释单独土方,不可并入大开挖定额项目。
第二册采暖、给排水、煤气工程1、执行本册定额时,是否也可以按全统定额第八册中“主体结构为现场浇注采用钢模施工的工程:内外浇注的定额人工乘以 1.05;内浇外砌的定额人工乘以1.03”的规定执行?答:不可以。
综合定额已综合考虑了各种结构类型工程的因素。
2、册说明第十五条“设置在管道间(井)、管廊、已封盖地沟、已吊顶棚内的工程项目,其定额人工乘以系数1.3”其计取范围包括哪些?答:该系数仅指在上述范围内的工程,而不是全部工程。
在上述范围内的所有安装工程项目应包括:管道安装、阀门、法兰、管件及附件的安装和管道及其支架的除锈、刷油、保温等工程内容。
3、管道安装时,所用弹簧支架、木垫式支架及滚动式管座的工程项目,该怎样套用定额?答:综合定额中室内各类管道安装项目,均已包括了支架的制作、安装及除锈刷油等内容。
室外管道支架应按设计工程量另套用相应管架子目。
但不论室内、室外管道支架,定额中已综合考虑了一般支架、弹簧支架、木垫式支架、滚动滑动支架等各种型式的管道支架,执行定额时,不作调整。
但所用弹簧、木垫、滚轴(珠)以及其他外购件、外协件的本身价格,应另行计入主材费。
4、螺纹连接的管道系统中设计有法兰时,其费用应另计否?答:螺纹连接的管道系统中,法兰安装费用已包括在管道安装定额内,但法兰及其螺栓的材料费应另行计入主材费。
5、综合定额中列有工业建筑采暖系统的散热器支管安装定额项目,请问工业建筑中的采暖管道是否可以执行该项目?答:工业建筑中采暖系统安装,均按全统定额第八册规定计算。
综合定额中编列的工业建筑散热器支架安装定额项目,暂不使用。
6、水暖工程中的打洞、堵眼费用,如何计算?答:水暖管道的打堵洞眼工作内容及其费用已包括在相应的管道安装定额内,不再另计。
7、管道安装所包括的支架制安含量如与实际相差较大时,可否调整?主干管敷设地沟中,其支架能否另计?答:管道安装定额项目内所包括的支架的制作与安装是综合考虑的,不论实际数量有何差异,均不得调整定额。
96综合定额解释二、《山东省安装工程综合定额》解释共性问题1、在计算民用安装工程直接费时,《山东省安装工程综合定额》(以下简称综合定额)中遇有缺项应如何处理?答:使用综合定额计算民用安装工程直接费时,如遇有缺项,经定额管理部门核准后,可执行《全国统一安装工程预算定额山东省单位估价表》中有关定额子目,或按规定程序编制一次性补充定额。
有关费用的计取,仍按费用定额中民用安装工程的费用规定计取。
2、综合定额编制依据的正常施工条件,是怎样规定的?施工中遇有与定额规定不符的情况时,应怎样计取费用?答:综合定额所考虑的施工条件是:(1)所有被安装设备、构件、材料、成品及半成品部件等完整无损,经过出厂检验质量合格,合乎设计要求,达到安装条件,在物资供应上能满足施工进度要求。
(2)安装与土建施工交叉正常,建筑物的主要工程已能满足安装工程的要求。
(3)预留孔洞或预埋件,质量合乎安装要求。
(4)施工工序街接正常,施工环境、温度、气候正常,无有害因素影响。
(5)场地平整,水、电、道路畅通,能满足施工需要。
对于在不具备上述施工条件的情况下,而又必须采取其他措施施工时,所发生额外的工、料、机械的消耗费用,除定额有注明外,可按批准的施工方案或措施另行计算。
3、定额中标注为按实际计算的主材数量是否包括损耗量?施工损耗按何规定计算?答:综合定额中列为按实际发生计算的主材量,是指按工程量计算规则计算的工程量和定额规定的损耗量之和,其中损耗量按全统预算定额中规定的相应材料的损耗率计算。
4、施工现场内的运输距离超过定额取定的距离时,可否调整定额?答:凡在施工现场范围内,设备、材料的水平运输(提运至施工现场内指定存放地点处)、垂直运输的距离,不论实际与定额取定值相差多少,均不允许因此调整定额。
但定额内未包括施工现场范围以外或现场指定存放地点以外的水平运输,发生时另计;超过檐高20米或层高六层以上的垂直运输,已计入高层建筑增加费内。
5、计取高层建筑增加费时,地下室、设备层是否也计算层数?答:建筑物室内设计地坪以上超过六层或檐高20米以上时,方可计取高层建筑增加费。
山东96综合定额解释
1、问:装饰工程墙面刷乳胶漆,如何计算工程量?
答:墙面刷乳胶漆工程量按墙面的展开面积计算,应扣除墙裙,踢脚板等面积。
2、问:某装饰工程墙面刷乳胶漆,基层刮三遍腻子,如何执行定额?
答:执行每增一遍腻子子目。
3、问:某工程按规定不能计取超高费,但施工企业在实际施工中使用了超高机械,此种情况能否计取超高机械的进出场费?
答:不能计取超高机械的进出场费。
4、问:定额12-23塔式起重机固定式基础子目中是否包括固定式基础的拆除?
答:包括固定式基础的拆除。
5、问:如何执行装饰定额硝基清漆项目?
答:装饰定额硝基清漆项目,定额按五遍成活考虑,每遍成活按规程要求包括二遍刷油一遍磨退。
6、问:如何执行木方面刷防火涂料子目?
答:按木方钉铺在墙柱的投影面积计算工程量。
7、问:甲方单独将合同约定范围内的分部分项工程,如铝合金、防水等项目另外分包(肢解工程),总包单位如何结算?
答:总包单位应将分包项目计入直接费,计取各项费用后再将定额直接费扣减,人工费调增部分不得扣减。
8、问:招标工程,合同订立后,如工程施工期间工程造价发生政策性调整,如地区估价表、调整系数变动,结算时标价是否调整?设计变更如何计算?
答:合同一次性包死的工程标价不再调整,合同约定可调整的工程可按执行日期换算可调整部分工程量。
对于设计变更,原标价包含但没有施工的项目应按原标价扣减,原标价不含,后增加的项目则应按新标准计算。
9、问:砼基础中,如按轴线敷设暗梁,是否套用有梁基础字目?
答:应执行无梁子目。
10、问:室内地坪以下,钢筋砼基础扩大面以上部分素砼,如何直执行定额?
答:条形基础项目:若此部分砼高宽比h/d>4,此部分砼按砼墙计算;若h/d≤4,且砼标号与扩大面以下部分相同时,则应合并按钢筋砼有梁条形基础计算;若h/d≤4,且砼标号与扩大面以下部分不同时,则按基础圈梁计算。
满堂基础项目:若有地下室,则地下室地坪以上部分砼按砼墙计算;若无地下室,且h/d>4,此部分砼按砼墙计算;h/d≤4,则按基础圈梁计算。
11、问:SBS防水卷材,如采用搭接法施工,定额5%的损耗不能满足,如何调整?
答:损耗按14%计算。
12、问:为确保工程质量,应甲方要求,砼表面抹灰刷界面剂,如何计价?
答:根据配合比计算界面剂用量,只计取材料费。
13、问:执行3-121子目(抹灰系数120),其板下花篮梁是否还计取梁的抹灰系数?
答:不计取。
14、问:现浇有梁板,若梁两侧板厚不一致,梁高如何确定?
答:按平均高度计算。
15、问:框架结构工程,底层框架间砌粘土砖墙,如何计算工程量,如何套用定额?
答:按砖墙的实砌面积计算工程量,套用相应普通内外砖墙子目。
16、问:6米以内基础大开挖,是否全部按人工开挖计算,6米以上方可按机械开挖计算?答:基础大开挖执行人工定额还是机械定额与开挖深度无关,应按甲方批准的施工组织设计
执行。
17、问:楼地面贴500×500、600×600普通地面砖,如何执行定额?
答:执行I-101、I-102子目,面砖价格找价差。
18、问:楼地面贴块料面层,是否按主墙间净面积计算,门洞、壁龛部分是否计算?
答:楼地面贴块料面层应按实贴面积计算,门洞、壁龛部分计算。
19、问:柱面贴条形面砖,如何执行定额?
答:按实贴面积计算工程量,套用墙面子目,并调增人工费10%。
20、外墙装饰线如弧线、圆线、凹线、凸线等小面积抹灰,如何执行定额?
答:小面积抹灰已包括在定额内不单独计算。
21、地下室层高小于2.2米时,如何执行脚手架?
答:执行单项脚手架。
22、电线管敷设在桥架内或顶棚内,是否执行PVC管?
按PVC管明设套用定额。
23、户内配电箱安装执行什么定额?
答:执行电气安装定额中电表箱安装定额。
24、给排水管道敷设在墙体内应如何套价?
答:根据设计要求由甲乙双方编制一次性补充定额,经市造价管理处批准后执行。
25、人工工资浮动价合同末约定的如何办理结算,甲乙双方协商不成的如何执行?
答:人工工资实行浮动价应在合同中约定,合同未约定的,在结算期内甲乙双方仍可继续协商,协商不成的可由市造价管理部门协调仲裁。
26、住宅楼顶部阁楼(即斜屋面)1/2高度大于2.2米是否计算建筑面积。
答:层高大于2.2米部分计算建筑面积。
27、问:室外热力管道安装采用带保温层的夹套钢管,如内层(介质)钢管--保温层--外层保护钢管或内层(介质)钢管--保温层--外层塑料保护管结构,应如何执行定额?
答:室外热力(蒸汽或热水)管道采用厂家定型生产的带有保温层的夹套钢管,在执行安装定额时可按下列方法处理:
1、该管道安装参照《全统定额》第六册相应项目执行;
2、执行定额时按内层管道工况套用相应子目,其人工、机械乘以系数1.80~2.30(具体取定值由双方根据现场情况确定);外层管不再单独计算;
3、内、外层管道所用连接管件,按其各自管径分别套用相应定额子目;
4、如外层管为塑料材质时,管道安装仍按原定额解释规定执行。
外层塑料管连接处,可按管件套用相应定额。
2003消耗量定额解释
1、建筑工程消耗量定额与修缮工程预算定额的分界:修缮工程中,300㎡以内的零星添建工程,执行修缮定额;超过300㎡的添建工程,执行建筑定额。
2、砌筑材料的规格,设计与定额不同时,可以换算,但消耗量不变,系指定额材料块数折合体积与定额砂浆体积的总体积不变。
3、各种砌体子目,均包括原浆勾缝内容。
加浆勾缝时,按定额第九章第二节相应规定计算。
4、坡屋面顶板,按斜板计算。
屋脊处八字脚的加厚混凝土(素混凝土)已包括在消耗量内,不单独计算。
若屋脊处八字脚的加厚混凝土配置钢筋作梁使用,应按设计尺寸并入斜板工程量内计算。
5、现浇混凝土柱、梁、墙、板的分界:
⑴混凝土墙中的暗柱、暗梁,并入相应墙体积内,不单独计算;
⑵梁、墙连接时,墙高算至梁底;
⑶墙、墙相交时,外墙按外墙中心线长度计算,内墙按墙间净长度计算;
⑷柱、墙与板相交时,柱和外墙的高度,算至板上坪;内墙的高度,算至板底;板的宽度,按外墙间净宽度(无外墙时,按板边缘之间的宽度)计算,不扣除柱、垛所占板的面积;
⑸电梯井壁,工程量计算执行外墙的相应规定。
6、大理石、花岗岩楼地面面层点缀子目,其点缀块料按规格块料、被点缀的主体块料按现场加工编制。
点缀块料面层的工程量,按设计图示尺寸,单独计算;不扣除被点缀的主体块料面层的工程量,其现场加工的人工、机械也不增加。
7、各种现浇混凝土板、楼梯、圈梁、过梁、楼梯、雨蓬、阳台、挑檐中的梁和挑梁,混凝土构造柱,均不单独计算。
8、内装饰脚手架,内墙高度在3.6m以内时按相应脚手架子目30%计取。
但计取满堂脚手架后,不再计取内装饰脚手架。
9、钢梁执行钢制动梁子目,钢支架执行屋架钢支撑(十字)子目。
10、墙面抹灰(含一般抹灰和装饰抹灰)的工程量,应扣除零星抹灰所占面积,不扣除各种装饰线条所占面积。
11、平挂式安全网(脚手架与建筑物外墙之间的安全网),按水平挂设的投影面积,以平方米计算,执行定额10-1-46立挂式安全网子目。
12、檐高超过20m的建筑物,其超高人工、机械增加的计算基数为除下列工程内容之外的全部工程内容:
⑴室内地坪(±0.000)以下的地面垫层、基础、地下室等全部工程内容;
⑵ ±0.000以上的构件制作(预制混凝土构件含:钢筋、混凝土搅拌和模板)及工程内容;
⑶垂直运输机械、脚手架、构件运输工程内容。
13、同一建筑物,檐口高度不同时,其超高人工、机械增加工程量,应分别计算。
14、构件运输,包括场内运输和场外运输。
场外运输,系指施工单位将构件从构件预制厂运至施工现场构件堆放点的运输。
15、现浇混凝土悬挑板的翻檐,其模板工程量按翻檐净高计算,执行10-4-211子目;若翻檐高度超过300mm时,执行10-4-206子目。
16、大型机械场外运输,指大型施工机械整体或分体,自停放地运至施工现场,或由一施工现场运至另一施工现场25km以内的装卸、运输(包括回程)、辅助材料以及架线等工作内容。
