铁路桥梁伸缩缝技术交底完整版本
- 格式:doc
- 大小:36.00 KB
- 文档页数:5

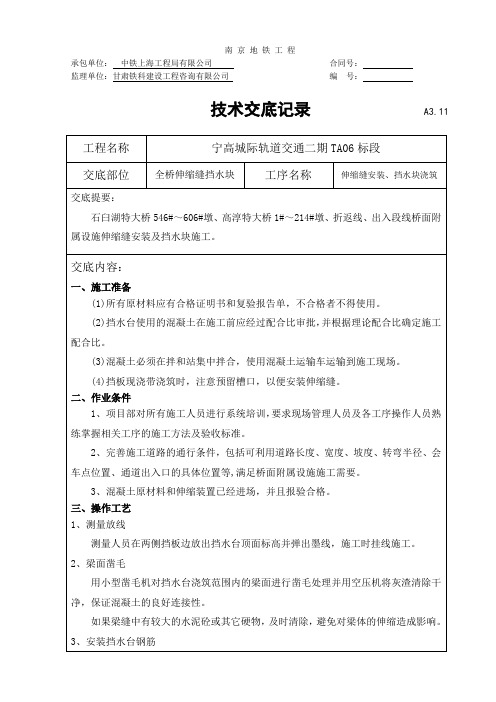

南京地铁工程
承包单位:中铁上海工程局有限公司合同号:
监理单位:甘肃铁科建设工程咨询有限公司编号:
技术交底记录A3.11
、组装伸缩缝
在场地,将耐候钢与橡胶密封带或防水橡胶条按设计尺寸组装成整体,先将耐候钢凹槽内的泡沫条去掉,再使用专用工具嵌装橡胶密封带或防水橡胶条,最后使用弓形板固定型钢间隙成设计宽度。
弓形板横向间距0.5m左右。
组装时不能损伤橡胶密封带或防水橡胶条,橡胶密封带或防水橡胶条必须完全嵌入到型钢的型腔内。
使用前,由吊车吊运上桥,双点起吊,严禁单点起吊。
在吊装伸缩缝时,应注意吊点的位置、吊装方法,并检查吊绳的强度,确保其平衡和安全,保证伸缩缝不变形。
、安装伸缩缝
、挡水台浇筑
凝土浇筑前需再次对模板进行检查,确保模板尺寸正确,加固牢固,一切正常后,将挡水台模板内的梁面洒水湿润,以保证混凝土良好的连接。
C30混凝土由自建站集中拌制,采用混凝土罐车运至施工现场,汽车吊吊送吊斗上桥,混凝土放至手推车内,人工铲入模内浇筑。
混凝土运至施工现场后,应检测混凝土的指标,合格后方可浇筑。
采用ZD30型振捣棒振捣,同时配合钢钎插捣,振捣过程中,避免对钢筋、模板的冲击。
混凝土振捣完成后,以模板上顶面为基准先用塑料抹子初步抹平,然后在混凝土。
桥梁伸缩缝施工安全技术交底一、施工技术基本交底内容1.一般性安全技术交底内容1、参加施工的工人必须熟悉本工种的安全操作规程,进场后必须通过‘三级’教育方可上岗,在作业中不得违章作业,不得违反劳动纪律。
2、正确使用个人防护用品,进入施工现场必须戴好安全帽,执行安全防护措施。
严禁穿高跟鞋、拖鞋和光脚作业,严禁在施工现场吸烟,不得酒后上岗、作业。
4、夜间作业必须有足够的照明设施,使用草坪灯照明,严禁用碘钨灯。
5、机械操作人员必须熟悉设备的使用性能和安全操作规程。
6、设备技术状态必须良好,安全设施齐全有效,外露传动部分必须有防护装置,不准带病作业。
7、作业前必须检查设备技术状态和安全设施是否完好,试转正常后方可准作业。
8、禁止在坡底下休息,在坡底下作业时,应注意滑坡或石块跌落;坡面发现松顶、浮石、裂隙等不安全因素应先作处理。
2、施工现场用电安全2.1、施工现场的临时用电电力系统严禁利用大地做相线或零线;相线、N线、PE线的使用应符合要求;保护零线必须采用绝缘导线;接零保护系统的设置,应符合规定要求;当施工现场与外电线路共用同一供电系统时,按规定操作。
2.2、在条件恶劣的施工现场的电器设备必须采用保护接零。
2.3、施工现场内的机械设备及钢脚手架等金属结构应装置避雷装置,其固定的动力、控制、照明、信号及通信线路等宜采用钢管敷设;现场内所有防雷装置按规定执行。
2.4、配电箱由项目部统一配备;每台用电设备必须由各自专用的开关箱;动力配电箱与照明配电箱应分别设置;其设置及操作应符合规定要求。
2.5、严禁发电机与用电设备直接相连,应经过开关与之连接。
2.6、严禁使用(白色)护套线做电源线。
3、混凝土振捣安全操作要求5.1、操作人员要注意上部吊运的灰斗、下部的钢筋和模板,以防碰撞、绊倒。
5.2、浇注混凝土时,不准站在模板或支撑上,必须站在脚手板上操作。
5.3、操作振捣器的人员,必须戴好绝缘手套。
振捣器的闸箱必须安装漏电保护器。
1 1施工技术交底记录I:程名称:施工单位:编号:ZLGJ014项目技术负责人:项目专业施工员:项目专业质量检查员:2、现场使用的机具,在施工结束后应堆放整齐,不能随意乱堆。
3、在高空作业过程中,严禁发生高空坠物。
4、加大机械设备的保养力度,杜绝因设备问题而延误工期。
8、其它事宜1、在施工过程中,梁面所有的施工部位及尺寸均以施工图纸为准。
要求我们施工人员在施工前一定要熟悉施工图纸,明确施工部位及对应尺寸,按图施工。
严格按照图纸要求,结合现场实际情况,科学、有效的组织施工,合理安排。
2、四级以上强风天气不宜进行伸缩缝施工。
3、严格控制施工质量,确保伸缩缝安装质量,满足使用要求。
4、此交底中遗漏未交到的事宜,均按有关技术指南以及工程质量验收标准执行。
施工单位技术交底人(签字): 施工班组接受人(签字):3)尺寸偏差伸缩装置的尺寸偏差应符合施工图《设计说明》表3要求。
4)产品外观产品外观质量要求应符合施工图《设计说明》表4规定。
5)技术要求A、TQJS橡胶伸缩装置与混凝土或钢材之间的链接应足够牢固,保证在每200mm拉力1KN条件下,粘接部位不脱离。
B、TQJS橡胶伸缩装置安装后应具有良好的防水性能,在注满水高度5m情况下,保持24h后渗漏。
C、TQJS橡胶伸缩装置的构造应能满足其两侧梁体正常的顺桥向、横桥向和竖向位移以及转动的需要。
D、TQJS橡胶伸缩装置沿长度方向发生5mm位移时不得脱落。
E、TQJS橡胶伸缩装置压缩到设计压缩量时橡胶伸缩装置不得脱落。
F、TQJS橡胶伸缩装置安装时采用充气方法进行安装,充气气压采用0. 05Mpa o机械设备:小型汽油发电机、磨光机、手工切割锯、充气装置、相关道具等。
3.施工进度安排期目标实际开工时间:2015年9月5日计划竣工时间:2015年10月31日总工期:57日历天3.2工期进度计划安排原则根据承建类似线路工程的施工经验及业主下发有关工期节点文件的有关要求,该工程施工进度控制以关键线路为线索,以网络计划起止里程为控制点,通过对关键线路各工序工程量及拟投入的劳动力、材料、机械和工期之间的关系进行比较分析,同时综合考虑各专业分包工程插入时间及完成时间。

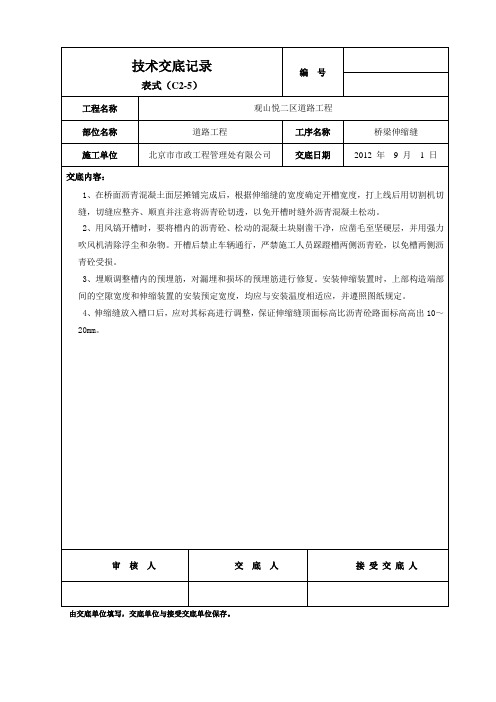

桥梁工程伸缩缝安装施工技术交底交底人:复核人:接收人:日期:技术交底记录工程名称交底部位伸缩缝安装施工单位交底人交底日期接收人:复核人操作人员:一、工程概况及施工范围本项目主线共10联29跨;地面道路长1.62km、下穿地道0.57km;设臵A、B、C、D、E、F、G共7条高架匝道。
桥梁总长度4.136km。
下穿桥采用标准跨径27.5m的简支梁,桥梁横向宽度98.2m。
其中主线桥左右线分离式桥梁标准净宽11.75m,A、C、D、F高架匝道桥梁标准净宽8m,B、E、G高架匝道桥梁标准净宽7m。
二、施工图设计技术要求伸缩缝施工前必须清理干净梁缝间的全部杂物,保证上部梁自由伸缩及伸缩距离,伸缩缝施工时应严格按设计图纸和产品安装说明书进行,确保伸缩缝安装质量,伸缩缝两型刚之间的距离A值,根据桥梁的联长、安装伸缩缝时的温度确定。
三、安全、质量、创优、环保措施1、施工质量措施加强质量宣传,树立质量观念加强全体职工的质量意识,树立“质量第一”的观点,并在工区管理人员以及一线施工人员中牢固树立起“创优在我心中,质量在我手中”的信念。
建立施工全过程质量控制制度⑴按照质量保证体系落实质检仪器和人员,对施工各阶段的各项质量指标应做到及时检查、控制和评定,以达到所规定的标准,确保施工质量及其稳定性。
⑵施工质量的控制、管理和检查应贯穿整个施工过程,应对每个施工环节严格控制把关,对出现的问题,立即进行纠正直至停工整顿。
⑶应完善施工准备、试验和施工过程中的各项技术指标的检验,出现施工技术问题的报告、论证和解决等,做到施工全过程的质量动态检测、控制和管理。
施工过程和质量检验中的具体措施⑴所有进场材料必须有出厂合格证、检测试验报告,并按照频率检测。
⑵通过施工开始阶段及时检验机械的性能和生产能力,各项适宜工作参数,包括:布料高度、振捣时间与频率、整平机振动遍数等,检验整套施工工艺流程。
⑶检验施工人员配臵;工程技术及工作人员对操作要领的熟练程度;原材料、拌合物、铺筑全套技术性能检验手段和方法。
伸缩缝安装技术交底一、规范要求:1、伸缩缝装置的规格、性能应符合设计要求,并应符合现行行业标准《公路桥梁伸缩缝装置》(JT/T327)的规定。
2、伸缩缝装置前安装槽口的尺寸应符合设计规定,锚固钢筋的位置应准确。
伸缩缝装置安装前应将应将预留槽口清理干净。
3、伸缩缝安装宜在桥面铺装完成后,采取反开槽的方式进行安装,当采取先安装再铺装桥面的方式时,应采用有效措施对安装好的伸缩缝装置进行妥善保护。
4、采用反开槽的方式安装伸缩缝装置,可以保证伸缩缝装置的高程和线形与桥面铺装相适应,相对误差较小,可以提高行车的舒适性,故我们标段采用此种方式施工。
5、伸缩缝装置前,应按照现场得实际气温调整其定位置。
安装固定后,两侧过渡段的混凝土宜在接缝伸缩缝开放状态下进行浇筑,浇筑时应采取措施防止已定位固定的构件位移,并应在浇筑后及时养护,养护时间应不小于7d。
因伸缩缝的伸长量主要是由温度变化、混凝土的收缩及徐变引起的,当施工安装时的温度与设计要求的温度不同时,应进行计算进行调整,并考虑一定的富余量,以保证伸缩缝装置在以后的运营中始终处于良好的工作状态。
6、模数式伸缩缝装置所用的异形钢梁沿长度方向的直线度应满足1.5mm/m、全长应满足10mm/m的要求,钢构件外观应光洁、平整,不得扭曲变形,且应进行有效的防腐处理。
伸缩缝装置应再工厂进行组装,出厂时应附有效的产品质量合格证明书文件,吊装位置应采用明显颜色表明;在运输和存放过程中应避免阳光直接暴晒或雨淋,并应保持洁净、防止变形。
其安装施工符合下列规定:6.1安装前应检查核对预留槽口尺寸和预留锚固筋,不符合设计要求时应进行处理,满足设计要求后方可进行安装,并应根据安装时的气温确定安装的定位值。
6.2安装时宜采用专用卡具将其固定,伸缩缝装置的中心线应与桥梁中心重合,顶面高程应与设计高程相吻合,绑扎其他钢筋和铺设防裂钢筋网灯工作,应在桥面横坡定位、焊接固定后进行。
6.3浇筑过渡段混凝土前应将间隙填塞,浇筑时应防止混凝土渗入伸缩缝装置的位移控制箱内,或撤落在密封橡胶带缝中及表面,如发生此现象,应立即清除,浇筑后应将填塞物及时取出。
技术交底书
求。
(2)细石混凝土应浇筑饱满,无漏浇。
(3)挡碴钢板焊缝高度不得小于8mm,不得有裂缝和气孔等缺陷。
(4)施工完毕的伸缩缝不得漏水。
六、安全注意事项
(1)施工前施工负责人应对全体施工人员进行现场安全教育。
(2)施工操作人员在上岗前应充分休息,不得疲劳作业,严禁酒后作业。
(3)作业区地面要划出禁区,并挂上警示牌,施工现场严禁非操作人员进入作业地点。
(4)防护用品要配全,戴好安全帽、安全带,不准穿光滑的硬底鞋。
(5)施工时在道路上方连接处铺盖铁丝网,防止道砟和物品坠落伤人。
跨路部位应在桥下安排安全防护人员,并在明显的地方设拉好警示带,确保线下行人和车辆安全。
3附:桥面伸缩装置安装图
(1)纵断面图
(二)横断图
交底人复核人
接收人日期
Welcome To Download !!!
欢迎您的下载,资料仅供参考!。
第1 页共2页
第2 页共2页
复核人:批准人:签收人:日期:
富不贵只能是土豪,你可以一夜暴富,但是贵气却需要三代以上的培养。
孔子说“富而不骄,莫若富而好礼。
” 如今我们不缺
土豪,但是我们缺少贵族。
高贵是大庇天下寒士俱欢颜的豪气与悲悯之怀,高贵是位卑未敢忘忧国的壮志与担当之志高贵是先天下之忧而忧的责任之心。
精神的财富和高贵的内心最能养成性格的高贵,以贵为美,在不知不觉中营造出和气的氛围;以贵为高,在潜移默化中提升我们的素质。
以贵为尊,在创造了大量物质财富的同时,精神也提升一个境界。
一个心灵高贵的人举手投足间都会透露出优雅的品质,一个道德高贵的社会大街小巷都会留露出和谐的温馨,一个气节高贵的民族一定是让人尊崇膜拜的民族。
别让富而不贵成为永久的痛。
分享一段网上流传着改变内心的风水的方法,让我们的内心高贵起来:
喜欢付出,福报就越来越多;喜欢感恩,顺利就越来越多;喜欢助人,贵人就越来越多;喜欢知足,快乐就越来越多;喜欢逃避,失败就越来越多;喜欢分享,朋友就越来越多。
喜欢生气,疾病就越来越多;喜欢施财,富贵就越来越多;喜欢享福,痛苦就越来越多;喜欢学习,智慧就越来越多。
[此文档可自行编辑修改,如有侵权请告知删除,感谢您的支持,我们会努力把内容做得更好]。
