第三章气体灭火系统安装说明一、本章适用于工业和民用建筑中设置的二氧化碳灭火系统、卤代烷1211灭火系统和卤代烷1301灭火系统中的管道、管件、系统组件等安装。
二、无缝钢管、钢制管件、选择阀安装及系统组件试验等均适用于卤代烷1211和1301灭火系统,二氧化碳灭火系统按卤代烷灭火系统相应子目乘以系数1.20。
三、管道及管件安装子目:1.不包括无缝钢管和钢制管件的内外镀锌及场外运输费用,如发生应另行计算。
2.无缝钢管及气体驱动装置管道安装子目已综合考虑其不同厚度的情况,执行时不得调整,材料按实换算。
3.螺纹连接的不锈钢管、铜管及管件安装时,按无缝钢管和钢制管件(其管道及管件材料除外)安装相应子目乘以系数1.20。
4.无缝钢管螺纹连接子目中不包括钢制管件连接,应按设计用量执行钢制管件连接子目。
5.无缝钢管法兰连接子目,管件是按成品、弯头两端是按接短管焊接法兰考虑的,子目中包括了直管、管件、法兰等全部安装工序,但管件、法兰和螺栓材料应按设计规定另行计算。
6.气动驱动装置管道安装子目中卡套连接件,按设计用量另行计算材料。
四、喷头安装子目,包括管件安装及配合水压试验安装拆除丝堵的工作内容。
五、贮存装置安装,子目中包括灭火剂贮存容器和驱动气瓶的安装固定、支框架、系统组件(集流管、容器阀、气液单向阀、高压软管)、安全阀等贮存装置和阀驱动装置的安装及氮气增压。
二氧化碳贮存装置安装时,如不须增压,应扣除高纯氮气,其余不变。
六、二氧化碳称重检漏装置包括泄漏报警开关、配重及支架。
七、系统组件包括选择阀,气液单向阀和高压软管。
工程量计算规则一、管道安装按设计管道中心线长度,以“m”计算,不扣除阀门、管件及各种组件所占的长度。
二、钢制管件螺纹连接均按不同规格均以“个”计算。
三、无缝钢管螺纹连接,钢制管件按设计用量,以“个”计算。
四、喷头安装均按不同规格,以“个”计算。
五、选择阀安装区分不同规格和连接方式,分别以“个”计算。
室内消防气体灭火系统管道及设备安装培训1. 简介室内消防气体灭火系统是一种通过释放特定气体来灭火的系统。
它可以有效地灭火,并且不会对室内设备和物品造成任何损害。
在本文档中,我们将重点介绍室内消防气体灭火系统的管道及设备的安装培训。
通过这些培训内容,您将能够了解如何正确安装和维护室内消防气体灭火系统。
2. 室内消防气体灭火系统管道安装2.1 管道材料选择在进行室内消防气体灭火系统管道安装之前,我们需要选择合适的管道材料。
通常,我们会选择耐高温、耐腐蚀的材料,如不锈钢、碳钢等。
这些材料能够确保灭火系统的稳定运行,并且延长其使用寿命。
2.2 管道设计和布局在进行室内消防气体灭火系统管道安装时,我们还需要进行管道设计和布局。
这需要考虑到灭火系统的覆盖范围、房间的布局以及消防气瓶的安置位置等因素。
合理的管道设计和布局可以确保灭火系统的灭火效果,并且方便了后期的维护和检修。
2.3 管道安装和连接在进行室内消防气体灭火系统管道安装时,我们需要注意以下几点:•管道的安装应符合相关法规和标准的要求;•管道连接应采用焊接或螺纹连接等可靠的方式;•管道连接处应当采用耐高温、耐腐蚀的密封材料,以确保系统的密封性。
3. 室内消防气体灭火系统设备安装3.1 灭火控制器安装灭火控制器是室内消防气体灭火系统的核心设备之一。
它负责控制灭火系统的启动和停止,并监测房间内的温度和气体浓度等参数。
在进行灭火控制器的安装时,我们需要注意以下几点:•灭火控制器的安装位置应尽量接近灭火区域,以减少延迟时间;•灭火控制器的电源线和信号线应严格按照标准进行接线,并进行可靠的接地。
3.2 灭火喷头安装灭火喷头是室内消防气体灭火系统中释放灭火气体的关键设备之一。
它负责将灭火系统中的气体释放到灭火区域,以达到灭火的效果。
在进行灭火喷头的安装时,我们需要注意以下几点:•灭火喷头的安装位置应根据房间的布局和灭火系统的覆盖范围进行选择;•灭火喷头的数量和密度应根据房间的大小和灭火要求进行合理的设计。
室内消防气体灭火系统管道及设备安装1. 管道安装1.1 管道规格及材料选择在室内消防气体灭火系统的管道安装中,选择合适的管道规格和材料非常重要。
常见的管道材料包括钢管、不锈钢管和镀锌管等。
根据具体的消防气体种类和管道长度,选择合适的管道规格以确保气体能够顺利流动。
1.2 管道布置与连接在进行管道布置时,需考虑到建筑物的结构和消防设备的位置。
一般情况下,应尽量减少管道的弯曲,以确保气体的流通畅通。
同时,对于管道的连接,应采用可靠的焊接或螺纹连接方式,避免出现泄漏的情况。
1.3 管道支架与固定为了确保管道的稳定性和安全性,需要合理设置管道支架和固定件。
管道支架应均匀分布在整个管道上,避免出现管道下垂或振动的情况。
固定件应采用可靠的螺栓紧固,以确保管道能够承受一定的负荷。
1.4 管道标识与维护在完成管道安装后,需要对管道进行标识,以便维护和维修时能够准确找到相应的管道。
常用的标识方式包括贴标签或涂漆标记。
此外,应定期对管道进行检查和维护,确保其处于正常运行状态。
2. 设备安装2.1 气瓶安装消防气体灭火系统中的气瓶是重要的组成部分,其安装需要遵循一定的规范和要求。
首先,应确保气瓶的存放位置符合相关的安全标准,避免暴露于高温或火源附近。
其次,气瓶的固定应采用专用的气瓶支架,以确保其稳定性和安全性。
最后,在安装气瓶时,需要注意气瓶与管道之间的连接,确保连接紧密且无泄漏。
2.2 喷头与探测器安装喷头和探测器是消防气体灭火系统中的关键设备,其正确安装能够有效地决定系统的工作性能。
喷头应根据需要合理布置,覆盖到需要灭火的区域,并确保其间距合适。
探测器的安装应符合相关的规范和要求,确保能够准确检测到火源或烟雾,并触发灭火系统的启动。
2.3 控制系统安装消防气体灭火系统的控制系统是系统的核心部分,其安装需要专业的技术和经验。
控制系统应根据具体的消防需求合理设计和布置,确保能够对喷头和探测器进行准确控制和监测。
在安装过程中,应注意防止控制系统与其他电气设备干扰,保障系统的可靠性和稳定性。

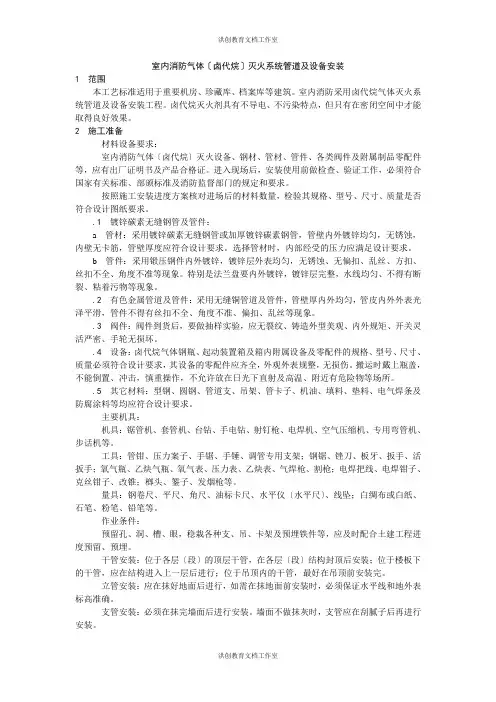

室内消防气体〔卤代烷〕灭火系统管道及设备安装1 范围本工艺标准适用于重要机房、珍藏库、档案库等建筑。
室内消防采用卤代烷气体灭火系统管道及设备安装工程。
卤代烷灭火剂具有不导电、不污染特点,但只有在密闭空间中才能取得良好效果。
2 施工准备材料设备要求:室内消防气体〔卤代烷〕灭火设备、钢材、管材、管件、各类阀件及附属制品零配件等,应有出厂证明书及产品合格证。
进入现场后,安装使用前做检查、验证工作,必须符合国家有关标准、部颁标准及消防监督部门的规定和要求。
按照施工安装进度方案核对进场后的材料数量,检验其规格、型号、尺寸、质量是否符合设计图纸要求。
.1镀锌碳素无缝钢管及管件:a 管材:采用镀锌碳素无缝钢管或加厚镀锌碳素钢管,管壁内外镀锌均匀,无锈蚀,内壁无卡筋,管壁厚度应符合设计要求。
选择管材时,内部经受的压力应满足设计要求。
b 管件:采用锻压钢件内外镀锌,镀锌层外表均匀,无锈蚀、无偏扣、乱丝、方扣、丝扣不全、角度不准等现象。
特别是法兰盘要内外镀锌,镀锌层完整,水线均匀、不得有断裂、粘着污物等现象。
.2有色金属管道及管件:采用无缝铜管道及管件,管壁厚内外均匀,管皮内外外表光泽平滑,管件不得有丝扣不全、角度不准、偏扣、乱丝等现象。
.3 阀件:阀件到货后,要做抽样实验,应无裂纹、铸造外型美观、内外规矩、开关灵活严密、手轮无损坏。
.4设备:卤代烷气体钢瓶、起动装置箱及箱内附属设备及零配件的规格、型号、尺寸、质量必须符合设计要求,其设备的零配件应齐全,外观外表规整,无损伤。
搬运时戴上瓶盖,不能倒置、冲击,慎重操作,不允许放在日光下直射及高温、附近有危险物等场所。
.5其它材料:型钢、圆钢、管道支、吊架、管卡子、机油、填料、垫料、电气焊条及防腐涂料等均应符合设计要求。
主要机具:机具:锯管机、套管机、台钻、手电钻、射钉枪、电焊机、空气压缩机、专用弯管机、步话机等。
工具:管钳、压力案子、手锯、手锤、调管专用支架;钢锯、锉刀、板牙、扳手、活扳手;氧气瓶、乙炔气瓶、氧气表、压力表、乙炔表、气焊枪、割枪;电焊把线、电焊钳子、克丝钳子、改锥;榔头、錾子、发烟枪等。
室内消防气体(卤代烷)灭火系统管道及设备安装室内消防气体灭火系统是一种常见的灭火设备,其有效地保护了许多建筑物和设施的安全。
在室内消防气体灭火系统中,卤代烷被广泛用于灭火剂,因其具有低毒、高效的特点。
在安装室内消防气体灭火系统的过程中,管道和设备的安装是非常重要的环节。
首先,管道的安装是室内消防气体灭火系统的基础。
管道需要按照相关的规范和标准进行选择和安装。
一般来说,室内消防气体灭火系统使用的管道为无缝钢管或不锈钢管。
这种管道具有较高的耐压能力和耐腐蚀性能,能够确保灭火气体在管道中的流动和输送安全可靠。
在管道的安装过程中,需要注意以下几个方面。
首先是管道的布置。
室内消防气体灭火系统的管道需要贯穿整个建筑物,并与灭火喷头相连接。
为了确保灭火气体能够快速有效地覆盖到被灭火区域,管道应尽量靠近潜在的火灾源,并避免与其他设备和结构物相冲突。
其次是管道的固定。
管道在安装完成后,需要进行固定,以确保管道不松动或挤压变形。
固定管道的方式可以选择使用专用的管夹或支架等设备进行固定,也可以使用螺栓和螺母将管道固定在墙壁或地面上。
最后是管道的连接。
管道连接的质量直接影响到室内消防气体灭火系统的安全性和可靠性。
在管道连接时,需要确保连接处的无缝性和紧密性,以避免气体泄漏和管道断裂等问题。
为了确保连接的质量,可以使用专用的焊接设备进行焊接,也可以使用密封胶带或密封胶水进行连接。
除了管道安装,室内消防气体灭火系统还包括一系列的设备安装。
其中最重要的设备是灭火喷头。
灭火喷头安装的位置和数量要根据建筑物的具体情况进行考虑。
一般来说,灭火喷头应尽量靠近潜在的火灾源,以确保灭火气体能够迅速覆盖到火灾区域。
此外,还需要安装控制阀、报警器、喷头盒等设备。
控制阀用于控制灭火气体的流量和压力,报警器用于监测火灾并发出警报信号,喷头盒用于存放和保护灭火喷头等设备。
这些设备的安装需要严格按照相关的标准和规范进行,以确保系统能够正常运行和有效灭火。

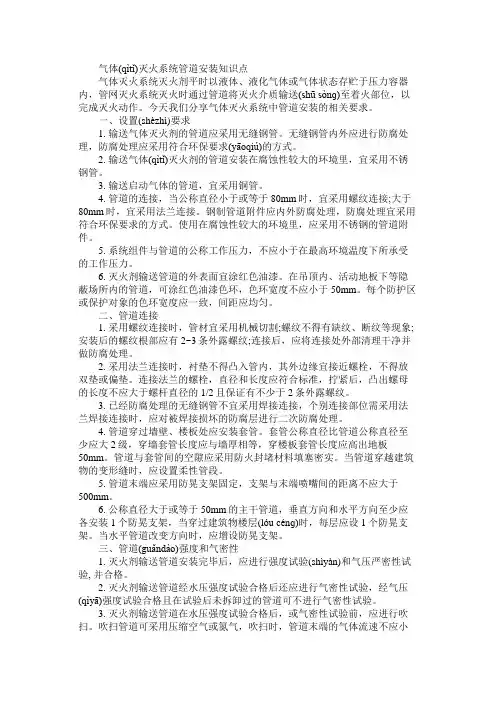

气体(qìtǐ)灭火系统管道安装知识点气体灭火系统灭火剂平时以液体、液化气体或气体状态存贮于压力容器内,管网灭火系统灭火时通过管道将灭火介质输送(shū sònɡ)至着火部位,以完成灭火动作。
今天我们分享气体灭火系统中管道安装的相关要求。
一、设置(shèzhì)要求1. 输送气体灭火剂的管道应采用无缝钢管。
无缝钢管内外应进行防腐处理,防腐处理应采用符合环保要求(yāoqiú)的方式。
2. 输送气体(qìtǐ)灭火剂的管道安装在腐蚀性较大的环境里,宜采用不锈钢管。
3. 输送启动气体的管道,宜采用铜管。
4. 管道的连接,当公称直径小于或等于80mm时,宜采用螺纹连接;大于80mm时,宜采用法兰连接。
钢制管道附件应内外防腐处理,防腐处理宜采用符合环保要求的方式。
使用在腐蚀性较大的环境里,应采用不锈钢的管道附件。
5. 系统组件与管道的公称工作压力,不应小于在最高环境温度下所承受的工作压力。
6. 灭火剂输送管道的外表面宜涂红色油漆。
在吊顶内、活动地板下等隐蔽场所内的管道,可涂红色油漆色环,色环宽度不应小于50mm。
每个防护区或保护对象的色环宽度应一致,间距应均匀。
二、管道连接1. 采用螺纹连接时,管材宜采用机械切割;螺纹不得有缺纹、断纹等现象;安装后的螺纹根部应有2~3条外露螺纹;连接后,应将连接处外部清理干净并做防腐处理。
2. 采用法兰连接时,衬垫不得凸入管内,其外边缘宜接近螺栓,不得放双垫或偏垫。
连接法兰的螺栓,直径和长度应符合标准,拧紧后,凸出螺母的长度不应大于螺杆直径的1/2且保证有不少于2条外露螺纹。
3. 已经防腐处理的无缝钢管不宜采用焊接连接,个别连接部位需采用法兰焊接连接时,应对被焊接损坏的防腐层进行二次防腐处理。
4. 管道穿过墙壁、楼板处应安装套管。
套管公称直径比管道公称直径至少应大2级,穿墙套管长度应与墙厚相等,穿楼板套管长度应高出地板50mm。
气体灭火一、系统组成1、气体部分气体部分由柜体、气体钢瓶及容器阀、电磁阀启动器、高压软管、集流管、安全泄压装置、单向阀、选择阀、压力开关、喷头和气体输送管道等组成。
2、报警控制部分报警控制部分由控制器、继电器模块、备用电池、警铃、声光报警器(蜂鸣器及闪灯)气体释放指示灯、紧急启动按钮、紧急止喷按钮、手动/自动转换开关、辅助联动电源、以及感温、感烟探测器等组成。
二、系统安装1、气体部分(1)管材:灭火剂输送管道全部采用内外镀锌无缝钢管,管接件采用内外镀锌钢制管接件;气动管路采用紫铜管及管接件。
(2)连接:内外镀锌无缝钢管公称直径大于80mm,采用法兰连接;公称直径80mm及以下的管道采用丝扣连接。
(3)气体设备置于贮柜箱内,连接应牢固可靠。
(4)试压:试验压力升至规定压力后,保压5min,无滴漏形变为合格;气体严密性实验为水压强度试验压力的2/3,关闭气源后,3min内压降不超过10%,且防护区外管道无泄漏。
2、报警控制部分(1)报警及控制线管采用镀锌线管:(2)报警回路线采用ZR-RVS-2*1.5;(3)电源线采用ZR-BV1.5;(4)气体灭火控制器安装在外墙,安装高度距地面1.5m;(5)声光报警器分别安装在防护区门上方距门框0.1m;(6)放气指示灯安装在防护区外门上方,距门框且安装在门的正中心位置;(7)手/自动转换开关、紧急止喷按钮、紧急启动按钮依次安装于保护区房外墙上,手自动转换开关距门外,三种设备安装高度底部均距地面1.5m;(8)继电器接口模块安装在灭火控制器内;(9)敷设方式、高度及线管按《消防施工验收规范》安装。
(10)控制器至其它区域管线,施工时根据现场情况连接。
三、系统调试1、应在验收前进行模拟自动喷气试验,可采用氮气进行。
2、模拟自动喷气试验,应符合下列规定:3、气体能喷入被试验区域内,且能从被试验区域的每个喷嘴喷出。
4、有关控制阀门工作正常。
5、有关声、光报警信号正确。
消防气体灭火系统无缝管道技术要求1、输送气体灭火剂的管道应采用无缝钢管。
其质量应符合现行国家标准《输送流体用无缝钢管》GB/T 8163的规定、《高压锅炉用无缝钢管》GB5310等的规定。
无缝钢管内外壁应采取热浸镀锌等防腐措施。
镀层应均匀、平滑,其厚度不宜小于15μm,中泽消防防腐处理完全符合环保要求的方式。
如采用无缝钢管,壁厚如图:2、输送气体灭火剂的管道安装在腐蚀性较大的环境中,需要采用不锈钢管。
其质量应符合现行国家标准《流体输送用不锈钢无缝钢管》GB/T14976的规定。
3、输送启动气体的管道,宜采用铜管,其质量应符合现行国家标准《拉制铜管》GB1527的规定。
4、管道的连接,当公称直径小于或等于80mm时,宜采用螺纹连接;大于80mm时,宜采用法兰连接。
钢制管道附件应内外防腐处理,防腐处理宜采用符合环保要求的方式。
使用在腐蚀性较大的环境里,应采用不锈钢的管道附件。
5、系统组件与管道的公称工作压力,不应小于在最高环境温度下所承受的工作压力。
6、系统组件的特性参数应由国家法定检测机构验证或测定。
7、灭火剂输送管道的施工,无缝钢管采用法兰连接时,应在焊接后进行内外镀锌处理。
已镀锌的无缝钢管不宜采用焊接连接,与选择阀等个别连接部位需采用法兰焊接连接时,应对被焊接损坏的镀锌层做防腐处理。
8、管道穿过墙壁、楼板处应安装套管。
穿墙套管的长度应和墙厚相等,穿过楼板的套管长度应高出地板50mm。
管道与套管间的空隙应采用柔性不燃烧材料填塞密实。
9、管道末端喷嘴处应采用支架固定,支架与喷嘴间的管道长度不应大于500mm。
公称直径大于或等于50mm的主干管道,垂直方向和水平方向至少应各安装一个防晃支架。
当穿过建筑物楼层时,每层应设一个防晃支架。
当水平管道改变方向时,应设防晃支架。
10、灭火剂输送管道安装完毕后,应进行水压强度试验和气压严密性试验。
11、灭火剂输送管道在水压强度试验合格后,或气压严密性试验前,应进行吹扫。
气体灭火系统连接管安装要求

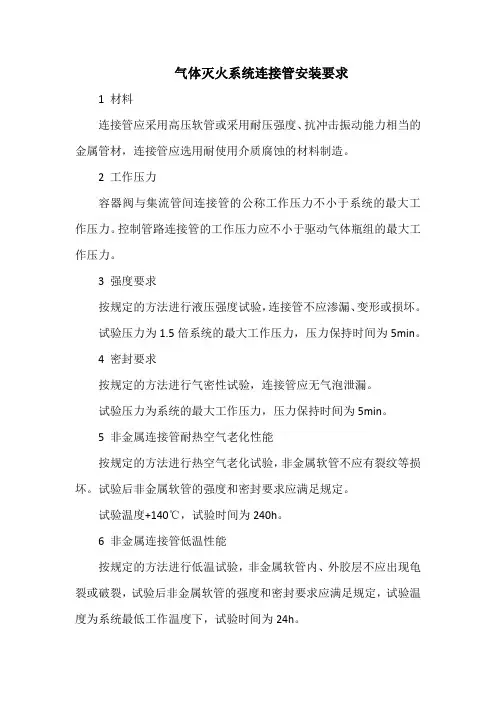

1 材料
连接管应采用高压软管或采用耐压强度、抗冲击振动能力相当的金属管材,连接管应选用耐使用介质腐蚀的材料制造。
2 工作压力
容器阀与集流管间连接管的公称工作压力不小于系统的最大工作压力。
控制管路连接管的工作压力应不小于驱动气体瓶组的最大工作压力。
3 强度要求
按规定的方法进行液压强度试验,连接管不应渗漏、变形或损坏。
试验压力为1.5倍系统的最大工作压力,压力保持时间为5min。
4 密封要求
按规定的方法进行气密性试验,连接管应无气泡泄漏。
试验压力为系统的最大工作压力,压力保持时间为5min。
5 非金属连接管耐热空气老化性能
按规定的方法进行热空气老化试验,非金属软管不应有裂纹等损坏。
试验后非金属软管的强度和密封要求应满足规定。
试验温度+140℃,试验时间为240h。
6 非金属连接管低温性能
按规定的方法进行低温试验,非金属软管内、外胶层不应出现龟裂或破裂,试验后非金属软管的强度和密封要求应满足规定,试验温度为系统最低工作温度下,试验时间为24h。
气体灭火安装流程一、前期准备在进行气体灭火系统的安装之前,需要进行一些前期准备工作。
首先,确定需要安装气体灭火系统的区域,包括房间的大小、结构和用途等信息。
其次,根据区域的特点选择合适的气体灭火剂,常见的有七氟丙烷(HFC-227ea)、二氧化碳(CO2)和惰性气体等。
最后,根据设计要求,确定气体灭火系统的工作原理、灭火剂的储存方式和喷洒方式等。
二、系统设计在进行气体灭火系统的设计时,需要根据区域的特点和灭火要求,确定灭火剂的总量和喷洒方式。
同时,需要考虑到灭火系统的密封性能,确保在喷洒灭火剂时不会发生泄漏。
此外,还需要考虑到灭火系统的控制方式,通常采用手动控制和自动控制相结合的方式。
三、设备安装1. 安装气体储存容器:根据设计要求,将气体储存容器安装在合适的位置。
要确保容器的固定牢固,并与灭火系统的管道连接好。
2. 安装喷洒装置:根据设计要求,在被保护区域的适当位置安装喷洒装置。
喷洒装置通常包括喷嘴、喷洒管道和喷洒头等部件。
要确保喷洒装置的位置合理,并且能够覆盖到整个被保护区域。
3. 安装控制设备:将灭火系统的控制设备安装在容易操作的位置。
控制设备通常包括手动控制按钮、火灾探测器和报警器等。
要确保控制设备的位置便于操作,并且能够及时探测到火灾并发出警报。
四、系统调试在完成气体灭火系统的安装后,需要进行系统的调试工作。
首先,检查各个部件是否安装正确,并进行功能测试。
其次,根据设计要求,进行系统的演练和调试,确保在发生火灾时能够正常启动和喷洒灭火剂。
最后,对系统进行全面的检查和测试,确保系统的正常运行。
五、培训和维护在气体灭火系统安装完成后,需要对相关人员进行培训,包括系统的操作方法、注意事项和紧急情况下的处理措施等。
同时,还需要建立定期维护和检查制度,定期对系统进行检查和维护,确保系统的可靠性和安全性。
六、总结通过以上的步骤,气体灭火系统的安装工作完成。
在实际操作中,需要严格按照相关标准和规范进行操作,确保系统的安全性和可靠性。
一级消防工程师考点气体灭火系统的安装1.灭火剂储存装置的安装1)储存装置的安装位置要符合设计文件的要求。
2)灭火剂储存装置安装后,泄压装置的泄压方向不应朝向操作面。
低压二氧化碳灭火系统的安全阀要通过专用的泄压管接到室外。
3)储存装置上压力计、液位计、称重显示装置的安装位置便于人员观察和操作。
4)储存容器的支架、框架固定牢靠,并做防腐处理。
5)储存容器宜涂红色油漆,正面标明设计规定的灭火剂名称和储存容器的编号。
6)安装集流管前检查内腔,确保清洁。
7)集流管上的泄压装置的泄压方向不应朝向操作面。
8)连接储存容器与集流管间的单向阀的流向指示箭头应指向介质流动方向。
9)集流管应固定在支、框架上,支、框架应固定牢靠,并做防腐处理。
10)集流管外表面宜涂红色油漆。

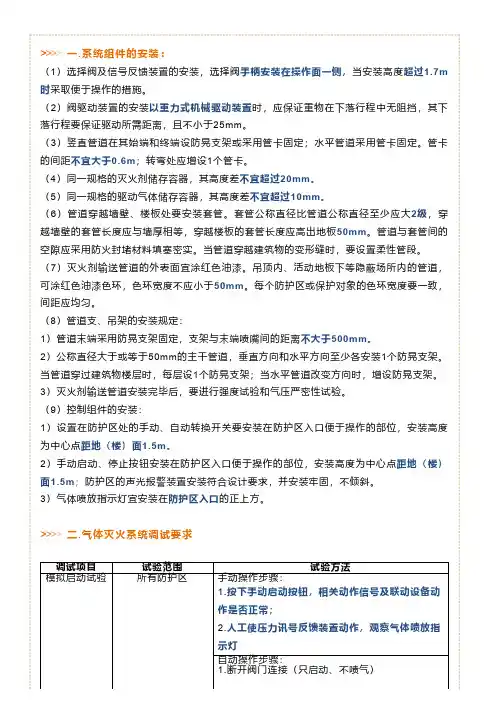

2.选择阀及信号反馈装置的安装1)选择阀操作手柄安装在操作面一侧,当安装高度超过1.7m时采取便于操作的措施。
2)采用螺纹连接的选择阀,其与管网连接处宜采用活接。
3)选择阀的流向指示箭头要指向介质流动方向。
4)选择阀上要设置标明防护区或保护对象名称或编号的永久性标志牌,并应便于观察。
5)信号反馈装置的安装符合设计要求。
3.阀驱动装置的安装1)拉索式机械驱动装置的安装要求:①拉索除必要外露部分外,采用经内外防腐处理的钢管防护。
②拉索转弯处采用专用导向滑轮。
③拉索末端拉手设在专用的保护盒内。
④拉索套管和保护盒固定牢靠。
2)安装以重力式机械驱动装置时,应保证重物在下落行程中无阻挡,其下落行程要保证驱动所需距离,且不小于25mm。
3)电磁驱动装置驱动器的电气连接线要沿固定灭火剂储存容器的支架、框架或墙面固定。
4)气动驱动装置的安装规定:①驱动气瓶的支架、框架或箱体固定牢靠,并做防腐处理。
②驱动气瓶上有标明驱动介质名称、对应防护区或保护对象名称或编号的永久性标志,并便于观察。
5)气动驱动装置的管道安规定:①管道布置符合设计要求。
②竖直管道在其始端和终端设防晃支架或采用管卡固定。
气体灭火系统管道及设备安装施工工艺气体灭火系统是一种常用的灭火设备,它使用一种特定气体将空间内的氧气稀释,从而使火源无法燃烧。
气体灭火系统广泛应用于各种重要场所,如电力设备室、计算机机房、化工厂等。
在气体灭火系统的工程安装中,管道及设备的安装施工工艺是非常重要的环节。
下面将对气体灭火系统管道及设备安装施工工艺进行详细介绍。
首先,在进行气体灭火系统管道及设备安装之前,需要对工程进行充分的准备工作。
包括编写详细的施工方案,明确施工步骤和工期;组织相关人员进行施工前的安全培训,确保施工人员具备必要的安全意识和技能;准备施工所需的材料、设备和工具等。
第二步,进行气体灭火系统管道的安装。
首先,根据设计图纸确定管道布置和管线走向。
然后,根据设计要求进行现场标定和测量,确保管道的位置和高度符合要求。
接着,进行管道的安装。
在安装过程中,需要注意管道的连续性和密封性,避免管道出现漏气现象。
同时,还需要对管道进行固定和保护,确保其在使用过程中不会受到意外损坏。
第三步,进行气体灭火系统设备的安装。
根据设计要求,确定设备的位置和高度,并进行标定和测量。
然后,对设备进行固定和接口连接。
在设备安装过程中,需要注意设备的稳定性和安全性,确保设备在使用过程中不会发生倾斜和脱落等现象。
同时,还需要进行设备的调试和检验,确保其正常运行和有效灭火。
第四步,进行气体灭火系统的电气接线。
根据设计要求,确定电气线路布置和接线方式。
然后,进行电线的敷设和连接。
在进行电气接线时,需要确保接线端子的可靠性和安全性,避免出现短路和漏电等问题。
同时,还需要进行电气设备的调试和检验,确保其正常运行和有效工作。
第五步,进行气体灭火系统的试压和试验。
在安装完成后,对管道及设备进行试压和试验。
首先,进行管道的试压。
通过对管道施加一定压力,观察管道是否出现漏气现象。
如果发现漏气,需要及时进行修复和处理。
然后,进行系统的试验。
通过模拟实际灭火场景,测试系统的灭火效果和延迟时间等参数。
气体灭火系统安装施工方案1、灭火剂储存装置上压力表、液位计、称重显示装置的安装应便于人员观察和操作;储气瓶上的灭火剂名称表示应朝向操作面,并按容器编号顺序排列。
2、集流管上安全泄压装置的泄压方向不应朝向操作面,集流管应固定在支、框架上。
3、灭火剂输送管道穿过墙壁、楼板处应设置套管。
管道末端应采用防晃支架固定、支架与末端喷嘴间的距离不应大于500mm。
4、公称直径大于或等于500mm的主干管道,垂直方向和水平方向应各安装1个防晃支架,当穿过建筑物楼层时,应增设防晃支架。
5、输送气体灭火剂的管道全部采用内外镀锌无缝钢管。
管道尽可能紧贴梁下皮安装,管道上法兰连接,均应躲开梁,吊件不得破坏楼板结构加固带。
6、灭火剂输送管管径在DN80mm规格以内的镀锌钢管采用螺纹连接,采用聚四氟乙烯胶带或厌氧胶带密封。
DN80mm及以上规格法兰连接。
7、喷嘴安装时根据设计图纸要求,对号入座,不得任意调换、装错。
以免影响安装质量。
喷嘴与管道连接采用丝扣,具体安装方式详见管道连接。
8、储存容器的安装:8.1、储存容器的操作面距墙或操作面之间的距离不宜小于1.0m。
8.2、储存容器上的压力表应朝向操作面,安装高度和方向应一致。
8.3、储存容器的支、框架应固定牢靠,且应做防腐处理。
8.4、储存容器正面应标明“IG541”字样及容器编号。
(三)自动报警:1、电气接线之前,先校线间绝缘。
消防控制器工作接地电阻值应小于4欧姆,联合接地时,电阻值应小于1欧姆。
2、安装探测器时,底座要固定牢靠,密封性要好,导线必须可靠压接;探测器距空调送风口水平距离不小于1.5m。
3、控制盘安装时,必须配线整齐,固定牢固,配线端部有标号,电线预留不小于20cm的余量。
4、管、箱、盒的安装:明、暗配钢管下料一律使用钢锯切断,严禁使用管割刀、电气焊设备,切断后管口用元锉锉光滑,无毛刺现象。
暗配管沿最近的线路敷设,埋入墙内钢管与墙面净空隙不小于15mm,穿越基础时加保护套管,钢管90。
气体灭火系统管道及设备安装施工工艺1. 引言气体灭火系统是一种常用的消防设备,用于灭火、控制火势和保护重要设备的安全。
在气体灭火系统中,管道和设备的安装施工工艺非常重要,它直接关系到系统的效果和可靠性。
本文将介绍气体灭火系统管道及设备的安装施工工艺,包括管道安装、设备安装、测试与调试等内容。
2. 管道安装2.1 材料选择在气体灭火系统中,管道的材料选择直接影响到系统的安全性和可靠性。
常用的管道材料有钢管、无缝钢管、不锈钢管等。
根据具体的使用环境和设计要求,选择合适的管道材料,并确保其质量合格。
2.2 管道布置根据灭火区域的具体布局和设计要求,合理布置管道。
要考虑灭火气体的扩散范围和覆盖面积,确保灭火气体能够充分覆盖整个灭火区域。
同时,管道的布置应符合消防规范和建筑设计要求,避免与其他设备和管道发生干扰。
2.3 管道连接在管道的连接过程中,应确保连接的牢固和密封性。
常用的管道连接方式有焊接、螺纹连接和法兰连接等。
根据具体情况选择合适的连接方式,并进行正确的连接操作。
连接处应进行适当的测试,确保无渗漏现象。
3. 设备安装3.1 安装位置选择在安装气体灭火系统设备时,需要根据灭火区域的具体情况选择合适的设备安装位置。
设备应安装在易于触及、易于操作和维护的位置,同时要考虑灭火效果的最佳化。
3.2 设备固定为了确保设备的稳定和安全运行,需要对设备进行固定。
可以使用螺栓、焊接、支架等方式进行固定。
设备的固定应牢固可靠,能够承受正常操作和外力冲击。
3.3 设备连接在设备的连接过程中,同样要确保连接的牢固和密封性。
设备之间的连接通常采用螺纹连接、法兰连接或焊接连接。
根据设备的具体要求和连接方式,进行正确的连接操作。
连接处应进行适当的测试,确保无渗漏现象。
4. 测试与调试完成气体灭火系统管道及设备的安装后,需要对系统进行测试与调试,以确保其正常运行和灭火效果。
测试与调试的内容包括:4.1 管道连通性测试通过对管道进行压力测试,验证管道的连通性和密封性。
气体灭火系统安装施工方案一、前期准备工作在开始施工之前,需要进行一系列的前期准备工作,包括设计方案的制定、资料准备、施工计划的安排等。
同时,还需要与相关部门进行协调,确保施工工作符合法规和安全要求。
二、现场测量和准备工作在施工现场测量后,需要根据实际情况制定施工方案。
在安装之前,需要准备好所需的工具和材料,并对施工区域进行标识和围挡,确保施工过程中的安全。
三、气体灭火系统管道的安装1.气体灭火系统的管道应采用不锈钢材质,并且要满足相关规范和标准的要求。
在进行安装之前,需要对管道进行清洗和检测,确保没有杂物和漏气现象。
2.管道的铺设要遵循相关规范和标准,保证管道的坡度和高度满足要求,并且要考虑到施工现场的实际情况,保证管道的整齐美观,便于检修和维护。
3.在管道安装过程中,要注意保护好管道的外表面,避免划伤和腐蚀。
同时,在管道的弯曲处和接口处,要进行合理的连接和固定,防止漏气和松动。
四、气体灭火系统设备的安装1.根据设计方案和现场要求,将气体灭火系统的各个设备进行安装。
包括气瓶、气体释放阀、控制盘等。
在安装之前,需要对设备进行检测和试运行,确保设备的良好状态。
2.在设备安装的同时,还需要进行相关电气设备的安装和接线工作。
要保证电气设备的接线正确,接线盒的固定牢固。
在进行电气设备安装之前,必须确保通电前的安全检查工作已经完成。
五、系统调试和试运行安装完成后,需要对气体灭火系统进行系统调试和试运行。
包括各个设备的启停检查、管道的通风检测、气体释放阀的试验等。
在试运行过程中,还需要对系统进行参数的调整和优化,确保系统的灭火效果满足要求。
六、验收和维护在系统试运行合格后,需要进行系统的验收工作。
验收时要进行系统参数的检测,确认系统的安全性和可靠性符合要求。
同时,还需要对系统进行定期的维护和保养,确保系统的长期稳定运行。
总结气体灭火系统的施工工作需要符合相关规范和标准的要求,确保系统的安全可靠运行。
施工过程中,需要对各个环节进行严格控制和管理,确保安全、质量和进度的统一、只有在施工过程中严格遵循规范和标准,才能确保气体灭火系统的正常运行,发挥最大的灭火效果。
气体灭火系统管道及设备安装施工工艺1. 引言气体灭火系统是一种常用的消防设备,用于灭火和控制火灾,并保护人们的生命和财产安全。
气体灭火系统一般由管道和设备组成,正确的安装施工工艺对于系统的有效运行至关重要。
本文将介绍气体灭火系统管道及设备的安装施工工艺。
2.管道安装施工工艺管道是气体灭火系统的核心组成部分,其准确的安装对于系统的灭火效果至关重要。
以下是气体灭火系统管道安装施工工艺的步骤:2.1 管道设计在进行管道安装施工之前,需要进行管道的设计。
根据建筑物的结构和使用情况,确定管道的路径和布置。
管道布置应尽量减少管道的弯曲和长度,以确保灭火气体能够迅速到达火灾点。
2.2 选择管道材料根据气体灭火系统的设计要求,选择适合的管道材料。
常见的管道材料有钢管、不锈钢管等。
根据需要,选择耐酸碱、耐高温的管道材料。
对于某些特殊环境,还需要选择耐腐蚀的材料。
2.3 管道预制在进行管道安装施工之前,需要对管道进行预制。
首先根据设计要求,将管道材料切割成合适的长度。
然后根据系统布置图,进行管道的连接和焊接。
在焊接过程中,需要保证焊接质量,以防止漏气和管道破裂。
2.4 管道安装将预制好的管道安装到建筑物中。
首先需要对建筑物进行准确的测量和标记,确定管道的路径和位置。
然后使用合适的工具和设备,将管道固定在建筑物的墙壁或天花板上。
在进行管道安装时,需要注意管道的坡度和支撑间距,以保证管道的稳定和安全。
2.5 管道测试在管道安装完成后,需要进行管道的测试。
使用合适的工具和设备,对管道进行气密性和泄漏性的测试。
测试时,需要关闭其他系统和设备,以免对测试结果产生干扰。
测试结果应符合设计要求,并记录在施工记录中。
3. 设备安装施工工艺除了管道安装外,设备安装也是气体灭火系统安装施工的重要环节。
以下是设备安装施工工艺的步骤:3.1 设备选择根据气体灭火系统的设计要求,选择适合的设备。
常见的设备包括灭火器、控制阀、压力表等。
根据需要,选择合适的规格和型号。
气体灭火系统安装㈠系统安装要求本系统的安装场所应符合下列要求:(1)环境干燥、通风良好;(2)空气中不得含有易爆、导电尘埃及腐蚀部件的有害物质,否则必须予以保护,装置不得受到震动和冲击;(3)整个柜体必须能安装平稳,不允许倾斜;(4)防护区灭火时应保持封闭条件,除泄压口以外的开口,以及用于该防护区的通风机和通风管道中的防火阀,在喷放七氟丙烷之前,应做到关闭;(5)当设有外开弹性闭门器或弹簧门时,如果其开口面积不小于泄压口计算面积,不须另设泄压口。
(6)安装在防护区里的位置应选择能避免接近热源和太阳光直接照射的地方,并靠近墙体安装。
喷嘴的喷射方向应朝防护区。
㈡系统安装(1)将柜体放置在保护区内指定位置。
(2)将灭火剂瓶组放入柜体中,位置靠后并居中,放入时不得产生过大冲击,不得使瓶组倾倒。
(3)用连接螺母连接管路组件与瓶组的容器阀出口,注意与容器阀出口连接需要先将连接螺母拧到管路上(此处为左旋螺纹),旋入深度为连接管的密封圆弧面与连接螺母的右端螺纹底面基本重合,再将右端螺纹与容器阀出口连接(手力拧紧)。
(4)观察喷嘴安装管是否与柜体的喷嘴安装孔对正,如不对正调节连接箍使之对正,同时注意连接箍上压力开关座的方向,不得使压力开关座的方向朝正前或正后,调节好后锁紧管路组件中的锁紧冒。
(5)将喷嘴连接管做辅助密封处理(缠生料带或涂密封胶)并将喷嘴安装。
(6)微调灭火剂瓶组位置,使之靠在柜体后壁并居中。
(7)安装抱箍及挂钩将瓶组固定。
(7)扳手拧紧连接螺母。
(8)将压力开关做辅助密封处理后安装到压力开关座上;并将电磁驱动器安装在容器阀上,锁好柜门。
安装完毕。
㈢系统调试待系统安装完毕后,即可对系统进行调试。
注意事项:气体钢瓶电磁阀接入24V电源即会启动,造成气体喷洒,因此调试过程中一定不要把电磁阀安装在钢瓶上,待系统完全调试正常、消防检测、验收合格后再连接。
控制盘在延时期间、延时启动之后以及检测到压力开关动作信号后均保持声光报警信号,直至复位,以此提醒现场人员。
气体灭火系统原理、安装、验收及维护一、气体灭火系统原理气体灭火系统是一种通过释放大量的惰性气体或化学气体,如二氧化碳或氟代烃,来稀释空气中的氧气或化学反应剂,从而抑制火焰燃烧的灭火系统。
这种灭火系统非常适用于电子设备、服务器、通讯设施、高价值物品以及其他不能用水或泡沫灭火的场所。
二、气体灭火系统安装安装气体灭火系统需要遵循以下步骤:1.设计确认:首先需要对需要保护的区域进行评估,确定适当的气体灭火系统类型和规格。
这包括确定适当的系统容量、保护区域的布局、气体排放的时间和持续时间等。
2.设备采购:根据设计确认,采购适当规格的气体灭火系统设备。
这包括灭火剂、储存容器、释放设备和控制系统等。
3.安装准备:在安装前,需要清理保护区域的杂物,并为安装设备提供足够的空间。
同时,需要对设备进行检查和维护,确保其正常工作。
4.安装施工:按照设计图纸和规范要求进行安装施工。
这包括安装储存容器、连接管路、安装释放设备和控制系统等。
5.测试和调试:完成安装后,需要进行测试和调试,确保系统正常运行。
测试内容包括检查气体的泄漏情况、检查气体的充装量、测试释放时间和持续时间等。
三、气体灭火系统验收验收气体灭火系统需要遵循以下步骤:1.检查设备的外观和标识:确保设备没有损坏,标识清晰、准确。
2.检查系统的布局和安装位置:确保系统的布局合理,安装位置正确。
3.检查设备的安装质量:包括检查管路的连接、固定件的安装等,确保符合规范要求。
4.进行功能测试:包括测试控制系统的控制功能、测试气体的充装量等,确保系统能够正常工作。
5.进行模拟释放试验:在保护区域内进行模拟释放试验,检查气体的扩散和分布情况,以及确认保护区域是否能够得到充分的保护。
6.验收合格确认:如果所有的检查和测试都符合要求,则可以确认验收合格。
四、气体灭火系统维护为了确保气体灭火系统的正常运行,需要进行定期的维护和检查:1.定期检查设备的外观和标识,确保没有损坏和标识清晰。
2019消防必备知识点:气体灭火系统管道安装
气体灭火系统灭火剂平时以液体、液化气体或气体状态存贮于压力容器内,管网灭火系统灭火时通过管道将灭火介质输送至着火部位,以完成灭火动作。
今天锅巴网小编为大家分享2019年消防必备知识点:气体灭火系统管道安装,一起来学习吧!
一、设置要求
1. 输送气体灭火剂的管道应采用无缝钢管。
无缝钢管内外应进行防腐处理,防腐处理应采用符合环保要求的方式。
2. 输送气体灭火剂的管道安装在腐蚀性较大的环境里,宜采用不锈钢管。
3. 输送启动气体的管道,宜采用铜管。
4. 管道的连接,当公称直径小于或等于80mm时,宜采用螺纹连接;大于80mm 时,宜采用法兰连接。
钢制管道附件应内外防腐处理,防腐处理宜采用符合环保要求的方式。
使用在腐蚀性较大的环境里,应采用不锈钢的管道附件。
5. 系统组件与管道的公称工作压力,不应小于在最高环境温度下所承受的工作压力。
6. 灭火剂输送管道的外表面宜涂红色油漆。
在吊顶内、活动地板下等隐蔽场所内的管道,可涂红色油漆色环,色环宽度不应小于50mm。
每个防护区或保护对象的色环宽度应一致,间距应均匀。
二、管道连接
1. 采用螺纹连接时,管材宜采用机械切割;螺纹不得有缺纹、断纹等现象;安装后的螺纹根部应有2~3条外露螺纹;连接后,应将连接处外部清理干净并做防腐处理。
2. 采用法兰连接时,衬垫不得凸入管内,其外边缘宜接近螺栓,不得放双垫或偏垫。
连接法兰的螺栓,直径和长度应符合标准,拧紧后,凸出螺母的长度不应大于螺杆直径的1/2且保证有不少于2条外露螺纹。
3. 已经防腐处理的无缝钢管不宜采用焊接连接,个别连接部位需采用法兰焊接连接时,应对被焊接损坏的防腐层进行二次防腐处理。
4. 管道穿过墙壁、楼板处应安装套管。
套管公称直径比管道公称直径至少应大2级,穿墙套管长度应与墙厚相等,穿楼板套管长度应高出地板50mm。
管道与套管间的空隙应采用防火封堵材料填塞密实。
当管道穿越建筑物的变形缝时,应设置柔性管段。
5. 管道末端应采用防晃支架固定,支架与末端喷嘴间的距离不应大于500mm。
6. 公称直径大于或等于50mm的主干管道,垂直方向和水平方向至少应各安装1个防晃支架,当穿过建筑物楼层时,每层应设1个防晃支架。
当水平管道改变方向时,应增设防晃支架。
三、管道强度和气密性
1. 灭火剂输送管道安装完毕后,应进行强度试验和气压严密性试验, 并合格。
2. 灭火剂输送管道经水压强度试验合格后还应进行气密性试验,经气压强度试验合格且在试验后未拆卸过的管道可不进行气密性试验。
3. 灭火剂输送管道在水压强度试验合格后,或气密性试验前,应进行吹扫。
吹扫管道可采用压缩空气或氮气,吹扫时,管道末端的气体流速不应小于20m/s,采用白布检查,直至无铁锈、尘土、水渍及其他异物出现。
