通信工程勘察设计基础知识
- 格式:doc
- 大小:47.00 KB
- 文档页数:7
通信工程勘察设计基础学问一、通信设计的概念通信设计是对现有通信网络的装备进行优化和整合,是在通信网络规划的基础上,依据通信网络发展目标,综合运用工程技术和经济方法,依照技术标准、规范、规程,对工程项目进行勘察和技术、经济分析,编制最为工程建设依据的设计文件和协作工程建设的活动。
设计的定义:设计是一项重要的生产活动,包括规划、设计、勘察、可行性探讨、编制技术规范暨询价书等;设计文本是指依据合同、托付书要求完成的文本,包括设计文本、勘察文本、规划文本、可行性探讨报告、技术规范暨询价书等。
通信设计往往要综合运用多学科学问和丰富的实践阅历、现代的科学技术和管理方法,为通信工程项目的投资决策和实施,规划、选址、可行性探讨、融资和招投标询问、项目管理、施工监理等过程供应技术和询问服务。
通信设计主要含设计前期工作,编制各阶段设计文件,协作施工安装试生产,参加竣工验收和回访总结等工作。
通信设计是在遵遵遵守法律律律、法规的前提下,贯彻执行国家经济建设的方针、政策,并要符合国民经济和社会发展规划;在严格执行通信设计标准、规范和规程的基础上,主动接受先进科学技术和设计方法,保证工程项目的先进性。
通信设计重视工程经济,要做到技术和经济的统一,使得工程项目在建设、营运和发展过程中均有较高的投资效益;要实现资源的综合利用,节约能源、节约用水、节约用地,并符合国家颁布的环保标准。
在通信工程建设中,科技要素首先是要通过规划设计注入通信工程的,通信设计要考虑通信网络的全程全网性,建设的连续性以及通信网络的高牢靠性要求。
通信设计单位是通信主管部门和建设部门的参谋和技术顾问。
通信设计是通信工程建设的基础和先导,是提高通信工程建设质量,提高通信网络全程全网技术含量的关键环节。
二、通信设计的实施1.成立项目组由设计部门负责人组织项目组,任命项目负责人。
当项目涉及到其它专业,须要其它设计部门协作时,由本设计部门负责人负责,和其他设计部门负责人协商,明确协作方式和核算方式。

通信勘察设计知识点通信勘察设计是指在通信系统建设过程中,根据工程实际需要进行综合勘察和设计,确保通信设备的布局、融通和性能优良。
通信勘察设计涉及到多个专业领域的知识,下面将对其中几个关键知识点进行介绍。
一、地理环境勘察地理环境勘察是通信勘察设计的基础,它包括地形地貌、气候、水文地质、交通信息等多个方面的内容。
勘察人员需要考虑通信设备在不同地理环境下的适应性,以及如何合理布局和设计通信设备,确保通信系统的正常运行。
二、载波通信技术载波通信技术是通信勘察设计的重要组成部分。
它涉及到信号传输、调制解调、传输介质选择等方面的知识。
在通信勘察设计中,需要根据工程要求选择合适的载波通信技术,确保信号传输的稳定性和可靠性。
三、无线网络设计无线网络设计也是通信勘察设计的重要内容。
无线网络涉及到信号覆盖范围、网络拓扑结构、信号干扰等方面的问题。
在通信勘察设计中,需要根据场地环境和需求选择合适的无线网络设计方案,确保信号的覆盖和传输质量。
四、电力供应系统设计通信设备需要稳定的电力供应才能正常运行,因此电力供应系统的设计也是通信勘察设计的重要内容之一。
电力供应系统设计包括电力输送线路的规划、变电站的选址和设计等方面。
勘察人员需要结合通信设备的功耗和用电需求,确定合理的电力供应方案。
五、通信设备安装与调试通信设备的安装与调试也是通信勘察设计中必不可少的环节。
勘察人员需要对通信设备进行布线并进行相应的调试工作,确保设备能够正常工作。
在安装与调试过程中,需要注意设备的接地、防雷和防护等问题。
六、安全保护设计安全保护设计是为了保证通信设备的安全运行以及人员的安全。
在通信勘察设计中,需要对通信设备进行防火、防盗、防雷等方面的设计和规划。
同时,还需要考虑通信设备与周围环境的协调性,保护自然生态的完整性。
以上是通信勘察设计中的一些重要知识点。
在实际的通信工程中,还需要根据具体的项目需求和实际情况进行综合考虑和设计。
只有全面了解和掌握这些知识点,才能够进行有效的通信勘察设计,确保通信设备的高效运行和系统的可靠性。

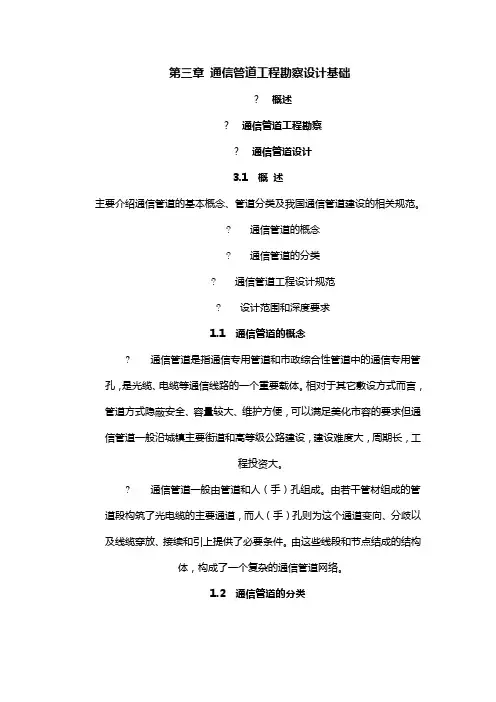

第三章通信管道工程勘察设计基础?概述?通信管道工程勘察?通信管道设计3.1 概述主要介绍通信管道的基本概念、管道分类及我国通信管道建设的相关规范。
?通信管道的概念?通信管道的分类?通信管道工程设计规范?设计范围和深度要求1.1 通信管道的概念?通信管道是指通信专用管道和市政综合性管道中的通信专用管孔,是光缆、电缆等通信线路的一个重要载体。
相对于其它敷设方式而言,管道方式隐蔽安全、容量较大、维护方便,可以满足美化市容的要求但通信管道一般沿城镇主要街道和高等级公路建设,建设难度大,周期长,工程投资大。
?通信管道一般由管道和人(手)孔组成。
由若干管材组成的管道段构筑了光电缆的主要通道,而人(手)孔则为这个通道变向、分歧以及线缆穿放、接续和引上提供了必要条件。
由这些线段和节点结成的结构体,构成了一个复杂的通信管道网络。
1.2 通信管道的分类按用途分类:可分为长途通信管道、城域主干管道、城域接入管道。
这里讲的城域接入管道就是指区别于城域主干通信管道的、对应于接近用户“最后一公里”的管道,如小区内的通信管道。
(承载更丰富的通信线缆:光缆、市话电缆、视频同轴电缆、数据通信电缆以及消防监控等通信线缆)按材料类型分类:水泥(混凝土管、石棉水泥管)、陶瓷管管道、金属管管道(镀锌钢管、铸铁管)和塑料管管道。
目前石棉水泥管、陶瓷管管道已很少使用,而塑料管道因为结构、外硬内滑、施工方便、施工周期短等优点得到越来越普遍的应用。
电缆通道也是一种可靠性很高的地下光电缆承载方式,可容纳缆线条数较多,主要适用于所需容量较大、不易扩建的地段,如出局光电缆通道。
1.3 通信管道工程设计规范《通信管道与通道工程设计规范》YD5007-95、《长途通信光缆塑料管道工程设计暂行技术规定》YD5025-96、《城市地下通信塑料管道工程设计规范》CECS165:2004两个部颁标准图集《通信管道人孔和管块组群图集》YDJ101、《通信电缆配线管道图集》YD5062-98。
通信工程勘察设计交底
通信工程的勘察设计交底是指在建设通信工程前,由设计单位的工程师对工程进行勘察、设计并进行交底的过程。
该过程包括以下步骤:
1. 勘察:对建设通信工程的用地进行勘察,确定工程可行性、施工难度、工期等。
2. 设计:根据勘察结果和业主要求,进行工程设计,制定详细的设计方案、施工图纸等。
3. 交底:对设计方案和施工图纸进行交底,让所有参与工程建设的人员明确工程要求、质量要求、安全要求等。
通信工程的勘察设计交底是非常重要的,它直接关系到工程建设的质量、安全和工期。
因此,设计单位的工程师必须认真负责地进行勘察设计交底工作,确保通信工程的安全稳定、高效顺利地建设。
通信工程勘察设计基础知识
一、通信设计的概念
通信设计是对现有通信网络的装备进行优化与整合,是在通信网络规划的基础上,根据通信网络发展目标,综合运用工程技术和经济方法,依照技术标准、规范、规程,对工程项目进行勘察和技术、经济分析,编制最为工程建设依据的设计文件和配合工程建设的活动。
设计的定义:设计是一项重要的生产活动,包括规划、设计、勘察、可行性研究、编制技术规范暨询价书等;
设计文本是指按照合同、委托书要求完成的文本,包括设计文本、勘察文本、规划文本、可行性研究报告、技术规范暨询价书等。
通信设计往往要综合运用多学科知识和丰富的实践经验、现代的科学技术和管理方法,为通信工程项目的投资决策与实施,规划、选址、可行性研究、融资和招投标咨询、项目管理、施工监理等过程提供技术与咨询服务。
通信设计主要含设计前期工作,编制各阶段设计文件,配合施工安装试生产,参加竣工验收和回访总结等工作。
通信设计是在遵守法律、法规的前提下,贯彻执行国家经济建设的方针、政策,并要符合国民经济和社会发展规划;在严格执行通信设计标准、规范和规程的基础上,积极采用先进科学技术和设计方法,保证工程项目的先进性。
通信设计重视工程经济,要做到技术和经济的统一,使得工程项目在建设、营运和发展过程中均有较高的投资效益;要实现资源的综合利用,节约能源、节约用水、节约用地,并符合国家颁布的
环保标准。
在通信工程建设中,科技要素首先是要通过规划设计注入通信工程的,通信设计要考虑通信网络的全程全网性,建设的连续性以及通信网络的高可靠性要求。
通信设计单位是通信主管部门和建设部门的参谋和技术顾问。
通信设计是通信工程建设的基础与先导,是提高通信工程建设质量,提高通信网络全程全网技术含量的关键环节。
二、通信设计的实施
1.成立项目组
由设计部门负责人组织项目组,任命项目负责人。
当项目涉及到其它专业,需要其它设计部门配合时,由本设计部门负责人负责,与其他设计部门负责人协商,明确配合方式和核算方式。
2.编制项目计划
项目负责人对设计任务进行分解,必要时可成立单项设计组,指定单项负责人。
项目负责人要对每一单项任务填写“项目计划书”(附件4)。
如指定了单项负责人,则“项目计划书”要下发到每一单项负责人。
项目计划书内容(但不限于):
(1)项目名称、设计编号、项目负责人、单项负责人、审核人、校对人、设计人;
(2)提供配合项目的衔接日期(内部、外部)、计划完成设计日期;
(3)工程内容说明。
设计部门负责组织设计的实施,详见通信工程的设计工作流程(图二)
流程图 填写表单
3.收集资料及勘察
设计前期,项目组须收集各种文件、资料,必要时需进行现场勘察。
这些资料既是设计的主要依据,也是设计评审的依据,应包括以下内容:(1)合同(或委托书)及任务通知单中对建设工程的要求;
(2)建设单位提供的基础资料,如:当地城建部门认可的地形图,工程地质勘察报告,当地气象部门提供的气象资料,等;
(3)建设单位提供的订货合同。
(4)现行的国家、行业技术规范、技术标准。
(5)地方政府和部门的要求,如城市规划要求、其他行业的相关技术要求等。
(6)现场勘察资料。
4.资料评审
(1)现场勘察的资料、记录、方案要填写“工程勘察现场记录/商定(拟定)建设方案表”(附件5),并经建设方确认,原则上要经建设方签字认可。
(2)项目负责人或单项负责人对收集的资料予整理和确认。
填写“输入评审单”(附件6)。
经确认的资料作为设计依据。
5.方案确定
项目负责人或单项负责人根据经过评审确认的资料确定设计方案。
设计方案应包括设计依据、设计范围、技术方案、设计文本结构、图纸内容等。
6.内部评审
方案确定后,应组织内部评审,对项目采取的方案进行评定。
(1)评审方式:内部评审分为部门级评审和公司级评审。
(2)部门级评审:方案确定后,项目负责人通知部门负责人,由部门负责人主持部门级评审并任评审组长,项目相关人员参加,可邀请相关技术人员参加。
(3)公司级评审:方案确定后,项目负责人通知生产技术部,由生产技术部组织公司级评审。
公司级评审由分管领导负责,分管领导指定评审组长,相关项目人员和相关专业技术委员会成员参加。
内部评审要填写“项目评审单”(附件7)。
评审组成员在“项目评审单”上签字,评审通过后由评审组长签字通过;如评审未通过,由评审组长填写修改意见,项目负责人根据意见组织修改。
修改后,由评审组长签字通过。
7.用户方案会审
建设单位要求方案会审的项目,由建设方组织进行方案会审,出具“会审纪要”。
公司以建设单位的会审纪要作为方案确定的依据。
8.设计
由设计人员按照确定的方案进行设计。
9.校对
校对人员对设计文本进行校对,主要校对以下内容:
(1)检查文字部分是否有错字、漏字、用词不准确现象;
(2)检查图纸中选用的图例、图集、通用图是否有误,图纸与勘察资料是否相符;
(3)检查概预算中的设备、材料的统计是否准确;
(4)检查设计文本是否满足公司标准化要求。
10.审核
审核人员对设计文本进行审核,主要审核以下内容:
(1)审查设计方案是否符合相关规范、规定、标准、技术体制的要求,设计深度、范围是否满足用户的要求;
(2)审查设计说明是否完整;
(3)审查图纸是否有遗漏,是否符合勘察的实际情况,是否能指导施工;
(4)审查概预算中定额、费率的套用是否正确,工程量计算是否合理。
11.项目负责人确认
项目负责人对设计进行检查、确认。
12.部门负责人确认
设计文本经部门对设计进行检查、确认。
设计文本经部门负责人签字确认后方可出部门。
13.校对审核问题处理
校对人员、审核人员、项目负责人、部门负责人在对文本进行校对、审核、检查时。
(1)如未发现问题,可在相关文本和“任务流程单”上签字确认。
经签字后的任务方可到下一环节。
(2)如发现错误,由相关责任人将错处记录于“校审整改单”(附
件8)中,交给项目负责人。
项目负责人根据“校审整改单”中内容,组织相关人员对设计文本进行修改,并在“审校整改单”中填写处理结果,如“已修改”。
将修改后的文本交给相关责任人。
相关责任人检查达到规定要求后,在“校审整改单”下行签字通过;并在相关文本上签字、在“任务流程单”上签字放行。
设计文本可交到下一流程。
14.任务流程单
设计、校对、审核、项目负责人确认、部门负责人确认,每一环节通过后,相关人员都必须在“任务流程单”(附件9)上签字确认。
15.设计完成
设计部门完成设计后,将定稿的设计文本(包括设计说明、概预算表格、图纸)、生产流程中产生的表单(任务单、任务流程单、项目计划书、工程勘察现场记录/商定建设方案、输入评审单、项目评审单)以及生产流程中可能产生的表单(校审整改单)交到生产技术部。
三、设计文本编制的要求和内容
(一)设计文本编制要求
1. 设计文本编制总的要求
(1)设计文本是一份十分严肃认真的文件,它一旦获得通过,便超越了个人,成为应该共同遵守和执行的文件,在指导工程实施方面具有权威性和约束力。
因此,设计文本中的字字句句都具有很重的力量,必须以一种严谨的态度进行编写。
(2)。
