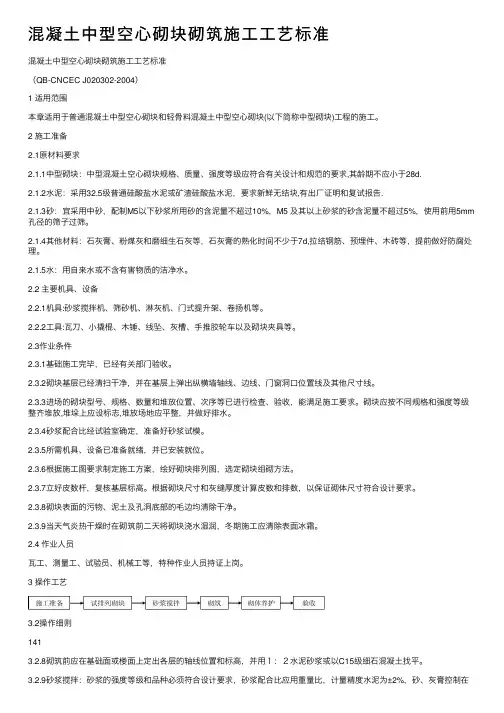

混凝⼟中型空⼼砌块砌筑施⼯⼯艺标准混凝⼟中型空⼼砌块砌筑施⼯⼯艺标准(QB-CNCEC J020302-2004)1 适⽤范围本章适⽤于普通混凝⼟中型空⼼砌块和轻⾻料混凝⼟中型空⼼砌块(以下简称中型砌块)⼯程的施⼯。
2 施⼯准备2.1原材料要求2.1.1中型砌块:中型混凝⼟空⼼砌块规格、质量、强度等级应符合有关设计和规范的要求,其龄期不应⼩于28d.2.1.2⽔泥:采⽤32.5级普通硅酸盐⽔泥或矿渣硅酸盐⽔泥,要求新鲜⽆结块,有出⼚证明和复试报告.2.1.3砂:宜采⽤中砂,配制M5以下砂浆所⽤砂的含泥量不超过10%,M5 及其以上砂浆的砂含泥量不超过5%,使⽤前⽤5mm 孔径的筛⼦过筛。
2.1.4其他材料:⽯灰膏、粉煤灰和磨细⽣⽯灰等,⽯灰膏的熟化时间不少于7d,拉结钢筋、预埋件、⽊砖等,提前做好防腐处理。
2.1.5⽔:⽤⾃来⽔或不含有害物质的洁净⽔。
2.2 主要机具、设备2.2.1机具:砂浆搅拌机、筛砂机、淋灰机、门式提升架、卷扬机等。
2.2.2⼯具:⽡⼑、⼩撬棍、⽊锤、线坠、灰槽、⼿推胶轮车以及砌块夹具等。
2.3作业条件2.3.1基础施⼯完毕,已经有关部门验收。
2.3.2砌块基层已经清扫⼲净,并在基层上弹出纵横墙轴线、边线、门窗洞⼝位置线及其他尺⼨线。
2.3.3进场的砌块型号、规格、数量和堆放位置、次序等已进⾏检查、验收,能满⾜施⼯要求。
砌块应按不同规格和强度等级整齐堆放,堆垛上应设标志,堆放场地应平整,并做好排⽔。
2.3.4砂浆配合⽐经试验室确定,准备好砂浆试模。
2.3.5所需机具、设备已准备就绪,并已安装就位。
2.3.6根据施⼯图要求制定施⼯⽅案,绘好砌块排列图,选定砌块组砌⽅法。
2.3.7⽴好⽪数杆,复核基层标⾼。
根据砌块尺⼨和灰缝厚度计算⽪数和排数,以保证砌体尺⼨符合设计要求。
2.3.8砌块表⾯的污物、泥⼟及孔洞底部的⽑边均清除⼲净。
2.3.9当天⽓炎热⼲燥时在砌筑前⼆天将砌块浇⽔湿润,冬期施⼯应清除表⾯冰霜。

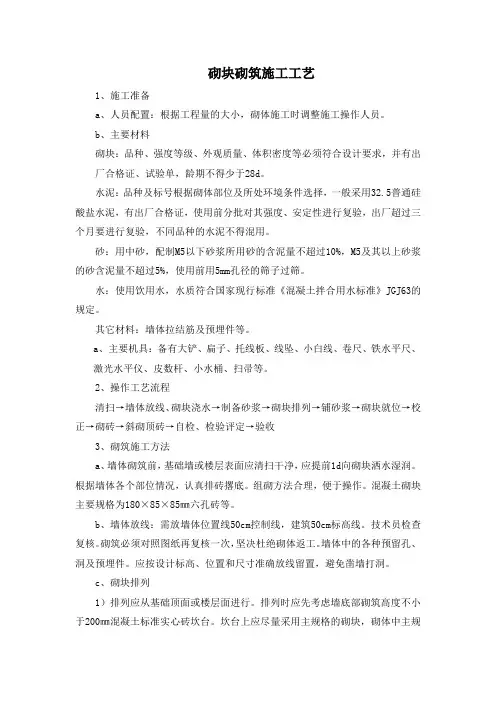

砌块砌筑施工工艺1、施工准备a、人员配置:根据工程量的大小,砌体施工时调整施工操作人员。
b、主要材料砌块:品种、强度等级、外观质量、体积密度等必须符合设计要求,并有出厂合格证、试验单,龄期不得少于28d。
水泥:品种及标号根据砌体部位及所处环境条件选择,一般采用32.5普通硅酸盐水泥,有出厂合格证,使用前分批对其强度、安定性进行复验,出厂超过三个月要进行复验,不同品种的水泥不得混用。
砂:用中砂,配制M5以下砂浆所用砂的含泥量不超过10%,M5及其以上砂浆的砂含泥量不超过5%,使用前用5mm孔径的筛子过筛。
水:使用饮用水,水质符合国家现行标准《混凝土拌合用水标准》JGJ63的规定。
其它材料:墙体拉结筋及预埋件等。
a、主要机具:备有大铲、扁子、托线板、线坠、小白线、卷尺、铁水平尺、激光水平仪、皮数杆、小水桶、扫帚等。
2、操作工艺流程清扫→墙体放线、砌块浇水→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→砌砖→斜砌顶砖→自检、检验评定→验收3、砌筑施工方法a、墙体砌筑前,基础墙或楼层表面应清扫干净,应提前1d向砌块洒水湿润。
根据墙体各个部位情况,认真排砖撂底。
组砌方法合理,便于操作。
混凝土砌块主要规格为180×85×85㎜六孔砖等。
b、墙体放线:需放墙体位置线50cm控制线,建筑50cm标高线。
技术员检查复核。
砌筑必须对照图纸再复核一次,坚决杜绝砌体返工。
墙体中的各种预留孔、洞及预埋件。
应按设计标高、位置和尺寸准确放线留置,避免凿墙打洞。
c、砌块排列1)排列应从基础顶面或楼层面进行。
排列时应先考虑墙底部砌筑高度不小于200㎜混凝土标准实心砖坎台。
坎台上应尽量采用主规格的砌块,砌体中主规格砌块应占总量的80%以上。
2)砌块排列上下皮应错缝搭砌,搭砌长度宜为砌块长度的1/2,也不应小于150mm。
水平灰缝厚度不得大于15mm,垂直灰缝宽度不得大于20mm,饱满度>90%,可用双面闸板灌缝。

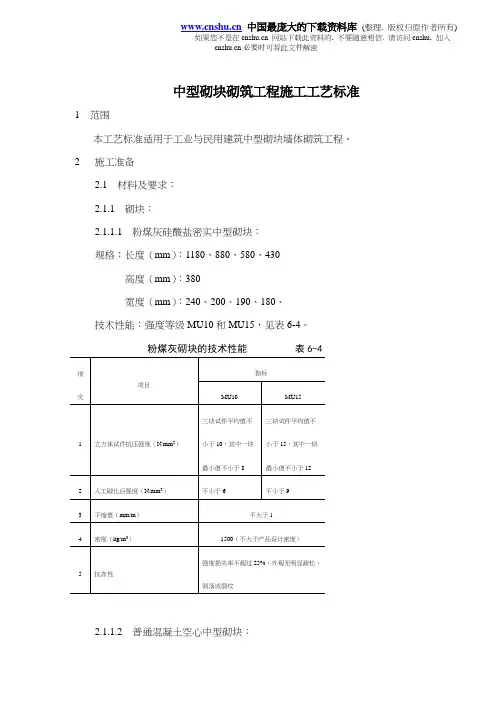

中型砌块砌筑工程施工1范围本工艺标准适用于工业与民用建筑中型砌块墙体砌筑工程。
2 施工准备 2.1 材料及要求: 2.1.1 砌块:2.1.1.1粉煤灰硅酸盐密实中型砌块:规格:长度(mm ): 1180、880、580、430 高度(mm ) : 380宽度(mm ): 240、200、190、180、技术性能:强度等级 MU10和MU15,见表6-4。
粉煤灰砌块的技术性能表 6-42.1.1.2普通混凝土空心中型砌块:规格:长度(mm ) : 1770 - -485、 2130〜630、 1185〜285高度(mm ) : 790 845 785 厚度(mm ) : 200 180200混凝土空心中型砌块的规格、尺寸及孔型、 空心率应满足设计强度等级和建筑热工要求,构造参数要求见表 6-5。
6-5技术性能:强度等级 MU10、MU15、MU20和MU25 ;性能见表6-6。
混凝土空心中型砌块性能表 6-62.1.1.3 加气混凝土砌块:规格:长度(mm) : 600高度(mm) : 200、250、300厚度(mm):100、150、200、250技术性能:密度分为500、600、700kg/m3三个级别,其技术性能见表6-7。
加气混凝土砌块性能表6-72.1.1.4 废渣混凝个空心中型砌块,规格见表6-8。
6-8技术性能:废渣混凝土空心中型砌块以煤干石、粉煤灰、沸腾炉渣为原料制作的砌块,其性能见表6-9废渣混凝土空心中型砌块技术性能表6-92.1.1.5其他砌块:抗震异形空心砌块、石膏砌块,陶粒混凝土砌块,应按设计要求选用合格的砌块产品。
2.1.2砌筑用砂浆:主要是水泥、中砂、石灰膏、外加剂等材料配制的砂浆。
2.2主要机具:2.2.1机械:塔式起重机、卷扬机及井架、切割机。
2.2.2工具:夹具、手锯、灰斗、吊篮、大铲、小撬棍、手推年。
2.3 作业条件: 2.3.1中型砌块砌筑施工前,应结合砌体和砌块的特点、设计图纸要求及现场具体条件,编制施工方案,准备好施工机具,做好施工平面布置,划分施工段,安排好施工流水、工序 交叉衔接施工。
中型砌块砌筑工程施工工艺标准1 范围本工艺标准适用于工业与民用建筑中型砌块墙体砌筑工程。
2施工准备2.1 材料及要求:2.1.1 砌块:2.1.1.1 粉煤灰硅酸盐密实中型砌块:规格:长度(mm):1180、880、580、430高度(mm):380宽度(mm):240、200、190、180、技术性能:强度等级MU10和MU15,见表6-4。
粉煤灰砌块的技术性能表6-42.1.1.2 普通混凝土空心中型砌块:规格:长度(mm):1770~485、2130~630、1185~285高度(mm): 790 845 785厚度(mm): 200 180 200混凝土空心中型砌块的规格、尺寸及孔型、空心率应满足设计强度等级和建筑热工要求,其构造参数要求见表6-5。
混凝土空心中型砌块构造参数表6-5技术性能:强度等级MU10、MU15、MU20和MU25;性能见表6-6。
混凝土空心中型砌块性能表6-62.1.1.3 加气混凝土砌块:规格:长度(mm):600高度(mm): 200、250、300厚度(mm): 100、150、200、250技术性能:密度分为500、600、700kg/m3三个级别,其技术性能见表6-7。
加气混凝土砌块性能表6-72.1.1.4 废渣混凝土空心中型砌块,规格见表6-8。
表6-8技术性能:废渣混凝土空心中型砌块以煤干石、粉煤灰、沸腾炉渣为原料制作的砌块,其性能见表6-9。
废渣混凝土空心中型砌块技术性能表6-92.1.1.5 其他砌块:抗震异形空心砌块、石膏砌块,陶粒混凝土砌块,应按设计要求选用合格的砌块产品。
2.1.2 砌筑用砂浆:主要是水泥、中砂、石灰膏、外加剂等材料配制的砂浆。
2.2 主要机具:2.2.1 机械:塔式起重机、卷扬机及井架、切割机。
2.2.2 工具:夹具、手锯、灰斗、吊篮、大铲、小撬棍、手推车。
2.3 作业条件:2.3.1 中型砌块砌筑施工前,应结合砌体和砌块的特点、设计图纸要求及现场具体条件,编制施工方案,准备好施工机具,做好施工平面布置,划分施工段,安排好施工流水、工序交叉衔接施工。
中型砌块砌筑工程施工1 范围本工艺标准适用于工业与民用建筑中型砌块墙体砌筑工程。
2 施工准备2.1 材料及要求:2.1.1 砌块:2.1.1.1 粉煤灰硅酸盐密实中型砌块:规格:长度(mm):1180、880、580、430高度(mm):380宽度(mm):240、200、190、180、技术性能:强度等级MU10和MU15,见表6-4。
2.1.1.2 普通混凝土空心中型砌块:规格:长度(mm):1770~485、2130~630、1185~285高度(mm):790 845 785厚度(mm):200 180 200混凝土空心中型砌块的规格、尺寸及孔型、空心率应满足设计强度等级和建筑热工要求,其构造参数要求见表6-5。
技术性能:强度等级MU10、MU15、MU20和MU25;性能见表6-6。
混凝土空心中型砌块性能表6-62.1.1.3 加气混凝土砌块:规格:长度(mm ):600 高度(mm ):200、250、300 厚度(mm ):100、150、200、250技术性能:密度分为500、600、700kg/m 3三个级别,其技术性能见表6-7。
加气混凝土砌块性能 表6-72.1.1.4 废渣混凝个空心中型砌块,规格见表6-8。
表6-8技术性能:废渣混凝土空心中型砌块以煤干石、粉煤灰、沸腾炉渣为原料制作的砌块,其性能见表6-9废渣混凝土空心中型砌块技术性能表6-92.1.1.5 其他砌块:抗震异形空心砌块、石膏砌块,陶粒混凝土砌块,应按设计要求选用合格的砌块产品。
2.1.2 砌筑用砂浆:主要是水泥、中砂、石灰膏、外加剂等材料配制的砂浆。
2.2 主要机具:2.2.1 机械:塔式起重机、卷扬机及井架、切割机。
2.2.2 工具:夹具、手锯、灰斗、吊篮、大铲、小撬棍、手推年。
2.3 作业条件:2.3.1 中型砌块砌筑施工前,应结合砌体和砌块的特点、设计图纸要求及现场具体条件,编制施工方案,准备好施工机具,做好施工平面布置,划分施工段,安排好施工流水、工序交叉衔接施工。
第1篇一、施工准备1. 材料准备:根据设计要求,准备相应的砖、水泥、砂、石灰膏等原材料。
确保材料质量符合国家标准。
2. 工具准备:准备好砂浆搅拌机、大铲、刨锛、托统板、线坠、钢卷尺、灰槽、小水桶、砖夹子、小线、筛子、扫帚、八字靠尺板、钢筋卡子、铁抹子等施工工具。
3. 人员准备:组织具有一定砌筑经验的施工人员,进行技术交底和安全教育。
二、施工工艺1. 找平弹线:在基础防潮层或楼面上先用水泥砂浆找平,然后以龙门板上定位钉为标志弹出墙的轴线、边线,计量出门窗洞口的位置。
2. 摆砖样:在弹好线的基面上按组砌方式先用砖试摆,核对所弹出的墨线在门洞、窗口、墙垛等处是否符合模数,提高砌砖效率。
3. 立皮数杆:皮数杆用来控制墙体竖向尺寸以及各部件标高的方木标志杆。
一般在墙体的转角处及纵横墙交接处设置。
4. 砌筑:按照砖样进行砌筑,砖浇水湿润,常温施工不宜使用干砖上墙。
砌筑时,为了保证灰缝的平直,要挂线砌筑。
5. 勾缝:砌筑完成后,进行勾缝处理,使墙体表面美观、整洁。
6. 楼层轴线的引测:在弹墙身线时,应根据龙门板上标注的轴线位置将轴线引测到房屋的外墙基上。
7. 各层标高的控制:各层标高除立皮数杆控制外,还可弹出室内水平线进行控制。
8. 冬期施工:冬期不应使用无水泥的砂浆。
砂浆中掺盐时,应用波美比重计检查盐溶液浓度。
三、施工要求1. 砌筑质量要求:砖块排列整齐、缝隙均匀,灰缝饱满,墙身垂直、平整。
2. 安全施工要求:施工过程中,确保施工人员安全,严格遵守操作规程。
3. 环保施工要求:施工过程中,注意环境保护,减少扬尘和噪音污染。
4. 质量验收要求:施工完成后,按照国家标准进行质量验收,确保工程质量。
总之,砌筑工程施工工艺是建筑行业中的基础工程,施工过程中要严格按照工艺要求进行操作,确保施工质量,为后续工程奠定坚实基础。
第2篇砌筑工程是建筑施工中的重要环节,其质量直接影响到建筑物的安全和使用寿命。
以下是砌筑工程施工工艺的详细介绍:一、施工准备1. 材料准备:根据设计要求,选择合适的砖、水泥、砂、石灰膏等原材料。
中型砌块砌筑工程施工工艺标准一、前期准备1. 砌块的规格和品牌必须符合设计要求,并经过质量检验合格。
2. 砌块应按使用顺序分类、垛放,以便拣选使用。
3. 砌块要储存于通风、阴凉、干燥、无污染的地方,防止破损和潮湿。
4. 施工前必须对基础、砌墙线位置、起点等进行检查,以确保砌筑质量。
二、基础处理1. 基础表面必须平整、无积水、无杂物。
2. 首层砖必须进行强度试验,以确保基础强度符合要求。
3. 利用水平仪、线框等工具,调整基础高程和砌墙线位置,确保砖墙垂直或水平,墙体平直。
三、砌筑工艺1. 砌块的拣选应根据不同位置的要求,选择不同规格的砌块,并按设计要求进行摆放。
2. 在砌筑前,将砖块放置于水中浸泡一段时间,保证砖块表面湿润,以便加强粘结力。
3. 用猪鬃擦拭墙壁的表面,清除墙壁灰尘,以提高砖块的粘结强度。
4. 采用密实的砌筑法,将砖块加入泥浆(水泥、砂浆等),均匀地在基础上按顺序摆放。
5. 每一层的砌筑要求平整、垂直和水平,尤其是首层必须保证平整、牢固,且与基础有足够的粘结面。
6. 要保证砌筑缝与砖块之间的空气不得太多,且缝隙应保证一致,不得超过设计规定。
7. 每砌一层后,应及时将多余的浆掏出,保持墙面整洁,砌筑缝内不得有多余的水泥浆,以免影响强度。
8. 在墙体砌筑过程中,需要定期进行检查,发现问题及时调整,保证砌筑质量。
9. 砌完墙后,应及时对墙面进行保养和防潮处理,以延长墙体的寿命。
四、安全措施1. 施工现场必须有专人负责安全,保证施工过程中的安全。
2. 施工过程中必须有安全带、头盔等个人防护装备。
3. 在高处作业时,要做好防护措施,防止高空坠落,必须设置安全网或安全防护措施。
4. 施工现场周围应当设置警示或禁止进入的标志,保持施工区域的安全与通畅。
以上是中型砌块砌筑工程施工工艺标准的详细介绍,仅供参考。
在具体施工过程中,施工队应该根据具体情况,并结合实践,做出详细的工作计划和方案来确保施工质量和安全。
第1篇一、施工准备1. 材料准备:砖、水泥、砂、石灰膏、钢筋、模板等材料,应符合设计要求和规范标准。
2. 工具准备:砖刀、砖夹、线坠、水平尺、托线板、小线、托线锤、铁锤、铲刀、筛子、砂浆搅拌机等。
3. 人员准备:施工人员应具备一定的砌筑技能,熟悉施工图纸和施工工艺。
二、施工工艺1. 砌筑前的准备工作(1)清理施工场地,确保场地平整、干净。
(2)根据设计图纸,放出轴线、墙身线、门窗洞口线等。
(3)制作皮数杆,用于控制墙体厚度和垂直度。
2. 砌筑顺序(1)基层处理:清理墙基,确保墙基平整、坚实。
(2)弹线:根据轴线、墙身线等,弹出门窗洞口线、墙身线等。
(3)摆砖样:根据设计要求,摆出墙体厚度和门窗洞口位置。
(4)砌筑墙体:从下往上逐层砌筑,确保墙体厚度、垂直度和灰缝饱满。
(5)拉结筋设置:在墙体与构造柱、柱筋等连接处设置拉结筋,确保连接牢固。
(6)过梁设置:在门窗洞口上部设置过梁,确保过梁与墙体连接牢固。
(7)勾缝:对清水墙进行勾缝处理,确保墙体美观。
3. 施工要点(1)砌筑前,应对砖、砂浆等材料进行检验,确保符合设计要求和规范标准。
(2)砌筑过程中,严格控制墙体厚度、垂直度和灰缝饱满度。
(3)砌筑时,应按照“反砌”原则,使砌块底面向上砌筑。
(4)水平灰缝应平直、砂浆饱满,饱满度不应低于90%。
(5)竖向灰缝应采用加浆方法使其砂浆饱满,严禁用水冲浆灌缝。
(6)墙体转角处及交接处应同时砌起,如不能同时砌起时,则应先砌竖向墙,再砌横向墙。
(7)在墙体转角处,应隔皮纵、横墙砌块相互搭砌,即隔皮纵、横墙砌块墙面露头。
(8)在施工过程中,应定期进行质量检查,确保施工质量符合要求。
三、施工注意事项1. 砌筑过程中,应严格按照施工图纸和施工工艺进行施工,确保工程质量。
2. 施工人员应具备一定的砌筑技能,熟悉施工图纸和施工工艺。
3. 施工过程中,应确保施工安全,防止发生安全事故。
4. 施工结束后,应对墙体进行验收,确保墙体质量符合设计要求和规范标准。
建筑分项工程施工工艺标准之中型砌块砌筑工程施工工艺标准一、前言砌筑是建筑工程中常见的施工工艺之一,其中中型砌块砌筑工程是指使用石块、砖块等中等尺寸的砌块进行建筑物的墙体砌筑。
为了确保砌筑工程质量,提高建筑物的稳定性和安全性,特制定本工艺标准。
二、施工前准备1. 工程准备在进行中型砌块砌筑工程之前,需要进行工程准备和前期工作。
包括施工图纸的准备和审核、材料的采购和检验、施工场地的准备等。
2. 材料准备中型砌块砌筑工程的主要材料包括砖块、石块、水泥、砂浆等。
在施工前,应确保这些材料的质量符合标准要求,并统一编号、分类和储存。
3. 施工组织设计根据工程要求和工期计划,进行合理的施工组织设计。
确定施工人员的数量和职责分工,安排好施工的先后顺序,确保施工的高效和安全。
三、施工工艺流程1. 基层处理在开始砌筑工作之前,应清除基层上的灰尘、污垢等杂物,并涂刷底层涂料,以增加基层的粘接力和平整度。
2. 砌筑砂浆准备按照设计要求和标准配合比,进行砂浆的配制。
在配制过程中,应确保水泥、砂子和水的比例准确,并充分搅拌,以保证砂浆的均匀和稳定。
3. 砌筑墙体在准备好砂浆后,可以开始进行砌筑墙体的工作。
根据设计图纸和标高要求,将砌块逐一砌入砂浆中,采用水平、垂直和倾斜检查仪器进行精确测量。
4. 砌筑接缝处理在完成砌筑工作后,应及时进行接缝处理。
对墙体上的垂直接缝进行清理和处理,确保接缝的平整和密实。
5. 钢筋绑扎对需要进行钢筋绑扎的墙体,应按照设计要求进行钢筋的预埋和固定。
在绑扎过程中,应合理安排钢筋的位置和间距,确保墙体的强度和稳定性。
6. 砌块加固对需要加固的墙体,应根据设计要求进行增加砌块、填充砂浆或加固临时支撑等措施,以提高墙体的稳定性和抗震性。
7. 施工质量检验在进行砌筑工作的同时,应不断进行施工质量的检验和验收。
包括砌筑墙体的尺寸、垂直度和平整度等的检查,确保施工工艺符合标准要求。
四、施工安全与质量控制1. 安全控制在进行中型砌块砌筑工程时,应加强施工现场的安全管理。
中型砌块砌筑工程施工工艺标准(doc 8页)项次项目指标煤干石彻块粉煤灰砌块沸腾炉渣砌块1 材料强度(N/mm2)15~27152 块体强度(N/mm2) 6.8~10.9MU5 MU5.5~7.03 密度(干燥状态)(kg/m3)1100~135011004 人工碳化系数0.72~0.930.655 收缩值(mm/m)0.32~0.376 抗冻性(强度损失)(%)8~97 导热系数(W/m·k)0.94~1.120.662.1.1.5 其他砌块:抗震异形空心砌块、石膏砌块,陶粒混凝土砌块,应按设计要求选用合格的砌块产品。
2.1.2 砌筑用砂浆:主要是水泥、中砂、石灰膏、外加剂等材料配制的砂浆。
2.2 主要机具:2.2.1 机械:塔式起重机、卷扬机及井架、切割机。
2.2.2 工具:夹具、手锯、灰斗、吊篮、大铲、小撬棍、手推车。
2.3 作业条件:2.3.1 中型砌块砌筑施工前,应结合砌体和砌块的特点、设计图纸要求及现场具体条件,编制施工方案,准备好施工机具,做好施工平面布置,划分施工段,安排好施工流水、工序交叉衔接施工。
2.3.2 中型砌块砌筑施工前,必须做完基础工程,办完隐检预检手续。
2.3.3 放好砌体墙身位置线、门窗口等位置线,经验线符合设计图纸要求,预检合格。
2.3.4 按砌筑操作需要,找好标高,立好杆尺杆。
2.3.5 搭设好操作和卸料架子。
2.3.6 配制异形尺寸砌块(同材割制);砂浆经试配确定配合比,准备好试模。
3 操作工艺3.1 工艺流程:墙体放线→制备砂浆→砌块排列→铺砂浆→砌块就位砌块浇水→校正→砂筑镶砖→竖缝灌砂浆→勒缝3.2 墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。
3.3 砌块排列:按砌块排列图在墙体线范围内分块定尺、划线,排列砌块的方法和要求如下:3.3.1 砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块。

中型砌块砌筑工程施工技术交底中型砌块砌筑工程施工技术交底作者:佚名时间:2008-10-30浏览量:工程名称:中型砌块砌筑工程施工交底部位:工程编号:日期:交底内容:、范围本工艺标准适用于工业与民用建筑中型砌块墙体砌筑工程。
2、施工准备材料及要求:砌块:粉煤灰硅酸盐密实中型砌块:规格:长度:1180、880、580、430高度:380宽度:240、200、190、180、技术性能:强度等级mU10和mU15,见表6-4。
粉煤灰砌块的技术性能表6-4项目指标项次mU10mU15立方体试件抗压强度三块试件平均值不小于10,其中一块最小值不小于8三块试件平均值不小于15,其中一块最小值不小于12 2人工碳化后强度不小于6不小于93干缩值不大于14密度15005抗冻性强度损失率不超过25%,外观无明显疏松、剥落或裂纹普通混凝土空心中型砌块:规格:长度:1770~485、2130~630、1185~285高度:790845785厚度:20080200混凝土空心中型砌块的规格、尺寸及孔型、空心率应满足设计强度等级和建筑热工要求,其构造参数要求见表6-5。
混凝土空心中型砌块构造参数表6-5孔型单排孔单排圆孔多排孔1空心率50~60 40~50 35~45 2壁厚δ25~35 25~30 25~35 3距h10δ~12δd+技术性能:强度等级mU10、mU15、mU20和mU25;性能见表6-6。
混凝土空心中型砌块性能表6-6顶次顶目指标密度950~10802隔声量413热工性能满足设计要求4抗压强度等级满足设计要求加气混凝土砌块:规格:长度:600高度:200、250、300厚度:100、150、200、250技术性能:密度分为500、600、700kg/m3三个级别,其技术性能见表6-7。
加气混凝土砌块性能表6-7指标500级600级700级1密度500±50600±50700±502立方体抗压强度≥≥≥干燥收缩值温度20±1℃相对湿度41%~45%条件下测定≤≤≤温度20±1℃相对湿度41%~45%条件下测定≤≤抗冻性重量损失强度损失≤≤20≤≤20≤≤20废渣混凝个空心中型砌块,规格见表6-8。
编制中型砌块砌筑工程施工技术方案一、工程概况本工程是一项中型砌块砌筑工程,总面积约为xxxx平方米。
主要施工内容包括砌筑砌块墙体、砌筑隔墙、门窗洞口处理以及墙体抹灰等工作。
二、施工工艺及流程1.施工前准备1.1准备施工图纸及技术文件,熟悉工程要求和施工规范。
1.2确定施工时间计划,并编制详细的施工计划。
1.3确定施工用人、用料及设备,并做好采购准备。
1.4制定安全施工措施及安全警示标志牌,并进行必要的安全培训。
2.基坑开挖2.1根据设计要求,进行基坑开挖,确保坑底平整,并且具备足够的承载力。
2.2安装基坑支撑结构,确保基坑的稳定性。
2.3在基坑内部铺设防腐蚀层,以保护墙体的质量。
3.基础浇筑3.1根据设计要求,在基坑中浇筑基础混凝土。
3.2浇筑前进行检查,确保基础的标高和尺寸符合要求。
3.3做好基础浇筑的防护措施,避免混凝土表面受到太阳直射或雨水冲刷的影响。
3.4完成浇筑后,及时进行养护。
4.砌筑墙体4.1 墙体平整度及尺寸要求:±5mm。
4.2砌筑使用砖块应符合规范要求,有质量合格证明。
4.3使用耐火砖时,要注意砖缝布置合理。
4.4采用水平、垂直线进行砌筑划线,并使用劈刀进行砖块划边。
5.砌筑隔墙5.1隔墙砌筑要根据设计要求,确保墙体的稳定性和隔音性能。
5.2隔墙的墙体铺设应根据设计要求进行预埋和预留,以便后期装修和暖通工程的施工。
5.3进行墙体剪力墙预埋、插销排水孔、保温隔音料预埋等施工工序。
6.门窗洞口处理6.1根据设计要求,安装门窗洞口处理的预埋件和预留洞口。
6.2安装门窗洞口框架,并使用水平仪测量垂直度和水平度。
6.3进行门窗安装前的防火、防水、防腐处理。
6.4完成门窗安装后,进行检查并做好防水密封处理。
7.墙体抹灰7.1墙体抹灰工艺采用两遍抹灰法,第一遍为底灰,第二遍为腻子层。
7.2抹灰方向应从上到下,由内向外进行。
7.3抹灰层面要求水平、垂直、平整,无裂缝。
8.竣工验收8.1完成施工后进行竣工验收,并按要求填写竣工验收报告。
土建施工主体结构工程砌块砌筑工程施工工序目录第1级 (1)第1级 (2)第1级 (3)第1级 (4)第1级 (5)第1级 (6)砌块砌筑工程一、材料准备砌块、水泥、砂、掺合料、拉结钢筋、预埋件、木砖等。
二、施工机具搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等。
三、作业条件1、完成室外及房心回填土,基础工程结构施工完毕,并经有关单位验收合格。
2、弹好墙身线、轴线,根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完验收手续。
3、立皮数杆:用30×40mm木料制作,皮数杆上门窗洞口、木砖、拉接筋、、圈梁、过梁的尺寸标高。
按标高立好皮数杆,皮数杆的间距15m,转角处距墙皮或墙角50mm设置皮数杆。
皮数杆应垂直、牢固、标高一致,经复核,办理验收手续。
1、砂浆由试验室做配合比试配,准备好试模。
四、质量要求混凝土小型空心砌块施工质量要求应符合《砌体工程施工质量验收规范》墙体放线→制备砂浆→砌块排列→锈砂浆→砌块就位→校正→砌筑镶砖→勒缝六、操作工艺1、墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边和洞口线。
2、拌制砌筑砂浆:现场采用砂浆搅拌机拌合砂浆,严格控制按照配合比配制。
3、砂浆配合比用重量比,计量精度为:水泥±2%、砂及掺合料±5%。
2、砂浆组批原则及取样规定:(1)以同一砂浆强度等级,同一配合比,同种原材料每一个楼层或250m3(基础砌体可按一个楼层计)为一个取样单位,每取样单位标准养护试块的留置不得少于一组(每组6块)。
(2)干拌砂浆:同强度等级每400t为一验收批,不足400t也按一批计。
每批从20个以上的不同部位取等量样品。
总质量不少于15kg,分成两份,一份送试,一份备用。
(3)建筑地面用水泥砂浆,以每一层或1000m2为一检验批,不足1000m2也按一批计。
中型砌块砌筑工程施工
1范围
本工艺标准适用于工业与民用建筑中型砌块墙体砌筑工程。
2 施工准备
2.1 材料及要求: 2.1.1 砌块:
2.1.1.1
粉煤灰硅酸盐密实中型砌块:
规格:长度(mm ): 1180、 880、 580、 430
高度(mm ): 380
宽度(mm ): 240、200、190、180、
技术性能:强度等级 MU10 和 MU15,见表 6-4。
粉煤灰砌块的技术性能
表6-4
2.1.1.2
普通混凝土空心中型砌块:
规格:长度(mm ):
1770〜485、2130 - “630
、
1185〜285
高度(mm ): 790 845 785 厚度(mm )
:
200
180
200
混凝土空心中型砌块的规格、尺寸及孔型、空心率应满足设计强度等级和建筑热工要求, 其构造参数要求见表 6-5。
6-5
技术性能:强度等级 MU10、MU15、MU20和MU25 ;性能见表6-6。
2.1.1.3
加气混凝土砌块:
规格:长度(mm )
高度(mm )
厚度(mm ) 技术性能:密度分为
2.1.1.4 废渣混凝个空心中型砌块,规格见表
6-8。
6-8
技术性能:废渣混凝土空心中型砌块以煤干石、粉煤灰、沸腾炉渣为原料制作的砌块, 其性能见表6-9
2.1.1.5
其他砌块:抗震异形空心砌块、石膏砌块,陶粒混凝土砌块,应按设计要求
选用合格的砌块产品。
2.1.2 砌筑用砂浆:主要是水泥、中砂、石灰膏、外加剂等材料配制的砂浆。
2.2 主要机具:
2.2.1 机械:塔式起重机、卷扬机及井架、切割机。
2.2.2
工具:夹具、手锯、灰斗、吊篮、大铲、小撬棍、手推年。
表6-7
600
200、 250、 300
100、150、200、250
500、600、700kg/m 3
三个级别,其技术性能见表
6-7。
2.3 作业条件:
2.3.1中型砌块砌筑施工前,应结合砌体和砌块的特点、设计图纸要求及现场具体条件,编制施工方案,准备好施工机具,做好施工平面布置,划分施工段,安排好施工流水、工序交叉衔接施工。
232中型砌块砌筑施工前,必须做完基础工程,办完隐检预检手续。
233放好砌体墙身位置线、门窗口等位置线,经验线符合设计图纸要求,预检合格。
2.3.4按砌筑操作需要,找好标高,立好标尺杆。
2.3.5搭设好操作和卸料架子。
2.3.6配制异形尺寸砌块(同材割制);砂浆经试配确定配合比,准备好试模。
3操作工艺
3.1 工艺流程:
砌块排列-铺砂浆
砂筑镶砖宀竖缝灌砂浆-勒缝
3.2墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。
3.3砌块排列:按砌块排列图在墙体线范围内分块定尺、划线。
排列砌块的方法和要求如下:
3.3.1砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块。
3.3.2砌块排列应从地基或基础面、土0.00面排列,排列时尽可能采用主规格的砌块,
砌体中主规格砌块应占总量的75%〜80%。
3.3.3砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块的1/2,不得小于砌块高的1/3,也不应小于150mm,如果搭错缝长度满足不了规定的压搭要求,应采取压砌钢筋网片的措施,具体构造按设计规定。
3.3.4外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌,如果不能咬槎时,
按设计要求采取其它的构造措施;砌体垂直缝与门窗洞口边线应避开同缝,且不得采用砖镶砌。
3.3.5砌体水平灰缝厚度一般为15mm,如果加钢筋网片的砌体,水平灰缝厚度为20〜
25mm,垂直灰缝宽度为20mm。
大于30mm的垂直缝,应用C20的细石混凝土灌实。
3.3.6砌块排列尽量不镶砖或少镶砖,必须镶砖时,应用整砖平砌,且尽量分散,镶砌砖的强度不应小于砌块强度等级。
3.3.7砌块墙体与结构构件位置有矛盾时,应先满足构件布置。
3.4制配砂浆:按设计要求的砂浆品种、强度制配砂浆,配合比应由试验室确定,采
用重量比,计量精度为水泥土2%,砂、灰膏控制在土5%以内,应采用机械搅拌,搅拌时间
不少于1.5min。
3.5铺砂浆:将搅拌好的砂浆,通过吊斗、灰车运至砌筑地点,在砌块就位前,用大
铲、灰勺进行分块铺灰,较小的砌块量大铺灰长度不得超过1500mm。
3.6砌块就位与较正:砌块砌筑前一天应进行浇水湿润,冲去浮尘,清除砌块表面的杂物后方可吊、运就位。
砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转
角处或定位砌块处开始;应吊砌一皮、校正一皮,皮皮拉线控制砌体标高和墙面平整度。
砌块安装时,起吊砌块应避免偏心,使砌块底面能水平下落;就位时由人手扶控制,对
准位置,缓慢地下落,经小撬棒微撬,用托线板挂直、核正为止。
3.7砌筑镶砖:用普通粘土砖镶砌前后一皮砖,必须选用无横裂的整砖,顶砖镶砌,不得使用半砖。
3.8竖缝灌砂浆:每砌一皮砌块,就位校正后,用砂浆灌垂直缝,随后进行灰缝的勒缝(原浆勾缝),深度一般为3〜5mm。
4质量标准
4.1保证项目:
4.1.1使用的中型砌块和原材料,其技术性能、强度、品种必须符合设计要求,并有出厂合格证,规定试验项目必须符合标准。
4.1.2砂浆的品种、强度等级必须达到设计要求,按规定制作试块,试压强度等级不得低于设计强度。
4.2基本项目:
4.2.1砌筑错缝应符合规定,不得出现竖向通缝,压缝尺寸应达到本标准的要求。
4.2.2转角处、交接处必须同时砌筑,必须留槎时应留斜槎;灰缝均匀一致。
4.2.3砌筑砂浆应密实,砌块应平顺,不得出现破槎、松动。
4.2.4拉结钢筋、钢筋网片规格、根数、间距、位置、长度应符合设计要求。
4.3 允许偏差项目,见表6-10。
6-10
5成品保护
5.1先装门窗框时,在砌筑过程应对所立之框进行保护;后装门窗框时,应注意固定框的埋件牢固,不可损坏、不可使其松动。
5.2砌体上的设备槽孔以预留为主,因漏埋或未预留时,应采取措施,不因剔凿而损坏砌体的完整性。
5.3砌筑施工应及时清除落地砂浆。
5.4拆除施工架子时,注意保护墙体及门窗口角。
6应注意的质量问题
6.1 砌体粘结不牢:原因是砌块浇水、清理不好,砌块砌筑时一次铺砂浆的面积过大, 校正不及时;砌块在砌筑使用的前一天,应充分浇水湿润,随吊运随将砌块表面清理干净;砌块就位后应及时校正,紧跟着用砂浆(或细石混凝土)灌竖缝。
6.2第一皮砌块底铺砂浆厚度不均匀:原因是基底未事先用细石混凝土找平标高,必然造成砌筑时灰缝厚度不一,应注意砌筑基底找平。
6.3拉结钢筋或压砌钢筋网片不符合设计要求:应按设计和规范的规定,设置拉结带和拉结钢
筋及压砌钢筋网片。
6.4砌体错缝不符合设计和规范的规定:未按砌块排列组砌图施工。
应注意砌块的规格并正确的组砌。
6.5砌体偏差超规定:控制每皮砌块高度不准确。
应严格按标帜杆高度控制,掌握铺灰厚度。
7质量记录
本工艺标准应具备以下质量记录:
7.1砌块、原材料出厂合格证。
7.2施工试验报告。
7.3施工组砌图资料。
7.4质量检验评定资料。
