建设工程工程量清单计价规范
1、设计单位应按照国家有关规定和标准,确定工程工程量清单计价规范,采用统一的计价标准和计价方法,保证工程量清单的准确性和合理性。
2、工程工程量清单的编制应按照工程实际情况进行,不得虚报、少报或漏报工程量,确保工程量清单计价的真实性和完整性。
3、工程工程量清单中的工程项应按照相应的工程定额进行计价,不得随意调整和篡改工程定额,以保证工程量清单计价的公正性和科学性。
4、施工单位在编制工程工程量清单时应严格按照设计单位提供的工程图纸和技术要求进行,不得擅自增减工程量,以保证工程量清单计价的准确性和可靠性。
5、工程工程量清单的审核应由设计单位、施工单位和监理单位共同参与,确保工程量清单计价规范的执行和监督,防止因误差或疏漏导致工程成本的不合理增加或减少。
6、对于工程工程量清单中存在的争议或异议,应及时协商解决,并按照相关规定进行调整和修改,以维护工程量清单计价规范的权威性和稳定性。
7、工程工程量清单计价规范的执行应严格按照法律法规和标准要求进行,不得私自修改或违规操作,以保证工程量清单计
价规范的权威性和有效性。
8、设计、施工、监理等各方在执行工程工程量清单计价规范时,应加强沟通与协调,建立良好的合作关系,共同促进工程量清单计价规范的落实和完善。

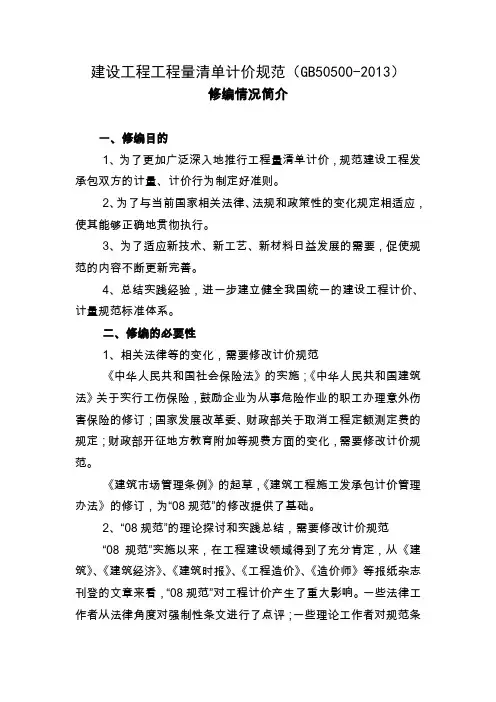

建设工程工程量清单计价规范(GB50500-2013)修编情况简介一、修编目的1、为了更加广泛深入地推行工程量清单计价,规范建设工程发承包双方的计量、计价行为制定好准则。
2、为了与当前国家相关法律、法规和政策性的变化规定相适应,使其能够正确地贯彻执行。
3、为了适应新技术、新工艺、新材料日益发展的需要,促使规范的内容不断更新完善。
4、总结实践经验,进一步建立健全我国统一的建设工程计价、计量规范标准体系。
二、修编的必要性1、相关法律等的变化,需要修改计价规范《中华人民共和国社会保险法》的实施;《中华人民共和国建筑法》关于实行工伤保险,鼓励企业为从事危险作业的职工办理意外伤害保险的修订;国家发展改革委、财政部关于取消工程定额测定费的规定;财政部开征地方教育附加等规费方面的变化,需要修改计价规范。
《建筑市场管理条例》的起草,《建筑工程施工发承包计价管理办法》的修订,为“08规范”的修改提供了基础。
2、“08规范”的理论探讨和实践总结,需要修改计价规范“08规范”实施以来,在工程建设领域得到了充分肯定,从《建筑》、《建筑经济》、《建筑时报》、《工程造价》、《造价师》等报纸杂志刊登的文章来看,“08规范”对工程计价产生了重大影响。
一些法律工作者从法律角度对强制性条文进行了点评;一些理论工作者对规范条文进行了理论探索;一些实际工作者对单价合同、总价合同的适用问题,对竣工结算应尽可能使用前期计价资料问题,以及计价规范应更具操作性等提出了很多好的建议。
3、一些作为探索的条文说明,经过实践需要进入计价规范“08规范”出台时,一些不成熟的条文采用了条文说明或宣贯教材引路的方式。
经过实践,有的已经形成共识,如计价风险分担、物价波动的价格指数调整、招标控制价的投诉处理等,需要进入计价规范正文,增大执行效力。
4、附录部分的不足,需要尽快修改完善一是有的专业分类不明确,需要重新定义划分,增补“城市轨道交通”、“爆破工程”等专业;二是一些项目划分不适用,设置不合理;三是有的项目特征描述不能体现项目自身价值,存在缺乏表述或难于描述的现象;四是有的项目计量单位不符合工程项目的实际情况;五是有的计算规则界线划分不清,导致计量扯皮;六是未考虑市场成品化生产的现状;七是与传统的计价定额衔接不够,不便于计量与计价。
1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建造法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范合用于建设工程发承包及实施阶段的计价活动。
1.0.3 建设工程发承包及实施阶段的丁程造价应由分部份项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
载明建设工程分部份项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
构成合同文件组成部份的投标文件中已标明价格,经算术性错误修正 (如有) 且承包人已确认的工程量清单,包括其说明和表格。
分部工程是单项或者单位工程的组成部份,是按结构部位、路段长度及施工特点或者施工任务将单项或者单位工程划分为若干分部的工程;分项工程是分部工程的组成部份,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或者项目的工程。
为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
分部份项工程和措施项目清单名称的阿拉伯数字标识。
构成份部份项工程项目、措施项目自身价值的本质特征。
完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润以及一定范围内的风险费用。

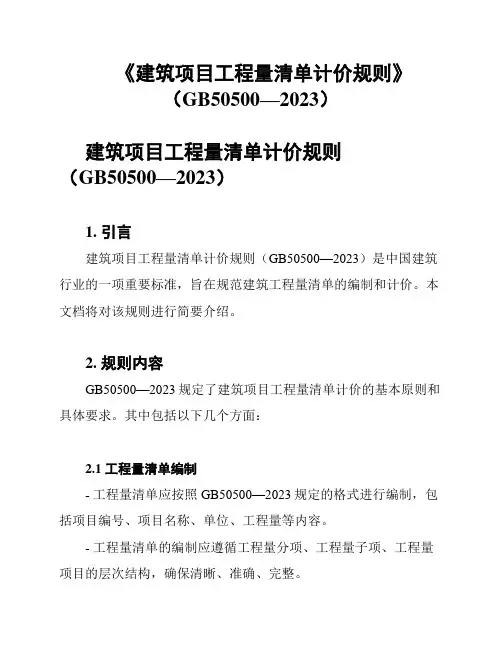

《建筑项目工程量清单计价规则》(GB50500—2023)1. 总则1.1 编制目的为确保建筑项目工程量清单的编制和计价工作有序进行,规范建筑市场交易行为,提高工程质量,降低工程造价,制定本规则。
1.2 适用范围本规则适用于新建、扩建、改建和修复建筑项目工程的工程量清单编制和计价活动。
1.3 编制依据《建筑工程施工质量验收统一标准》(GB)、《建筑安装工程费用项目组成》(GB)、《建筑工程项目划分与编码标准》(GB/T)等。
2. 工程量清单编制2.1 编制原则1. 科学性:项目划分应符合施工工艺和工程实际情况,项目特征描述应准确、规范。
2. 统一性:工程量清单的项目编码、名称、计量单位应遵循国家统一标准。
3. 完整性:工程量清单应包括全部工程项目和相应工程量。
4. 可行性:工程量清单应便于施工管理和工程造价控制。
2.2 编制依据1. 工程设计文件:包括图纸、说明、技术条件等。
2. 施工组织设计:包括施工方案、施工进度计划、施工工艺等。
3. 工程量计算规范和计价定额:国家和地方发布的相关规范和定额。
4. 市场价格信息:包括材料、设备、劳动力等价格信息。
2.3 工程量清单格式工程量清单应按照以下格式编制:3. 工程量清单计价3.1 计价原则1. 综合计价:工程量清单计价应考虑工程项目的全部费用构成。
2. 单价优先:计价时,以工程量清单项目单价为依据,先计算单价项目,再汇总总价。
3. 实耗量计价:工程量应按照实际消耗量计算,确保工程造价准确。
3.2 计价方法1. 工料单价法:以工程量清单项目的工料单价乘以工程量计算直接工程费。
2. 综合单价法:综合考虑直接工程费、间接费、利润和风险等因素,计算综合单价。
3. 全费用综合单价法:在综合单价法的基础上,还包括建设期贷款利息、工程建设其他费用等。
3.3 计价依据1. 工程量清单:包括项目编码、名称、计量单位和工程量。
2. 单价:包括工料单价、综合单价等。
3. 费用标准:包括间接费、利润、风险等费用组成。

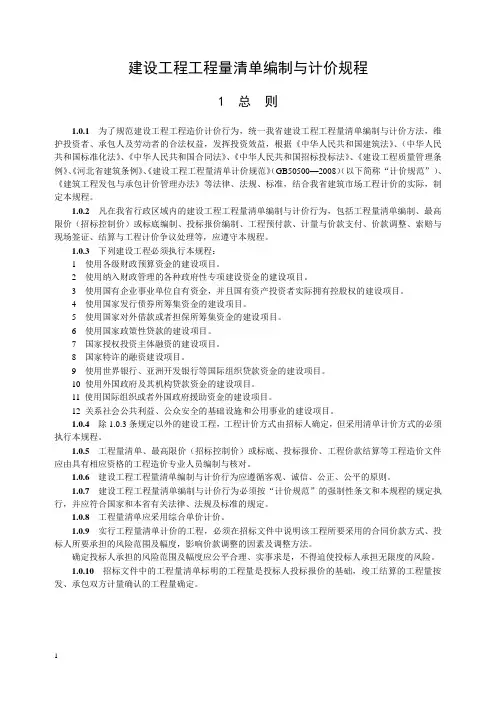

建设工程工程量清单编制与计价规程1 总则1.0.1 为了规范建设工程工程造价计价行为,统一我省建设工程工程量清单编制与计价方法,维护投资者、承包人及劳动者的合法权益,发挥投资效益,根据《中华人民共和国建筑法》、(中华人民共和国标准化法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》、《建设工程质量管理条例》、《河北省建筑条例》、《建设工程工程量清单计价规范》(GB50500—2008)(以下简称“计价规范”)、《建筑工程发包与承包计价管理办法》等法律、法规、标准,结合我省建筑市场工程计价的实际,制定本规程。
1.0.2凡在我省行政区域内的建设工程工程量清单编制与计价行为,包括工程量清单编制、最高限价(招标控制价)或标底编制、投标报价编制、工程预付款、计量与价款支付、价款调整、索赔与现场签证、结算与工程计价争议处理等,应遵守本规程。
1.0.3 下列建设工程必须执行本规程:1 使用各级财政预算资金的建设项目。
2 使用纳入财政管理的各种政府性专项建设资金的建设项目。
3 使用国有企业事业单位自有资金,并且国有资产投资者实际拥有控股权的建设项目。
4 使用国家发行债券所筹集资金的建设项目。
5 使用国家对外借款或者担保所筹集资金的建设项目。
6 使用国家政策性贷款的建设项目。
7 国家授权投资主体融资的建设项目。
8 国家特许的融资建设项目。
9 使用世界银行、亚洲开发银行等国际组织贷款资金的建设项目。
10 使用外国政府及其机构贷款资金的建设项目。
11 使用国际组织或者外国政府援助资金的建设项目。
12 关系社会公共利益、公众安全的基础设施和公用事业的建设项目。
1.0.4除1.0.3条规定以外的建设工程,工程计价方式由招标人确定,但采用清单计价方式的必须执行本规程。
1.0.5工程量清单、最高限价(招标控制价)或标底、投标报价、工程价款结算等工程造价文件应由具有相应资格的工程造价专业人员编制与核对。
1.0.6建设工程工程量清单编制与计价行为应遵循客观、诚信、公正、公平的原则。
《建筑项目工程量清单计价规则》(GB50500—2023)建筑项目工程量清单计价规则(GB50500—2023)1. 引言建筑项目工程量清单计价规则(GB50500—2023)是中国建筑行业的一项重要标准,旨在规范建筑工程量清单的编制和计价。
本文档将对该规则进行简要介绍。
2. 规则内容GB50500—2023规定了建筑项目工程量清单计价的基本原则和具体要求。
其中包括以下几个方面:2.1 工程量清单编制- 工程量清单应按照GB50500—2023规定的格式进行编制,包括项目编号、项目名称、单位、工程量等内容。
- 工程量清单的编制应遵循工程量分项、工程量子项、工程量项目的层次结构,确保清晰、准确、完整。
2.2 工程量计价- 工程量的计价应根据GB50500—2023规定的计价规则进行,包括单价、合价、措施项目等计算方法。
- 工程量计价应考虑建筑项目的地理位置、工期、工程难度等因素,并进行合理调整。
2.3 计价依据- 工程量计价的依据应来源于建筑工程设计文件、施工图纸、技术标准等相关资料。
- 计价依据的选择应遵循GB50500—2023规定的原则,确保计价的准确性和公正性。
2.4 计价控制- 工程量计价应进行有效的控制,避免计价过高或过低。
- 计价控制应包括对工程量清单的审核、计价依据的核实、计价结果的比对等环节。
3. 总结GB50500—2023规定了建筑项目工程量清单计价的规则和要求,对于提高建筑工程计价的准确性和规范性具有重要意义。
建筑行业的相关从业人员应熟悉并遵守该规则,以确保建筑项目工程量清单的编制和计价工作的质量和效率。
注:本文档内容为根据提供的标题进行概括,具体规则内容请参阅《建筑项目工程量清单计价规则(GB50500—2023)》原文。
工程量清单计价规范一、前言工程量清单计价是工程项目招投标过程中的重要环节之一,它是指根据工程设计图纸和技术规范,将工程项目的各项工作分解为一项项具体工程量,然后根据市场行情和相关计算方法,对每项工程量进行计价,最终形成工程项目的计价表。
本文将详细介绍工程量清单计价规范,帮助招投标人员和工程管理人员了解清单计量的流程和准确性要求,从而提高工程项目的招投标效率和准确度。
二、工程量清单计价的原则1.准确性原则:工程量清单计价必须准确无误,对于难以确定的工程量应进行合理估算,避免计价错误导致工程项目的成本偏差。
2.完整性原则:工程量清单中应确保包含工程项目所有相关的工作量,避免遗漏。
3.可比性原则:工程量清单应具有一定的可比性,方便招投标过程中的比较和评估。
4.统一性原则:工程量清单计价应符合国家相关标准和规定,避免存在个别工程量计价的特殊性,影响招投标公平竞争。
三、工程量清单计价的步骤1.工程项目踏勘:在进行工程量计价之前,需要进行工程项目的踏勘,对工程项目的实际情况进行了解和确认,为后续的计量工作提供准确的基础数据。
2.编制工程量清单:根据工程项目的设计图纸和技术规范,将工程项目的各项工作分解为逐项工程量,并进行编码和计量单位的确定。
3.确定计价方法:根据市场行情和相关计算方法,确定每项工程量的计价方法,并编制计价表。
4.检查和审核:对编制好的工程量清单进行审查和检查,避免计量错误和遗漏。
5.发布和应用:将经过检查和审核的工程量清单发布,并在招投标过程中应用,作为评选中的重要参考依据。
四、工程量计价的常见问题及解决办法1.工程量计算错误:在编制工程量清单的过程中,可能会出现计算错误的情况。
解决办法是在编制清单后,进行反复检查,确保计算的准确性。
2.工程量遗漏:在编制清单时,可能会有一些工程量遗漏未计算,解决办法是在踏勘后,仔细核对设计图纸和技术规范,将所有的工程量都列入清单进行计价。
3.计价方法选择不准确:在确定每项工程量的计价方法时,可能会选择不准确,解决办法是经验丰富的工程管理人员可以进行准确评估,或者参考相关行业的计价标准。

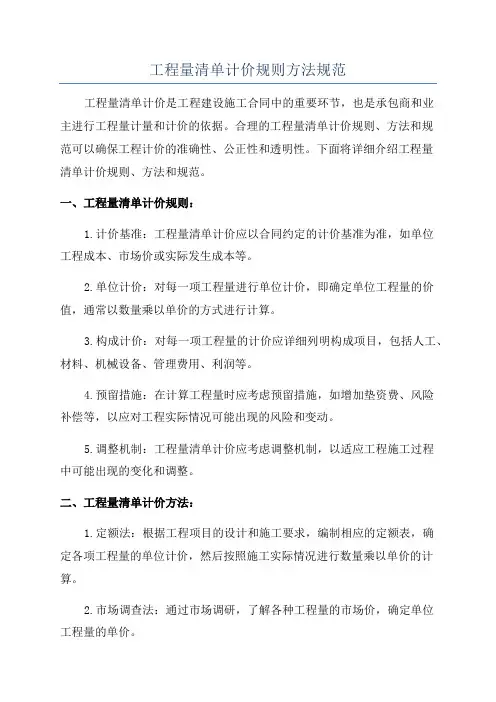

工程量清单计价规则方法规范工程量清单计价是工程建设施工合同中的重要环节,也是承包商和业主进行工程量计量和计价的依据。
合理的工程量清单计价规则、方法和规范可以确保工程计价的准确性、公正性和透明性。
下面将详细介绍工程量清单计价规则、方法和规范。
一、工程量清单计价规则:1.计价基准:工程量清单计价应以合同约定的计价基准为准,如单位工程成本、市场价或实际发生成本等。
2.单位计价:对每一项工程量进行单位计价,即确定单位工程量的价值,通常以数量乘以单价的方式进行计算。
3.构成计价:对每一项工程量的计价应详细列明构成项目,包括人工、材料、机械设备、管理费用、利润等。
4.预留措施:在计算工程量时应考虑预留措施,如增加垫资费、风险补偿等,以应对工程实际情况可能出现的风险和变动。
5.调整机制:工程量清单计价应考虑调整机制,以适应工程施工过程中可能出现的变化和调整。
二、工程量清单计价方法:1.定额法:根据工程项目的设计和施工要求,编制相应的定额表,确定各项工程量的单位计价,然后按照施工实际情况进行数量乘以单价的计算。
2.市场调查法:通过市场调研,了解各种工程量的市场价,确定单位工程量的单价。
3.成本分析法:对每一项工程量按照实际成本构成进行分析,确定单位工程量的单价。
4.测算法:根据施工图纸和设计要求,进行工程量的测量和测算,得到单位工程量的数量,然后确定单价。
5.配额法:根据工程项目的规模和质量要求,按照配额进行分配工程量的单位计价。
三、工程量清单计价规范:1.合同规定:工程量清单计价应根据工程建设施工合同的约定进行计算,遵循合同法律法规的规定。
2.行业规范:工程量清单计价应遵循国家和行业的相关规范和标准,如《建设工程工程量计算规范》等。
3.科学合理:工程量清单计价应科学、合理、公正,遵循估算的基本原理和方法,确保计价的准确性和可靠性。
4.透明公开:工程量清单计价应公开透明,所有计价依据、计算过程和结果都应明确、清晰地记录并向相关方进行解释和说明。
建设工程工程量清单计价规范一、引言建设工程工程量清单计价是建设工程项目管理中非常重要的一个环节。
通过规范的工程量清单计价体系,可以确保工程项目的预算编制准确、合理,并且对工程项目的施工过程和成本控制具有重要的指导意义。
本文将介绍建设工程工程量清单计价的相关规范和要求。
二、工程量清单的编制1. 工程量清单的内容工程量清单是建设工程项目进行工程数量管理和工程成本计价的基础文档,主要包括项目名称、项目编号、工程项目的各项工程量、规格、数量、单位、单价、金额等信息。
2. 工程量清单的编制原则工程量清单的编制应遵循科学、规范、准确、完整的原则,确保工程项目的各项工程量表述准确,数量统计无误,并且清晰明了。
3. 工程量清单的分类根据工程量清单的不同性质和用途,可以将工程量清单分为主清单和分部分项清单。
主清单主要反映工程项目的总体结构和总体情况,分部分项清单则对工程项目进行较为详细的分类和细化。
三、工程量计价的方法1. 工程量计价的基本原则工程量计价应遵循合理、公正、准确的原则,保障工程项目的成本估算和预算编制的科学性和可靠性。
2. 工程量计价的具体方法工程量计价的具体方法包括综合单价法、定额法、市场调查法等多种方法,根据不同的情况和要求选择合适的计价方法进行工程量计价。
四、工程量清单计价管理1. 工程量清单计价的审核在工程量清单计价过程中,应严格进行审核,确保计价的准确性和合理性,防止计价过程中的错误或漏项。
2. 工程量清单计价的监督建立健全的工程量清单计价监督机制,对计价结果进行监督和检查,保障工程量清单计价的质量。
五、总结建设工程工程量清单计价规范是建设工程项目管理的基础性工作之一,对于确保工程项目的成本控制和质量保障具有至关重要的作用。
只有严格遵循规范和要求,科学、准确地进行工程量清单计价,才能保障工程项目的顺利实施和顺利完成。
以上所述内容仅为建设工程工程量清单计价规范的基本介绍,具体实施过程中,应结合实际情况进行细化和落实。
建设工程工程量清单计价规范的编制流程与要求建设工程工程量清单计价规范的编制是建筑项目管理中的重要环节,它对于工程项目的成本控制、质量管理和合规运作具有重要的作用。
本文将介绍建设工程工程量清单计价规范的编制流程与要求,以帮助读者更好地理解和应用该规范。
一、编制流程1.项目启动在建设工程项目启动阶段,需明确工程的具体目标和需求,确定项目的基本情况、编制范围以及各参与方之间的责任和义务。
2.编制准备在项目启动后,编制人员需要进行详细的调研和信息收集工作,包括现场勘察、工程材料采购、技术方案论证等。
此阶段需与设计人员、施工方以及监理方进行密切合作,确保所收集的信息准确完整。
3.工程分部分项工程量计算根据建设工程的具体情况和设计方案,编制人员需要按照国家规定的计量规则,对工程中的分部分项进行计算。
这包括各项工程的工程量、单位工程的工程量、工程主要材料成本等。
4.工程量计价与成本核算在计算出工程的工程量后,编制人员需要对工程量进行计价,并结合相关成本数据进行成本核算。
这包括直接费用、间接费用、管理费用等各个方面的成本。
5.审核与审批工程量清单计价编制完成后,需由专业人员进行审核和审批。
审核人员需要对工程量计算的准确性和成本核算的逻辑性进行审核,并核对相关支撑材料的真实性和完整性。
6.报批与备案在审核和审批通过后,工程量清单计价编制结果需向相关部门进行报批和备案。
这包括建设主管部门、财务部门等。
二、编制要求1.准确性与完整性工程量清单计价编制应准确反映工程的实际情况,遵循国家相关的工程计量规则和计价规范。
编制人员需确保每一项工程量的计算准确无误,并提供完整的支撑材料。
2.规范性与合规性工程量清单计价编制需符合国家有关建设工程计价的法律法规和标准规范。
编制人员需严格按照相关规定进行操作和计算,确保计价结果的合规性。
3.可操作性与可维护性工程量清单计价编制应具备一定的可操作性和可维护性,方便后续的管理和维护工作。
工程量清单计价规范及编制工程量清单是在19世纪30年代产生的,西方国家把计算工程量、提供工程量清单专业化为业主估价师的职责,所有的投标都要以业主提供的工程量清单为基础,从而使得最后的投标结果具有可比性。
工程量清单报价是建设工程招投标工作中,由招标人按国家统一的工程量计算规则提供工程数量,由投标人自主报价,并按照经评审低价中标的工程造价计价模式。
一、工程量清单的概念及组成所谓工程量清单是发包人将准备实施的全部工程项目和内容,依据统一的工程量计算规则,按照工程部位、性质,将实物工程量和技术措施以统一的计量单位列出的数量清单。
它是招标文件重要的组成部分。
工程量清单的组成:(1)工作内容总说明,包括工程量计算规则;(2)开办费部分;(3)工程量清单表;(4)不可预见费、指定金额和暂定金额;(5)汇总表;(6)日工价格。
二、使用工程量清单计价的意义工程量清单计价是国际上工程建设招投标活动的通行做法,它反映的是工程的个别成本,而不是按定额的社会平均成本计价。
工程量清单将实体消耗量费用和措施费分离,使施工企业在投标中技术水平的竞争能够分别表现出来,可以充分发挥施工企业自主定价的能力,从而改变现有定额中有关束缚企业自主报价的限制。
工程量清单计价本质上是单价合同的计价模式,首先,它反映“量价分离”的特点,在工程量没有很大变化的情况下,单位工程量的单价都不发生变化。
其次,有利于实现工程风险的合理分担,建设工程一艘都比较复杂,建设周期长,工程变更多,因而建设的风险比较大,采用工程量清单计价,投标人只对自己所报单价负责,而工程量变更的风险由业主承担,这种格局符合风险合理分担与责权利关系对等的一般原则。
第三,有利于标底的管理与控制,采用工程量清单招标,工程量是公开的,是招标文件的一部分,标底只起到控制中标价不能突破工程概算,而在评标过程中并不像现行的招投标那样重要,甚至有时不编制标底,这样从根本上消除了标底的准确性和标底泄漏所带来的负面影响。
三、工程量清单的特点1、工程量清单是招标投标的产物,是招标文件和合同文件(特别是单价合同)的重要组成部分。
2、工程量清单必须和招标文件的技术规范、图样相一致,图样上要完成的工程细目必须在工程量清单中反映出来。
3、工程量清单各章编号应和技术规范的相应章次编号相一致。
工程量清单中各章的工程细目应与技术规范相应章次计量与支付条款结合起来理解。
如在招标文件的技术规范中没有计量与支付的说明时,则在工程量清单中需增加各工程细目的工作范围和内容,以及计量与支付的说明。
4、工程量清单的工程细目与预算定额的工程项目有些是规定相同,有些是名称相同但内涵不同,有些则是预算定额没有的,计量方法与国内概、预算定额的规定也有一定差异。
5、工程量清单中所列的工程数量是设计的预计数量,只能作为投标的共同基础,不能作为最终结算与支付的依据。
结算和支付应以监理工程师认可的,按技术规范要求完成的实际工程数量为依据。
6、工程量清单中有标价的单价或总额,包括了工、料、机、管理、缺陷修复、税收等费用,以及合同明示或暗示的所有责任、义务和一般风险。
7、在合同履行过程中,标有单价的工程量清单是办理结算进而确定工程造价的依据。
四、工程量清单的编制1、工程量清单的编制工程量清单的编制要依据招标文件的发包范围、所选用的合同条件、施工图设计文件和施工现场实际情况。
(1)工作内容总说明工作内容总说明要明确拟建工程概况,工程招标范围。
工作内容总说明要明确质量、材料、施工顺序、施工方法的特殊要求,招标人自行采购材料、设备的名称、规格型号、数量。
工作内容总说明要明确采取统一的工程量计算规则、统一的计量单位。
(2)工程量计算一般规则:1)工程量计算规则是对清单项目工程量的标准计算方法。
2)工程量计算的依据:招标文件、设计图纸。
技术规范、产品样本、合同条款、经审定的施工组织设计或技术措施方案、行业主管部门颁发的程量计算规则。
3)计量单位采用下列基本单位:以重量计算的项目——吨或千克(t或kg);体积计算的项目——立方米(m3);面积计算的项R——平方米(m2);以长度计算的项目——米(m);设备安装的项目——台或套;以自然计量计算的项目——件(个、块、樘、组);没有具体数量的项目——项或宗;专业特殊计量单位,按行业部门规定使用。
工程量计算,一般按设计图纸以工程实体的净值考虑,不包括在施工中必须增加的工作量和各种损耗。
工作内容总说明中要明确单价的组成。
一般清单依据单价所含益的范围不同,大致可分为以下三种形式:完全费用单价法;综合单价法;工料单价法。
清单中大都采用完全单价形式。
完全单价也称是全费用单价,一般由以下内容组成:人工及一切有关费用;材料、货物及一切有关费用(如运输、交付、卸货、贮存、退还包装材料、管理、升降等);材料及货物的装配就位;设备及工具的使用;机械使用费;所有削切及耗损;筹办免经营费及利润、工程保险费、风险金、税金,包括进口关税;工料机涨价预备费;征收费及一切政府部门规定的有关费用。
(3)开办费项目开办费项目(也称措施项目)目的是为了让投标人对拟建工程的实物工程量以外项目有一个大致了解。
招标人应在招标文件内提供开办费的组成因素,并对各项因素所含盖内容加以阐述,避免日后引起索赔事件。
如工料价格之浮动、分包商使用总承包商的脚手架、提供包工程的用水、用电及临时厕所等。
投标人对这些因素应尽可能要考虑周全,报价金额应把影响因素、杂项开支、监督、风险及其他费用的计算在内,避免投标失误。
另外,合同总价内的开办项目费用和施工措施费为包干使用,不会因工程修改做出调整,投标人对招标人所列开办费项目可以选择报价,对于不足部分可以补充。
2、工程量清单编制的依据 (1)施工设计图纸及相应通用图册。
(2)《计价规范》规定的工程量计算规则。
(3)《计价规范》规定的项目名称和项目编码。
(4)工程场地勘察资料及有关技术资料。
(5)建设项目立项审批文件及招标文件。
(6)有关工具书籍等, (7)国家或省级行政部门颁发的计价依据和计价方法。
(8)与建设工程有关的施工规范验收标准等。
五、分部分项工程量清单表1、项目编码规则国际通用土木建筑工程项目编码按二级用五位阿拉伯数字表示,第一、二位表示第一级分部工程编码,第三、四、五位表示第二级清单项目顺序编码。
项目名称原则上以形成工程实体而今名。
2、项目按部位、功能、材料、工艺系统等因素划分。
3、项目以主要项目带次要项目,以大项目带小项目组合取定。
4、项目特征应予以详细描述,并列出子项目。
工程量清单中的数量是按设计图纸所示尺寸,按净尺寸计算,不包括任何工程量和材料的损耗。
任何有关材料(包括编配件)的损耗之费用,投标单位须在编报单价中统一考虑。
工程量清单中的项目特征说明是工程量清单的核心内容,招标人及投标人都应该予以重视。
招标人在编制清单时,应明确对清单项目的质量、材料、施工顺序、施工方法的特殊要求,招标人自行采购材料、设备的名称、规格型号、数量等项目特征,投标人在报价时,对以上信息要做到充份理解,作为一个有经验的承包商应当充分考虑清单项目包括的单价范围,防止报价失误。
项目特征的明确同样有利于工程结算,避免结算时对项目划分的争议。
分部分项工程费采用综合单价计算。
综合单价是指完成清单项目中的工程内容所发生的一切费用。
综合单价包括人工免材料免机械使用免管理费。
税金、利润,还应考虑以下因素如保险、风险预测、各类损耗、附加项目、工程净值以外按施工规范和施工组织设计规定必须增加的工程量,符合国家规定的各种收费等。
六、工程量清单编制原则1、编制工程量清单应遵循客观、公正、科学、合理的原则编制人员要有良好的职业道德,要站在客观公正的立场上兼顾建设单位和施工单位双方的利益,严格依据设计图纸和资料,现行的定额和有关文件以及国家制定的建筑工程技术规程和规范进行编制,避免人为地提高或压低工程量,以保证清单的客观公正性。
由于编制实物量是一项技术性专业性都很强的工作,它要求编制人员基本功扎实,知识面广。
不但要有较强的预算业务知识,而且,应当具备一定的工程设计知识,施工经验,以及建筑材料与设备、建筑机械、施工技术等综合性建筑科学知识,这样才能对工程有一个全面了解,形成整体概念做到工程量计算不重不漏。
在编制过程中有时由于设计图纸深度不够或其他原因,对工程要求用材标准及设备定型等内容交待不够清楚,应及时向设计单位反映综合运用建筑科学知识向设计单位提出建议,补足现行定额没有的相应项目。
确保清单内容全面符合实际,科学合理。
2、认真细致逐项计算工程量,保证实物量的准确性计算工程量的工作是一项枯燥繁琐且花费时间长的工作,需要计算人员耐心细致。
一丝不苟,努力将误差减小到最低限度,在计算时首先应熟悉和读懂设计图纸及说明,以工程所在地进行定额项目划分及其工程量计算规则为依据,根据工程现场情况,考虑合理的施工方法和施工机械,分步分项地逐项计算工程量,定额子目的确定必须明确。
对于工程内容及工序符合定额,按定额项目名称,对于大部分工程内容及工序符合定额,只是局部材料不同,而定额允许换算者,应加以注明,如运距、强度等级、厚度断面等;对于定额缺项须补充增加的子目,应根据图纸内容做补充,补充的子目应力求表达清楚以免影响报价。
3、认真进行全面复核,确保清单内容符合实际科学合理清单准确与否,关系到工程投资的控制。
此清单编制完成后认真进行全面复核。
可采用如下方法:(l)技术经济指标复核法。
将编制好的清单进行套定额计价从工程造价指标、主要材料消耗量指标、主要工程量指标等方面与同类建筑工程进行比较分析。
在复核时,或要选择与此工程具有相同或相似结构类型、建筑形式、装修标准、层数等的以往工程,将上述几种技术经济指标逐一比较,如果出入不大,可判定清单基本正确,如果出入较大则肯定其中必有问题,那就按图纸在各分部中查找原因。
用技术经济指标可从宏观上判断清单是否大致准确。
(2)仔细阅读建筑说明,结构说明及各节点详图从中可以发现一些疏忽和遗漏的项目,及时补足。
核对清单定额子目名称是否与设计相同,表达是否明确清楚,有无错漏项。
参考文献:1、《工程量清单计价规范》2、中华人民共和国建设部. 建设工程工程量清单计价规范3、百度百科4、刘伊生.《工程造价管理与控制》。
