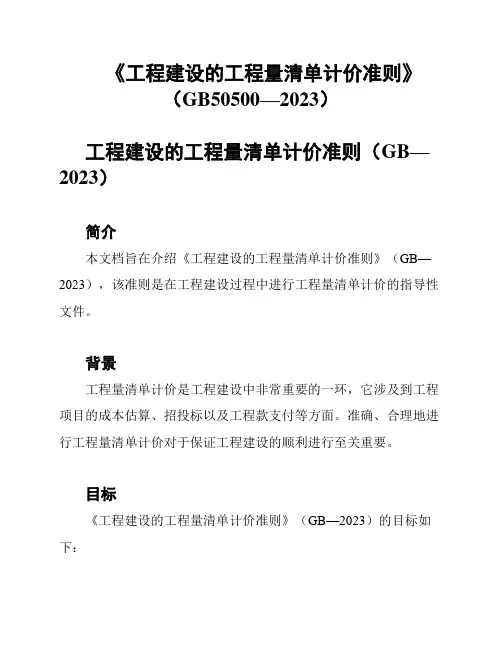

《工程建设的工程量清单计价准则》(GB50500—2023)工程建设的工程量清单计价准则(GB—2023)简介本文档旨在介绍《工程建设的工程量清单计价准则》(GB—2023),该准则是在工程建设过程中进行工程量清单计价的指导性文件。
背景工程量清单计价是工程建设中非常重要的一环,它涉及到工程项目的成本估算、招投标以及工程款支付等方面。
准确、合理地进行工程量清单计价对于保证工程建设的顺利进行至关重要。
目标《工程建设的工程量清单计价准则》(GB—2023)的目标如下:1. 提供工程量清单计价的统一准则和规范,以确保计价结果的准确性;2. 规范工程量清单的编制方法和计价方法,以提高工程量清单计价的标准化水平;3. 引导工程建设领域各方在工程量清单计价过程中遵守相关法律法规,避免出现法律风险;4. 促进工程建设过程中的公平竞争和透明度,提高招投标的效率和质量。
内容概述《工程建设的工程量清单计价准则》(GB—2023)主要包括以下几个方面的内容:1. 工程量清单的编制规范:明确了工程量清单编制的基本原则、方法和要求,包括工程量单位、工程量计算方法等;2. 工程量清单计价的基本原则:规定了工程量清单计价的基本原则,如公正、合理、透明等;3. 工程量清单计价的步骤和流程:详细说明了工程量清单计价的步骤和流程,包括工程量清单的审核、评审、审批等;4. 工程量清单计价的技术要求:提出了对工程量清单计价技术的要求,包括计算软件的选择、使用和管理等;5. 工程量清单计价的法律法规要求:强调了在工程量清单计价过程中需要遵守的相关法律法规,防止出现违规行为。
结论《工程建设的工程量清单计价准则》(GB—2023)是一份重要的指导性文件,对于规范工程量清单计价、提高工程建设的效率和质量具有重要意义。
各方应该认真遵守该准则的规定,确保工程量清单计价的准确性和合法性,促进工程建设行业的健康发展。

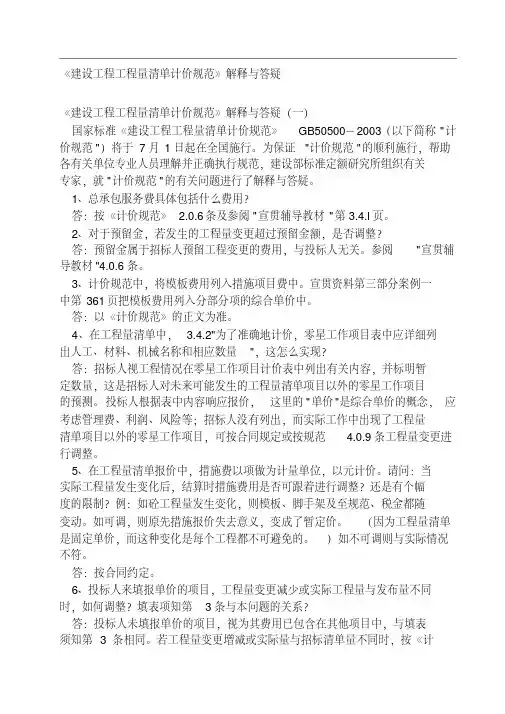

《建设工程工程量清单计价规范》解释与答疑《建设工程工程量清单计价规范》解释与答疑(一)国家标准《建设工程工程量清单计价规范》GB50500-2003(以下简称"计价规范")将于7月1日起在全国施行。
为保证"计价规范"的顺利施行,帮助各有关单位专业人员理解并正确执行规范,建设部标准定额研究所组织有关专家,就"计价规范"的有关问题进行了解释与答疑。
1、总承包服务费具体包括什么费用?答:按《计价规范》 2.0.6条及参阅"宣贯辅导教材"第3.4.l页。
2、对于预留金,若发生的工程量变更超过预留金额,是否调整?答:预留金属于招标人预留工程变更的费用,与投标人无关。
参阅"宣贯辅导教材"4.0.6条。
3、计价规范中,将模板费用列入措施项目费中。
宣贯资料第三部分案例一中第361页把模板费用列入分部分项的综合单价中。
答:以《计价规范》的正文为准。
4、在工程量清单中, 3.4.2"为了准确地计价,零星工作项目表中应详细列出人工、材料、机械名称和相应数量",这怎么实现?答:招标人视工程情况在零星工作项目计价表中列出有关内容,并标明暂定数量,这是招标人对未来可能发生的工程量清单项目以外的零星工作项目的预测。
投标人根据表中内容响应报价,这里的"单价"是综合单价的概念,应考虑管理费、利润、风险等;招标人没有列出,而实际工作中出现了工程量清单项目以外的零星工作项目,可按合同规定或按规范 4.0.9条工程量变更进行调整。
5、在工程量清单报价中,措施费以项做为计量单位,以元计价。
请问:当实际工程量发生变化后,结算时措施费用是否可跟着进行调整?还是有个幅度的限制?例:如砼工程量发生变化,则模板、脚手架及至规范、税金都随变动。
如可调,则原先措施报价失去意义,变成了暂定价。
(因为工程量清单是固定单价,而这种变化是每个工程都不可避免的。

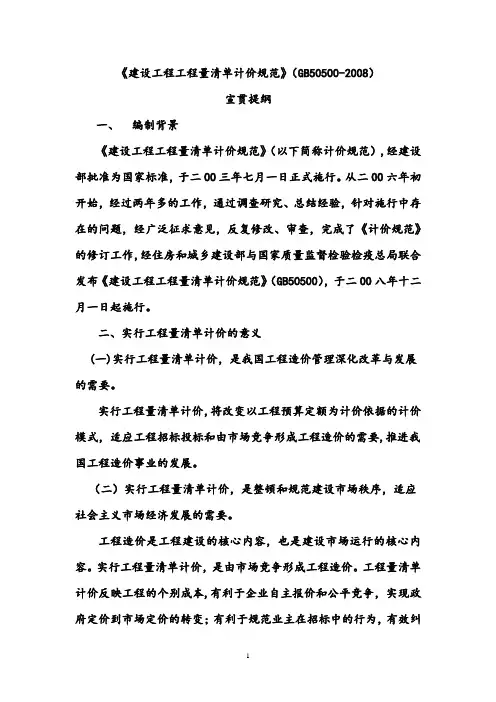

《建设工程工程量清单计价规范》(GB50500-2008)宣贯提纲一、编制背景《建设工程工程量清单计价规范》(以下简称计价规范),经建设部批准为国家标准,于二OO三年七月一日正式施行。
从二OO六年初开始,经过两年多的工作,通过调查研究、总结经验,针对施行中存在的问题,经广泛征求意见,反复修改、审查,完成了《计价规范》的修订工作,经住房和城乡建设部与国家质量监督检验检疫总局联合发布《建设工程工程量清单计价规范》(GB50500),于二OO八年十二月一日起施行。
二、实行工程量清单计价的意义(一)实行工程量清单计价,是我国工程造价管理深化改革与发展的需要。
实行工程量清单计价,将改变以工程预算定额为计价依据的计价模式,适应工程招标投标和由市场竞争形成工程造价的需要,推进我国工程造价事业的发展。
(二)实行工程量清单计价,是整顿和规范建设市场秩序,适应社会主义市场经济发展的需要。
工程造价是工程建设的核心内容,也是建设市场运行的核心内容。
实行工程量清单计价,是由市场竞争形成工程造价。
工程量清单计价反映工程的个别成本,有利于企业自主报价和公平竞争,实现政府定价到市场定价的转变;有利于规范业主在招标中的行为,有效纠正招标单位在招标中盲目压价的行为,避免工程招标中弄虚作假、暗箱操作等不规范行为,促进其提高管理水平,从而真正体现公开、公平、公正的原则,反映市场经济规律;有利于规范建设市场计价行为,从源头上遏止工程招投标中滋生的腐败,整顿建设市场的秩序,促进建设市场的有序竞争。
实行工程量清单计价,是适应我国社会主义市场经济发展的需要。
市场经济的主要特点是竞争,建设工程领域的竞争主要体现在价格和质量上,工程量清单计价的本质是价格市场化。
实行工程量清单计价,对于在全国建立一个统一、开放、健康、有序的建设市场,促进建设市场有序竞争和企业健康发展,都具有重要的作用。
(三)实行工程量清单计价,是适应我国工程造价管理政府职能转变的需求。

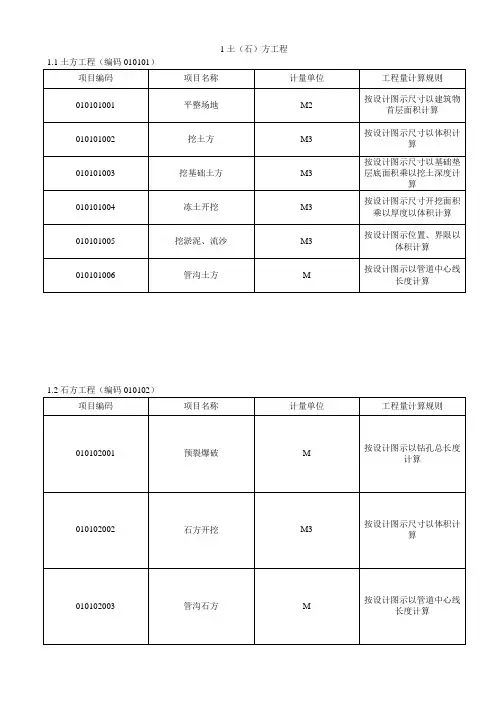

中华人民共和国国家标准GB50500—20建设工程工程量清单计价规范Code of valuation withg bg l l quantity of construction works—— ——中华人民共和国住房和城乡建设部 中华人民共和国国家质量监督检验检疫总局联合发布 12 1 225 发布13200401施行20目录1 总则 (1)2 术语 (2)3 一般规定 (4)3.1计价方式 (4)3.2计价风险 (4)4 招标工程量清单 (5)4.1一般规定 (5)4.2分部分项工程 (5)4.3措施项目 (5)4.4其他项目 (5)4.5规费 (6)4.6税金 (6)5 招标控制价 (7)5.1一般规定 (7)5.2编制与复核 (7)5.3投诉与处理 (7)6 投标报价 (9)6.1一般规定 (9)6.2编制与复核 (9)7 合同价款约定 (10)7.1一般规定 (10)7.2约定内容 (10)8 工程计量 (11)8.1一般规定 (11)8.2单价合同的计量 (11)8.3总价合同的计量 (11)9 合同价款调整 (12)9.1一般规定 (12)9.2法律法规变化 (12)9.3工程变更 (13)9.4项目特征描述不符 (13)9.5工程量清单缺项 (14)9.6工程量偏差 (14)9.7物价变化 (14)9.8暂估价 (15)9.9计日工 (15)9.10现场签证 (16)9.11不可抗力 (16)9.12提前竣工(赶工补偿) (17)9.13误期赔偿 (17)9.14施工索赔 (17)9.15暂列金额 (18)10 合同价款中期支付 (19)10.1预付款 (19)10.2安全文明施工费 (19)10.3总承包服务费 (19)10.4进度款 (19)11 竣工结算与支付 (21)11.1竣工结算 (21)11.2结算款支付 (22)11.3质量保证(修)金 (22)11.4最终结清 (22)12 合同解除的价款结算与支付 (23)13 合同价款争议的解决 (24)13.1监理或造价工程师暂定 (24)13.2管理机构解释或认定 (24)13.3友好协商 (24)13.4调解 (24)13.5仲裁、诉讼 (25)13.6造价鉴定 (25)14 工程计价资料与档案 (26)14.1计价资料 (26)14.2归档管理 (26)15 计价表格 (27)15.1计价表格组成 (27)15.2计价表格使用规定 (54)本规范用词说明……………………………………………………………………………………………()条文说明……………………………………………………………………………………………………()1 总则1.0.1 为规范建设工程施工发承包计价行为,统一建设工程工程量清单的编制和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》,制定本规范。
《建筑项目工程量清单计价规则》(GB50500—2023)1. 总则1.1 编制目的为确保建筑项目工程量清单的编制和计价工作有序进行,规范建筑市场交易行为,提高工程质量,降低工程造价,制定本规则。
1.2 适用范围本规则适用于新建、扩建、改建和修复建筑项目工程的工程量清单编制和计价活动。
1.3 编制依据《建筑工程施工质量验收统一标准》(GB)、《建筑安装工程费用项目组成》(GB)、《建筑工程项目划分与编码标准》(GB/T)等。
2. 工程量清单编制2.1 编制原则1. 科学性:项目划分应符合施工工艺和工程实际情况,项目特征描述应准确、规范。
2. 统一性:工程量清单的项目编码、名称、计量单位应遵循国家统一标准。
3. 完整性:工程量清单应包括全部工程项目和相应工程量。
4. 可行性:工程量清单应便于施工管理和工程造价控制。
2.2 编制依据1. 工程设计文件:包括图纸、说明、技术条件等。
2. 施工组织设计:包括施工方案、施工进度计划、施工工艺等。
3. 工程量计算规范和计价定额:国家和地方发布的相关规范和定额。
4. 市场价格信息:包括材料、设备、劳动力等价格信息。
2.3 工程量清单格式工程量清单应按照以下格式编制:3. 工程量清单计价3.1 计价原则1. 综合计价:工程量清单计价应考虑工程项目的全部费用构成。
2. 单价优先:计价时,以工程量清单项目单价为依据,先计算单价项目,再汇总总价。
3. 实耗量计价:工程量应按照实际消耗量计算,确保工程造价准确。
3.2 计价方法1. 工料单价法:以工程量清单项目的工料单价乘以工程量计算直接工程费。
2. 综合单价法:综合考虑直接工程费、间接费、利润和风险等因素,计算综合单价。
3. 全费用综合单价法:在综合单价法的基础上,还包括建设期贷款利息、工程建设其他费用等。
3.3 计价依据1. 工程量清单:包括项目编码、名称、计量单位和工程量。
2. 单价:包括工料单价、综合单价等。
3. 费用标准:包括间接费、利润、风险等费用组成。
9.14.1承包人应发包人要求完成合同以外的零星项目、非承包人责任事件等工作的,发包人应及时以书面形式向承包人发出指令,并应提供所需的相关资料;承包人在收到指令后,应及时向发包人提出现场签证要求。
9.14.2承包人应在收到发包人指令后的7天内向发包人提交现场签证报告,发包人应在收到现场签证报告后的48小时内对报告内容进行核实,予以确认或提出修改意见。
发包人在收到承包人现场签报告后的48小时内未确认也未提出修改意见的,应视为承包人提交的现场签证报告已被发包人认可。
9.14.3现场签证的工作如已有相应的计日工单价,现场签证中应列明完成该类项目所需的人工、材料、工程设备和施工机械台班的数量。
如现场签证的工作没有相应的计日工单价,应在现场签证报告中列明完成该签证工作所需的人工、材料设备和施工机械台班的数量及单价。
9.14.4合同工程发生现场签证事项,未经发包人签证确认,承包人便擅自施工的,除非征得发包人书面同意,否则发生的费用应由承包人承担。
9.14.5现场签证工作完成后的7天内,承包人应按照现场签证内容计算价款,报送发包人确认后,作为增加合同价款,与进度款同期支付。
9.14.6在施工过程中,当发现合同工程内容因场地条件、地质水文、发包人要求等不一致时,承包人应提供所需的相关资料,并提交发包人签证认可,作为合同价款调整的依据。
9.159.15.19.15.2暂列金额已签约合同价中的暂列金额应由发包人掌握使用。
发包人按照本规范第9.1节至第9.14节的规定支付后,暂列金额余额应归发包人所有。
1010.110.1.110.1.2预付款合同价款期中支付承包人应将预付款专用于合同工程。
包工包料工程的预付款的支付比例不得低于签约合同价(扣除暂列金额)的10%,不宜高于签约合同价(扣除暂列金额)的30%。
10.1.3承包人应在签订合同或向发包人提供与预付款等额的预付款保函后向发包人提交预付款支付申请。
10.1.4发包人应在收到支付申请的7天内进行核实,向承包人发出预付款支付证书,并在签发支付证书后的7天内向承包人支付预付款。
《建设工程工程量清单计价规范》GB50500-2008讲解背景提示:2008年7月9日,建设部发布了《建设工程工程量清单计价规范》GB50500-2008(以下简称08规范),并将在2008年12月1日施行。
08规范在03规范做了补充和完善,不仅较好地解决了清单计价从2003年执行以来存在的主要问题,而且对清单计价的指导思想进行了进一步的深化,在“政府宏观调控、企业自主报价、市场形成价格”的基础上提出了“加强市场监管”的思路,以进一步强化清单计价的执行。
上期我们从总体上谈了GB50500-2008的主要变化(详见《数字造价》2008年第六期热点话题栏目),为了便于造价朋友深入地了解08规范,能更快地应用08规范进行计价工作,本期我们将详细介绍08规范在计价方面的变化,包括编制工程量清单,编制投标报价,编制招标控制价。
一、工程量清单的组成08规范: 3.1.4 工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单组成。
03规范: 3.1.3 工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单。
主要区别:编制工程量清单时,需要提供规费项目清单、税金项目清单。
二、工程量清单的要求08规范:3.1.2 采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。
03规范:3.1.2 采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分。
主要区别:1、强调招标人需要对工程量清单的准确性和完整性负责,不得利用业主身份把这部分责任转嫁给投标人;2、上升为强制性条款。
三、分部分项工程量清单内容08规范:3.2.1 分部分项工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程量。
03规范:3.2.1 分部分项工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程量。
主要区别:1、在原有四统一的基础上增加项目特征,变为现在的五个要件;2、上升为强制性条款。
《建设工程工程量清单计价规范》(GB50500-2008)第一节GB50500-2008建设工程工程量清单计价规范解读一、概述(一)《建设工程工程量清单计价规范》GB50500-2008的基本内容《建设工程工程量清单计价规范》GB50500-2008正文条文共130条,附录六个。
“08规范”主要修订了原规范正文中不尽合理、不够完善、可操作性不强的条款及表格形式,补充完善了工程量清单计价模式下编制工程量清单和指标控制价、投标报价、合同价款的约定,以及工程计量与价款支付、工程价款调整、索赔、竣工结算、工程计价争议处理等内容,并新增加附录F矿山工程工程量清单项目及计算规则。
主要内容如下:1.总则2.术语3.工程量清单编制3.1一般规定3.2分部分项工程量清单3.3措施项目清单3.4其他项目清单3.5规费清单3.6税金项目清单4.工程量清单计价4.1一般规定4.2 招标控制价4.3 投标价4.4工程合同价款的约定4.5工程计量与价款支付4.6索赔与现场签证4.7工程价款调整4.8竣工结算4.9工程计价争议处理5.工程量清单计价表格5.1 计价表格组成5.2 计价表格使用规定(二)《建设工程工程量清单计价规范》GB50500-2008的主要特点1.“08规范”充分总结了工程量清单计价的经验和取得的成果,内容更加全面。
“03规范”主要侧重于规范工程招标中的计价行为,而对工程实施阶段全过程中如何规范工程量清单计价行为的指导性不强。
“08规范”的内容则涵盖了工程施工阶段从招投标开始到施工竣工结算办理的全过程,并增加了条文说明。
包括工程量清单的编制,投标控制价和投标报价的编制,工程合同签订时对合同价款的约定,施工过程中工程量的计量与价款支付,索赔与现场签证,工程价款的调整,工程竣工后结算的办理以及工程计价争议的处理等内容。
“08规范”条文数量由“03规范”的45条增加到137条,增加了92条,其中强制性条文由6条增加到15条,增加了9条,基本上涵盖了工程施工阶段的全过程。
《建设工程工程量清单计价规范》GB50500-2008详解概述:本次《建设工程工程量清单计价规范》GB50500-2008的编制,是对2003规范的补充和完善,不仅较好得解决了清单计价从2003年执行以来存在的主要问题,而且对清单计价的指导思想进行了进一步的深化,在“政府宏观调控、企业自主报价、市场形成价格”的基础上提出了“加强市场监管”的思路,以进一步强化清单计价的执行;主要特点表现如下:l条文数量:45条增加到137条,增加了92条l强制性条款:6条增加到15条,增加了9条l新增条款的分布:1.前期:招标控制价、投标报价的编制、合同价款的约定2.中期:工程量的计量和价款支付、索赔与现场签证、工程价款调整等3.后期:竣工结算的办理及工程计价争议的处理基本涵盖了工程施工阶段的全过程l条文说明:增加条文说明,加强造价工作者对条款的理解,减少歧义;由此可见,本次规范无论从条款数量、还是条款深度方面都有较大的改变,因此我们从如下几个方面对规范进行总结和剖析,以加强大家对规范的理解和掌握。
主要内容:1.工程量清单适用范围的扩展2.招标控制价的设立3.风险责任的明确划分4.合同类型的规定5.清单组成要素的扩充6.措施项目组价方式的扩展7.其他项目的调整8.补充清单的细化9.清单列项的变化一、工程量清单适用范围的扩展【条文】:1.0.3 全部使用国有资产投资或国有资产投资为主的工程建设项目,必须采用工程量清单计价。
【注释】同2003规范相比1、取消了“大中型”的限制;2、语气加强,由“应”改为“必须”1.0.4 非国有资金投资的工程建设项目,可采用工程量清单计价【注释】:1、是否采用工程量清单计价由业主决定;2、当确定采用工程量清单计价,应执行本规范;3、对于不采用工程量清单计价的工程,除不执行工程量清单计价的专门性规定外,还应执行本规范的工程价款调整、工程计量和价款支付、索赔与现场签证、竣工结算以及工程造价争议处理等内容3.1.3 工程量清单是工程量清单计价的基础,应作为编制招标控制价、投标报价、工程计量及进度款支付、调整合同款、办理竣工结算以及工程索赔等的依据之一;【注释】:工程量清单在工程量清单计价中起到基础性作用,是整个工程量清单计价活动的重要依据之一,贯穿于整个施工过程中;【分析】:1. 工程量清单的执行力度在不断加强,对清单的研究,尤其是占在整个施工过程的角度上去研究、理解清单变得尤为重要;2. 清单编制的前期要加强对后期可能发生的变更、索赔等考虑,招标文件不仅要满足投标、评标的要求,更要满足后期计量支付、竣工结算、变更索赔的要求;3. 加强清单、合同编制思路的交底,以保证后期合同执行过程中,监理、造价工程师等对前期指导思路的理解和有效执行;二、招标控制价的设定【条文】:4.2.1国有资金投资的工程应实行工程量清单招标,招标人应编制招标控制价。
《建设工程工程量清单计价规范》GB50500-2008详解概述:本次《建设工程工程量清单计价规范》GB50500-2008的编制,是对2003规范的补充和完善,不仅较好得解决了清单计价从2003年执行以来存在的主要问题,而且对清单计价的指导思想进行了进一步的深化,在“政府宏观调控、企业自主报价、市场形成价格”的基础上提出了“加强市场监管”的思路,以进一步强化清单计价的执行;主要特点表现如下:l条文数量:45条增加到137条,增加了92条l强制性条款:6条增加到15条,增加了9条l新增条款的分布:1.前期:招标控制价、投标报价的编制、合同价款的约定2.中期:工程量的计量和价款支付、索赔与现场签证、工程价款调整等3.后期:竣工结算的办理及工程计价争议的处理基本涵盖了工程施工阶段的全过程l条文说明:增加条文说明,加强造价工作者对条款的理解,减少歧义;由此可见,本次规范无论从条款数量、还是条款深度方面都有较大的改变,因此我们从如下几个方面对规范进行总结和剖析,以加强大家对规范的理解和掌握。
主要内容:1.工程量清单适用范围的扩展2.招标控制价的设立3.风险责任的明确划分4.合同类型的规定5.清单组成要素的扩充6.措施项目组价方式的扩展7.其他项目的调整8.补充清单的细化9.清单列项的变化一、工程量清单适用范围的扩展【条文】:1.0.3 全部使用国有资产投资或国有资产投资为主的工程建设项目,必须采用工程量清单计价。
【注释】同2003规范相比1、取消了“大中型”的限制;2、语气加强,由“应”改为“必须”1.0.4 非国有资金投资的工程建设项目,可采用工程量清单计价【注释】:1、是否采用工程量清单计价由业主决定;2、当确定采用工程量清单计价,应执行本规范;3、对于不采用工程量清单计价的工程,除不执行工程量清单计价的专门性规定外,还应执行本规范的工程价款调整、工程计量和价款支付、索赔与现场签证、竣工结算以及工程造价争议处理等内容3.1.3 工程量清单是工程量清单计价的基础,应作为编制招标控制价、投标报价、工程计量及进度款支付、调整合同款、办理竣工结算以及工程索赔等的依据之一;【注释】:工程量清单在工程量清单计价中起到基础性作用,是整个工程量清单计价活动的重要依据之一,贯穿于整个施工过程中;【分析】:1. 工程量清单的执行力度在不断加强,对清单的研究,尤其是占在整个施工过程的角度上去研究、理解清单变得尤为重要;2. 清单编制的前期要加强对后期可能发生的变更、索赔等考虑,招标文件不仅要满足投标、评标的要求,更要满足后期计量支付、竣工结算、变更索赔的要求;3. 加强清单、合同编制思路的交底,以保证后期合同执行过程中,监理、造价工程师等对前期指导思路的理解和有效执行;二、招标控制价的设定【条文】:4.2.1国有资金投资的工程应实行工程量清单招标,招标人应编制招标控制价。
招标控制价超过批准的概算时,招标人应报原概算审批部门审核。
投标人的投标报价高于招标控制价的,其投标应予拒绝。
4.2.8 招标控制价应在招标文件中公布,不应上调或下浮,同时将招标控制价的明细表报工程所在地工程造价管理机构备查。
【注释】招标控制价是公开的最高限价,体现了公开、公正的原则4.2.3招标控制价应根据下列依据编制:1本规范;2国家或省级、行业建设主管部门颁发的计价定额和计价办法;3建设工程设计文件及相关资料;4招标文件中的工程量清单及有关要求;5与建设项目相关的标准、规范、技术资料;6工程造价管理机构发布的工程造价信息,工程造价信息没有发布的材料,按市场价;7其他的相关资料。
【注释】重新在规范中强化了政府定额的重要性4.2.9 投标人经复核认为招标人公布的招标控制价未按照本规范的规定进行编制的,应在开标前5日向招投标监督机构或(和)工程造价管理机构投诉。
招投标监督机构应会同工程造价管理机构对投诉进行处理,发现确有错误,应责成招标人修改。
【注释】在规范中明确了招投标机构的职能,体现了加强市场监管的思想【分析】:1. 对于招标人来讲,对招标控制价编制高低的把握2. 随招标文件一起发布,要求招标控制价的编制必须快速;所以编制质量要高,要求熟悉施工过程,这样才能编制出合理的控制价;总之,对编制人的能力要求比较高。
3. 由于是公开的,所以投标人要加强对工程量清单的研究,采取合理的报价策略,以提高报价的竞争力;三、风险责任的明确划分【条文】:4•1•9采用工程量清单招标的工程,应在招标文件中说明该工程要求投标人承担的风险内容及其范围(幅度),禁止采用以所有风险或类似语句规定投标人应承担的风险及其范围(幅度)。
【注释】这里的风险主要是指工程施工阶段工程计价的风险,体现了风险共担的原则;规范还给出了工程施工阶段风险的分摊原则:•完全承担:技术风险和管理风险,如管理费和利润;•有限度承担:市场风险• 如建筑材料、机械燃料等价格风险•材料价格的风险宜控制在5%以内,施工机械使用费的风险可控制在10%以内,超过者予以调整•完全不承担:法律、法规、规章和政策变化的风险。
•如税金、规费、人工单价等,应按照当地造价管理机构发布的文件按实调整四、合同类型的确定【条文】:4.4.3 实行工程量清单计价的工程,宜采用单价合同方式。
【注释】1、本条规定并不排斥总价合同,对于规模不大、工序相对简单的工程,只要符合当地规定即可执行总价合同;2、工程量变化时,是否调整综合单价、以及如何调整应在合同中给予明确约定;如合同没有约定,就按如下原则调整:λ当工程量的变化幅度在10%以内时,其综合单价不做调整,执行原有综合单价;λ当工程量的变化幅度在10%以外,且影响分部分项工程费超过0.1%时,由承包人对增加的工程量或减少后剩余的工程量提出新的综合单价和措施项目费,经发包人确认后调整。
五、清单组成要素的扩充【条文】:3.1.4工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单等组成。
4.3.8投标总价应当与工程量清单构成的分部分项工程费、措施项目费、其他项目费和规费、税金的合计金额一致。
【注释】1、此条文本质上是禁止在工程总价基础上进行优惠(或降价、让利),投标人对投标总价的任何优惠(或降价、让利),应反映在相应清单项目的综合单价中;如下图按照上图的形式进行优惠,如果后期清单工程量发生变更,则清单综合单价按照合同中的单价执行还是优惠后的单价呢?为了方便后期的变更和结算,所以规范才要求优惠必须包含在相应综合单价中。
【分析】1、为了达到规范的要求,我们有些预算员会选择所有的清单或措施,整体调低子目的工程量、含量或价格,这样就很快达到优惠的要求了;但这种做法是不可取的;2、对于分部分项清单、砼支架及模板后期变更的几率是比较大的,而且综合单价下幅的空间也不大;对于措施项目,除文明施工、模板外,基本上后期变化不大,下浮的空间也很大(我们企业的竞争也集中在此);所以对于变化几率比较大的清单项,综合单价不要下浮,否则后期发生变更时就会亏很多。
所以,我们优惠的顺序应该是:措施优先、人工机械其次、最后才是变更风险不大的清单项六、措施项目组价方式的扩展【条文】:3.3.2 措施项目中可以精确进行计量的项目宜采用分部分项工程量清单的方式编制,列出项目编码、项目名称、项目特征、计量单位和工程量计算规则;不可精确进行计量的项目,以“项”为计量单位。
【注释】1、是否采用分部分项工程量清单的方式取决于后期是否会发生大的变更,例如脚手架,如果判断工程变更的风险不大,就可以仍按项来计算,一口价包死,就期就不调整了;2、如果按照分部分项工程量清单的方式,由于规范中没有给出对应的清单项,所以应执行补充清单的相关规定。
具体内容见补充清单说明部分七、其他项目的调整【条文】:3.4.1 其他项目清单宜按照下列内容列项:1、暂列金额;2、暂估价(包括材料暂估单价、专业工程暂估价);3、计日工(包括用于计日工的人工、材料、施工机械);4、总承包服务费。
【注释】1、暂估价:因一些不能预见、不能确定的因素的价格调整而设立。
暂列金额由招标人根据工程特点,按有关计价规定进行估算确定,一般可以分部分项工程量清单费的10%~15%为参考。
索赔费用、签证费用从此项扣支2、暂估价:是指招标阶段直至签定合同协议时,招标人在招标文件中提供的用于支付必然要发生但暂时不能确定价格的材料以及需另行发包的专业工程金额。
λ材料暂估价:甲方列出暂估的材料单价及使用范围,乙方按照此价格来进行组价,并计入到相应清单的综合单价中;其他项目合计中不包含,只是列项。
λ专业工程暂估价:按项列支,如塑钢门窗、玻璃幕墙、防水等,价格中包含除规费、税金外的所有费用;此费用计入其他项目合计中;3、对于总承包服务费,一定要在招标文件中说明总包的范围,以减少后期不必要的纠纷;规范中列出的参考计算标准如下:1)招标人仅要求对分包的专业工程进行总承包管理和协调时,按分包的专业工程估算造价的1.5%计算;2)招标人要求对分包的专业工程进行总承包管理和协调并同时要求提供配合服务时,根据招标文件中列出的配合服务内容和提出的要求按分包的专业工程估算造价的3%~5%计算;3)招标人自行供应材料的,按招标人供应材料价值的1%计算。
4、在编制竣工结算书时,对于变更、索赔项目,也应列入其他项目八、补充清单规则规范3.2.8对补充清单的处理进行了说明:1、补充项目的编码必须按本规范的规定进行。
•补充项目的编码由附录的顺序码(A、B、C、D、E、F等)与B和三位阿拉伯数字组成,并应从XB001起顺序编制,不得重号•如AB001、BB002等2、在工程量清单中应附补充项目的项目名称、项目特征、计量单位、工程量计算规则和工作内容。
尤其是工程内容和工程量计算规范,以方便投标人报价和后期变更、结算;3、将编制的补充项目报省级或行业工程造价管理机构备案。
九、清单列项的变化一、取消垫层和基础合并计算的方式,垫层单独列项1、将清单项“砖基础(010301)”、“石基础(010305001)”、“现浇砼基础(010401)”中关于垫层的内容删除;取消2、增加垫层清单项“010401006垫层”二、对于一些清单的单位或计算规则进行了补充或细化如门窗及窗油漆的单位中增加m2,列为“m2/樘”因为我们就这么一辈子,几十年的光景,无法重来,开心也好,不开心也罢,怎么都是活着,那么何不让自己开开心心的过好每一天呢!生活虽辛苦,但我们一定要笑着过,以积极乐观的心态让日子过得有滋有味,这样才不白来人世走一遭,才会无怨无悔。
