桥梁工程进度计划安排
- 格式:doc
- 大小:72.00 KB
- 文档页数:4
桥梁工程施工计划表一、引言桥梁工程是连接河流、海峡、山谷等地理障碍的重要设施,对于促进地区经济发展、改善民生具有重要意义。
本文将介绍一份桥梁工程施工计划表,涵盖了施工前准备、施工过程和施工后检查等阶段,以期为相关工程提供参考。
二、施工前准备1、现场勘查:对桥梁施工地点进行实地勘查,了解地形、地质、水文等情况,为施工方案制定提供依据。
2、方案设计:根据现场勘查结果,进行桥梁设计方案制定,包括桥梁结构、材料、跨度、荷载等级等。
3、施工组织设计:确定施工队伍、设备、材料等需求,制定施工进度计划和质量控制措施。
4、施工现场准备:清理施工现场,平整场地,搭建临时设施,确保施工顺利进行。
三、施工过程1、基础工程施工:包括桥墩基础、桥台基础的施工,根据设计要求进行地基处理、钢筋绑扎、模板支设、混凝土浇筑等作业。
2、主体结构施工:根据设计方案进行梁体预制、吊装、连接等作业,确保桥梁主体结构的稳定性和承载能力。
3、桥面铺装施工:对桥面进行防水层处理、钢筋网铺设、混凝土浇筑等作业,确保桥面铺装质量。
4、附属设施施工:安装栏杆、路灯、交通标志等附属设施,确保桥梁使用安全。
四、施工后检查1、结构稳定性检查:对桥梁主体结构进行稳定性检测,确保桥梁在使用过程中不发生倾斜或下沉等现象。
2、承载能力检测:对桥梁进行承载试验,检测桥梁的承载能力是否符合设计要求。
3、外观质量检查:对桥梁外观进行质量检查,包括梁体表面平整度、光泽度等,以及附属设施的安装质量。
4、使用功能检查:检查桥梁的使用功能是否正常,如通行能力、排水功能等。
五、结论本文介绍了一份详细的桥梁工程施工计划表,涵盖了施工前准备、施工过程和施工后检查等阶段。
实施该计划表有助于确保桥梁工程施工的顺利进行,提高工程质量,降低工程风险,实现安全、可靠的桥梁建设目标。
在具体的实施过程中,需要根据不同工程的实际情况进行适当调整和完善,以满足特定需求。
桥梁施工进度计划表桥梁施工进度计划表是工程项目中至关重要的部分,它不仅反映了工程的整体规划,还为项目的执行提供了明确的方向。

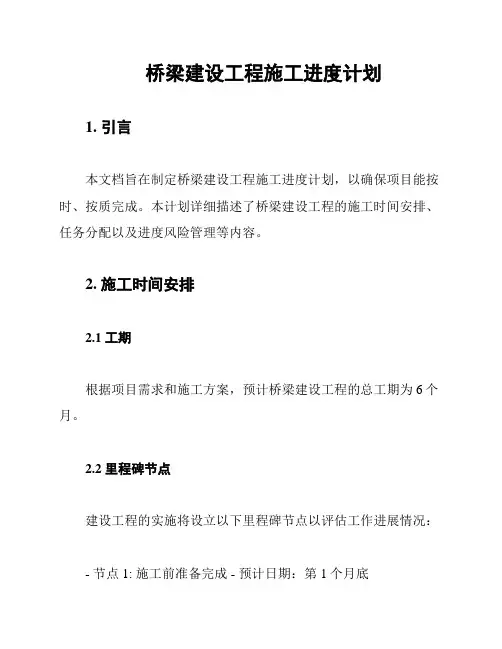

桥梁建设工程施工进度计划1. 引言本文档旨在制定桥梁建设工程施工进度计划,以确保项目能按时、按质完成。
本计划详细描述了桥梁建设工程的施工时间安排、任务分配以及进度风险管理等内容。
2. 施工时间安排2.1 工期根据项目需求和施工方案,预计桥梁建设工程的总工期为6个月。
2.2 里程碑节点建设工程的实施将设立以下里程碑节点以评估工作进展情况:- 节点1: 施工前准备完成 - 预计日期:第1个月底- 节点2: 主体施工完成 - 预计日期:第4个月中旬- 节点3: 最终验收合格 - 预计日期:第6个月底2.3 工程阶段划分为了更好地管理和监督施工进度,桥梁建设工程将分为以下几个阶段:- 阶段1: 施工前准备阶段:包括项目准备、土建准备、材料准备等工作。
- 阶段2: 主体施工阶段:包括桥梁拆除、基础施工、桥墩建设、桥面铺装等工作。
- 阶段3: 收尾工作阶段:包括收尾装修、设备安装、验收等工作。
3. 任务分配为了保证施工进度,需要明确每个阶段的具体任务,并分配给相应的责任人。
3.1 施工前准备阶段任务分配1. 项目准备:负责人 - A工程师- 进行项目调研和需求分析- 制定详细的项目计划和施工方案2. 土建准备:负责人 - B工程师- 进行现场勘测和土地钻探等工作- 制定土建施工图纸和技术方案3. 材料准备:负责人 - 采购经理- 根据项目需求制定材料清单- 负责采购相关材料并进行库存管理3.2 主体施工阶段任务分配1. 桥梁拆除:负责人 - 施工队长- 对旧桥梁进行拆除和清理工作2. 基础施工:负责人 - C工程师- 进行桥墩基础的施工和加固工作3. 桥墩建设:负责人 - D工程师- 进行桥墩的施工和检测工作4. 桥面铺装:负责人 - E工程师- 进行桥面铺装和防水处理工作3.3 收尾工作阶段任务分配1. 收尾装修:负责人 - F工程师- 进行桥梁的修复和翻新工作2. 设备安装:负责人 - G工程师- 安装桥梁所需的设备和配套设施3. 验收:负责人 - 项目经理- 进行工程质量验收和安全评估4. 进度风险管理在桥梁建设工程中,可能会遇到一些进度延误的风险,为了减少这些风险对工程进度的影响,我们制定以下风险管理措施:- 建立有效的沟通渠道,及时解决施工过程中的问题。
广联达世纪大桥沙盘16周施工进度计划表篇一:标题:广联达世纪大桥沙盘16周施工进度计划表正文:尊敬的客户,以下是广联达世纪大桥沙盘16周施工进度计划表,以确保项目按计划进行。
第一周:1. 测量、审核和准备所有必要的文件和资料。
2. 开始建立基础工程,包括基础处理和地下室施工。
3. 开始设计阶段的审核和准备。
第二周:1. 继续建立基础工程,并进行相应的施工。
2. 开始建造桥梁的主要结构。
3. 完成主要结构的施工,并开始进行桥梁的排水和防水处理。
第三周:1. 继续建造桥梁的主要结构,并进行相应的施工。
2. 开始进行桥梁的测量和检验。
3. 完成桥梁的主要结构的施工,并开始进行桥梁的上部结构施工。
第四周:1. 继续建造桥梁的上部结构,并进行相应的施工。
2. 开始进行桥梁的安全检验和验收。
3. 完成桥梁的上部结构的施工,并开始进行桥梁的下部结构施工。
第五周:1. 继续建造桥梁的下部结构,并进行相应的施工。
2. 开始进行桥梁的排水和防水处理。
3. 完成桥梁的下部结构的施工,并开始进行桥梁的上部结构的连接施工。
第六周:1. 完成桥梁上部结构的连接施工,并开始进行桥梁的检查和验收。
2. 完成桥梁的检查和验收,并开始进行桥梁的交付和使用。
第七周:1. 进行桥梁的交付和使用前的最后检查和验收。
2. 开始进行桥梁的交付和使用。
以上是16周施工进度计划表,我们会根据计划进行施工,并随时向您汇报进展情况。
谢谢您对我们的支持!此致敬礼广联达世纪大桥沙盘团队篇二:标题:广联达世纪大桥沙盘16周施工进度计划表正文:尊敬的客户,感谢您选择广联达世纪大桥沙盘软件,并信任我们的服务。
以下是广联达世纪大桥沙盘16周施工进度计划表,旨在为您提供准确、可靠的施工进度信息。
**16周施工进度计划表**| 时间 | 工作内容 | 进度安排 || ---- | ---- | ---- || 第1周 | 准备阶段 | 2天 || 第2周 | 挖槽阶段 | 4天 || 第3周 | 基础处理阶段 | 3天 || 第4周 | 钢筋加工和架设阶段 | 5天 || 第5周 | 混凝土浇注阶段 | 4天 || 第6周 | 沥青混合料铺设阶段 | 3天 || 第7周 | 桥梁上部结构施工阶段 | 4天 || 第8周 | 桥梁下部结构施工阶段 | 3天 || 第9周 | 调试和测试阶段 | 1天 || 第10周 | 安全验收和交付阶段 | 1天 || 第11周 | 撤离和拆除阶段 | 1天 || 第12周 | 保修和维护阶段 | 1天 || 第13周 | 下一道工序 | 1天 || 第14周 | 结束阶段 | 1天 || 第15周 | 整理和交付 | 1天 |以上施工进度计划仅供参考,实际计划可能会受到各种因素的影响。
桥梁工程施工进度计划表项目概述本文档为桥梁工程施工进度计划表,旨在规划和安排桥梁工程的施工进度,以确保项目按时完成。
项目信息- 项目名称:桥梁工程- 项目地点:[地点]- 施工单位:[施工单位]- 完工日期:[日期]工作分解结构(WBS)以下是桥梁工程的工作分解结构:1. 预备工作阶段- 做好项目准备工作,包括选址、勘察等。
- 确定施工方案和技术要求。
2. 基础施工阶段- 进行土方开挖和基础浇筑。
- 安装钢筋和预埋件。
- 进行地基处理和土石方工程。
3. 桥面施工阶段- 施工桥梁主体。
- 安装桥墩、桥面板等。
- 进行防水、护栏和道路标线等工作。
4. 验收和完工阶段- 进行施工质量验收。
- 完善工程,清理现场。
- 完成施工文件和报告。
施工进度计划以下是桥梁工程的施工进度计划:进度监控和调整在施工过程中,需要密切监控进度,并根据实际情况进行调整。
以下是监控和调整策略:1. 每日检查施工进展情况,并与施工人员进行沟通。
2. 定期召开进度评审会议,对进展进行全面评估。
3. 如有需要,根据实际情况更新施工进度计划。
风险管理在进行桥梁工程施工时,需要考虑风险并采取相应的措施进行管理。
以下是一些常见的风险和应对措施:1. 天气不利:在制定施工计划时,考虑天气因素,并做好防雨、防冰等准备工作。
2. 施工材料不足:提前做好材料采购计划,并与供应商保持良好的沟通。
3. 人员不足:确保施工团队人员充足,并根据实际需要进行招聘或调配。
总结本文档为桥梁工程施工进度计划表,主要规划和安排桥梁工程的施工进度。
通过合理的工作分解结构和详细的施工进度计划,以及有效的监控和调整策略,可以帮助确保项目按时完成,并有效管理项目风险。
第1篇一、工程概况本工程为XX市XX桥梁工程,位于XX区XX路,全长XX米,桥面宽XX米。
桥梁工程包括桥梁主体结构、桥面铺装、排水设施、照明设施等。
自项目开工以来,项目团队严格按照工程设计文件和施工规范,精心组织施工,确保工程质量和进度。
二、施工进度1. 施工准备阶段(1)工程测量:项目开工前,进行了详细的工程测量,确保了桥梁位置、线形、高程等数据的准确性。
(2)材料设备采购:按照设计要求,采购了各类建筑材料、施工设备等,确保了工程所需的物资供应。
(3)施工队伍组织:组建了专业的施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等,明确了各自职责。
2. 施工实施阶段(1)桥梁基础施工:完成了桥梁基础的开挖、支护、混凝土浇筑等工作,确保了桥梁基础的稳定性和安全性。
(2)下部结构施工:完成了桥墩、桥台等下部结构的施工,确保了桥梁的下部结构质量。
(3)上部结构施工:完成了梁体预制、运输、吊装、焊接等工作,确保了桥梁上部结构的整体性。
(4)桥面铺装:完成了桥面防水层、排水设施、桥面铺装等工作,确保了桥面的平整度和排水性能。
(5)附属设施施工:完成了照明设施、栏杆、伸缩缝等附属设施的安装,确保了桥梁的完整性和美观性。
三、进度控制措施1. 制定详细的施工计划:根据工程特点和施工要求,编制了详细的施工进度计划,明确了各阶段的施工任务和目标。
2. 加强现场管理:严格执行施工规范和操作规程,加强现场安全、质量、进度等方面的管理。
3. 优化资源配置:合理调配人力、物力、财力等资源,提高施工效率。
4. 加强沟通协调:与业主、监理、设计等单位保持密切沟通,及时解决施工过程中遇到的问题。
四、存在的问题及改进措施1. 存在问题:部分施工环节存在进度滞后现象,影响了整体工程进度。
2. 改进措施:针对存在的问题,调整施工计划,优化施工方案,加强现场管理,确保工程进度。
五、总结本工程自开工以来,项目团队严格按照施工计划和质量要求,精心组织施工,目前工程进度已达到预期目标。
桥梁工程的施工进度控制桥梁工程作为重要的基础设施建设项目,其施工进度控制对于工程的顺利进行和质量保障至关重要。
本文将分析桥梁工程施工进度控制的重要性,并介绍一些常用的方法和策略。
一、施工进度控制的重要性桥梁工程的施工进度控制对于工期的合理安排和项目质量的保证具有重要意义。
合理的进度控制可以有效降低工程成本、提高工程效益,同时保证施工过程的安全性和可持续性发展。
桥梁工程的施工进度受到多方面因素的影响,包括设计质量、材料供应、施工技术、天气等。
合理的进度控制可以在施工过程中及时应对各种问题和困难,避免工程延误和额外的成本支出。
二、常用的进度控制方法和策略1. 施工计划编制在桥梁工程的施工前,需要制定详细的施工计划。
该计划应包括施工的各个阶段、任务和时间节点,以及材料供应、人力资源等方面的考虑。
通过合理的计划编制,可以有效控制施工进度,并提前预防可能出现的问题。
2. 施工进度监控施工过程中,需要对进度进行实时监控。
通过使用专业的进度管理工具和技术手段,可以及时了解施工进度的情况,并发现可能出现的延误。
监控结果应及时上报施工方和监理单位,以便采取相应的措施进行调整和纠正。
3. 资源协调和供应保障桥梁工程的施工需要大量的人力、物力和资金资源。
在施工过程中,需要做好资源的协调和供应保障工作,确保施工所需资源的及时到位和有效利用。
同时,要加强与供应商的合作,提前预测可能出现的资源短缺情况,以减少工程延误的风险。
4. 风险管理和应急预案桥梁工程的施工中,可能会面临各种风险和突发事件。
因此,需要制定相应的风险管理和应急预案。
通过提前识别可能的风险因素,制定有效的应对策略,可以在发生问题时及时应对,减少对施工进度的影响。
5. 施工现场管理施工现场的管理对于控制施工进度至关重要。
管理人员应确保施工现场的秩序井然,遵守安全规范,提高施工效率。
同时,要加强与施工人员的沟通与协调,及时解决施工中的问题和困难,确保施工进度的顺利进行。
桥梁工程施工进度计划1 施工进度计划1.1 单项工程有效施工周期分析1.1.1 主墩承台单座承台施工周期分析见下表。
单座承台施工时间为30天。
5.1.1.2 主墩墩身一座主墩施工周期见下表,单主墩施工周期27天。
5.1.1.3 0#块箱梁施工一个0#块箱梁施工周期为50天,具体分析见下表#5.1.1.4 悬浇箱梁施工一对悬浇块段施工周期为9天,具体分析见下表,其中挂篮安装15天,预压15天等技术准备不含在下表分析范围内。
1.1.5 支架现浇段1.1.6 合龙段主桥合龙段计5个,先合龙边跨,然后次边,最后中跨合龙,单次合龙施工周期15天,1.1.7 30m现浇现浇T梁施工现场布置4个地胎膜,2套模板,流水施工,每4片梁施工周期如下:1.2.1 施工总进度计划编制依据(1)总进度计划应满足工程合同的要求。
(2)本工程所需专业设备按第五章机械配置表配置。
(3)各分项工程的日历工作天数1.2.2 施工总进度计划表本工程上部构造开工时间(主桥从承台开始)2008年12月10日,计划完成时间2010年4月25日,施工总工期为17个月。
详见附图3。
2 设备计划为完成本工程的施工,需要投入大量的船泊、机械设备,受柬埔寨当地条件的限制,很多大型船机设备需要从国内调遣过去,如打桩船、大型的起重船、混凝土搅拌船、大型的塔吊、混凝土搅拌机、起重设备、发电机等,有些设备可以从当地租赁,如土方施工设备、小型吊车、电焊机、小型船机等,有些施工设备、周转材料可以在工地上自行加工,如小型模板。
本工程施工所需配备的船机设备等见附表。
2.1 拟投入本工程的主要施工机械表2.2.1 项目部船舶管理办法①到项目部施工的所有船舶要服从项目部的管理,特别要遵守国家外事纪律;②每次起抛锚动船,都有各船船长负责。
司柬籍拖轮船长很好沟通确保动船安全;③各船对消耗的油料、生活生产用水及设备损耗和配件清单都必须报项目部记录、登记;④各船船员有义务和权力要求登船施工人员遵守水上作业安全规定;⑤各船都应每天记好船舶使用日报,每月25日交项目部;⑥各船有事可向项目部船调反映和汇报。
(标准)桥梁施工进度计划桥梁施工进度计划1、施工进度控制的概念施工进度控制是施工项目管理中的重点控制目标中的一项。
他是保证施工项目按时完成,合理安排资源供应、节约工程造价的重要措施。
施工进度控制应以实现工程合同的交工日期为最终目标。
施工进度控制的总目标是确保施工项目目标的实现,或是在保证施工质量和不会因此增加施工实际成本的前提下,适当的缩短工期。
施工项目进度控制的总目标应该进行层层分解,形成施工进度的控制,相互进行影像的目标体系。
目标分解,可按单项工程的分解为角钢分目标;按承包专业或施工阶段分解为完工分目标;按年、季、月等计划分解为时间分目标。
2、施工进度控制程序施工进度控制使各项目标工程实现的重要工作之一,其任务是实现施工项目的工期或进度目标。
主要分为进度事前控制、事中控制以及事后控制。
进度的事前控制内容是:编制项目施工总进度计划,确定施工项目的目标,作为合同的条款和审核施工进度计划的依据。
审核施工进度计划,看它是否符合施工总计划进度的目标要求。
审核该施工项目进度计划方案的可行性、经济型、合理性。
审核施工总平面图,看其是否符合要求。
编制主要材料、设备等的采购计划;完成现场的平整和障碍物拆迁,进行“七通一平”,创造必要的施工条件;按合同的规定设计资料、文件和地方政府及上级的批文;按合同上的规定准备合同款。
进度的时钟控制内容有:对进行的工程进行检查。
审核每季度的施工进度报告。
一是审核施工进度与实际施工进度的差异;二是审核形象工程的进度、事物的工程量以及工作量的指标完成情况的一致性。
桥梁施工进度控制研究进行工程进度的动态管理,提出资金的调整措施和计划方案,相应的调整施工进度计划、设计计划、资金供应和材料供应计划,必要的时候调整工期的目标。
组织现场的协调会,对实施进度计划进行相应的调整安排。
定时向业主、监理单位和以上机关报告期工作进展和施工情况。
施工进度的控制方法进度控制方法主要是规划、控制和协调。
规划是指确定施工项目总进度目标和分施工项目的控制目标,并编制它的施工进度计划。
第1篇一、工程概况本工程为某城市跨越一条主要河流的桥梁工程,桥梁全长为540米,主桥采用预应力混凝土连续梁结构,桥面宽度为40米,两侧人行道宽度为2米,桥梁设计荷载为公路-Ⅰ级。
本工程施工周期为2年,合同工期为24个月。
二、施工组织设计1.施工队伍本工程将组建一支专业、高效的施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员、材料员等岗位。
施工队伍将按照我国相关法律法规和工程实际情况,进行合理的岗位设置和人员配备。
2.施工进度计划(1)施工准备阶段:3个月主要包括工程地质勘察、设计图纸审查、施工组织设计编制、施工方案制定、施工场地平整、临时设施建设等。
(2)基础工程阶段:6个月主要包括桩基施工、承台施工、墩身施工等。
(3)上部结构施工阶段:9个月主要包括梁体施工、桥面系施工等。
(4)桥面铺装及附属设施施工阶段:3个月主要包括桥面铺装、伸缩缝施工、排水设施施工等。
(5)竣工验收阶段:3个月主要包括工程质量验收、工程资料整理、工程结算等。
3.施工资源配置(1)人员配置:根据工程特点和施工进度,合理配置各类人员,确保施工队伍的稳定性和专业性。
(2)机械设备配置:根据施工需要,合理配置各类施工机械设备,确保施工进度和质量。
(3)材料配置:根据工程量,合理采购各类建筑材料,确保施工进度和质量。
三、施工方案1.施工顺序(1)施工准备阶段:按照施工组织设计进行,完成各项准备工作。
(2)基础工程阶段:先进行桩基施工,再进行承台施工,最后进行墩身施工。
(3)上部结构施工阶段:先进行梁体施工,再进行桥面系施工。
(4)桥面铺装及附属设施施工阶段:先进行桥面铺装,再进行伸缩缝施工、排水设施施工等。
(5)竣工验收阶段:按照相关法律法规和工程实际情况,进行工程质量验收、工程资料整理、工程结算等。
2.施工技术措施(1)桩基施工采用旋挖钻机进行桩基施工,桩径为1.2米,桩长为40米。
桩基施工过程中,严格控制桩位偏差、桩径和桩长,确保桩基质量。
第1篇一、工程概况本项目为某市某县某公路工程,全长约50公里,其中桥梁工程总长10公里,包括特大桥1座、大桥2座、中桥1座。
本次施工方案针对特大桥进行详细阐述。
二、施工组织1. 施工单位:由具有相应资质的施工单位承担桥梁工程的建设。
2. 施工人员:根据工程规模和施工要求,组织专业技术人员、施工人员、质检人员等。
3. 施工设备:根据工程需求,配备挖掘机、装载机、压路机、吊车、施工船舶等施工设备。
4. 施工进度:按照工程进度计划,分阶段进行施工。
三、施工准备1. 施工现场:平整施工现场,搭建临时设施,确保施工顺利进行。
2. 施工材料:根据设计要求,准备钢筋、水泥、砂石、钢材等施工材料。
3. 施工工艺:制定合理的施工工艺,确保施工质量。
四、施工工艺1. 施工准备(1)基础施工:根据地质勘察报告,确定基础形式。
采用钻孔灌注桩基础,桩径1.2米,桩长20米。
(2)承台施工:在桩基完成后,进行承台施工。
承台采用钢筋混凝土结构,尺寸为8米×8米×2米。
(3)墩身施工:墩身采用钢筋混凝土结构,分为实体墩身和空心墩身。
实体墩身高度为12米,空心墩身高度为15米。
2. 桥梁上部结构施工(1)梁体施工:梁体采用预应力混凝土结构,分为预制梁和现浇梁。
预制梁采用C50混凝土,现浇梁采用C55混凝土。
(2)桥面施工:桥面铺装采用沥青混凝土,厚度为10厘米。
(3)桥面伸缩缝:采用模数式伸缩缝,保证桥面平整度。
3. 桥梁附属设施施工(1)防撞护栏:采用波形梁防撞护栏,高度为1.5米。
(2)桥面排水:设置桥面排水系统,确保桥面排水畅通。
(3)照明设施:安装LED路灯,满足夜间行车需求。
五、施工质量控制1. 施工过程中,严格按照设计要求和施工规范进行施工。
2. 加强施工材料的质量控制,确保施工材料符合设计要求。
3. 定期进行施工质量检查,发现问题及时整改。
4. 施工完成后,进行竣工验收,确保工程质量达到预期目标。
公路桥梁工程专项施工方案一、总体设计方案本桥梁项目位于某省某市,是连接两岸交通要道的重要枢纽,承载着大量车辆和行人的交通压力。
为了确保桥梁项目的顺利施工,特制定本专项施工方案。
本方案包括桥梁施工总体设计及具体施工方案、施工进度安排、施工组织、安全技术措施、环保措施及质量保障措施等内容。
二、桥梁施工总体设计及具体施工方案1. 桥梁类型及主要技术指标本桥梁为梁式钢筋混凝土箱梁桥,总长XXX米,主桥跨度XXX米。
桥面宽度为XX米,可承受XXX吨的轴重。
桥梁设计坡度为XX%。
2. 施工方案(1)桥梁基础施工:采用沉桩式基础施工,首先对河床进行整治,清理杂物。
然后按设计要求布置桥墩的施工位置,采用挖掘机进行清理和开挖,将坑内污水抽干,进行钢筋绑扎及混凝土浇筑。
(2)桥梁上部结构施工:进行盖梁现浇混凝土作业,首先预埋带筋机械配筋,同时现浇混凝土。
再进行桥面板的预制,按尺寸要求进行预埋筋及现浇混凝土。
(3)桥梁桥面铺装:先对桥面进行清理,清除杂物及损坏部分,然后进行沥青路面施工。
(4)桥梁防护工程:对桥梁主体进行喷涂式防护处理,确保桥梁寿命及安全性。
三、施工进度安排按照工程进度计划,本桥梁工程分为预备工作、桩基、桥台、墩柱、梁体吊装、桥面铺装、防撞护栏等多个施工阶段。
每个施工阶段都应严格按照工期计划进行。
四、施工组织1. 项目部设立:设立项目经理部,由项目经理全面负责桥梁施工工作。
2. 现场管理组织:施工现场设立工地办公室及相关职能部门,包括工程部、安全生产部、质量管理部等。
3. 设备和材料:合理配置施工机械、设备、车辆和施工材料。
4. 人员组织:合理安排施工人员及班组,严格执行施工班组管理制度。
五、安全技术措施1. 安全教育:定期开展全员安全教育,确保施工人员明确安全生产责任。
2. 安全防护设施:建立健全施工现场安全防护设施及安全管理制度,确保施工现场安全。
3. 安全技术措施:对施工中的危险源进行分析,采取相应的安全技术措施,确保施工安全。
桥梁工程施工进度计划
引言
桥梁工程是一项复杂的工程,需要周密的计划和管理。
本计划旨在确保完成桥梁工程的各项任务,并在预定的时间内完成工期。
目标
本计划的主要目标是编制一个详细的施工进度计划,包括工程建设的每一个阶段和任务,并明确起始时间和完成时间。
进度计划
1. 工程前期准备
- 获得施工许可证:2021年3月1日至3月7日
- 安排队伍和设备:2021年3月8日至3月15日
2. 土方工程
- 土壤压实:2021年3月16至3月30日
- 土壤加固:2021年4月1至4月15日
3. 混凝土工程
- 浇筑基础:2021年4月16日至4月30日
- 浇筑墩身:2020年5月1日至5月31日
- 浇筑桥面:2021年6月1日至6月30日
4. 环境保护与收尾工作
- 清理现场:2021年7月1日至7月7日
- 完成验收:2021年7月8日至7月15日
风险管理
在施工过程中,可能会出现一些风险,如恶劣的天气、设备故障等。
我们将采取以下措施:
1. 每天监测天气预报,及时调整工程计划;
2. 维护设备并及时处理故障。
结论
本计划可以帮助我们合理地安排桥梁工程的各项任务,有效地管理施工过程,以确保按时完成工程。
同时,我们将随时关注施工风险,确保工程安全、顺利进行。
桥梁工程施工进度计划及保证措施一、施工进度计划桥梁工程的施工是一个复杂而严谨的过程,需要详细而全面的施工进度计划来确保工程按时完成。
以下是本工程的施工进度计划:1. 前期准备阶段:a) 进行勘察设计,并完成相关报批手续;b) 采购所需材料和设备,确保按时到场;c) 制定人员组织架构和责任分工。
2. 基础施工阶段:a) 开展桥基础施工,包括地基处理、浅基础和深基础的建设;b) 实施施工监测和数据记录,确保基础施工质量;c) 准备预制桥面板,以便后续施工。
3. 上部结构施工阶段:a) 进行桥台和桥墩的建设;b) 安装桥梁主梁和次梁;c) 完成桥面板的安装和联结。
4. 竣工阶段:a) 进行桥面防水及保护处理;b) 实施桥梁的防腐工作;c) 进行最后的验收和交付手续。
二、保证措施为确保施工进度计划的顺利执行,采取以下保证措施:1. 严格的施工管理制度:a) 制定详细的施工组织设计和管理制度;b) 设立专门的施工现场管理团队,负责施工全过程的协调与监督;c) 严格执行施工方案,确保按计划进行。
2. 定期会议和沟通:a) 定期召开施工会议,以汇报工程进展和解决问题;b) 与监理、设计、采购单位保持良好的沟通与协作,共同解决出现的问题。
3. 施工周期管理:a) 制定详细的施工进度表,明确每个施工阶段的开始和结束时间;b) 在施工过程中及时调整施工计划,以适应突发情况;c) 对延期施工的阶段进行后续补偿,确保整个工期不受过大影响。
4. 资源保障:a) 提前储备所需材料和设备,确保施工不受物资供应问题影响;b) 合理安排人力资源,确保施工人员满足需求。
5. 特殊措施:a) 针对可能出现的不可预见情况,制定应急预案;b) 对施工过程中可能出现的危险和隐患,做好安全管理和防护工作。
通过以上的施工进度计划和保证措施,我们将确保桥梁工程按计划有序进行,保质保量地完成,以满足项目要求。
我们始终将安全施工和工程质量放在第一位,并配合相关单位的监督和检查。
桥梁主要工程项目施工进度安排
项目概述
本项目旨在建设一座现代化的桥梁,连接两岸,便利人们的出行。
本文档详细说明了桥梁主要工程项目的施工进度安排。
施工进度安排
项目准备阶段
项目准备阶段预计耗时1个月,包括整理项目文档、制定施工计划、招标过程以及与各相关方的协商和沟通。
地基处理
地基处理阶段预计耗时2个月。
在这个阶段,我们将进行地质勘测和土壤测试,设计并实施适当的地基加固措施,以确保桥梁的坚固和稳定。
桥墩施工
桥墩施工阶段预计耗时3个月。
在此阶段,我们将按照设计图纸进行桥墩的施工,采用高强度材料和合理的加固措施,确保桥墩具备足够的承载能力。
桥面铺设
桥面铺设阶段预计耗时1个月。
在这个阶段,我们将根据设计方案,铺设桥面,并进行相应的防水处理和护栏安装,确保桥面具备良好的使用性能和安全性。
收尾工作
收尾工作阶段预计耗时2周。
在这个阶段,我们将进行桥梁的清理、维护和装饰工作,并进行最后的检查和测试,以确保桥梁的完整和正常运行。
总验收
总验收阶段预计耗时1周。
在这个阶段,我们将邀请相关专业人员进行桥梁的综合验收,确保桥梁符合设计要求和安全标准。
以上就是桥梁主要工程项目施工进度安排的详细内容。
每个阶段的时间安排仅供参考,具体进度可能受到天气、人力资源以及其他不可控因素的影响。
我们将尽最大努力按照计划进行施工,并及时通知各相关方任何可能的延迟或变动。
如有任何问题或需要进一步的信息,请随时与我们联系。
感谢您对本项目的支持与配合!。
桥梁建设工程施工进度计划一、前期准备阶段1.1项目概况本工程是位于XX市的一座主要桥梁建设项目,总长度为XXX米,包括XX座桥墩和XX座桥梁。
1.2项目目标本工程旨在解决当地交通瓶颈问题,提高道路通行能力,促进区域经济发展。
1.3施工团队组建为了确保项目的高效进行,我们将组建一个由经验丰富的工程师和技术人员组成的施工团队。
二、施工计划2.1施工时间安排根据项目的规模和工期要求,我们将工程分为三个阶段进行,分别是基础设施施工、桥墩搭建与桥面铺装工作。
2.1.1基础设施施工阶段(预计 2 个月)在这个阶段,我们将进行地基开挖、土方整理和基础设施的施工工作。
为了确保施工进度,我们将派遣一支工程队对土质进行详细的勘探,并严格按照设计要求进行施工。
2.1.2桥墩搭建阶段(预计 3 个月)在这个阶段,我们将搭建桥墩的支撑结构,以确保桥梁的稳定性。
我们将采用先期预制的方法,以加快施工进度并保证质量。
2.1.3桥面铺装工作阶段(预计 4 个月)在这个阶段,我们将进行桥面的铺装工作。
我们将选用高强度混凝土,并使用专业的铺装设备,以确保桥梁的平整度和耐久性。
2.2关键节点为确保施工进度和质量,我们将设立以下关键节点:2.2.1基础设施施工完成节点在该节点达到后,基础设施施工阶段将正式完成,并进入下一阶段的桥墩搭建工作。
2.2.2桥墩搭建完成节点在该节点达到后,桥墩的搭建工作将正式完成,并进入下一阶段的桥面铺装工作。
2.2.3桥面铺装完成节点在该节点达到后,桥面铺装工作将正式完成,并进入后续的检测和验收阶段。
三、资源调配3.1人力资源我们将根据每个施工阶段的工作量,合理调配工程师、技术人员和劳动力资源。
每个施工队将配备足够的人员,并按照需求进行日常工作。
3.2物资采购我们将提前进行物资采购,以确保施工所需材料的供应,并减少工期因等待物资而延误的风险。
3.3设备准备我们将根据实际需要租赁或购买各种施工设备,并组织专业人员进行操作和维护。
