超前地质预报
- 格式:doc
- 大小:123.00 KB
- 文档页数:5
超前地质预报现场实行规定一、TSP203隧道地质超前预报1、TSP203隧道地质超前预报布孔规定1)爆破孔24个:孔距1.5米,孔深1.5米;孔高(距地面)1-1.2米;倾角:向下10°-20°;孔径:38mm(不不不小于38mm)2)两个传感器孔:孔深2.0m(不不小于2.0m);倾角:向上5°-10°;距地面高度:1-1.2 m;孔径:45-50 mm(不不不小于45 mm,不不小于50 mm)最终一种爆炸孔距传感器孔距离:17-20 m3)所需材料:起爆器一种(内装好干电池);乳化炸药:3kg-4kg;瞬发电雷管30发;卷尺一把(5m钢卷尺和皮尺各一把)4)注意事项:●应采用瞬发电雷管和防水乳化炸药作震源之用;●必须满足TSP操作旳隧道开挖距离,接受器孔和炮孔应在同一平面上(图);●激发时炮孔中灌水,保证足够旳激发能量在岩层传播以及减少震源带来旳干扰;●假如围岩较软,打孔后轻易塌孔,需做好护孔工作,如使用PVC管支护;●爆炸孔尽量不在电缆线一侧;●爆炸孔布在隧道旳左右侧均可;●最终一种爆破孔尽量靠近掌子面。
●爆破孔、传感器孔,布孔示意图如下:2、现场配合1)施工单位提前2-3天报计划,即告知第三方预报单位;第一次预报施工断面需进洞深55米以上,每次预报长度为100m 左右,两次预报反复搭接长度为10m 左右。
2)假如要做TSP203地质超前预报,则需在每次报计划开始,同步进行打孔,检测单位抵达现场即可开始预报工作。
3)现场需要1名跟班技术员,2名炮工和2名杂工配合第三方进行预报工作。
4)在进行超前地质预报工作时,应停止掌子面及其附近旳施工作业。
二、地质雷达隧道地质超前预报本次采用旳地质雷达为意大利生产旳RIS-K2型,天线使用中心频率为200MHz 和80MHz 旳两种低频屏蔽天线。
有效探测距离在完整灰岩地段不小于20m ,在岩溶发育地段根据雷达波形鉴定。
地质超前预报的方法

地质超前预报是一种通过研究地质现象、地壳变动等手段提前预测地质灾害的方法。
以下是几种常用的地质超前预报方法:
1. 地震预报:通过研究地震活动规律、地壳运动等因素,预测地震的发生时间、地点和强度等,并采取相应的防灾措施。
2. 地质灾害预警:通过对地质灾害危险区域的监测和预警系统的建立,实时监测地质灾害的动态变化,及时向相关部门和民众发布预警信息,提前采取防护措施。
3. 地质雷达:利用地质雷达设备对地下构造进行探测,通过测量反射波的强度和时间差等信息,分析地层结构,预测地质灾害的发生和发展趋势。
4. 地质电阻率法:通过测量地下岩层的电阻率差异,分析地下构造和孔隙情况,预测地质灾害的潜在风险。
5. 地质探查:进行地质勘探和地质调查,获取地质信息并进行分析,以了解地层变化、岩石质量等情况,从而预测可能发生的地质灾害。
6. 气象预报:地质灾害往往与天气和气候有关,通过气象预报可以预测降雨量、强风等天气现象,从而预测地质灾害的潜在风险。
这些方法的应用可以帮助地质学家和相关部门提前发现地质灾害的迹象,及时采取措施避免或减轻损失。
但需要注意的是,地质超前预报并非完全准确,仍存在一定的误差,因此还需结合其他方法和技术进行综合分析和判断。

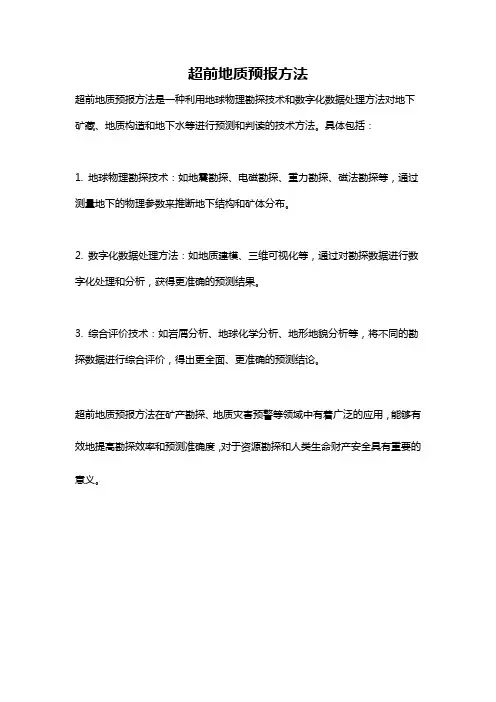

超前地质预报方法
超前地质预报方法是一种利用地球物理勘探技术和数字化数据处理方法对地下矿藏、地质构造和地下水等进行预测和判读的技术方法。
具体包括:
1. 地球物理勘探技术:如地震勘探、电磁勘探、重力勘探、磁法勘探等,通过测量地下的物理参数来推断地下结构和矿体分布。
2. 数字化数据处理方法:如地质建模、三维可视化等,通过对勘探数据进行数字化处理和分析,获得更准确的预测结果。
3. 综合评价技术:如岩屑分析、地球化学分析、地形地貌分析等,将不同的勘探数据进行综合评价,得出更全面、更准确的预测结论。
超前地质预报方法在矿产勘探、地质灾害预警等领域中有着广泛的应用,能够有效地提高勘探效率和预测准确度,对于资源勘探和人类生命财产安全具有重要的意义。

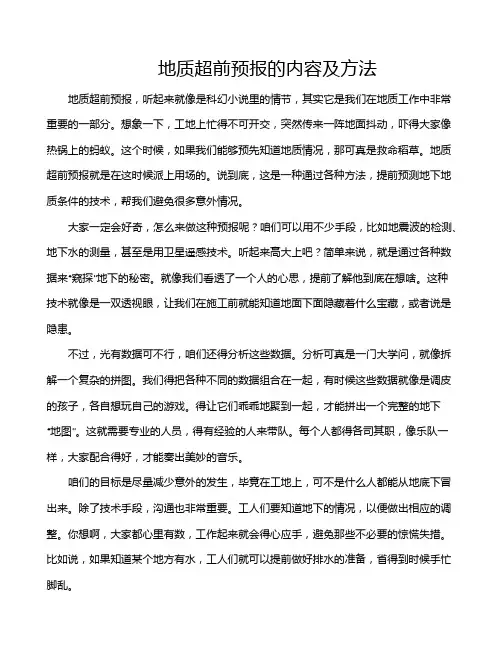

地质超前预报的内容及方法地质超前预报,听起来就像是科幻小说里的情节,其实它是我们在地质工作中非常重要的一部分。
想象一下,工地上忙得不可开交,突然传来一阵地面抖动,吓得大家像热锅上的蚂蚁。
这个时候,如果我们能够预先知道地质情况,那可真是救命稻草。
地质超前预报就是在这时候派上用场的。
说到底,这是一种通过各种方法,提前预测地下地质条件的技术,帮我们避免很多意外情况。
大家一定会好奇,怎么来做这种预报呢?咱们可以用不少手段,比如地震波的检测、地下水的测量,甚至是用卫星遥感技术。
听起来高大上吧?简单来说,就是通过各种数据来“窥探”地下的秘密。
就像我们看透了一个人的心思,提前了解他到底在想啥。
这种技术就像是一双透视眼,让我们在施工前就能知道地面下面隐藏着什么宝藏,或者说是隐患。
不过,光有数据可不行,咱们还得分析这些数据。
分析可真是一门大学问,就像拆解一个复杂的拼图。
我们得把各种不同的数据组合在一起,有时候这些数据就像是调皮的孩子,各自想玩自己的游戏。
得让它们乖乖地聚到一起,才能拼出一个完整的地下“地图”。
这就需要专业的人员,得有经验的人来带队。
每个人都得各司其职,像乐队一样,大家配合得好,才能奏出美妙的音乐。
咱们的目标是尽量减少意外的发生,毕竟在工地上,可不是什么人都能从地底下冒出来。
除了技术手段,沟通也非常重要。
工人们要知道地下的情况,以便做出相应的调整。
你想啊,大家都心里有数,工作起来就会得心应手,避免那些不必要的惊慌失措。
比如说,如果知道某个地方有水,工人们就可以提前做好排水的准备,省得到时候手忙脚乱。
还有一点特别重要,就是时效性。
地质情况瞬息万变,就像天气一样,昨天晴空万里,今天却突然下起了大雨。
为了能及时掌握变化的情况,我们得定期更新数据。
定期就像是给地下“体检”,确保我们掌握的信息都是最新鲜的。
否则,万一到了施工现场才发现情况不对,那可就真是“竹篮打水一场空”了。
咱们也不能忽视环境的影响。
地质超前预报的内容其实跟周围的环境也有很大关系。

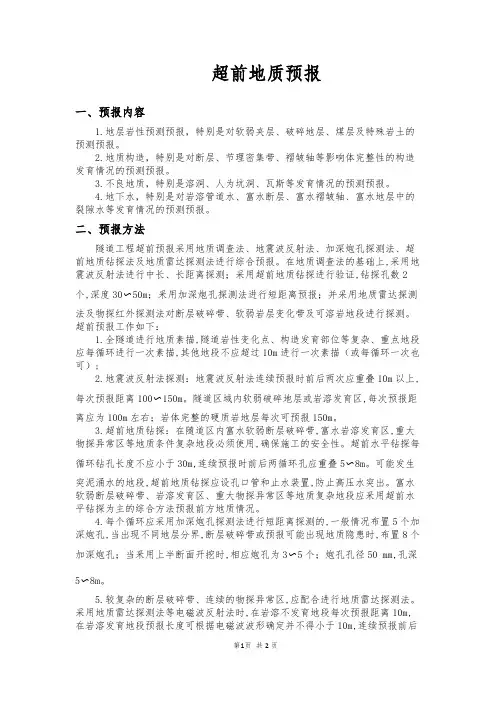

超前地质预报一、预报内容1.地层岩性预测预报,特别是对软弱夹层、破碎地层、煤层及特殊岩土的预测预报。
2.地质构造,特别是对断层、节理密集带、褶皱轴等影响体完整性的构造发育情况的预测预报。
3.不良地质,特别是溶洞、人为坑洞、瓦斯等发育情况的预测预报。
4.地下水,特别是对岩溶管道水、富水断层、富水褶皱轴、富水地层中的裂隙水等发育情况的预测预报。
二、预报方法隧道工程超前预报采用地质调查法、地震波反射法、加深炮孔探测法、超前地质钻探法及地质雷达探测法进行综合预报。
在地质调查法的基础上,采用地震波反射法进行中长、长距离探测;采用超前地质钻探进行验证,钻探孔数2个,深度30〜50m;釆用加深炮孔探测法进行短距离预报;并采用地质雷达探测法及物探红外探测法对断层破碎带、软弱岩层变化带及可溶岩地段进行探测。
超前预报工作如下:1.全隧道进行地质素描,隧道岩性变化点、构造发育部位等复杂、重点地段应每循环进行一次素描,其他地段不应超过10m进行一次素描(或每循环一次也可);2.地震波反射法探测:地震波反射法连续预报时前后两次应重叠10m以上,每次预报距离100〜150m。
隧道区域内软弱破碎地层或岩溶发育区,每次预报距离应为100m左右;岩体完整的硬质岩地层每次可预报150m。
3.超前地质钻探:在随道区内富水软弱断层破碎带,富水岩溶发育区,重大物探异常区等地质条件复杂地段必须使用,确保施工的安全性。
超前水平钻探每循环钻孔长度不应小于30m,连续预报时前后两循环孔应重叠5〜8m。
可能发生突泥涌水的地段,超前地质钻探应设孔口管和止水装置,防止高压水突出。
富水软弱断层破碎带、岩溶发育区、重大物探异常区等地质复杂地段应釆用超前水平钻探为主的综合方法预报前方地质情况。
4.每个循环应采用加深炮孔探测法进行短距离探测的,一般情况布置5个加深炮孔,当出现不同地层分界,断层破碎带或预报可能出现地质隐患时,布置8个加深炮孔;当釆用上半断面开挖时,相应炮孔为3〜5个;炮孔孔径50 mm,孔深5〜8m。
隧道超前地质预报实施方案
实施隧道超前地质预报方案的主要步骤如下:
1. 地质勘探:根据隧道所经过的地质环境,进行详细的地
质勘探。
这包括地质剖面和岩体测试,以了解隧道穿越的
地层类型、岩体强度、断层和裂隙的分布等重要地质参数。
2. 地质分析:根据地质勘探数据,进行地质分析,确定隧
道施工中可能面临的地质灾害风险,如岩体不稳定、地下
水涌出、地震活动等。
3. 大量监测:通过设置一系列的监测点和使用现代地质监
测设备,对隧道区域的地质变化进行实时监测。
这包括地
表位移、地下水位、震动等参数的监测。
4. 数据解读:对监测数据进行分析和解读,及时发现地质
变化的迹象,预警可能发生的地质灾害。
5. 建立预警系统:根据地质监测数据,建立预警系统,及
时向监测人员发出预警信息。
6. 采取预警措施:根据预警信息,采取相应的措施来防范
和减轻地质灾害的影响。
例如,加固地下水封堵、加固和
注浆处理不稳定的岩体区域等。
7. 监测和调整:在施工过程中,持续地进行地质监测和调
整预警措施,确保隧道的安全施工。
总结起来,隧道超前地质预报实施方案主要包括地质勘探、地质分析、大量监测、数据解读、建立预警系统、采取预
警措施和监测调整等步骤,旨在提前预警可能发生的地质
灾害,保障隧道的安全施工和运营。

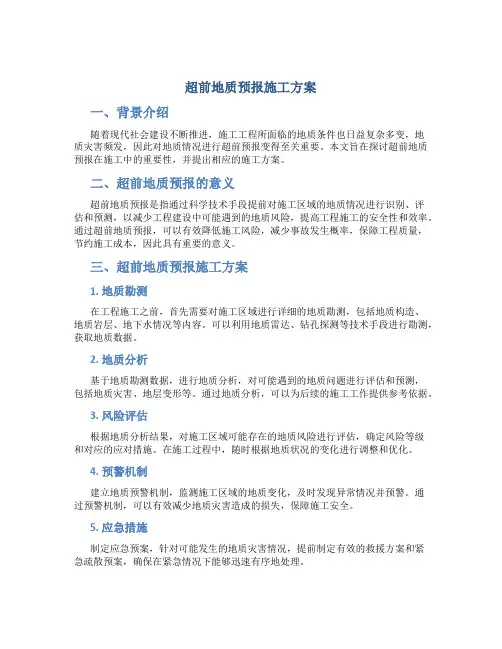

超前地质预报施工方案一、背景介绍随着现代社会建设不断推进,施工工程所面临的地质条件也日益复杂多变,地质灾害频发,因此对地质情况进行超前预报变得至关重要。
本文旨在探讨超前地质预报在施工中的重要性,并提出相应的施工方案。
二、超前地质预报的意义超前地质预报是指通过科学技术手段提前对施工区域的地质情况进行识别、评估和预测,以减少工程建设中可能遇到的地质风险,提高工程施工的安全性和效率。
通过超前地质预报,可以有效降低施工风险,减少事故发生概率,保障工程质量,节约施工成本,因此具有重要的意义。
三、超前地质预报施工方案1. 地质勘测在工程施工之前,首先需要对施工区域进行详细的地质勘测,包括地质构造、地质岩层、地下水情况等内容。
可以利用地质雷达、钻孔探测等技术手段进行勘测,获取地质数据。
2. 地质分析基于地质勘测数据,进行地质分析,对可能遇到的地质问题进行评估和预测,包括地质灾害、地层变形等。
通过地质分析,可以为后续的施工工作提供参考依据。
3. 风险评估根据地质分析结果,对施工区域可能存在的地质风险进行评估,确定风险等级和对应的应对措施。
在施工过程中,随时根据地质状况的变化进行调整和优化。
4. 预警机制建立地质预警机制,监测施工区域的地质变化,及时发现异常情况并预警。
通过预警机制,可以有效减少地质灾害造成的损失,保障施工安全。
5. 应急措施制定应急预案,针对可能发生的地质灾害情况,提前制定有效的救援方案和紧急疏散预案,确保在紧急情况下能够迅速有序地处理。
四、结语超前地质预报在施工工程中具有重要意义,可以明显提高施工效率,降低风险,保障工程安全。
因此,科学合理地制定超前地质预报施工方案,将对工程建设起到积极作用。

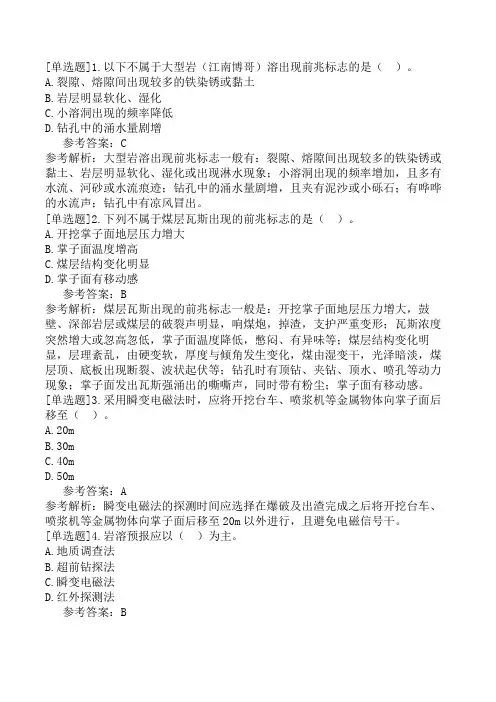

[单选题]1.以下不属于大型岩(江南博哥)溶出现前兆标志的是()。
A.裂隙、熔隙间出现较多的铁染锈或黏土B.岩层明显软化、湿化C.小溶洞出现的频率降低D.钻孔中的涌水量剧增参考答案:C参考解析:大型岩溶出现前兆标志一般有:裂隙、熔隙间出现较多的铁染锈或黏土、岩层明显软化、湿化或出现淋水现象;小溶洞出现的频率增加,且多有水流、河砂或水流痕迹;钻孔中的涌水量剧增,且夹有泥沙或小砾石;有哗哗的水流声;钻孔中有凉风冒出。
[单选题]2.下列不属于煤层瓦斯出现的前兆标志的是()。
A.开挖掌子面地层压力增大B.掌子面温度增高C.煤层结构变化明显D.掌子面有移动感参考答案:B参考解析:煤层瓦斯出现的前兆标志一般是:开挖掌子面地层压力增大,鼓壁、深部岩层或煤层的破裂声明显,响煤炮,掉渣,支护严重变形;瓦斯浓度突然增大或忽高忽低,掌子面温度降低,憋闷、有异味等;煤层结构变化明显,层理紊乱,由硬变软,厚度与倾角发生变化,煤由湿变干,光泽暗淡,煤层顶、底板出现断裂、波状起伏等;钻孔时有顶钻、夹钻、顶水、喷孔等动力现象;掌子面发出瓦斯强涌出的嘶嘶声,同时带有粉尘;掌子面有移动感。
[单选题]3.采用瞬变电磁法时,应将开挖台车、喷浆机等金属物体向掌子面后移至()。
A.20mB.30mC.40mD.50m参考答案:A参考解析:瞬变电磁法的探测时间应选择在爆破及出渣完成之后将开挖台车、喷浆机等金属物体向掌子面后移至20m以外进行,且避免电磁信号干。
[单选题]4.岩溶预报应以()为主。
A.地质调查法B.超前钻探法C.瞬变电磁法D.红外探测法参考答案:B参考解析:岩溶预报应以地质调查法为基础,以超前钻探法为主,结合多种物探手段进行综合超前地质预报。
[单选题]5.在岩溶预报中,采用()进行短距离探测。
A.弹性波发射法B.高分辨率直流电法C.红外探测法D.地质雷达法参考答案:D参考解析:根据岩溶发育条件,可采用弹性波反射法进行长、中长距离探测,以探明断层等结构面和规模较大、可足以被探测的岩溶形态;采用高分辨率直流电法、红外探测进行中长、短距离探测,可定性探测岩溶水;采用地质雷达进行短距离探测,以查明岩溶位置、规模和形态。
超前地质预报作业指导书1.1 概述隧道超前地质预报是保证隧道施工安全的重要管理环节和技术手段,通过超前地质预报工作,可以及时掌握和反馈隧道地质信息,为进一步修正、完善隧道设计参数、施工工法、防护措施,优化施工组织、超前制定施工安全应急预案、控制工程变更设计提供依据,最大限度的规避安全风险。
超前地质预报主要用于隧道开挖过程,探测掌子面前方一定距离的岩溶、岩溶突水(突泥)、断层破碎带、高地应力(可能产生硬岩岩爆和软弱围岩塑性变形)和瓦斯等灾害性地质条件。
通过超前地质预测预报,预测可能引发隧道地质灾害的不良地质位置、规模和性质,并根据地质预报成果,提出相应的技术措施与可行性建议,降低地质灾害发生几率,确保隧道施工人员和设备安全,进而提高经济效益。
在隧道开工前应根据隧道区域地质资料和施工图设计,结合现场实际情况,制定预报方案,针对不同地段的工程地质情况进行地质预报重要性分级,不同级别的地段采取不同的预报手段,以达到既预报准确又节省有限预报资源的目的。
1.2工作内容1)地质调查:依据隧道区域地质资料和设计施工图纸进行地质核查,初步分析地层岩性、地质构造、不良地质、地下水。
2)识别地质风险等级:依据地质调查资料,对隧道地质风险等级进行初步划分,即按照A、B、C、D四级划分。
3)编制地质预报实施方案:根据隧道地质风险等级,分级制定地质预报工作实施方案。
4)地质预报成果分析:依据地质预报实施方案进行预报,对预报资料进行全面系统分析,判定前方地质状态。
5)调整、优化施工方案:针对不良地质条件与设计进行对比分析,从而优化开挖工法和防护措施。
1.3工作准备1)组建地质预报工作机构:项目部由总工程师总负责,隧道地质工程师负责日常工作,配置隧道施工相关技术人员全面配合。
2)绘制地质剖面图:根据隧道区域围岩地质资料和施工图设计、地质风险等级,绘制隧道地质纵断面剖面图,并标注预报等级方案。
3)编制地质预报工作计划:根据隧道地质剖面图和预报方案,结合隧道施工进度安排,制定超前地质预报工作计划,以满足施工进度要求。
XX工程技术交底
工程名称XX隧道交底单位
单位工程名称交底部位
一、内容及说明
本交底适用于XX隧道超前地质预报技术交底
二、地质预报选用方法
隧道超前地质预报坚持常规地质法、物理勘探法、钻探法等多种预报手段综合运用,取长补短,相互补充和印证的原则。
并结合本段工程特点,对应采用不同的隧道超前地质预测预报的方法。
三、隧道地质预报实施方法
1、常规地质法
隧道开挖爆破后通过地质素描手段,及时查看掌子面地质情况。
观察后及时绘制开挖工作面地质素描图、填写开挖工作面地质调查记录表。
地质素描的具体内容主要包括以下几个方面:
①岩性
应说明围岩岩石的名称、颜色、矿物成分、坚硬程度等,各类岩脉也应对其岩性、出露位置、宽度、接触关系、破碎、风化程度进行描述。
②构造
开挖围岩受地质构造影响程度、延伸性、表面粗糙度、张开性、风化、破碎程度等进行描述,特别是岩体范围内出现的断层、节理、裂隙、软弱夹层等重点进行地质描述。
断层应对其位置、产状、性质、破碎特性、宽度等一一观测和描述;节理裂隙,特别是贯通性节理的产状密度、延伸情况、节理面现状等也要仔细量测和统计。
③地下水
围岩的含水状态、涌水部位、水量、水压、水温、水质等描述并长期跟踪调查是否受季节性影响,特别是大、暴雨后观察涌水部位涌水量有无增减以及该段地表一定
范围内是否有水源补给情况并作好记录。
④围岩变形破坏情况
开挖段围岩发生坍方、掉块、岩爆等现象的位置、性质、形态、规模作详细记录。
2、TSP203超前地质预报系统
TSP
探测方法:
①钻孔:在距离掌子面50m处钻深度为1.5m的孔,布置传感器;自掌子面起,每隔1.5m钻孔一个,钻孔深度为1.5m,最后一个孔与传感器的距离大于20m。
所有钻孔的高度尽可能的在同一标高线上。
钻孔完毕后,逐个测量孔的深度和倾斜度,并作好记录。
②埋设传感器杆:埋设传感器前,先清孔,清除孔底虚碴,放入锚固剂卷,插入传感器套杆,用钻带动其钻动,保证锚固剂卷充分搅拌。
待传感器杆固定后,插入传感器,注意传感器方向朝向掌子面。
③连线检查:把传感器、检波器(电脑)、起爆器、同步器连接起来,并检查其是否正常工作,注意此时起爆器不得与雷管相连。
④测量时间:测量时间选在施工交接班时间,要求工作面800m范围内不得有机械作业和作业人员作业,作业前与现场施工员联系,以确定停工时间,此时准备好爆破药卷、电雷管等。
⑤装药爆破:由最里边炮孔开始,逐个依次装药联线,起爆器起爆,装药量根据围岩情况,一般控制在50~80g左右,围岩较差时,可加大,但不能超过100g。
⑥恢复施工:爆破一结束,马上可以恢复施工,一般停工时间在45min左右。
⑦成果分析:采用TSP203自带的软件分析系统,剔除一些明显的干扰波,软件自动分析,自动生成图表,反映前方围岩的物理特性,岩层分界线、软弱带、断层的位置等信息。
3、综合超前物探法
中近距离超前物探:采用红外探水仪器对掌子面前方先进行中距离综合超前预测、预报,地质雷达25米一次,一次范围30米。
采用地质雷达等综合物探手段对掌子面前方和隧底进行综合超前地质预报,并对综合物探结果加以分析,若物探异常,设钻孔进行验证,每25m一循环,每孔长30m,搭接长度不小于5m。
预报方法如下:
①有效探测距离:
地质雷达的有效探测距离在完整岩体地段应达到30m,在岩溶发育地段根据雷达波形判定。
两次预报的重复长度5m左右。
②使用仪器:
超前地质预报的地质雷达采用瑞典MALA-100MHz地质雷达,天线使用中心频率为30∽50MHz和100MHz的两种低频屏蔽天线。
③现场数据采集:
现场数据采集主要是在掌子面上进行,采集时应对掌子面进行平整处理,使雷达天线与掌子面能有较好的藕合,在掌子面附近应没有其它的金属物体。
雷达测线在掌子面上呈“井”字形布置,测线长度根据天线长度决定,在有限的掌子面上尽可能的长。
采用两种不同中心频率的天线在相同的测线上重复观测,一般应采取连续观测法;应充分利用避车洞或超前钻探揭露的地质界面等有利地段求得地层的相对介电常数和电磁波速度。
④资料整理和处理:
雷达记录应清晰,反射波形、同相轴明显,不合格的记录应重测,对合格的记录应根据记录的情况进行必要的处理如:编辑、滤波、增益、速度分析和消除背景干扰等,求得时间剖面。
在时间剖面中应标出探测对象的反射波组,确定反射体的形态和规模。
解释确定反射体的位置、形态,推断其充填情况。
必要时应制作模型进行反演解释。
4、超前钻孔
4.1超前水平钻
超前水平钻探是利用履带式水平钻机在隧道开挖面进行钻探获取地质信息的一种超前地质预报方法。
钻探长度不宜小于60米,搭接长度不小于10米。
钻探程序:
①、按照下图测量布孔:施钻前按孔位设计图设计的位置用全站仪准确测量放线,将开孔孔位用红油漆标注在开挖工作面上。
②、设备就位:孔位布好后,设备就位,接通各动力电源和供风、供水管路。
③、对正孔位:将钻具前端对准开挖面上的孔位,调整钻机方位,将钻机固定牢固。
④、开孔、安装孔口管:孔口管必须安设牢固。
⑤、成孔验收:施钻满足设计要求,经现场技术人员确认签收后方可停钻终孔。
号孔位号孔位号孔位隧道中线号孔位号孔位
超前地质钻探主要采用冲击钻和回转取芯钻,二者应合理搭配使用,提高预报准确率和钻探速度,减少占用工作面的时间。
一般地层采用冲击钻,冲击钻不能取芯,但可通过冲击器的响声,钻速及其变化、岩粉、卡钻情况、钻杆震动情况、冲洗液的颜色及流量变化等粗略探明岩性、岩石强度、岩体完整程度、溶洞、暗河及地下水发育情况。
岗乌隧道5孔其中1孔采用回转取芯钻。
4.2加深炮孔
在施工中采用加深炮孔超前钻探,在每次开挖钻孔过程中,指定在拱顶、两侧拱腰、两侧边墙脚钻设5个加深3m以上的炮孔,依靠对钻进速度的变化以及钻孔地下水涌水状况、水压、水量、颜色、水质等预测前方围岩、地下水的变化。
四、安全要求
1、TSP203现场采集数据使用灵敏度很高的高爆速炸药,危险性较大,应由专业爆破工操作;
2、钻机使用高压风、高压水,管路应连接安设牢固,并应经常检查,防止管接头脱落、管路爆裂高压风水伤人;高压电路接线应由专业电工操作,一般人员不得操作;
3、进洞应带好安全帽、穿防高压电的雨靴,注意操作空间上方、周围有无安全隐患,特别是掌子面附近是否有危石存在。
4、为便于控制超前钻孔揭露岩溶水时的水流及采取措施,孔口应安设孔口管和闸阀,防止水压将孔口管冲出伤人。
5、钻孔时,钻机前方安设挡板,防止泥沙冲出伤人。
五、环、水保要求
详见《XX隧道环、水保专项施工方案》。
不明之处请与交底人联系。
编制人复核人
接收单位接收人。
