实测实量标准与实测手法图集
- 格式:pptx
- 大小:7.10 MB
- 文档页数:137
实测实量各项要求第十二章工程质量管控一、实测实量验收标准第一条普通混凝土结构钢筋工程实测实量验收标准1、检查内容:钢筋搭接位置、搭接长度;主筋随意切割、主筋位移;板负弯矩钢筋;钢筋骨架有效高度;保护层。
2、检查数量:(1)受力钢筋间距:随机抽取不少于施工部位的1/3构件;(2)主筋随意切割、主筋位移:全数检查;(3)钢筋骨架有效高度:支座处、悬挑结构;(4)受力钢筋保护层:随机抽取不少于施工部位的1/3构件。
3、检查方法:钢尺检查。
4、质量要求:(1)受力钢筋间距:允许偏差±10mm;(2)主筋严禁随意切割;(3)钢筋骨架宽、高:允许偏差±5mm,长度:允许偏差±10mm;(4)受力钢筋保护层厚度:允许偏差基础±10mm,柱梁±5mm,板墙壳±3mm。
第二条普通混凝土结构模板工程实测实量验收标准1、模板安装检查数量:(1)模板内垃圾:全数检查;(2)标高、轴线:随机抽取不少于施工部位的1/3。
2、检查内容:模板内垃圾、标高、轴线。
3、检查方法:水准仪、经纬仪、钢尺、靠尺、塞尺、拉线检查。
4、质量要求:(1)模板内严禁有垃圾;(2)标高、轴线:允许偏差±5mm。
5、模板拆除:严格执行根据同条件养护试块检测强度作为拆模依据的制度,同时按规范严格控制拆模混凝土强度要求,严禁无拆模申请而提前拆除水平结构模板行为。
对于无拆模申请和拆模试块报告而强制性进行模块拆除,一经发现按5000元/次进行处罚。
对于拆模试块强度不足而强制性进行模板拆除,按照每低一个百分点100元的标准进行处罚。
底模拆除时的混凝土强度要求拆除后的混凝土温度与环境温度差大于20℃时,拆模后的混凝土表面应及时覆盖,使其缓慢冷却。
拆模后严格禁止使用干水泥抹面,如发现干水泥抹面按照500元/处的标准进行处罚。
第三条普通混凝土结构混凝土工程实测实量验收标准1、检查方法:(1)垂直度的测量:尺子摆放在距阴阳角10cm地方,小于3.5m层高的墙面,尺子上端距顶板10cm(若存在水平接缝的骑跨水平缝);大于3.5m层高的墙面,尺子底部矩地面50cm。
工程实体质量实测实量标准(土建分册)2016年9月目录1 目的 (1)2 适用范围 (1)3 取样总则 (1)4 混凝土结构工程 (1)4.1基本原则 (1)4.2截面尺寸偏差(砼结构) (2)4.3表面平整度(砼结构) (3)4.4垂直度(砼结构) (4)4.5顶板水平度极差(砼结构) (5)4.6楼板厚度(楼梯相邻踏步高差)偏差(砼结构) (6)4.7门、窗洞口尺寸(砼结构) (7)4.8施工控制线设置(砼结构) (8)5 砌筑工程 (9)5.1基本原则 (9)5.2表面平整度(砌筑工程) (9)5.3垂直度(砌筑工程) (10)5.4外门窗洞口尺寸偏差(砌筑工程) (11)5.5方正度(砌筑工程) (12)6 抹灰工程 (13)6.1基本原则 (13)6.2墙体表面平整度(抹灰工程) (13)6.3墙面垂直度(抹灰工程) (14)6.4阴阳角方正(抹灰工程) (15)6.5顶板水平度(抹灰工程) (16)6.6方正度(抹灰工程) (17)6.7净高(抹灰工程) (18)6.8地面表面平整度(抹灰工程) (19)6.9地面平整度极差(抹灰工程) (20)6.11户内门洞口尺寸偏差(抹灰工程) (22)6.12户内门洞、外墙窗内侧墙体厚度极差(抹灰工程) (22)6.13裂缝/空鼓(抹灰工程) (24)6.14同户型同厨卫间管井尺寸偏差(抹灰工程) (24)6.15同户型同厨卫间窗底框标高偏差(抹灰工程) (25)6.16同户型同厨卫间窗侧框墙距偏差(抹灰工程) (26)6.17柜体嵌入位尺寸偏差(抹灰工程) (27)6.18同户型同厨卫间开间/进深偏差(抹灰工程) (28)7 涂饰工程或粉刷石膏面层 (30)7.1基本原则 (30)7.2墙面表面平整度(涂饰工程或粉刷石膏面层) (30)7.3墙面垂直度(涂饰工程或粉刷石膏面层) (31)7.4阴阳角方正(涂饰工程或粉刷石膏面层) (32)7.5顶棚(吊顶)板水平度(涂饰工程或粉刷石膏面层) (33)7.6室内净高偏差(涂饰工程或粉刷石膏面层) (34)7.7户内门洞口尺寸偏差(涂饰工程或粉刷石膏面层) (35)7.8裂缝/空鼓(涂饰工程或粉刷石膏面层) (36)8 墙面饰面砖工程 (36)8.1基本原则 (36)8.2表面平整度(墙面饰面砖工程) (36)8.3垂直度(墙面饰面砖工程) (37)8.4阴阳角方正(墙面饰面砖工程) (38)8.5接缝高低差(墙面饰面砖工程) (39)8.6裂缝/空鼓(墙面饰面砖工程) (40)9 地面饰面砖工程 (40)9.1基本原则 (40)9.2表面平整度(地面饰面砖工程) (40)9.3接缝高低差(地面饰面砖工程) (41)9.4裂缝/空鼓(地面饰面砖工程) (42)10.1基本原则 (42)10.2防水卷材厚度(地下室) (42)10.3防水卷材搭接长度(地下室) (43)10.4阴阳角做圆(地下室) (43)10.5保护层(地下室) (43)10.6卫生间涂膜厚度(厨卫间) (43)10.7找坡坡度(厨卫间) (44)10.8砼反坎(厨卫间) (44)10.9外窗窗台压顶(外门窗) (44)10.10外窗滴水线、鹰嘴、排水坡度(外门窗) (45)10.11窗框封堵(外门窗) (45)10.12防水卷材厚度(屋面) (45)10.13搭接长度(屋面) (46)10.14楼梯间出屋面反坎、排气道及烟道、屋面变形缝等屋面构件反坎(屋面) (46)10.15女儿墙(屋面) (46)10.16找坡坡度(屋面) (47)1 目的(1)规范工程实体质量实测实量的检查方法、程序、取样方法、测量操作、允许偏差、数据处理等具体步骤和要求。
实测实量检测标准(总21页) --本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--一、混凝土结构工程1. 截面尺寸偏差(混凝土结构). 指标说明:反映层高范围内剪力墙、混凝土柱施工尺寸与设计图尺寸的偏差。
. 合格标准:截面尺寸偏差[-5,8]mm. 测量工具:5m 钢卷尺. 测量方法:(1)同一墙/柱面作为1个实测区,累计实测实量20个实测区;(2)每个实测区从地面向上30cm和竖向间距不小于50cm选取两个点,各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1个计算点。
. 示例墙柱截面尺寸测量示意图2. 墙表面平整度(混凝土结构). 指标说明:反映层高范围内剪力墙表面平整程度。
. 合格标准:[0,8]mm. 测量工具:2 米靠尺、楔形塞尺. 测量方法:(1)剪力墙/暗柱:选取长边墙,任选长边墙两面中的一面作为1个实测区,累计实测实量20 个实测区;(2)当所选墙长度小于3米时,同一面墙4个角(顶部及根部)中取左上及右下2个角。
按45 度角斜放靠尺,累计测2次表面平整度。
跨洞口部位必测。
这2个实测值分别作为该指标合格率的2个计算点;(3)当所选墙长度大于3米时,除按45度角斜放靠尺测量两次表面平整度外,还需在墙长度中间水平放靠尺测量1 次表面平整度。
跨洞口部位必测。
这3个实测值分别作为判断该指标合格率的3个计算点。
(4)混凝土柱:可以不测表面平整度。
. 示例平整度测量示意(注:第五尺仅用于有门洞墙体)3. 垂直度(混凝土结构). 指标说明:反映层高范围内剪力墙、混凝土柱表面垂直的程度。
. 合格标准:[0,8]mm(抹灰)、[0,5]mm(免抹灰). 测量工具:2 米靠尺. 测量方法:(1)剪力墙:任取长边墙的一面作为1个实测区,累计实测实量20个实测区;(2)当墙长度小于3米时,同一面墙距两端头竖向阴阳角约30cm位置,分别按以下原则实测2次:一是靠尺顶端接触到上部混凝土顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度。
比x迪项目配套工程xx路项目实测实量实施细则编制:审批:中xxx建设管理有限公司二O二一年九月目录一、工程概况 (1)二、实测实量的管理体系 (1)三、实测实量的工具及原则 (2)四、实测实量的内容及检查方法 (3)五、实测实量结果表现形式 (9)六、接受业主单位的测评 (9)一、工程概况xx(xx大道-兖州路)位于郑州航空港经济综合实验区、郑州新郑综合保税区)南水北调总干渠以东,规划为东西方向城市主干路,本次工程建设范围西起豫州天道,东至兖州路,全长2698.18m。
沿线与豫州大道、规划一街、规划二街、规划三街、规划四徐游龙路、规划五街、规划六街、兖州路等道路相交,规划三街、兖州路为同期设计道路,其余都为规划道路。
本工程规划道路红线60m,两侧生态廊道按50m控制,四幅路形式,双向八车道,本工程规划横断面布置形式为:160m=5Om(生态廊道)+3m(人行道)+4m(非机动车道)+4.5m(下以骤地)+15m(机动车道)+7m(中央绿化带)+15m(机动车道)+4.5m(下凹绿地)+4m(非机动车道)+3m 行道)+50m(生态廊道)。
机动车道路面横坡度2.0%,路拱采用直线接抛物线形式,拓宽渠化段按2.0%的坡度延伸,非机动车道路面横坡度2.0%,人行道横坡度为2.0%。
本次实施60m红线范围,北侧纽线外设置0.5m宽、坡度2%的土路肩,对南侧17m生态廊道按1.0%向道路坡向仅对土方进行整平。
本工程的主要工作内容包含:路基、路面、雨水、污水、电力、通信、照明等工程。
二、实测实量的管理体系1、实测实量工作的必要性按业主要求,对工程施工过程中的一些工序产品结果进行实测实量,其目的是提高工程质量,减少因质量问题引起的工程缺陷。
市政工程的实测实量的一个重要目标是为了控制个分部分项工程是施工质量。
从监理单位的角度,除了控制工程质量外,还有一个重要的任务是要争取在评估中获得好成绩。
实测实量是应尽的义务,因为规范本身就规定施工资料必须按实测的数据填写,而不是现在通行的坐在办公室内凭想像来编造数据;实测实量也是一种对业主单位负责的一种态度。

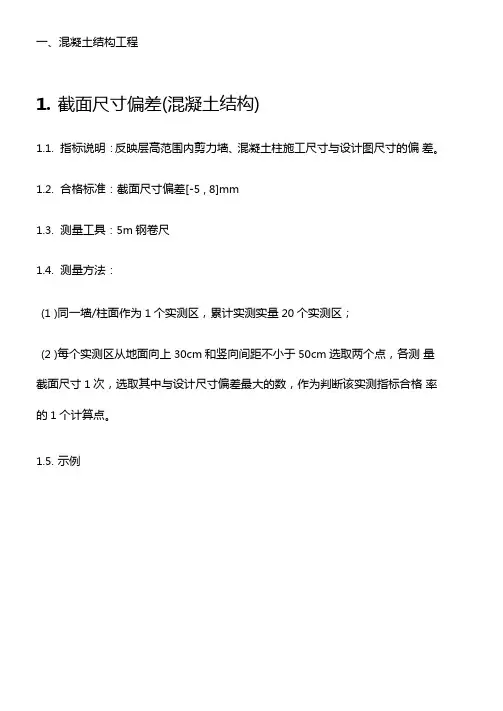

一、混凝土结构工程1.截面尺寸偏差(混凝土结构)1.1.指标说明:反映层高范围内剪力墙、混凝土柱施工尺寸与设计图尺寸的偏差。
1.2.合格标准:截面尺寸偏差[-5 , 8]mm1.3.测量工具:5m钢卷尺1.4.测量方法:(1 )同一墙/柱面作为1个实测区,累计实测实量20个实测区;(2 )每个实测区从地面向上30cm和竖向间距不小于50cm选取两个点,各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1个计算点。
1.5.示例2.墙表面平整度(混凝土结构)2.1.指标说明:反映层高范围内剪力墙表面平整程度。
2.2.合格标准:[0 , 8]mm2.3.测量工具:2米靠尺、楔形塞尺2.4.测量方法:1.1.剪力墙/暗柱:选取长边墙,任选长边墙两面中的一面作为1个实测区,累计实测实量20个实测区;1.2.当所选墙长度小于3米时,同一面墙4个角(顶部及根部)中取左上及右下2个角。
按45度角斜放靠尺,累计测2次表面平整度。
跨洞口部位必测。
这2个实测值分别作为该指标合格率的2个计算点;(3 )当所选墙长度大于3米时,除按45度角斜放靠尺测量两次表面平整度外,还需在墙长度中间水平放靠尺测量1次表面平整度。
跨洞口部位必测。
这3个实测值分别作为判断该指标合格率的3个计算点。
(4 )混凝土柱:可以不测表面平整度。
2.2.示例平整度测量示意(注:第五尺仅用于有门洞墙体)3.垂直度(混凝土结构)3.1.指标说明:反映层高范围内剪力墙、混凝土柱表面垂直的程度。
3.2.合格标准:[0 , 8]mm (抹灰)、[0 , 5]mm (免抹灰)3.3.测量工具:2米靠尺3.4.测量方法:(2)剪力墙:任取长边墙的一面作为1个实测区,累计实测实量20个实测区;(3)当墙长度小于3米时,同一面墙距两端头竖向阴阳角约30cm位置,分别按以下原则实测2次:一是靠尺顶端接触到上部混凝土顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度。

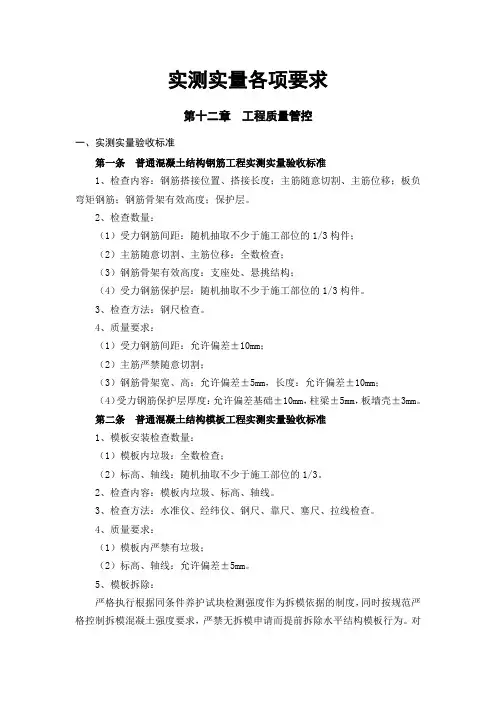

实测实量各项要求第十二章工程质量管控一、实测实量验收标准第一条普通混凝土结构钢筋工程实测实量验收标准1、检查内容:钢筋搭接位置、搭接长度;主筋随意切割、主筋位移;板负弯矩钢筋;钢筋骨架有效高度;保护层。
2、检查数量:(1)受力钢筋间距:随机抽取不少于施工部位的1/3构件;(2)主筋随意切割、主筋位移:全数检查;(3)钢筋骨架有效高度:支座处、悬挑结构;(4)受力钢筋保护层:随机抽取不少于施工部位的1/3构件。
3、检查方法:钢尺检查。
4、质量要求:(1)受力钢筋间距:允许偏差±10mm;(2)主筋严禁随意切割;(3)钢筋骨架宽、高:允许偏差±5mm,长度:允许偏差±10mm;(4)受力钢筋保护层厚度:允许偏差基础±10mm,柱梁±5mm,板墙壳±3mm。
第二条普通混凝土结构模板工程实测实量验收标准1、模板安装检查数量:(1)模板内垃圾:全数检查;(2)标高、轴线:随机抽取不少于施工部位的1/3。
2、检查内容:模板内垃圾、标高、轴线。
3、检查方法:水准仪、经纬仪、钢尺、靠尺、塞尺、拉线检查。
4、质量要求:(1)模板内严禁有垃圾;(2)标高、轴线:允许偏差±5mm。
5、模板拆除:严格执行根据同条件养护试块检测强度作为拆模依据的制度,同时按规范严格控制拆模混凝土强度要求,严禁无拆模申请而提前拆除水平结构模板行为。
对于无拆模申请和拆模试块报告而强制性进行模块拆除,一经发现按5000元/次进行处罚。
对于拆模试块强度不足而强制性进行模板拆除,按照每低一个百分点100元的标准进行处罚。
拆除后的混凝土温度与环境温度差大于20℃时,拆模后的混凝土表面应及时覆盖,使其缓慢冷却。
拆模后严格禁止使用干水泥抹面,如发现干水泥抹面按照500元/处的标准进行处罚。
第三条普通混凝土结构混凝土工程实测实量验收标准1、检查方法:(1)垂直度的测量:尺子摆放在距阴阳角10cm地方,小于3.5m层高的墙面,尺子上端距顶板10cm(若存在水平接缝的骑跨水平缝);大于3.5m层高的墙面,尺子底部矩地面50cm。
