LPM轻质材料填充空心楼盖
- 格式:doc
- 大小:908.00 KB
- 文档页数:10
LPM填充件混凝土现浇空心楼板施工技术前言现浇混凝土LPM轻质材料填充分空心预应力楼盖,是结构设计的一种新型式,结构整体性好;由于楼板为预应力空心楼板,使得楼板混凝土用量少、结构自重轻、刚度大、变形小、抗震性能好、隔热、隔声、保温性能好,由于降低了梁高,楼层内无明显露梁,提高了楼层净高,可合理降低层高,空间效果好,使用空间可任意分割、隔离,减少了楼板的使作和损耗,减少了支拆模板的人工费用,且施工速度快,还能节约能源、降低建造和使用成本,可以产生良好的经济效益和社会效益,具有绿色、环保、节能的建筑特色,此结构适用于大开间的公共建筑。
一、LPM轻质材料填充空心楼盖的优点普通空心楼盖在实现大开间的同时可以降低结构层高,还具有混凝土用量少、结构自重轻、地震作用力小、结构的隔声、隔热性能好刚度大、变形小、抗震性能好、隔热、隔声、保温性能好等等特点,还能节约能源、降低建造和使用的成本,可以产生良好的经济效益和社会效益,是绿色环保建筑的优先选择。
二、工程概况石家庄高新区32号地块居住小区工程位于石家庄市高新区,地上为高层住宅,地下一层车库,由河北九易庄宸工程设计有限公司设计,青建集团股份公司总承包建设。
为了能够更好的减轻楼板的结构自重,控制板的挠度变形,车库顶板采用了现浇空心板结构技术,该结构具有受力性能好,自重轻,节省材料,增大有效层高,易于施工等优点。
三、施工工艺工艺流程:安装空心板底模---绑扎空心板底筋-----铺设水电管线-----安放填充件及开槽处理-----绑扎板底筋及暗梁与肋梁钢筋-----安放下部塑料垫条-----空心板抗浮处理-----隐蔽工程验收-----混凝土的浇筑及振捣------养护、拆模1、支板底模和端模预应力空心板模板最好采用木模,若施工工艺有特殊要求也可采用其它模板。
根据预应力筋的平、剖面位置在端模上打孔,孔径25~30mm。
空心板模板跨中要按设计要求起拱,本工程按短跨的2/1000起拱,即跨中起拱50mm。
LPM轻质材料填充空心楼盖结构技术[摘要]本文结合LPM轻质材料填充空心楼盖结构技术在住宅小区配套学校工程中的应用,从LPM轻质材料填充体的构造特性、施工工艺、技术措施等方面,介绍了LPM轻质材料填充空心楼盖结构技术及其优点,可为同类工程所借鉴和参考。
[关健词]现浇混凝土空心楼盖 LPM轻质材料填充体抗浮处理1.概述在较大跨度的现浇钢筋砼楼板中, 常用的传统结构有:单向、双向板肋梁楼板、密肋楼板和无梁实心楼板等形式,这些楼板的形式各有其特点:肋梁楼板有梁,使房间净高降低,为不影响设施管道的穿越和美观,势必要吊顶装饰增加层高;无梁实心楼板虽然不露梁、节省层高,但它自重过大,增加了柱和基础的荷载,使柱和基础的截面尺寸及配筋都相应的加大,经济性较差。
随着混凝土薄壁筒体构件的问世,一种崭新的楼板形式诞生了,这就是现浇混凝土空心楼板,这种楼板形式无梁,重量比实心无梁楼板轻,而承载能力等同于实心无梁楼板,既具安全性,又具经济性和美观性。
LPM轻质材料是一种填充空心楼盖的新型产品,是第二代空心楼盖填充材料中的佼佼者,产品全称为“一种带硬质加强层的轻质发泡材料填充件”,已获得国家专利,专利号ZL200 。
它以聚苯泡沫作为填充主材,主材外裹隔离层起保护与防水作用,顶部或底部的表面配有加强层,用以抵御施工及抗浮荷载。
填充件断面分为圆形、扁弧形、长弧形、椭圆形、对称多边形等,产品规格可根据实际需要进行加工制作。
2.工程概况住宅小区配套学校工程在结构设计中引进了LPM轻质材料填充空心楼盖结构技术。
该工程全部为框架结构,总建筑面积13530平方米,基础采用独立柱基,局部条基,无地下室,地上4层,层高为3.9m,楼板厚度200mm,结构楼板配筋为Φ10@200双层双向钢筋网片,混凝土强度等级C30。
本工程框架柱轴网最大距离为9000mm,除框架梁外未设计次梁,楼板中采用LPM轻质材料填充,填充体截面选择的是对称多边形,高度100mm,宽度210mm,长度1000mm、800mm,图纸设计填充体在楼板中的位置以及断面尺寸见下图所示:填充体的主要材料为聚苯泡沫,设计要求其表面密度不低于14kg/m2,填充体每延长米重量小于1.5kg,每平方米内填充体总重量小于6kg,板内填充体采用双向布置,见下图。
LPM现浇混凝土板空心板施工应用摘要:LPM空心板是从20世纪末21世纪初开始兴起的一种结构形式,其主要应用于大跨度结构中。
因其良好的技术、经济性能,LPM空心板被广泛应用于国内一些具有影响力的工程,如奥运会国家体育场、奥运会射击馆等。
关键词:LPM空心管;结构特性;施工应用;注意事项一、结构特性与优点现浇混凝土LPM轻质材料填充分空心预应力楼盖,是结构设计的一种新型式,结构整体性好;由于楼板为预应力(非预应力中也可用)空心楼板,使得楼板混凝土用量少、结构自重轻、刚度大、变形小、抗震性能好、隔热、隔声、保温性能好,可以降低梁高多采用暗梁,楼层内无明显露梁,提高了楼层净高,可合理降低层高,空间效果好,使用空间可任意分割、隔离,减少了楼板的使作和损耗,减少了支拆模板的人工费用,且施工速度快,还能节约能源、降低建造和使用成本,可以产生良好的经济效益和社会效益,具有绿色、环保、节能的建筑特色,此结构适用于大开间的公共建筑。
这里所说的大开间是指在结构中,由于使用功能的需要把局部区域的平面尺寸调整得更大。
如某些框架结构建筑中,在一些区域内取消了若干柱子,将使用区域的平面净尺寸变得更大。
在局部大开间中采用空心板(一般为预应力空心板)有以下优越性:降低结构的高度。
与传统做法的密肋梁或者井字梁结构相比,空心板不但可以大大降低大开间范围内的结构高度,还可以相应降低大开间周围的高度,因为周围的框架梁要作为密肋梁或者井字梁的支座,其结构高度显然应更高。
采用拟板法时,可以将空心板当作周圈简支的单向板或者双向板,因为按简支计算,所以空心板在支座产生的弯矩为零。
采用拟梁法时,由于一定宽度范围内空心板所等代的拟梁刚度较通常的密肋梁或者井字梁要降低很多,所以在梁柱节点处对柱子产生的弯矩也要减小。
柱子的弯矩减小了,柱截面尺寸可以相应减小,这种效应在顶层采用大开间的结构中尤其明显。
二、操作要点2.1 敷设电管有LPM轻质管的地方电管应尽量横平竖直铺放。

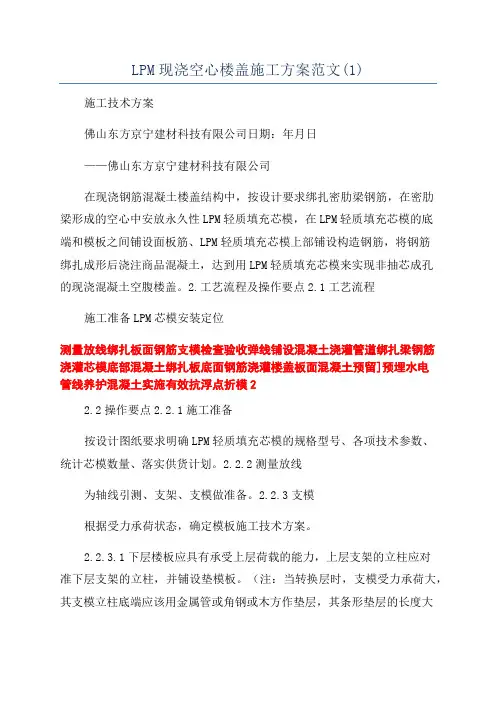

LPM现浇空心楼盖施工方案范文(1)施工技术方案佛山东方京宁建材科技有限公司日期:年月日——佛山东方京宁建材科技有限公司在现浇钢筋混凝土楼盖结构中,按设计要求绑扎密肋梁钢筋,在密肋梁形成的空心中安放永久性LPM轻质填充芯模,在LPM轻质填充芯模的底端和模板之间铺设面板筋、LPM轻质填充芯模上部铺设构造钢筋,将钢筋绑扎成形后浇注商品混凝土,达到用LPM轻质填充芯模来实现非抽芯成孔的现浇混凝土空腹楼盖。
2.工艺流程及操作要点2.1工艺流程施工准备LPM芯模安装定位测量放线绑扎板面钢筋支模检查验收弹线铺设混凝土浇灌管道绑扎梁钢筋浇灌芯模底部混凝土绑扎板底面钢筋浇灌楼盖板面混凝土预留]预埋水电管线养护混凝土实施有效抗浮点折模22.2操作要点2.2.1施工准备按设计图纸要求明确LPM轻质填充芯模的规格型号、各项技术参数、统计芯模数量、落实供货计划。
2.2.2测量放线为轴线引测、支架、支模做准备。
2.2.3支模根据受力承荷状态,确定模板施工技术方案。
2.2.3.1下层楼板应具有承受上层荷载的能力,上层支架的立柱应对准下层支架的立柱,并铺设垫模板。
(注:当转换层时,支模受力承荷大,其支模立柱底端应该用金属管或角钢或木方作垫层,其条形垫层的长度大于3米以上,达到整体受力,防止支模立柱底端承受上层大的荷载损坏楼盖)。
2.2.3.2对跨度不小于4m的现浇板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜按单向板或双向板跨度的2/1000~3/1000。
2.2.4弹线按施工图在平板模板上弹出主肋、边肋、次肋钢筋位置分布线及水电安装管道等预埋位置线。
2.2.5在楼盖底模板上按设计要求设置、绑扎密肋梁钢筋,铺设、绑扎板底面钢筋。
2.2.6安装预留预埋2.2.6.1施工过程中,安装工程的预留预埋工作必须与钢筋绑扎、LPM轻质填充芯模的安放等工序交叉平行进行,否则过后很难插入;2.2.6.2预埋水平管线应根据管径大小尽量布置在密肋梁内;2.2.6.3穿过楼板竖向管道宜用预埋钢套管,并按划线位置与钢筋骨架焊接定位牢固,其中心允许偏差控制在3mm之内,严禁事后剔凿。
LPM轻质材料填充空心楼盖一、LPM轻质材料填充空心楼盖的优点普通空心楼盖在实现大开间的同时可以降低结构层高,还具有混凝土用量少、结构自重轻、地震作用力小、结构的隔声、隔热性能好的特点,还能节约能源、降低建造和使用的成本,可以产生良好的经济效益和社会效益,是绿色环保建筑的优先选择。
LPM轻质材料填充空心楼盖除具有一般空心楼盖的特点外,还具备以下优点:1、楼盖空心率大。
空心率为30-65%,比一般比圆形空心管填充楼盖高5-12%。
2、方便管线安装。
轻质管上可开槽或穿洞,管线安装不受限制。
3、轻质管重量轻且不易破损。
每平方米空心板范围内轻质管重量仅3-10kg,水平及垂直运输十分方便;轻质管为弹塑性材料,碰撞、践踏时不易破损,且容易修补,施工安装也相对简单。
4、轻质管吸水率小。
在主材外面具有隔离层,轻质管吸水率小于0.5%,浇筑混凝土之前勿须专门润湿轻质管,特别方便冬季施工;光滑的隔离层与混凝土摩擦系数小,便于混凝土的流动和浇筑密实。
5、较适合双向板和预应力结构。
轻质管的高度和宽度可以根据具体情况调整,能按双向受力的模式布置轻质管;轻质管可组合布置,给预应力筋留下专门的通道。
方便预应力筋布置也就意味着可以把结构的跨度做得更大。
二、LPM轻质材料填充空心楼盖的适用范围三、LPM轻质材料产品的技术特性1、产品的构造特点本产品的特点是以轻质多孔材料作为填充主材,主材外裹隔离层起保护与防水作用,顶部(或底部)的表面加强层用以抵御施工及抗浮荷载。
2、产品的类型与规格轻质管填充体按断面形状分为标准型(圆形)和异型(扁弧、长弧、椭圆、对称多边、非对称多边)。
标准型以其直径作为特征代表值D(单位:mm);异型以其断面最大与最小尺寸的平均值作为特征代表值D(单位:mm)以外包尺寸大小作为产品的规格,尺寸范围是:宽度80-800mm、高度80-1000mm、长度200-2000mm。
按产品的(主材名称和密度-宽度×高度×长度)作为产品的标记。

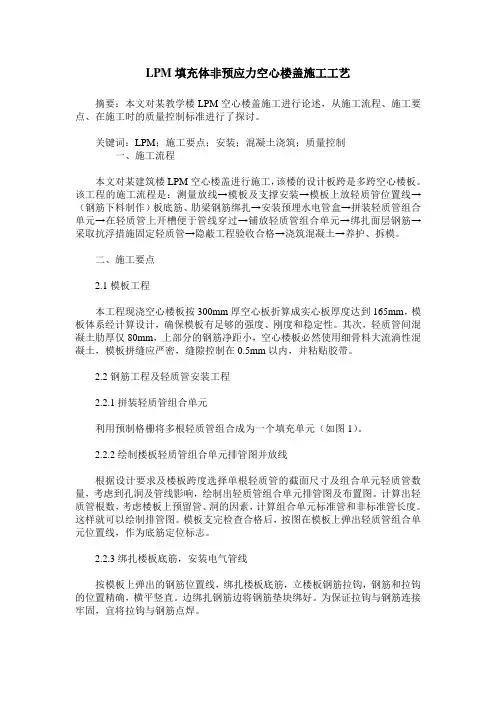

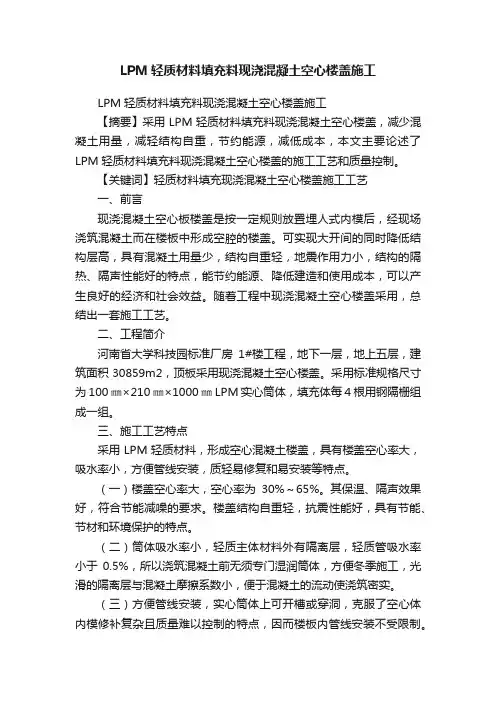

LPM填充体非预应力空心楼盖施工工艺摘要:本文对某教学楼LPM空心楼盖施工进行论述,从施工流程、施工要点、在施工时的质量控制标准进行了探讨。
关键词:LPM;施工要点;安装;混凝土浇筑;质量控制一、施工流程本文对某建筑楼LPM空心楼盖进行施工,该楼的设计板跨是多跨空心楼板。
该工程的施工流程是:测量放线→模板及支撑安装→模板上放轻质管位置线→(钢筋下料制作)板底筋、肋梁钢筋绑扎→安装预埋水电管盒→拼装轻质管组合单元→在轻质管上开槽便于管线穿过→铺放轻质管组合单元→绑扎面层钢筋→采取抗浮措施固定轻质管→隐蔽工程验收合格→浇筑混凝土→养护、拆模。
二、施工要点2.1模板工程本工程现浇空心楼板按300mm厚空心板折算成实心板厚度达到165mm,模板体系经计算设计,确保模板有足够的强度、刚度和稳定性。
其次,轻质管间混凝土肋厚仅80mm,上部分的钢筋净距小,空心楼板必然使用细骨料大流淌性混凝土,模板拼缝应严密,缝隙控制在0.5mm以内,并粘贴胶带。
2.2钢筋工程及轻质管安装工程2.2.1拼装轻质管组合单元利用预制格栅将多根轻质管组合成为一个填充单元(如图1)。
2.2.2绘制楼板轻质管组合单元排管图并放线根据设计要求及楼板跨度选择单根轻质管的截面尺寸及组合单元轻质管数量,考虑到孔洞及管线影响,绘制出轻质管组合单元排管图及布置图。
计算出轻质管根数,考虑楼板上预留管、洞的因素,计算组合单元标准管和非标准管长度。
这样就可以绘制排管图。
模板支完检查合格后,按图在模板上弹出轻质管组合单元位置线,作为底筋定位标志。
2.2.3绑扎楼板底筋,安装电气管线按模板上弹出的钢筋位置线,绑扎楼板底筋,立楼板钢筋拉钩,钢筋和拉钩的位置精确,横平竖直。
边绑扎钢筋边将钢筋垫块绑好。
为保证拉钩与钢筋连接牢固,宜将拉钩与钢筋点焊。
2.2.4摆放轻质管组合单元(1)当空心板为单向板时,所有轻质管都朝一个方向布置,轻质管可以连续布置(见图2),也可以在管端间隔一段距离(见图3)。

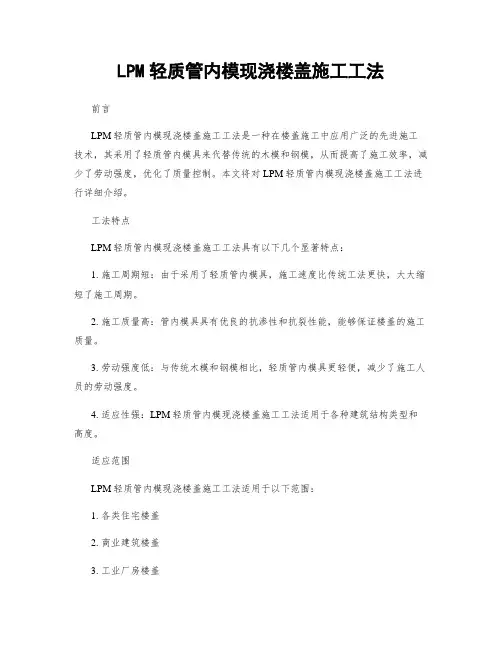

LPM轻质管内模现浇楼盖施工工法前言LPM轻质管内模现浇楼盖施工工法是一种在楼盖施工中应用广泛的先进施工技术,其采用了轻质管内模具来代替传统的木模和钢模,从而提高了施工效率,减少了劳动强度,优化了质量控制。
本文将对LPM轻质管内模现浇楼盖施工工法进行详细介绍。
工法特点LPM轻质管内模现浇楼盖施工工法具有以下几个显著特点:1. 施工周期短:由于采用了轻质管内模具,施工速度比传统工法更快,大大缩短了施工周期。
2. 施工质量高:管内模具具有优良的抗渗性和抗裂性能,能够保证楼盖的施工质量。
3. 劳动强度低:与传统木模和钢模相比,轻质管内模具更轻便,减少了施工人员的劳动强度。
4. 适应性强:LPM轻质管内模现浇楼盖施工工法适用于各种建筑结构类型和高度。
适应范围LPM轻质管内模现浇楼盖施工工法适用于以下范围:1. 各类住宅楼盖2. 商业建筑楼盖3. 工业厂房楼盖4. 公共建筑楼盖工艺原理LPM轻质管内模现浇楼盖施工工法的工艺原理主要包括以下几个方面:1. 制作管内模具:将轻质材料制作成合适尺寸的管内模具,并进行安装和固定。
2. 进行铺设钢筋:按照设计方案要求,在模具内铺设钢筋,并加固连接。
3. 浇注混凝土:将混凝土在模具内浇注,并保证浇注质量。
4. 混凝土养护:对浇筑完成的楼盖进行养护,确保混凝土的强度和耐久性。
施工工艺LPM轻质管内模现浇楼盖施工工法的具体施工工艺如下:1. 检查工地:施工之前进行工地检查,确保施工环境达到要求。
2. 安装管内模具:按照设计要求,将制作好的管内模具安装在楼盖位置。
3. 铺设钢筋:在模具内按照设计要求进行钢筋的铺设和连接。
4. 浇注混凝土:将预制混凝土在模具内进行浇注,并保证浇注质量。
5. 梁板处理:待混凝土凝固后,进行梁板的处理,以满足设计要求。
6. 施工检查:对施工完成的楼盖进行检查,确保符合质量要求。
7. 养护处理:对浇筑完成的楼盖进行养护,提高混凝土的强度。
劳动组织LPM轻质管内模现浇楼盖施工工法的劳动组织主要包括以下几个方面:1. 项目经理:负责施工进度的控制和协调工作。
××××××××LPM现浇钢筋混凝土空腹楼盖施工技术方案××××××××××有限公司中冶qhj编2013年6月18日LPM现浇钢筋混凝土空腹楼盖施工技术方案一、工程概况:本工程位于×××大道×××号,地下二层、地上××层,建筑面积为×××××㎡,建筑高度为××米,基础采用钻孔混凝土灌注桩,框-剪结构;墙体采用加气混凝土砌块;×~×层结构设计为现浇混凝土空心楼盖。
二、编制依据1、JGJ-T 268-2012 现浇混凝土楼盖技术规程;2、05SG343 现浇混凝土空心楼盖图集;3、GB50666-2011混凝土结构工程施工规范;4、GB 50204-2002(2011版) 溷凝土结构工程施工质量验收规范;5、本工程现浇混凝土空心楼盖施工图纸以及国家相关文件、规范、规定等要求编制。
三、施工方案(一)、施工工艺:现浇混凝土空心楼盖的施工工艺为:测量放线→安装模板→模板上划线定位→梁钢筋、板底钢筋、肋间钢筋或网片安装→预埋水电线管及竖向穿板管→芯模安装、芯模抗浮技术措施→板面钢筋安装→钢筋、芯模隐蔽检查验收→铺设架空马道浇筑混凝土→混凝土养护→拆模。
(二)、施工方法:1.施工测量:将轴线位置和标高从设定的控制点引测到施工层。
2.模板支撑系统(模板安装详见高支模方案):(1)、根据楼板的总厚度,暗梁的宽度与平面具体位置作载取值,进行竖向和侧向稳定计算,设计模板,龙骨与支撑。
(2)、现浇混凝土空心楼盖应采用扣件式钢管脚手架支撑系统,钢管采用的是Ф48钢管,厚度不少于3.5mm。
