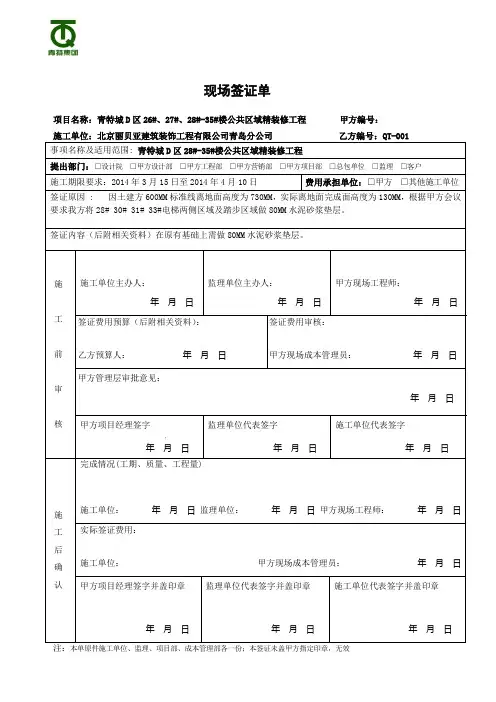

现场签证单
项目名称:青特城D区26#、27#、28#-35#楼公共区域精装修工程甲方编号:
施工单位:北京丽贝亚建筑装饰工程有限公司青岛分公司乙方编号:QT-001
事项名称及适用范围:青特城D区28#-35#楼公共区域精装修工程
提出部门:□设计院□甲方设计部□甲方工程部□甲方营销部□甲方项目部□总包单位□监理□客户
施工期限要求:2014年3月15日至2014年4月10日费用承担单位:□甲方□其他施工单位
签证原因 :因土建方600MM标准线离地面高度为730MM,实际离地面完成面高度为130MM,根据甲方会议
要求我方将28# 30# 31# 33#电梯两侧区域及踏步区域做80MM水泥砂浆垫层。
签证内容(后附相关资料)在原有基础上需做80MM水泥砂浆垫层。
施
工前审核
施工单位主办人:
年月日
监理单位主办人:
年月日
甲方现场工程师:
年月日签证费用预算(后附相关资料):
乙方预算人:年月日
签证费用审核:
甲方现场成本管理员:年月日
甲方管理层审批意见:
年月日甲方项目经理签字
年月日
监理单位代表签字
年月日
施工单位代表签字
年月日
施工后确认完成情况(工期、质量、工程量)
施工单位:年月日监理单位:年月日甲方现场工程师:年月日实际签证费用:
施工单位:甲方现场成本管理员:年月日甲方项目经理签字并盖印章
年月日
监理单位代表签字并盖印章
年月日
施工单位代表签字并盖印章
年月日
注:本单原件施工单位、监理、项目部、成本管理部各一份;本签证未盖甲方指定印章,无效。

工程签证单(1)范文1. 前言工程签证单是建设项目工程施工、监理方在工程施工过程中对工程图纸、设计文件等方面的变更,向业主提出变更要求和确认变更内容、变更必要性,并由业主确认或否决的单据。
本文将提供一份工程签证单范文,以便施工、监理方和业主使用。
2. 工程签证单范文工程签证单编号:_______签证内容:工程变更原因:____________________________变更后工程项目名称:______________________变更后工程图纸、设计文件编号:_____________变更后施工工艺:__________________________变更后材料名称及规格:____________________变更后合同单价:__________________________变更后工程总价:__________________________变更后工程开工日期:______________________变更后工程竣工日期:______________________变更后工程进度计划:______________________变更后保修年限:__________________________同意变更:□同意变更业主确认变更后的工程项目名称、图纸、设计文件编号、施工工艺、材料名称及规格、合同单价、工程总价、工程开工日期、工程竣工日期、工程进度计划和保修年限等内容,同意施工、监理方进行工程变更,并承担因此产生的相关费用。
确认人签字:_____________日期:__________不同意变更:□不同意变更业主不同意变更后的工程项目名称、图纸、设计文件编号、施工工艺、材料名称及规格、合同单价、工程总价、工程开工日期、工程竣工日期、工程进度计划和保修年限等内容,不批准施工、监理方进行工程变更。
确认人签字:_____________日期:__________3. 结语以上是一份工程签证单范文,在实际使用中应根据具体施工项目的需要进行详细调整。
装修工程签证单 Revised by Jack on December 14,2020目录一、客户授权书二十四、橱柜安装质量检测表二、客户特殊要求记录二十五、成品家具安装质量检测表三、施工前现场原状交接单二十六、木门安装质量检测表四、施工图现场设计交底单二十七、购买主材检查记录五、施工图现场设计交底单二十八、工程监理检查日志六、现场规范检查记录二十九、工程监理检查日志七、工地施工计划表三十、工程监理检查日志八、工地材料进场计划表(半包)三十一、工程监理检查日志九、工地材料进场计划表(全包)三十二、工程监理检查日志十、公司购买主要材料品牌确认单(水三十三、工程监理检查日志电)十一、电路隐蔽工程验收记录单三十四、工程监理检查日志十二、水路隐蔽工程验收记录单三十五、工程监理检查日志十三、水压试压情况记录三十六、工程监理检查日志十四、防水蓄水情况记录三十七、工程监理检查日志十五、公司购买主要材料品牌确认单(泥三十八、工程监理检查日志木)十六、木工基层结构隐蔽工程记录单项三十九、工程监理检查日志十七、木工饰面工程验收记录单项四十、工程监理检查日志十八、泥工工程验收记录单项四十一、工程监理检查日志十九、公司购买主要材料品牌确认单(涂四十二、内部验收自检表装)二十、涂装工艺基层验收记录单项四十三、工地竣工验收表二十一、安装项目检查记录(半包)四十四、客户满意度、安全访问表二十二、安装项目检查记录(全包)四十五、客户满意度、安全访问表二十三、涂装工艺饰面验收记录单项四十六、工地服务人员签到表客户授权书尊敬的客户:感谢您选择了我们装饰公司。
请您授权设计师、工程部项目经理、监理员为您的家装服务。
为了确保施工质量和工期,本公司采取了先进流程控制管理方法,很多施工控制点必须有您的参加和签字确认,衷心希望得到您的支持和协助。
以下是施工控制点明细,请您在需要亲自参加的控制点后打√确认。
参加,并在相关的记录上签字确认。
2、当您因其它原因无法按时参加相关验收时,请您指定代理人验收。

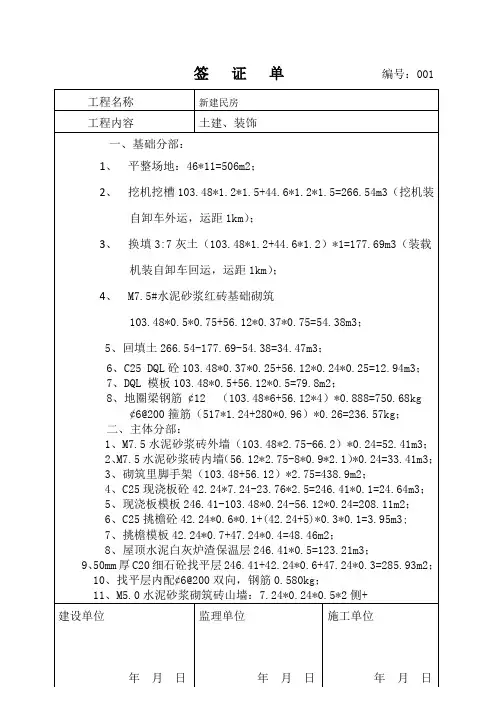

签证单编号:001工程名称新建民房工程内容土建、装饰一、基础分部:1、平整场地:46*11=506m2;2、挖机挖槽103.48*1.2*1.5+44.6*1.2*1.5=266.54m3(挖机装自卸车外运,运距1km);3、换填3:7灰土(103.48*1.2+44.6*1.2)*1=177.69m3(装载机装自卸车回运,运距1km);4、M7.5#水泥砂浆红砖基础砌筑103.48*0.5*0.75+56.12*0.37*0.75=54.38m3;5、回填土266.54-177.69-54.38=34.47m3;6、C25 DQL砼103.48*0.37*0.25+56.12*0.24*0.25=12.94m3;7、DQL 模板103.48*0.5+56.12*0.5=79.8m2;8、地圈梁钢筋¢12 (103.48*6+56.12*4)*0.888=750.68kg¢6@200箍筋(517*1.24+280*0.96)*0.26=236.57kg;二、主体分部:1、M7.5水泥砂浆砖外墙(103.48*2.75-66.2)*0.24=52.41m3;2、M7.5水泥砂浆砖内墙(56.12*2.75-8*0.9*2.1)*0.24=33.41m3;3、砌筑里脚手架(103.48+56.12)*2.75=438.9m2;4、C25现浇板砼42.24*7.24-23.76*2.5=246.41*0.1=24.64m3;5、现浇板模板246.41-103.48*0.24-56.12*0.24=208.11m2;6、C25挑檐砼42.24*0.6*0.1+(42.24+5)*0.3*0.1=3.95m3;7、挑檐模板42.24*0.7+47.24*0.4=48.46m2;8、屋顶水泥白灰炉渣保温层246.41*0.5=123.21m3;9、50mm厚C20细石砼找平层246.41+42.24*0.6+47.24*0.3=285.93m2;10、找平层内配¢6@200双向,钢筋0.580kg;11、M5.0水泥砂浆砌筑砖山墙:7.24*0.24*0.5*2侧+建设单位监理单位施工单位年月日年月日年月日签证单编号:002工程名称新建民房工程内容土建、装饰、电气2.5*0.24*0.7/2*2侧+23.76*0.7*0.24=6.15m312、水泥砂浆挂瓦285.93m2;13、散水3:7灰土【(42.24+2)*1+7.24*2*1+11.24*2*1+2.5*2*1+22*1】*0.3=108.2*0.3=32.46m3;14、100mm厚C25砼散水=108.2m2;15、顶圈梁砼7*4+9*6=82*0.24*0.25=4.92m3,模板82*0.5=41m2;钢筋¢12 82*4*0.888=291.26kg,¢6@200箍筋410*0.96*0.26=102.33kg;16、现浇板钢筋¢8@200/¢8@150;扣筋¢8@150;共计2450kg;17、挑檐箍筋主筋¢6@200长度2.2m,架立筋¢6@250共9道挑檐钢筋合计:445*2.2+89*9道=1780*0.26=462.8kg;三、装饰分部:1、挑檐抹灰48.46m2;2、外墙正面水泥砂浆抹灰42.24*3-9*2*1.85-5*2*2.75=65.92m2;3、外墙勾缝(42.24+7.24+7.24+5)*3-6*0.9*1=179.76m2;4、顶棚水泥砂浆抹灰208.11m2;5、地面3:7灰土208.11*0.2=41.62m3;6、100厚C20砼垫层208.11*0.1=20.81m3;7、水泥砂浆地面24*4-5*4*0.24=91.2m2;8、30厚C20细石砼找平层208.11-91.2=116.91m2;8、600*600磁砖地面208.11-91.2=116.91m2;9、内装修满堂脚手架208.11m2;10、外墙装饰脚手架42.24*3+(42.24+7.24+7.24+5)*3=311.88m2;11、卫生间水泥砂浆贴瓷砖【(2.76+2.26)*2*2.9-0.9*1-0.9*2.1】*2个=26.32*2个=52.64m2.12、内墙水泥砂浆抹灰103.48*2.9+(56.12*2.9-9*2*1.85-5*2*2.75-6*0.9*2.1)*2侧-50.84=430.47m213、安装套装门6套(700元/套);14、气密王窗6*0.9*1+9*2*1.85=38.7m2,气密王门5*2*2.75=27.5m2;15、内墙、顶棚仿瓷涂料两遍208.11+430.47=638.58m2。

编号:1

编号:2
工程名称小白山天宝北苑口部改造分部分项
施工单位建设单位
签证内容:
防空洞内用小红砖砌筑圆拱形及两侧的490mm墙体,长度4m+4m+7m=15m ×厚度490mm
宽2.00m,高1.2m,垂直部拱部高0.9m,如图
洞内垃圾清理面积20m×1=20m2
人工用小推车外运出到山体外马路后
装车运送5公里
刺铁丝围防空洞口60m+80m
碉堡32m×2个=64m
人工封堵两个×5个口(合计人工费)
建设单位:
年月日审计单位:
年月日
监理单位:
年月日
施工单位:
年月日
490mm 490mm
0.9m
1.2m
编号:3
编号:4
编号:5
编号:6
工程名称小白山天宝北苑口部改造分部分项
施工单位建设单位
签证内容:
平整防空洞前方的场地为2000m2
移植树木12公分的25棵,场内的原始土方挖和回填共合计1000m3,如图所示:
填沟65m×2m宽×1.5m深
共2条沟,回填大坑
建设单位:
年月日审计单位:
年月日
监理单位:
年月日
施工单位:
年月日
65m
65m
编号:7
编号:7。
