工程签证单1.doc
- 格式:doc
- 大小:116.00 KB
- 文档页数:10
工程签证单
工程名称:广饶县第二水厂及配套管网工程签证编号:厂外-01
工程签证单
工程名称:广饶县第二水厂及配套管网工程签证编号:厂外—02
工程签证单
工程名称:广饶县第二水厂及配套管网工程签证编号:厂外—03
工程签证单
工程名称:广饶县第二水厂及配套管网工程签证编号:厂外—04
工 程 签 证 单
工程
名称:广饶县第二水厂及配套管网工程 签证编号:厂外—05
工程签证单
工程名称:广饶县第二水厂及配套管网工程签证编号:厂外—06
工程签证单
工程名称:广饶县第二水厂及配套管网工程签证编号:厂外—07
工程签证单
工程名称:广饶县第二水厂及配套管网工程签证编号:厂外—08
工程签证单
工程名称:广饶县第二水厂及配套管网工程签证编号:厂外—09
工程签证单
工程名称:广饶县第二水厂及配套管网工程签证编号:厂外—10
工程签证单
工程名称:广饶县第二水厂及配套管网工程签证编号:厂外—11
工程签证单
工程名称:广饶县第二水厂及配套管网工程签证编号:厂外—12。

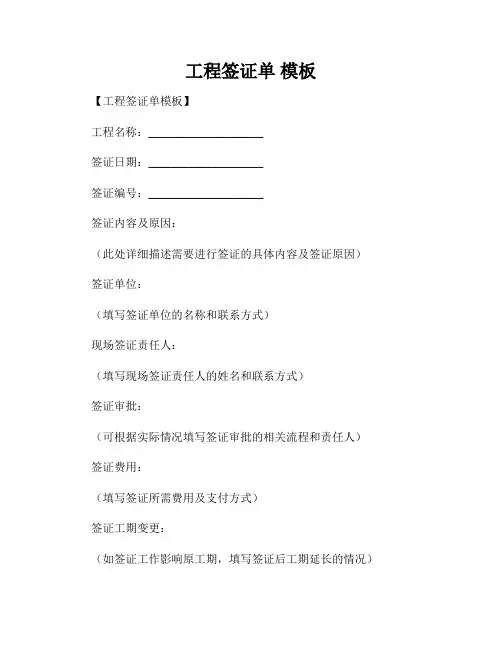

工程签证单模板【工程签证单模板】工程名称:____________________签证日期:____________________签证编号:____________________签证内容及原因:(此处详细描述需要进行签证的具体内容及签证原因)签证单位:(填写签证单位的名称和联系方式)现场签证责任人:(填写现场签证责任人的姓名和联系方式)签证审批:(可根据实际情况填写签证审批的相关流程和责任人)签证费用:(填写签证所需费用及支付方式)签证工期变更:(如签证工作影响原工期,填写签证后工期延长的情况)签证现场照片:(如有需要,可在此处上传签证现场照片)签证确认:签证单位确认签证内容与原因,并同意按照签证单的要求进行签证。
签证单位负责人:____________________签字:____________________日期:____________________工程施工责任方确认:工程施工责任方确认签证内容与原因,并同意按照签证单的要求进行施工。
工程施工责任方负责人:____________________签字:____________________日期:____________________工程监理机构确认:工程监理机构确认签证内容与原因,并同意按照签证单的要求进行监理。
工程监理机构负责人:____________________签字:____________________日期:____________________工程顾问或设计单位确认:工程顾问或设计单位确认签证内容与原因,并同意按照签证单的要求提供咨询与设计服务。
工程顾问或设计单位负责人:____________________签字:____________________日期:____________________备注:(可填写其他需要补充说明的事项)本签证单经签证单位、工程施工责任方、工程监理机构、工程顾问或设计单位确认后生效。

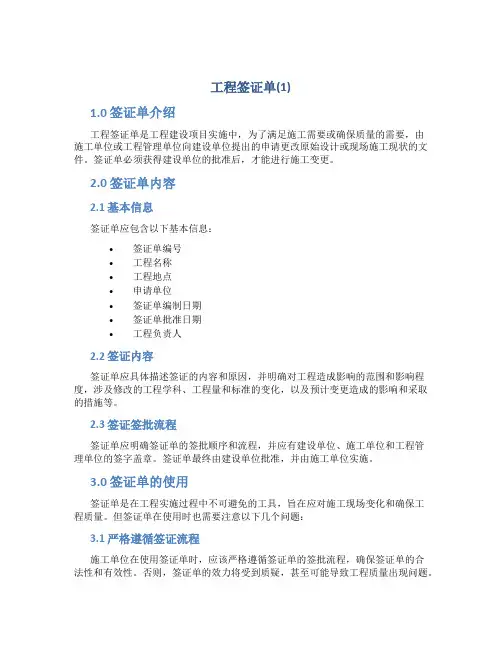

工程签证单(1)1.0 签证单介绍工程签证单是工程建设项目实施中,为了满足施工需要或确保质量的需要,由施工单位或工程管理单位向建设单位提出的申请更改原始设计或现场施工现状的文件。
签证单必须获得建设单位的批准后,才能进行施工变更。
2.0 签证单内容2.1 基本信息签证单应包含以下基本信息:•签证单编号•工程名称•工程地点•申请单位•签证单编制日期•签证单批准日期•工程负责人2.2 签证内容签证单应具体描述签证的内容和原因,并明确对工程造成影响的范围和影响程度,涉及修改的工程学科、工程量和标准的变化,以及预计变更造成的影响和采取的措施等。
2.3 签证签批流程签证单应明确签证单的签批顺序和流程,并应有建设单位、施工单位和工程管理单位的签字盖章。
签证单最终由建设单位批准,并由施工单位实施。
3.0 签证单的使用签证单是在工程实施过程中不可避免的工具,旨在应对施工现场变化和确保工程质量。
但签证单在使用时也需要注意以下几个问题:3.1 严格遵循签证流程施工单位在使用签证单时,应该严格遵循签证单的签批流程,确保签证单的合法性和有效性。
否则,签证单的效力将受到质疑,甚至可能导致工程质量出现问题。
3.2 详细描述签证内容签证单中的签证内容应当详细描述,充分说明变更的原因和影响,避免以后产生争议。
3.3 控制签证数量和影响在使用签证单时,应该控制签证变更的数量和影响,不得恶意透支签证数量或者违反合同约定。
4.0签证单不仅仅是一个纸质文件,更是工程建设过程中重要的管理工具。
在签证单的使用过程中,建设单位、施工单位以及工程管理单位应该建立完善的管理流程,保证签证单的有效性和合法性,以提高工程质量和管理水平。
以上就是工程签证单的相关内容,希望对大家有所帮助。
签证内容:
合计机械租赁费232602元。
Ⅲ、材料费
1、为做单桩竖向承载力试验,加工钢护筒直径为1000mm壁厚为5mm高度为600mm三套共计2100元;
2、材料进场试验费(井桩变更报告作废)共计580元
3、由于基础按桩基施工(该次所提钢材桩基、基础梁、承台及基础柱),井桩、承台及基础梁钢筋提
料共进场16钢筋为17.92T,则变更后剩余的16钢筋为:17.92T -变更后基础的16钢筋量为
0.312T-主体所用16钢筋量3.538T-构造柱及圈过梁2.35T=11.72T。
每吨钢材为3910元,合计:
11.72T×3910元/T(清单材料单价)=45825.2元;
合计材料费为48505.2元
二、2014年5月10日至2014年5月13日由于基底有软卧层确定换填方案,2014年5月17日至2014年5月22日主电缆损坏停电及换填方案未确定,导致我方停工,具体量经甲乙双方议价如下:
工程签证单
司
签证内容:
按图纸要求后砌墙长>5m及围护墙中未与柱或剪力墙相连接的独立窗间墙设构造柱,当墙高>4m时设圈梁或水平系梁,其构造柱配筋为412,箍筋为ф6@200,其圈梁或水平系梁配筋为4ф10,箍筋为ф6@250,由于现场12、ф10及ф6钢筋全部已用完,由于原桩基变为条基,16及ф8钢筋在主体施工完后大部分剩余。
现我方从二层至屋面所有构造柱及一至三层圈过梁或水平系梁所用钢筋全部由16及ф8的钢筋代替圈过梁或水平系梁及构造柱钢筋,箍筋间距及主筋根数不变。
编号:1
编号:2
工程名称小白山天宝北苑口部改造分部分项
施工单位建设单位
签证内容:
防空洞内用小红砖砌筑圆拱形及两侧的490mm墙体,长度4m+4m+7m=15m ×厚度490mm
宽2.00m,高1.2m,垂直部拱部高0.9m,如图
洞内垃圾清理面积20m×1=20m2
人工用小推车外运出到山体外马路后
装车运送5公里
刺铁丝围防空洞口60m+80m
碉堡32m×2个=64m
人工封堵两个×5个口(合计人工费)
建设单位:
年月日审计单位:
年月日
监理单位:
年月日
施工单位:
年月日
490mm 490mm
0.9m
1.2m
编号:3
编号:4
编号:5
编号:6
工程名称小白山天宝北苑口部改造分部分项
施工单位建设单位
签证内容:
平整防空洞前方的场地为2000m2
移植树木12公分的25棵,场内的原始土方挖和回填共合计1000m3,如图所示:
填沟65m×2m宽×1.5m深
共2条沟,回填大坑
建设单位:
年月日审计单位:
年月日
监理单位:
年月日
施工单位:
年月日
65m
65m
编号:7
编号:7。
