×××工程CFG桩基础施工方案编制人:审核人:审批人:目录1 编制依据 (1)1.1施工组织设计 (1)1.2 施工图纸 (1)1.3主要标准、规范、规程 (1)1.4主要法规 (1)2 工程概况 (2)2.1总体概况 (2)2.2建筑设计概况 (2)3施工部署 (3)3.1技术准备 (3)3.2 人员准备 (3)3.3 材料准备 (4)3.4 施工现场准备 (4)3.5 施工总体部署 (4)3.6 施工工程量 (4)3.7 施工现场平面布置 (4)4 主要施工方法 (5)4.1 施工工艺 (5)4.2 施工技术措施 (6)4.3 砼的制作及灌注 (8)4.4安全技术措施 (9)4.5 应注意的质量问题 (9)5.施工质量控制标准和质量保证措施 (13)5.1 质量控制标准 (13)5.2 质量保证措施 (14)6.组织机构、机械设备及劳动力计划、用水用电计划 (17)6.1 施工组织机构 (17)6.2 质量保证体系 (18)6.3 机械设备 (18)6.4 人力资源分配 (19)6.5劳动力计划 (20)6.6 进度计划安排 (20)7.安全文明措施 (21)7.1 用电安全 (21)7.2 机械设备安全及人员安全 (22)7.3 文明施工措施 (22)1 编制依据1.1施工组织设计序号合同(协议)名称编号签订/编制日期1 XXX施工组织设计00-00-C1-00 2018.01 1.2 施工图纸序号图纸名称图纸编号出图日期1 结构施工图结构设计说明(一)、(二)、(三)结施0-2至结施0-4 2018.01 基础详图通用图结施0-5 2018.01 - - -2 建筑施工图总平面图总施-001 2018.01 地下二层平面组合图建施-101 2018.01 - - -1.3主要标准、规范、规程序号类别名称编号1 国家混凝土结构工程施工质量验收规范GB50204-2015 建筑工程施工质量验收统一标准GB50300-2013 混凝土结构工程施工规范GB50666-2011 建筑地基基础工程质量验收规范GB50202—2018 混凝土强度检验评定标准GB/T50107—2010 工程测量规范GB50026-2007 建筑施工高处作业安全技术规范GBJ80—2016 建筑地面工程施工质量验收规范GB50209-20102 行业建筑地基处理技术规范JGJ79—2012 建筑基桩检测技术规范JGJ106—2014 建筑机械使用安全技术规程JGJ33-2012 建筑桩基技术规范JGJ94-2008 施工现场临时用电安全技术规范JGJ46-2005 建筑施工安全检查标准JGJ59-20111.4主要法规序号类别名称编号1 建设部危险性较大的分部分项工程安全管理办法建质[2009]87号关于进一步加强危险性较大的分部分项工程安全管理的通知建办质[2017]39号关于印发《建设工程高大模板支撑系统施工安全监督建质[2009]254号管理导则》的通知2 工程概况2.1总体概况序号项目内容1 工程名称XXX2 建设地点XXX3 建设单位XXX4 设计单位XXX5 监理单位XXX6 施工总承包单位中交一公局集团有限公司7 建筑功能8建筑面积(m2)总建筑面积占地面积9 地下建筑面积地上建筑面积10建筑层数地上层数地下层数11 1层12 2层13 3-23层(标准层)14 1层15 3-23层(标准层)16 地下部分17结构形式基础类型18 结构类型19建筑高度绝对标高室内外高差20 檐口高度建筑总高2.2建筑设计概况郑州高新技术开发区岗崔安置房项目工程共2个地块,为群体(17幢)高层建筑,附属社区、幼儿园、公寓等辅助用房。
CFG桩基施工方案三篇篇一:CFG桩基施工方案编制依据第一节甲方提供的施工图第二节主要规程规范一、国家:1、《建筑地基基础工程施工质量验收规范》(GB50202-20XX);2、《建筑地基基础设计规范》(GB50007-20XX);3、《混凝土结构工程施工质量验收规范》(GB50204-20XX);4、《混凝土结构设计规范》(GB50010-20XX);5、《工程测量规范》(GB50026-20XX)。
二、行业:1、《建筑地基处理技术规范》(JGJ79-20XX);2、《建筑机械使用安全技术规程》(JGJ33-20XX);3、《钢筋焊接及验收规程》(JGJ18-20XX);4、《施工现场临时用电安全技术规程》(JGJ46-20XX);5、《基桩低应变检测技术规程》(JGJ/T93-20XX);第三节主要标准1、《建筑工程施工质量验收统一标准》(GB50300-20XX);2、《混凝土质量控制标准》(GB50164-20XX);3、《混凝土强度检验评定标准》(GBJ108-20XX);4、《建筑施工安全检查标准》(JGJ59-20XX);第四节国家、地方有关法规1、《中华人民共和国建筑法》(19XX年3月1日起实施);2、《中华人民共和国合同法》(19XX年10月1日起实施);3、《中华人民共和国安全生产法》(20XX年11月1日起实施);4、《建设工程质量管理条例》(20XX年1月30日起实施);5、公司的相关质量、安全管理规定。
第二章工程概况第一节工程概况本工程为XX市煤XX道XX片区XX城中村改造工程,工程地点位于XX省平XX 市煤XX道西环路与北环路交叉口,占地约128亩,工程用地北至北环路,西至西环路,东至富盈街,南至公园用地幸福渠。
该工程是XX市20XX年重点工程,总建筑面积:284200平方米(分两个地块,0-14-13-05地块建设用地面积52713.9㎡,建筑面积177680㎡,地上建筑面积140440㎡,地下车库建筑面积37240㎡;0-14-13-04地块建设用地面积30892.6㎡,建筑面积106520㎡,地上建筑面积87620㎡,地下车库建筑面积18900㎡),0-14-13-4号地块有5栋住宅楼,一栋商业楼.11#楼为地下一层,地上23层,地下负一层层高4.35米,一层层高5.6米,二层层高4.2米,其余各层层高均为3米。

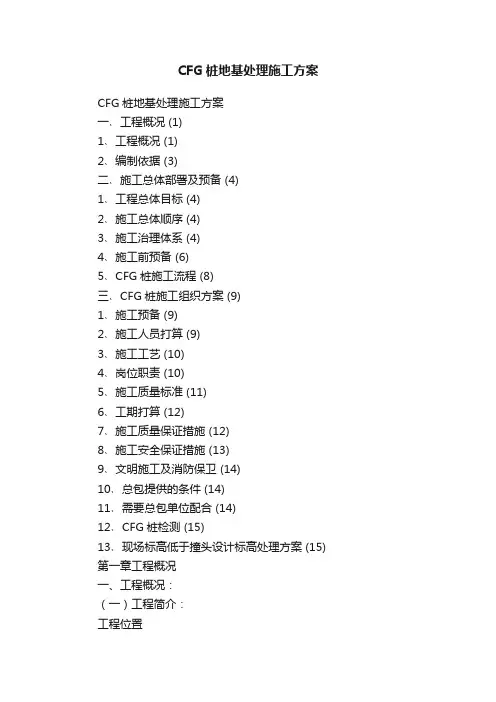

CFG桩地基处理施工方案CFG桩地基处理施工方案一﹑工程概况 (1)1﹑工程概况 (1)2﹑编制依据 (3)二﹑施工总体部署及预备 (4)1﹑工程总体目标 (4)2﹑施工总体顺序 (4)3﹑施工治理体系 (4)4﹑施工前预备 (6)5﹑CFG桩施工流程 (8)三﹑CFG桩施工组织方案 (9)1﹑施工预备 (9)2﹑施工人员打算 (9)3﹑施工工艺 (10)4﹑岗位职责 (10)5﹑施工质量标准 (11)6﹑工期打算 (12)7﹑施工质量保证措施 (12)8﹑施工安全保证措施 (13)9﹑文明施工及消防保卫 (14)10﹑总包提供的条件 (14)11﹑需要总包单位配合 (14)12﹑CFG桩检测 (15)13﹑现场标高低于撞头设计标高处理方案 (15) 第一章工程概况一、工程概况:(一)工程简介:工程位置北京市通州区梨园镇小稿村。
工程规模C区Ⅱ标段建筑面积43703.08m2,由九幢多层住宅组成。
建设单位曼城置业(北京)有限公司。
设计单位北京新纪元建筑工程设计有限公司。
勘察单位北京市地质勘察研究院。
总承包单位宿迁市建设工程(集团)有限公司招标范畴桩基、土建、水电安装。
(二)场地情形地势地貌拟建场地在地貌上处于温榆河冲洪积扇的中下部,钻孔孔口处地面标高为23.33-24.93m。
拟建场地原为居民区,原有建筑差不多拆除,拟建场地地下埋有上下水管道等。
工程地质及水文地质概况按照该工程岩土工程勘察报告对拟建场地的工程地质土层描述自上而下简述如下:①层粘质粉土:黄褐色,湿,可塑,含有云母、氧化铁、砖渣、植物根、局部有房渣土填土,厚度0-1.62m。
②层粉质粉土:褐黄色,饱和,可塑-硬塑,中高-中压缩性,含有云母、氧化铁、土质不均﹑有粉质粘土﹑粘土夹层,厚度3.0~4.9m。
②1层粘土﹑重粉质粘土:褐黄色,饱和,软塑-可塑,高-中压缩性,含云母、氧化铁、土质不均﹑局部有粉质粘土﹑粘土夹层,厚度3.0~4.9m。
高层住宅楼地基处理cfg桩施工方案一、引言随着城市化进程的加快,高层住宅楼的建设已经成为城市中不可或缺的组成部分。
而高层建筑的地基处理至关重要,cfg桩作为一种常见的地基处理方式,对高层住宅楼的安全稳定起着重要作用。
本文将针对高层住宅楼地基处理中cfg桩的施工方案进行详细介绍。
二、cfg桩施工概述cfg桩,即加固灌注桩,是一种在钻孔过程中将水泥浆灌注加固的桩基处理方式。
该工艺能够提高桩基的承载能力和抗侧力能力,适用于高层建筑的地基处理。
三、施工前准备1.设计方案:根据建筑设计要求和地质勘察结果,确定cfg桩的数量、直径和深度。
2.材料准备:准备水泥、碎石等施工所需材料。
3.设备调试:检查钻机、搅拌设备等施工设备,保障施工顺利进行。
四、施工步骤1.测量定位:根据设计要求,在地面上进行cfg桩的位置测量和标定。
2.孔洞开挖:利用钻机在标定位置进行孔洞的开挖,直至设计深度。
3.灌浆加固:在灌注桩灌浆管道中灌入水泥浆,同时进行振捣和抽桩。
4.成桩验收:待桩身完成后,进行成桩验收,检查cfg桩的质量和完整性。
五、施工注意事项1.严格按照设计要求施工,避免出现质量问题。
2.施工过程中保持现场整洁,确保施工安全。
3.密切配合其他单位,协调好与周边环境的关系。
4.严格按照标准操作规程执行,避免施工事故的发生。
六、施工质量评估对施工完成后的cfg桩进行质量评估,主要包括桩的承载力、抗拔力以及整体稳定性等指标。
如有不符合设计要求的地方,及时进行修正和处理。
七、总结通过本文的详细介绍,我们对于高层住宅楼地基处理中cfg桩的施工方案有了深入的了解。
在实际施工中,要严格按照设计要求和操作规程执行,确保高层建筑地基的安全稳定。
希望本文能为相关从业人员提供一定的参考价值。
以上便是高层住宅楼地基处理cfg桩施工方案的相关介绍,希望对您有所帮助。
CFG工程桩施工专项方案一、项目背景CFG(Continuous Flight Auger)桩是一种常用的地基工程桩,其施工方法相对于其他桩基建设方式更为高效、经济。
因此,在城市建设和工业园区等区域内,CFG桩逐渐取代了其他桩基工程。
本方案针对CFG桩施工过程中的问题做出详细阐述,以便在施工过程中充分发挥CFG桩的优势。
二、施工方案2.1 前期准备在施工前,首先需要进行现场勘查,明确施工所需的具体工程序列和安全控制措施。
具体如下:1.清理现场:清理现场上的垃圾和杂草,保持施工区域清洁干净,确保施工安全。
2.测量标高:根据图纸设计要求,测量CFG桩的钻孔位置和标高,确保施工的准确性和精度。
3.建立施工平台:建立施工平台,确保施工人员操作平台和桩台时平稳无摇动。
2.2 施工流程在前期准备完毕之后,可以开始进行CFG桩的施工。
施工流程如下:1.确定钻孔位置:根据测量结果,在施工平台上确定CFG桩的钻孔位置。
2.钻孔预处理:对钻孔井口作出处置,清除地表的软土和石头等杂质。
3.钻孔:CFG桩的钻孔可以采取旋挖钻机或其他成套设备施工,钻孔深度取决于图纸设计要求。
在钻孔过程中,确保钻孔孔径的垂直度和深度的准确性。
4.构筑钢筋笼:按照CFG桩的设计要求,在钻孔后立即构筑好钢筋笼。
钢筋笼长度、钢筋直径和间距等根据图纸要求施工。
5.灌注混凝土:在钢筋笼施工完毕后,沿钻孔向下一层一层地灌注混凝土,确保CFG桩的质量和稳定性。
6.草坪还原:在CFG桩施工完毕后,要对施工现场进行清理,还原草坪及周围环境。
2.3 安全措施在施工中,安全措施非常重要。
针对CFG桩的施工,我们有以下安全措施:1.使用钻孔机械时,必须合理放置支腿,避免机械失稳。
2.对钻孔过程中产生的泥沙、地下水等物质统一进行收集和处理,避免对周围环境造成污染。
3.钻孔平台必须经过专业技术人员验收合格后,施工人员才能上岗。
4.施工现场应有安全标识和安全防护设施,并配备必要的安全器材。
CFG桩安全专项施工方案一、工程概述本项目桥梁工程的桩基础施工工程,涉及到桩基础的打桩、扒顶、钻孔等工序,因施工条件复杂、施工环境狭小,所以特制定本桩安全专项施工方案。
二、工程特点1.桩基础位于水中,施工条件复杂,施工面积狭小。
2.施工时间紧张,施工周期有限。
3.施工现场存在各种危险源,需要严格控制施工安全风险。
三、施工组织安全措施1.施工现场要设置明确的警示标识,包括禁止入内、限制高度等标识,以便提醒工人及相关人员注意安全。
2.施工期间需要进行安全培训,确保施工人员了解施工工艺和操作方法,掌握施工安全常识。
3.建立完善的安全管理制度,包括每日安全巡查、施工方案讨论会等,确保施工过程中的安全。
四、施工工艺及安全控制1.打桩工艺(1)选用合适的打桩机械设备,并进行设备检测和保养,避免设备故障引发事故。
(2)确定合理的桩号及桩位控制方法,确保打桩精度。
(3)在打桩过程中,设置专人负责协调和指挥工作,保证施工顺利进行。
2.扒顶工艺(1)在扒顶之前,进行充分的勘察和检测工作,以确保土质稳定,避免因土壤不稳定引发事故。
(2)合理安排扒顶的时间和顺序,避免因扒顶过程中土方松动引发的事故。
(3)扒顶过程中,需进行定期检测和巡视,确保施工安全。
3.钻孔工艺(1)使用合适的钻孔设备,并进行设备检测和保养。
(2)在钻孔过程中,设置专人进行监控和指挥工作,确保钻孔过程安全稳定。
五、施工安全防护1.人员防护(1)施工人员需佩戴安全帽、工作鞋和劳动防护手套等,确保施工人员的安全。
(2)施工人员需接受相关安全培训,了解施工现场的危险源,避免因操作不当引发事故。
2.施工设备防护(1)保证施工设备在正常工作状态下使用,避免设备故障引发事故。
(2)对施工设备进行定期维护和保养,确保设备的性能稳定。
3.施工现场防护(1)设置明显的警示标识,提醒工人注意安全,防止其误入危险区域。
(2)施工现场要保持整洁,避免杂物堆放和杂乱无章的情况出现,以减少人员意外伤害的发生。

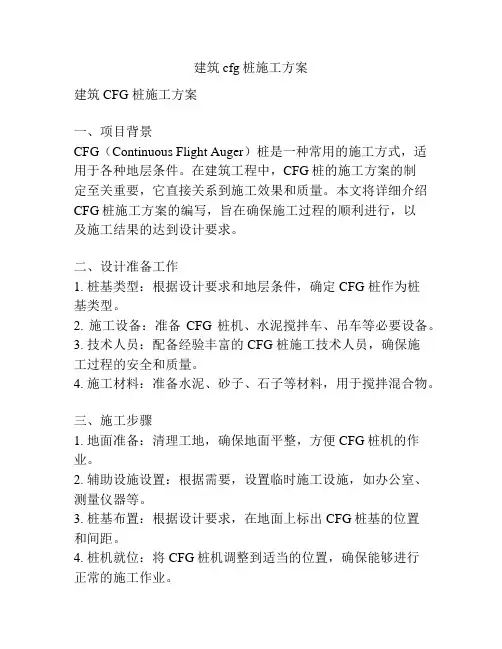

建筑 cfg桩施工方案建筑 CFG 桩施工方案一、项目背景CFG(Continuous Flight Auger)桩是一种常用的施工方式,适用于各种地层条件。
在建筑工程中,CFG桩的施工方案的制定至关重要,它直接关系到施工效果和质量。
本文将详细介绍CFG桩施工方案的编写,旨在确保施工过程的顺利进行,以及施工结果的达到设计要求。
二、设计准备工作1. 桩基类型:根据设计要求和地层条件,确定 CFG 桩作为桩基类型。
2. 施工设备:准备CFG桩机、水泥搅拌车、吊车等必要设备。
3. 技术人员:配备经验丰富的 CFG 桩施工技术人员,确保施工过程的安全和质量。
4. 施工材料:准备水泥、砂子、石子等材料,用于搅拌混合物。
三、施工步骤1. 地面准备:清理工地,确保地面平整,方便 CFG桩机的作业。
2. 辅助设施设置:根据需要,设置临时施工设施,如办公室、测量仪器等。
3. 桩基布置:根据设计要求,在地面上标出 CFG桩基的位置和间距。
4. 桩机就位:将 CFG桩机调整到适当的位置,确保能够进行正常的施工作业。
5. 钻孔:桩机操作员根据设计要求进行钻孔,同时用水泥搅拌车向孔内注水泥浆,提高钻孔的稳定性。
6. 主筒成桩:桩机操作员在钻孔过程中,不断拔起进行回灌,确保 CFG桩形成连续、紧密的沉桩施工。
7. 主筒截桩:根据设计要求确定 CFG桩的设计标高,使用吊车进行截桩作业。
8. 输送混凝土:使用水泥搅拌车将混凝土输送到 CFG桩的孔内,同时进行振捣和抖落,提高桩身强度。
9. 桩顶整平:使用水泥浆顶实CFG桩的顶部,确保桩顶平整。
10. 后续工作:对 CFG桩进行测量和检查,确保施工质量;清理工地,恢复现场环境。
四、质量控制1. 钻孔直径和孔深:根据设计要求进行钻孔,确保 CFG桩的孔径和孔深符合设计要求。
2. CFG桩形状和振捣:确保 CFG桩形成连续、紧密的沉桩施工,通过振捣和抖落提高桩身强度。
3. 桩顶整平:使用水泥浆顶实CFG桩的顶部,确保桩顶平整。
灵璧县惠众苑四期一标段工程(28号楼地基与基础工程CFG桩)专项施工方案安徽远发建筑工程有限公司水泥粉煤灰碎石桩(简称CFG桩)专项施工方案报审表致:河南元方工程监理有限公司专项施工方案审批表灵璧县惠众苑四期一标段28#楼CFG桩工程专项施工方案一、工程概况二、编制依据三、施工方案的选择四、施工工期、进度计划五、工程项目部主要管理人员及所用劳务人员安排计划六、主要施工机具安排计划七、主要材料需用量计划八、冬、雨季施工措施九、保证工期、质量、安全、文明施工减少扰民降低环境污染和噪音的措施(一)工期保证措施(二)质量保证措施(三)安全生产与文明施工措施(四)防止扰民降低环境污染和噪音的措施十、工地临时用电专项方案十^一、材料管理制度及节约措施十二、质量标准与验收方法十三、通病及事故处理措施十四、合理化建议十五、施工现场平面布置图、八前言按照灵璧县惠众苑28号楼CFG桩工程施工要求及设计图纸,我公司认真组织技术人员熟悉图纸及相关资料,针对该工程特点认真编写该技术方案及施工组织设计。
该工程位于青岛市黄岛经济开发区内。
本工程采用水泥粉煤灰碎石桩(简称CFG 桩)复合地基加固处理。
—、工程概况:(一)工程名称:灵璧县惠众苑28楼CFG桩工程;(二)工程地址:惠众苑安置小区内;(三)桩基形式:地基采用水泥粉煤灰碎石桩(简称CFG桩)----单桩设计施工长度18.00m,桩径400mm,桩距1800mm ;(四)工程量:CFG桩一一约计369棵、累计设计施工6642延长米,约计灌注砼1084.51m 3;(五)现场地质情况:根据宿州市水利水电建筑勘测设计院2015年9月提供的《灵璧县惠众苑岩土工程详细勘察报告》,桩长范围内的岩土地层分部如下(具体详见勘察报告):第一层土,人工填土:厚度约为4m。
第二层土,粉质粘土:厚度约为7.0m。
第三层土,粉土:厚度约为3m。
第四层土,粉质粘土:厚度约为13m。
二、编制依据(一)灵璧县惠众苑28号楼CFG桩工程施工要求;(二)类似工程施工经验;(三)采用的主要规范:(1)《建筑地基基础工程施工质量验收规范》GBJ50202-2002(2)《地基与基础施工及验收规范》GB50300-2013 ;(3)《长螺旋钻孔泵压混凝土桩复合地基技术规程》DB13(J)31-2001 ;(4)《建筑地基处理技术规范》JGJ79-2002 ;(5)《混凝土强度检验评定标准》GBJ107-2002 ;(6)《混凝土质量控制标准》GBJ5064-2002 ;三、主要施工方案的选择(一)施工工艺的选择:根据设计要求,本工程地基采用水泥粉煤灰碎石桩(简称CFG桩)复合地基处理,CFG桩复合地基区别于桩基的主要特点就是:充分考虑发挥桩间土的承载力,所以施工中应尽可能减小桩间土的扰动,又根据本工程场地地质资料,场区地层上部主要由饱和、具高压缩性、高灵敏度的粉质粘土构成,施工中受到触动影响变化比较大。

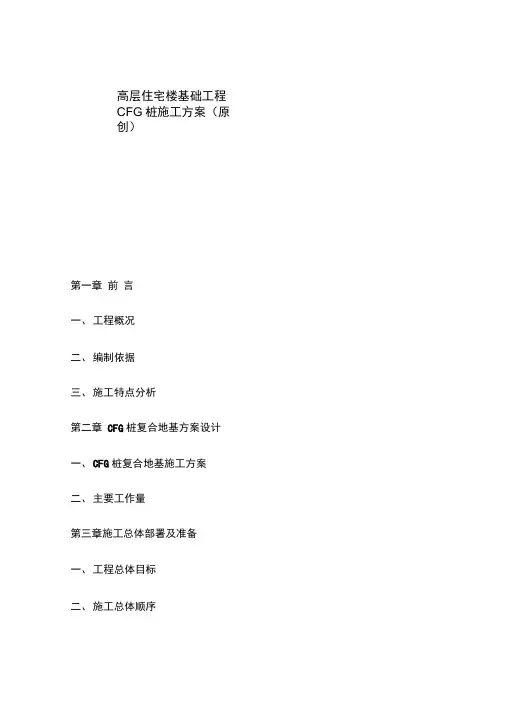

高层住宅楼基础工程CFG桩施工方案(原创)第一章前言一、工程概况二、编制依据三、施工特点分析第二章CFG桩复合地基方案设计一、CFG桩复合地基施工方案二、主要工作量第三章施工总体部署及准备一、工程总体目标二、施工总体顺序三、施工管理组织体系四、施工前准备第四章CFG桩复合地基施工一、测量放线二、CFG桩复合地基桩施工第五章各项管理措施一、质量保证措施二、安全文明施工管理措施三、环境保护措施四、防止扰民措施第六章施工进度安排一、工期计划二、工期保证措施第七章应急预案一、应急预案的方针与原则二、应急策划三、应急准备四、应急响应五、突发事件应急预案六、现场恢复七、预案管理与评审改进第一章前言一、工程概况1、工程简介1.1.工程位置本工程场地位于XX市XX区XX北路与XX路交叉口东南角,涉及XX市地形图(1:500)。
1.2.工程规模本施工组织设计包括《XX三期剩余地块公共租赁住宅项目》二标段的1#、2#、3#、4#高层住宅楼的CFG复合地基工程。
2、场地工程地质条件及水文地质条件2.1工程地质条件2.1.1地形、地貌及地物概况工程场地位于永定河冲洪积扇的中下部,本次勘察时拟建场地内地形有一定起伏,勘察期间测得的钻孔孔口处地面标高为26.28〜28.00m。
拟建场区外围为现状围墙,场地北侧及东侧有现状架空电线穿过。
勘探钻孔处未遇到地下设施,场地内分布的地下设施具体位置、埋深等情况须在施工前进一步查明并妥善处理。
2.1.2地层岩性及分布特征根据现场勘察及室内土工试验成果,将本次勘探深度范围内(最深50.00m)的地层,按其成因年代划分为人工堆积层及第四纪沉积层两大类,并按地层岩性及其物理力学数据指标划分为9个大层及亚层,现分述如下。
——表层为人工堆积之厚度0.40~4.80m 的房渣土、碎石填土① 层,粘质粉土素填土、粉质粘土素填土①1层。
--- 人工堆积层以下为第四纪沉积之粘质粉土、砂质粉土②层,重粉质粘土、粉质粘土②1层,粘质粉土、砂质粉土②2层及粘土②3层;粉质粘土、重粉质粘土③层,粘质粉土、砂质粉土③ 1层及粘土③2层;细砂、中砂④层,粉砂、细砂④1层及粘质粉土、粉质粘土④2层;粉质粘土、粘质粉土⑤层,重粉质粘土、粘土⑤1层,粘质粉土、砂质粉土⑤ 2层及细砂⑤3层;细砂、中砂⑥层,粉质粘土、重粉质粘土⑥ 1层,粘质粉土、砂质粉土⑥2层及粘土⑥3层;粉质粘土、粘质粉土⑦层,粘土、重粉质粘土⑦1层,细砂、中砂⑦2层及粘质粉土、砂质粉土⑦3层;细砂、中砂⑧层及粘质粉土、粉质粘土⑧1层;粘质粉土、砂质粉土⑨层,粘土、重粉质粘土⑨1层及细砂、中砂⑨2层。

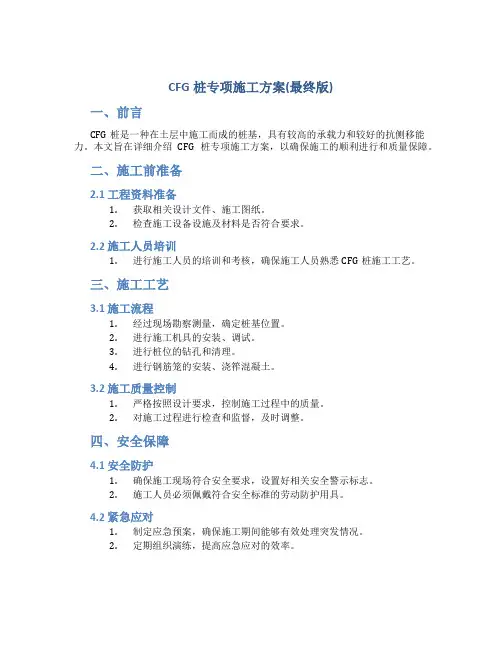

CFG桩专项施工方案(最终版)一、前言CFG桩是一种在土层中施工而成的桩基,具有较高的承载力和较好的抗侧移能力。
本文旨在详细介绍CFG桩专项施工方案,以确保施工的顺利进行和质量保障。
二、施工前准备2.1 工程资料准备1.获取相关设计文件、施工图纸。
2.检查施工设备设施及材料是否符合要求。
2.2 施工人员培训1.进行施工人员的培训和考核,确保施工人员熟悉CFG桩施工工艺。
三、施工工艺3.1 施工流程1.经过现场勘察测量,确定桩基位置。
2.进行施工机具的安装、调试。
3.进行桩位的钻孔和清理。
4.进行钢筋笼的安装、浇筰混凝土。
3.2 施工质量控制1.严格按照设计要求,控制施工过程中的质量。
2.对施工过程进行检查和监督,及时调整。
四、安全保障4.1 安全防护1.确保施工现场符合安全要求,设置好相关安全警示标志。
2.施工人员必须佩戴符合安全标准的劳动防护用具。
4.2 紧急应对1.制定应急预案,确保施工期间能够有效处理突发情况。
2.定期组织演练,提高应急应对的效率。
五、施工结束及验收5.1 施工结束1.施工完成后,对现场进行整理清理,保持场地整洁。
2.做好相关材料、设备的归还及保管。
5.2 验收及移交1.完成施工后,组织验收,检查施工质量是否符合相关要求。
2.确保所有工程资料完整,进行最终移交。
结语本文对CFG桩专项施工方案进行了详细介绍,涵盖了施工前准备、施工工艺、安全保障、施工结束及验收等方面。
只有严格执行施工方案,保障质量和安全,才能确保工程顺利完成。
CFG桩施工方案完整版概述CFG(Cement Fly Ash Gravel Pile)桩是一种常用的地基处理方法,通过对原土灌注搅拌成型,既能改善土壤的力学性能,又能提高土壤的排水性能。
本文将详细介绍CFG桩的施工方案。
设计要求•CFG桩的直径为XX米,长度为XX米。
•CFG桩之间的中心距离应保持在XX米。
•CFG桩的强度要求满足设计要求。
施工准备施工人员和机械设备•施工人员应熟悉CFG桩施工工艺,并具备相应的证书。
•施工方必须提供齐全的施工机械设备,包括搅拌机、灌注桩机、泵车等。
材料准备•水泥:按设计要求选用合格的水泥品种。
•粉煤灰:选用具有一定硅酸盐活性的粉煤灰。
•骨料:选择适合的骨料,并保证其质量符合规定。
•混凝土外加剂:选用合格的混凝土外加剂,按设计要求配制。
施工工序预制桩的制作1.搅拌机调试–检查搅拌机的运转情况,确保正常运行。
–根据设计要求,确定搅拌机的搅拌时间和搅拌速度。
2.配料–将水泥、粉煤灰、骨料等按一定比例放入搅拌机进行搅拌,直至充分混合均匀。
3.添置外加剂–根据设计要求,在搅拌机中适量添加混凝土外加剂,调节混凝土的流动性。
4.模具浇筑–将预制模具放置在预定位置,并保持模具的水平。
–将搅拌好的混凝土倒入模具,用振动棒进行振实。
5.保养与养护–在模具拆除前,应对预制桩进行养护,包括浇水保湿、遮阳等。
集中灌注施工1.桩机安装–将灌注桩机安装在预定位置,保持稳定。
2.试灌与检查–在施工前,进行试灌试验,检查施工设备的正常运行,并调整设备参数。
–对试灌结果进行检查,确保CFG桩的质量。
3.施工过程–在试灌合格后,开始正式的灌注施工。
–按照设计图纸和标高要求,设置灌注孔口。
–将搅拌好的混凝土通过泵车输送至孔口,同时进行振捣以确保充分灌实。
4.桩身标高检查–定期检查CFG桩的标高,保证桩身的垂直度和高程合格。
5.养护与检查–完成灌注后,立即对CFG桩进行养护,包括浇水保湿、覆盖遮阳棚等。
工程中cfg桩如何施工方案CFG桩是一种新型的施工桩型,其施工技术相比传统的施工桩更加先进,施工速度更快,施工质量更高。
CFG桩具有载荷承载能力强、抗弯扭能力强、抗冲刷性能好、抗腐蚀能力强、施工速度快等优点,因此在工程中得到了广泛的应用。
本文将介绍CFG桩的施工方案,包括施工前的准备工作、施工过程中的注意事项和施工结束后的验收工作。
二、施工前的准备工作1.方案设计在进行CFG桩的施工前,首先需要有一份详细的方案设计。
方案设计应包括工程地质情况、桩的直径和长度、桩的数量和布置、施工工艺等内容。
方案设计要注重与设计院的沟通和协调,以确保施工方案的科学性和合理性。
2.施工场地准备施工场地的准备是进行CFG桩施工的重要前提。
施工场地要求平整、宽敞、无障碍物,便于施工机械和设备的进出和操作。
如果场地地基较差,需要进行地基处理工作,以确保场地的承载能力和稳定性。
3.施工设备准备CFG桩的施工需要使用一些特定的设备和工具,如钻头、导向器、注浆设备等。
在进行施工前,需要对这些设备和工具进行检查和调试,确保其完好无损,并做好备品备件。
4.现场施工人员培训在进行CFG桩施工前,需要对现场的施工人员进行培训,使其了解施工流程和操作规程,掌握相关的施工技术和安全知识,提高施工效率和质量。
5.安全技术交底施工现场的安全是施工工作的首要任务。
在进行施工前,需要对现场施工人员进行安全技术交底,明确安全责任、安全措施和应急预案,保障施工过程中的安全和稳定。
三、施工过程中的注意事项1.基坑开挖在进行CFG桩的施工前,需要进行基坑的开挖工作。
基坑开挖要按照方案设计的要求进行,要确保基坑的尺寸和坡度的准确性,保证桩的布设和施工的顺利进行。
2.导向孔钻进在完成基坑开挖后,需要进行导向孔的钻进工作。
在进行导向孔的钻进时,要根据方案设计的要求进行,保持钻孔的垂直性和水平性,确保钻孔的准确位置和合格尺寸。
3.桩身灌注在进行CFG桩的施工时,桩身灌注是一个非常重要的环节。
CFG桩施工专项方案编制人:审核人:审批人:2018年12月18日目录一、编制依据 (2)二、工程概况 (3)2.1 工程总体概况 (3)2.2 建筑概况 (3)2.3 水文地质概况 (3)2.4 CFG桩基概况 (3)三、施工准备 (4)3.1 技术准备 (4)3.2 现场准备 (4)3.3 劳动力准备 (5)3.4 机具准备 (5)四、CFG桩施工方法 (6)4.1 施工工艺流程 (6)4.2 施工顺序 (6)4.3 施工工艺 (6)五、施工质量控制 (9)5.1 质量标准 (9)5.2 质量控制 (11)5.3 冬期施工质量控制 (11)5.4 常见问题处理 (11)六、安全文明施工 (14)6.1 安全施工 (14)6.2 文明施工 (15)七、环境保护 (15)八、施工进度计划及进度计划保证措施 (16)8.1 劳动作业计划 (16)8.2 施工工期及进度计划 (16)8.3 本工程工期及进度计划保证措施 (16)一、编制依据1.1本工程招投标文件、总承包合同;1.2设计施工图纸及施工组织设计;1.3主要规范、规程、标准一、工程概况1.1 工程总体概况1.2 建筑概况1.3 水文地质概况场地原一期土方已平整,施工现场自然地坪标高整体趋势,东高西低,高差约100mm,西侧存有一长约75米、宽5-20米不等、深约1.5米的水坑,坑内水量较少。
场地表层地下水属第四系孔隙潜水,补给来源为大气降水和地表径流,根据场地内地层特征及含水层分布情况、埋藏情况,该场地地下水为孔隙潜水。
1.4 CFG桩设计概况1、本工程采用CFG桩复合地基,根据山东省煤炭工业济南设计研究院有限公司2016年3月提供的《山东省监狱管理局滕州监狱集群项目岩土工程勘测中间资料》(详细勘测)工程编号(SK1603-053/447-0101)。
而设计,地基基础设计等级为丙级。
2、根据地勘报告,为满足地基承载力及变形要求地基需处理,处理前场地应回填压实。
郑州高新技术开发区岗崔安置房项6号地块17#楼CFG桩基础施工方案编制人:审核人:审批人:编制单位:河南丰茂建筑安装工程有限公司〖CFG桩基础方案〗河南丰茂建筑安装工程有限公司目录1、编制依据 02、工程概况 02。
1总体概况 (1)2.2建筑设计概况 (1)3.施工前期准备 (2)3。
1、施工技术准备 (2)3.2、人员准备 (2)3。
3、材料准备 (3)3.4、施工现场准备 (3)3。
5、施工总体部署 (3)3。
6、施工工程量 (3)3.7、施工现场平面布置 (4)4。
组织机构、机械设备及劳动力计划、用水用电计划 (4)4.1、施工组织机构 (4)4。
2、质量保证体系 (5)4.3、机械设备 (5)4.4、人力资源分配 (6)4。
5劳动力计划 (8)4.6、进度计划安排 (8)5.施工工艺 (9)6.施工技术措施 (11)6。
1、施工方案 (11)6.2重要工序施工方法 (11)6。
3、砼的制作及灌注 (13)6.4安全技术措施 (13)6.5、应注意的质量问题 (14)7。
施工质量控制标准和质量保证措施 (18)7。
1、质量控制标准 (18)7.2、质量保证措施 (19)8.安全文明措施 (23)8.1、用电安全 (23)〖CFG桩基础施工方案〗河南丰茂建筑安装工程有限公司8.2、机械设备安全及人员安全 (23)8.3、文明施工措施 (24)1〖CFG桩基础施工方案〗河南丰茂建筑安装工程有限公司1、编制依据依据国家现行的政策、技术标准、施工操作规程、施工验收规及质量检验评定标准和质量实施细则:1.1《郑州高新技术开发区岗崔安置房项目06地块17#楼桩基工程施工图》;1.2 公司颁布的《质量手册》、《程序文件》和《作业指导书》文件;1.3《建筑地基基础工程质量验收规范》GB50202—2002;1。
4《混凝土结构工程施工质量验收规范》GB50204—2015;1。
5《混凝土强度检验评定标准》GB/T50107—2010;1.6《建筑地基处理技术规范》 JGJ79—2012;1.7《建筑基桩检测技术规范》JGJ106—2014;1。
桩基础工程 5# CFG 桩 施 工 方 案
编制人: 复核人: 批准人:
二〇一六年八月 目录 第一章 编制依据 ........................................................................................................................................ 1 第二章 工程概况 ........................................................................................................................................ 1 1、工程概况 .......................................................................................................................................... 1 第三章、施工场地工程地质条件................................................................................................................. 2 一、区域地质构造概况......................................................................................................................... 2 二、施工场地的地形、地貌................................................................................................................. 2 勘察场地在地貌单元上属黄河冲洪积平原,场地地形较平坦。 ............................................................. 2 三、施工场地地基土层分布及特征 ..................................................................................................... 2 四、水文地质条件 ................................................................................................................................ 3 第四章、施工工艺及技术参数..................................................................................................................... 4 一、施工工艺 ........................................................................................................................................ 4 二、施工技术参数 ................................................................................................................................ 5 第五章、施工质量保证措施 ........................................................................................................................ 6 一、施工技术管理措施......................................................................................................................... 6 二、质量技术措施 ................................................................................................................................ 6 第六章 项目组织机构 .................................................................................................................................. 9 一、项目经理部组织机构..................................................................................................................... 9 二、设备、人员的进场及开工前期准备 ........................................................................................... 11 第七章、降排水、雨天施工措施............................................................................................................... 11 一、做好雨季防涝排水工作。 ........................................................................................................... 11 二、做好雨季防雷工作。................................................................................................................... 12 三、做好雨季电器漏电工作。 ........................................................................................................... 12 第八章、安全生产和文明施工措施 ........................................................................................................... 12 一、安全生产 ...................................................................................................................................... 12 二、文明施工措施 .............................................................................................................................. 13 第九章、通病及事故处理措施................................................................................................................... 13 一、CFG桩通病: ............................................................................................................................... 13 二、窜孔: .......................................................................................................................................... 14 三、桩头空芯: .................................................................................................................................. 14 四、桩端不饱满: .............................................................................................................................. 14 五、桩孔偏斜: .................................................................................................................................. 15 六、钻进困难: .................................................................................................................................. 15
