导流河截流方案
- 格式:doc
- 大小:172.00 KB
- 文档页数:29
河水截流设计实施方案一、前言。
河水截流是指为了满足特定需求,将河流的一部分水量引导到其他地方的工程行为。
河水截流设计实施方案是对河水截流工程的规划和实施步骤进行详细的阐述和说明,以确保工程的顺利进行和最终实施效果的达到。
本文将针对河水截流设计实施方案进行全面的介绍和分析。
二、河水截流设计方案。
1. 调查研究,在进行河水截流工程之前,首先需要对河流进行调查研究,包括河流的水文地质特征、水流情况、水质情况等方面的详细调查,以便为后续的工程设计和实施提供准确的数据支持。
2. 工程规划,在调查研究的基础上,制定河水截流工程的详细规划方案,包括工程的具体位置、截流水量、截流方式、截流设备等方面的设计,确保工程的科学性和可行性。
3. 设备选择,根据工程规划确定的截流方式和截流水量,选择适合的截流设备,包括水泵、管道、阀门等,确保设备的性能和质量能够满足工程需求。
4. 施工方案,制定详细的施工方案,包括施工工艺、施工步骤、安全措施等,确保施工过程中能够按照规划顺利进行,保证工程质量和安全。
5. 管理措施,制定完善的工程管理措施,包括工程监管、质量检查、安全防护等,确保工程实施过程中能够严格按照规划进行,保证工程的顺利完成。
三、河水截流实施方案。
1. 地面水泵截流,对于地面水流量较大的情况,可以采用地面水泵进行截流,通过设置水泵站和管道将水泵到指定地点,满足特定需求。
2. 河道封堵截流,对于河道较窄且水流较小的情况,可以采用河道封堵的方式进行截流,通过设置封堵设备将水流引导到其他地方,实现截流的目的。
3. 水库调节截流,对于水库水位较高的情况,可以采用水库调节的方式进行截流,通过调节水库的出水量来实现截流的目的,满足特定需求。
四、总结。
河水截流设计实施方案是河水截流工程顺利实施的关键,只有科学合理的设计和严格规范的实施,才能保证工程的顺利进行和最终实施效果的达到。
通过本文对河水截流设计实施方案的介绍和分析,相信能够为相关工程的规划和实施提供一定的参考和指导,推动相关工程的顺利进行。
河道截流施工方案河道截流施工方案一、背景和目标为了保护城市的河道和水库,降低洪水风险,需要进行河道截流施工。
本施工方案的目标是确保施工安全、高效完成,并最大限度地减少对环境的影响。
二、施工方案1.前期准备:确定施工地点,进行现场勘察,制定详细的施工图纸和计划。
同时,申请相关手续和证书,确保施工的合法性。
2.施工区域划分:根据实际情况,对施工区域进行划分,确保施工的有序进行。
3.围堰施工:根据河道的宽度和深度,设置围堰以便截流。
在施工现场设置围桩,并用防水材料围住施工区域,以防止水流进入。
4.引导水流:在施工区域的上游设置引流管,将河道的水流引导到特定的位置。
5.截流勘测:在截流前进行河道水流的勘测,包括水位和水流速度等,以便确定截流的具体位置和施工方案。
6.截流工程:根据勘测结果,在施工区域的特定位置设置拦河坝或临时挡板,截流河道的水流。
在截流过程中,需要调整挡板的高度和角度,确保截流效果的稳定。
7.截流后施工:在截流后,进行需要的施工工作,如修复河道的底部,安装涵洞等。
8.施工结束:在施工完成后,进行施工现场的清理工作,及时移除围桩和防水材料。
三、安全措施1.施工人员需佩戴专业的安全装备,包括安全帽、防护眼镜、防护鞋等。
2.施工现场需设置明显的警示标志,提醒周边人员注意安全。
3.严格遵守施工规范和操作规程,确保施工的安全性。
4.定期检查围堰和围桩的完整性,确保截流效果的稳定。
四、环境保护措施1.施工期间,限制噪声和粉尘的产生,采取隔音措施和喷水降尘等措施。
2.施工现场定期清理,避免垃圾和废弃物的散落。
3.施工完成后,及时清理施工现场,确保环境的整洁。
五、风险评估1.通过勘测和预测,评估施工过程中可能出现的风险,并采取相应的防范和应对措施。
2.建立应急预案,对施工中可能出现的紧急情况进行预先准备,确保施工人员和周边环境的安全。
六、总结本方案的目标是通过合理的施工方案和安全措施,保护河道和水库,降低洪水风险。
河道截流施工方案1. 引言河道截流是指为了进行河道修整、维护或其他工程需要,临时将河道内的水流暂时截流。
本文将介绍一种河道截流的施工方案,通过合理安排工程步骤和采用适当的工具和设备,实现河道截流的目标。
2. 施工前准备在正式进行河道截流施工之前,我们需要进行一系列的准备工作,包括:•对施工区域进行勘测,了解河道的地形和水流情况,确定截流位置。
•制定详细的施工计划,包括截流的时间、持续时间,以及施工过程中需要注意的安全事项。
•通知相关部门和居民,提前做好河道截流的相关准备工作。
3. 施工步骤3.1 准备工作•设置施工现场标识,包括警示牌、安全防护栏等,确保施工区域的安全。
•配备必要的工具和设备,如挖掘机、泵站、安全绳索等。
3.2 河道截流•根据施工计划确定截流时间,在河道截流点设置临时拦截设施,如临时拦河坝。
•利用挖掘机等设备,将河道截流点两侧的土壤和石块清理出来,为拦河坝的搭建做好准备。
3.3 拦河坝的搭建•根据实际情况选择合适的材料搭建拦河坝,一般可以选择使用水泥、砖块、大石头等材料。
•拦河坝的搭建需要保证坝体的稳固性和密封性,确保能够有效地阻止水流通过。
•在拦河坝的上游设置泄洪口,以便在需要泄洪时能够顺利进行水流调节。
3.4 河道工程施工•在截流后,可以进行河道的修整、清淤、疏浚等工程,根据实际需要进行施工。
4. 施工后处理河道截流施工完成后,需要进行相关的后处理工作,包括:•清理施工现场,清除多余的材料和设备。
•还原河道水流,拆除拦河坝,恢复河道的正常水流情况。
•对施工区域进行环境整治,确保施工对环境的影响降到最低。
5. 安全注意事项在河道截流施工过程中,需要特别注意以下安全事项:•施工现场应设置明显的警示标识,避免不相关人员进入施工区域。
•工人必须正确使用和佩戴安全设备,如安全帽、安全绳索等。
•在搭建拦河坝过程中,要注意坝体的稳定性和密封性,避免坝体破裂导致洪水泛滥。
•需要定期检查截流设施,确保其正常运行和安全使用。
1.1工程简介 ............................................................................................................... - 1 -1.2工程自然条件 ....................................................................................................... - 1 -1.2.1气象条件 ..................................................................................................... - 1 -1.2.2水文条件 ..................................................................................................... - 2 -1.3工程地质条件 ....................................................................................................... - 3 -2、导、截流工程设计及编制依据 ................................................................................ - 4 -3、导流设计 ...................................................................................................................... - 5 -3.1导流设计标准 ....................................................................................................... - 5 -3.2导流明渠的设计与计算 ....................................................................................... - 6 -3.2.1渠道过流计算 ............................................................................................. - 6 -3.2.2导流明渠防冲设计 ................................................................................... - 10 -3.2.3边坡稳定性计算 ....................................................................................... - 11 -3.3一期上游围堰 ..................................................................................................... - 12 -3.4一期纵向围堰布置 ............................................................................................. - 12 -3.5一期下游围堰 ..................................................................................................... - 13 -3.6二期导流 ............................................................................................................. - 13 -4、导截流主要工程量 .................................................................................................... - 13 -5、导截流施工方案 ........................................................................................................ - 14 -5.1导流明渠施工 ..................................................................................................... - 14 -5.2截流及围堰施工 ................................................................................................. - 15 -5.3围堰拆除施工及二次导流 ................................................................................. - 16 -5.4导流明渠进口段封堵及均质土坝段明渠的回填施工 ..................................... - 16 -6、人员配置 .................................................................................................................... - 16 -8、施工进度计划安排 .................................................................................................... - 17 -9、基坑排水 .................................................................................................................... - 17 -9.1初期排水 ............................................................................................................. - 17 -9.2施工期排水 ......................................................................................................... - 18 -10、施工度汛 ................................................................................................................ - 19 -10.1防汛准备 ........................................................................................................... - 19 -10.2安全度汛措施 ................................................................................................... - 20 -10.3度汛应急预案 ................................................................................................... - 20 -10.4防汛资源配置 ................................................................................................... - 21 -11、下游供水 ................................................................................................................ - 21 -1、工程概况1.1工程简介葫芦河为黄河支流北洛河右岸的一大支流,发源于甘肃省华池县子午岭紫坊畔,源地海拔高程1680m,自西北流向东南,流经甘肃省华池县,由东华池进入合水县境内,在太白镇瓦岗川口出境进入陕西省,后经陕西省富县、黄陵县,于洛川县交口河附近汇入北洛河。

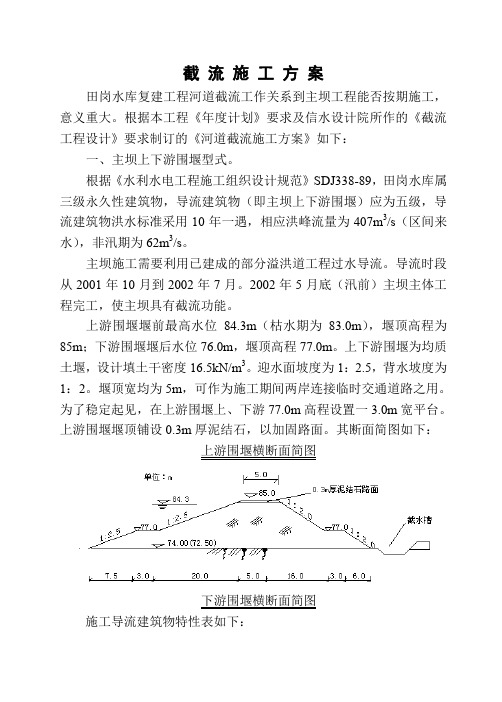

截流施工方案田岗水库复建工程河道截流工作关系到主坝工程能否按期施工,意义重大。
根据本工程《年度计划》要求及信水设计院所作的《截流工程设计》要求制订的《河道截流施工方案》如下:一、主坝上下游围堰型式。
根据《水利水电工程施工组织设计规范》SDJ338-89,田岗水库属三级永久性建筑物,导流建筑物(即主坝上下游围堰)应为五级,导流建筑物洪水标准采用10年一遇,相应洪峰流量为407m3/s(区间来水),非汛期为62m3/s。
主坝施工需要利用已建成的部分溢洪道工程过水导流。
导流时段从2001年10月到2002年7月。
2002年5月底(汛前)主坝主体工程完工,使主坝具有截流功能。
上游围堰堰前最高水位84.3m(枯水期为83.0m),堰顶高程为85m;下游围堰堰后水位76.0m,堰顶高程77.0m。
上下游围堰为均质土堰,设计填土干密度16.5kN/m3。
迎水面坡度为1:2.5,背水坡度为1:2。
堰顶宽均为5m,可作为施工期间两岸连接临时交通道路之用。
为了稳定起见,在上游围堰上、下游77.0m高程设置一3.0m宽平台。
上游围堰堰顶铺设0.3m厚泥结石,以加固路面。
其断面简图如下:上游围堰横断面简图下游围堰横断面简图施工导流建筑物特性表如下:本工程上游有石漫滩水库控制,选择10月份截流,其区间10年一遇洪水流量50 m3/s(石漫滩水库不放水),错开降雨时间截流较容易,计划9月底开始进行上游围堰施工。
按照上游围堰合龙闭气后要一直保证堰面高程高于上游水面,不得过堰漫流的原则,我们对几种截流方案进行了对比,选定了以下保证率高,机械投入适当,施工组织合理的截流方案。
一)、截流相关措施说明。
1、导流方式:本工程泄洪闸下部已施工完毕,具备过水能力。
拟从泄洪闸明渠导流。
过流量满足设计要求。
2、围堰龙口防冲措施:抛大砼块或石块50m 3。
直径>0.3m 。
3、河床冲刷允许流速。
按截流材料抵抗水流冲动的流速控制: υ=k D rr r g-12=1×3.00.10.12.22-g =2.66 m/s 。
雨水管道施工截流,导流方案雨水管道施工截流、导流方案1. 引言在城市建设和维护中,雨水管道的施工和维修是一项重要任务。
为了保证施工顺利进行,防止雨水对施工工地造成影响,需要采取适当的截流和导流措施。
本文将介绍一种有效的雨水管道施工截流、导流方案,旨在提供一种可行的解决方案,确保施工期间雨水的正常流动。
2. 截流方案2.1 了解管道结构和状况:在施工前,必须对所涉及的雨水管道进行详细的调查和评估。
包括管道位置、尺寸、类型、状况等。
只有了解这些信息,我们才能制定有效的截流方案。
2.2 设置截流设施:根据管道的具体情况和施工要求,设置合适的截流设施。
可以采用临时拦水坝、挖掘沟渠等方法,将雨水顺利截流。
拦水坝可以使用防水材料,确保水流不会泄漏。
2.3 调整管道排放:在截流过程中,需要合理调整管道的排放方式,防止雨水倒灌至施工区域。
可以采用临时排水管道连接到其他雨水汇集区,确保施工区域的雨水顺利排放。
3. 导流方案3.1 管道引流:在施工期间,为了防止施工区域积水,需要设置合适的导流设施。
可以使用临时管道将雨水导流至指定区域。
3.2 增设排水设施:针对临时施工区域,可以考虑增设排水设施,如临时下水道、排水沟等。
确保雨水能够及时排走,避免施工现场积水。
3.3 合理施工顺序:在设计施工方案时需要合理安排施工顺序,将雨水管道施工与其他工序相结合,避免积水时间过长。
通过合理计划,使雨水能够在施工期间得到有效的导流。
4. 安全措施4.1 警示标识:在施工区域周边设置明显的警示标识,提醒行人和车辆注意施工现场,并注意雨水截流、导流设施。
4.2 人员安全培训:施工人员应接受相关安全培训,了解截流、导流方案,知道如何应对突发情况。
确保他们能够安全、高效地进行施工工作。
4.3 定期检查维护:对截流、导流设施进行定期检查和维护,确保设施的正常运行。
如发现漏水或堵塞等问题,及时修复和清理,保证施工期间雨水截流、导流的顺利进行。
2 施工导流2.1 导流标准本电站工程规模为中型,属三等工程,主要永久性挡水及泄水建筑物为Ⅲ级建筑物,根据部颁SDJ338—89《水利水电工程施工组织设计规范》规定相应的临时建筑物为Ⅴ级,因此根据规范对导流建筑物设计洪水标准划分,选取5年一遇重现期洪水作为导流设计标准。
2.2 坝体施工临时度汛标准施工期间当坝体高度高于围堰后,其临时度汛洪水标准根据部颁SDJ338—89《水利水电工程施工组织设计规范》表2.2.3规定如下: 混凝土坝当库容≥1.0亿m3,按全年P=2%频率流量设计;0.1<库容<1.0亿m3,按P=5%频率流量设计;库容<0.1亿m3,按P=10%频率流量设计。
2.3 导流方式及导流时段2.3.1 导流方式由于河床狭窄,两岸较陡,洪枯流量变幅较大,不具备分期导流及明渠导流条件,因此选用断流围堰,隧洞枯期导流方式。
2.3.2 导流时段导流时段选择原则是导流工程费用增加不多的前提下,基坑施工期最长,经比较分析选定11月6日至次年5月25日(六个月两旬)作为枯期导流时段,相应导流流量为466m3/s,2.4 导流程序根据坝址所在河段的地形特征和水文特点选定枯水期右岸导流洞导流,汛期基坑过水的导流方式,后期坝体予留缺口实现全年施工。
导流程序如下:(1) 筹建年11月初~第一年10月下旬,进行导流洞施工及两岸坝肩开挖,为第一年11月上旬截流创造条件。
(2) 第一年11月6日~第二年5月25日,主河道截流,堆筑围堰,同时进行基坑开挖及浇筑垫层砼,隧洞导流,导流流量为466m3/s。
(3) 第二年5月26日~第二年11月5日,围堰过水,基坑淹没,导流洞与基坑联合度汛,大坝停止施工。
(4) 第二年11月6日~第三年5月25日,继续坝体砼浇筑,坝体中孔在汛前已施工完毕。
5月25日前坝体升高至868.00m高程,以确保汛期全年施工。
(5) 第三年5月26日~第三年11月5日,本汛期度汛按频率p=5%全年洪水标准设计,相应流量为3370 m3/s。
截流导流专项施工方案一、工程概况与目标工程地点:详细说明工程的地理位置和周边环境。
工程目的:阐述截流导流工程的主要目的,如防洪、灌溉、发电等。
工程规模:提供工程规模、建设内容和相关技术指标。
二、截流方案设计设计原则:明确截流方案设计的基本原则,如安全性、经济性、可行性等。
设计依据:列出截流方案设计的依据,包括相关法规、技术标准、地质勘察报告等。
设计内容:详细描述截流方案的设计内容,包括截流位置、截流方式、截流结构等。
三、导流方法选择导流需求分析:分析导流的目的和需求,如降低河流水位、保护下游设施等。
导流方案比较:比较不同导流方案的优缺点,如明渠导流、隧洞导流等。
导流方案选择:根据比较结果,选择最合适的导流方案。
四、施工流程与步骤施工前准备:包括场地清理、材料准备、人员培训等。
施工过程:详细描述施工的各个环节和步骤,包括截流、导流结构的建设、设备安装等。
施工后检查:介绍施工完成后的检查验收工作。
五、资源与材料计划人力资源:列出施工所需的人员数量和工种。
材料资源:列出施工所需的主要材料和辅助材料,以及相应的数量和规格。
设备资源:列出施工所需的主要设备和辅助设备,以及相应的数量和型号。
六、安全施工措施安全管理制度:建立健全安全管理制度,明确各级人员的安全职责。
安全教育培训:对施工人员进行安全教育培训,提高安全意识。
安全防护措施:采取必要的安全防护措施,如设置安全警示标志、配备安全设施等。
七、质量保证体系质量管理体系:建立健全质量管理体系,明确质量目标和责任。
质量控制措施:采取有效的质量控制措施,如加强材料检验、实施过程监控等。
质量验收标准:明确质量验收的标准和程序,确保工程质量符合要求。
八、环境保护要求环境保护目标:明确环境保护的目标和要求。
环保措施:采取必要的环保措施,如减少施工噪音、控制扬尘污染等。
环保监测:实施环保监测,确保施工活动对环境的影响在可控范围内。
以上是截流导流专项施工方案的主要内容,实际施工中还需根据具体情况进行调整和优化。
06水利工程施工网上辅导文章1第1章施工导流一、教学要求1.掌握施工导流的基本方式,能够正确选择施工导流和截流方案。
2.了解围堰的结构构造和施工特点。
3.了解截流的方法、截流过程及截流材料的选择。
4.掌握基坑排水的基本方法,正确选择基坑排水方案。
学习建议:1)观看工程录像;2)到现场参观学习二、重点和难点内容水利工程施工,与一般土木建筑工程相比,施工条件要困难得多。
认清施工导流在水利水电工程施工中的特殊地位与作用,对于学好本章内容具有重要意义。
本章重点掌握施工导流的基本方式,理解影响导流方式的主要因素,理解导流时段的划分,理解导流设计标准及导流设计流量的确定,理解导流工程布置与水力计算,理解导流方案的比较与选择。
理解围堰平面布置与堰顶高程确定的方法,掌握围堰的基本应用型式;围堰形式很多,主要应掌握土石围堰和混凝土围堰的适用条件,结构及布置。
截流与围堰关系密切,但因截流在施工导流中占有重要地位,又是施工总进度计划的主要控制项目之一,主要应掌握立堵截流方法与设计的主要问题。
围堰合龙闭气以后,就要开始进行基坑排水,搞好基坑排水,可创造干地施工条件,主要应掌握初期排水与经常性排水的布置和计算,以及明式排水方法。
三、问题解答1. 施工导流的概念概括地说就是要采取“导、截、拦、蓄、泄”等施工措施,将河水流量全部或部分安全地导向下游,或者拦蓄起来,以保证枢纽主体建筑物能在干地上施工。
这就是施工过程中的水流控制,习惯上称为施工导流。
施工导流贯穿工程施工的全过程。
它不仅影响施工总组织,而且也在很大程度上影响到枢纽布置与永久建筑物型式的选择,成为水利水电枢纽总体设计的重要组成部分。
国内外工程实践中,十分重视施工导流规划的作用。
正确合理的施工导流规划,可以降低工程造价,加快施工进度。
否则,会使工程施工遇到意外困难,甚至引起工程失事。
2.施工导流方式施工导流方式,也称施工导流方法,大体上可分为两种基本方式,即全段围堰法和分段围堰法。
全段围堰法导流,这种导流方式又称为一次拦断法或河床外导流。
其基本特点是主河道被全段围堰一次拦断,水流被导向旁侧的泄水建筑物。
视泄水建筑物的不同,一次拦断法又可进一步区分为隧洞导流、明渠导流、涵管导流等分段围堰法导流,也称分期围堰法或河床内导流。
但是,习惯上则多称其为分期导流。
工程实践中,两段两期导流采用得最多。
根据不同时期泄水道的特点,分期导流方式中又包括束窄河床导流和通过已完建或未完建的永久建筑物导流(主要包括底孔导流、缺口导流、梳齿孔导流、厂房导流等)。
3.采用分段分期围堰法导流时,什么叫“分段”?什么叫“分期”?二者之间有何异同?所谓分段,就是将河床围成若干个干地基坑,分段进行施工。
所谓分期,就是从时间上将导流过程划分成若干阶段。
分段是就空间而言的,分期是就时间而言的。
导流分期数和围堰分段数并不一定相同,段数分得越多,施工越复杂;期数分得越多,工期拖延越长。
因此,工程实践中,两段两期导流采用得最多。
4. 导流标准、导流程序、导流时段、围堰、河道截流的定义导流标准:确定导流设计流量时导流建筑物所采用的洪水频率(或洪水重现期)标准。
导流程序:在工程施工过程的不同阶段,可采用不同类型和不同规模的挡水建筑物与泄水建筑物,这些不同导流方式组合的顺序,通常称为导流程序。
导流时段:按照导流程序划分的各施工阶段的延续时间,称为导流时段。
但通常所说的导流时段,是指由围堰挡水而保证基坑干地施工的时段。
河谷形状系数:坝体周边长度与最大坝高之比。
围堰:围护永久建筑物基坑以利于其在干地上施工的临时性挡水建筑物。
河道截流:将天然河流全部或部分拦断并使之改道,称河道截流。
5. 什么是导流设计流量?如何确定不过水围堰的设计流量?如何确定过水围堰挡水期和过水期的设计流量?导流设计流量是指在施工导流时按规范所采用的最大设计流量。
拟定导流方案首先要确定导流设计流量,由此确定导流泄水建筑物和挡水建筑物的规模。
可见导流设计流量是拟定导流方案,确定导流泄水建筑物和挡水建筑物规模的主要依据。
导流设计流量的大小,取决于导流设计的洪水频率标准和导流时段。
在同一导流时段内导流设计标准愈高导流设计流量就愈大,在同一导流设计标准内洪水期的流量要大于枯水期的流量,通常将导流时段内的最大值作为导流设计流量。
对于不过水围堰,如果围堰需全年挡水,只要按规范选定导流洪水重现期标准,即可确定相应的设计流量。
导流挡水与泄水建筑物的设计流量相同。
对于低水围堰,按挡水时段内同频率洪水作为围堰和该时段导流泄水建筑物的设计流量。
对于过水围堰,过水围堰的特点是既挡水又过水,其工作条件包括挡水与过水两种工况(类似于溢流坝)。
过水情况下的设计标准,显然应与一般不过水围堰挡全年洪水时的标准相同。
此标准主要用于堰体稳定分析和结构计算,也用于所有导流泄水道的过水能力校核。
挡水情况下的设计标准,一般以枯水期不过水为原则。
但具体选用什么样的挡水流量,应通过技术经济比较才能决定。
6. 采用分段围堰法导流时,如何确定纵向围堰的位置?选择纵向围堰位置,实际上就是要确定适宜的河床束窄度。
适宜的纵向围堰位置与以下主要因素有关。
⑴地形地质条件⑵水工布置⑶河床允许束窄度⑷导流过水要求⑸施工布置的合理性以上五个方面,仅仅是选择纵向围堰位置时应考虑的主要问题。
如果天然河槽呈对称形状,没有明显有利的地形地质条件可供利用时,可以通过经济比较方法选定纵向围堰的适宜位置,使一、二期总导流费用最小。
7.影响导流方式选择的因素有哪些?影响导流方式选择的主要因素有:⑴水文条件。
河流的水文特性,在很大程度上影响着导流方式的选择。
每种导流方式均有适用的流量范围。
除了流量大小外,流量过程线的特征、冰情和泥沙也影响着导流方式的选择。
例如,洪峰历时短而峰形尖瘦的河流,有可能采用汛期淹没基坑方式;含沙量很大的河流,一般不允许淹没基坑。
束窄河床和明渠有利于排冰;隧洞、涵管和底孔不利于排冰,如用于排冰,则在流冰期应为明流,而且应有足够的净空,孔口尺寸也不能过小。
⑵地形、地质条件。
宽阔的平原河道,宜采用分期导流或明渠导流。
河谷狭窄的山区河道,常用隧洞导流。
⑶枢纽类型及布置。
分期导流适用于混凝土坝枢纽。
因土坝不宜分段修建,且坝体一般不允许过水,故土坝枢纽一般不用分期导流,而多采用一次拦断法。
高水头水利枢纽的后期导流常需多种导流方式的组合,导流程序比较复杂。
例如,峡谷处的混凝土坝,前期导流可用隧洞,但后期(完建期)导流往往利用布置在坝体不同高程上的泄水孔。
高水头土石坝的前后期导流,一般是在两岸不同高程上布置多层导流隧洞。
如果枢纽中有永久性泄水建筑物,如隧洞、涵管、底孔、引水渠、泄水闸等,应尽量加以利用。
⑷河流综合利用要求。
分期导流和明渠导流较易满足通航、过木、排冰、过鱼、供水等要求。
采用分期导流方式时,为了满足通航要求,有些河流不能只分两期束窄,而要分成三期或四期,甚至有分成八期的。
我国某些峡谷地区的工程,原设计为隧洞导流,但为了满足过木要求,用明渠导流取代了隧洞导流。
这样一来,不仅遇到了高边坡深挖方问题,而且导流程序复杂,工期也大大延长了。
由此可见,在选择导流方式时,要解决好河流综合利用要求问题,并不是一件容易的事。
8. 如何进行施工导流方案的比较与选择?(1)初拟基本可行方案进行施工导流方案比较与选择之前,应拟订几种基本可行的导流方案。
拟订方案时,首先考虑可能采用的导流方式是分期导流还是一次拦断。
分期导流应研究分期多少,分段多少,先围哪一岸。
还要研究后期导流完建方式,是采用底孔、梳齿、缺口或未完建厂房;一次拦断方式是采用隧洞、明渠、涵管还是渡槽,隧洞或明渠布置在哪一岸。
另外,无论是分期,还是一次拦断,基坑是否允许被淹没,是否要采用过水围堰等。
在全面分析基础上,排除明显不合理的方案,保留几种可行方案或可能的组合方案。
当导流方式或大方案基本确定后,还要将基本方案进一步细化。
(2)方案技术经济指标的分析计算在进行方案比较时。
应着重从以下几个方面进行论证:导流工程费用及其经济性;施工强度的合理性;劳动力、设备、施工负荷的均衡性;施工工期,特别是截流、安装、蓄水、发电或其他受益时间的保证性;施工过程中河道综合利用的可行性;施工导流方案实施的可靠性等。
为此,在方案比较时.还应进行以下工作,包括水力计算、工程量计算与费用计算、拟定施工进度计划、施工强度指标计算与分析、河道综合利用的可能性与效果分析等工作。
(3)方案比较与选择根据上述技术经济指标,综合考虑各种因素,权衡利弊,分清主次。
既作定性分析,也作定量比较,最后选择出技术上可靠、经济上合理的实施方案。
在比较选择过程中,切忌主观臆断,轻率地确定方案。
在导流方案比较中,应以规定的完工期限作为统一基准。
在此基础上,再进行技术和经济比较。
既要重视经济上的合理性,也要重视技术上的可行性和进度的可靠性。
否则,也就没有经济上的合理性可言。
总之,应以整体经济效益最优为原则。
有条件时,应采用现代系统分析方法。
9. 围堰的平面布置应注意哪些问题?确定围堰堰顶高程时,应注意哪些问题?围堰的平面布置是一个很重要的问题。
如果平面布置不当,围护基坑的范围过大,不仅围堰工程量大,而且会增加排水设备容量和排水费用;范围过小,会妨碍主体工程施工,影响工期;如果分期导流的围堰外形轮廓不当,还会造成水流宣泄不畅,冲刷围堰及其基础,影响主体工程安全施工。
围堰的平面布置主要包括外形轮廓和堰内空间两个问题。
外形轮廓不仅与导流泄水建筑物的布置有关,而且取决于围堰种类、地质条件以及对防冲措施的考虑。
堰内空间,也即基坑范围大小,主要取决于主体工程的轮廓和相应的施工方法。
用分段围堰法导流时,上、下游围堰一般不与河床中心线垂直。
围堰的平面布置常呈梯形,既可使水流顺畅,同时也便于运输道路的布置和衔接。
当采用一次拦断法导流时,上、下游围堰不存在突出的绕流问题,为了减少工程量,围堰多与主河道垂直。
纵向围堰的堰顶高程,应与堰侧水面曲线相适应。
通常,纵向围堰顶面往往作成阶梯形或倾斜状,其上、下游高程分别与相应的横向围堰同高。
有冰情河道上的堰顶高程,尚应考虑冰塞、冰坝可能造成的壅水高度。
采用土石围堰时,围堰防渗体顶部应比静水位略高。
斜墙式超高值为0.8~0.6m;心墙式为0.6~0.3m。
10. 截流设计的主要问题有哪些?截流设计的主要问题有:截流时段和设计流量的确定;截流戗堤轴线和龙口位置的选择;截流方法选择;截流水力计算;材料种类、尺寸与数量的确定;截流施工规划;闭气止水等。
11.施工过程中水流控制的主要任务是什么?施工导流规划与设计的主要任务是什么?施工导流设计的主要任务是:在周密地分析研究水文、气象、地形、地质、水文地质、枢纽布置及施工条件等基本资料前提下,选定导流标准,划分导流时段,确定导流设计流量;选择导流方案及导流挡水、泄水建筑物的型式;确定导流建筑物的布置、构造与尺寸;拟定导流挡水建筑物的修建、拆除与泄水建筑物的堵塞方法。
