施工技术最全解析!碧桂园SSGF新建造技术成套工法!(内含视频)SSGF新建造技术是碧桂园集团推行的全新建造工艺,“SSGF”囊括了自愈合防水、爬架、铝模、全现浇外墙、高精度墙面、预制墙板、楼层节水系统、全穿插施工、高压水枪拉毛、PVC墙纸、整体卫浴、PC预制墙板等12项核心工艺,能缩短工期6~8个月。
碧桂园SSGF新建造技术成套工法建议在WIFI环境下观看(时长约7分钟)1碧桂园模块化预制内墙板工艺碧桂园SSGF新建造技术以快著称,快的内力源于碧桂园的建筑模块化,预制内墙板即是基于预先精细设计,实现内墙板工厂化预制,现场直接安装,兼具节约资源,安装简便,品质优良等多重优势。
预制墙板由水泥、陶粒、砂、水、外加剂等原料组成,内置冷拔低碳钢筋,经抽芯、高温蒸养等工序制成,具有强度高、耐火隔声等性能特点。
它有多种规格和板型,设计、运输、施工方便,可适用各类型建筑内外墙使用(住宅、写字楼、酒店、厂房等)。
预制内墙板经过预先精密设计,经工厂预制完成后,可直接运抵施工现场安装,辅以干拌砂浆、抗震胶垫、木楔、耐碱网格布等辅材,即可实现便捷安装,一次成型。
2碧桂园全现浇外墙工艺碧桂园全现浇外墙定义建筑外墙上及外墙以外所有传统设计中采用的砌体构件,如:剪力墙结构洞口的填充墙、窗台墙、阳台隔墙、阳台栏板、外立面线条或造型等,全部采用钢筋混凝土构件,与主体结构实现一次现浇。
通过铝模及结构拉缝技术实现全混凝土现浇外墙体系,对建筑外门窗洞口、防水企口、滴水线、空调板、阳台反坎、外立面线条等进行优化,主体结构一次浇筑成型,免除外墙二次结构和内外抹灰,实现结构自防水,减少外墙、窗边渗漏等质量隐患。
3碧桂园装配式构件工艺碧桂园装配式PC构件装配式混凝土结构,是相对于常见现浇混凝土结构而言,就是在工厂预制好混凝土构件,包括梁、板、柱、墙等,然后运输至现场进行吊装拼接,最终完成建筑物的现代建造产品。
按照产品功能划分,类型包括:预制承台模、预制地梁模、PC保温屋面板、PC路面铺贴、PC生活部品、飘窗、叠合楼板等。
【碧桂园】工艺样板实施过程质量标准2014-08-30 19:46 专业分类:建筑施工浏览数:8291、植筋质量标准⑴植筋锚入长度和抗拔强度应符合设计要求。
植筋位置要准确,拉结筋末端加90度弯钩。
⑵根据设计要求,确定植筋钻孔直径和植筋深度,清孔干净,植筋胶应饱满。
⑶拉结筋深入填充墙内长度应符合设计要求,不应小于700mm。
砼内植筋长度不小于10d和100mm的较大者。
2、构造柱(随砌体展示,并用标牌标注及工艺质量要求说明文件)⑴构造柱的设置要求、截面、配筋、砼标号均按结构设计说明施工①填充墙长度大于5米,或墙长超过层高2倍时,应设置钢筋砼构造柱。
构造柱柱中心距为5米或两倍层高中的小者。
②阳台及砖砌拦河、屋面女儿墙,每隔3米及转角处均设置构造柱。
③露台分户墙端设置构造柱及压顶梁。
⑵对于多、高层阳台构造柱,可同结构梁一同浇注,但必须确保顶端(结构梁底)为铰接,柱顶内外钢筋45度交叉即可形成铰接;⑶砌体(大于3m)无约束的端部必须增设构造柱。
3、抱框柱(随砌体展示,并用标牌标注及工艺质量要求说明文件)⑴大于1.2m进户门、大于2m的门窗洞口两侧应设置抱框柱;或按设计要求设置构造柱。
⑵根据各地区设计要求,截面为10cm×墙宽、砼标号C20、内配2Φ12,拉结筋2Φ6@300;⑶柱筋底部在结构板上生根,上部既可以同连系过梁连接,也可同结构梁铰接。
4、过梁⑴过梁设置、截面和配筋均按设计要求。
⑵两端搁置长度应确保:当墙厚≤24cm时,为37cm;当墙厚≥37cm 时,为24cm。
⑶施工洞≥30cm以上的预留洞必须设置过梁,过梁高不小于120、配筋、两端搁置长度同前。
5、窗台压顶(随砌体展示,并用标牌标注及工艺质量要求说明文件)⑴窗台压顶梁截面及配筋均按设计施工。
⑵当砌体材料为蒸压砌块时,嵌固长度应为240cm,当两侧设有框抱柱时,与框抱柱同时浇注,可不考虑嵌固长度;⑶结构找坡:压顶梁顶面必须向外找坡,坡度>6%。
碧桂园绿化景观工程施工一、概述碧桂园绿化景观工程是碧桂园集团在建筑施工中非常重要的一环,通过绿化景观工程的设计和施工,可以提升项目的整体品质,增加居住环境的舒适度,并为居民创造一个美丽宜居的生活环境。
碧桂园集团一直以来高度重视绿化景观工程的施工质量,力求将自然与人文完美融合,为社会打造更美好的生活空间。
二、工程内容碧桂园绿化景观工程包括植物配置、园林景观设计、水景建设、雕塑艺术等多个方面。
其中,植物配置是整个绿化景观工程的核心内容,通过合理选择植物种类和布局,可以打造出多样化的景观效果,提升项目的绿化水平。
园林景观设计则是对整个项目绿化景观进行规划和设计,通过合理的布局和景观元素的搭配,使绿化景观更加丰富多彩。
水景建设是通过引入水体元素,如喷泉、人工湖等,增加项目的空间层次感和陶冶人的情操。
雕塑艺术则是为绿化景观增添艺术氛围,打造出独具特色的景观标志。
三、施工流程碧桂园绿化景观工程施工的整个流程一般分为规划设计、土方修整、植物配置、水景建设、雕塑艺术等多个环节。
1.规划设计:在进行绿化景观工程施工之前,需要进行规划设计,确定整个工程的设计方案和施工路线。
在规划设计过程中,需要充分考虑项目的整体情况和周边环境,确定植物的种类、数量和布局,以及水景和雕塑的位置和尺寸。
2.土方修整:土方修整是绿化景观工程施工的第一步,通过对地形和地貌的调整,使土地表面平整,为后续植物配置和水景建设创造良好的环境条件。
3.植物配置:植物配置是整个绿化景观工程的核心环节,根据设计方案,选择适合当地气候和土壤条件的植物,进行植物的种植和布置。
在植物配置过程中,需要注意植物的栽培和保养,确保植物的生长健康。
4.水景建设:水景建设是绿化景观工程的重要组成部分,通过引入水体元素,如喷泉、人工湖等,增加项目的空间层次感和视觉效果。
在水景建设过程中,需要考虑水体的循环和保养,以确保水景的持续运行和良好效果。
5.雕塑艺术:雕塑艺术是绿化景观工程的点睛之笔,通过引入雕塑元素,为绿化景观增添艺术氛围,打造出独具特色的景观标志。

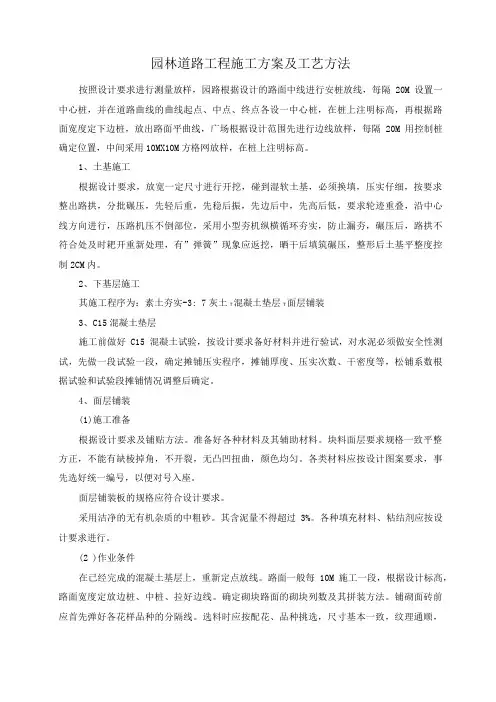

园林道路工程施工方案及工艺方法按照设计要求进行测量放样,园路根据设计的路面中线进行安桩放线,每隔20M设置一中心桩,并在道路曲线的曲线起点、中点、终点各设一中心桩,在桩上注明标高,再根据路面宽度定下边桩,放出路面平曲线,广场根据设计范围先进行边线放样,每隔20M用控制桩确定位置,中间采用10MX10M方格网放样,在桩上注明标高。
1、土基施工根据设计要求,放宽一定尺寸进行开挖,碰到湿软土基,必须换填,压实仔细,按要求整出路拱,分批碾压,先轻后重,先稳后振,先边后中,先高后低,要求轮迹重叠,沿中心线方向进行,压路机压不倒部位,采用小型夯机纵横循环夯实,防止漏夯,碾压后,路拱不符合处及时耙开重新处理,有”弹簧”现象应返挖,晒干后填筑碾压,整形后土基平整度控制2CM内。
2、下基层施工其施工程序为:素土夯实-3: 7灰土T混凝土垫层T面层铺装3、C15混凝土垫层施工前做好C15混凝土试验,按设计要求备好材料并进行验试,对水泥必须做安全性测试,先做一段试验一段,确定摊铺压实程序,摊铺厚度、压实次数、干密度等,松铺系数根据试验和试验段摊铺情况调整后确定。
4、面层铺装(1)施工准备根据设计要求及铺贴方法。
准备好各种材料及其辅助材料。
块料面层要求规格一致平整方正,不能有缺棱掉角,不开裂,无凸凹扭曲,颜色均匀。
各类材料应按设计图案要求,事先选好统一编号,以便对号入座。
面层铺装板的规格应符合设计要求。
采用洁净的无有机杂质的中粗砂。
其含泥量不得超过3%。
各种填充材料、粘结剂应按设计要求进行。
(2 )作业条件在已经完成的混凝土基层上,重新定点放线。
路面一般每10M施工一段,根据设计标高,路面宽度定放边桩、中桩、拉好边线。
确定砌块路面的砌块列数及其拼装方法。
铺砌面砖前应首先弹好各花样品种的分隔线。
选料时应按配花、品种挑选,尺寸基本一致,纹理通顺,并分类存放,待铺贴时取用。
分块排列布置要求对称,缝子要求贯通。
(3 )操作工艺①铺贴前对铺装材料的规格、尺寸、外观质量、色泽进行预选。
碧桂园SSGF工业化建造体系全流程标准做法详解薄抹灰全流程标准一、目的为配合穿插施工高品质要求,明确薄抹灰工艺的标准做法。
提高抹灰实测实量、观感质量、现场整洁度,从而提升客户对于工程质量的满意度。
二、适用范围适用于碧桂园集团所有薄抹灰工艺的SSGF工业化建造体系项目。
三、编制说明(一)原则上要求所有拟采用薄抹灰工艺的项目均按此做法执行;(二)本标准做法的前提条件是采用高精度砌块施工工艺,砌筑工程质量需满足本企业的最新技术要求。
四、施工工具五、材料选择1、材料要求抹灰材料必须使用聚合物抗裂抹面砂浆;抹灰材料须具有良好的保水性、粘结强度、抗压强度和耐久性;2、抹灰型轻质砂浆主要性能指标六、施工工艺及要点(一)施工工艺1、基层杂物清除、毛化处理,线槽、孔洞先修补平整,墙基面浇水湿润,不同材质交接处要求挂耐碱玻纤网,每边宽度至少100mm;2、采用激光仪进行放线,在地面上弹出控制线,用以控制墙面垂直度、平整度、方正度等;3、冲筋。
使用激光扫平仪配合打点,门垛边、窗洞边、阳角边等位置100~150mm处必须做冲筋条。
冲筋间距1.3~1.5米,厚度为抹灰层厚度,宽度30~50mm;点这免费下载施工技术资料4、抹面。
用抹子刮一道、找平,再用2M铝合金刮尺垂直、水平刮找一遍;5、成型,进行实测实量并数据上墙,加强质量控制。
(二)施工控制要点1.户内、公共部位、消防楼梯间,墙面抹灰厚度要求≤5mm。
2.结构施工时,与砌体交接的部位,要先预留100mm(宽)×8~10mm(深)的压槽,以便抹灰时挂网(规格160g/m2玻纤网)处理。
3.冲筋条两侧抹灰须压紧压实,不留空腔气泡。
4.踢脚线部位抹灰基层清理要仔细,抹灰面收平时动作要慢,防止刮尺将灰带起而引起的空鼓。
5.厨卫间、公共部位等贴砖墙面,使用聚合物抹面抗裂砂浆进行抹灰。
6.铝合金、入户门、防火门边收口时,需压住边框5mm。
7.需做保温的墙面,保温材料的选用及厚度由设计确定。

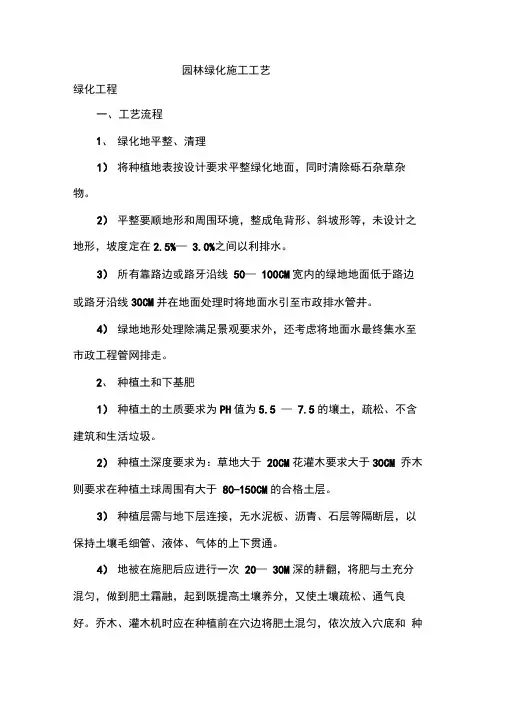

园林绿化施工工艺绿化工程一、工艺流程1、绿化地平整、清理1)将种植地表按设计要求平整绿化地面,同时清除砾石杂草杂物。
2)平整要顺地形和周围环境,整成龟背形、斜坡形等,未设计之地形,坡度定在2.5%—3.0%之间以利排水。
3)所有靠路边或路牙沿线50—100CM宽内的绿地地面低于路边或路牙沿线30CM并在地面处理时将地面水引至市政排水管井。
4)绿地地形处理除满足景观要求外,还考虑将地面水最终集水至市政工程管网排走。
2、种植土和下基肥1)种植土的土质要求为PH值为5.5 —7.5的壤土,疏松、不含建筑和生活垃圾。
2)种植土深度要求为:草地大于20CM花灌木要求大于30CM 乔木则要求在种植土球周围有大于80-150CM的合格土层。
3)种植层需与地下层连接,无水泥板、沥青、石层等隔断层,以保持土壤毛细管、液体、气体的上下贯通。
4)地被在施肥后应进行一次20—30M深的耕翻,将肥与土充分混匀,做到肥土霜融,起到既提高土壤养分,又使土壤疏松、通气良好。
乔木、灌木机时应在种植前在穴边将肥土混匀,依次放入穴底和种植池。
3、挖苗起苗时间和栽植时间紧密配合,做到当天起运,当天栽植。
为了挖掘方便,起苗前1-3天可适当浇水使泥土松软。
起苗时,常绿苗应当带有完整的根团土球,土球散落的苗木成活率会降低。
土球的大小一般可按树木胸径的10倍左右确定,对于特别难成活的树种要考虑加大土球。
土球高度一般可比宽度少-10CM为了减少树苗水分蒸腾,提高移栽成活率,掘苗后,装车前应进行粗落修剪。
4、定点放线1)在苗木栽前应严格按照设计图纸和图纸会审纪要进行定点放线。
2)乔木的定点以用皮尺、测绳等,按设计的位置钉木桩作为定植和栽植的依据,定点时如遇沙井、管道等障碍物应躲开,不应拘泥设计的尺寸,而应灵活地进行调整,并且在每株株位的中心用用油漆等标记物做上醒目标记,作定位标记。
3)成片绿地的定点放线可利用测量仪器,或者使用网格法放线,先在地面上用皮尺、测绳等工具按照设计图上的相应比例等距离划好正方格,方格可用白灰画,也可钉桩挂线,然后利用这些方格线作纵横坐标,正确地在地上定点定位,钉上木桩或撒上白灰标明;保证放线地点准确,线路顺畅,面积、大小合格。
探析园林绿化施工工艺及技术要点摘要:园林绿化已经成为城市规划建设的重要组成部分,作为城市环境保护的重要内容,在一定程度上缓解了城市环境问题,改善城市市容,美化环境,净化空气,降低城市噪音以及调节气候,还大大提高了人们的生活品质。
园林绿化施工在园林绿化工程中是一项非常重要的工作,施工质量直接影响景观设计的效果,园林工程施工人员必须要把握好施工技术的要点,才能最终提升整体施工的水平。
关键词:园林绿化;施工工艺;技术要点市政园林绿化的工程特点市政园林绿化建设作为推动城市总体发展的保障条件,需要加强对市政园林绿化工程重视,在建设过程中需要提前做好规划,充分了解市政园林绿化工程具有的特征,因此市政园林绿化的建设有以下几个特点:(1)生态园林目标的建设。
生态园林是人们日常生活中不可缺少的重要场所,因为社会经济与科技快速发展产生的影响,会对空间环境造成一定的损害,使人们面临着严重的环境问题,同时生态问题也普遍存在。
当前,在园林工程施工过程中,需要按照国家可持续发展原则,因为市政园林绿化在园林绿化中属于核心内容,需要将可持续发展得到有效落实。
(2)园林工程建设过程中需要融入园林艺术思想。
市政园林是市政容貌不可缺少的构成部分,在施工过程中既需要充分发挥园林建设的绿化作用,同时还需要呈现出其具有的艺术,体现出园林绿化当中的审美价值,在园林建设过程中还需要运用艺术设计,系统整合工程设计。
(3)市政园林绿化对象具有一定的特殊性。
因为市政园林绿化工程在施工期间,从绿化方面来看,草坪、景观花卉、观赏动物等都是在施工工程中需要的生命物体,市政园林工程建设的整体是很多种生物组合而成,如:植物、动物等,形成一个小型的生态环境领域,和其他单一种植业之间存在的主要差别是其绿化对象具有一定的特殊性。
园林绿化施工工艺及技术要点场地平整在场地平整中要做好以下工作:及时清除施工区域内的障碍物、杂物;人工修正机械无法作业的部位、边坡,使其符合施工作业要求;土方开挖时要进行周边建筑物、临近道路的沉降监测、移位观测,以免出现下沉、变形,影响到后期施工;若发现文物、古墓则应妥善保护,并及时上报相关管理部门;若发现永久性标桩、地震部门设置的长期观测点,也要加以保护。
