隔离开关更换施工技术方案
- 格式:doc
- 大小:41.50 KB
- 文档页数:3
湖南省电厂技术工作(方案、措施、汇报、请示、总结)汇报题目: 220kV升压站刀闸传动机构改造方案编写:审核:审定:同意:11月08 日220kV升压站刀闸传动机构改造方案1.引言:我厂220KV升压站内旳隔离开关由于使用时间长, 出现了多种缺陷, 由于没有对刀闸旳传动机构进行解体大修, 以致产生了目前隔离刀闸普遍操作困难等缺馅。
2.现实状况分析:220kV升压站目前共有隔离刀闸29组, 其中GW7型隔离刀闸22组, GW16型隔离刀闸7组, 自95年投产运行以来, 刀闸连杆机构锈蚀变形较严重, 由于没有对刀闸旳传动机构进行解体大修, 以致产生了目前隔离刀闸普遍操作困难等缺馅严重影响机组安全运行。
3.改善方案:a.对刀闸传动机构进行改造, 更换动、静触头及导电部分, 将触指额定电流从1600A提高至A;b.更换原旧旳电动操作机构箱;c.轴承底座装配更换;d.刀闸其他部位进行完善化处理;e.对各传动部位进行润滑处理, 各金属表面进行防腐处理;f.刀闸调试, 机构内有关刀闸旳信号进行检查调试;4.施工技术措施:(1)准备好刀闸从传动机构改造所需备品、工具及材料, 如主刀闸带电部分(包括刀闸静触头、动触头、动触头连杆)、管子钳、润滑脂、呆扳手、套筒扳手、内六角扳手、清洗剂等;(2)办理工作票, 经检查安措无误后, 办理工作票动工;(3)在工作负责人旳监护下, 在刀闸底座高度及上支撑瓷瓶底部高度搭设检修平台;(4)确认断开刀闸控制箱旳操作电源及动力电源后, 开始拆卸刀闸主闸刀旳带电部分, 并记录好动、静触头与连接杆旳安装尺寸;(5)清洗瓷瓶顶部连接螺孔, 将新刀闸带电部分别安装就位, 静触头装配固定在两边瓷瓶上端, 导电杆装配固定在中间瓷瓶上端, 并安装好触架接地静触头装配;(6)用摇把手动分合刀闸, 调整导电杆旳长度和动触头与触指面平行度, 使动触头合闸位置时, 插入触指旳深度为70±5mm, 并使每一种触指旳前后两点与动触头和静触头都能保持良好旳接触后, 紧固好动触头与导电杆旳连接螺栓;(7)用摇把手动分、合刀闸, 检查操动机构及传动系统旳动作状况, 在运动部分加润滑剂, 检查刀闸三相似期性, 如不一样期, 调整刀闸底座下端旳四连杆, 并对转动瓷瓶底部旳轴承座内加润滑脂(润滑油), 量取同一相刀闸下部两连杆旳长度, 使其差值不超过5mm, 如仍不能同期, 松开转动瓷瓶底部旳固定螺栓, 调整转动瓷瓶, 使其三相分闸同期性≤20mm;(8)用摇把手动分刀闸, 观测主闸刀旳动作状况, 测量机构到分闸位置时, 每个断口旳有效距离应不不不小于1.15m, 用摇把手动合刀闸, 机构到合闸位置时隔离开关静触头与电动杆应基本成一直线;(9)清洗刀闸三相刀闸旳上、下支撑瓷瓶, 并检查瓷瓶旳完好性;(10)联络控制部电控人员, 对刀闸主闸刀回路电阻及接地闸刀回路电阻, 使其符合试验规程;(11)联络运行人员, 送上刀闸控制箱动力及操作电源, 电动分合刀闸, 检查主刀闸旳分合状况及辅助接点旳转换状况。
10KV线路耐张线夹与开关更换及通道清理工程三措一案二0一四年月批准:年月日审核:年月日编写:年月日一、编写依据(1)、国家电网公司输变电工程施工项目部标准化工作手册(2)、国家电网基建《国家电网公司基建安全管理规定》〔2011〕1753号(3)、国家电网基建《国家电网公司基建质量管理规定》〔2011〕1759号(4)、国家电网基建国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)〔2011〕1758号(5)、工程合同、设计文件对项目工期目标的要求(6)、与该工程相关的当地行政法规,(7)、企业的质量目标、安全目标,生产要素配置,进度安排计划。
一、工程概况对10kV宏源533、达斯535线双回;鸿利547、金瑞538线双回;欧人531、闽峰549线双回;南翔530、笔业551线双回的隐患进行整治。
1、更换耐张线夹(原裸导线的耐张线夹更换为绝缘导线的耐张线夹),数量480只左右。
2、对线路的全部搭接点(如并沟线夹、验电环、防雷金具、开关等)进行行登杆检查,对检查过程中发现有安全隐患的进行整改。
3、对线路增设接地环电环(视现场勘察后确定安装数量及位置)。
4、对线路进行通道清理。
5、地形、地质及交通情况本工程地形为:平地100%,车辆运输:3公里,人力运输:0.1公里。
工程目标(一)安全施工目标(一)不发生较大人身伤亡事故。
(二)不发生基建原因引起的重大电网及设备事故。
(三)不发生重大施工机械设备损坏事故。
(四)不发生有人员责任的重大火灾事故。
(五)不发生重大环境污染事件。
(六)不发生负主要责任的特大交通事故。
(七)不发生基建原因造成对社会有重大影响的安全事件。
(二)质量目标(一)工程“零缺陷”移交。
(二)按公司规定实现工程达标投产及创优目标。
(三)“标准工艺”应用率达到公司要求。
(四)不发生下列及以上质量事件。
1. 设备在安装、调试期间,由于保管、操作不当,造成设备严重损坏需返厂进行返修处理,但不影响设备的正常使用和工程寿命;2. 由于工艺差错、构件规格和加工问题,造成批量返工。
升压站电气设备安装施工方案2024年05月目录一、适用范围 (2)二、编制依据 (2)三、升压站构架及电气设备施工 (2)3.1 升压站构架施工 (3)3.2 电气安装施工方法 (4)四、职业健康、安全环境、文明施工措施 (8)一、适用范围1.1、适用范围适用于XX项目110k升压站工程电气安装使用。
二、编制依据1、《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GB 50148-20102、《电气装置安装工程母线装置施工及验收规范》GB 50149-20103、《电气装置安装工程低压电器施工及验收规范》GB50254-20144、《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-20145、《电气装置安装工程高压电器施工及验收规范》GB 50147-20106、《电气装置安装工程电气设备交接试验标准》GB 50150-20167、《110kV屋外配电装置》、《主变压器安装》设计图纸8、设备厂家的技术要求9、《国家电网公司输变电工程标准工艺》工艺标准库(2012年版)10、《质量通病防治措施》11、《输变电工程建设标准强制性条文实施规程》(Q/GDW248-2016)三、升压站构架及电气设备施工3.1、升压站构架施工3.1.1、施工准备对架构杆、设备杆等加工件进行验收,复查基础尺寸,达到规范及图纸要求,其施工流程图如下:3.1.2、排焊及连接架构杆、设备杆、钢梁在搬运过程中,严禁急剧坠落碰撞,以防造成变形、损坏。
排杆时,仔细核对杆型是否符合设计要求,并对其复检,保证弯曲度在规范之内,八形杆两根杆长度应一致。
A型杆排杆尽可能靠近基础以便吊装。
杆焊接时,对口焊接处间隙过大要用气割,严禁用金属物等填充,焊接先对称点焊4点以上,然后对称交叉施焊,焊口处进行防腐处理,焊完应检验其弯曲度。
分段钢梁在吊装位置附近组装,以便于起吊。
3.1.3、构架组立本工程构架主要采用20t吊车进行组立,起吊前应准备合格的起吊工具及拉线。
《变电站设备定期检修施工方案》一、项目背景随着电力需求的不断增长,变电站作为电力系统的重要组成部分,其稳定运行至关重要。
为确保变电站设备的安全可靠运行,提高供电质量,特制定本定期检修施工方案。
本次检修将对变电站内的变压器、断路器、隔离开关、互感器等主要设备进行全面检查、维护和修理,以消除设备潜在的故障隐患,延长设备使用寿命,保障电力系统的安全稳定运行。
二、施工步骤1. 施工准备阶段(1)成立检修施工领导小组,明确各成员职责,制定详细的施工计划和安全措施。
(2)组织施工人员进行安全培训和技术交底,确保施工人员熟悉施工流程和安全注意事项。
(3)准备好施工所需的工具、设备和材料,对其进行检查和调试,确保其性能良好。
(4)办理工作票和操作票,做好停电、验电、接地等安全措施。
2. 设备检查阶段(1)变压器检查- 检查变压器的外观,有无渗漏油、变形等现象。
- 测量变压器的绕组绝缘电阻、直流电阻和变比。
- 检查变压器的冷却系统,确保风扇、油泵等设备运行正常。
- 检查变压器的瓦斯保护、压力释放阀等保护装置,确保其动作可靠。
(2)断路器检查- 检查断路器的外观,有无锈蚀、变形等现象。
- 测量断路器的绝缘电阻、分合闸时间和同期性。
- 检查断路器的操作机构,确保其动作灵活、可靠。
- 检查断路器的灭弧室,有无烧伤、漏气等现象。
(3)隔离开关检查- 检查隔离开关的外观,有无锈蚀、变形等现象。
- 测量隔离开关的绝缘电阻。
- 检查隔离开关的触头,有无烧伤、接触不良等现象。
- 检查隔离开关的操作机构,确保其动作灵活、可靠。
(4)互感器检查- 检查互感器的外观,有无渗漏油、变形等现象。
- 测量互感器的绝缘电阻、变比和极性。
- 检查互感器的二次回路,确保其接线正确、可靠。
3. 设备维护阶段(1)变压器维护- 对变压器进行清扫,清除表面积尘和油污。
- 对变压器的渗漏油部位进行处理,更换密封件。
- 对变压器的绕组进行干燥处理,提高绝缘性能。
第1篇一、工程概况本工程为XX地区电网改造项目,主要包括新建输电线路、变电站、配电线路等。
工程总投资XX亿元,预计工期XX个月。
为确保工程顺利进行,特制定本施工方案。
二、施工组织1. 施工单位:XX电力建设有限公司2. 施工现场负责人:XX3. 施工人员:XX人4. 施工时间:自2022年X月X日起至2023年X月X日止三、施工准备1. 技术准备(1)熟悉设计图纸,了解工程特点、技术要求。
(2)组织施工人员进行技术培训,提高施工技能。
(3)制定施工方案,明确施工步骤、质量要求、安全措施等。
2. 材料准备(1)根据工程需求,提前采购所需材料,确保材料质量。
(2)材料进场后,进行验收、检验,确保符合质量标准。
3. 施工设备准备(1)提前准备施工设备,如塔吊、挖掘机、运输车等。
(2)对施工设备进行检验、保养,确保设备正常运行。
4. 施工现场准备(1)明确施工现场范围,划分施工区域。
(2)设置警示标志,确保施工安全。
(3)做好施工用水、用电、排水等配套设施。
四、施工步骤1. 施工准备阶段(1)完成施工图纸审核、设计变更等工作。
(2)组织施工人员进行技术交底,明确施工要求。
(3)完成施工材料、设备的采购、验收工作。
2. 施工阶段(1)输电线路施工1)基础施工:根据设计要求,进行基础开挖、混凝土浇筑、钢筋绑扎等工作。
2)塔架施工:根据设计要求,进行塔架组立、导线架设、接地等工作。
(2)变电站施工1)土建施工:完成变电站基础开挖、混凝土浇筑、钢筋绑扎等工作。
2)电气设备安装:完成变压器、断路器、隔离开关等电气设备的安装、调试工作。
(3)配电线路施工1)线路施工:完成配电线路的架设、接地等工作。
2)设备安装:完成配电箱、计量箱等设备的安装、调试工作。
3. 工程验收阶段(1)完成施工资料整理,进行工程自检。
(2)邀请相关单位进行工程验收,确保工程质量。
五、质量要求1. 严格按照设计图纸、规范标准进行施工。
2. 材料质量符合国家相关标准。

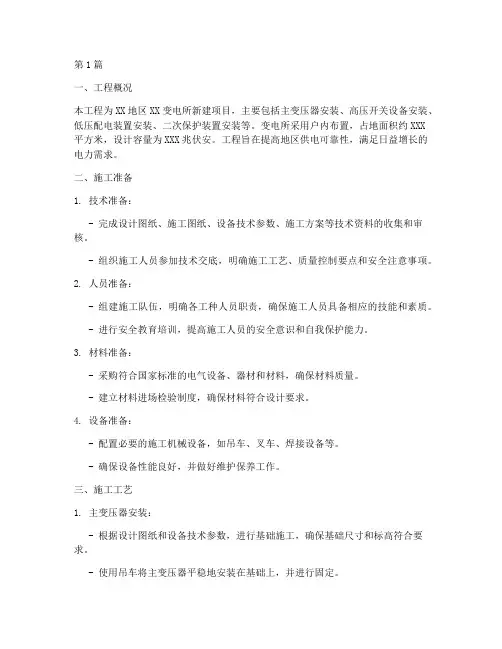

第1篇一、工程概况本工程为XX地区XX变电所新建项目,主要包括主变压器安装、高压开关设备安装、低压配电装置安装、二次保护装置安装等。
变电所采用户内布置,占地面积约XXX平方米,设计容量为XXX兆伏安。
工程旨在提高地区供电可靠性,满足日益增长的电力需求。
二、施工准备1. 技术准备:- 完成设计图纸、施工图纸、设备技术参数、施工方案等技术资料的收集和审核。
- 组织施工人员参加技术交底,明确施工工艺、质量控制要点和安全注意事项。
2. 人员准备:- 组建施工队伍,明确各工种人员职责,确保施工人员具备相应的技能和素质。
- 进行安全教育培训,提高施工人员的安全意识和自我保护能力。
3. 材料准备:- 采购符合国家标准的电气设备、器材和材料,确保材料质量。
- 建立材料进场检验制度,确保材料符合设计要求。
4. 设备准备:- 配置必要的施工机械设备,如吊车、叉车、焊接设备等。
- 确保设备性能良好,并做好维护保养工作。
三、施工工艺1. 主变压器安装:- 根据设计图纸和设备技术参数,进行基础施工,确保基础尺寸和标高符合要求。
- 使用吊车将主变压器平稳地安装在基础上,并进行固定。
- 进行变压器注油、抽真空、热油循环等调试工作。
2. 高压开关设备安装:- 按照设计图纸,进行高压开关柜、断路器、隔离开关等设备的安装。
- 确保设备安装位置准确,连接可靠。
- 进行设备调试,确保设备性能良好。
3. 低压配电装置安装:- 安装低压配电柜、母线、电缆等设备。
- 确保设备安装位置合理,连接牢固。
- 进行设备调试,确保设备运行正常。
4. 二次保护装置安装:- 安装继电器、保护屏、监控设备等二次保护装置。
- 确保装置安装位置正确,连接可靠。
- 进行装置调试,确保保护功能正常。
四、质量控制1. 严格执行国家相关标准和规范,确保工程质量。
2. 加强施工过程中的质量检查,发现问题及时整改。
3. 对关键工序进行验收,确保工程质量符合设计要求。
五、安全管理1. 严格执行国家有关安全生产的法律法规,确保施工安全。
35KV开关柜安装施工方案工程名称:菏泽市无量光伏发电有限公司20MWP光伏发电项目编号:CYQQ—HNAK-1-1-024本表由施工单位填写,经监理单位批复后,建设单位、监理单位、施工单位各保存一份(含方案及措施)菏泽市无量光伏发电有限公司20MWP光伏发电项目35KV开关柜安装施工方案施工项目部(章)_2016_ 年_8月批准:____________ ________年____月____日审核:____________ ________年____月____日编写:____________ ________年____月____日目录1. 适用范围 (2)2.编写依据 (2)3.作业流程 (2)4.作业准备 (3)4。
1 人员配备 (3)4。
2 工器具及仪器仪表配置 (3)5.作业方法 (4)6.安健环控制措施 (6)7。
质量控制措施及检验标准 (7)1。
适用范围本作业指导书适用于变电站内35kV 小车式、固定式高压开关柜的安装作业。
2。
编写依据表2-1 引用标准及规范名称3。
作业流程3。
1 作业(工序)流程图图3-1 作业流程图4. 作业准备4.1 人员配备表4-1作业人员配备注:作业人数根据具体工程量规模配备。
4。
2 工器具及仪器仪表配置表4—2 主要工器具及仪器仪表配置5.作业方法5。
1施工准备5。
1.1技术准备:按规程、厂家安装说明书、图纸、设计要求及施工措施对施工人员进行技术交底,交底要有针对性;5.1。
2人员组织:技术负责人、安装负责人、安全质量负责人和技术工人;5.1。
3机具的准备:按施工要求准备机具并对其性能及状态进行检查和维护;5.1.4施工材料准备:焊条、螺栓、油漆等.5。
2基础检查5.2。
1 用经纬仪及钢卷尺对开关柜基础进行核对尺寸,检查基础槽钢长度、宽度、标高及相对位置是否符合设计要求,以及检查基础槽钢的直线度和水平度,误差不得超过允许值;检查高压及控制电缆的孔洞是否对应开关柜的排列布置。

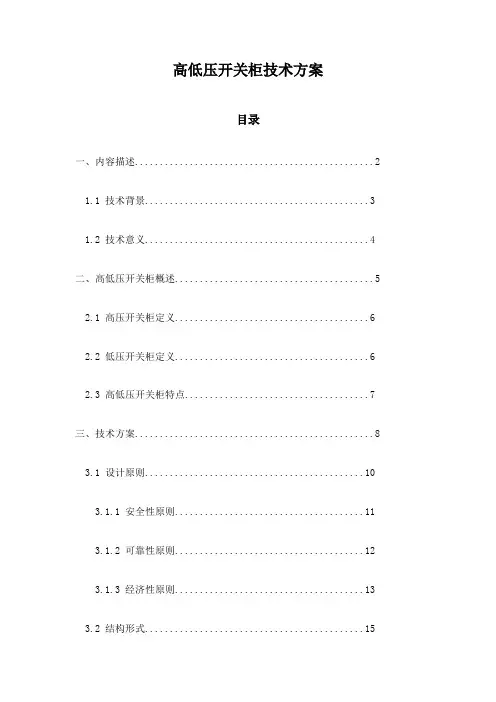

高低压开关柜技术方案目录一、内容描述 (2)1.1 技术背景 (3)1.2 技术意义 (4)二、高低压开关柜概述 (5)2.1 高压开关柜定义 (6)2.2 低压开关柜定义 (6)2.3 高低压开关柜特点 (7)三、技术方案 (8)3.1 设计原则 (10)3.1.1 安全性原则 (11)3.1.2 可靠性原则 (12)3.1.3 经济性原则 (13)3.2 结构形式 (15)3.2.1 固定式结构 (15)3.2.2 移动式结构 (17)3.2.3 分体式结构 (18)3.3 电气设计 (19)3.3.1 主电路设计 (21)3.3.2 控制电路设计 (22)3.3.3 保护电路设计 (23)3.4 控制系统 (24)3.4.1 操作机构 (25)3.4.2 传感器 (27)3.4.3 控制器 (28)3.5 安装与调试 (29)3.5.1 安装步骤 (30)3.5.2 调试过程 (31)四、应用案例 (32)4.1 工业企业 (33)4.2 商业建筑 (35)4.3 其他领域 (37)五、结论与展望 (38)一、内容描述设计原则:根据国家相关标准和规范,结合项目的实际需求,制定合理的设计原则,确保高低压开关柜的安全、可靠、经济和环保。
结构要求:详细说明高低压开关柜的结构型式、尺寸、材料、焊接、连接等方面的要求,以满足工程实际需要。
电气系统:介绍高低压开关柜的主要电气元件(如断路器、接触器、继电器等)的选择、布置、接线等方面的技术要求,确保电气系统的正常运行。
安全措施:阐述高低压开关柜在设计、制造、安装和使用过程中应采取的安全措施,包括防护等级、防潮防腐、接地保护等方面的要求。
安装与调试:提供高低压开关柜的安装方法、步骤和技术要求,以及安装后的调试方法和注意事项,确保设备的顺利投运。
维护与保养:介绍高低压开关柜的日常维护、检查、故障排除和更换部件的方法,延长设备的使用寿命。
环境保护:针对高低压开关柜在设计、制造、使用和废弃处理过程中可能产生的环境污染问题,提出相应的控制措施和建议。
2014年阳江供电局公变计量箱更换维修工程施工施工组织设计(方案)工程编号:031700MS62140628工程名称:2014年阳江供电局公变计量箱更换维修工程施工建设单位:广东电网公司阳江供电局计量中心监理单位:阳江市恒源工程咨询有限公司施工单位:阳江市粤能电力安装工程有限公司编制日期:2014年5月批准:审核:编写:施工单位:阳江市粤能电力安装工程有限公司目录第一章、工程概况及特点 (1)一、工程概况 (1)(一)工程简述 (1)(二)工程内容 (1)(三)施工现场平面布置图 (1)二、影响施工的主要和特殊环节 (1)三、编制依据 (2)(一)工程的施工招标文件、设计图纸 (2)(二)建设单位对本工程的相关规定和要求 (2)(三)工程相关的国家、行业标准及规程规范 (2)第二章、施工现场组织机构 (3)一、组织机构关系图 (3)(一)项目部组织机构图 (3)(二)施工组织机构人员职责 (3)第三章、工期及施工进度计划 (6)一、工期规划及要求 (6)(一)工期总体规划 (6)(二)进度计划横道图(附图2) (6)(三)确保工期的主要措施 (6)(四)计划控制 (7)1 控制程序 (7)2 控制方法 (7)3 控制制度 (7)第四章、施工方案 (7)一、施工准备 (7)(一)技术准备 (7)(二)材料准备 (8)(三)施工机具配备 (8)(四)施工场地准备 (9)(五)其它资源配置 (10)二、施工工序总体安排 (10)(一)施工工序汇总表 (11)(二)主要施工流程 (11)(三)重大工程变更流程 (12)三、电气设备安装主要工序施工方法和流程 (13)(一)变台计量装置安装 (13)(二)变台计量装置箱内二次结线及信号线接入 (13)(三)远程调试 ...................................................................... 错误!未定义书签。

第1篇一、工程概况本工程为某地区电力公司新建变电站电力成套设备安装工程。
工程内容包括主变压器、断路器、隔离开关、负荷开关、电流互感器、电压互感器、避雷器、母线、电缆等设备的安装及调试。
工程地点位于某市某区,工程规模较大,施工周期约6个月。
二、施工准备1. 施工组织设计(1)施工组织结构:成立项目施工经理部,下设施工技术组、质量保证组、安全监督组、材料设备组、财务组等部门。
(2)施工人员配置:根据工程规模和施工内容,配置相应的施工人员,包括施工技术员、质量员、安全员、电工、焊工、起重工等。
2. 施工现场准备(1)施工现场平整、排水畅通,满足施工要求。
(2)施工现场设置安全警示标志,确保施工安全。
(3)施工现场搭建临时设施,如办公室、宿舍、食堂等。
3. 材料设备准备(1)按照设计要求,采购合格的主变压器、断路器、隔离开关、负荷开关、电流互感器、电压互感器、避雷器、母线、电缆等设备。
(2)设备到场后,进行验收,确保设备质量符合要求。
(3)准备施工所需的工具、器材、原材料等。
4. 施工技术准备(1)组织施工人员进行技术培训,确保施工人员掌握施工工艺和技术要求。
(2)编制施工方案,明确施工工艺、质量控制、安全措施等。
(3)制定设备安装及调试计划,确保工程进度。
三、施工工艺1. 施工流程(1)施工准备:按照施工组织设计,完成施工人员、材料设备、施工现场的准备工作。
(2)设备安装:按照设计要求,依次进行主变压器、断路器、隔离开关、负荷开关、电流互感器、电压互感器、避雷器、母线、电缆等设备的安装。
(3)设备调试:完成设备安装后,进行设备调试,确保设备运行正常。
(4)工程验收:完成施工任务后,进行工程验收,确保工程质量符合要求。
2. 施工工艺(1)设备安装1)主变压器安装:按照设备说明书,进行设备就位、固定、接地等操作。
2)断路器、隔离开关、负荷开关安装:按照设备说明书,进行设备就位、固定、接地等操作。
3)电流互感器、电压互感器安装:按照设备说明书,进行设备就位、固定、接地等操作。

第1篇一、工程背景随着我国经济的快速发展,电力需求不断增长,电力系统规模不断扩大。
为了确保电力系统的安全稳定运行,提高供电质量,定期对变电站进行清扫工作至关重要。
本方案旨在制定一套科学、合理、高效的变电清扫施工方案,以确保变电站的清洁、整洁,提高变电站的运行效率。
二、施工目的1. 清除变电站内外的灰尘、杂物,确保设备运行环境整洁。
2. 消除设备表面的油污、锈蚀,延长设备使用寿命。
3. 预防因灰尘、杂物导致的设备故障,保障电力系统安全稳定运行。
4. 提高变电站的运行效率,降低运行成本。
三、施工范围1. 变电站内所有电气设备、构架、支架、电缆、接地网等。
2. 变电站外环境,包括围墙、绿化带、道路等。
四、施工准备1. 组织准备(1)成立施工小组,明确各成员职责。
(2)制定施工计划,明确施工时间、步骤、质量要求等。
(3)召开施工动员大会,对施工人员进行技术交底和安全教育。
2. 物资准备(1)清扫工具:扫帚、拖把、刷子、高压水枪、清洁剂等。
(2)防护用品:安全帽、防护眼镜、手套、防尘口罩等。
(3)其他物资:梯子、绝缘手套、绝缘靴等。
3. 施工人员准备(1)对施工人员进行安全技术培训,确保其掌握安全操作规程。
(2)对施工人员进行设备操作培训,提高其操作技能。
(3)确保施工人员身体健康,具备从事清扫工作的能力。
五、施工步骤1. 变电站内清扫(1)对设备进行分类,根据设备类型选择合适的清扫工具。
(2)对设备表面进行清洁,包括油污、锈蚀等。
(3)对设备内部进行清洁,如电缆、接地网等。
(4)对构架、支架、电缆桥架等进行清洁。
(5)对地面、墙壁、门窗等进行清洁。
2. 变电站外环境清扫(1)对围墙、绿化带、道路等进行清洁。
(2)清除杂草、杂物、垃圾等。
(3)对变电站周围环境进行美化。
3. 清洁剂选择(1)针对不同设备类型,选择合适的清洁剂。
(2)确保清洁剂对人体和环境无害。
4. 清洁剂使用(1)按照清洁剂使用说明进行稀释。
供电工程改造施工方案二、施工目标1.提升供电系统的稳定性和安全性,保障城市供电的正常运行;2.提高供电设备的运行效率,降低运行成本;3.优化供电系统的布局,为城市发展提供更好的供电保障。
三、施工内容及技术方案1. 变电站改造本次改造项目涉及到多个变电站,主要包括变电站设备更新、接线图优化、配电设备改造、安全设施升级等内容。
具体技术方案包括:(1)变电设备更新:对老化、损坏或效率低下的设备进行更新,包括变压器、隔离开关、断路器等设备的更换;(2)接线图优化:优化现有的接线图,提高变电站的供电效率和运行稳定性;(3)配电设备改造:对变电站内的配电设备进行改造,更新老化设备,提高供电质量;(4)安全设施升级:对变电站内的安全设施进行升级,包括防雷设施、接地设施、消防设施等,提升供电系统的安全性和稳定性。
2. 线路改造本次改造项目涉及到多条供电线路,主要包括线路更新、线路优化等内容。
具体技术方案包括:(1)线路更新:对老化、损坏或过载的供电线路进行更换,提高线路的承载能力和供电效率;(2)线路优化:优化现有供电线路的布局和接线方式,提高供电系统的灵活性和稳定性;(3)安全设施升级:对供电线路上的安全设施进行升级,包括杆塔、绝缘子、导线等设施的检修或更换,提升线路的安全性和稳定性。
3. 设备更新本次改造项目还涉及到供电设备的更新,主要包括开关设备、控制设备、保护设备等内容。
具体技术方案包括:(1)开关设备更新:对现有供电设备中的老化、损坏或效率低下的设备进行更换,提高设备的运行效率和可靠性;(2)控制设备更新:对现有供电设备中的控制设备进行更换或升级,提高供电系统的智能化程度;(3)保护设备更新:对现有供电设备中的保护设备进行更换或升级,提高供电系统的安全性和运行稳定性。
四、施工方案1. 施工计划本次改造项目的施工计划分为前期准备、施工实施、验收和后期维护四个阶段。
具体施工计划如下:(1)前期准备:包括方案设计、设备采购、施工人员培训等内容,预计耗时1个月;(2)施工实施:包括变电站改造、线路改造、设备更新等内容,预计耗时3个月;(3)验收:对施工完成的工程进行验收,确保施工质量符合要求,预计耗时1个月;(4)后期维护:对施工完成的工程进行后期维护和监测,预计耗时6个月。
6~10.5kV隔离开关检修维护作业指导书一、目的与范围为了加强公司各电站6~10.5kV隔离开关检修、试验技术工作,确保6~10.5kV隔离开关检修、试验工作符合工艺质量和安全生产管理要求,并确保该工作全过程无不安全情况发生,确保隔离开关检修、试验后能安全、可靠地运行,所有参加本检修、试验项目的工作人员、质检人员,必须遵循本质量保证程序。
本指导书适用于额定电压6~10.5kV的隔离开关(柜)的定期维护、检修、缺陷处理现场检修、试验。
其他类型的隔离开关(柜)的现场检修、试验可参照执行。
隔离开关的检修、试验需贯彻预防为主,计划检修和诊断检修相结合的方针,作到应修必修,修必修好、安全第一、质量为先。
二、规范性引用文件(含验收标准等)GBJ147—90《电气装置安装工程高压电器施工验收规范》GB1984-1989 《交流高压隔离开关》GB11022-89《高压开关设备通用技术条件》GB50150—2006《电气装置安装工程电气设备交接试验标准》GB50171—92《电气装置安装工程盘、柜及二次回路接线施工验收规范》JGJ46—88《施工现场临时用电安全技术规范》SD132-85《交流高压隔离开关技术条件》SJT31002-94《设备维护保养通则》DL/T596—2005《电力设备预防性试验规程》DL408—91《电业安全工作规程》《隔离开关使用维护说明书》三、作业过程控制3.1 作业准备3.1.1 人员配备3.1.3消耗材料包括备品3.2 作业项目、方法、标准、风险评估、风险预控措施3.2.1作业项目风险评估、风险预控措施43.2.2作业项目、方法、标准56789四、附件4.1作业过程记录表(实际工作时填写,连同现场作业指导书、工作票一起保存)4.2检修技术数据记录表检修技术数据记录表工作成员:记录人员:记录日期:天气情况:温度:湿度:4.3 验收卡4.4 风险控制措施卡风险控制措施卡工作内容:4.5 缺陷处理及部件更换记录缺陷处理及部件更换记录部件更换记录4.6设备名牌参数设备技术台账4.7设备检修前后试验记录设备检修试验记录单位__________________ 站名_______________。
《变电站安全生产管理施工方案》一、项目背景随着经济的快速发展,电力需求不断增长,变电站作为电力系统的重要组成部分,其安全稳定运行至关重要。
本变电站工程旨在提高区域供电可靠性,满足不断增长的电力负荷需求。
该变电站将采用先进的设备和技术,以确保高效、安全的电力传输和分配。
然而,变电站施工涉及到复杂的电气设备安装、调试以及土建工程等多个环节,存在着一定的安全风险。
因此,制定一套科学、合理的安全生产管理施工方案,对于确保工程顺利进行、保障施工人员生命安全和设备财产安全具有重要意义。
二、施工步骤1. 施工准备阶段(1)组建施工项目部,明确各岗位人员职责,建立健全安全生产管理体系。
(2)组织施工人员进行安全培训和技术交底,使其熟悉施工图纸、施工工艺和安全操作规程。
(3)对施工现场进行勘察,了解地形地貌、周边环境和地下管线等情况,制定相应的施工方案和安全措施。
(4)准备施工所需的材料、设备和工具,确保其质量符合要求。
2. 土建施工阶段(1)场地平整:对施工现场进行平整,清除障碍物,为后续施工创造条件。
(2)基础施工:根据设计要求进行变电站基础施工,包括设备基础、构架基础等。
在施工过程中,要严格控制基础的尺寸、标高和垂直度,确保基础的质量。
(3)建筑物施工:进行变电站主控楼、配电室等建筑物的施工。
施工过程中要注意结构的稳定性和防水、防火性能。
(4)道路及围墙施工:修建变电站内的道路和围墙,确保交通畅通和安全防护。
3. 电气设备安装阶段(1)变压器安装:将变压器运输至施工现场,进行吊装和安装。
在安装过程中,要严格按照操作规程进行,确保变压器的安装质量和安全。
(2)开关柜安装:安装开关柜,连接母线和电缆。
要保证开关柜的安装位置准确,接线牢固可靠。
(3)继电保护及自动化装置安装:安装继电保护及自动化装置,进行调试和校验。
确保装置的功能正常,动作准确可靠。
(4)接地系统安装:按照设计要求安装接地系统,确保接地电阻符合要求。
中央变电所更换高压开关安全技术措施为保证我矿井下安全供电,确保供电正常运行,原井下中央变电所BGP12-6N,10台高爆开关机械闭锁外露,属于规定内淘汰设备,经矿研究决定,由机电队进行更换,为保证施工安全,特制定以下安全技术措施:一、组织措施1、时间:2、地点:中央变电所3、机电队长岳文强为本项工作的负责人,负责本项目的施工组织、安全及设备配备,配件、材料的准备。
4、机电副总工李永文负责本项目的技术工作。
5、安全监察部安检员负责本项目的安全监督工作。
6、所有参加施工人员必须听从负责人的统一指挥和调配。
认真学习本措施,掌握后签字。
7、参加人员:8、本项目施工会影响到以下地点的供电:1.6米绞车房,主皮带机头,三车场移变(062工作面,三、五车场给煤机),一车场,部分监控电源(变电所、井底大巷、一车场、二车场)、井底照明、轨道坡照明。
请上述地点的单位做好停电准备工作。
二、施工方案1、更换一回路三台高压开关步骤:(1)确认3号、4号、5号水泵处于正常状态。
(2)-465变电所高压联络开关合闸后把-465一回路总开断开,断开隔离开关,检验无电后,挂上停电警示牌。
(3)井下中央变电所二回路与一回路联络8号开关断开,断开隔离,断开井下一回路1号总开,拉开隔离。
并从地面变电所断开井下一回路真空断路器、上下隔离,挂上停电警示牌。
确认停电后,在瓦斯浓度低于0.5%以下,进行验电、放电,打上短路接地线,挂上停电警示牌。
(4)对一回路2号、3号、4号3台高压配电开关打盖后先验电、放电然后做好相序标记,之前记好相序,拆除一回路2号、3号、4号高压配电开关,进行验电、放电。
并移至不影响施工的地点。
(5)安装2号、3号、4号高压配电开关连接线时,必须保证与原来的相序相同。
(6)安装完毕检验正常后,拆除中央变电所井下一回路短路接地线、停电警示牌。
经摇测各项指标符合标准。
(7)为确认相序是否相同,井下合上中央变电所二回路与一回路8号联络开关,合1号总开关,合上地面变电所井下一回路真空断路器、上隔离,在地面变电所井下一回路下隔离处找相序。
35kVXX变电站主变保护装置更换施工方案二〇一二年十二月一日说明一、本施工方案一式六份,分别送局生技部、安监部、调度中心、变电管理所,另一份放在施工现场,一份单位存档。
二、施工方案通过上级审批通过后,必须严格按计划执行,各类施工必须按计划时间动工及在计划工期内完毕。
三、施工方案中旳各类施工,如波及到需要办理停电第一种工作票时必须按规定报票。
四、较大型旳施工项目,如需有关部门人员到施工现场旳,应事先告知。
五、在施工过程中如需申请中间验收旳应及时告知有关部门人员组织中间验收,并妥善保管中间验收结论。
六、工程竣工后申请竣工验收,经验收合格后,办理竣工汇报及移交有关资料等。
会审:35kV草XX站主变保护装置更换施工方案一工程概况:由于草塘变主变差动保护装置差动保护存在缺陷,为了深入保护证电网旳安全运行,提高供电可靠性,根据局工作安排,需对35kVXX 变电站主变保护装置进行更换。
重要工作如下:1、拆除原主变保护保护装置CSC221N,在该安装位置处安装新保护装置CSC-1、对柜面平布置需进行调整,装设保护压板面板下移;将最下面块面板上移一种位置;3、将五防电编码锁安装位置进行调整,对面板开孔,安装非电气量保护装置二组织措施:1、工作任务:草塘变电站主变保护装置更换工程施工2、现场人员安排及职责分工:电力调度控制中心总协调负责人:XXX—全面负责详细实行工作旳协调管理工作负责人:XXX—全面负责详细神话工作旳协调管理安全负责人:XXX—负责安全监督、工作人员旳(包括厂家技术员)旳监护技术负责人:XXX—负责技术监督,工作完毕后旳资料汇报旳搜集、整顿、上报工作班组员:XXX、XXX 、厂家技术人员(1名)3、工作班组员必须严格遵守工地纪律,文明施工,施工完毕做到“工完、料尽、场地清”。
4、施工结束必须严格执行验收制度,验收合格后方可投运。
5、计划工作时间为:2023 年月日-月日。
提前三天报工作申请。
6、动工前在继保自动化班班内展开学习讨论,明确目旳和任务,统一观点和认识。
隔离开关更换施工技术方案
一、 编制依据
1. 《电气装置安装工程高压电气施工及验收规范》GBJ147-90;
2. 电力建设安全工作规程;
3. 公司隔离开关安装工程作业指导书;
4. GW4隔离开关改造技术方案;
5. 我公司以往类似工程的施工经验。
二、 工程简述
现场原设备为GW5-126设备,用户要求更改为GW4-126设备;现场勘查确认:不接地
8组、左接地1组、右接地1组。
三、主要施工机具及施工方法
1.施工机具:焊机、气割、吊车、常规扳手等;
2. 施工方法:采取人工与吊车配合;
四、施工人员及工期
1.施工人员:现场施工人员4—6人,安全管理人员1人;(根据现场实际调整)
2.工期:根据现场要求
五、施工配合
1.计划编制
1)明确停电范围、时间和工作任务;
2)明确工作票张数和操作任务、操作时间;
3)明确人员分工的具体任务和时间要求;
4)安排运行人员工作;
5)提出协调的内容和可能存在的困难;
6)明确存在的危险点和预控措施;
7)做好事故预案分析。
2.安装准备
1)在正式施工前,确保汽车吊、气割、电焊机等施工机具均已到位,并具备现场施工条
件;
2)所需更换的配件均已发至现场,开箱检查均无破损情况;
3)施工人员均已到位,并经过安全培训;
4)所需更换隔离开关已经进行停电、隔离,并已悬挂地线‘
5) 更换前用户核实隔离开关下引线及线夹是否需要更换;如需更换,需备好材料。
六、危险点预控
因现场为改造施工,存在危险点:吊装车辆及车辆进出,物件搬运等危险;施工人员爬
高施工的危险;电动工具使用的危险等
。
预防措施为工作票上注明带电部位和补充安全措施,在许可工作时,重点向工作负责人
交待现场的危险性和事故性质、后果。变电所现场安全监护人员加强动态监视,准备好明显
的限高标志禁示牌;当值人员加强对现场的特巡工作。
七、隔离开关的安装与调整
(一)、原GW5隔离开关拆除
1)明确现场工作范围,明确安全要求确保已经连接地线;
2)确认GW5隔离开关两侧均处于断电位置,并形成明显断口,确保安全;
3)施工人员通过绝缘梯上架,在横梁上铺设木板;
4)拆除原隔离开关的母线,并采用绝缘绳进行固定;
5)拆除手动机构及机构抱箍;
6)采用吊车将隔离开关整组吊装悬挂;
7)拆除横梁与钢支架之间螺栓,使用吊车整组吊起,转移至场地外;
(二)、GW4隔离开关安装
1)在地面上将预安装隔离开关放置于长横梁上,并通过螺栓进行紧固;
1)将已安装隔离开关起吊,放置于水泥柱短横梁上,并通过螺栓进行紧固;
2)将三相连杆进行连接,安装操作机构;
3)调试隔离开关,检查同期等相关参数;
4)连接母线,再次进行分合操作,检查相关技术参数;
5)将工具、木板等撤离工作区域,清理工作区域;
八、隔离开关的试验项目和标准
按照GB50150-2006 《电气安装工程电气设备交接试验标准》的规定,隔离开关的试验项
目如下:(因现场为改造施工只需进行部分试验即可)
1).测量回路电阻;
2).测量导电夹紧力;
3).测量合闸同期;
九、关于施工方法的重点说明
本次施工为改造施工,需要特别注意机具在工作时的安全以及人员在高空作业时的安全
问题。
