生活垃圾填埋场监理细则
- 格式:doc
- 大小:60.00 KB
- 文档页数:18

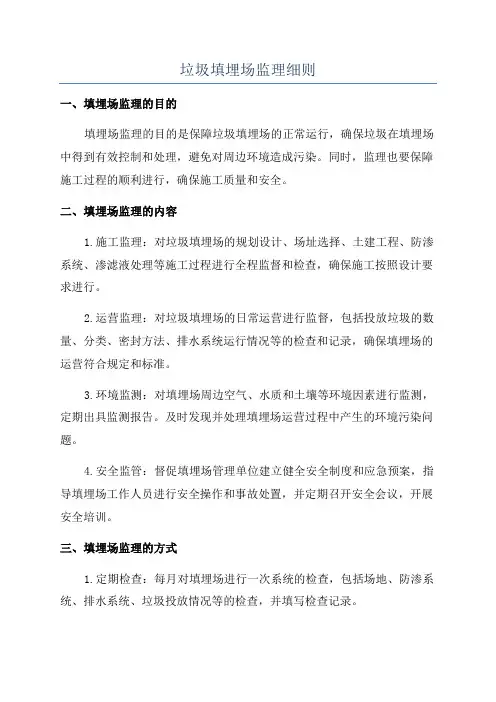

垃圾填埋场监理细则一、填埋场监理的目的填埋场监理的目的是保障垃圾填埋场的正常运行,确保垃圾在填埋场中得到有效控制和处理,避免对周边环境造成污染。
同时,监理也要保障施工过程的顺利进行,确保施工质量和安全。
二、填埋场监理的内容1.施工监理:对垃圾填埋场的规划设计、场址选择、土建工程、防渗系统、渗滤液处理等施工过程进行全程监督和检查,确保施工按照设计要求进行。
2.运营监理:对垃圾填埋场的日常运营进行监督,包括投放垃圾的数量、分类、密封方法、排水系统运行情况等的检查和记录,确保填埋场的运营符合规定和标准。
3.环境监测:对填埋场周边空气、水质和土壤等环境因素进行监测,定期出具监测报告。
及时发现并处理填埋场运营过程中产生的环境污染问题。
4.安全监管:督促填埋场管理单位建立健全安全制度和应急预案,指导填埋场工作人员进行安全操作和事故处置,并定期召开安全会议,开展安全培训。
三、填埋场监理的方式1.定期检查:每月对填埋场进行一次系统的检查,包括场地、防渗系统、排水系统、垃圾投放情况等的检查,并填写检查记录。
2.不定期查看:根据实际需要,对填埋场进行不定期查看,发现问题及时处理。
3.环境监测:定期对填埋场周边环境因素进行监测,包括水质、土壤、空气等,确保周边环境不受垃圾填埋场的影响。
四、填埋场监理的职责1.监督施工:对垃圾填埋场的施工过程进行监督,确保施工按照设计要求进行,遵守相关法律法规和技术标准。
2.监督运营:对垃圾填埋场的日常运营进行监督,包括垃圾投放、密封、渗滤液收集和处理等,确保垃圾填埋场的运营符合规定和标准。
3.环境保护:监测填埋场周边环境因素,及时发现并监测环境污染问题,跟踪处理情况。
4.安全管理:对填埋场的安全管理进行监督,确保填埋场的施工和运营过程中不发生事故和安全事故。
5.监督交接移交:在填埋场建设和运营阶段结束时,对填埋场进行最后的检查和评估,并协助填埋场的交接和移交工作。
通过细致全面的监督和管理,可以有效控制垃圾填埋场的污染风险,保护环境和人们的健康。
生活垃圾卫生填埋场工程监理实施细则范本1:生活垃圾卫生填埋场工程监理实施细则第1章总则1.1 目的与范围\t本文件的目的在于规定生活垃圾卫生填埋场工程监理实施的细则。
本文适用于生活垃圾卫生填埋场工程的监理工作。
第2章监理费用和支付2.1 监理费用\t2.1.1 监理费用的计算方法\t2.1.2 监理费用的支付方式\t2.1.3 材料费用和报销2.2 监理费用的支付程序\t2.2.1 监理费用的计量与计价\t2.2.2 监理费用的发票开具\t2.2.3 监理费用支付的时间和方式第3章监理人员的要求和职责3.1 监理人员的专业背景和技能要求\t3.1.1 资质要求\t3.1.2 技能要求3.2 监理人员的责任和职责\t3.2.1 监理人员的责任\t3.2.2 监理人员的职责第4章施工监理的主要内容和方法4.1 施工准备阶段监理\t4.1.1 监理准备工作\t4.1.2 施工项目文件审核\t4.1.3 现场踏勘和勘察4.2 施工过程监理\t4.2.1 施工方案的审核\t4.2.2 施工质量监理\t4.2.3 施工进度监理4.3 施工竣工阶段监理\t4.3.1 竣工验收监理\t4.3.2 施工总结和验收报告第5章监理记录和报告5.1 监理记录的要求和格式\t5.1.1 日志记录\t5.1.2 检查记录\t5.1.3 会议记录\t5.1.4 异议记录5.2 监理报告的要求和格式\t5.2.1 进度报告\t5.2.2 质量报告\t5.2.3 问题解决报告\t5.2.4 最终报告第6章附件\t本文档所涉及的附件包括:合同文件、施工方案、验收报告等。
第7章法律名词及注释\t7.1 《建设工程监理条例》\t\t7.1.1 监理费用的计算、支付和管理\t\t7.1.2 监理人员的资质要求和职责\t\t7.1.3 监理记录和报告的要求\t7.2 《建设工程施工质量管理条例》\t\t7.2.1 施工质量监理的内容和方法\t\t7.2.2 竣工验收监理的要求\t7.3 《建设工程施工进度管理条例》\t\t7.3.1 施工进度监理的要求和程序--------------------------------------------范本2:生活垃圾卫生填埋场工程监理实施细则第1章简介本文档是生活垃圾卫生填埋场工程的监理实施细则,旨在规范监理工作,确保工程质量的安全和合理。

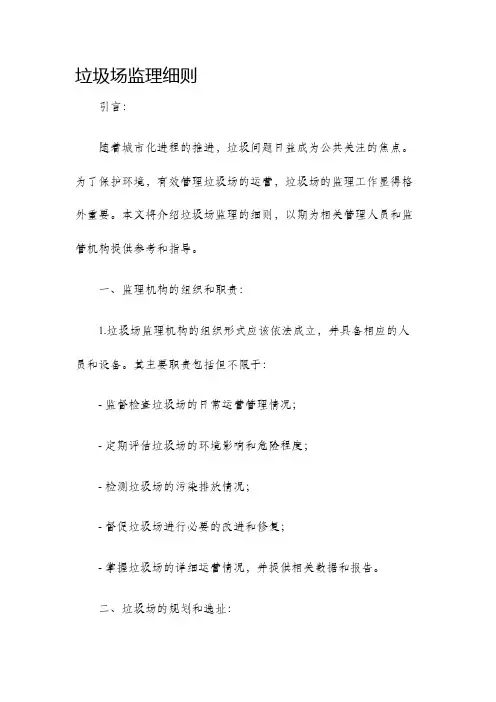

垃圾场监理细则引言:随着城市化进程的推进,垃圾问题日益成为公共关注的焦点。
为了保护环境,有效管理垃圾场的运营,垃圾场的监理工作显得格外重要。
本文将介绍垃圾场监理的细则,以期为相关管理人员和监管机构提供参考和指导。
一、监理机构的组织和职责:1.垃圾场监理机构的组织形式应该依法成立,并具备相应的人员和设备。
其主要职责包括但不限于:- 监督检查垃圾场的日常运营管理情况;- 定期评估垃圾场的环境影响和危险程度;- 检测垃圾场的污染排放情况;- 督促垃圾场进行必要的改进和修复;- 掌握垃圾场的详细运营情况,并提供相关数据和报告。
二、垃圾场的规划和选址:1.在进行垃圾场规划和选址时,应考虑以下因素:- 垃圾场与居民区的距离应符合相关法律法规的要求;- 垃圾场选址应远离水源地、文化遗址及其它敏感区域;- 垃圾场选址需确保具备合适的地质和地貌条件;- 垃圾场选址应考虑未来的发展和扩建需要。
三、垃圾场的建设和设施:1.垃圾场的建设应符合相关的法律法规和技术标准,需要具备以下设施:- 垃圾填埋场:合理设计填埋场的形状和容量,确保安全填埋并避免地下和地表水污染;- 垃圾分类区:设立相应的垃圾分类区域,有针对性地收集和处理不同种类的垃圾;- 废气处理设施:合理设计和配置废气处理设备,减少废气排放对环境的影响;- 排水系统:建立科学合理的排水系统,确保废水的有效处理和排放。
四、垃圾场监理的工作内容:1.日常巡查:监理人员应定期对垃圾场进行巡查,督促垃圾场主营业者严格执行运营管理相关的法律法规和标准;2.数据收集:监理人员应建立健全的数据收集和汇总机制,定期收集和分析垃圾场的运营数据,并提供相应的报告给上级监管机构;3.风险评估:监理人员应定期评估垃圾场的环境风险和危险程度,并及时采取措施减少风险和危害;4.问题整改:监理人员在巡查过程中发现的问题和违规行为应及时向垃圾场主营业者提出整改要求,并跟踪整改情况;5.应急处理:监理人员应具备应对突发事件和紧急情况的能力和经验,及时组织处置并报告上级监管机构。

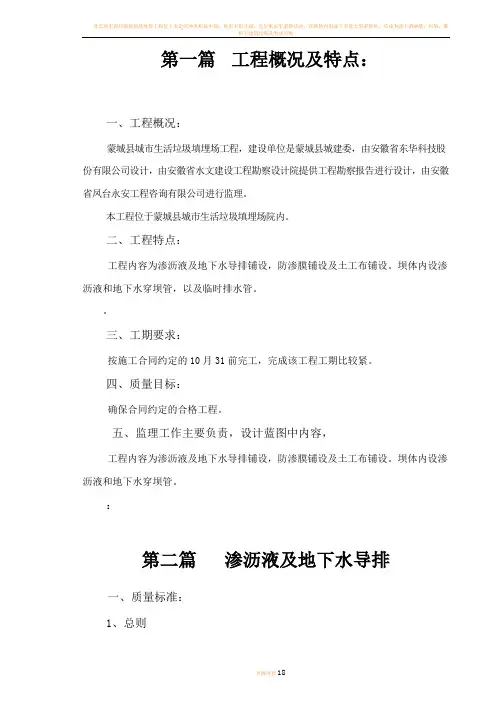

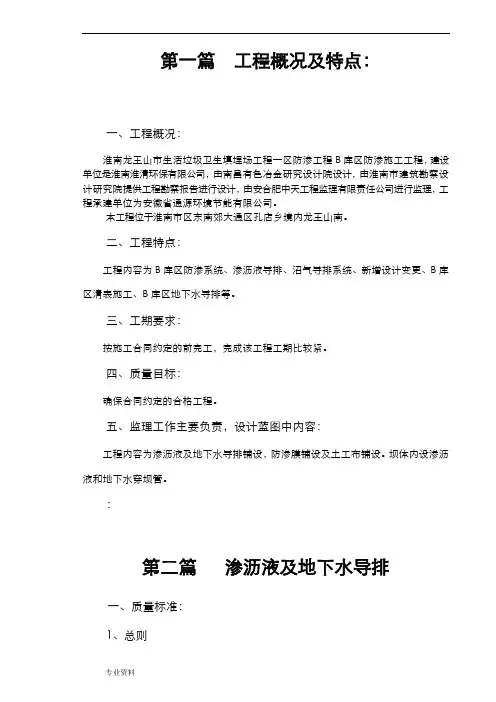

第一篇工程概况及特点:一、工程概况:蒙城县城市生活垃圾填埋场工程,建设单位是蒙城县城建委,由安徽省东华科技股份有限公司设计,由安徽省水文建设工程勘察设计院提供工程勘察报告进行设计,由安徽省凤台永安工程咨询有限公司进行监理。
本工程位于蒙城县城市生活垃圾填埋场院内。
二、工程特点:工程内容为渗沥液及地下水导排铺设,防渗膜铺设及土工布铺设。
坝体内设渗沥液和地下水穿坝管,以及临时排水管。
三、工期要求:按施工合同约定的10月31前完工,完成该工程工期比较紧。
四、质量目标:确保合同约定的合格工程。
五、监理工作主要负责,设计蓝图中内容,工程内容为渗沥液及地下水导排铺设,防渗膜铺设及土工布铺设。
坝体内设渗沥液和地下水穿坝管。
:第二篇渗沥液及地下水导排一、质量标准:1、总则1.0.1 为加强工程质量监督管理,统一地槽工程施工质量验收,保证工程质量,制定该规定。
1.0.2 本规范适用于渗沥液及地下水导排管道沟槽施工质量验收。
1.0.3 地基基础工程施工中采用的工程技术文件、承包合同文件对施工质量验收的要求不得低于本规范。
1.0.4 本规范应与GB50300配套使用。
1.0.5 地基基础工程施工质量的验收,除应执行本规范外,应符合国家的有关标准规范的规定。
2、基本规定2.0.1 地基基础工程施工前,必须具备完备的地质勘察资料及工程附近管线,建筑物,构筑物和其他公共情况,必要时应作施工勘察和调查以确保工程质量及临近建筑的安全。
2.0.2 施工单位必须具备相应专业资质,并应建立完善的质量管理体系和质量检测制度。
2.0.3 从事地基基础工程检测及见证试验的单位,必须备省级以上建设行政主管发的资质证书和计量行政主管部门颁发的计量认证合格证书。
2.0.4 地基基础工程是分部工程,如有必要,根据国家现行标准GB50300可再次划分若干个子分部工程。
2.0.2 施工过程中出现异常情况时,应停止施工,由监理或建设单位组织勘察,设计、施工等有关单位共同分析情况,解决问题,消除质量隐患,并应形成文件资料。

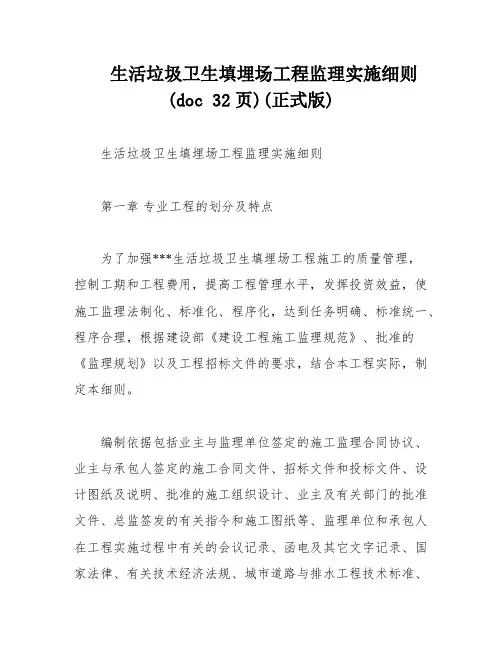

生活垃圾卫生填埋场工程监理实施细则(doc 32页)(正式版)生活垃圾卫生填埋场工程监理实施细则第一章专业工程的划分及特点为了加强***生活垃圾卫生填埋场工程施工的质量管理,控制工期和工程费用,提高工程管理水平,发挥投资效益,使施工监理法制化、标准化、程序化,达到任务明确、标准统一、程序合理,根据建设部《建设工程施工监理规范》、批准的《监理规划》以及工程招标文件的要求,结合本工程实际,制定本细则。
编制依据包括业主与监理单位签定的施工监理合同协议、业主与承包人签定的施工合同文件、招标文件和投标文件、设计图纸及说明、批准的施工组织设计、业主及有关部门的批准文件、总监签发的有关指令和施工图纸等、监理单位和承包人在工程实施过程中有关的会议记录、函电及其它文字记录、国家法律、有关技术经济法规、城市道路与排水工程技术标准、规范、规程、以及合同服务区内国家或建设部新颁布的补充、修订的标准、规范、规程。
专业工程的划分包括辅助工程和填埋库区工程。
辅助工程包括土建工程、道路工程、给水与排水工程、消防工程、供配电设计、自控仪表设计、垃圾计量、通讯、节能、绿化等等。
填埋库区工程包括生活垃圾卫生填埋场填埋工程、防治工程、渗滤液收集导排工程、渗滤液处理工程、地下水、地表水导排处理工程、填埋气体收集与利用设计、环境监测设计、封场工程、设备选型、二次污染防治设计。
本工程的特点为位于******,主要内容为新建卫生填埋场一座,工程总占地约200亩,使用年限10年。
本次工程为一期工程,主要包括一期填埋库区、道路、生活管理区、电气等工程内容。
一期工程总用地面积4.18万m2,其中填埋库区占地面积3.15万m2,一期库区有效库容28.31万m3.辅助工程部分采用混凝土永久道路,路面总宽度6.0m,全长约562m。
包括水泥稳定砂粒基层、砼基层浇筑、道路线卧石安设、仿石砖的铺设、停车泊位的铺设、强弱电管道的铺设及绿化工程等。
在填埋库区的北、西、南侧,设置了三座垃圾坝,分别为垃圾坝(一)、(二)、(三)号。
填埋场监理实施细则目录一、前言1.1 目的填埋场监理实施细则的目的是确保填埋场的建设和运营符合相关法规和标准,保护环境和公众健康。
1.2 适合范围本细则适合于填埋场的监理工作,包括填埋场的建设、运营和闭坑阶段。
二、监理组织和职责2.1 监理组织填埋场监理工作由专门的监理组织负责,该组织应具备相关资质和经验。
2.2 监理职责2.2.1 监督填埋场建设过程,确保施工符合设计要求和相关标准。
2.2.2 监督填埋场运营,包括废物投放、覆土、渗滤液处理等环节。
2.2.3 监督填埋场闭坑工作,确保符合封闭要求和环境保护要求。
三、监理工作流程3.1 前期准备3.1.1 监理组织与建设单位签订监理合同,明确监理范围和职责。
3.1.2 监理组织编制监理计划和工作方案,包括监理任务分工和时间安排。
3.2 建设监理3.2.1 监理组织参预填埋场设计评审,提出意见和建议。
3.2.2 监理组织对施工单位进行监理,检查施工过程中的质量和安全问题。
3.2.3 监理组织进行现场勘查和抽样检测,确保填埋场建设符合相关标准。
3.3 运营监理3.3.1 监理组织定期检查填埋场的运营情况,包括废物投放、覆土和渗滤液处理等。
3.3.2 监理组织对填埋场运营记录进行审核,确保数据的准确性和完整性。
3.3.3 监理组织对填埋场渗滤液和废气进行抽样检测,确保排放符合相关标准。
3.4 闭坑监理3.4.1 监理组织参预闭坑方案的编制和评审,提出意见和建议。
3.4.2 监理组织对闭坑过程进行监督,确保封闭工作符合要求。
3.4.3 监理组织对闭坑后的环境进行检测和评估,确保环境保护目标达到要求。
四、监理报告和记录4.1 监理报告监理组织应按照监理合同的要求,编制监理报告,对监理工作进行总结和评价,并提出改进建议。
4.2 监理记录监理组织应记录监理过程中的重要事项和发现的问题,并及时通知建设单位和相关部门。
五、监理结果评价5.1 监理结果评价指标监理结果评价的指标包括填埋场建设质量、运营合规性、环境保护效果等。

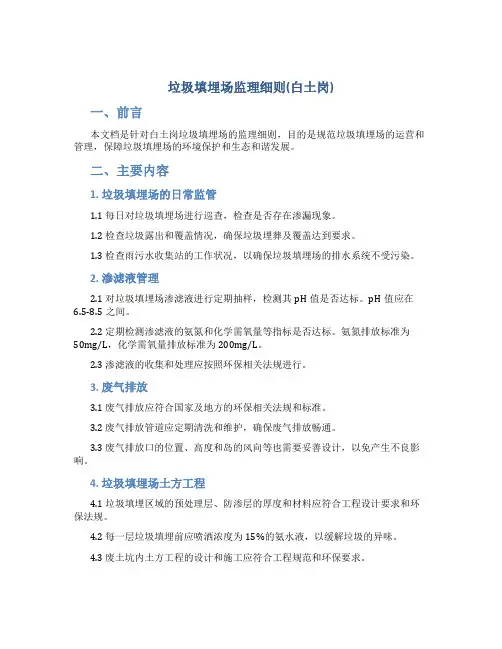

垃圾填埋场监理细则(白土岗)一、前言本文档是针对白土岗垃圾填埋场的监理细则,目的是规范垃圾填埋场的运营和管理,保障垃圾填埋场的环境保护和生态和谐发展。
二、主要内容1. 垃圾填埋场的日常监管1.1 每日对垃圾填埋场进行巡查,检查是否存在渗漏现象。
1.2 检查垃圾露出和覆盖情况,确保垃圾埋葬及覆盖达到要求。
1.3 检查雨污水收集站的工作状况,以确保垃圾填埋场的排水系统不受污染。
2. 渗滤液管理2.1 对垃圾填埋场渗滤液进行定期抽样,检测其pH值是否达标。
pH值应在6.5-8.5之间。
2.2 定期检测渗滤液的氨氮和化学需氧量等指标是否达标。
氨氮排放标准为50mg/L,化学需氧量排放标准为200mg/L。
2.3 渗滤液的收集和处理应按照环保相关法规进行。
3. 废气排放3.1 废气排放应符合国家及地方的环保相关法规和标准。
3.2 废气排放管道应定期清洗和维护,确保废气排放畅通。
3.3 废气排放口的位置、高度和岛的风向等也需要妥善设计,以免产生不良影响。
4. 垃圾填埋场土方工程4.1 垃圾填埋区域的预处理层、防渗层的厚度和材料应符合工程设计要求和环保法规。
4.2 每一层垃圾填埋前应喷洒浓度为15%的氨水液,以缓解垃圾的异味。
4.3 废土坑内土方工程的设计和施工应符合工程规范和环保要求。
5. 废物运输管理5.1 废物运输车辆进入填埋场前,应经过称重和检测站点的检测,确保废物种类和重量符合填埋场要求。
5.2 废物车辆要配备液位报警设备,在废物卸完后,必须立即清洗车辆,防止渗漏。
6. 安全防护管理6.1 垃圾填埋场应配备必要的安全警示标志,并对进入填埋场的人员进行安全培训。
6.2 所有进入填埋场的人员须配戴个人劳动防护用品,包括安全帽、口罩、防护服等。
6.3 垃圾填埋场应配备必要的消防设备,并进行消防演练,确保填埋场可以应对突发事件。
三、本文档对白土岗垃圾填埋场的监理细则进行了详细说明,包括日常监管、渗滤液管理、废气排放、垃圾填埋场土方工程、废物运输管理和安全防护管理等方面。

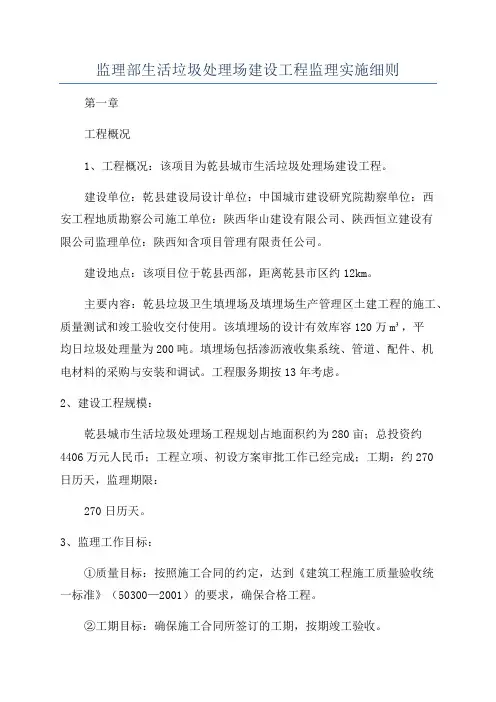

监理部生活垃圾处理场建设工程监理实施细则第一章工程概况1、工程概况:该项目为乾县城市生活垃圾处理场建设工程。
建设单位:乾县建设局设计单位:中国城市建设研究院勘察单位:西安工程地质勘察公司施工单位:陕西华山建设有限公司、陕西恒立建设有限公司监理单位:陕西知含项目管理有限责任公司。
建设地点:该项目位于乾县西部,距离乾县市区约12km。
主要内容:乾县垃圾卫生填埋场及填埋场生产管理区土建工程的施工、质量测试和竣工验收交付使用。
该填埋场的设计有效库容120万m³,平均日垃圾处理量为200吨。
填埋场包括渗沥液收集系统、管道、配件、机电材料的采购与安装和调试。
工程服务期按13年考虑。
2、建设工程规模:乾县城市生活垃圾处理场工程规划占地面积约为280亩;总投资约4406万元人民币;工程立项、初设方案审批工作已经完成;工期:约270日历天,监理期限:270日历天。
3、监理工作目标:①质量目标:按照施工合同的约定,达到《建筑工程施工质量验收统一标准》(50300—2001)的要求,确保合格工程。
②工期目标:确保施工合同所签订的工期,按期竣工验收。
③投资目标:控制工程造价不超出施工单位标书所报的中标价格(施工合同规定的调整及设计变更除外)。
④安全目标:避免人身伤亡及工程事故的发生,无重大伤亡事故。
第二章工程前期监理细则1、监理工作要点:①审查现场道路、水电、临时设施是否满足施工需要;②审核施工方提交的现场管理人员是否与投标书的承诺一致;质量安全管理体系是否满足要求;③审核施工方提交的《施工组织设计》是否满足施工要求;④审核施工机械是否与投标书的承诺一致,能否满足施工需要,机械运转情况是否合格,塔吊是否已备案、年审等;⑤审查和确认分包队伍的资质是否符合投标书约定;⑥审查现场用电设施是否符合有关规定;⑦对水准点和控制桩进行复测,对现场的地面高程进行复测;⑧审核和复核施工单位的定位放线成果,是否与总平面一致,偏差应符合规范要求;⑨签发“开工令”。

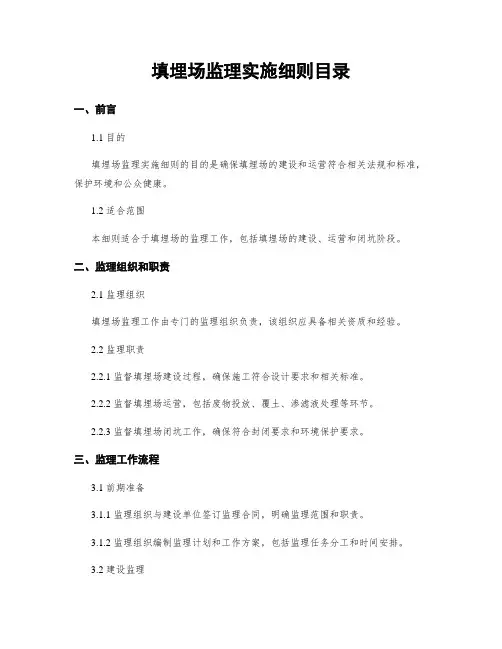

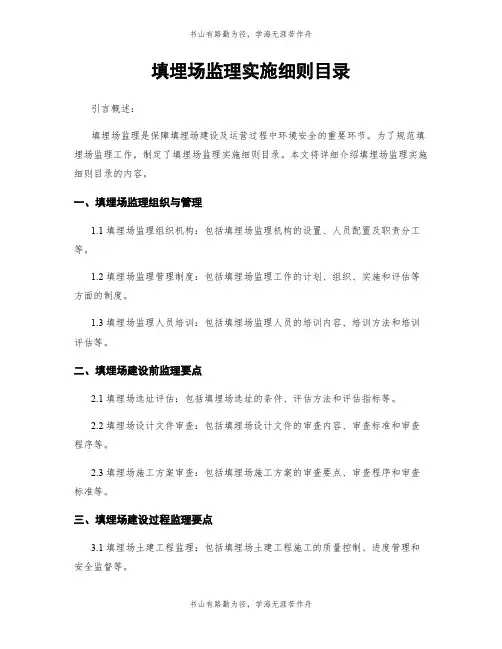

填埋场监理实施细则目录引言概述:填埋场监理是保障填埋场建设及运营过程中环境安全的重要环节。
为了规范填埋场监理工作,制定了填埋场监理实施细则目录。
本文将详细介绍填埋场监理实施细则目录的内容。
一、填埋场监理组织与管理1.1 填埋场监理组织机构:包括填埋场监理机构的设置、人员配置及职责分工等。
1.2 填埋场监理管理制度:包括填埋场监理工作的计划、组织、实施和评估等方面的制度。
1.3 填埋场监理人员培训:包括填埋场监理人员的培训内容、培训方法和培训评估等。
二、填埋场建设前监理要点2.1 填埋场选址评估:包括填埋场选址的条件、评估方法和评估指标等。
2.2 填埋场设计文件审查:包括填埋场设计文件的审查内容、审查标准和审查程序等。
2.3 填埋场施工方案审查:包括填埋场施工方案的审查要点、审查程序和审查标准等。
三、填埋场建设过程监理要点3.1 填埋场土建工程监理:包括填埋场土建工程施工的质量控制、进度管理和安全监督等。
3.2 填埋场环境工程监理:包括填埋场环境工程设施的安装、调试和验收等。
3.3 填埋场运营设施监理:包括填埋场运营设施的管理、维护和更新等。
四、填埋场运营期监理要点4.1 填埋场日常监测:包括填埋场的气象监测、垃圾质量监测和渗滤液监测等。
4.2 填埋场维护管理:包括填埋场的垃圾覆盖、道路维护和设施维护等。
4.3 填埋场废气排放监测:包括填埋场的废气排放监测、排放标准和监测方法等。
五、填埋场监理评估与报告5.1 填埋场监理评估:包括填埋场监理工作的评估内容、评估方法和评估标准等。
5.2 填埋场监理报告:包括填埋场监理报告的编制要求、报告内容和报告提交程序等。
5.3 填埋场监理总结与经验分享:包括填埋场监理工作的总结、经验分享和不足改进等。
结论:填埋场监理实施细则目录的制定对于规范填埋场监理工作、提高填埋场建设和运营的环境安全水平具有重要意义。
各相关单位和人员应严格按照实施细则目录的要求进行填埋场监理工作,以确保填埋场的安全运营和环境保护。

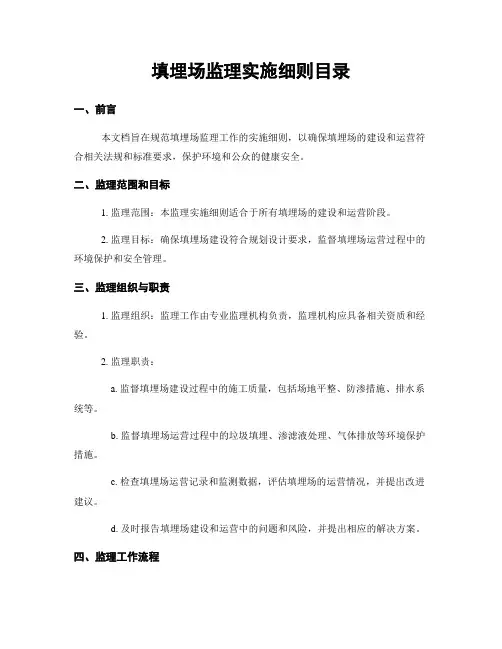

填埋场监理实施细则目录一、前言本文档旨在规范填埋场监理工作的实施细则,以确保填埋场的建设和运营符合相关法规和标准要求,保护环境和公众的健康安全。
二、监理范围和目标1. 监理范围:本监理实施细则适合于所有填埋场的建设和运营阶段。
2. 监理目标:确保填埋场建设符合规划设计要求,监督填埋场运营过程中的环境保护和安全管理。
三、监理组织与职责1. 监理组织:监理工作由专业监理机构负责,监理机构应具备相关资质和经验。
2. 监理职责:a. 监督填埋场建设过程中的施工质量,包括场地平整、防渗措施、排水系统等。
b. 监督填埋场运营过程中的垃圾填埋、渗滤液处理、气体排放等环境保护措施。
c. 检查填埋场运营记录和监测数据,评估填埋场的运营情况,并提出改进建议。
d. 及时报告填埋场建设和运营中的问题和风险,并提出相应的解决方案。
四、监理工作流程1. 前期准备:a. 监理机构与填埋场建设单位签订监理合同,明确双方的权责。
b. 监理机构组织监理人员进行培训,熟悉填埋场建设和运营的相关法规和标准。
c. 监理机构与建设单位共同制定监理计划和工作方案。
2. 建设监理:a. 监理机构对填埋场的施工过程进行全程监督,包括场地平整、防渗措施、排水系统的施工质量等。
b. 监理人员定期检查施工记录和材料验收情况,确保施工符合相关规范要求。
c. 监理机构与建设单位共同解决施工中的问题和风险,确保填埋场建设的顺利进行。
3. 运营监理:a. 监理机构对填埋场的运营过程进行全程监督,包括垃圾填埋、渗滤液处理、气体排放等环境保护措施。
b. 监理人员定期检查运营记录和监测数据,评估填埋场的运营情况,并提出改进建议。
c. 监理机构与运营单位共同解决运营中的问题和风险,确保填埋场的安全和环保要求得到满足。
4. 监理报告与总结:a. 监理机构定期向建设单位和相关部门提交监理报告,详细记录填埋场建设和运营的情况。
b. 监理报告应包括填埋场的施工、运营情况、问题和风险的分析,以及改进建议和解决方案。
第一篇工程概况及特点:一、工程概况:陇县东风镇生活垃圾填埋场工程,建设单位是蒙城县城建委,由安徽省东华科技股份有限公司设计,由安徽省水文建设工程勘察设计院提供工程勘察报告进行设计,由安徽省凤台永安工程咨询有限公司进行监理。
本工程位于陇县东风镇生活垃圾填埋场院内。
二、工程特点:工程内容为渗沥液及地下水导排铺设,防渗膜铺设及土工布铺设。
坝体内设渗沥液和地下水穿坝管,以及临时排水管。
三、工期要求:按施工合同约定的10月31前完工,完成该工程工期比较紧。
四、质量目标:确保合同约定的合格工程。
五、监理工作主要负责,设计蓝图中内容,工程内容为渗沥液及地下水导排铺设,防渗膜铺设及土工布铺设。
坝体内设渗沥液和地下水穿坝管。
:第二篇渗沥液及地下水导排一、质量标准:1、总则1.0.1 为加强工程质量监督管理,统一地槽工程施工质量验收,保证工程质量,制定该规定。
1.0.2 本规范适用于渗沥液及地下水导排管道沟槽施工质量验收。
1.0.3 地基基础工程施工中采用的工程技术文件、承包合同文件对施工质量验收的要求不得低于本规范。
1.0.4 本规范应与GB50300配套使用。
1.0.5 地基基础工程施工质量的验收,除应执行本规范外,应符合国家的有关标准规范的规定。
2、基本规定2.0.1 地基基础工程施工前,必须具备完备的地质勘察资料及工程附近管线,建筑物,构筑物和其他公共情况,必要时应作施工勘察和调查以确保工程质量及临近建筑的安全。
2.0.2 施工单位必须具备相应专业资质,并应建立完善的质量管理体系和质量检测制度。
2.0.3 从事地基基础工程检测及见证试验的单位,必须备省级以上建设行政主管发的资质证书和计量行政主管部门颁发的计量认证合格证书。
2.0.4 地基基础工程是分部工程,如有必要,根据国家现行标准GB50300可再次划分若干个子分部工程。
2.0.2 施工过程中出现异常情况时,应停止施工,由监理或建设单位组织勘察,设计、施工等有关单位共同分析情况,解决问题,消除质量隐患,并应形成文件资料。
3、分部(子分部)工程质量验收3.0.1 分项工程、分部(子分部)工程质量验收,均应在施工单位自检合格的基础上进行。
施工单位确认自检合格后提出工程验收申请,工程验收时应提供下列技术文件和记录:1、原材料的质量合格证和质量鉴定文件;2、半成品等产品合格证;3、施工记录及隐蔽工程验收文件;4、检测试验及见证取样文件;5、其他必要提供的文件或记录。
3.0.2 对隐蔽工程要进行中间验收。
3.0.3 分部(子分部)工程验收应由总监或业主项目负责人组织各有关单位项目负责人、技术负责人共同按设计要求和本规范及其他有关规定进行。
3.0.4 验收工作应按下列规定进行:1、分项工程的质量验收应分别按主控项目和一般项目验收;2、隐蔽工程应在施工单位自检合格后,于隐蔽前通知有关人员检查验收,并形成中间验收文件;3、分部(子分部)工程的验收,应在分项工程通过验收的基础上,对必要的部位进行见证检验。
3.0.5 主控项目必须符合验收标准规定,发现问题应立即处理直至符合要求,一般项目应有80%合格。
砼试件强度评定不合格或对试件的代表性有怀疑时,应采用钻芯取样,检测结果符合设计要求可按合格验收。
二、土方开挖:1、土方开挖前应检查定位放线、排水和降低地下水位系统,合理安排土方的放置。
2、施工过程中应检查平面位置、水平标高、边坡坡度、压实度用水、降低地下水位系统,并随时观测周围的环境变化。
3、各种定位放线签证应齐全。
4、夜间施工时,应合理安排工序防止错挖或超挖,以及使用塔吊,应注意安全,在危险地段应设置明显标志。
5、本工程所处位置复杂,在施工期间,应注意周围的安全施工与防护,下水道边应做好防护,防止塌方。
6、用电设施,应按标准规范,防置,配电房等,以及上岗人员岗位证。
7、熟悉图纸,做好技术交底和边坡支护方案。
三、验槽基槽开挖完毕,应组织有关人员进行验槽,按规定各有关人员必须到场验收。
四、渗沥液及地下水导排管道施工1、渗沥液及地下水导排管道施工的基本规定:(1)施工前的技术准备A、施工前应熟悉、掌握施工图;B、准备好相应的施工机具;C、对操作工人进行上岗培训,培训合格后方可进行施工;D、按照标准对管材、管件进行验收。
HDPE管道的柔性好、重量轻,所以可以在地面上预制较长管线,当地形条件允许时,管线的地面焊接可使管沟的开挖宽度减小。
狭窄管沟的开挖可以采用旋转开挖机、犁或铲具等开挖机具。
一般规定,聚乙烯管道埋设的最小管顶覆土厚度为:A、埋设在车行道下管顶埋深不得小于0.9米;B、埋设在人行道下或管道支管不得小于0.75米;C、绿化带下或居住区支管不得小于0.6米;D、在永久性冻土或季节性冻土地层,管顶埋深应在冰冻线以下。
在结实、稳固的沟底,管沟的宽度由施工所需要的操作空间决定,空间大小必须允许能够正常进行管沟底部的正确准备及管沟填埋材料的填埋及夯实等工作,而且还要考虑到管沟开挖费用以及购买填埋材料等费用的经济性。
管沟的宽度值一般要考虑到管道的规格及所用的夯实工具。
下表给出了相应的最小宽度值:管道公称直径,毫米最小管沟宽度,米75-400 D+0.3>400 D+0.5一般规定,当在地面连接时,开沟宽度为D+0.3,当在沟内安装或开沟回填有困难,不能满足回填土密实度要求时,开沟宽度为D+0.5,且总宽度不小于0.7米。
在沙土或淤泥的管沟内,如果不易作出一个直立的管沟侧壁,那么可以做一个45°或能够支撑沟壁材料的一个坡度。
如果管沟较宽,那么为了支撑最终的填埋层重量,初填埋材料必须被夯实。
(3)管沟底的准备对于像供水、排污或长距离输送管线的压力系统,除非设计图纸有特殊要求,一般来说,管沟底的水平精度要求并不是很高。
而对于重力排水系统,坡度的等级必须达到规定的要求。
如果管沟底部相当平直,而且土壤内基本上没有大的石块,那么就没有必要再进行平整。
当然,如果是一个没有受到扰动的管沟底层,那就更好。
但如果管沟底已经被扰动或在开挖的过程中必须被扰动,那么其密实度至少应该达到其周围填埋材料的密实度,开挖的管沟底部一般要用直径不超过50mm的没有尖锐棱角的小石头再混和一些沙土和粘土等材料垫平。
所有规格的HDPE管道一般都可以适应少量局部的管沟底的不平坦,但如果在回填材料中含有带尖棱的石头或坚硬的页岩,那么就可能会在管道表面产生应力集中区以致损伤管道。
对于在页岩及松散的岩石土壤中的开挖,为了避免与松散的岩石接触,必须为HDPE管道提供一个均一的沟床,一般的做法是开控管沟底时应比规定的等级挖深至少150mm,然后用适当的填埋材料回填至规定高度,并夯实到90%或更高的密实度。
对于支撑强度较小的湿粘土或沙土等类似的不稳定土壤,管沟的开挖的深度要比规定的值深100-150mm。
然后用指定的或原开挖的材料进行回填,这样即可保证为HDPE管提供一个均一的支撑。
在不稳定的有机土壤中,如果安装地点的地下水位较高以致于淹没了管道,可以在管道上增加额外的重量来抵抗管道受到的浮力,但这个额外的设计重量不应该超过基础层的支撑强度。
(4)管沟内管道的敷设在管道被放入管沟之前,首先应该对管道进行全面检查,在没有发现任何缺陷的情况下,管道才被允许吊入或滚入管沟内。
管道通常会在地面预先连接好,有时管道可能会被预先连接成大约150米长的许多管段,贮存在某一个地方,当需要下放及连接时,再被运到安装地点,然后采用热熔连接或机械连接的方式连接这些管段。
公称直径小于20mm的管道可以手工拖入管沟内;对所有的大管道、管件、阀门、消防栓及配件,应该采用适当的工具仔细将它们放到管沟内;对于长距离的管道的吊装,推荐采用尼龙绳索。
(5)最终的管道连接与装配管沟内管道的热熔连接同地面上管道的热熔连接方式相同,但必须保证所连接的管道在连接前必须冷却到土壤的环境温度。
HDPE管道与金属管道、水箱或水泵相连时,一般采用法兰连接。
对于HDPE管材之间,当不便于采用热熔方式连接时,也可采用法兰连接。
法兰连接时,螺栓应预先均匀拧紧,待8小时以后,再重新紧固。
(6)回填与夯实一般情况下,可以采用以下三类材料作为HDPE管道的回填材料;第一类:5-40mm的棱角石头,包括大量当地容易取得的材料,如珊瑚、碎矿渣、碎石及碎贝壳;第二类:最大直径40mm的粗沙及砂砾,包括含有少量粉末的不同等级的沙子或砂砾,一般是粒状的且是不粘的,可以是湿的也可以是干的;第三类:优良的沙子与粘土砂砾,包括细沙,粘沙及粘土砂砾的混和物。
一般情况下,腋角及初回填要求至少要达到90%以上,夯实层应该至少达到距管顶150mm的地方,对于距管道顶部少于300mm的地方应该避免直接捣实。
最终回填可能会采用原开挖土壤或其它材料,但其中不得含有冻土、结块粘土及最大直径不得超过200mm的石块五、基础验收验收按有关规定进行,资料按分部(子分部),分项,检验批,以及各种保证资料,全部合格。
第三篇防渗膜及土工布铺设第一章防渗膜铺设质量标准1. 铺设HDPE土工膜前应由土建工程相应的合格验收证明文件。
2. HDPE膜裁切之前,应该准确丈量其相关尺寸,然后按实际裁切,一般不宜按图示尺寸裁切,应逐片编号,详细记录在专用表格上。
3. 铺设HDPE土工膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料。
同时也容易保证质量。
4. 膜与膜之间接缝的搭接宽度一般不小于10cm,通常就使焊缝排列方向平行于最大坡度,即沿坡度方向排列。
5. 通常在拐角及畸形地段,应是接缝长度尽量减短。
除特殊要求外,在坡度大于1:6的斜坡上距顶坡或应力集中区域1.5米范围内,尽量不设焊缝。
6. HDPE土工膜在铺设中,应避免产生人为褶皱,温度较低时,应尽量拉紧,铺平。
7. HDPE土工膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。
•二、土工膜的焊接• 1.热锲焊机焊接工序分为:调节压力设定温度设定速度焊缝搭接检查装膜入机启动马达加压焊接。
• 2.接缝处不得有油污、灰尘,HDPE土工膜的搭接段面不应夹有泥沙等杂物,当有杂物时必须在焊接前清理干净。
• 3.每天焊接开始时,必须在现场先试焊一条0.9mm×0.3mm 的试样,搭接宽度不小于10cm,并用拉力机现场进行剥离和剪切试验,试样合格后,便可用当时调整好的速度、压力、温度进行正是焊接。
试样上需标明日期、时刻、环境温度。
热锲焊机在焊接过程中,需随时注意焊机的运行情况,要根据现场的实际情况对速度和温度进行微调。
• 4.焊缝要求整齐、美观、不得有滑焊、跳走现象。
• 5.在遇上土工膜长度不够时,需要长向拼接,应先把横向焊缝焊好,再焊纵缝,横向焊缝相距大于50cm应成T字型,不得十字交叉。
