工程施工明细子目一、项目名称:某某工程施工项目二、工程概况:本工程位于XX省XX市,总建筑面积为XXXX平方米,包括主楼、副楼、围墙、外围道路等,采用钢筋混凝土结构,主要用途为办公楼。
三、工程施工明细子目:1. 地基基础施工1.1 土方开挖:包括开挖土方、土方运输、填方回填等工作,总工作量约为XXXX立方米。
1.2 基础开挖:按照设计要求进行基础开挖作业,包括挖土、梳平、验收等工作。
1.3 基础浇筑:根据结构设计要求,进行基础混凝土浇筑,配合钢筋绑扎等工作,确保基础质量。
1.4 地基处理:对地基进行处理,包括填充、夯实、压实等工作,提高地基承载能力。
1.5 地下室施工:进行地下室施工,包括地下室开挖、支护、混凝土浇筑等,确保地下室结构牢固。
2. 主体结构施工2.1 主体梁柱:按照设计要求进行主体梁柱施工,包括钢筋加工、绑扎、模板安装等工作。
2.2 楼板施工:进行楼板混凝土浇筑、抹灰、防水等工作,确保楼板平整、牢固。
2.3 外墙砌体:进行外墙砌体施工,包括砌筑外墙砖、涂料喷涂、防水处理等工作,提高外墙建筑质量。
2.4 屋面防水:进行屋面防水处理,采用聚合物防水材料,确保屋面防水性能。
3. 室内装修施工3.1 内墙装修:进行室内墙面粉刷、贴瓷砖、安装门窗等工作,提高室内装饰效果。
3.2 地面铺装:进行室内地面铺装,包括铺设地砖、地毯、木地板等工作,提高室内地面舒适度。
3.3 天花吊顶:进行室内天花吊顶施工,包括吊顶架设、安装板材、粉刷等工作,提高室内整体美观度。
3.4 灯具安装:进行室内灯具安装,包括吊灯、壁灯、筒灯等安装工作,提供室内光照。
4. 设备安装施工4.1 电气设备安装:进行室内电气设备安装,包括插座、开关、配电箱等安装工作,确保电气设备正常运行。
4.2 暖通设备安装:进行室内暖通设备安装,包括空调、暖气、新风系统等安装工作,提供室内舒适环境。
4.3 给排水设备安装:进行室内给排水设备安装,包括水龙头、下水管道、马桶等安装工作,确保室内供水排水畅通。

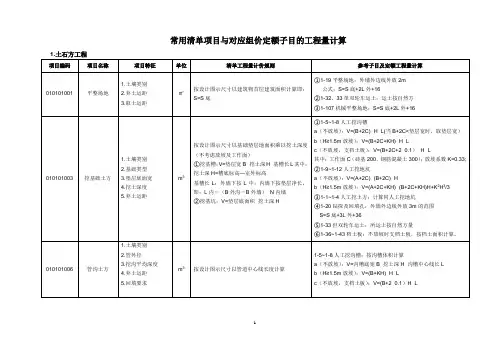

常用清单项目与对应组价定额子目的工程量计算1.土石方工程项目编码项目名称项目特征单位清单工程量计价规则参考子目及定额工程量计算010101001 平整场地1.土壤类别2.弃土运距3.取土运距㎡按设计图示尺寸以建筑物首层建筑面积计算即:S=S底①1-19平整场地:外墙外边线外放2m公式:S=S底+2L外+16②1-32、33单双轮车运土:运土按自然方③1-107机械平整场地:S=S底+2L外+16010101003 挖基础土方1.土壤类别2.基础类型3.垫层底面宽4.挖土深度5.弃土运距m3按设计图示尺寸以基础垫层地面积乘以挖土深度(不考虑放坡及工作面)①挖基槽:V=垫层宽B×挖土深H×基槽长L其中:挖土深H=槽底标高—室外标高基槽长L:外墙下按L中;内墙下按垫层净长,即:L内-(B外沟-B外墙)×N内墙②挖基坑:V=垫层底面积×挖土深H①1-5~1-8人工挖沟槽a(不放坡):V=(B+2C)×H×L(当B+2C<垫层宽时,取垫层宽)b(H≥1.5m放坡):V=(B+2C+KH)×H×Lc(不放坡,支档土板):V=(B+2C+2×0.1)×H×L其中:工作面C(砖基200,钢筋混凝土300);放坡系数K=0.33;②1-9~1-12人工挖地坑a(不放坡):V=(A+2C)×(B+2C)×Hb(H≥1.5m放坡):V=(A+2C+KH)×(B+2C+KH)H+K2H3/3③1-1~1-4人工挖土方:计算同人工挖地坑④1-20钻探及回填孔:外墙外边线外放3m的范围S=S底+3L外+36⑤1-33但双轮车运土:所运土按自然方量⑥1-36~1-43档土板:不放坡时支档土板,按档土面积计算。
010101006 管沟土方1.土壤类别2.管外径3.挖沟平均深度4.弃土运距5.回填要求m3按设计图示尺寸以管道中心线长度计算1-5~1-8人工挖沟槽:按沟槽体积计算a(不放坡):V=沟槽底宽B×挖土深H×沟槽中心线长Lb(H≥1.5m放坡):V=(B+KH)×H×Lc(不放坡,支档土板):V=(B+2×0.1)H×L1010103001 土方回填1.土质要求2.密实度要求3.粒径要求4.夯填(碾压)5.松填6.运输距离m3按设计图示尺寸以体积计算①场地回填:回填面积平均回填厚度;②室内回填:主墙间净面积回填厚度,即:V=S净×(室内外高差-室内地面面层、垫层厚)③基础回填:挖方体积减去室外地坪以下的砌体体积,即:V=V挖-(V垫+V基础)①1-26~28回填夯实素土、灰土:体积计算同清单②1-32、33回填土人工运输:运土按自然方算③1-83~1-100回填土机械运输:运土按自然方算④1-101~1-106机械回填碾压:夯实体积2.桩基础项目编码项目名称项目特征单位清单工程量计价规则参考子目及定额工程量计算010201001 预制钢筋混凝土桩1.土壤类别2.桩截面3.板桩面积4.管桩填充材料种类5.桩倾斜度6.砼强度等级7.防护材料种类m/根①按设计图示尺寸以桩长(包括桩尖)计算;②或以根数计算①4-1~4-4桩混凝土:V=桩图纸体积×1.02②6-7~6-18桩运输:V=桩图纸体积×1.019③2-1~2-4打、压预制桩:V=桩图纸体积×1.015④2-17、18接桩:接头个数⑤4-6~4-9桩钢筋:W=桩图纸体积×1.02010201003 混凝土灌注桩1.土壤类别2.单桩长度、根数3.截面积4.成孔方法5.砼强度等级m/根①按设计图示尺寸以桩长(包括桩尖)计算;②或以根数计算①4-6~4-9桩钢筋:W钢筋量②2-101~2-108灌注桩混凝土:a.人工挖桩孔灌混凝土V=S×L b钻孔桩混凝土V=S×(L+0.5)③灌注桩成孔:a.2-20~22走管式打桩机打孔:V=S×Lb.2-23、24螺旋钻机成孔和2-59,2-60锅锥钻成孔:同ac.2-26~2-46回旋钻机钻孔:分直径和深度,按总孔深计算;d.2-47~2-58冲击钻(推)机成孔:同c④2-209凿桩头:所凿体积;2-110桩头处理:桩头个数;⑤2-211钢筋笼安装:钢筋笼质量;⑥2-112泥渣外运2010202002 灰土挤密桩1.土壤级别2.桩长3.桩截面4.成孔方法5.灰土级配m 以桩长(包括桩尖)计算2-68或2-69灰土挤密桩(3:7或2:8)V=S×(L+0.25)3.砌筑工程项目编码项目名称项目特征单位清单工程量计价规则参考子目及定额工程量计算010301001 砖基础1.砖品种规格强度等级2.基础类型3.基础深度4.砂浆强度等级5.垫层材料种类截面m3按设计图示尺寸以体积计算。
工程量清单范例标题:修建一座现代化图书馆的工程量清单一、土建工程1. 地基工程:包括地质勘察、地基处理、基坑开挖等。
2. 结构工程:包括主体结构施工、梁柱砌筑、楼板浇筑等。
3. 外墙工程:包括外墙砌筑、外墙装饰、外墙保温等。
4. 屋面工程:包括屋面防水、屋面保温、屋面绿化等。
5. 室内装修工程:包括地面铺装、墙面装饰、天花板装修等。
6. 管道工程:包括给水管道、排水管道、电力管道等。
7. 电气工程:包括配电系统、照明系统、消防系统等。
8. 空调工程:包括中央空调系统、通风系统、新风系统等。
二、设备工程1. 图书馆系统:包括图书馆管理系统、图书自动借还系统、图书馆安防系统等。
2. 照明设备:包括室内照明、室外照明、紧急照明等。
3. 空调设备:包括中央空调机组、风冷热泵、风机盘管等。
4. 通风设备:包括风机、送风管道、排风口等。
5. 消防设备:包括消防报警系统、自动喷水灭火系统、防烟排烟系统等。
6. 电气设备:包括配电柜、开关插座、线路等。
7. 电子设备:包括计算机、打印机、扫描仪等。
三、软装工程1. 图书馆家具:包括图书架、书桌椅、阅览座椅等。
2. 图书馆装饰:包括挂画、展示柜、墙面装饰等。
3. 环境音响:包括背景音乐系统、会议音响系统等。
4. 窗帘饰品:包括窗帘、窗纱、卷帘等。
5. 水族观赏:包括鱼缸、水景、水草等。
四、软件工程1. 图书馆管理软件:包括图书馆书目管理、借还管理、读者管理等。
2. 数据库系统:包括图书馆数据库、读者信息数据库等。
3. 网络设备:包括服务器、交换机、路由器等。
4. 网络安全:包括防火墙、入侵检测系统、虚拟专用网络等。
5. 无线网络:包括无线AP设备、无线控制器等。
五、其他工程1. 绿化工程:包括园林绿化、草坪种植、花坛建设等。
2. 道路工程:包括道路铺装、人行道建设、停车场建设等。
3. 排水工程:包括雨水排放、污水处理、雨水回收等。
4. 照明工程:包括室外照明、景观照明、夜景照明等。

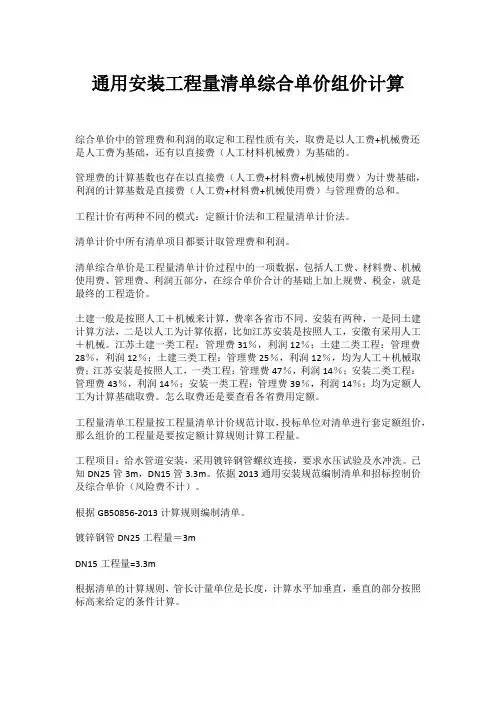

通用安装工程量清单综合单价组价计算综合单价中的管理费和利润的取定和工程性质有关,取费是以人工费+机械费还是人工费为基础,还有以直接费(人工材料机械费)为基础的。
管理费的计算基数也存在以直接费(人工费+材料费+机械使用费)为计费基础,利润的计算基数是直接费(人工费+材料费+机械使用费)与管理费的总和。
工程计价有两种不同的模式:定额计价法和工程量清单计价法。
清单计价中所有清单项目都要计取管理费和利润。
清单综合单价是工程量清单计价过程中的一项数据,包括人工费、材料费、机械使用费、管理费、利润五部分,在综合单价合计的基础上加上规费、税金,就是最终的工程造价。
土建一般是按照人工+机械来计算,费率各省市不同。
安装有两种,一是同土建计算方法,二是以人工为计算依据,比如江苏安装是按照人工,安徽有采用人工+机械。
江苏土建一类工程:管理费31%,利润12%;土建二类工程:管理费28%,利润12%;土建三类工程:管理费25%,利润12%,均为人工+机械取费;江苏安装是按照人工,一类工程:管理费47%,利润14%;安装二类工程:管理费43%,利润14%;安装一类工程:管理费39%,利润14%;均为定额人工为计算基础取费。
怎么取费还是要查看各省费用定额。
工程量清单工程量按工程量清单计价规范计取,投标单位对清单进行套定额组价,那么组价的工程量是要按定额计算规则计算工程量。
工程项目:给水管道安装,采用镀锌钢管螺纹连接,要求水压试验及水冲洗。
已知DN25管3m,DN15管3.3m。
依据2013通用安装规范编制清单和招标控制价及综合单价(风险费不计)。
根据GB50856-2013计算规则编制清单。
镀锌钢管DN25工程量=3mDN15工程量=3.3m根据清单的计算规则,管长计量单位是长度,计算水平加垂直,垂直的部分按照标高来给定的条件计算。
第一个规格是dn25的镀锌钢管3m,还有d n15的镀锌钢管6m,弯头管件的所占长度不扣除。
工程量计算完毕后,开始清单的组价套项,顺序依次为:1.平整场地(人工+机械) 12.降水排水(需要才有)(轻型井点,喷射井点,大口径) 13.打桩(需要才有)(预制桩用打或压和送)(灌注桩)14.挖填土方(机械开挖,人工辅助)(土壤类别,挖土深度,运距) 15.垫层(一个砼清单,一个模板清单) 16.基础及基础梁(一个砼清单,一个模板清单) (单项脚手架第7条) 17.柱,墙,梁,板,楼梯(一个砼清单,一个模板清单) (注意砼标号变化,柱,剪力墙,单梁考虑脚手架,单项第1条) 18.二次结构砌体墙(脚手架包含于综合脚手架)19.构造柱,过梁,圈梁(一个砼清单,一个模板清单) (脚手架包含于综合脚手架)(构造柱考虑模板超高,GL,QL不用考虑) 110.装饰装修(楼地面,踢脚线,墙柱面,天棚,独立柱装修,单梁装修)(内墙面装修套用装修用里脚手架,套用满堂脚手架的房间不考虑)(墙地面防水分平面防水和立面防水,以500以界) 111.上人屋面,不上人屋面(注意找坡层厚度计算) 112.整体楼梯装修(整体面层,踢脚线,侧面,底面) (注意各种量需要乘以系数) 113.综合脚手架(建筑面积计算) 114.零星构配件(室外平台,台阶,散水,坡道,栏杆,扶手,成品烟道,出屋面烟道基座)115.门窗工程(包含空调及风井百叶)116.钢筋工程(圆钢,螺纹钢,电渣压力焊,直螺纹连接,植筋接头) 117.其他需要补充的清单项:如,a.抹灰前砌体墙清扫 1b.抹灰前挂贴钢丝网(钢丝网片总长度—外墙外侧网片长度) 1C.外脚手架超高费(层数>6,高度>20m) (超高折算层*折算层面积)(包括建筑工程和装饰装修工程)(a.什么时候可以算,b.怎么算c怎么套定额)D.垂直运输费(套用7~8层定额后,还需套用1~6层定额) (分为建筑工程和装饰装修工程) 1E.大型机械进出场及安拆费(进一次出一次) (安装一次拆卸一次)1找到相应的清单,补上项目特征,根据清单计算规则输入清单工程量。
一) 分部:给水工程3709.558-438丝堵DN15mm 10个17.8 35.14 625.498-178给水管道方管支架100kg 0.5034 2549.46 1283.411-7手工除锈一般钢结构轻锈100kg 0.5034 44.41 22.3611-119一般钢结构刷防锈漆第一遍100kg 0.5034 50.83 25.5911-120一般钢结构刷防锈漆第二遍100kg 0.5034 47.08 23.78-23镀锌钢套管DN32mm10m 2.1 280.48 589.01CD管道试压费单元 3 380 1140二)分部:太阳能热水工程11873.5 8-SB10换PPR20热水管[含管件][管井内]10m 31.2 293.53 9158.14 8-438丝堵DN15mm 10个 6 35.14 210.84 11-1832管道保温橡塑管壳m3 0.31 1549.22 480.26 11-2165管道保温外包铝箔10m2 4.823 419.71 2024.26三) 分部:排水工程25039.588-453地面扫除口100 10个0.1 487.41 48.746-2946刚性防水套管制作DN75mm个42 148.45 6234.96-2963刚性防水套管安装DN75mm个42 125.01 5250.426-2947刚性防水套管制作DN100mm个42 196.55 8255.16-2963刚性防水套管安装DN100mm个42 125.01 5250.42四) 分部:雨水工程20540.728-B56承插塑料雨水管DN100mm10m 29 544.03 15776.878-B55承插塑料雨水管DN75mm10m 1.45 408.68 592.59CD塑料雨水斗DN100个38 12 4568-B58铸铁雨水头安装DN100mm个38 97.77 3715.26五)分部:空调冷凝水工程362.5 CDDN75塑料护口个145 2.5 362.5六) 分部:电气工程10807.072-SB9塑料空白面板10套 1.5 101.13 151.7 2-265汽车库电表箱台 3 3246.94 9740.822-2661AW1、2、3住户电表箱[甲供]台 3 304.85 914.55七) 分部:电话工程916.062-1376TPX电话总箱800*600*130[电信供]10个0.3 1526.75 458.032-1376移动总箱800*600*130[移动供]10个0.3 1526.75 458.03八) 分部:对讲工程333.732-SB9塑料空白面板10套 3.3 101.13 333.73九)分部:消火栓联动工程3980.52 2-1010暗配镀锌钢管SC25100m 0.655 2516.2 1648.11 2-672控制电缆敷设NHKVV-4*2.5100m 0.67 2049.93 1373.45 2-1152Φ20金属软管10m 0.15 588.38 88.26 2-SB9塑料空白面板10套0.3 101.13 30.34 7-12消火栓按钮只 3 272.82 818.46 2-1378暗装钢制开关盒10个0.3 73.01 21.9十)分部:标底人工费等调整47829.2 CD人工费调整35.075*15+1735.843*15+30.139*13+24.635*23项 1 27522.2 27522.2 CD管理费利润调整27522.2*(39+14)%项 1 14586.8 14586.8 CD措施费调整(27522.2+14586.8)*3.83%项 1 1612.8 1612.8 CD规费税金调整(27522.2+14586.8+1612.8)*6.247%项 1 2731.3 2731.3 CD脚手架费调整27522.2*5%项 1 1376.1 1376.1 总计125392.43。
______________________________________________________________________________________________________________ 附件二:工程量清单项目综合单价组价示例精品资料工程量清单项目综合单价组成公式及示例一、当《计价规范》的工程内容、计量单位及工程量计算规则与《计价定额》一致,只与一个定额项目对应时,其计算公式如下:清单项目综合单价=定额项目综合单价例1:某工程现浇混凝土框架柱工程量清单如下:分部分项工程量清单工程名称:略序号项目编码项目名称项目特征及工程内容计量单位工程量1 A.4混凝土及钢筋砼工程2 010********* 现浇砼矩形柱混凝土强度等级C30 m3 3.23 010********* 现浇混凝土钢筋φ10以园钢t 0.24 010********* 现浇混凝土钢筋φ10以上螺纹钢t 0.8精品资料分部分项工程量清单项目综合单价计算表工程名称:略序号项目编码项目名称计量单位工程数量定额编号综合单价(元)其中(元)人工费材料费机械费综合费1 010********* 现浇砼矩形柱C30 m3 3.2 AD0065 246.39 53.38 161.89 4.89 26.232 010********* 现浇砼钢筋φ10以内园钢t 0.2 AD0897 3315.84 378.88 2735.64 21.26 180.063 010********* 现浇砼钢筋φ10以上螺纹钢t 0.8 AD0899 3088.41 190.16 2722.17 62.42 113.66二、当《计价规范》的计量单位及工程量计算规则与《计价定额》一致,工程内容不一致,需几个定额项目组成时,其计算公式如下:清单项目综合单价=∑(定额项目综合单价)例2:某工程天棚抹灰工程量清单如下:分部分项工程量清单工程名称:略序号项目编码项目名称项目特征及工程内容计量单位工程量精品资料020********* 天棚抹混合砂浆板底刷107胶水泥浆,面抹混合砂浆(细砂),刮滑石粉混合胶水腻子二遍。
工程施工清单价格模板一、基础工程1、土方开挖施工单位:_________________工程地点:_________________工程内容:根据现场实际情况确定开挖土方量,并按照土方开挖单位价格计算。
单位:立方米工程量:______立方米单价:______元/立方米金额:______元2、基础回填施工单位:_________________工程地点:_________________工程内容:基础回填以及场地整平,包括土方回填和整体压实。
单位:立方米工程量:______立方米单价:______元/立方米金额:______元3、基础混凝土浇筑施工单位:_________________工程地点:_________________工程内容:根据工程图纸和现场实际情况确定混凝土浇筑的数量及计算。
单位:立方米工程量:______立方米/二、主体结构1、砌体砌筑施工单位:_________________工程地点:_________________工程内容:按照设计要求进行墙体砌筑,包括墙体材料及部分附加材料。
单位:平方米工程量:______平方米单价:______元/平方米金额:______元2、钢筋混凝土结构施工单位:_________________工程地点:_________________工程内容:根据设计及现场实际情况确定钢筋混凝土的用量及计算。
单位:吨工程量:______吨单价:______元/吨金额:______元3、砌筑抹灰施工单位:_________________工程地点:_________________工程内容:对主体结构砌体进行抹灰处理。
单位:平方米工程量:______平方米/三、屋面工程1、屋面结构施工单位:_________________工程地点:_________________工程内容:包括屋面结构及材料的购买及施工工序。
单位:平方米工程量:______平方米单价:______元/平方米金额:______元2、屋面瓦面施工单位:_________________工程地点:_________________工程内容:购买及铺设屋面瓦面材料。
工程量清单和施工方案一、工程量清单1. 基础工程1.1 开挖基坑:开挖深度为3米,挖方量约500立方米1.2 打桩基础:钻孔打桩,桩径为1米,共计20根1.3 基础混凝土:C25混凝土,浇筑面积150平方米2. 结构工程2.1 主体结构:采用钢混结构,建筑面积800平方米,总高度20米2.2 钢结构:总用钢量约120吨2.3 混凝土结构:梁、柱、板等混凝土构件总计500立方米2.4 防水工程:防水卷材铺设面积约200平方米2.5 防腐保温:外墙用防腐保温材料,总计1000平方米3. 地面工程3.1 地面砼基础:承重地面砼厚度为0.3米,总面积300平方米3.2 地砖施工:室内外地砖铺贴面积约600平方米3.3 人行道工程:人行道宽1.5米,长度100米3.4 路面铺装:压实碎石混凝土路面,总面积500平方米4. 地上设备4.1 钢结构楼梯:室内外钢结构楼梯总计50米4.2 门窗安装:铝合金门窗安装总面积300平方米4.3 室外篷房:搭建临时室外篷房,总面积100平方米4.4 电梯安装:安装一台载重500kg的小型电梯5. 给排水工程5.1 给水管道:PE给水管道铺设总计200米5.2 排水管道:室内外排水管道总计300米5.3 卫生间设备:安装10个马桶,10个洗手盆,10个淋浴间6. 电气工程6.1 强电布线:强电布线总长度约800米6.2 弱电布线:弱电布线总长度约500米6.3 室内照明:室内照明灯具总计100盏6.4 安防监控:安装摄像头、门禁系统等安防设备7. 装饰装修7.1 室内油漆:室内乳胶漆总计1000平方米7.2 室内瓷砖:室内墙地砖总计800平方米7.3 吊顶、墙面、地面装修以上工程量清单仅供参考,具体工程量视实际情况进行调整。
二、施工方案1. 基础工程1.1 开挖基坑:挖土作业前需测量基坑位置,采用挖土机械进行开挖,保证基坑边坡稳定,注意安全防护措施。
1.2 打桩基础:进行桩位测量和定位,采用钻孔机进行打桩工作,桩基混凝土浇筑后需进行养护。
建筑施工报价清单1. 项目概述:在这部分,对于建筑项目的基本概况进行介绍。
包括项目的名称、地点、规模以及关键时间安排等。
同时,还需说明项目的背景和目的,以便对报价有更明确的理解。
2. 工程量清单:详细列出所有需要施工的工程项目和数量。
这一部分需要与项目概述中提到的规模和目的相匹配。
- 水电工程:- 水暖管道安装: 在这一项目中,需要安装水暖管道,并确保其与建筑结构和设计相协调。
- 电气线路布置: 进行电气线路的布置和安装,确保其符合相关安全标准。
- 结构工程:- 混凝土浇筑: 进行建筑结构中混凝土的浇筑工作,确保其强度和稳定性。
- 钢筋安装: 进行建筑结构中钢筋的安装工作,确保其符合设计要求。
- 装饰工程:- 瓷砖铺贴: 铺贴建筑内外墙的瓷砖,确保其美观和耐用。
- 油漆粉刷: 进行建筑内外墙的油漆粉刷工作,确保其色彩和质量要求。
3. 人工费用计算:基于工程量清单中的项目,计算所需的人工费用。
在这一部分,需要考虑人工工时和工资标准,并结合施工工艺和难度进行合理估算。
4. 材料费用计算:基于工程量清单中的项目,计算所需的材料费用。
在这一部分,需要与供应商沟通并取得正确的材料价格信息,然后结合工程设计要求进行合理估算。
5. 机械设备费用计算:基于工程量清单中的项目,计算所需的机械设备费用。
在这一部分,需要考虑机械设备的使用时间和租赁费用,并结合项目进度和需求进行合理估算。
6. 管理费用计算:考虑到项目管理和监督的需要,计算所需的管理费用。
这一部分需要考虑人员成本、办公设备费用等因素,并结合项目的规模和复杂程度进行合理估算。
7. 其他费用计算:考虑到可能出现的其他费用,如交通费、杂费等,进行合理估算,并列入报价清单中。
8. 报价总结:将人工费用、材料费用、机械设备费用、管理费用和其他费用合计,得出最终的报价总额,并在文档中进行清晰的呈现。
以上是一份建筑施工报价清单的基本结构和内容,只是为了帮助您开始准备报价的工作。
