附件:1、《建设工程工程量清单计价规范》1 总则1.0.1为规范工程造价计价行为,统一建设工程工程量清单的编制和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程工程量清单计价活动。
1.0.3 全部使用国有资金投资或国有资金投资为主 (以下二者简称“国有资金投资”的工程建设项目. 必须采用工程量清单计价。
1.0.4非国有资金投资的工程建设项目,可采用工程量清单计价。
1.0.5 工程量清单、招标控制价、投标报价、工程价款结算等工程造价文件的编制与核对应由具有资格的工程造价专业人员承担。
1.0.6 建设工程工程量清单计价活动应遵循客观、公正、公平的原则。
1.0.7 本规范附录 A 、附录 B 、附录 C 、附录 D 、附录 E 、附录 F 应作为编制工程量清单的依据。
1 附录 A 为建筑工程工程量清单项目及计算规则,适用于工业与民用建筑物和构筑物工程。
2 附录 B 为装饰装修工程工程量清单项目及计算规则, 适用于工业与民用建筑物和构筑物的装饰装修工程。
3 附录 C 为安装工程工程量清单项目及计算规则,适用于工业与民用安装工程。
4 附录 D 为市政工程工程量清单项目及计算规则,适用于城市市政建设工程。
5 附录 E 为园林绿化工程工程量清单项目及计算规则,适用于园林绿化工程。
6 附录 F 为矿山工程工程量清单项目及计算规则,适用于矿山工程。
1.0.8建设工程工程量清单计价活动,除应遵守本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 工程量清单建设工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称和相应数量等的明细清单。
2.0.2 项目编码分部分项工程量清单项目名称的数字标识。
2.0.3 项目特征构成分部分项工程量清单项目、措施项目自身价值的本质特征2.0.4 综合单价完成一个规定计量单位的分部分项工程量清单项目或措施清单项目所需的人工费、材料费、施工机械使用费和企业管理费与利润,以及一定范围内的风险费用。
工程造价清单计价工程量计算规则工程造价有分定额算量和清单算量,每样都有相关的计算规则,有些相同,有些相异,,下面锦毅教育老师和大家一起学习工程造价清单计价工程量计算规则,希望对大家有帮助。
整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物首层面积计算。
2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。
计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。
这样的话计算时会出现如下难点:①、2米的中心线计算起来较麻烦,不好计算。
②、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。
③、划分块比较麻烦,弧线部分不好处理,容易出现误差。
(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。
大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、分块计算垫层外边线的面积(同分块计算建筑面积)。
方法二、利用底层的建筑面积+外墙外皮到垫层外皮的面积。
外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。
工程量清单计价的基本过程1、工程量清单编制程序2、工程量清单计价过程三、工程量清单计价的方法分部分项工程费=∑⨯分部分项工程综合单价分部分项工程量措施项目费=∑⨯措施项目综合单价措施项目工程量单位工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金单项工程造价=∑单位工程报价建设项目总造价=∑单项工程报价四、分部分项工程费计算(1)计算施工方案工程量留意:招标人供应——工程净量;投标人计算——施工作业量工程量清单计算规则对主项以外的工程内容的计算方法及计量单位不作规定,由投标人依据施工图及投标人的阅历自行确定。
(2)人、材、机数量测算图2 工程量清单计价过程图1 工程量清单编制程序按反映企业水平的企业定额或参照政府消耗量定额确定人工、材料、机械台班的耗用量。
(3)市场调查和询价接受市场价格作为参考,考虑确定的调价系数,确定人、材、机单价。
(4)计算清单项目分项工程的干脆工程费单价计算出对应分项工程单位数量的人工费、材料费和机械费。
计算公式:人工费=∑⨯对应的人工工资单价人工工日数材料费=∑⨯对应的材料预算单价材料消耗量机械费=∑⨯对应的机械台班单价机械台班消耗量分项工程的干脆工程费单价=∑(人工费+材料费+机械费)(5)计算综合单价计算综合单价中的管理费和利润时,可以依据每个分项工程的具体状况逐项估算。
一般状况下,接受分摊法计算分项工程中的管理费和利润,即先计算出工程的全部管理费和利润,然后再分摊到工程量清单中的每个分项工程上。
【例1】某多层砖混住宅土方工程,土壤类别为三类土;基础为砖大放脚带形基础;垫层宽度为920mm,挖土深度为1.8m,基础总长度为1590.6 m。
依据施工方案,土方开挖的工作面宽度各边0.25m,放坡系数为0.2。
除沟边堆土1000 m3外,现场堆土2170.5m3,运距60m,接受人工运输。
其余土方需装载机装,自卸汽车运,运距4km。
已知人工挖土单价为8.4元/m3 ,人工运土单价7.38元/ m3,装卸机装自卸汽车运土需运用机械有装载机(280元/台班,0.00398台班/ m3)、自卸汽车(340元/台班,0.04925台班/ m3)、推土机(500元/台班,0.00296台班/ m3)和洒水车(300元/台班,0.0006台班/ m3)。
一1.按定额计价时单位工程造价由直接工程费、间接费、利润、税金构成,计价时先计算直接费,再以直接费(或其中的人工费)为基数计算各项费用、利润、税金,汇总为单位工程造价。
工程量清单计价时,造价由工程量清单费用(=∑清单工程量×项目综合单价)、措施项目清单费用、其他项目清单费用、规费、税金五部分构成,作这种划分的考虑是将施工过程中的实体性消耗和措施性消耗分开,对于措施性消耗费用只列出项目名称,由投标人根据招标文件要求和施工现场情况、施工方案自行确定,以体现出以施工方案为基础的造价竞争;对于实体性消耗费用,则列出具体的工程数量,投标人要报出每个清单项目的综合单价。
2.分项工程单价构成不同按定额计价时分项工程的单价是工料单价,即只包括人工、材料、机械费,工程量清单计价分项工程单价一般为综合单价,除了人工、材料、机械费,还要包括管理费(现场管理费和企业管理费)、利润和必要的风险费。
采用综合单价便于工程款支付、工程造价的调整和工程结算,也避免了因为“取费”产生的一些无谓纠纷。
综合单价中的直接费、费用、利润由投标人根据本企业实际支出及利润预期、投标策略确定,是施工企业实际成本费用的反映,是工程的个别价格。
综合单价的报出是一个个别计价、市场竞争的过程。
3.单位工程项目划分不同按定额计价的工程项目划分即预算定额中的项目划分,一般土建定额有几千个项目,其划分原则是按工程的不同部位、不同材料、不同工艺、不同施工机械、不同施工方法和材料规格型号,划分十分详细。
工程量清单计价的工程项目划分较之定额项目的划分有较大的综合性,新规范中土建工程只有177个项目,它考虑工程部位、材料、工艺特征,但不考虑具体的施工方法或措施,如人工或机械、机械的不同型号等,同时对于同一项目不再按阶段或过程分为几项,而是综合到一起,如混凝土,可以将同一项目的搅拌(制作)、运输、安装、接头灌缝等综合为一项,门窗也可以将制作、运输、安装、刷油、五金等综合到一起,这样能够减少原来定额对于施工企业工艺方法选择的限制,报价时有更多的自主性。
清单工程量与定额计价工程量计算规则对照表在建筑工程造价中,清单工程量和定额计价工程量的计算规则往往存在差异。
了解这些差异对于正确计算工程造价至关重要。
本文将对照列出清单工程量与定额计价工程量的计算规则,以便读者更好地理解和应用。
清单工程量:根据图纸尺寸计算挖填土方量,不扣减工作面和放坡系数。
定额计价工程量:根据实际施工情况考虑工作面和放坡系数,计算挖填土方量。
清单工程量:根据图纸尺寸计算基础体积,不扣减地梁、基础墙所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑地梁、基础墙所占体积。
清单工程量:按图纸标注的规格和数量计算钢筋工程量。
定额计价工程量:在清单工程量的基础上,需考虑搭接和弯曲调整系数。
清单工程量:根据图纸尺寸计算混凝土体积,不扣减钢筋所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑钢筋所占体积。
清单工程量:按图纸标注的规格和数量计算模板面积或体积。
定额计价工程量:在清单工程量的基础上,需考虑模板超高、支撑等因素。
清单工程量:根据图纸尺寸计算砌筑体积,不扣减门窗洞口所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑门窗洞口所占体积。
清单工程量:按图纸标注的规格和数量计算装饰面积或体积。
定额计价工程量:在清单工程量的基础上,需考虑装饰线条、收口等因素。
清单工程量:根据图纸标注的规格和数量计算其他工程量。
定额计价工程量:在清单工程量的基础上,需考虑实际施工情况等因素。
清单工程量和定额计价工程量的计算规则存在差异,需要结合具体施工情况和合同约定进行计算。
在实际工作中,建议咨询专业造价人员以确保计算的准确性。
在建设工程项目中,定额与清单计价是两个核心概念,它们在工程管理和造价控制方面发挥着至关重要的作用。
本文将详细阐述这两个概念的定义、差异以及各自的适用范围,为工程建设领域的相关人员提供有益的参考。
建设工程定额是指在正常施工条件下,完成单位合格产品所必需的人工、材料、机械台班消耗量的标准。
2013工程量清单计价规范计算规那么总结一、平整场地:建筑物场地厚度在土30cm以内的挖、填、运、找平。
按设计图示尺寸以建筑物首层建筑面积(墙中心线)计算二、基础土方开挖1、清单规那么:挖基础土方以基础垫层底面积乘挖土深度计算。
十.方体积=挖土方的底面积X挖土深度。
2、定额规那么:底面积乘以挖土深度。
底长和宽是指基础底宽加」]作面,需放坡放坡量合并于总土方量中。
3、清单计算:土方体积二挖土方的底面积X挖土深度。
4、定额计算:沟槽开挖:V=(A+2C+KXH)HXL;A底宽;C工作面;H深度;L长度。
外墙中心线计算,内墙墙净长计算,交接重合不扣。
基坑开挖:V=%I[S1+S2+J(S1*S2)]。
基坑四面放坡实际为倒棱台坑、棱台、圆台的计算公式均为上述公式。
5、基础土方开挖深度应按基础垫层底外表至交付施I:场地标高,无交付施「•场地标高时,按自然地面标高确定。
6、土方类别区分:底宽W7m且长〉3倍底宽为沟槽底长W3倍底宽且底面积W150肝为基坑其余为挖一般土方,自然地面挖至地坪,桩间挖土不扣除桩体积7、沟槽、基坑中土类别不同时,分别按放坡起点、放坡系数、分类土厚度加权平均计算8、原槽、坑作基础垫层时,放坡自垫层上外表计算,垫层厚度小于200mm时,可在垫层顶开始放坡三、回填土1、基础回填:3、屋面木基层:按斜面积计算,不扣孔洞,出檐不增加。
二十三、门窗工程1、木门、金属门、卷帘门:槿或洞口面积2、木门框:单独列项按橙或m3、铁丝门、银质花饰大门:槿或nf,按门框或扇nf4、木窗:橙或洞口尺寸nf5、木飘窗(凸)、木橱窗:植或洞口尺寸nf,框外围展开面积6、木纱窗:按纱扇面积7、门窗套:m/nf/橙,按展开面积8、贴脸;按图示数量槿/m9、木窗帘盒、饰面夹板、资料窗帘盒、铝合金属窗帘盒、窗帘轨均按m二十四、屋(墙、地)面及防水1、瓦、型材屋面:斜面积不扣房上烟囱、竖风道、风帽底座、屋顶小气窗和斜沟等,屋面小气窗的出檐局部不增加2、阳光板、玻璃钢屋面:斜面积of,不扣除W0.3nf孔洞3、膜结构屋面:水平投影nf4、屋面防水平面按水平投影,斜面按斜面积,不扣除房上烟囱、竖风道、风帽底座、屋顶小气窗和斜沟等女儿墙、伸缩缝、天窗凸起,并入屋面5、地面、地下室防水层一主墙间净空面枳计算;扣除:凸出地面构筑物、设备基础等所占的面积;不扣:柱I垛I间壁墙I烟囱及0.3m2以内孔洞与墙面连接处垂直高度在300mm以内者按展开面积计算,并入平面工程量内;超过300顾时,按立面防水层计算。

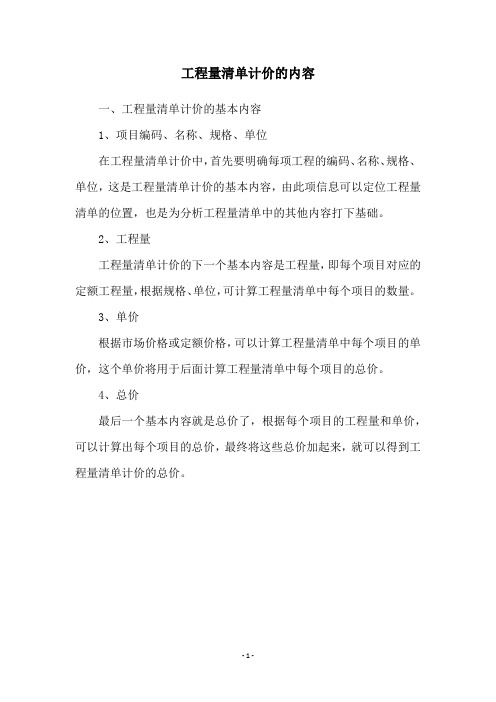

工程量清单计价的内容
一、工程量清单计价的基本内容
1、项目编码、名称、规格、单位
在工程量清单计价中,首先要明确每项工程的编码、名称、规格、单位,这是工程量清单计价的基本内容,由此项信息可以定位工程量清单的位置,也是为分析工程量清单中的其他内容打下基础。
2、工程量
工程量清单计价的下一个基本内容是工程量,即每个项目对应的定额工程量,根据规格、单位,可计算工程量清单中每个项目的数量。
3、单价
根据市场价格或定额价格,可以计算工程量清单中每个项目的单价,这个单价将用于后面计算工程量清单中每个项目的总价。
4、总价
最后一个基本内容就是总价了,根据每个项目的工程量和单价,可以计算出每个项目的总价,最终将这些总价加起来,就可以得到工程量清单计价的总价。
- 1 -。
工程量清单计价的主要内容是什么【学员问题】:工程量清单计价的主要内容是什么?【解答】:工程量清单是招标文件的组成部分,工程量清单计价的工程造价,由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
分部分项工程费是指为完成施工设计图纸所要求的且在工程量清单中所列出的各分部分项工程量所需的费用,包括完成各分部分项工程量清单项目所需的人工费、材料费、施工机械使用费和企业管理费与利润,以及一定范围内的风险费用。
措施项目费是指为完成工程项目施工,发生于该工程施工准备和施工过程中技术、生活、安全、环境保护等方面的非工程实体项目的费用。
主要包括:安全文明施工费(含环境保护、文明施工、安全施工、临时设施)、夜间施工费、二次搬运费、冬雨季施工费、大型机械设备进出场及安拆费、施工排水费、施工降水费、地上(地下)设施、建筑物的临时保护设施费、已完工程及设备保护费等。
措施项目清单计价应根据拟建工程的施工组织设计,可以计算工程量的措施项目,应按分部分项工程量清单的方式采用综合单价计价;其余的措施可以项为单位的方式计价,应包括除规费、税金外的全部费用。
措施项目清单中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计价,不得作为竞争性费用。
其他项目费主要包括暂列金额、暂估价(包括材料暂估单价、专业工程暂估价)、计日工(包括用于计日工的人工、材料、施工机械)、总承包服务费等。
规费是指根据省级政府或省级有关权力部门规定必须缴纳的,应计入建安工程造价的费用。
主要包括工程排污费、工程定额测定费、社会保障费(包括养老保险费、失业保险费、医疗保险费)、住房公积金、危险作业意外伤害保险等。
税金应包括营业税、城市维护建设税、教育费附加等。
规费和税金应按国家、省级或行业建设主管部门的规定计算,不得作为竞争性费用。
以上内容均根据学员实际工作中遇到的问题整理而成,供参考,如有问题请及时沟通、指正。
工程量清单计价文件编制的步骤、内容详解一、工程量清单计价的具体计算内容1、按照企业定额或政府消耗量定额标准及预算价格确定人工费、材料费、机械费、并以此为基础确定管理费和利润、风险,由此可计算出分部分项工程的综合单价。
分部分项工程费=∑清单工程量×综合单价2、根据现场因素及工程量清单规定计算措施项目费,措施项目费以实物量或分部分项工程费为基数按费率计算的方法确定。
措施项目费=∑分部分项工程费×相应的费率或:措施项目费=∑清单工程量×综合单价3、其他项目费(零星工作项目费)按工程量清单规定的人工、材料、机械台班的预算价为依据确定4、规费按政府的有关规定执行。
5、税金按国家或地方税法的规定执行6、汇总分部分项工程费、措施项目费、其他项目费、规费、税金等得到工程总价7、根据分析、判断、调整得到标底或报价二、分部分项工程费的确定分部分项工程量清单计价在其计价表中进行,计价表中的序号、项目编码、项目名称、计量单位和工程数量按分部分项工程量清单中的相应内容填写。
分部分项工程费用的确定取决于两个方面,一是取决于清单工程量(业主已确定),另一方面取决于清单项目单价(综合单价)。
分部分项工程量清单综合单价,应根据《计价规则》规定的综合单价组成,按设计文件或“分部分项工程量清单项目”中的“工程内容”和“项目特征”确定(一)、综合单价计价综合单价应按一定的组价程序和内容进行组合确定。
(见《计价规则》 P7~8 表)人工土方工程组价要用“以人工费为组价基础” P8 机械土方工程、桩基础工程、一般土建工程和装饰工程组价要用“以直接费为组价基础” P7 表中人工费、材料费、机械费或合价(基价)从《消耗量定额》或《价目表》中得到,费率从《参考费率》表中得到组价项目内容:清单项目中的工程特征和工程内容的描述清单项目的综合单价:~=Σ各组合工程内容的综合单价(二)、综合单价的确定步骤1、确定计算依据确定社会平均价格和确定工程个别价格的依据不同2、分析清单项目的工程内容由于《计价规则》和《消耗量定额》或《企业定额》在工程项目划分上不完全一致。
工程量清单计价什么是工程量清单?工程量清单,简称清单,是指在工程施工过程中,对于每一个施工项目所用材料、劳务、机械设备的数量进行详细的清单记录,以便于项目计划和实施。
工程量清单包括材料清单、机械设备清单、劳务清单等,是建筑、高速公路、桥梁、水利、电力、石油、化工等行业工程施工设备和材料的基础清单。
工程量清单的作用主要在于:1.了解施工过程中的各个环节,从而控制工程质量和安全;2.做好材料、机械设备和劳务的投入计划,为项目管理提供依据;3.进行工程成本计价和付款审计,确保工程施工成本合理。
工程量清单的计价方式在施工过程中,施工方需要对每一项工程量进行计价,以便于计算工程实际成本和工程施工价值。
下面详细介绍工程量清单的计价方式。
1. 单价合价法单价合价法是指根据工程量清单中的每一项工程量所需要用到的材料、劳务、机械设备等进行单价确定,并将其相加得到总价的方法。
它的公式为:工程量清单总价 = 工程量清单各项工程数量 × 工程量清单各项单价合计单价合价法常用于对大型工程如公路、水利工程进行计价,且适用面广。
2. 综合单价法综合单价法是指将施工项目分解成若干小项目,对每个小项目进行定额,然后按照定额统计分析工程量清单总价的方法。
它的公式为:工程量清单总价 = 工程量清单各项工程数量 × 工程量清单各项综合单价合计综合单价法适用于工程量清单比较复杂、分项较多的工程计价。
3. 直接费用法直接费用法是指对工程量清单中的材料、劳务、间接费用等直接成本进行计价的方法。
它的公式为:工程量清单总价 = 工程量清单各项工程数量 × 工程量清单各项直接费用合计直接费用法适用于对一些比较独立的项进行计价,其计价方式简单、实用。
工程量清单计价注意事项在使用工程量清单计价时,需要注意以下问题:1.工程量清单中的数据必须真实可靠,否则会引起纠纷;2.工程量清单的计价方式必须与施工合同保持一致;3.工程量清单的编制必须符合国家规定的规范和标准;4.工程量清单中的各项工程量应严格按照标准单位计算,不能随意增减或转换;5.工程量清单的计价必须及时更新,否则会产生计价偏误。
一、工程量清单计价的具体计算内容
1、按照企业定额或政府消耗量定额标准及预算价格确定人工费、材料费、机械费、并以此为基础确定管理费和利润、风险,由此可计算出分部分项工程的综合单价。
分部分项工程费=∑清单工程量×综合单价
2、根据现场因素及工程量清单规定计算措施项目费,措施项目费以实物量或分部分项工程费为基数按费率计算的方法确定。
措施项目费=∑分部分项工程费×相应的费率
或:措施项目费=∑清单工程量×综合单价
3、其他项目费(零星工作项目费)按工程量清单规定的人工、材料、机械台班的预算价为依据确定
4、规费按政府的有关规定执行。
5、税金按国家或地方税法的规定执行
6、汇总分部分项工程费、措施项目费、其他项目费、规费、税金等得到工程总价
7、根据分析、判断、调整得到标底或报价
二、分部分项工程费的确定
分部分项工程量清单计价在其计价表中进行,计价表中的序号、项目编码、项目名称、计量单位和工程数量按分部分项工程量清单中的相应内容填写。
分部分项工程费用的确定取决于两个方面,一是取决于清单工程量(业主已确定),另一方面取决于清单项目单价(综合单价)。
分部分项工程量清单综合单价,应根据《计价规则》规定的综合单价组成,按设计文件或“分部分项工程量清单项目”中的“工程内容”和“项目特征”确定(一)、综合单价计价
综合单价应按一定的组价程序和内容进行组合确定。
(见《计价规则》 P7~8 表)人工土方工程组价要用“以人工费为组价基础” P8
机械土方工程、桩基础工程、一般土建工程和装饰工程组价要用“以直接费为组价基础” P7
表中人工费、材料费、机械费或合价(基价)从《消耗量定额》或《价目表》中得到,费率从《参考费率》表中得到
组价项目内容:清单项目中的工程特征和工程内容的描述
清单项目的综合单价:~=Σ各组合工程内容的综合单价
(二)、综合单价的确定步骤
1、确定计算依据
确定社会平均价格和确定工程个别价格的依据不同
2、分析清单项目的工程内容
由于《计价规则》和《消耗量定额》或《企业定额》在工程项目划分上不完全一致。
工程量清单以“综合实体”项目为主划分(实体项目中一般可以包括许多工程内容)。
而消耗量定额一般是按施工工序设置的,包括的工程内容一般是单一的。
因此需要清单计价的编制人根据工程量清单描述的项目特征和工作内容确定清单项目所包含的消耗量定额子目。
3、计算定额项目的工程量
根据所选定额的工程量计算规则计算工程数量,当与工程量清单计算规则相一致时,可直接以清单中的工程量作为定额子目相应工程内容的工程数量。
4、确定相应项目人工、材料、机械台班消耗量
编制标底采用《消耗量定额》,编制报价采用《企业定额》或《消耗量定额》人工消耗量=定额子目中人工消耗量×定额项目工程量
材料消耗量=定额子目中材料消耗量×定额项目工程量
机械消耗量=定额子目中机械消耗量×定额项目工程量
5、确定人工、材料、机械台班的单价
编制标的采用政府部门规定的价格,编制报价采用市场价格。
6、确定相应项目的人工费、材料费和机械费
人工费=人工消耗量×人工单价
材料费=∑材料消耗量×材料单价
机械费=∑机械台班量×台班单价
7、计算分项直接工程费
分项工程直接费=人工费+材料费+机械费
此时也可直接应用《价目表》得到人工费、材料费、机械费或基价:
分项工程直接费=(价目表中人工费+材料费+机械费)×定额项目工程量
或:分项工程直接费=基价×定额项目工程量
8、确定清单项目管理费、利润及风险
管理费、利润及风险的确定,根据计价依据的不同,计算方法各异
9、确定清单项目综合单价
清单项目综合单价=清单项目人工费+材料费+机械费+管理费+利润+风险
或:清单项目综合单价=定额项目综合单价/清单项目工程量
定额项目综合单价=人工费+材料费+机械费+管理费+利润+风险
除采用上述方法确定清单项目综合单价以外,还可以采用清单单位含量法:清单单位含量法的基本方法是在计算定额工程量后(计算人工费、材料费、机械费之前),计算清单项目所分摊的定额项目的工程量,即清单含量:
清单含量=某工程内容的定额工程量/清单工程量
**单位估价表法:即直接采用《价目表》中的基价,计算管理费和利润或风险,得到定额综合单价,再换算成清单综合单价(即定额综合单价乘以清单含量即可)
(三)、管理费的确定
1、管理费的概念
管理费是指承包人为组织和管理施工生产及正常运营所发生的各项费用,管理费是工程成本的重要组成部分
管理费分为公司管理费和现场管理费,公司管理费即公司总部的管理费,是施工
企业用来维持公司营业和总部为全部合同提供服务的一项费用。
现场管理费是施工现场项目经理部组织和管理施工所支出的费用。
在工程投标报价中不分公司管理费和现场管理费。
但由于这两项费用的用途和估算的方法不尽相同,因此,先分别估算,然后再合并为管理费。
2、管理费的计算:
在工程量清单计价模式下,管理费的计价一般以基数乘以费率的形式摊入分部分项单价和措施项目费中。
1)以直接工程费为计算基础(适用于除人工土方工程以外的建筑工程和装饰工程)
管理费=直接工程费×管理费费率
2)以人工费为计算基础(适用于人工土方工程)
管理费=人工费×管理费费率
3)管理费的费率:陕西省《参考费率》P4 P6
(四)、利润的确定
1、利润的概念
利润是承包人完成所承包工程获得的盈利。
为了持续生存与发展,承包人必须获取利润。
承包人的所有活动都是为了最大限度的实现这一目标。
如何确定利润是报价决策的关键问题之一。
随着建筑市场竞争的日趋激烈,要想获得很高的利润已非易事。
很显然,在人工费、材料费、机械费、管理费一定的情况下,报价的高低主要取决于利润的高低。
企业经营的目标是获取利润,因此,在报价中不能盲目的压低报价,应制定一个利润的最低限额。
然后根据竞争情况,招标人的类型及承包人对工程项目的期望程度,确定一个不低于最低限额的合适的利润率。
2、利润的计算
利润的计算一般以基数乘以费率的形式摊入分部分项单价和措施项目费中。
1)以直接工程费和管理费之和为计算基础(适用于除人工土方工程以外的建筑
工程和装饰工程)
利润=(直接工程费+管理费)×利润费率
2)以人工费为计算基础(适用于人工土方工程)
利润=人工费×利润费率
3)利润的费率:陕西省《参考费率》P5 P6
(五)、风险金的确定
工程承包是一项高风险的事业,在编制报价时,必须对工程的内在风险进行评估,并把最后报价中应该增加的风险以补偿费用的形式确定下来。
从目前的情况来看,风险的考虑还是以材料和人工的风险为主。
即材料差价的处理:
材料差价的计算
材料差价=(材料的市场价格-价目表附录中材料的单价)×消耗量定额中的材料用量
材料差价的处理:
编制标底时,材料差价(或材料差价×定额项目工程量后)计入风险
编制报价时,材料差价并入材料费或基价中,并计取管理费和利润。
人工差价的处理(陕建发[2007]232号)
人工差价的计算
建筑工程:人工差价=(36.00-25.73)×消耗量定额中的人工消耗量
装饰工程:人工差价=(42.00-28.48)×消耗量定额中的人工消耗量
人工差价的处理:
编制标底时,人工差价(即调增部分)按规定计入风险,不计取管理费和利润。
编制报价时,投标人是否参考自主确定。
