工程量清单报价(组价)重点
- 格式:ppt
- 大小:1.74 MB
- 文档页数:20
工程量清单报价总说明一、引言工程量清单报价总说明是工程项目中非常重要的一部分,它对于项目的顺利进行和合理评估具有至关重要的作用。
本文档旨在提供一份详尽的工程量清单报价总说明,帮助各方了解其中的内容和要点。
二、报价总说明的目的工程量清单报价总说明是为了向有关方面对工程项目的报价进行解释和说明。
它应包括工程量清单的编制原则、计价规则、报价依据等方面的内容,旨在提供清晰明确的报价信息,便于合作方了解项目的总体成本。
三、工程量清单编制原则1. 准确性原则:工程量清单的编制应准确反映实际情况,避免出现遗漏或重复的情况;2. 统一性原则:工程量清单的编制应按照统一的标准和规范进行,确保报价的一致性;3. 完整性原则:工程量清单的编制应覆盖项目的各个方面,确保所有工作内容都被纳入报价范围内;4. 适应性原则:工程量清单的编制应根据项目的实际情况进行调整和修订,以确保与现场实施相符;5. 合理性原则:工程量清单的编制应合理合法,符合工程项目的实际需求和相关法规。
四、计价规则1. 单价计价:工程量清单中的各项工程项目按照事先确定的单价进行计价;2. 总价计价:工程量清单中的各项工程项目按照事先确定的总价进行计价;3. 单价与总价相结合计价:工程量清单中的各项工程项目按照部分单价和部分总价的方式进行计价,以便更好地控制和评估项目成本;4. 费率计价:对于一些特定的项目,可以按照事先确定的费率进行计算并进行报价。
五、报价依据1. 设计文件:工程量清单的编制应根据项目的设计文件进行,确保工程项目的实施与设计一致;2. 合同要求:工程量清单的编制应符合合同要求,确保报价的合法性和合规性;3. 监理要求:工程量清单的编制应符合监理要求,以便监理工程师进行相关的评估和审查;4. 相关标准和规范:工程量清单的编制应符合相关的国家标准和规范,以确保工程质量和安全性;5. 市场行情:工程量清单的编制应根据当地市场行情进行,以确保报价的合理性和竞争力。

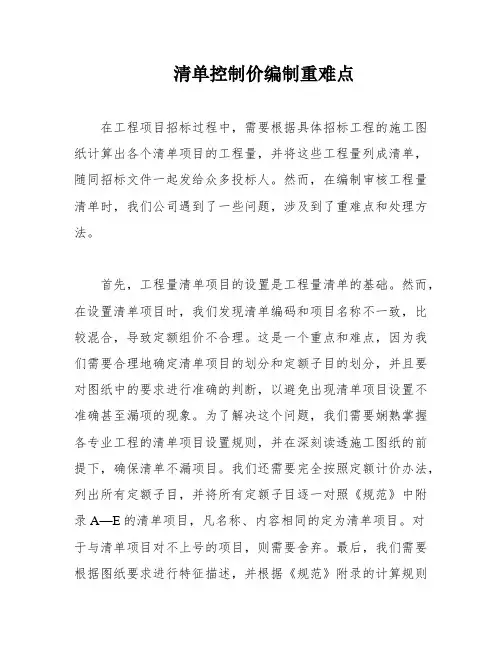

清单控制价编制重难点在工程项目招标过程中,需要根据具体招标工程的施工图纸计算出各个清单项目的工程量,并将这些工程量列成清单,随同招标文件一起发给众多投标人。
然而,在编制审核工程量清单时,我们公司遇到了一些问题,涉及到了重难点和处理方法。
首先,工程量清单项目的设置是工程量清单的基础。
然而,在设置清单项目时,我们发现清单编码和项目名称不一致,比较混合,导致定额组价不合理。
这是一个重点和难点,因为我们需要合理地确定清单项目的划分和定额子目的划分,并且要对图纸中的要求进行准确的判断,以避免出现清单项目设置不准确甚至漏项的现象。
为了解决这个问题,我们需要娴熟掌握各专业工程的清单项目设置规则,并在深刻读透施工图纸的前提下,确保清单不漏项目。
我们还需要完全按照定额计价办法,列出所有定额子目,并将所有定额子目逐一对照《规范》中附录A—E的清单项目,凡名称、内容相同的定为清单项目。
对于与清单项目对不上号的项目,则需要舍弃。
最后,我们需要根据图纸要求进行特征描述,并根据《规范》附录的计算规则进行各项目的工程量计算和套定额计算综合单价、项目合价。
在编制投标报价时,我们还需要全面体现出属于可组合内容的设计要求,不应漏掉与项目相关联的辅助工序。
其次,清单项目特征描述也是工程量清单控制价的重要组价依据。
然而,在处理某些工程时,我们发现在项目特征描述时,砼清单项特征内没有“模板”的描述,但是在组价时又对模板进行了组价。
这是一个重点,因为清单项目特征描述的不准确或错误,都会造成清单控制价、投标价以及结算价的错误,进而导致施工中的分歧、纠纷及索赔等情况。
为了解决这个问题,我们需要在项目特征描述时准确地描述出所有的工程要求和特征,并且在组价时对所有的要求和特征进行准确的定额组价。
这样可以避免出现组价错误的情况,从而保证工程量清单的准确性和可靠性。
难点:缺乏有效的设计变更单或现场签证单;处理方法:在工程结算审核中,隐蔽工程是一个常见的问题,需要在施工过程中及时记录、报备,并及时处理相关手续,确保施工内容与设计图纸相符,同时也要保证现场签证单或设计变更单的完备性。
工程量清单投标报价的编制内容与方法投标报价的编制过程,应首先根据招标人提供的工程量清单编制分部分项工程和措施措施项目计价表、其他项目计价表、规费、税金项目计价表,计算完毕后,汇总得到单位工程投标报价汇总表,在层层汇总,分别得出单项工程投标报价汇总表和工程项目投标总价汇总表。
在编制过程中,投投标人应按招标人提供的工程量清单填报价格。
1.分部分项工程和单价措施项目清单与计价表编制承包分投标价中的分部分项工程费和以单价计算的措施项目费应按照招标文件中分部分项工程和单价措施项目清单与计价表的特征描述确定综合单价的计算。
因此,确定综合单价是分部分项工程和单价措施项目清单与计价表编制过程中最主要的内容。
综合单价包括完成一个规定清单项目所需要的人工费、材料和工程设备费、施工机具使用费、企业管理费、利润,并综合考虑风险费用的分摊。
1)确定分部分项工程综合单价时应注意的问题(1)以项目特征描述为依据。
确定分部分项工程量清单项目综合单价的最重要依据之一是该清单项目的特征描述,投标人投标报价时应依据招标文件中分部分项工程量清单项目的特征描述确定清单项目的综合单价。
在招投标过程中,当出现招标文件中分部分项工程量清单特征描述与设计图纸不符时,投标人应以分部分项工程量清单的项目特征描述为准,确定投标报价的综合单价。
当施工中施工图纸或设计变更与工程量清单项目特征描述不一致时,发、承包双方应按照实际施工的项目特征,依据合同约定重新确定综合单价。
(2)材料和工程设备暂估价的处理。
招标文件中在其他项目清单中提供了暂估单价的材料和工程设备,应按其暂估的单价计入分部分项工程量清单项目的综合单价中。
(3)应包括承包人承担的合理风险。
招标文件中要求投标人承担的风险费用,投标人应考虑进入综合单价。
在施工过程中,当出现的风险内容及其范围(幅度)在招标文件规定的范围(幅度)内时,综合单价不得变动,工程价款不做调整。
根据国际管理并结合我国社会主义市场经济条件下工程建设的特点,承发包双方对工程施工阶段的风险宜采用如下分摊原则:①对于主要由市场价格波动导致的价格风险,如工程造价中的建筑材料、燃料等价格风险,承发包双方应当在招标文件中或在合同中对此类风险的范围和幅度予以明确约定,进行合理分摊。
建设工程工程量清单计价规范市政工程第一章工程量计算规则下面讲第一章概述.第一、土石方工程:共分:挖土方、挖石方、填方及土石方运输三节,12个项目.适用范围的说明:现在把挖一般土石方、沟槽土石方、基坑土石方定义混在一起讲.底宽7m以内,底长大于底宽3倍以上的就叫沟槽土石方;底长小于底宽3倍,底面积在50立方米以内就叫基坑土石方,剩下的就叫一般土石方,这是划分的依据。
竖井挖土方,指在土质隧道、地铁中除用盾构法挖竖井外,其他方法挖竖井土方用此项目。
暗挖土方指在土质隧道、地铁除用质构掘进和竖井挖土方外,用其他方法挖洞内土方工程用此项目。
填方包括用各种不同的填筑材料填筑的填方均用此项目。
下面讲一下工程量计算规则,本规则是以形成工程实物的量来计算的.对市政工程中的土石方来说,道路的路堤填方,最后形成的路堤是一个实物。
道路的路堑挖方,最后形成的是路堑,说它是实物,好像就勉强了一点.对管沟土石方和埋设基础的土石方工程,说是实物,就更勉强了,大家就更容易理解了。
如果是工程各方,算的量,算的量都是一致的,不能是两个,那就确定土方也为实物量。
因为管沟土方,要准确算出它的量,必须要借助一个施工方法,到底是打板桩支护开挖,还是放边坡开挖。
放边坡开挖的量,和打板桩开挖的量是不同。
这是把管沟土方确定为实物的办法.填方,以压实(或夯实)后的体积计算;挖方以自然密实度体积计算。
挖一般土石方的清单工程量按原地面线与开挖达到设计要求线间的体积计算。
挖沟槽和基坑土石方的清单工程量,跟原来定额里面不同,大家要注意这个问题,不然到时会多算一块或少算一块。
挖沟槽和基坑土石方的清单工程量,按原地面线以下构筑物最大水平投影面积乘以挖土深度(原地面平均标高至坑、槽底平均标高的高度)以体积计算。
看这几个图,这个是桥台垫层,这个是管基,都是以构筑物最大水平投影面积乘以挖土深度计算清单工程量。
在市政管网中,特别是排水管,过去定额当中,管道铺设还扣地下重叠部分的方量;在现在的清单工程量计价中,不扣除地下的重叠部分的方量。
工程量清单综合单价九种类型组价方式探讨引述:根据清单项目与定额子目计量单位、计算规则和工程内容的不同,清单组价分成以下九种类型一、清单项目与定额子目计算规则和工程内容相同,仅计量单位大小不同。
计算定额工程量时应将清单量换算为定额工程量,再套用定额子目。
如清单实心砖柱项目,与定额方砖柱子目,计量单位、计算规则、工程内容相同,但计量单位大小不同,清单按m3计算,定额按10m3计算,应将清单量除以10,换算为定额工程量,再套用定额子目。
计算出合价后,再以清单量,得出清单综合单价。
二、清单项目与定额子目工程内容相同,而计量单位、计算规则都不同。
首先应按定额子目工程量计算规则计算出定额工程量,套用相应定额子目,计算出定额合价,再除以清单量,得出清单综合单价。
如塑料中空玻璃窗安装,清单以自然单位樘计算,定额以100m2计算,在计算定额工程量时,应按窗口尺寸计算出面积,除上100,换算为100m2,再套用定额子目,得出合价,以合价除清单量计算出清单综合单价。
三、清单项目与定额子目计量单位、计算规则相同,而工程内容不同应按定额子目工程内容选择定额子目,计算出定额工程量,套用相应定额子目,计算出定额合价,将几项合价汇总后再除以清单量,得出清单综合单价。
如清单项目砖基础项目,含砼垫层,而定额子目砖基础则不含砼垫层,套用定额子目时,则要套用砖基础和砼垫层两个定额子目,得出合计后除清单量,得出清单综合单价。
四、清单项目与定额子目计量单位、工程内容相同,而计算规则不同按定额子目计算规则,计算出定额工程量,套用相应定额子目,计算出定额合价,再除以清单量,得出清单综合单价。
如钢筋砼预制构件,清单按实体净量计算,定额则应包括制作、运输、安装损耗,其损耗率分别为0.2%、0.8%和0.5%,定额工程量=图示工程量*(1+0.2%+0.8%+0.5%)。
计算出定额工程量,套用相应定额子目,计算出定额合价,再除以清单量,得出清单综合单价。

GB50500-2023《建设工程工程量清单计价规范》重点解读一、新规范旳特点:1、内容涵盖了工程施工阶段从招投标开始到工程竣工结算办理旳全过程;2、计价方式体现了市场竞争和政府宏观调控相结合旳思绪;如:安全文明施工费、规费不容许竞价,物价波动旳风险由发、承包双方共同承担。
3、对工程建设各阶段、各环节计价旳详细做法和规定都做出了详细而详尽旳规定,条文具有可操作性。
二、“总则”重点解读:1、制定规费旳目旳:规范工程造价计价行为,统一工程量清单旳编制和计价措施。
2、规范旳合用范围:建设工程工程量清单计价活动。
工程量清单计价活动包括:·工程量清单编制·工程量清单招标控制价编制·工程量清单投标报价编制·工程协议价款旳约定·工程施工过程中工程计量与工程价款旳支付·索赔与现场签证·工程价款旳调整·竣工结算旳办理·工程计价争议处理3、国有资金投资旳工程项目,不分建设规模,均必须采用工程量清单计价。
4、非国有资金投资旳工程项目,由项目业主自主确定计价方式,若采用清单计价旳则应执行规范,若不采用清单计价旳则部分执行规范,出不执行工程量清单计价旳专门性规范外,规范中旳其他条文应执行。
三、“术语”重点解读:1、项目特性对构成工程实体旳分部分项工程量清单项目和非实体旳措施清单项目反应其自身价值旳特性进行描述。
2、综合单价完毕一种规定计量单位旳分部分项工程量清单项目或措施清单项目所需旳人工费、材料费、机械使用费、企业管理费、利润、一定范围内旳风险费用。
我国旳清单综合单价中不包括规费、税金(属于不可竞争旳费用),国际通例旳综合单价是指全包括旳综合单价。
3、暂列金额(03规范叫预留金)相称于发包人旳备用金,一般协议中列出暂列金额,也有旳协议不列出暂列金额;暂列金额不是自然地属承包人所有,只有按发包人旳规定使用并发生旳部分才属承包人所有。

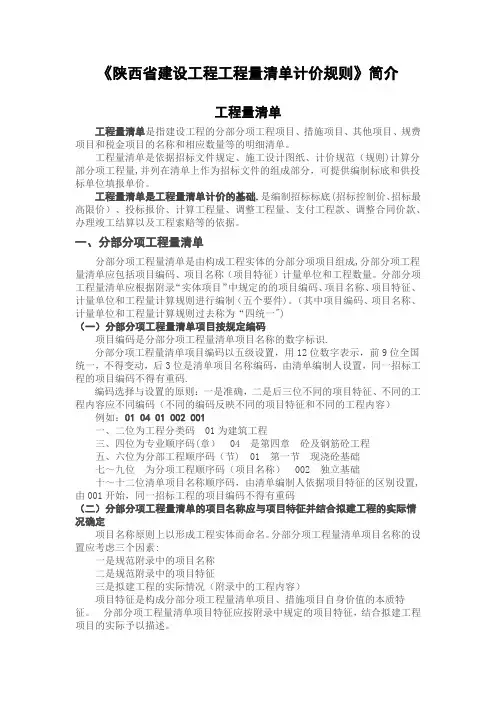

《陕西省建设工程工程量清单计价规则》简介工程量清单工程量清单是指建设工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称和相应数量等的明细清单。
工程量清单是依据招标文件规定、施工设计图纸、计价规范(规则)计算分部分项工程量,并列在清单上作为招标文件的组成部分,可提供编制标底和供投标单位填报单价。
工程量清单是工程量清单计价的基础.是编制招标标底(招标控制价、招标最高限价)、投标报价、计算工程量、调整工程量、支付工程款、调整合同价款、办理竣工结算以及工程索赔等的依据。
一、分部分项工程量清单分部分项工程量清单是由构成工程实体的分部分项项目组成,分部分项工程量清单应包括项目编码、项目名称(项目特征)计量单位和工程数量。
分部分项工程量清单应根据附录“实体项目”中规定的的项目编码、项目名称、项目特征、计量单位和工程量计算规则进行编制(五个要件)。
(其中项目编码、项目名称、计量单位和工程量计算规则过去称为“四统一")(一)分部分项工程量清单项目按规定编码项目编码是分部分项工程量清单项目名称的数字标识.分部分项工程量清单项目编码以五级设置,用12位数字表示,前9位全国统一,不得变动,后3位是清单项目名称编码,由清单编制人设置,同一招标工程的项目编码不得有重码.编码选择与设置的原则:一是准确,二是后三位不同的项目特征、不同的工程内容应不同编码(不同的编码反映不同的项目特征和不同的工程内容)例如:01 04 01 002 001一、二位为工程分类码01为建筑工程三、四位为专业顺序码(章)04 是第四章砼及钢筋砼工程五、六位为分部工程顺序码(节) 01 第一节现浇砼基础七~九位为分项工程顺序码(项目名称)002 独立基础十~十二位清单项目名称顺序码,由清单编制人依据项目特征的区别设置,由001开始,同一招标工程的项目编码不得有重码(二)分部分项工程量清单的项目名称应与项目特征并结合拟建工程的实际情况确定项目名称原则上以形成工程实体而命名。
