应急水池工程施工组织设计方案
- 格式:doc
- 大小:231.50 KB
- 文档页数:31

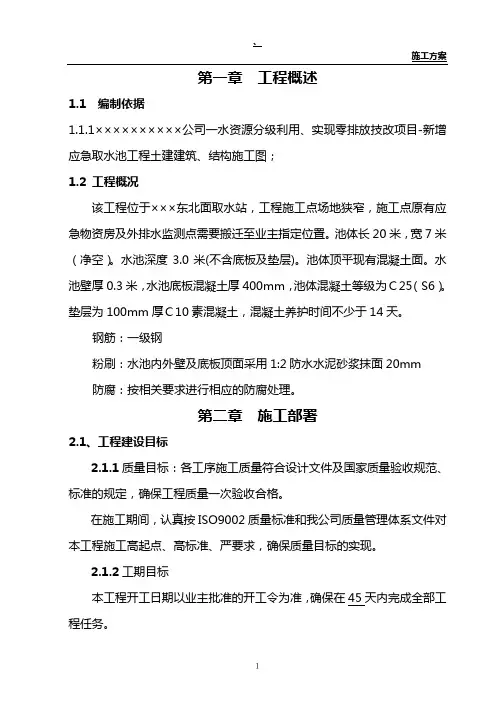

第一章工程概述1.1 编制依据1.1.1××××××××××公司一水资源分级利用、实现零排放技改项目-新增应急取水池工程土建建筑、结构施工图;1.2 工程概况该工程位于×××东北面取水站,工程施工点场地狭窄,施工点原有应急物资房及外排水监测点需要搬迁至业主指定位置。
池体长20米,宽7米(净空)。
水池深度3.0米(不含底板及垫层)。
池体顶平现有混凝土面。
水池壁厚0.3米,水池底板混凝土厚400mm,池体混凝土等级为C25(S6)。
垫层为100mm厚C10素混凝土,混凝土养护时间不少于14天。
钢筋:一级钢粉刷:水池内外壁及底板顶面采用1:2防水水泥砂浆抹面20mm防腐:按相关要求进行相应的防腐处理。
第二章施工部署2.1、工程建设目标2.1.1质量目标:各工序施工质量符合设计文件及国家质量验收规范、标准的规定,确保工程质量一次验收合格。
在施工期间,认真按ISO9002质量标准和我公司质量管理体系文件对本工程施工高起点、高标准、严要求,确保质量目标的实现。
2.1.2工期目标本工程开工日期以业主批准的开工令为准,确保在45天内完成全部工程任务。
2.1.3安全目标1)无重特大责任安全质量事故;死重伤事故为:0;轻伤事故:≤5‰;2)无重大设备损坏事故;设备完好率:主设备≥98%,辅设备≥95%。
2.2.4文明施工目标:创文明施工样板工程。
施工现场严格按照“一标三规范”的标准要求及昆明市关于安全文明施工的规定组织施工,确保工完料尽场地清。
2.1.4环境保护目标:保护环境,确保无环境影响投诉事件。
2.1.5施工进度计划根据本工程的实际情况及我公司施工实力,我公司保证在总日历天数45天内完成全部工程任务。
各工序做到有效搭接,配套工程预留、同步进行,施工过程中,我们将科学组织、精心施工,各专业密切配合,保证按期完成施工任务。

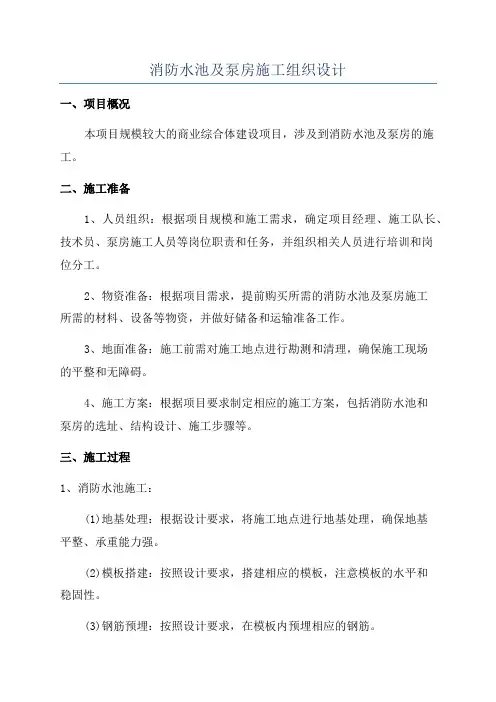

消防水池及泵房施工组织设计一、项目概况本项目规模较大的商业综合体建设项目,涉及到消防水池及泵房的施工。
二、施工准备1、人员组织:根据项目规模和施工需求,确定项目经理、施工队长、技术员、泵房施工人员等岗位职责和任务,并组织相关人员进行培训和岗位分工。
2、物资准备:根据项目需求,提前购买所需的消防水池及泵房施工所需的材料、设备等物资,并做好储备和运输准备工作。
3、地面准备:施工前需对施工地点进行勘测和清理,确保施工现场的平整和无障碍。
4、施工方案:根据项目要求制定相应的施工方案,包括消防水池和泵房的选址、结构设计、施工步骤等。
三、施工过程1、消防水池施工:(1)地基处理:根据设计要求,将施工地点进行地基处理,确保地基平整、承重能力强。
(2)模板搭建:按照设计要求,搭建相应的模板,注意模板的水平和稳固性。
(3)钢筋预埋:按照设计要求,在模板内预埋相应的钢筋。
(4)混凝土浇筑:根据施工方案,对模板内进行混凝土的浇筑,确保混凝土的质量和强度。
(5)防水处理:混凝土浇筑完成后,对水池进行防水处理,确保水池的密封性。
2、泵房施工:(1)地基处理:对泵房施工地进行地基处理,确保地基平整、承重能力强。
(2)基础施工:根据设计要求进行泵房基础的施工,包括基础混凝土的浇筑和钢筋的预埋。
(3)墙体施工:基础完成后,进行泵房墙体的施工,包括砌筑、抹灰等工作。
(4)屋面施工:墙体完成后,进行泵房屋面的施工,包括搭建屋面结构、铺设屋面防水层等工作。
(5)内部设备安装:泵房建筑完成后,进行泵房内部消防泵及其他设备的安装。
四、安全管理在施工过程中,需设置专门的安全管理岗位,负责安全事务的协调和管理。
1、施工现场安全:制定施工现场安全规范和操作程序,确保施工现场的安全,并进行安全巡查和安全培训。
2、施工设备安全:确保施工设备的正常使用和维护,及时检修设备故障,防止设备事故的发生。
3、施工安全教育:对施工人员进行安全教育和培训,提高他们的安全意识和安全操作能力。

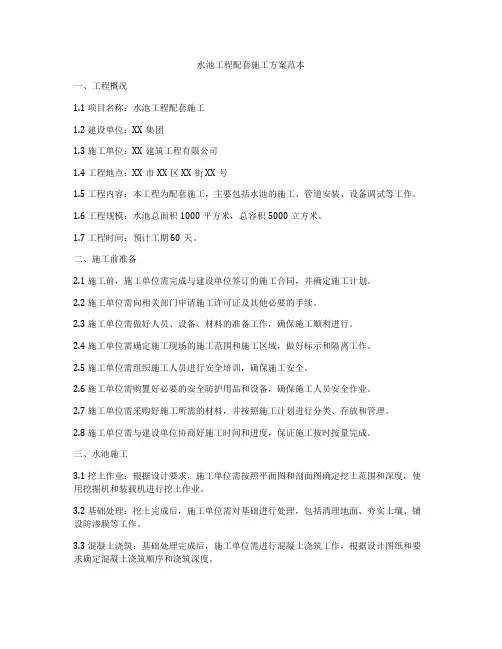

水池工程配套施工方案范本一、工程概况1.1 项目名称:水池工程配套施工1.2 建设单位:XX集团1.3 施工单位:XX建筑工程有限公司1.4 工程地点:XX市XX区XX街XX号1.5 工程内容:本工程为配套施工,主要包括水池的施工、管道安装、设备调试等工作。
1.6 工程规模:水池总面积1000平方米,总容积5000立方米。
1.7 工程时间:预计工期60天。
二、施工前准备2.1 施工前,施工单位需完成与建设单位签订的施工合同,并确定施工计划。
2.2 施工单位需向相关部门申请施工许可证及其他必要的手续。
2.3 施工单位需做好人员、设备、材料的准备工作,确保施工顺利进行。
2.4 施工单位需确定施工现场的施工范围和施工区域,做好标示和隔离工作。
2.5 施工单位需组织施工人员进行安全培训,确保施工安全。
2.6 施工单位需购置好必要的安全防护用品和设备,确保施工人员安全作业。
2.7 施工单位需采购好施工所需的材料,并按照施工计划进行分类、存放和管理。
2.8 施工单位需与建设单位协商好施工时间和进度,保证施工按时按量完成。
三、水池施工3.1 挖土作业:根据设计要求,施工单位需按照平面图和剖面图确定挖土范围和深度,使用挖掘机和装载机进行挖土作业。
3.2 基础处理:挖土完成后,施工单位需对基础进行处理,包括清理地面、夯实土壤、铺设防渗膜等工作。
3.3 混凝土浇筑:基础处理完成后,施工单位需进行混凝土浇筑工作,根据设计图纸和要求确定混凝土浇筑顺序和浇筑深度。
3.4 水池内壁处理:混凝土浇筑完成后,施工单位需对水池内壁进行处理,包括清理、打磨、防水等工作。
3.5 设备安装:水池内壁处理完成后,施工单位需进行设备安装工作,包括水泵、管道、阀门等设备的安装和调试。
3.6 其他工作:水池施工过程中,施工单位需进行其他相关工作,包括防水处理、排水系统建设、通风系统安装等。
四、设备调试4.1 设备调试前,施工单位需对水池内部进行清洗和消毒处理,确保水池卫生。
云南云天化国际化工股份有限公司三环分公司新建事故应急水池技改项目土建工程施工组织设计编制:审核:批准:云南天鸿化工工程股份有限公司二〇一三年三月四日目录一、施工组织设计一、编制依据二、工程概况三、施工部署3.1 施工组织机构3.2 工程建设目标3.3 施工总体规划四、施工准备五、主要分项工程施工方法5.1 新建应急水池施工方法六、质量承诺及保证措施6.1 质量承诺6.2 质量保证措施七、工期承诺及保证措施7.1 工期承诺7.2 工期保证措施八、安全文明施工、环境保护措施8.1 安全管理目标8.2 安全保证体系及组织机构8.3 安全控制措施九、施工进度计划十、施工总平面布置图附图附表附表一拟投入的主要施工机械设备表附表二劳动力计划表附表三计划开、竣工日期和施工进度表附表四施工总平面图附图五临时用地表一、项目管理机构配备情况1、项目管理机构配备情况表2、项目经理简历表3、项目技术负责人简历表4、项目管理机构配备情况辅助表一、编制依据1、云天化国际三环分公司新建应急水池项目总平面布置示意图;2、云天化国际三环分公司新建应急水池项目应急水池设计说明;3、云天化国际三环分公司新建应急水池项目应急水池平面模板图4、云天化国际三环分公司新建应急水池项目A-A~D-D剖面图5、云天化国际三环分公司新建应急水池项目应急水池池壁配筋图6、云天化国际三环分公司新建应急水池项目A-A,B-B配筋图7、云天化国际三环分公司新建应急水池项目机构设计说明污水收集池平面模板图8、云天化国际三环分公司新建应急水池项目污水收集池池壁平面配筋图9、云天化国际三环分公司新建应急水池项目回用水池池壁配筋图10、国家现行有关本工程主要标准和规范:(1)、地基与基础工程施工质量验收规范 GB50202-2002。
(2)、建筑地基处理技术规范JGJ79-2002。
(3)、矿渣硅酸盐水泥、火山灰质硅酸盐水泥、粉媒灰硅酸盐水泥GB1344-1999。

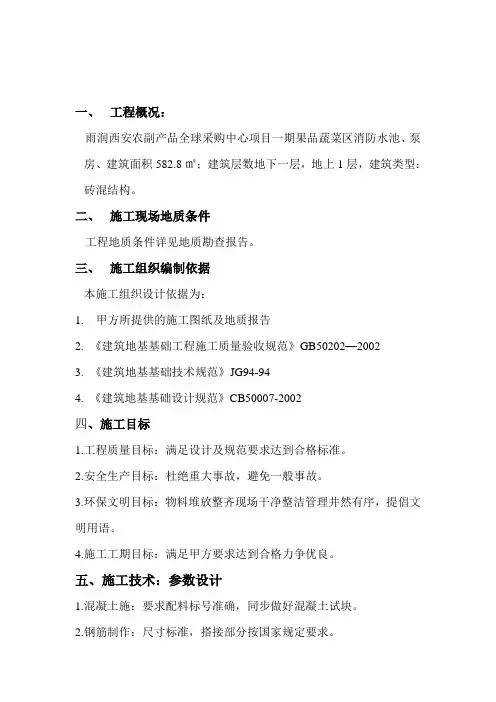

一、工程概况:雨润西安农副产品全球采购中心项目一期果品蔬菜区消防水池、泵房、建筑面积582.8㎡;建筑层数地下一层,地上1层,建筑类型:砖混结构。
二、施工现场地质条件工程地质条件详见地质勘查报告。
三、施工组织编制依据本施工组织设计依据为:1.甲方所提供的施工图纸及地质报告2.《建筑地基基础工程施工质量验收规范》GB50202—20023.《建筑地基基础技术规范》JG94-944. 《建筑地基基础设计规范》CB50007-2002四、施工目标1.工程质量目标:满足设计及规范要求达到合格标准。
2.安全生产目标:杜绝重大事故,避免一般事故。
3.环保文明目标:物料堆放整齐现场干净整洁管理井然有序,提倡文明用语。
4.施工工期目标:满足甲方要求达到合格力争优良。
五、施工技术:参数设计1.混凝土施:要求配料标号准确,同步做好混凝土试块。
2.钢筋制作:尺寸标准,搭接部分按国家规定要求。
3.普砖:使用普砖,一定要达到国家所制定的标号。
4.用材方面一定对各类的材料要求有合格证化验单方可入库使用。
5.施工时:一定按照要求配合比进行施工。
六、施工组织配备:项目人员组成:项目经理:傅毅生产经理:张斌总工程师:梅芳安全员:王全邦资料员:刘海艳测量员:刘刚材料员:傅依琳会计员:杨琼华施工员:杨锦钢筋工长:庞经松木工工长:刘刚混凝土工长:刘元生行政后勤:李彦七、主要劳动力计划:1.现场水电工1人修理工1人2.现场安排零活杂工2—3人3.机械设备计划:挖掘机2台铲车4台铁轮压路机1台电动打夯机6台筛土机1台其他的小型工具不计算在内,以上设备按工程需要调动使用。
八、施工用水、用电计划:1.现场用电必须保证供电300千瓦。
2.水供应按施工现场需求决定。
3.主要材料采购、钢筋、模板、水泥、商混,计划采购。
4.积极做好施工前期准备工作。
九、技术准备:1.熟悉图纸参加施工图的会审和技术交底。
2.对参加施工人员进行技术交底和安全交底。
3.与现场的监理及甲方技术人员沟通工程资料的用表,填写,报验,及装订工作。
水池施工组织设计水池施工组织设计一、项目概述水池施工组织设计是为了规划和组织水池施工过程中的各项工作,确保施工的顺利进行和高质量的完成。
本详细介绍了水池施工的各个环节和步骤,以及相关的细节和注意事项。
二、前期准备工作1. 取得项目相关资料和设计图纸,并进行子细研究和理解。
2. 成立水池施工组织设计小组,确定各个成员的职责和。
3. 评估施工风险和安全措施,制定相应的应急预案。
三、施工方案确定1. 根据设计图纸和现场情况,确定最佳的施工方案。
2. 确定施工工序和工艺流程,并制定详细的施工计划。
3. 制定施工材料、设备和人力资源的需求清单。
四、施工队伍组建1. 招聘并培训合格的施工人员,确保他们具备相关的技能和知识。
2. 建立施工队伍的组织架构,并明确各个成员的责任和权限。
3. 制定施工队伍的管理制度和纪律要求。
五、施工现场准备1. 指定施工现场,并进行现场勘察和测量。
2. 清理施工现场,确保施工材料和设备的安全存放。
3. 建立施工现场的安全防护和标识。
六、主要施工工序1. 土方开挖:根据设计要求和图纸,进行土方开挖和处理。
2. 基础施工:进行基础的浇筑和加固。
3. 混凝土工程:按照设计要求进行混凝土浇筑和养护。
4. 防水工程:进行水池的防水处理和密封。
5. 设备安装:安装水池相关的设备和管道。
6. 屋面施工:进行水池屋面的施工和装饰。
7. 室内装修:根据设计要求进行室内装修和美化。
七、质量控制1. 制定质量控制计划,确保施工过程的质量监控和验收。
2. 进行工程的各项质量检测和测试,并记录相关数据。
3. 及时处理施工中浮现的质量问题,并采取有效措施进行纠正。
八、安全管理1. 制定施工安全管理方案,确保施工过程的安全性和稳定性。
2. 进行施工现场的安全巡查和监督,及时发现并处理安全隐患。
3. 做好施工人员的安全培训和教育,确保他们具备安全意识和应急能力。
九、附件本所涉及的附件如下:1. 水池施工图纸2. 水池施工计划表3. 施工队伍组织架构图4. 施工现场勘察报告5. 施工质量检测记录表6. 施工安全管理方案十、法律名词及注释1. 建设工程法:指对建设工程进行管理和监督的法律法规,包括建设项目的规划、设计、施工和验收等各个环节。
水池施工组织设计(完整版)范本一:正文:一:项目概况1.1 项目背景在本项目中,计划修建一个水池,用于储存和供应饮用水。
该水池位于市中心,是一个关键性的基础设施项目。
1.2 项目目标本项目的目标是按照设计要求和合同协议,按时完成水池的施工,并确保质量和安全要求。
二:项目组织架构2.1 项目经理项目经理将负责整个水池施工项目的管理和组织工作,包括资源调配、进度控制和质量控制等。
2.2 施工团队施工团队将负责具体的施工工作,包括土建施工、设备安装和水池防水等。
三:项目计划和进度控制3.1 施工计划施工计划将根据设计要求和项目目标制定,包括工期安排、关键节点和配套设施的安装等。
3.2 进度控制项目经理将根据施工计划,定期检查和控制施工进度,确保按时完成各项工作。
四:质量控制和验收标准4.1 质量要求根据设计要求和相关标准,对土建施工、设备安装和防水工程等进行质量控制,并制定相应的验收标准。
4.2 质量检查项目经理将组织质量检查,确保施工过程中的质量符合要求,同时提供相应的整改措施。
五:安全措施和风险管理5.1 安全管理项目经理将制定安全管理计划,确保施工过程中的安全,包括材料安全、现场安全和设备安全等。
5.2 风险管理项目经理将识别和评估施工过程中的风险,并制定相应的应对措施,确保项目顺利进行。
六:合同管理和支付方式6.1 合同管理项目经理将根据合同协议和相关法律法规,管理合同的签订和履行过程,保证各方的权益。
6.2 支付方式根据工程进度和合同约定,按阶段支付方式进行支付,并确保支付过程的合法性和公正性。
附件:1. 水池施工图纸2. 工程量清单3. 合同协议4. 安全管理计划5. 质量验收标准法律名词及注释:1. 合同协议:指双方在明确自己权利义务、商定合同内容、签订并保护与履行合同关系方面的协议。
2. 安全管理计划:指针对工程项目的安全风险进行评估、预防和控制,制定相应的管理计划和措施。
范本二:正文:一:项目概况1.1 项目背景本项目是为了满足城市居民的饮用水需求,计划在市中心修建一个水池。

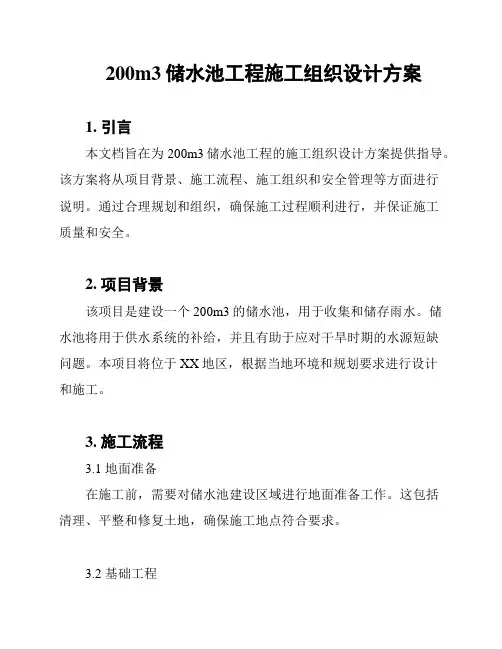

200m3储水池工程施工组织设计方案1. 引言本文档旨在为200m3储水池工程的施工组织设计方案提供指导。
该方案将从项目背景、施工流程、施工组织和安全管理等方面进行说明。
通过合理规划和组织,确保施工过程顺利进行,并保证施工质量和安全。
2. 项目背景该项目是建设一个200m3的储水池,用于收集和储存雨水。
储水池将用于供水系统的补给,并且有助于应对干旱时期的水源短缺问题。
本项目将位于XX地区,根据当地环境和规划要求进行设计和施工。
3. 施工流程3.1 地面准备在施工前,需要对储水池建设区域进行地面准备工作。
这包括清理、平整和修复土地,确保施工地点符合要求。
3.2 基础工程储水池的基础工程是保证结构稳定和安全的关键。
这一阶段包括地基处理、地下结构施工和钢筋混凝土浇筑等工作。
3.3 水池构建在完成基础工程后,进行储水池的构建工作。
这包括水池壁面施工、底板浇筑、防水处理和入口、出口管道的安装等。
3.4 设备安装完成储水池的主体结构后,需要进行设备的安装工作。
这包括水泵、阀门、管道连接等设备的安装和调试。
3.5 完工验收在所有工程完成后,进行完工验收工作。
确保储水池的结构、设备和功能符合设计和规划要求。
4. 施工组织4.1 施工队伍根据工程规模和施工周期,合理配置施工队伍。
施工队应包括项目经理、项目主管、技术人员和施工工人等。
确保施工队伍的协调配合和施工质量。
4.2 施工计划编制详细的施工计划,确定施工各阶段的工作内容、工期和人力资源安排。
合理安排施工进度,确保施工过程高效有序进行。
4.3 资材管理建立良好的资材管理制度,包括材料采购、保管、使用和结算等。
确保施工过程中资材的供应和使用符合要求,并有效控制成本。
5. 安全管理5.1 安全制度建立健全的安全管理制度,包括施工安全规章制度、安全检查制度和事故应急预案等。
确保施工过程中安全生产,并及时处理和应对可能的安全风险。
5.2 安全培训对施工人员进行安全培训,提高其安全意识和应急处置能力。

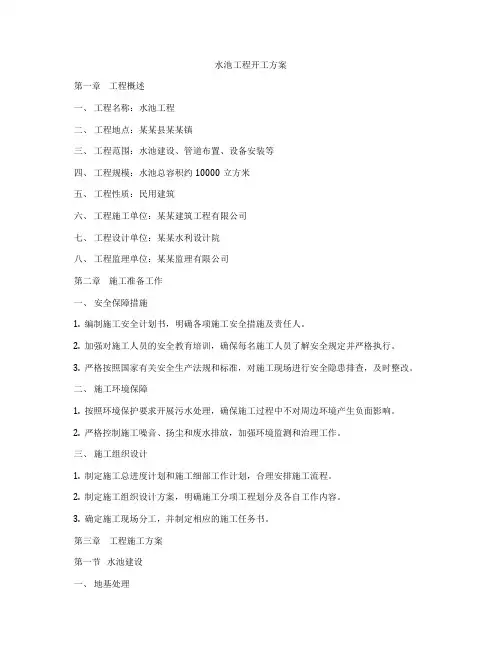

水池工程开工方案第一章工程概述一、工程名称:水池工程二、工程地点:某某县某某镇三、工程范围:水池建设、管道布置、设备安装等四、工程规模:水池总容积约10000立方米五、工程性质:民用建筑六、工程施工单位:某某建筑工程有限公司七、工程设计单位:某某水利设计院八、工程监理单位:某某监理有限公司第二章施工准备工作一、安全保障措施1. 编制施工安全计划书,明确各项施工安全措施及责任人。
2. 加强对施工人员的安全教育培训,确保每名施工人员了解安全规定并严格执行。
3. 严格按照国家有关安全生产法规和标准,对施工现场进行安全隐患排查,及时整改。
二、施工环境保障1. 按照环境保护要求开展污水处理,确保施工过程中不对周边环境产生负面影响。
2. 严格控制施工噪音、扬尘和废水排放,加强环境监测和治理工作。
三、施工组织设计1. 制定施工总进度计划和施工细部工作计划,合理安排施工流程。
2. 制定施工组织设计方案,明确施工分项工程划分及各自工作内容。
3. 确定施工现场分工,并制定相应的施工任务书。
第三章工程施工方案第一节水池建设一、地基处理1. 对水池建设区域的地基进行勘察,确保地基承载力满足设计要求。
2. 对土壤进行处理,确保地基平整、坚实。
3. 若地基条件不理想,需进行加固处理。
二、水池设备安装1. 按照设计要求,对水池设备进行布置,并进行固定安装。
2. 对水池的进水口、出水口等设备进行布置和连接。
3. 对水池的溢流口、排水口等设备进行安装和调试。
三、水泥混凝土浇筑1. 严格按照设计图纸要求进行水泥混凝土浇筑,确保浇筑质量。
2. 对水泥混凝土建筑物进行检测,确保各项技术指标符合要求。
3. 对已浇筑的水泥混凝土进行养护,确保混凝土的强度和耐久性。
四、水池管道布置1. 对进水管、出水管等管道进行布置和连接。
2. 对水池周边的排水管道进行布置和连接。
3. 对排气管道进行布置和连接。
第二节管道布置一、管道敷设1. 按照设计图纸要求对管道进行敷设,并进行固定和连接。
水池施工组织设计一、施工现状分析在进行水池施工之前,必须充分了解施工现状,包括施工地点的周边环境、施工条件、用水情况等。
通过实地调查和资料收集,可以全面客观地了解施工现状,为后续的施工组织设计提供必要的依据。
二、施工方案确定根据施工现状的分析结果,结合工程设计要求和现场情况,确定合适的施工方案。
在确定施工方案时,要考虑施工工艺、施工工期、施工人员配置等因素,确保施工顺利进行。
同时,还要进行施工技术交底和安全交底,明确各项工作任务和安全注意事项。
三、施工计划编制制定施工计划是水池施工组织设计的关键环节。
施工计划应包括施工步骤、施工时间、施工人员配备、施工机械使用等内容。
合理的施工计划可以有效地指导施工过程,确保施工任务按时完成,并提高施工效率。
四、施工机械设备准备在施工开始之前,需要对施工所需的机械设备进行准备。
根据施工计划确定所需机械设备的类型和数量,确保施工现场能够顺利进行。
同时,要对机械设备进行检查和维护,保证设备运行正常,确保施工安全。
五、施工人员培训施工过程中,人员是最重要的资源。
因此,需要对施工人员进行培训,提升其施工技能和安全意识。
培训内容包括施工操作规程、安全防护知识、应急处理等内容,确保施工人员能够熟练掌握施工技能,并严格按照规定操作。
六、施工监督管理在施工过程中,需要进行监督和管理,确保施工任务按照要求进行。
监督管理应包括现场巡查、施工记录、质量检查等内容,及时发现和解决问题,避免施工延误或质量问题。
同时,要建立健全的施工管理制度,确保施工过程安全可控。
七、施工结束验收水池施工完成后,需要进行工程验收。
验收内容包括工程质量、安全标准、环境保护等方面,确保施工结果符合设计要求和相关标准。
如果存在不合格问题,需要及时整改,直至符合验收标准为止。
总结:水池施工组织设计是一个复杂的过程,需要全面考虑各种因素,并做好施工方案制定、施工计划编制、机械设备准备、人员培训等工作。
只有严格按照要求进行施工,才能保证工程顺利完成,提高施工效率,确保施工质量和安全。

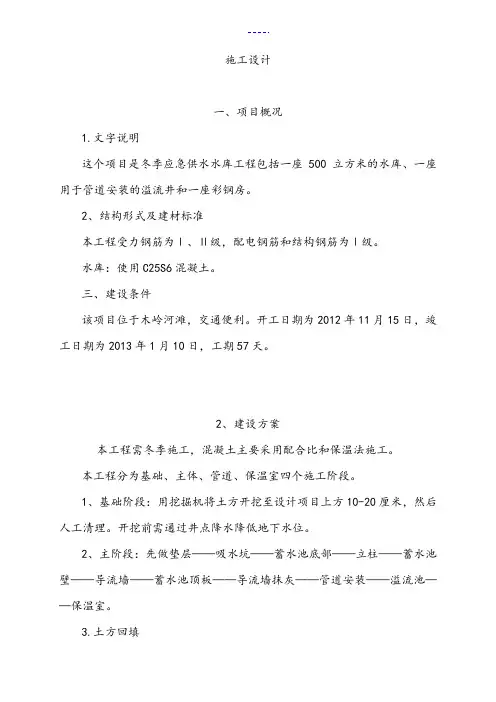

施工设计一、项目概况1.文字说明这个项目是冬季应急供水水库工程包括一座500立方米的水库、一座用于管道安装的溢流井和一座彩钢房。
2、结构形式及建材标准本工程受力钢筋为Ⅰ、Ⅱ级,配电钢筋和结构钢筋为Ⅰ级。
水库:使用C25S6混凝土。
三、建设条件该项目位于木岭河滩,交通便利。
开工日期为2012年11月15日,竣工日期为2013年1月10日,工期57天。
2、建设方案本工程需冬季施工,混凝土主要采用配合比和保温法施工。
本工程分为基础、主体、管道、保温室四个施工阶段。
1、基础阶段:用挖掘机将土方开挖至设计项目上方10-20厘米,然后人工清理。
开挖前需通过井点降水降低地下水位。
2、主阶段:先做垫层——吸水坑——蓄水池底部——立柱——蓄水池壁——导流墙——蓄水池顶板——导流墙抹灰——管道安装——溢流池——保温室。
3.土方回填三、重要工序的施工方法1、地基及基础工程(1) 土方工程1、土方开挖前,检查并妥善保护坐标控制点、基准点、龙门板、中心桩等。
2、基坑的平面尺寸、深度和级配符合人工开挖的级配系数0.42,并做好边坡的排水和支护,以保持边坡的稳定性。
3、开挖宽度根据土质条件和设计基坑宽度要求确定。
挖出的弃土堆放至距基边1m,不得与龙门板桩相撞,堆放高度不得超过1.5m。
(2) 混凝土柱基础工程1、混凝土中使用的水泥、砂、石等材料符合要求,现场应有充足、清洁的水源。
电源线的电流、电压等应符合要求并保证不间断。
2、严格控制水灰比,严禁随意加水增加坍落度。
重要结构梁、板、柱的混凝土构件,采用与普通32.5R级同等级、同等级的水泥。
3、混凝土在运输过程中应保持其均匀性,不分层、不离析、不漏浆,并保持良好的和易性和坍落度。
4、混凝土用卡车吊运到工地后,立即浇筑,在初凝时间前45分钟浇筑完成。
浇筑过程中严禁操作人员在模板支架和钢筋上行走。
5、竖向结构混凝土浇筑前,底部应填入与混凝土中砂浆厚度相同的50~100mm水泥砂浆。
水池施工方案一、工程概况本工程为水池施工项目,位于某市某区,占地面积约XX平方米,水池设计容量为XX立方米,深度为XX米。
水池施工的主要内容包括池体结构、管道安装、电气安装和设备调试等。
二、施工组织设计施工队伍组织本工程采用专业施工队伍,组织结构包括项目经理、技术负责人、质量安全员、材料员、预算员等。
劳动力计划根据工程进度需要,合理安排劳动力,保证工程顺利进行。
材料采购与供应本工程所需材料由专业供应商提供,材料进场前需进行质量检验,确保符合设计要求。
施工机械与设备根据工程需要,选用合适的施工机械和设备,并进行日常维护和保养。
三、施工进度计划施工进度安排根据工程规模和实际情况,制定合理的施工进度计划,确保工程按时完成。
关键节点控制针对关键节点制定相应的控制措施,确保施工质量符合要求。
施工进度调整根据实际情况对施工进度进行调整,保证工程顺利进行。
四、施工技术方案池体结构施工采用合适的施工方法和技术措施,确保池体结构的稳定性和安全性。
管道安装按照设计要求进行管道安装,确保管道的密封性和稳定性。
电气安装按照电气设计要求进行电气安装,确保电气系统的正常运行。
设备调试对所有设备进行调试,确保设备的正常运行和使用效果。
五、安全技术措施安全培训与教育对所有施工人员进安全培训和教育,提高安全意识。
安全检查与整改定期进行安全检查,发现安全隐患及时整改。
现场安全防护措施设置完善的安全防护设施,保障施工人员的安全。
应急预案与处置措施制定应急预案,建立应急处置机制,确保在突发事件中能够迅速应对。
安全技术交底制度:严格遵守安全技术交底制度,确保每位施工人员明确掌握安全操作规程和风险点控制措施。
针对不同岗位和工种进行专项安全培训和技术交底。
加强对外包队伍和临时工的管理和教育,保证其具备必要的安全知识和技能。
安全监测与监控:实施全过程安全监测与监控,运用智能化管理系统对施工现场进行实时监控和数据分析。
设置安全警报系统,及时发现和处置安全隐患。
蓄水池施工组织设计方案一、前期准备阶段1.1 确定施工计划在确定施工计划时,需要充分考虑天气、地理环境、人力资源等因素。
首先,需要制定详细的时间计划表,包括各项工作的开始时间、结束时间以及工期,根据施工的不同阶段来调整时间节点。
考虑到蓄水池的地理位置往往偏远,交通不便,施工队伍的进出需要提前规划好。
1.2 确定材料和设备在施工开始前,需要准备好一系列的材料和设备,包括水泥、砂石、管道、水位测定仪器、挖掘机械等工程必备的设备和工具。
同时,需要考虑物资的运输和储存,保证施工现场的安全和干净整洁,避免因材料和设备缺乏而延误施工进度。
1.3 制定安全预防措施蓄水池施工中涉及到很多高空作业、机械作业等风险较高的工作,需要制定完善的安全预防措施,保障施工队伍的安全。
要求施工队伍严格执行安全操作规程,配备足够的安全保障设施和人员,避免事故的发生。
二、施工阶段2.1 环境治理在施工现场淤泥积水、稀泥浊水等污染问题比较严重,需要对场地进行环境治理,确保环境卫生达标,避免污染影响工程质量。
治理措施包括人工清理、放置吸水纸等。
2.2 基础施工蓄水池的基础施工是十分关键的一步,要求地基平整光滑,确保基础稳固并符合工程设计标准。
施工人员要求在基础施工期间严格按照施工图纸的要求进行施工。
2.3 砌体施工蓄水池的砌体施工是一个极具技术性的工程,需要有砌体施工丰富经验的工人来进行。
在施工期间,要求班组长对施工质量进行监督,对施工人员进行技术指导,严格控制砌体层数、落差等。
2.4 安装管道管道的安装是蓄水池工程的一项重要工作,采用合适的管道材料和配件,并严格执行安装工艺标准,确保管道密封性和运行稳定性,避免管道漏水、开裂等问题。
2.5 安装测定仪器测定仪器的安装是蓄水池工程的必要工作之一,要求选择合适的测量仪器、确保仪器安装稳固、合理、准确,将池水水平、流量、压力等参数及时反馈,避免池水漏水或者溢出等问题。
2.6 安装集水系统集水系统是蓄水池工程的核心,它体现着该工程的实际用途和效益。
应急池维修施工方案
一、当前形势的紧迫性
随着环境保护意识的加强和法律法规的日益严格,应急池作为应对突发环境事件的关键设施,其正常运行和维护的重要性愈发突出。
目前,我国多地出现应急池老化、损坏等现象,对环境和公共安全构成潜在威胁。
因此,及时对应急池进行维修施工,确保其随时处于良好状态,成为当前一项紧迫而重要的任务。
二、专家观点
众多环境科学与工程领域的专家指出,应急池的维修施工不仅要考虑技术层面的可行性,更要结合当地环境特点和实际使用需求,制定出科学合理的施工方案。
专家们普遍认为,应急池的维修施工应遵循“安全第一、预防为主、综合治理”的原则,确保施工过程中的环境安全和人员安全。
三、支撑数据
为论证应急池维修施工的必要性,我们收集了大量相关数据和案例。
根据环境监测数据显示,近年来因应急池故障导致的环境污染事件呈上升趋势。
同时,案例分析表明,及时维修的应急池在应对突发环境事件时,能够显著提高应急响应效率,减少环境损害和经济损失。
四、应急有效性的说明
本次应急池维修施工方案的设计,旨在提高应急池应对突发环境事件的能力。
通过采用先进的施工技术和环保材料,确保维修后的应急池在性能上达到甚至超过原设计标准。
同时,施工方案还将注重提
高应急池的维护性和使用寿命,确保在未来能够长期稳定运行,为环境保护和公共安全提供有力保障。
综上所述,本次应急池维修施工方案不仅符合当前环境保护的紧迫需求,也充分结合了专家观点和实际数据支撑,旨在提高应急池的应急有效性,确保其在关键时刻能够发挥应有作用。
钢筋混凝土应急调节池施工方案钢筋混凝土应急调节池是城市供水系统中的重要设施,其施工方案的制定关系到工程质量和进度。
本文将从设计要求、施工准备、施工流程等方面,对钢筋混凝土应急调节池施工方案进行详细阐述。
1. 设计要求•应急调节池的设计应符合相关国家标准和规范要求,确保池体结构稳定。
•池底及侧壁需进行防水处理,确保水源不泄漏。
•应急调节池污泥处理设施应设置完善,以确保平时清理及时。
•应急调节池入口和出口设置应考虑设计流量和水质要求。
2. 施工准备•施工前应进行场地勘察,确保场地平整,并清理杂物。
•确认施工图纸和设计方案,准备相关施工材料和设备。
•确保施工人员具备相应工程经验和技能,了解施工安全技术规范。
•制定施工进度计划,确保工程进度。
3. 施工流程3.1 基础施工•在场地上标定基础定位线,进行挖土、垫层、浇筑基础等工作。
•采用模板支撑系统,确保基础结构形状尺寸正确。
•在基础以上进行钢筋绑扎和混凝土浇筑,确保基础结构牢固。
3.2 池壁施工•按照设计要求,在基础上搭建模板支撑,进行池壁混凝土浇筑。
•确保池壁的垂直度和尺寸符合设计要求。
•在池壁混凝土凝固后,进行拆模和表面修整工作。
3.3 底板施工•在池底设置合适的排水系统,并确保排水通畅。
•按设计要求进行底板钢筋布置和混凝土浇筑。
•底板混凝土初凝后,进行养护,确保底板强度和密实度。
4. 施工质量控制•施工过程中应严格按照设计要求和施工规范进行操作,确保施工质量。
•每个施工阶段完成后应进行质量验收,确保工程质量符合要求。
•施工中发现质量问题应及时整改,保证工程进度和质量。
5. 安全保障•施工现场应设置明显的安全警示标志,并配备必要的安全设备。
•施工人员应遵守安全操作规程,做好施工安全防护工作。
•定期对施工现场进行安全检查,及时排除安全隐患。
通过以上施工方案的执行,钢筋混凝土应急调节池的施工工作将能够顺利进行,保障城市供水系统的正常运行。
目录1、编制说明2、编制依据3、工程概况4、工程管理目标及施工组织部署5、施工准备6、施工方法6.1 测量工程复合土工膜6.2、土方工程6.3、土工布、复合土工膜6.4、钢筋工程6.5、模板工程6.6、砼工程6.7、水平和垂直运输7、雨季施工措施8、质量保证措施9.安全施工措施10、文明施工措施11、施工进度计划(见附页)xxxxxx应急池扩容改造工程施工方案1、编制说明本工程为xxxx应急池扩容改造工程,本工程施工方案综合考虑现场施工情况,在认真、全面理解设计文件的基础上,使施工方案满足技术先进、方案可靠、经济合理的要求;坚持“科学组织、合理投入、优质安全、快速高效、不留后患”的指导思想;确保优质、安全、高效完成工程建设。
2、编制依据工程测量规 GB 50026-2007地基与基础工程施工质量验收规 GB 50202-2002混凝土结构工程施工质量验收规 GB 50204-2002钢筋焊接及验收规程 JGJ 18-2003建筑地面工程施工质量验收规 GB 50209-2010建筑工程施工质量验收统一标准 GB 50300-2013混凝土强度检验评定标准 GBT50107-2010碾压式土石坝施工技术规 DL/T5129-2013土工合成材料非织造布复合土工膜 GB/T 17642-2008建筑工程施工工艺规程 DBJ14-032-2004施工现场临时用电安全技术规 JGJ46-2012建筑机械使用安全技术规程 JGJ33-2012建筑施工手册(第六版,建筑工业);未列出的规见设计文件及施工详图的规定3、工程概况3.1、工程环境本工程施工地点位于xxx技,在原水塘处进行施工,该工程公用配套设施完善,水、电供应能满足工程要求。
3.2、工程概况施工容为应急水池土建工程,附属排水、工艺设备、管道、电气及仪表安装工程4、工程管理目标及施工组织部署4.1、质量目标质量目标:以质量为中心,精心组织、科学管理、文明施工,安全、优质高效的完成施工任务。
4.2、工程进度目标施工工期:建设周期两个月4.3、安全生产目标完善安全管理制度,提高施工人员的安全意识,杜绝死亡及重伤事故,轻伤率控制在1‰以,无重大机械设备事故;无火灾事故;无重大案件。
4.4、管理组织根据工程的特点,建立以施工项目经理为首的项目管理层,全权组织施工,强化施工现场指挥调度的权威性,对工程项目的工期、质量、安全、成本等进行高效率、有计划的组织协调和管理。
项目经理项目总工项目副经理工程部设材部办公室管理层技术员预算员质检员安全员资料员施工员试验员材料员施工班组作业层4.5、质量控制小组建立质量保证体系,成立本工程质量控制小组,以项目技术负责人为组长,组员由各专业人员组成,在项目施工中对各分项工程进行检查评比,奖优罚劣,严格执行国家规、标准,做到上道工序不达标,下道工序不准施工。
4.6、文明施工控制小组建立环保体系,成立以施工项目经理为组长,组员由各专业施工组负责人组成,在组长统一协调下,互相配合,密切协作,保证施工现场整洁文明,工完料净,创建文明示现场。
4.7、安全控制小组建立安保体系,成立以施工项目经理为组长,组员由各施工组专业人员组成。
加强对工人上岗前的教育,强化安全意识,严格各项安全措施,随时监督检查,发现隐患,及时排除,杜绝安全事故的发生。
4.8、施工力量组织:根据工期要求配备足够的施工力量,合理分工,科学管理,具体配备如下:○1、土方施工队:主要负责淤泥、土坝挖填土方工程。
○2、石方施工队:主要负责边预制块的制作、砌筑施工。
○3、附属施工队:钢筋砼井的浇筑及配合各施工队施工。
施工作业班次:根据计划安排和工序穿插,充分利用有效时间和空间,合理安排作业班次,采用流水作业的施工方法,分两个班次。
5、施工准备5.1、技术准备、现场准备在工程开工前,组织现场施工人员熟悉、审查图纸,领会设计意图,明确工程容,着重应注意以下几个方面:组织施工人员熟悉施工技术文件,检查土建和其它专业施工图有无矛盾,并考虑好施工时交叉衔接方法,并通过熟悉图纸明确工程项目,确定与单位工程施工有关的准备工作项目。
结合工程特点和施工工艺,作好特殊施工方法施的准备。
作好图纸会审准备工作,进行图纸预审。
对图纸存在的问和特定技术措题以及工程有关的问题以书面的形式提前呈报业主或监理,便于图纸正式会审。
组织有关人员进一步熟悉规、规程、标准及图纸会审纪要,及时完善施工组织设计,施工前分级作好技术交底工作。
提出详细的材料、设备、劳动力等计划;认真做好材料的计划采购准备,编制各项材料计划,对多种材料的采购,入库、保管和出库,制定完善的管理方法,同时加强防盗和防火管理。
5.2、现场准备5.2.1、施工道路及场地:做好现场三通一平工作,及临时设施,并做好施工现场道路及材料的安全防护工作。
5.2.2、道路及材料场地的安全防护:道路两侧及钢材堆用型架搭设彩钢板防护,高出地面2m。
5.2.3、平整场地、接通现场施工临时用水电及其它设施,如木工棚、钢筋棚等设施。
5.2.4、配电线路的设计a、由业主提供的配电箱,进入施工现场总配电箱,由总配电箱进入分配电箱,由分配电箱进入各开、关箱,主线电缆选为VV22-3×70+2,支线用YJV-ZZ-5*16引至开、关箱。
电缆采用直接埋地方式。
敷设深度为0.6米,并在电缆上下均匀铺设50㎜厚的细沙,然后覆盖砖保护层,跨路时应用钢管作套管进行防护.电缆接头应牢固可靠,埋地电缆进出地面加塑管防护。
b、本配电线路采用三相五线制,TN-S保护系统。
○3配电箱与开关箱设计a、所有配电箱应标其名称、用途,并作出线路标记。
b、所有配电箱门应上锁,并有专人开关,配电箱、开关箱应设有防雨防尘措施,保护零线应通过接线端子板连接。
c、配电箱、开关箱不得放置任何杂物,并保持清洁,配电箱导线的进线口、出线口应设置在箱体的下底面。
○4接地与接地装置设计:a、现场接地在总配电箱处,塔吊、搅拌站、钢筋对焊机处均作接地。
b、保护零线的每一重复接地电阻不大于10Ω ,接地体采用角钢、钢管。
c、接地线采用10mm2铜芯线,保护接零线采用黄绿双色多股铜芯线,单机不小于2.5mm2。
5.2.5临时设施的搭设根据平面布置图临时搭设位置,进行搭设,用空心砌块M5水泥砂浆砌基础,彩钢板墙、屋面,塑钢门窗。
5.2.6主要施工机具准备计划5.2.7、试验、检验计划严格按照国家规定的原材料试验、检验要求,对进场的原材料按批量进行检验、复试。
袋装水泥:对同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号且连续进场的水泥为一检验批,但一检验批的总量不超过200T。
河砂、碎石:以同一产地、同一规格每400m3或600t为一检验批,不足400m3或600t也按一批计。
钢筋:同一厂家、同一炉罐号、同一规格、同一交货状态,每60t为一批,不足60t也按一批计。
在每批钢筋中随机抽取两根钢筋取样进行拉力、冷弯试样,每根钢筋应去掉端部500mm后切取试样。
普通混凝土试块的取样与留置:每拌制100盘且不超过100m3的同配合比的混凝土,取样不得少于一次;每工作班拌制的同一配合比的砼不足100盘时,取样不得少于一次;当一次连续浇筑超过1000 m3时, 同一配合比的砼每200 m3取样不得少于一次;每一楼层、同一配合比的混凝土,取样不得少于一次;每次取样应至少留置一组标准养护试件,同条件养护试件的留置根据实际需要确定。
抗渗试件施工部位按池底板、池壁板留置;每一部位不少于一组,每组六块试件。
干容量试验每层土料碾压后均需经测定干容重达到设计要求后才能进行上层铺土。
干容重用环刀法测定,对环刀径埋堤防工程不小于70㎜,水库工程不小于100㎜。
每层取样数量控制在100-150立方米取样一个,特别狭长的堤防加固按每20-30m取样一个,一般应均匀分布,取足到3个,取样位置在层厚的下部1/3处取样。
环刀取样试验不合格的部位必须再碾压或作局部处理,至复验合格后方能继续下道工序。
6、施工方法6.1 测量工程为确保工程定位与尺寸的质量,我们将认真按《工程测量规》(GB50026-2006)等规要求,熟悉图纸,使工程的各个部分在脑海中有个明确的立体形象,同时核对图纸的各个部分是否相符。
操作细致耐心,一切定位、放线均经自检、互检合格后,提请验线工作,使误差控制在最小限度。
6.1.1施工测量工艺流程:测量仪器(经纬仪、水准仪、钢尺)的检定、核验校测原始依据点→场地控制网测设→场地控制网测设→建筑物的定位放线→基础放线→建筑物的竖向控制。
6.1.2工程定位测量:施工定位放线根据水池角点确定测量基准线,建立施工控制网,根据施工平面控制网施放工程的定位轴线,以定位轴线为基准线,施放细部轴线。
6.1.3轴线及标高控制网的建立:根据施工图纸的放线要点,选择一个闭合回路,形成控制网,控制点设在闭合回路的水池角点。
6.1.4该工程的水准控制点拟设1个,根据建设单位提供的水准点设置工程的水准控制网,按该水准点的高程标高,计算出本工程的±0.000来设置基准水准控制点,基准水准点之间水平误差<2mm。
基准水准点按半永久性要求进行标记或设置,并一直保持到工程交验完工后。
6.1.5测量的关键是从工程一开始就有次序的进行,一项不漏地积累各项预检资料,尤其是对隐蔽工程一定要在回土以前或下步工序前及时测出位置,否则就会造成漏项。
6.2、土方工程6.2.1、施工部置根据本工程特点及现场场地,尽量避免对植被的破坏和环境污染。
施工前处理好场地排水(原水塘积水采用φ150泥浆泵抽水,排至业主指定的污水池),土方开挖采用三台1.25m3反铲挖掘机进行挖土方,将原水塘淤泥挖运至新建工程南侧的水坑,土方采用拖拉机运至本工程的填筑区(现场土方不足由丁醇装置区的土方挖运至本施工现场;)。
土方回填施工以机械为主进行,T140推土机进行整平,碾压由22t静力式碾压机进行压实,填筑面高差边角虚方采用机械清除后碾压;修坡以人工为主。
6.2.2 土方挖运工程6.2.2.1 施工准备平整场地,修建临时便道,设立必要的安全警示标志。
并做好测量放线及复测工程量工作。
6.2.2.2 场地清理根据设计尺寸,将施工区域所有障碍物拆除,对影响工程质量的淤泥、腐植土、垃圾、树根、草皮、废渣应全部挖除,运至指定位置的堆放。
6.2.2.3 土方开挖筑坝材料采用沟土方,施工过程中,要加强对边坡的监测,如发现问题,及时采取措施,特别是土质较松散处,要做好边坡的处理。
机械开挖土方时,留修坡余量并用人工进行修整。
在开挖边坡上遇到地下水渗流时,采取有效的疏导和保护措施后再进行边坡的修整和加固。
6.2.2.4 施工期排水为保证土方开挖顺利进行,防止边坡塌方,对地下水位以下的基槽采用明沟排水法施工,沿沟槽挖排水沟,将水汇入集水坑,用水泵抽走。
