供水抗旱应急提水工程施工组织设计方案
- 格式:doc
- 大小:334.50 KB
- 文档页数:36

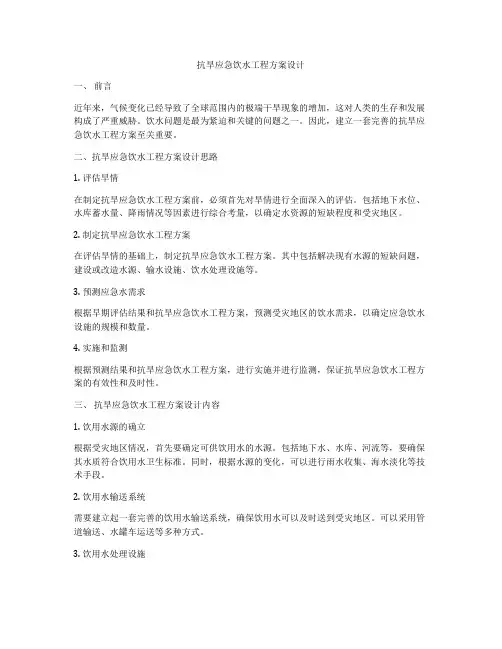

抗旱应急饮水工程方案设计一、前言近年来,气候变化已经导致了全球范围内的极端干旱现象的增加,这对人类的生存和发展构成了严重威胁。
饮水问题是最为紧迫和关键的问题之一。
因此,建立一套完善的抗旱应急饮水工程方案至关重要。
二、抗旱应急饮水工程方案设计思路1. 评估旱情在制定抗旱应急饮水工程方案前,必须首先对旱情进行全面深入的评估。
包括地下水位、水库蓄水量、降雨情况等因素进行综合考量,以确定水资源的短缺程度和受灾地区。
2. 制定抗旱应急饮水工程方案在评估旱情的基础上,制定抗旱应急饮水工程方案。
其中包括解决现有水源的短缺问题,建设或改造水源、输水设施、饮水处理设施等。
3. 预测应急水需求根据早期评估结果和抗旱应急饮水工程方案,预测受灾地区的饮水需求,以确定应急饮水设施的规模和数量。
4. 实施和监测根据预测结果和抗旱应急饮水工程方案,进行实施并进行监测,保证抗旱应急饮水工程方案的有效性和及时性。
三、抗旱应急饮水工程方案设计内容1. 饮用水源的确立根据受灾地区情况,首先要确定可供饮用水的水源。
包括地下水、水库、河流等,要确保其水质符合饮用水卫生标准。
同时,根据水源的变化,可以进行雨水收集、海水淡化等技术手段。
2. 饮用水输送系统需要建立起一套完善的饮用水输送系统,确保饮用水可以及时送到受灾地区。
可以采用管道输送、水罐车运送等多种方式。
3. 饮用水处理设施在输送到受灾地区之后,需要建立起相关的饮用水处理设施,确保输送过程中不会引入有害物质,保证饮用水的卫生安全。
同时,还可以采用简易的小型水处理设备,方便在受灾地区进行应急处理。
4. 应急水源的设置在受灾地区,可以设置应急饮用水源,供受灾群众取用。
可以采用设置水龙头、水井、水袋等方式,根据实际情况进行设置。
四、抗旱应急饮水工程方案实施1. 抗旱应急饮水工程方案实施需要相关政府部门的配合。
包括财政支持、资源调配、物资供应等。
2. 对受灾地区进行技术指导和工程推动,确保工程可以及时实施。

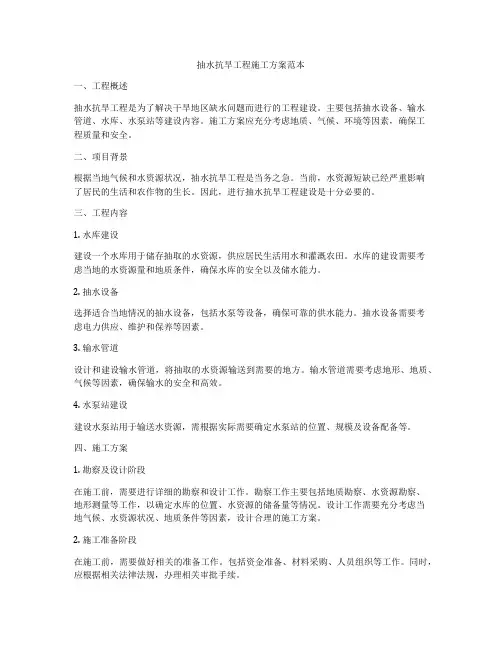

抽水抗旱工程施工方案范本一、工程概述抽水抗旱工程是为了解决干旱地区缺水问题而进行的工程建设。
主要包括抽水设备、输水管道、水库、水泵站等建设内容。
施工方案应充分考虑地质、气候、环境等因素,确保工程质量和安全。
二、项目背景根据当地气候和水资源状况,抽水抗旱工程是当务之急。
当前,水资源短缺已经严重影响了居民的生活和农作物的生长。
因此,进行抽水抗旱工程建设是十分必要的。
三、工程内容1. 水库建设建设一个水库用于储存抽取的水资源,供应居民生活用水和灌溉农田。
水库的建设需要考虑当地的水资源量和地质条件,确保水库的安全以及储水能力。
2. 抽水设备选择适合当地情况的抽水设备,包括水泵等设备,确保可靠的供水能力。
抽水设备需要考虑电力供应、维护和保养等因素。
3. 输水管道设计和建设输水管道,将抽取的水资源输送到需要的地方。
输水管道需要考虑地形、地质、气候等因素,确保输水的安全和高效。
4. 水泵站建设建设水泵站用于输送水资源,需根据实际需要确定水泵站的位置、规模及设备配备等。
四、施工方案1. 勘察及设计阶段在施工前,需要进行详细的勘察和设计工作。
勘察工作主要包括地质勘察、水资源勘察、地形测量等工作,以确定水库的位置、水资源的储备量等情况。
设计工作需要充分考虑当地气候、水资源状况、地质条件等因素,设计合理的施工方案。
2. 施工准备阶段在施工前,需要做好相关的准备工作。
包括资金准备、材料采购、人员组织等工作。
同时,应根据相关法律法规,办理相关审批手续。
3. 施工阶段施工阶段主要包括水库的挖掘与建设、抽水设备的安装、输水管道的铺设、水泵站的建设等工作。
在施工过程中,需要严格按照设计要求进行施工,确保工程质量和安全。
4. 竣工阶段在工程竣工后,需进行相关的验收工作。
包括环境保护、工程质量、安全检查等工作。
确保工程符合相关规定,达到可使用标准。
五、安全措施及环保措施1. 施工期间需进行安全教育,确保施工人员了解安全操作规程,穿戴好相关劳保用品。

新邵县2015年度抗旱应急水源工程C1标段施工组织设计编制单位:湖南和庆源建设工程有限公司2015年8月24日目录第一章施工组织设计总体概述第二章施工总布置第三章工程进度计划和进度保证措施第四章施工方案及技术措施第一节测量工程第二节土方工程第三节清淤工程第四节砼及钢筋砼工程第五节浆砌石工程第六节闸门、启闭机安装工程第五章资源配备计划及保证措施第六章质量管理体系与保证措施第七章安全管理体系与措施第八章文明施工和环境保护管理体系与措施第九章项目部配备附件一:拟投入本标段的主要施工设备表附件二:拟投入本标段的试验和检测仪器设备表附件三:拟投入本标段的劳动力计划表附件四:计划开、竣工日期和施工进度计划横道图附件五:施工总平面图附件六:临时用地表第一章施工组织设计总体概述一、编制依据1、新邵县2015年度抗旱应急水源工程C1标段施工招标文件。
2、新邵县2015年度抗旱应急水源工程C1标段施工招标设计图纸。
3、国家及行业现行技术规程、规范、标准。
4、本公司从事水利工程施工总结形成的科技成果、工法成果,以及我公司技术及设备状况。
二、编制指导思想1、完全响应招标文件的全部内容,满足业主对施工工期、工程质量、安全生产、文明施工及环保等方面的具体要求。
2、组织均衡、连续施工,实行分区段同时作业,充分利用时空及工作面。
3、安全生产、“严”字当头,严中求快,严中求省,确保工程施工安全。
4、科学选定施工方案,降低施工成本。
5、强化施工管理,确保工程优质,按期完工。
三、编制内容我公司在仔细研究了招标文件,设计图纸及技术要求后,经过勘察现场,明确指导思想后,拟定编制了施工组织设计。
分别闸述了施工进度计划和进度保证措施;关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案;质量保证措施及目标;安全管理体系与措施;环境保护管理体系与措施、资源配备计划;施工总平面图;项目部配备情况。
四、项目成果目标若我公司荣幸中标,我们将响应招标文件的全部条款,采取切实可行的措施,确保达到如下目标:1、质量目标:确保各项工程一次性验收合格率100%,施工过程严格执行“三级”检查制度。

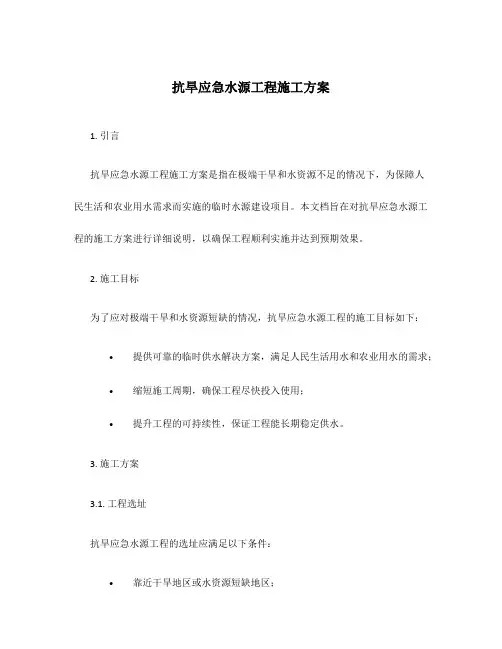

抗旱应急水源工程施工方案1. 引言抗旱应急水源工程施工方案是指在极端干旱和水资源不足的情况下,为保障人民生活和农业用水需求而实施的临时水源建设项目。
本文档旨在对抗旱应急水源工程的施工方案进行详细说明,以确保工程顺利实施并达到预期效果。
2. 施工目标为了应对极端干旱和水资源短缺的情况,抗旱应急水源工程的施工目标如下:•提供可靠的临时供水解决方案,满足人民生活用水和农业用水的需求;•缩短施工周期,确保工程尽快投入使用;•提升工程的可持续性,保证工程能长期稳定供水。
3. 施工方案3.1. 工程选址抗旱应急水源工程的选址应满足以下条件:•靠近干旱地区或水资源短缺地区;•附近有充足的水源供给,如河流、湖泊或地下水资源;•地质条件稳定,不受地震、地面下陷等自然灾害的影响;3.2. 施工流程抗旱应急水源工程的施工流程如下:1.前期准备–调查研究:对选址地进行调查,确定工程可行性;–方案设计:制定具体的施工方案和工程图纸;–材料采购:采购所需的施工材料和设备。
2.地基处理–地面平整:清理施工现场,确保地面平整;–地基处理:根据土质情况进行地基处理,保证工程稳定性。
3.建筑施工–主体结构:按照设计方案进行主体结构的施工,如水库、水塔等;–配套设施:安装与工程相关的配套设施,如取水口、输水管道等。
4.设备安装–安装水泵和机电设备:根据工程需要,安装水泵和机电设备,确保设备正常运行。
5.配套工程–基础设施建设:修建工程所需的道路、桥梁等基础设施;–环境保护:在施工过程中采取环境保护措施,减少对周边环境的影响。
6.收尾工作–工程验收:对工程进行质量验收,确保工程符合设计要求;–系统调试:对工程设备进行调试,确保设备正常运行;–工程交付:完成工程交付手续,将工程投入使用。
3.3. 施工人员及安全措施抗旱应急水源工程的施工人员需具备相关的专业知识和工程经验,包括工程师、施工队长、建筑工等。
在施工过程中,需要采取以下安全措施:•安全培训:对施工人员进行必要的安全教育和培训,提高其安全意识;•安全设施:配备必要的安全设施,如安全帽、防护手套等;•安全监控:设立专门的安全监控岗位,对施工现场进行监控,及时发现并消除安全隐患;•安全检测:定期对工程施工情况进行安全检测,确保施工符合安全规范。

抗旱应急水源工程方案一、背景介绍随着气候变化和人口增长,水资源的供需矛盾日益加剧,旱灾问题成为世界许多地区面临的共同挑战。
为了应对旱灾,抗旱应急水源工程方案应运而生。
该方案旨在通过建设水库、提升水资源调度能力和加强水资源管理,提供应急水源,保障人民的饮水安全和农业灌溉需求。
二、方案内容1.建设水库:选址合适且储存容量大的地区建设水库,如利用山区的溪流和河道,提高地下水位等。
水库建设需要考虑生态环境保护和水源保护,同时确保工程质量和工期的控制。
2.提升水资源调度能力:加强水资源的调度和分配,优化水资源利用效益。
建立水资源调度中心,运用现代技术手段对水资源进行监测和预测,以便及时做出决策。
同时,加强对水资源的管理和保护,采取合理的管控措施,减少水资源的浪费和污染。
3.加强水资源管理:完善水资源管理政策、法规和制度,加强水资源管理的监测和评估工作。
制定并实施水资源保护规划,设置水资源保护区,对水源地进行保护和修复。
加大对旱发区的水资源的支持力度,提供灌溉水源和饮水水源,确保当地居民的基本生活需求和农作物的正常生长。
4.发展雨水收集系统:在城市、乡村等地区建设雨水收集系统,利用雨水进行灌溉、农田补水和城市绿化。
建立降雨量监测系统,及时监测雨水资源的变化,并通过技术手段对雨水进行收集和储存,提供应急的水源供给。
5.加强宣传教育:通过多种渠道进行宣传教育,提高人民群众和社会各界对水资源的重视和保护意识。
开展水资源节约和利用的培训和示范,推广先进的节水技术和设备。
培养人民群众形成良好的用水习惯和养成低碳生活方式。
三、方案的实施步骤1.确定需求:根据地区的旱情和水资源供需状况,明确抗旱应急水源工程的规模和需求。
2.项目规划:综合考虑地区的水资源状况、地形地貌和环境保护等因素,制定项目的规划方案和实施计划。
3.资金筹措:通过政府资助、社会投资和跨部门合作等方式筹集项目所需的资金。
4.工程建设:按照规划方案,开展水库建设、水资源调度中心建设、雨水收集系统建设等工程项目。
抗旱应急引水工程施工标段施工组织设计五、施工组织设计第一章内容完整性和编制水平根据叶县夏李乡、任店镇、城关乡抗旱应急引水工程施工图纸及工程量清单,叶县夏李乡、任店镇、城关乡抗旱应急引水工程施工组织设计内容编制完整,编制水平良好。
为了搞好该工程的建设,我公司成立该工程项目经理部,根据本项目工程施工技术难度较大、质量与工期要求较高的特点,组成一个强有力的现场施工管理机构。
在本公司内挑选懂技术、会管理、工作认真、吃苦精神强的施工管理人员实施本工程的相关管理内容。
确保本项目优质、快速地按期投入使用。
第二章施工技术力量及项目组织管理机构本工程的项目经理负责本工程对外及对项目行使计划、组织、协调、控制、监督、指挥职能,全权处理项目事务。
项目经理部对公司实行经济责任承包。
项目内部工程技术管理人员通过岗位目标责任制和行为准则来约束,共同为优质、安全、高速、低耗地完成项目任务而努力工作。
选派一名工程师作为技术负责人,对工程施工中重大技术问题进行把关,并对工程的技术和质量管理进行总体控制。
下设2位项目副经理,在项目经理领导下开展工作。
第一项目副经理主抓施工生产管理,主管各施工工段;第二项目副经理负责项目的后勤工作,负责对员工生活、工程材料和定额预算、财务进行管理。
一、项目经理部设九大职能部门,分述如下:(1)工程科职责:负责合同管理、施工管理,组织好现场施工协调,做好成本、进度控制。
负责该工程段的全部施工任务,合理安排组织施工生产,确保在指定工期内完工。
(2)技术科职责:技术科负责图纸会审、技术交底,组织测量定位、机械及人员调配、工程统计各项技术资料编写和整理工作,工程竣工后,负责向监理机构提供一套完整的工程竣工资料。
(3)质检科职责:具体负责施工过程的质量、安全检查、验收和评定,质量记录的收集、整理工作以及现场施工安全教育、安全检查并做好记录,由安全主任和质量检查员组成。
(4)材料科职责:负责编制物资采购计划及采购工作,负责进场物资验收、保管、发放。
抗旱应急水源工程方案1. 引言由于气候变化等原因,干旱成为一种常见的自然灾害,给人民生活和农业生产带来了极大的困扰。
为了解决旱灾对社会经济的影响,建设抗旱应急水源工程成为必要的举措。
本文将提出一种抗旱应急水源工程方案,以应对干旱。
2. 工程背景干旱对农业生产和城市供水造成了严重影响。
尤其在干旱季节,缺水问题变得尤为突出。
因此,有必要建设抗旱应急水源工程,以缓解水源不足的问题。
3. 工程目标本工程的目标是在干旱时期提供充足且持续的应急水源,以满足农业灌溉和城市供水的需求。
4. 工程方案本工程方案将采用以下几个关键措施:4.1 收集雨水在干旱季节,充分利用降水资源是解决水源不足的关键。
因此,将建设大型集雨系统,用于收集和储存雨水。
集雨系统包括建设大型水池和水库,并采用屋顶雨水收集系统将城市居民的雨水也纳入系统。
4.2 地下水开采地下水资源是一种稳定可靠的水源,对于抗旱工程来说尤为重要。
因此,本工程方案将进行地下水的开采和利用。
通过钻井设备,将地下水开采到地表,供农业和城市供水使用。
4.3 河水引导在干旱季节,一些河流可能仍然有水源。
因此,本工程方案将河水引导到需要的地方。
通过修筑引水渠和水闸,将水流引导到灌溉用地和城市供水系统。
4.4 海水淡化在一些地区,海水资源丰富,但却不能直接用于农业灌溉和城市供水。
因此,本工程方案将引入海水淡化技术,将海水经过处理后变为淡水,供给农业和城市使用。
5. 工程实施计划5.1 工程前期准备在工程实施之前,需要进行工程规划和设计,包括选址、方案论证和可行性研究等。
同时,需准备足够的资金和人力资源,确保工程的顺利实施。
5.2 工程建设工程建设包括土地平整、建设水池和水库、修筑引水渠和水闸等。
在工程建设过程中,需严格按照设计要求进行施工,确保工程质量。
5.3 工程运行和维护工程建设完成后,需要进行工程的运行和维护。
包括定期检查设备的运行状况,清理水池和水库,修复被损坏的设施等。

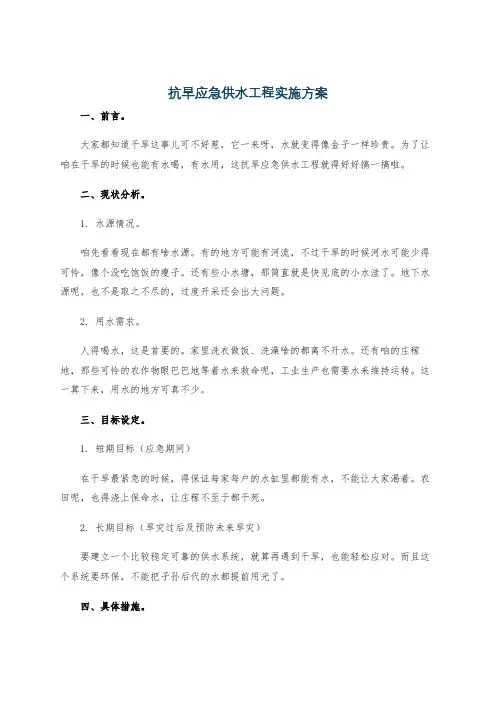

抗旱应急供水工程实施方案一、前言。
大家都知道干旱这事儿可不好惹,它一来呀,水就变得像金子一样珍贵。
为了让咱在干旱的时候也能有水喝,有水用,这抗旱应急供水工程就得好好搞一搞啦。
二、现状分析。
1. 水源情况。
咱先看看现在都有啥水源。
有的地方可能有河流,不过干旱的时候河水可能少得可怜,像个没吃饱饭的瘦子。
还有些小水塘,那简直就是快见底的小水洼了。
地下水源呢,也不是取之不尽的,过度开采还会出大问题。
2. 用水需求。
人得喝水,这是首要的。
家里洗衣做饭、洗澡啥的都离不开水。
还有咱的庄稼地,那些可怜的农作物眼巴巴地等着水来救命呢,工业生产也需要水来维持运转。
这一算下来,用水的地方可真不少。
三、目标设定。
1. 短期目标(应急期间)在干旱最紧急的时候,得保证每家每户的水缸里都能有水,不能让大家渴着。
农田呢,也得浇上保命水,让庄稼不至于都干死。
2. 长期目标(旱灾过后及预防未来旱灾)要建立一个比较稳定可靠的供水系统,就算再遇到干旱,也能轻松应对。
而且这个系统要环保,不能把子孙后代的水都提前用光了。
四、具体措施。
# (一)水源开发与保护。
1. 寻找新水源。
发动群众的力量,让大家一起找那些可能被忽略的小水源,说不定哪个山旮旯里就藏着一股清泉呢。
组织专业人员进行地质勘探,看看能不能找到新的地下水源。
就像寻宝一样,只不过咱找的是水宝贝。
2. 水源保护。
在水源地周围设上栅栏,立上大牌子,告诉大家这是水源保护地,不能随便扔垃圾、排污水。
谁要是敢乱来,就像破坏宝贝一样,要受到惩罚。
种上一些树木和水草,这些绿色的小卫士可以防止水土流失,还能净化水源,让水变得更干净。
# (二)供水设施建设。
1. 输水管道铺设。
选质量好的水管,可不能用那些一戳就破的劣质货。
把水管像血管一样铺到各个村庄、农田和工厂里。
施工的时候要注意,别把老百姓的地挖得乱七八糟的,挖完了要给人家恢复原样。
在管道上设置一些阀门和监测点,就像在水管上安上了小开关和小眼睛。
XXXX抗旱应急水源工程引调提水项目施工组织设计目录第一章、施工方案与技术措施第二章、质量管理体系与措施第三章、安全管理体系与措施第四章、环境保护管理体系与措施第五章、工程进度计划与措施第六章、施工总布置第七章、资源配备计划附件一:拟投入本标段的主要施工设备表附件二:拟投入本标段的试验和检测仪器设备表附件三:拟投入本标段的劳动力计划表附件四:计划开工日期、完工日期和施工进度网络图附件五:施工总平面图附件六:临时用地表第一章、施工方案与技术措施一、编制依据1、编制依据XXXX抗旱应急水源工程引调提水项目招标文件。
建设部颁发的现行设计规范、施工规范、验收标准及有关文件。
从现场调查、采集、咨询所获取的资料。
我公司积累的成熟技术、科技成果、施工方法以及多年来从事同类工程的工法和施工经验。
我公司可供调用到该工程的各类资源。
2、编制原则(1)、安全第一的原则在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。
(2)、优质高效的原则加强领导,强化管理,优质高效。
根据我们在施工组织设计中明确承诺的质量目标,贯彻执行ISO9001质量体系标准,积极推广和使用“四新”技术,确保创优规划和质量目标的实现。
施工中强化标准管理,加强内部核算管理,降低工程成本,提高经济效益。
(3)、方案优化的原则科学组织,合理安排,优化施工方案是工程施工管理的行动指南,在施工方案的编制中,对溢流坝改造、灌溉渠改造、上下游护岸及河道平整施工等关键工序进行多种施工方案的综合比选。
(4)、确保工期的原则根据建设单位对本工程的工期要求,编制科学的、合理的、周密的施工方案,合理安排进度,实行网络控制,搞好工序衔接,实施进度监控,特别要抓住重点控制工程,确保实现工期目标,满足业主要求。
(5)、科学配置的原则根据本工程的工程量大小及各项管理目标的要求,在施工组织上,施工要素实行科学配置,选派有施工经验的管理人员,组织专业化施工队伍,投入高效先进的施工设备,确保建设资金的周转使用,选用优质材料,确保人、财、物设备的科学合理配置。

供水抗旱应急工程实施方案供水抗旱应急工程是在水资源紧缺或干旱期间,通过采取紧急措施以解决供水问题的工程。
这类工程通常需要快速响应和有效的实施,以确保居民和企业的正常用水需求。
本文将就供水抗旱应急工程的实施方案进行详细介绍,内容包括水资源管理、抗旱方案设计、工程实施过程和监测评估等方面。
二、水资源管理1. 水资源调查在抗旱应急工程实施之前,需要对当地水资源进行全面的调查和评估。
包括水源的类型、水质和水量情况等。
通过对水资源的全面了解,可以更好地制定针对性的抗旱方案。
2. 水资源管理针对水资源情况,需要进行科学、合理的管理。
包括建立水资源监测系统,确保及时掌握水质和水量情况;建立应急水源调查库,储备足够的应急水源;制定水资源分配方案,根据实际情况合理分配水资源。
3. 水资源保护保护水源是供水抗旱应急工程的重要环节。
通过建立水源保护地,限制水源周边的开发和污染,确保水源的安全和可持续利用。
三、抗旱方案设计1. 应急供水设施的设置在抗旱应急工程中,需要设置一些应急供水设施,以保障居民和企业的用水需求。
包括:临时取水点、应急水库、应急供水管网等。
2. 应急供水计划根据水资源调查结果和当地实际情况,制定应急供水计划。
包括:应急水源调配、水质监测、应急用水量分析、供水管网设置等。
3. 抗旱工程设计根据水资源调查结果和抗旱方案设计,进行抗旱工程的设计。
包括:水源取水系统设计、应急供水设施设计、供水管网设计等。
四、工程实施过程1. 抗旱工程前期准备在实施抗旱工程之前,需要进行前期准备工作。
包括:调查水资源情况、设计抗旱工程方案、筹备应急供水设施等。
2. 抗旱工程实施实施抗旱工程需要按照抗旱方案设计和工程设计要求进行。
包括:建设临时取水点、建设应急水库、设置应急供水管网等。
3. 工程验收在工程实施完成后,需要进行工程验收。
确保抗旱工程能够正常使用,达到抗旱应急工程的效果。
五、监测评估1. 监测水资源情况在抗旱工程实施过程中,需要不断监测水资源的情况。
供水抗旱应急提水工程施工组织设计方案第一章、施工方案与技术措施第一节、工程概况项目名称:质量标准:建设地点:计划工期:第二节、施工组织管理机构一、施工组织管理机构图二、施工组织管理机构的运作项目经理部的项目经理由本公司一名具有与本工程类似施工经验丰富的工程师担任,项目经理具有项目经理资质。
负责施工生产的组织、指挥及协调工作。
公司的工程部、质安部、预算部等部门派专人指导现场的相关工作,并保持与业主、监理、设计院及有关单位、部门的联系,及时解决施工中出现的问题。
第三节、施工准备根据本工程的实际情况和所需的人、财、物进行全面规划,从工程管理机构组织设置、人力安排、技术配套、分工管理、设备计划、进场、材料计划进场、资金筹集及时到位等要多管齐下,做到主次分明,责任明确,人人有事做,事事有人管的基本原则。
同时做好对外联系,包括供水、供电、通讯、交通维护等。
办理施工一切有关手续,并做好施工总体平面规划,搭设施工临时设施,交通改道,施工场内围护,材料堆放,设备就位。
按业主所提供的工程坐标控制网,组织测量队伍进场测量放线等工作,为工程进入施工阶段创造良好的环境和条件。
一、施工现场准备规划并搭建配电房、仓库、厕所。
清理排水沟、集水井(或新设),把弃水排入城市排水网。
机具进场就位。
工人分批进场。
生活用水用电安装到位。
组织有关部门移交控制坐标点。
场地平整。
二、技术准备1、认真学习研究设计图纸,理解掌握设计图祥细内容。
编写施工组织设计。
2、编写技术、质量、安全等交底材料,在施工前进行书面交底把责任落实到个人。
技术交底采取双层三级制,即技术负责人组织各分项技术员向班组长和质检员交底,班组长和质检员接受交底后要认真反复地学习,班组长接受交底后要组织工人进行反复学习,认真执行。
3、组织学习施工规范及验评标准,为在施工中执行规范和标准做准备。
4、准备所有技术资料表格。
5、编制施工图预算为成本结算提供依据。
三、材料准备建筑材料及安全防护用品准备,对钢筋、模板、钢管等各种材料,均应根据实际情况做好计划,分批进场。
编制各项计划表,对各种材料的入库,保管和出库制定完善的管理方法。
机具按位置进场组装。
第四节、砂卵石开挖工程方案砂卵石开挖地基不得扰动,扰动土必须清除,清除后超挖部分回填中粗砂,技术要求与地基处理回填中粗砂要求相同。
基坑开挖中若发现其它异常现象时,应及时会同施工、建设、设计单位研究处理措施。
基坑开挖至设计高程后应及时组织验收和进行下道工序的施工准备。
基坑应符合下列要求:天然地基应不被扰动,地基要满足设计要求;基底高程的允许偏差为±20mm;基坑底部尺寸不得影响构筑物的施工并不小于设计规定要求。
管道回填土中不得有砾石、冻土块及其它物体,当采用机械回填时,机械部得在管道上行走,基坑回填土必须在构筑物的地下部分全部施工完毕(包括安装工程)并验收合格后进行,不作满水试验的构筑物在其墙体强度未达到设计强度前需进行基坑回填时,应与设计单位商定。
回填土的压实度应符合设计要求,当设计无要求时,回填土的密实度不低于90%,地面散水及建筑物的室内地面其密实度不得低于95%,填土表面应略高于地面,清理平整,并利于排水。
第五节、清水池、滤池、沉淀池等工程本工程沉淀池采用C25砼浇筑。
清水池顶板厚度150mm,底板厚200mm,池壁厚度200mm;池底排水坡度i=0.005,坡向集水坑。
一、水池施工工序场地平整→测量放样→基坑开挖→垫层砼→底板砼→池梁、柱→池壁→顶板→通气孔、帽→水泥砂浆找平、抹面→附件安装→池顶盖板→蓄水试运行试验→基坑回填土。
二、基坑开挖基坑开挖时,如有疏松杂填土应将其全部挖除,根据设计意见或用砂垫层处理。
坑底开挖尺寸除底板垫层宽度外,应根据施工需要每边增加1000mm工作面,过深处应按规定放坡或采取基坑支护处理。
基坑开挖应连续进行尽快完成,施工中应在坑上面四周外侧围以土堤挡水,防止地面水流入坑内,以免边坡塌方。
三、垫层施工基槽验收合格后,即可在其上进行垫层施工,浇垫层前,将基槽内浮土清除,每4m2设一标高临时控制点,以控制垫层的标高。
垫层厚100mm,其侧模板采用50×100mm方木,垫层平面尺寸为底板结构尺寸周边增加100mm,垫层混凝土强度等级为C10,现场搅拌混凝土,采用平板振捣器拖平振实,混凝土随浇筑随压平抹光,转角处抹成圆角。
四、钢筋工程1、钢筋工程概况主要包括底板、框架基础暗梁、池壁、池柱、顶板、集水坑、进人孔、通风孔、阀门井、钢筋混凝土池盖板等。
2、施工准备⑴、测量准备根据坐标控制点,在垫层上放出清水池轴线和基础梁、壁板、柱位置线;底板上层钢筋绑扎完成后工地测量人员必须组织测放墙、测放墙,柱插筋位置线(用红油漆标注)。
底板混凝土浇筑完成,支设竖向模板前,在板上放出壁板、柱子平面控制轴线。
待竖向钢筋绑扎完成后,在竖向钢筋上部标出标高控制点。
直径≤12mm钢筋采用22号铁丝绑扎,直径>12mm钢筋采用20号铁丝绑扎。
作业条件对进场加工钢筋的施工人员要进行进场教育,对全体员工认真组织好技术交底,对特殊作业人员进行培训。
如:电焊工需培训合格,持证上岗。
钢筋工种的技术人员要根据设计图纸、施工规范及钢筋工程的构造要求,按构件编制详细的配料单,并交技术部门和钢筋工长审查,核对其每根钢筋的直径、式样、根数等项目是不是存在施工图与配料单不相符的情况。
核查钢筋场的原材料,如钢筋的品种、规格以及数量是否能满足配料单及施工图的要求。
核查钢筋的原材料是否具备必要的合格证,出厂质量证明书和试验报告单,而且要将合格证证件与实物加以核对,根据钢筋表面标志和每捆或每盘上附带的标牌必须作到清楚无误。
现场钢筋原材料缺少配料单及施工图上所需要的品种规格要及时向材料部门提出计划单并注明需进场的时间,如根据施工工期近期内原材料无法进场时,需用其它的品种、规格代换,须拟定代换方案,并取得技术部和设计单位的认可后,方可进行代换。
对进场的钢筋机械由专业人员进行调试,达到机械试运行正常并作好调试记录,办好交接方可进行操作。
配料单上的钢筋要注明进场先后顺序,后台加工时按先后顺序加工,加工成型的半成品钢筋堆放地点和顺序要挂牌安排妥当,以便半成品钢筋运往现场时取用有序。
3、钢筋加工⑴、钢筋调直钢筋冷拉调直时,Ⅰ级钢筋冷拉率为4%,在钢筋调直场地按钢筋的总长度计算出伸长值,并在地面上划出标志。
⑵、钢筋成型钢筋弯曲前,对形状复杂的钢筋,根据钢筋料牌上标明的尺寸,用粉笔将各弯曲点位置划出。
4、钢筋绑扎⑴、底板钢筋绑扎工艺流程:核对池壁、池柱及节点的位置→画底板钢筋分档标志及弹线→铺设底板下层钢筋→基础底板下层钢筋绑扎及保护层→底板下层钢筋验收及查出问题处理→安装底板马凳绑扎底板上层钢筋→墙柱插筋绑扎和定位→办理隐检和质量评定签认手续→办交接检签认。
①、核对池壁、池柱节点位置:在底板钢筋绑扎前钢筋工长、技术员、质检员根据设计图纸和变更认真仔细检查核对其池壁、池柱节点位置和截面尺寸以及轴线、标高是否与设计图纸一致,确定无误后方可进行底板及柱、池壁的钢筋绑扎。
②、画底板钢筋分档标志及弹线:画底板钢筋分档标志采用红油漆,底板的底筋纵横向分档,外皮的第一根钢筋应距基础底板外皮线50mm,各基础内的第一根钢筋应为板边线50mm。
然后采用红粉进行弹线,弹线时线要拉直,弹好的分档线不得出现弯曲、不直等现象。
③、铺设底板下层钢筋并搭设底板绑扎架:底板下层钢筋先铺横向(面对图纸方向),接头位置在跨中1/3处按50%错开,钢筋绑扎架要搭设牢固两支撑点不大于2.5m,以保证钢筋在绑扎架上不弯曲。
④、底板下层钢筋绑扎及保护层控制底板下筋的接头位置在跨中1/3处错开50%,接头在钢筋成型时均采用闪光对焊。
底板钢筋要严格按照已弹好的红粉线进行绑扎,钢筋绑扎时,靠近底板外侧两行钢筋的相交点,每点都必须绑扎牢固,中间部分的相交点可相隔交错绑扎。
摆放保护层垫块,垫块采用40mm厚的C30混凝土垫块,其间距为1m梅花型布置。
底板下层钢筋绑扎完毕自检合格后报质检部门验收,对验收提出的问题及时处理,要注意绑扣不能松动。
⑤、安装钢筋支架并绑扎底板上层钢筋:钢筋支架摆放要垂直于底板面筋的下层钢筋,其两支架间的间距为2m。
底板面筋绑扎,底板面筋的绑扎方法同底筋。
⑥、池壁、池柱插筋绑扎和定位根据垫层的壁柱位置线,安放壁柱插筋(测量放线人员在底板面筋上放出各池壁的边线用红油漆标识清楚),插筋的接头要相互错开,并绑扎牢固。
钢筋工长、技术员及质检员要拿着图纸到现场对所有插筋全部核对,绝对不能出现错用钢筋、遗漏钢筋和池柱等现象发生,并仔细检查其位置,确保插筋位置的准确性。
池壁、柱子插筋定位:池壁钢筋采用插斜钢管与池壁水平钢筋和底板面筋绑扎牢固,柱插筋采用定位框及外绑柱箍两道。
底板钢筋、基础梁钢筋及壁柱插筋按区格全部完成后,自检合格并办理隐蔽工程验收记录和质量评定记录,通知甲方、监理等进行验收,并办理签认手续,钢筋班组与下道工序混凝土班组办理好交接签认手续,并在现场作好验收合格标识。
⑵、池柱钢筋搭设柱筋支撑脚手架→套柱箍筋→连接并绑扎竖向受力筋→画箍间距线→绑箍筋。
①、搭设柱筋支撑脚手架:柱筋支撑架采用脚手架钢管搭设,操作面四周铺跳板,并挂安全网。
②、套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在底板预留的钢筋上,然后绑扎定位钢筋,立柱子钢筋。
③、焊接连接竖向受力筋:柱子主筋立起后,焊接连接接头、焊接位置及质量应符合设计及有关规范要求。
④、画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用粉笔画箍筋间距线。
⑤、柱箍筋绑扎、连接:箍筋的接头(弯钩叠合处)应交错布置在四角纵向钢筋上,柱角钢筋与箍筋间用双扣交错绑牢,绑扣相互间应成八字形。
箍筋与主筋要垂直。
⑥、柱主筋封头处理见下图:⑦、柱筋保护层垫块采用30mm厚的C20混凝土垫块,其间距为1m,与柱子主筋绑扎牢固。
⑶、池壁钢筋工艺流程:拆除插筋的定位钢筋或钢管→搭设竖向钢筋定位架→绑定位横筋和池壁竖筋连接→绑其余横竖钢筋和池壁拉筋→池壁保护层。
①、拆除插筋的定位钢筋或钢管:砼浇注完成后,池壁砼接触面要凿毛并清理干净,在清理的同时拆除插筋的定位钢筋或钢管,拆下来的钢管分尺寸码放整齐以备待用。
②、搭设竖向钢筋定位架:底板混凝土完成后,办完验收交接手续,然后在池壁的端部或池壁拐弯处搭设竖向钢筋定位架,竖向钢筋定位架的搭设间距,要保证水平钢筋不弯曲为宜。
③、绑扎定位横筋和池壁竖筋连接定位横筋要绑扎在钢筋定位架上,绑扎完成后要在定位横筋上画好池壁竖筋的位置线,要求横筋的位置线与预留筋垂直,再连接池壁竖向钢筋。
池壁竖向钢筋连接:池壁竖向钢筋采用电渣压力焊。
竖向钢筋连接完成后与定位横筋绑扎牢固。
④、绑其余横竖钢筋,池壁钢筋的交叉点要求逐点绑扎牢固,双排钢筋之间要绑扎拉筋,其纵横间距为300mm。
