施工技术交底
安全注意
事项
(1)工程开工前,对参加施工的人员,进行安全技术教育,并进行安全技术考核,合格后方准上岗操作。
(2)施工现场必须设置明显标志,提醒施工人员注意安全。
(3)强化施工管理人员安全意识,做到人人管安全,文明施工。
(4)施工队指定一名素质高的负责人作为兼职安全员,时刻提醒组员注意安全。
(5)进入施工现场的人员必须戴好安全帽,禁止穿高跟鞋、拖鞋,打赤脚、赤膊。
(6)施工时由经理部专职安全员对整个施工过程进行监控,开工前检查,及时发现问题和处理问题,预防事故的发生。
(7)设备施工时,四周不能站人。
(8)雨天施工注意排水和采取防滑措施。
(9)备足劳保防护用品。
(10)施工中所用的各种机具设备必须进行定期检查,保证处于完好状态,不合格的机具严禁使用。
主要附件1、设计图纸
S3-2-37
S6-1-34
4、人员要求
机械操作手7人、普
工20人、电工2人2、设备要求
砂浆搅拌机2台、砂浆运输车2
台、罐车2台、洒水车1辆、振
捣棒2套
3、材料要求
混凝土:配合比设计、材料规格、
强度试验及质量检验标准应符合
桥规第6章的规定;粗集料可采
用细卵石或碎石,最大粒径不宜
大于20mm;混凝土拌合物应具有。
一、交底目的为确保边坡急流槽施工过程中的安全,提高施工人员的安全意识,预防事故发生,特进行安全技术交底。
二、施工人员所有参与边坡急流槽施工的施工人员及管理人员。
三、交底内容1. 施工准备(1)熟悉工程图纸、施工方案及安全技术措施,了解边坡急流槽的结构、尺寸、材料要求等。
(2)检查施工设备、工具、材料是否符合要求,确保安全可靠。
(3)了解施工现场环境,制定应急措施。
2. 施工过程安全注意事项(1)施工人员应穿戴好个人防护用品,如安全帽、安全带、防滑鞋等。
(2)施工前,对施工区域进行清理,确保施工环境整洁。
(3)施工过程中,严格遵守操作规程,严禁违规操作。
(4)施工人员应保持施工区域畅通,避免发生拥堵。
(5)施工过程中,注意观察边坡急流槽的稳定性,发现异常情况立即停止施工,并报告现场负责人。
3. 边坡急流槽施工技术要求(1)边坡急流槽的施工应严格按照设计要求进行,确保施工质量。
(2)施工过程中,严格按照施工顺序进行,确保施工进度。
(3)边坡急流槽的基座、槽体、出口等部位应进行加固处理,提高其稳定性。
(4)施工过程中,注意边坡急流槽与周围环境的协调,避免对周边设施造成损害。
4. 应急措施(1)发生边坡急流槽施工事故时,立即停止施工,保护现场。
(2)迅速组织人员进行救援,并及时报告现场负责人。
(3)根据事故情况,采取相应的应急措施,如疏散人员、关闭设备、隔离事故现场等。
(4)事故发生后,做好事故调查和处理工作,总结经验教训,防止类似事故再次发生。
四、交底要求1. 施工人员必须认真听取安全技术交底,了解施工过程中的安全注意事项。
2. 施工过程中,严格执行安全技术措施,确保施工安全。
3. 施工人员应主动学习安全技术知识,提高自身安全意识。
4. 施工现场负责人应加强对施工过程的安全监管,确保施工安全。
5. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全素质。
五、签字确认施工单位(盖章):____________项目负责人:____________安全员:____________施工人员:____________注:本模板仅供参考,具体内容应根据实际工程情况进行调整。
急流槽施工技术交底一、引言急流槽作为水利工程的重要组成部分,主要用于处理大流量水体的排放和水力控制。
为了确保急流槽的施工质量和安全性,本文将介绍急流槽施工的相关技术要点和方法。
二、施工前准备1. 设计准备:在开始施工前,需要详细阅读施工图纸和设计规范,了解急流槽的尺寸、材料要求等相关信息。
2. 施工人员准备:选择经验丰富的施工人员,并确保他们具备相关的技术和培训背景。
3. 材料准备:准备好所需的材料,包括钢筋、混凝土、填充材料等。
三、施工步骤1. 地基处理:首先,对急流槽的施工区域进行地基处理,包括清理杂物,挖掘合适的基坑等。
确保地基的稳定性和承载力,以保障整个施工过程的安全。
2. 钢筋安装:按照设计要求,在基坑中安装钢筋骨架。
注意要按照规范的间距和连接方式进行安装,确保钢筋的牢固性和稳定性。
3. 模板搭设:根据设计图纸,搭设适当的模板系统,用于混凝土的浇筑。
模板的选用应符合设计要求,并严密搭接,以防止水泥浆液渗漏。
4. 混凝土浇筑:在完成钢筋和模板的安装后,进行混凝土的浇筑工作。
要注意控制混凝土的流动性、坍落度和施工速度,以保证混凝土的质量和整体性能。
5. 养护与检查:混凝土浇筑完成后,及时进行养护工作,保持适宜的湿度和温度,以确保混凝土的强度和稳定性。
同时,定期进行检查和修补,确保急流槽的正常运行。
四、安全注意事项1. 施工现场要设置专门的安全警示标志,包括禁止通行标志、安全警示标志等。
2. 施工人员应穿戴好个人防护装备,包括安全帽、防护鞋、手套等。
严禁穿戴松散的衣物和饰品。
3. 施工设备和工具要进行定期检查和维护,确保其正常运行和安全性。
4. 严格按照施工工艺和操作规程进行作业,不得擅自改变施工步骤和方法。
5. 在施工过程中,注意水流的压力和速度,且预留足够的安全距离,以防止意外伤害的发生。
五、施工质量控制1. 施工过程中要进行密实度、强度和平整度的检测,确保混凝土的良好性能。
2. 施工现场要定期进行监测和记录,以掌握急流槽的施工进度和质量情况。
技术交底书
本图尺寸均以厘米计
交底人:复核人:审核人:接收人:
技术交底书
交底人:复核人:审核人:接收人:
技术交底书
交底人: 复核人:
审核人: 接收人:
交底编号
工程名称 戴云山隧道出口 技术交底书
技术交底书
交底人: 复核人:
审核人: 接收人:
交底编号
工程名称 平风寨隧道进口
技术交底书 项目名称 厦沙高速公路泉州德化A4合同段
技术交底书
交底人: 复核人:
审核人: 接收人:
设计文件图号 SVE-5
施工部位 洞顶截水沟及急流槽
技术交底书
技术交底书
交底人: 复核人:
审核人: 接收人:
交底编号
工程名称
平风寨隧道进口 设计文件图号 SVE-5
技术交底书
本图尺寸均以厘米计。

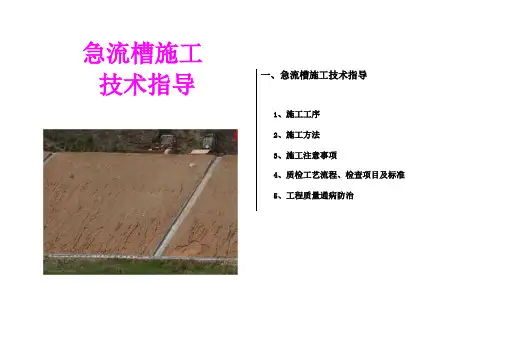

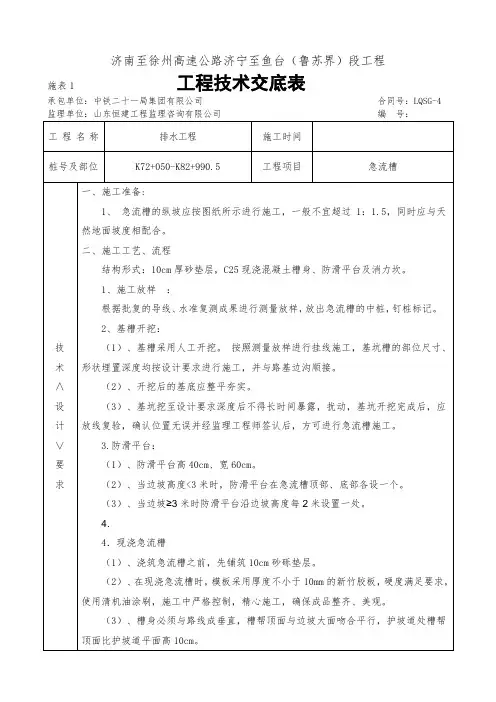

急流槽施工技术指导一、急流槽施工技术指导1、施工工序2、施工方法3、施工注意事项4、质检工艺流程、检查项目及标准5、工程质量通病防治一、急流槽施工技术指导1、施工工序施工准备f施工放样一基槽开挖一矫正挂线f铺设底浆f浆砌片石f抹面f勾缝f清理现场2、施工方法施工准备:1)设计图纸及文件已审核,提出的问题已得到相关部门的回复,并对班组进行了详细的施工技术交底。
2)材料如砂、片石、水泥已进场并检测合格,砂浆配合比已确定。
3)机械设备、人员已准备就绪。
4)现场的安全质量保证体系已建立,分项工程责任牌已制作,明确了各工点、工序负责人。
5)根据图纸要求,急流槽的现场放样完成,并经复核与现场地形符合,与桥涵、结构物及线外排水系统或自然水系能平顺衔接,能够形成完整的排水系统。
6)分项工程开工报告已得到批复,施工现场的劳动力满足施工进度要求,施工进度计划及分项工程的施工方案得到批准。
施工放样:首先,按设计坡度对路基进行刷坡,为急流槽准备坡面。
急流槽放线:确定急流槽的位置,通过该点像路基坡脚引线确定坡脚桩,该线即为急流槽中心线,依次为准根据施工图设计大洋图放出急流槽纵断面大样,放样注意:急流槽中心线必须垂直于路基边线。
基槽开挖:1)基槽采用人工开挖。
基槽的部位尺寸、形状埋置深度均按设计要求进行施工,并与设计的排水沟、截水沟顺等接。
2)开挖后的基底应整平夯实.3)基坑挖至设计深度后应放线复检,确认位置无误后向现场监理上报检验申请批复单,监理抽检合格后,进行拍照存档,并进入下道工序施工。
矫正挂线:由于挖土方线有可能扰动,正式砌筑/铺砌前要认真矫正,确保几何尺寸的准确。
铺设底浆:根据挂好的结构尺寸线,进行铺设底浆,铺设底浆要均匀。
浆砌片石:1)砌筑时,石块间较大的空隙应先填塞砂浆,后用碎石块嵌塞,不得采用先摆碎石块,后填砂浆或干填碎石块方法。
2)灰缝厚度为2山山,砂浆应饱满,石块间不得有相互接触现象。
3)砌筑前应将石料表面泥垢处理干净,并用水湿润。
一、交底项目:急流槽施工二、交底日期:年月日三、施工单位:四、分项工程名称:急流槽施工五、交底提要:为确保急流槽施工过程中的安全,特制定以下安全技术交底,请全体施工人员认真学习并严格遵守。
六、交底内容:1. 施工前的准备工作:- 对施工现场进行全面勘察,确保施工区域环境安全,无安全隐患。
- 根据设计图纸和施工方案,明确施工工艺、施工流程和施工要点。
- 准备必要的施工设备、材料及安全防护用品。
2. 施工人员要求:- 施工人员必须经过专业培训,熟悉急流槽施工工艺和安全操作规程。
- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工人员应了解并掌握紧急情况下的逃生路线和自救措施。
3. 施工过程中的安全注意事项:- 施工前应检查设备、工具和材料,确保其完好无损。
- 施工过程中,应随时检查急流槽的支撑结构,确保其稳固可靠。
- 在进行挖槽、铺设管道等作业时,应注意防止塌方、滑落等事故发生。
- 严禁在急流槽内进行电焊、气割等明火作业。
- 严禁在施工区域内吸烟、使用明火。
- 严禁施工人员酒后上岗。
4. 施工过程中的环境保护措施:- 施工过程中,应采取措施防止水土流失、噪音污染等环境问题。
- 严格按照环保要求,对施工产生的废水、废气、固体废弃物等进行妥善处理。
5. 施工过程中的应急预案:- 制定应急预案,明确事故发生时的报警、救援、疏散等程序。
- 定期组织应急演练,提高施工人员的应急处置能力。
6. 施工完成后:- 对急流槽进行验收,确保其符合设计要求和安全标准。
- 做好施工区域的清理工作,确保无安全隐患。
七、检查执行情况:- 施工过程中,项目部应定期检查施工人员的安全操作情况,确保安全技术交底得到有效执行。
- 发现安全隐患,应及时整改,并追究相关责任人的责任。
八、接受人:- 项目部管理人员、技术负责人、施工负责人及全体施工人员。
九、交底人:- 项目部安全员十、备注:- 本安全技术交底适用于急流槽施工全过程,如有未尽事宜,可根据实际情况进行补充和修改。
一、工程名称:[填写工程名称]二、施工单位:[填写施工单位名称]三、建设单位:[填写建设单位名称]四、分项工程名称:急流槽安装五、交底部门:[填写交底部门名称]六、交底人:[填写交底人姓名及职务]七、施工期限:[填写施工期限,例如:年月日至年月日]八、接受交底班组或员工签名:[填写接受交底班组或员工签名]九、交底内容:1. 安全意识教育:- 所有参与急流槽安装的施工人员必须接受安全教育培训,了解本工程的安全操作规程。
- 施工人员应树立安全第一的思想,严格遵守各项安全规章制度。
2. 个人防护用品:- 施工人员必须佩戴安全帽、防护眼镜、手套、防滑鞋等个人防护用品。
- 高空作业人员必须佩戴安全带,并系好安全绳。
3. 现场安全措施:- 施工现场应设置明显的安全警示标志,如“当心滑倒”、“注意安全”等。
- 施工区域应设置隔离设施,防止非施工人员进入。
- 高处作业区域应设置安全防护栏杆,防止人员坠落。
4. 施工准备:- 施工前应对施工图纸进行详细审查,确保施工方案合理可行。
- 施工前应检查施工材料、设备是否符合要求,确保质量合格。
- 施工前应清理施工区域,确保场地平整、无障碍物。
5. 施工过程安全要求:- 施工过程中,操作人员应严格按照施工方案进行操作,不得擅自改变施工顺序。
- 施工过程中,应确保急流槽安装的稳定性,防止发生倾覆、滑动等事故。
- 施工过程中,应加强现场巡查,及时发现并处理安全隐患。
6. 紧急救援措施:- 施工现场应配备必要的应急救援设备,如急救箱、消防器材等。
- 施工人员应掌握基本的急救知识和技能,以便在发生事故时进行自救和互救。
7. 其他注意事项:- 施工过程中,应密切关注天气变化,遇有恶劣天气应及时停止施工。
- 施工过程中,应加强与监理单位的沟通,确保施工质量符合要求。
十、总结:本次安全技术交底旨在提高施工人员的安全意识,确保急流槽安装工程的安全顺利进行。
请所有施工人员认真学习并严格遵守以上安全要求,共同保障施工安全。
技术交底书
技术交底书表格编号1809
项目名称第页
共页交底编号
工程名称
设计文件图号
施工部位
交底日期
技术交底内容:
见附件
附件及附图:
见附件
附件:
技术交底
1、施工准备:
(1)测量放线:由测量队根据图纸放出急流槽的位置,并用石灰撒出开挖线,采用人工开挖,修整基槽。
(2)现场布置:根据现场情况确定砂石材料等的分类堆码场地,机具设备的摆放位置。
(3)材料试验送检工作:做好砂、石、水泥、施工用水等原材料的取样送检工作,确定砂浆的配合比。
(4)基槽开挖:严格按照图纸设计以测量施工放线为依据进行开挖,严禁超挖,如槽底、边沿有松散土,人工用铁锹或小型夯实机械夯实,确保基槽底面和槽边沿平整密实。
2、施工要求
(1)急流槽采用M10水泥砂浆砌片石,槽基底砌成踏步的形式,用以消能和减小水流速并兼作检修踏步。
(2)急流槽基底水平距离每隔2.5m设置一防滑平台,防滑平台宽0.6m。
(3)急流槽每隔10m设置一道2cm宽沉降缝,沉降缝设置应竖直,缝内用沥青麻絮填充。
3、施工工艺
⑴片石砌筑
①砂浆砌体采用坐浆法分层、分段进行砌筑。
分段位置设在沉降缝处,分层水平缝大致水平,不能产生通缝,砌缝应饱满,完全充满砂浆,不能有空洞存在。
严禁采用灌浆法施工。
分段位置宜设在沉降缝或伸缩缝处,分层水平砌缝(每1.2m应找平一次砌筑高度)应大致水平。
②砌筑时,石块应大面朝下,严禁将石块立放砌筑。
砌筑前应在基底铺设一层砂浆。
砌筑过程中,对不规则的石块应稍加修整,去掉尖角,保证石块间不产生大的砌缝。
③砌体外露面要选用大面平整的片石砌筑,各砌块的砌缝应相互错开,表面砌缝宽度不得大于4 cm,三角缝内切圆直径小于7cm。
两层间竖向错缝不得小于8 cm。
并在面石砌筑完毕时,砌筑作业人员应沿石缝随即剔出2~3cm深的勾缝所需的凹槽。
④严禁贴缝、空洞、通缝、叠砌和浮塞。
做到“石石有缝,缝缝有浆”。
砌筑时石块之间不得贴缝(石块与石块紧靠,石料间无砂浆直接接触)。
砌缝砂浆要饱满。
并应上下层错缝,内外搭接(设置拉结石,拉结石应均匀分布,相互错开)。
⑤不得采用外面侧立石块、中间填心的砌筑方法,石块间较大的空隙应先填塞砂浆,后用锤击小石块挤实,不得采用先摆小石块后塞砂浆或干填小石块的方法。
⑥沉降缝整齐垂直,上下贯通,沉降缝要用沥青麻絮填塞密实。
⑦片石规格、强度、砂浆强度等级、沉降缝的设置、缝宽与缝的塞封、勾缝样式及质量、各部尺寸应符合设计要求。
⑵沉降缝的砌法:
为保证接缝的作用,缝必须垂直,并且缝两侧砌体表面需要平整,不能搭接。
同时,接缝中尚需填塞沥青麻絮。
砌筑有接缝砌体时,最好根据设计规定的接缝位置,采用跳段砌筑方法,使相邻两段砌石高度错开。
并在接缝处作为一个外露面,挂线砌筑,达到又直又平。
⑶勾缝
砌体表面的勾缝采用与砌体砂浆同标号的砂浆进行勾缝。
施工时做到边砌边勾缝,全线统一采用平缝压槽工艺,勾缝采用平缝凹槽,缝宽、缝深应保证均匀一致(宽1 cm、深0.8~1.0cm),勾缝专人采用专用勾缝刀进行,砌筑完毕后,将缝间砌筑砂浆铲除2~3cm深(应经专人检查剔缝合格),然后用M10水泥砂浆进行勾缝,勾前用水冲洗干净,勾后再用同级别的水泥砂浆抹平划槽勾缝,缝两侧同级别水泥砂浆抹带宽1cm,厚0.5cm.并保证均匀一致。
勾缝砂浆用砂应用细砂,水泥强度应不小于32.5。
砌体勾缝应牢固、美观、圆滑、顺直,宽度色泽一致。
勾缝需注意:勾自然缝,杜绝勾假缝,勾缝以后需用钢刷配合
干净水将浆砌片石表面清洗干净整洁,不得用砂浆抹面及修饰石料表
面。
⑷养护
砌体砌筑完毕后要及时进行养护,经常洒水保持湿润,常温下
养护期不得少于7天。
⑸浆砌片石急流槽检验方法(见下表)。
浆砌排水沟实测项目
项次检查项目规定值或允许偏差检查方法和频率
1 砂浆强度(MPa)在合格标准内按附录F检查
2 轴线偏位(mm)50 经纬仪或尺量:每200m测5处
3 沟底高程(mm)±15 水准仪:每200m测5点
4 墙面直顺度(mm)或坡度30或符合设计要求20m拉线、坡度尺:每200m测2处
5 断面尺寸(mm)±30 尺量:每200m测2处
6 铺砌厚度(mm)不小于设计尺量:每200m测2处
7 基础垫层宽、厚(mm)不小于设计尺量:每200m测2处
二、施工安全措施
1.现场所用的水泥砂石材料堆放要整齐,稳妥,不得乱堆乱
放和超高堆放,片石堆放高度不得超过1.0m。
水泥堆放要不能直接
堆放在地面,要有专门的堆放场地,要有防潮措施,堆放高度不能大
于10层。
2、用电设备应实行一机一闸一漏(漏电保护器)一箱(配电箱);漏电保护装置应与设备相匹配。
不得用一个开关直接控制二台
及以上的用电设备。
3、进入施工现场人员必须戴好安全帽,从事2米以上高空作
业,必须系好安全带。
设安全专职员负责各种设备和施工过程中的安
全隐患检查工作。
4、砂浆拌和设备,必须要经过安全检验及性能检验合格后方
可使用;经常检查机具运转是否正常,需要润滑部位是否加油,机械
要经常维修保养,决不能带病作业,确保机械运转的安全。
5、运输车辆均不准超载、超高、超宽运输,驾驶人员必须持证上岗,遵守交通规则,严禁酒后驾驶。
三、环水保文明施工
1、合理布置场地。
做到场地整洁、道路平顺、排水畅通、标志醒目、生产环境达到标准作业要求。
2、及时调整设备、机具和材料的位置,保证摆放整齐,保持工作面宽敞,提供良好的工作环境。
施工现场坚持工完料清,垃圾杂物集中堆放,及时处理。
施工废水严禁乱排,必须严格按照当地环保规定和招标、设计文件要求经处理达标后排放。
特别强调质量责任:施工班组负责人应严格按照技术交底、设计及施工规范组织施工,对技术内容负责向施工工人交底,对其所承担的工程项目的施工安全质量负全责,对施工质量缺陷负责返工,对施工发生安全质量事故情节严重者将负刑事责任。
未尽事宜请按照设计及国家现行规范执行或咨询技术人员。
交底人
签收人。
