目录第一节工程概况 (1)第二节编制依据 (1)第三节资源配置计划 (1)一.劳动力计划 (1)二.机械设备计划 (2)第四节施工准备 (2)一.技术准备 (2)二.现场准备 (2)三.材料准备 (3)第五节施工方法 (3)一.施工顺序 (3)二.施工方法 (3)第六节质量控制措施 (5)一.质量控制措施 (5)二.注意事项 (6)三.安全文明施工 (7)第一节工程概况大田坡(龙水路 1号)、坡头上排水干线(龙水路 2号)截污沟根据设计施 工图划分为两支支线,其中大田坡排水干线左侧支线区段为0+000~0+600.7,右侧支线区段为 Z0+000~Z0+232,右侧支线汇入左侧支线内。
坡头上排水干线 左侧支线区段为 0+000~1+607.6,右侧支线区段为 Z0+000~Z0+270,右侧支线汇 入左侧支线内。
本工程施工包含雨水大沟及两侧的截污管,其中雨水排水沟截面尺寸有 4m ×3.0m 、3.5×3.0m 、2.0m ×1.8m 三种,混凝土强度为 C30P8,雨 水管支管管径为 DN800。
污水管材质为 HDPE 双臂波纹管,管径为 DN400。
排水 坡度主要为 0.3%、1%、1.5%、2%、。
第二节编制依据序号 名称图集1 2 3 4 5 6 7 8 9《室外给水设计规范》GB50014-2006 GB50268-2008 GB50194-2002 JTG D63-2007 GB50268-2008 06MS201 《给水排水管道工程施工及验收规范》 《建设工程施工现场供用电安全规范》 《公路与桥涵地基基础设计规范》 《给水排水管道工程施工及验收规范》 市政排水管道工程及附属设施 工程测量规范 GB50026 城市测量规范CJJ8大田坡排水干线工程设计施工图中国市政工程西北设 计研究院有限公司第三节资源配置计划一.劳动力计划根据确定的现场管理机构建立项目施工管理层,选择有施工经验的作业班 组进行该回填工程的专项施工。
沟槽开挖回填方案报审表工程名称:目录一、工程概况二、编制依据三、工程地质四、沟槽开挖前准备五、沟槽开挖六、沟槽回填七、质量保证八、安全保证措施九、文明施工措施十、雨季施工措施十一、开挖管道应急救援预案沟槽开挖回填施工方案一、工程概况二、编制依据1、建设单位提供的设计委托书、地形图及其它资料。
2、国家及地主现行的给水、排水、卫生和消防等工程设计规。
1) 《建筑给水排水设计规》GB50015-2003(2009年版)2)《室外给水设计规》(GB50013-2006)。
3) 《室外排水设计规》GB50014-2006(2014版)。
4) 《埋地聚乙烯排水管道工程技术规程》(CECS164:2004)5) 《建筑给水排水及采暖工程施工质量验收规》GB50242-20026) 《给水排水管道工程施工及验收规》GB50268-20083、排水系统;采用雨、污水流制。
本工程为小区污水系统的改造工程。
三、工程地质根据呼和浩特市区域地质图和勘察结果综合分析,本场地受区域地质构造影响,推测本场地发育有北东向、北西向、近东西向及近南北向多条次生断裂,但根据呼和浩特市区域稳定性评价成果,结合本次勘察的结果综合分析,本场地围的构造破碎带未见有新近活动的迹象,稳定性较好,区域构造活动性也很微弱,本工程所在的位臵属区域稳定性较好地区,适宜修建。
四、沟槽开挖前准备工作1、准备工作流程沟槽开挖前首先熟悉设计图纸和设计意图,熟悉现场实际情况,配合建设单位和各施工单位对地下已有临时用水用电管线进行梳理和迁移保护等工作。
沟槽开挖施工前,必须复核起点、终点已建管道的位臵、断面、高程,若与设计有出入或出入较大,及时会同各方处理,以保证施工顺利进行。
本工程施工采用雨污水管道同时进行施工,以保证工程质量和进度。
具体段落的划分根据施工现场的实际情况进行确定,按照雨污水管网进度计划表的要求分段进度计划。
2、施工的有关事项1)、测绘人员认真熟悉施工图纸,了解设计意图,掌握有关各种数据,根据交接桩情况,绘制测量栓桩、放线控制图。
沟槽回填施工方案工程概况本工程位于某市区,总建筑面积为平方米,主要包括一栋5层高的商业综合楼和一个地下车库。
商业综合楼包括商铺、餐厅、办公室等,地下车库包括停车位、消防设施等。
工程周期为12个月。
编制依据本工程的编制依据主要包括《建设工程施工组织设计规范》、《建设工程安全生产管理条例》、《建筑施工企业资质管理规定》等相关法律法规和规范。
资源配置计划劳动力计划本工程需要招募200名工人,包括钢筋工、砌筑工、木工、油漆工等。
其中,具有高级技师以上职称的工人不少于10人。
机械设备计划本工程需要配备各类机械设备,包括起重机、挖掘机、混凝土搅拌车等。
具体数量和型号根据实际情况确定。
施工准备技术准备为确保工程施工质量,本工程将采用先进的施工技术和工艺,如BIM技术、智能化施工等。
同时,为保证安全施工,还将配备专业的技术人员和安全监管人员。
现场准备为保证施工现场的安全和有序,本工程将在现场设置安全警示标志和安全防护设施,确保工人和周围居民的生命财产安全。
同时,还将配备专业的现场管理人员,确保施工进度和质量。
三.材料准备在进行施工前,需要准备好以下材料:1.水泥、砂、石子等建筑材料;2.钢筋、钢板等金属材料;3.油漆、涂料等装饰材料;4.电线、开关等电气材料;5.管道、阀门等管道材料。
第五节施工方法一.施工顺序1.准备施工场地,搭建脚手架;2.进行地基处理,如挖掘基坑、浇筑混凝土等;3.进行主体结构施工,包括梁、柱、墙等;4.进行装饰装修施工,包括地面、墙面、天花板等;5.进行电气、管道等设施安装;6.进行清洁、验收等工作。
二.施工方法1.地基处理:根据地质条件进行不同的处理,如挖掘基坑、加固地基等;2.主体结构施工:根据设计图纸进行梁、柱、墙等的施工;3.装饰装修施工:根据设计图纸进行地面、墙面、天花板等的装修;4.设施安装:根据设计图纸进行电气、管道等设施的安装。
第六节质量控制措施一.质量控制措施1.施工前进行材料检查,确保材料符合要求;2.施工过程中进行质量检查,及时发现并处理问题;3.施工结束后进行验收,确保工程质量符合要求。
沟槽回填最新技术要求一、沟槽回填一般要求(1)压力管道水压试验前,除接口外,管道两侧及管顶以上回填高度不应小于0.5m。
水压试验合格后,应及时回填沟槽的其余部分;无压管道在闭水或闭气试验合格后应及时回填,部分城市要求第三方电视检测(CCTV)或管道检测潜望镜(QV检测仪)检测合格、管道测绘完成后方可回填。
(2)沟槽内杂物清除干净、无积水、不得带水回填,回填应密实,压实度符合设计要求。
(3)井室、雨水口及其他附属构筑物周围回填应与管道沟槽回填同时进行,不便同时进行时,应在沟槽回填压实土层距井室不小于400mm 处预留台阶形接槎;井室周围回填夯实时应沿井室中心对称、分层进行,且不得漏夯;回填材料夯实后应与井壁紧贴。
(4)回填土的含水量,宜按土类和采用的压实工具控制在最佳含水率±2%范围内。
(5)回填材料符合设计要求,采用观察和检查检测报告的方法进行回填材料的质量检查,回填材料条件变化或来源变化时,应分别取样检测。
(6)回填应达到设计高程,表面应平整。
(7)每层回填土的虚铺厚度,应根据所采用的压实机具按下表的要求选取。
回填作业每层土的压实遍数,应按压实度要求、夯压机具、虚铺厚度和含水率,经现场试验确定。
二、刚性管道沟槽回填的压实作业应符合下列要求(1)管道两侧和管顶以上500mm范围内胸腔夯实,应采用轻型压实机具,管道两侧压实面的高差不应超过300mm。
(2)分段回填压实时,相邻段的接槎应呈台阶形。
采用轻型压实设备时,应夯夯相连;采用压路机时,碾压的重叠宽度不得小于200mm。
三、柔性管道回填(1)回填前,检查管道有无损伤或变形,对于损伤的管道应修复或更换。
(2)管内径大于800mm的柔性管道,回填施工时应在管内采取预变形措施,并不得损坏管道。
(3)管基有效支承角范围应采用中粗砂填充并捣固密实,与管壁紧密接触部位,不得用土或其他材料填充;管道中心标高以下回填时应采取防止管道上浮、位移的措施。

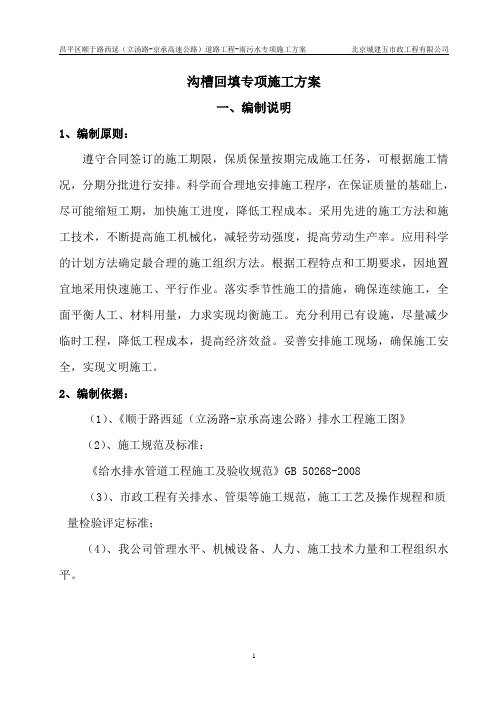

沟槽回填专项施工方案一、编制说明1、编制原则:遵守合同签订的施工期限,保质保量按期完成施工任务,可根据施工情况,分期分批进行安排。
科学而合理地安排施工程序,在保证质量的基础上,尽可能缩短工期,加快施工进度,降低工程成本。
采用先进的施工方法和施工技术,不断提高施工机械化,减轻劳动强度,提高劳动生产率。
应用科学的计划方法确定最合理的施工组织方法。
根据工程特点和工期要求,因地置宜地采用快速施工、平行作业。
落实季节性施工的措施,确保连续施工,全面平衡人工、材料用量,力求实现均衡施工。
充分利用已有设施,尽量减少临时工程,降低工程成本,提高经济效益。
妥善安排施工现场,确保施工安全,实现文明施工。
2、编制依据:(1)、《顺于路西延(立汤路-京承高速公路)排水工程施工图》(2)、施工规范及标准:《给水排水管道工程施工及验收规范》GB 50268-2008(3)、市政工程有关排水、管渠等施工规范,施工工艺及操作规程和质量检验评定标准;(4)、我公司管理水平、机械设备、人力、施工技术力量和工程组织水平。
二、工程概况1、工程概况本工程位于昌平区,昌平新城东南方。
本项目设计起点桩号为K4+600。
本方案主要包括雨污水管网沟槽土方开挖等内容。
2、工程特点我单位施工范围为K4+600-K5+500,全长900米。
包含雨水检查井24座,污水检查井23座。
本工程施工单位较多,施工现场施工临时道路复杂,且部分临时道路现不能拆除。
由于两家施工单位共用施工工作道路造成部分工作面场地狭窄。
工程就是拆迁一部分,施工一部分原则。
由于管道中心间距为2米,故采用雨污水合槽开挖、回填施工。
3、施工的场地准备即将施工的沟槽基坑工程,基坑周边施工单位较多,场地道路状况复杂,并且必须保证道路能通行重型载重汽车。
三、沟槽回填沟槽回填施工步骤:槽底平整→管道砂基础C1回填(压实度要求>0.9)→管线铺设→管道回填砂C2(雨水150°砂石基础;污水为360°砂石基础压实度要求0.9-0.93)→分层土方回填1、排水管符合下列规定后应及时回填a、污水管闭水试验合格。
雨水管施工、污水管道施工方案1)、沟槽开挖首先清除开挖范围内不可利用土方全部挖除运至指定地点.沟槽开挖采用以机械开挖为主,人工开挖为辅,沟槽开挖将采用单坡式放坡,坡度按1:0.3 3放坡,挖土机挖至离设计标高20cm时,采用人工清底,并在槽底两侧留排水沟,以防止沟槽底浸泡。
2)、立模浇筑混凝土基础根据道路中心线由技术员、施工员共同定出管位中心线后在两侧立模。
模板采用新模板。
木模要求立稳、标高准确,设10cm碎石垫层,垫层要求级配碎石表面无风化,基本平整.底板采用C20砼浇筑,底板砼用平板震动器震动二次后,抹平拉毛,并及时加盖草袋养护。
3)、安管、稳筋安管采用机械下管,操作中应轻轻放下,以免撞坏底板,两管连接用卷扬机拉紧,管口基本平接调整管底标高后,方可进行下一接管的吊安。
4)、稳筋浇砼在管道吊装完毕后立模浇筑稳筋砼,浇筑时应两边同时进行,用插入式震动棒反复振捣,直至管底充实方可。
5)、窨井所有窨井均采用砖砌园井,直径为Φ1000.窨井做法严格按市政设计院通用图进行施工. 6)、闭水(污水管道要求)待窨井砌筑完毕,封头保养好后,方可进行。
先放水浸泡24小时后,目测无明显渗漏方可进行闭水试验。
7)、回填回填待闭水合格后进行,首先抽干槽内积水,在有土地段用挖机将土挖至沟槽边。
在无土地段,全部用挖运1km外土方到沟槽边平土,反复翻耕,用挖机回填,回填厚度为每30cm一层,人工整平后夯实,分层回填,注意沟槽两边同时进行.当回填到一定高度后,采用压路机碾压密实。
1、电力管线、信息管廊施工1)、测量放样根据建设单位提供的导线点、水准点,准确放出沟槽开挖边线,计算出沟槽开挖深度. 2)、沟槽开挖具体施工前,对准备施工的施工段的地下现有管线进行调查,必要时开挖样洞,以摸清其管线位置和深度,对防碍施工的有关管线与相关部门协商并将结果抄报监理和业主,对需要保护的设施,制定保护措施报请有关部门批准后实施.开挖采用机械挖土,支管及交叉口采用人工开挖,土方就地堆放,沟槽留20cm人工清底至设计标高.沟槽每侧留0。

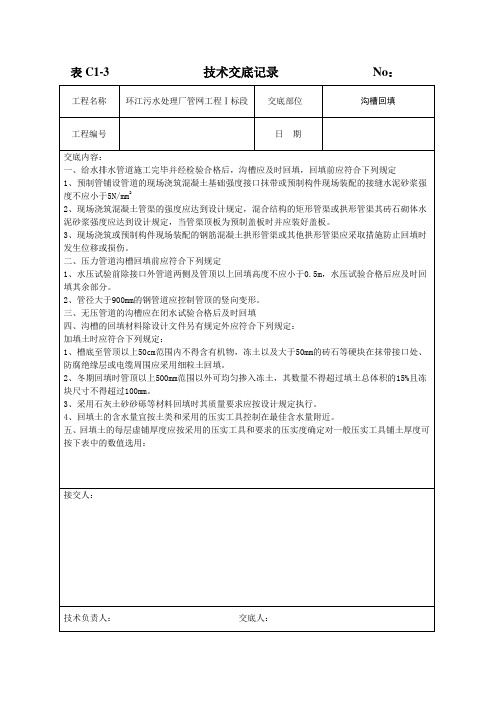

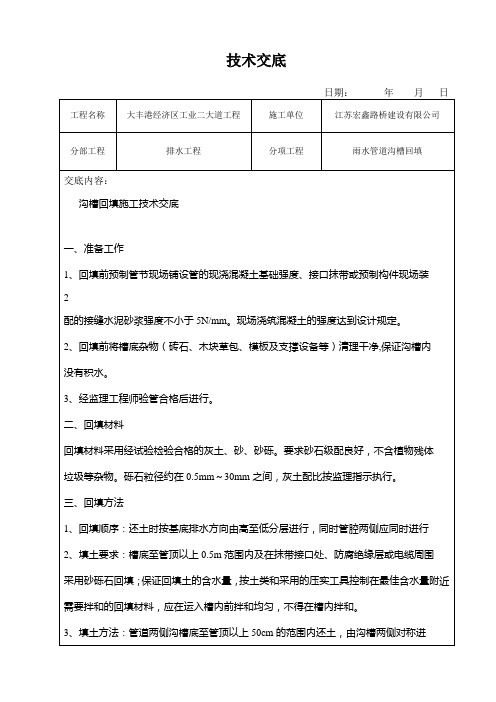

雨水管道沟槽回填报验申请表本表一式三份,建设单位、承包单位、监理单位各留一份。
普定县北门迎宾大道工程预检工程检查记录G2-129-1 沟槽回填(刚性管道)施工检验批质量验收记录表GB 50268-2008雨水管道沟槽回填报验申请表本表一式三份,建设单位、承包单位、监理单位各留一份。
普定县北门迎宾大道工程预检工程检查记录G2-129-1 沟槽回填(刚性管道)施工检验批质量验收记录表GB 50268-2008雨水管道沟槽回填报验申请表本表一式三份,建设单位、承包单位、监理单位各留一份。
普定县北门迎宾大道工程预检工程检查记录G2-129-1 沟槽回填(刚性管道)施工检验批质量验收记录表GB 50268-2008雨水管道沟槽回填报验申请表本表一式三份,建设单位、承包单位、监理单位各留一份。
普定县北门迎宾大道工程预检工程检查记录G2-129-1 沟槽回填(刚性管道)施工检验批质量验收记录表GB 50268-2008雨水管道沟槽回填报验申请表本表一式三份,建设单位、承包单位、监理单位各留一份。
普定县北门迎宾大道工程预检工程检查记录G2-129-1 沟槽回填(刚性管道)施工检验批质量验收记录表GB 50268-2008雨水管道沟槽回填报验申请表本表一式三份,建设单位、承包单位、监理单位各留一份。
普定县北门迎宾大道工程预检工程检查记录G2-129-1 沟槽回填(刚性管道)施工检验批质量验收记录表GB 50268-2008雨水管道沟槽回填报验申请表本表一式三份,建设单位、承包单位、监理单位各留一份。
普定县北门迎宾大道工程预检工程检查记录G2-129-1 沟槽回填(刚性管道)施工检验批质量验收记录表GB 50268-2008。
雨污水管沟槽回填规范
规范化雨污水管道沟槽回填
在进行雨污水管道的回填作业前,需要进行技术准备,包括完成砂基验收合格和闭水试验合格,以及准备好符合回填标准的回填材料和相应机具。
回填材料应严格按照设计图纸要求进行回填,保证雨水砂基的宽度和厚度一致。
在进行沟槽回填时,先清除槽内杂物并排出积水,石渣的最大粒径不得超过回填厚度的2/3,超过的石块应进行清除。
回填应按照先深后浅的原则进行分层回填,待较低管线回填至较高管线C1同等高度后,再统一进行合槽回填施工。
管道两侧和管顶以上50cm范围内的回填材料应由沟槽两
侧对称运入槽内,不得直接仍在官道上;回填其它部位时,应均匀运入槽内,不得集中堆入。
在回填中,运土、倒土、夯土时应注意不损伤管节及其接口,不得出现管道位移转动等现象。
管道回填密实度要求见管道基础开槽示意图。
胸腔部分分层回填,夯实后每层厚度100-200mm回填两侧同时进行,两
侧回填的高差要求不大于300mm。
回填土的每层压实厚度,
应按采用的压实机具和要求的压实度确定。
检查井四周应与沟槽同时回填,为保证虚铺厚度,每层回填前,用红色记号笔在检查井外壁、沟槽两侧上做好标记,控制回填虚铺高度。
当不便进行同时回填时,应留有台阶形接茬,台阶应留置在距检查井5m距离的位置,防止检查井进行沉降。
在横穿道路的雨污水过路管路床-0.8m以上分层回填时,
应向沟槽两侧进行扩台阶,每层台阶宽度≮50cm,并与沟槽
回填土同时碾压。
回填施工严格按照规范要求,压实度表、最佳含水率、虚铺厚度进行回填夯实。
图纸对沟槽回填的规定
1.管顶上50cm以下及胸腔部分采用中粗砂回填;
2.管顶上50cm以上路基处理底部采用6%灰土回填,与道路路
基处理重叠部分按路基处理要求进行回填;
3.如果过路管顶至水稳层距离小于50cm时,施工时在铺筑一层水稳层以后,实施反开槽施工,破除水稳层部分可采用C15砼回填,水稳下方沟槽用中粗砂回填。
4.位于机动车道上的雨水口连接管管顶至水稳层距离小于50cm 时,施工时在铺筑一层水稳层以后,实施反开槽施工,破除水稳层部分可采用C15砼回填,水稳下方沟槽用中粗砂回填。
合肥市重点局对沟槽回填的规定
2.2.1 管顶埋置深度(管顶至路床标高)H ≤500mm,管径D≤800mm,可采用C15砼360°包封10cm,其上采用9%的灰土或砂砾回填至路床顶标高;管径D>800mm,采用9%的灰土回填至路床顶标高。
沟槽顶层回填的灰土外伸与两侧搭接宽度b ≥500mm,厚度300mm,并设反坡i=2%~3%(下同)。
2.2.2 管顶埋置深度(管顶至路床顶标高)500mm<H ≤1500mm,管顶上500mm以下范围,全部采用9%灰土全断面回填,在其上再做一层200mm厚9%灰土, 该灰土层两侧伸入沟槽外搭接宽度b≥500mm。
700mm以上采用适宜素土
回填至路床顶标高。
2.2.3 管顶埋置深度(管顶至路床标高)H>1500mm,管顶500mm范围以下全部采用9%灰土全断面回填,500mm 以上沟槽边设500×300mm台阶至路床顶面,采用适宜素土回填至路床顶标高。
2.3 雨水支管沟槽回填控制措施
过路雨水支管采用二灰砂砾掺5%水泥或全部采用C15混凝土或级配碎石回填,高度与路床顶面相平。
一、施工方案编制依据1.南北干道输配水管道工程三标段综合设计图纸。
2、《城镇给水排水技术规范》(GB50788-2012)。
3、《城镇供水长距离输水管(渠)道工程技术规程》(CECS193-2005)。
4、《给水排水管道工程施工及验收规范》(GB50268-2008)。
5、《工业金属管道工程施工规范》(GB50235-2010)。
二、工程概况:本工程位于龙泉驿区,本标段分为两段,一段是南北大道(起点为成洛路,止点为城南高速附近);另一段是化工大道(起点为南北大道,止点为化工大道桩号K4+040处。
其中南北大道西侧管道起点为桩号K11+215处,止点为桩号K17+391.6处;东侧管道起点桩号为K11+235处,止点为桩号K17+392处。
化工大道管道起点桩号为K0+055处,止点为桩号K4+040处。
其中西侧输水管桩号为K12+638-K16+240。
输水管管径包括DN1000、DN1200,配水管管径包括DN300、DN600。
1、建设单位:成都经济技术开发区建设发展有限公司2、建设地点:龙泉驿区3、建筑名称:南北干道输配水管道工程施工三标段4、管道长度:输水管DN1000长4597米,输水管DN1200长1240米,配水管DN300长5536.4米,配水管DN600长6682.4米。
三、施工准备管槽回填料从管底至管顶依次为20cm中粗砂垫层(压实度≥90%)、180度中粗砂包管(压实度≥95%)、符合要求的原土回填至地面,其质量要求应按设计规定执行。
回填土料可采用符合要求的原土夯实回填,回填土料中不得含有淤泥、饱和土、垃圾等杂物及对管道有严重腐蚀性的土,不得含碎砖、石块及直径大于10厘米的硬土块。
严格按照设计图纸和规范等要求进行回填。
四、施工方法1、管槽回填前,应符合下列要求1)回填时,要保证沟槽内无积水、杂物等。
2)、槽底至管顶以上500mm范围内,不得含有机物以及大于50mm的砖、石等硬块。
雨污水管沟槽回填规范一、施工准备1、技术准备:雨污水管道C2 砂基完成验收合格、闭水试验合格后及时回填。
2、回填材料:沟槽开挖出的石渣及符合回填标准的回填材料。
3、机具准备:铁锹、平板振动器、冲击夯、3T压路机、铲车、挖掘机。
二、工艺流程管道C2砂基验收合格后→沟槽回填→整平夯实→回填至路床碾压三、施工方法1、污水闭水试验收合格后,立即进行沟槽回填作业。
因雨污水合槽开挖,高程以及砂基不一致,回填材料严格按照设计图纸进行回填,保证雨水砂基宽度以及厚度。
2、沟槽回填时应清除槽内杂物并排出积水,石渣的最大粒径不得超过回填厚度的2/3,超过的石块应进行清除。
3、沟槽回填按照先深后浅的原则进行分层回填,待较低管线回填至较高管线C1同等高度后,再统一进行合槽回填施工。
4、管道两侧和管顶以上50cm范围内应采用轻夯压实,管道两侧回填的高差不应超过30cm。
沟槽管区内的回填应从沟槽两侧同时开始,逐渐向管道靠近,严禁单侧夯实。
5、管道两侧和管顶以上50cm范围内的回填材料,应由沟槽两侧对称运入槽内,不得直接仍在官道上;回填其它部位时,应均匀运入槽内,不得集中堆入。
6、在回填中,运土、倒土、夯土时均不得损伤管节及其接口,不得出现管道位移转动等现象。
根据一层虚铺厚度的用量分段将回填材料运至槽内,且不得在影响压实的范围内堆料。
7、管道回填密实度要求见管道基础开槽示意图。
胸腔部分分层回填,夯实后每层厚度100-200mm回填两侧同时进行,两侧回填的高差要求不大于300mm,,回填土的每层压实厚度,应按采用的压实机具和要求的压实度确定。
小型机械夯实虚铺厚度200mm压路机虚铺厚度250mm,对一般压实机具,虚铺厚度可按照《回填土每层虚铺厚度》表中的数值选用。
8、检查井四周应与沟槽同时回填,为保证虚铺厚度,每层回填前,用红色记号笔在检查井外壁、沟槽两侧上做好标记,控制回填虚铺高度。
当不便进行同时回填时,应留有台阶形接茬,台阶应留置在距检查井5m距离的位置,防止检查井进行沉降。
沟槽挖方及回填施工方案一、土壤调查与分类1、土壤调查采样点设置:在工程区域内设置充分的采样点,覆盖不同地貌、坡度、植被类型等条件,以获取具有代表性的土壤样本。
采样深度:根据工程需要,确定合适的采样深度,以全面掌握土壤的性质和特征。
土壤参数测试:对土壤样本进行实验室测试,包括但不限于质地、含水量、有机质含量、酸碱性等参数,以获取详细的土壤信息。
2、土壤分类质地分类:根据土壤颗粒的相对比例,将土壤划分为砂土、壤土、粘土等主要质地类别。
有机质含量分类:将土壤根据有机质含量分为富有机质土壤、一般有机质土壤和贫有机质土壤。
酸碱性分类:根据土壤的酸碱性水平,将土壤划分为酸性、中性、碱性等类别。
水分敏感性分类:鉴于工程需求,根据土壤水分特性,将土壤划分为不敏感、中等敏感和高度敏感等级别。
3、土壤调查报告土壤参数表:列出土壤样本的各项参数测试结果,提供客观的数据支持。
土壤分布图:利用地理信息系统(GIS)等工具,绘制土壤分布图,直观展示不同土壤类型在工程区域的分布情况。
土壤特性分析:对土壤的质地、有机质、酸碱性等特性进行详细分析,为后续施工工艺和方案制定提供科学依据。
二、挖方工程1、挖方深度根据工程要求,挖土深度将被控制在2米以内。
深度的确切数值将在土壤调查的基础上确定,以确保符合设计和安全要求。
2、挖方方法挖方作业将采用挖掘机为主的机械方式,以提高效率并确保工程的精确性。
挖掘机应符合相关标准和规范,由经验丰富的操作人员操控,确保挖方作业的安全和高效进行。
在需要的情况下,可考虑辅以手工挖掘,特别是在挖掘机无法达到的狭窄或有限空间的区域。
此时,必须采取额外的安全措施,确保操作人员的安全。
3、挖方安全为确保挖方作业的安全性,制定详细的安全措施,包括但不限于以下几个方面:工地标识:明确标识挖方区域,设置明显的安全警示标志,确保人员远离危险区域。
作业人员培训:对挖掘机操控人员进行专业培训,确保其熟练掌握设备操控技能,并了解紧急情况下的应急处理措施。
沟槽开挖及回填施工方案XXXX建设集团有限公司2022年9月8日一、工程概况本工程经四路是佘山北社区内的一条南北向的城市支路,本次工程范围南起强业路(K0+417.241),北至纬一路(K2+254.230),扣除将军路交叉口(K0+656.442—K0+704.497)、士龙路交叉口(K0+859.471—K0+909.478)、纬四路交叉口(K1+088.354—K1+128.354)、勋业路交叉口(K1+305.457—K1+388.865)、业煌路交叉口(K1+983.021—K2+069.786),道路实施长度1528.753m,规划红线宽度16m。
根据路网规划,本段道路共与9条道路相交,分别为强业路、将军路、士龙路、纬四路、勋业路、士衡路、纬二路、业煌路、纬一路。
其中强业路、将军路、士龙路、纬四路、勋业路、业煌路交叉口已列入其它工程范围,其余路口均属于本工程设计范围。
土方开挖:1. 沟槽开挖前的准备工作:(1). 根据设计图纸的设计要求进行测量放线,定出中心桩、槽边线。
(2). 先查明开挖段的地下管线及其它地下构筑物情况,会同有关部门作出妥善处理,确保施工安全(3). 沟槽开挖前应做好沟槽外四周的排水工作,保证场外地表水不流入沟槽。
(4). 按工程监测要求,开挖前先布置各种类型的观测点,并测定初始资料。
(5). 准备好所有的机械设备及场内外运输道路,以利土方开挖工作连续快速完成。
2. 沟槽开挖方法:排水工程采用明挖施工,管沟计算开挖深度在1.5—4米之间。
开挖自南往北逐渐降低,中间有南横河桥、北横河桥处开挖深度随着桥头台升而增加。
根据本工程地质勘察报告,由于地下水位较高。
管道埋置较深,在开挖污水管沟槽没有放坡开挖的条件时,对开挖深度1.5-2.5米之间的管道埋深采用打普通钢板桩支护直槽开挖的方法进行施工;2.5米以上的则根据开挖地质需要进行钢板桩加设横撑等支护结构形式. 3.开挖1、本工程沟槽开挖施工,拟采用挖掘机进行开挖,自卸汽车运土至土场卸土,清除路面施工完毕后,进行开挖。
A4 雨水支管沟槽回填报验申请表
工程名称:市一水厂厂区总平工程编号:
分项工程(验收批)质量验收记录表
编号:
隐蔽工程检查验收记录
年月日
A4 污水横排水沟槽回填报验申请表工程名称:新城三路(迎宾大道-纵四路)道路工程编号:
沟槽回填(验收批)质量验收记录表
编号:
隐蔽工程检查验收记录
年月日
A4 雨水沟槽回填报验申请表工程编号:
分项工程(验收批)质量验收记录表
编号:
隐蔽工程检查验收记录
年月日
A4 雨水沟槽回填报验申请表工程名称:编号:
分项工程(验收批)质量验收记录表
编号:
隐蔽工程检查验收记录
年月日
A4 雨水沟槽回填报验申请表工程名称:周集路道路工程编号:
分项工程(验收批)质量验收记录表
编号:
隐蔽工程检查验收记录
年月日
A4 雨水沟槽回填报验申请表工程名称:周集路道路工程编号:
分项工程(验收批)质量验收记录表
编号:
隐蔽工程检查验收记录
年月日
A4 雨水沟槽回填报验申请表工程名称:周集路道路工程编号:
分项工程(验收批)质量验收记录表
编号:
隐蔽工程检查验收记录
年月日
A4 雨水沟槽回填报验申请表工程名称:周集路道路工程编号:
分项工程(验收批)质量验收记录表
编号:
隐蔽工程检查验收记录
年月日
A4 雨水沟槽回填报验申请表工程名称:周集路道路工程编号:
分项工程(验收批)质量验收记录表
编号:
隐蔽工程检查验收记录
年月日
A4 雨水沟槽回填报验申请表工程名称:周集路道路工程编号:
分项工程(验收批)质量验收记录表
编号:
隐蔽工程检查验收记录
年月日
A4 雨水沟槽回填报验申请表工程名称:周集路道路工程编号:
分项工程(验收批)质量验收记录表
编号:
隐蔽工程检查验收记录
年月日
A4 雨水沟槽回填报验申请表工程名称:周集路道路工程编号:
分项工程(验收批)质量验收记录表
编号:
隐蔽工程检查验收记录
年月日。
